风机基础强制性条文执行研究细则
《风电场工程强制性条文》执行计划

华电浙江长兴和平70MW风电场工程《强制性条文》执行计划批准:审核:编制:中国十五冶华电浙江长兴和平风电场工程项目经理部2015年5月30日目录第一章总则 (1)第二章强条实施组织机构及职责 (1)第三章强条实施依据的管理 (2)第四章强条实施依据的培训 (5)第五章强条实施的执行 (5)1 强制性条文的实施 (5)1.1 基本规定 (5)1.2 强制性条文实施准备 (7)1.3 强制性条文的执行 (11)1.4 强制性条文执行情况的检查 (12)1.5 强制性条文执行情况的核查 (13)附规范性引用文件 (14)第一章总则第一条为加强中国十五冶金建设集团有限公司(以下简称公司)工程建设施工过程中,贯彻执行国家关于工程建设质量安全法律、法规和强制性技术标准的管理,保证工程建设的质量与安全,根据公司相关规定制定本办法。
第二条工程建设的过程就是执行国家有关工程强制性条文的过程。
强制性条文实施计划的编制与执行应与建设工程日常的质量与安全管理紧密结合,监督检查应与管理体系合规性检查有机结合,切忌“两层皮”和形式主义,避免不必要的重复劳动和增加额外的负担。
第三条本办法适用于公司新建、扩建工程项目,参与其工程建设的施工单位均应贯彻执行。
第二章强条实施组织机构及职责第一条在工程正式开工建设前,应成立强制性条文执行领导小组。
第二条强制性条文执行领导小组由项目监理部和各参建单位项目部组成。
强制性条文执行领导小组职责为:1 负责贯彻《工程建设强制性条文》的领导工作,负责技术管理,负责《工程建设强制性条文》中安全条款的监督检查,负责本专业《工程建设强制性条文》相关条款的组织实施。
2 监理单位是《工程建设强制性条文》的监督实施单位,监理工程师负责本专业强制性条文的监督实施。
3 施工单位是《工程建设强制性条文》的实施单位,负责强制性条文的实施,并做好自查工作。
第三条各参建单位的主要负责人、监理部总监为贯彻《工程建设强制性条文》的第一责任人;并指定本部门人员具体负责《工程建设强制性条文》在本工程中的实施与监督检查工作。
风机吊装工程建设标准强制性条文实施细则1解析

华能哈密东南部烟墩第四风电场I标段安装工程强制性条文实施细则及执行计划批准:审核:拟稿:华能哈密东南部烟墩第四风电场项目部2013年7月目录1工程概况及特点 (1)1.1编制说明 (1)1.2工程概况 (1)2 编制目的 (1)3 编制依据 (1)4 工程安全、质量管理目标 (2)工程施工安全目标 (2)工程质量管理目标: (2)5 基本要求 (2)6 组织机构 (3)1、风机安装项目部职责 (4)2、项目经理强制性条文执行工作职责 (4)3、项目副经理对强制行条文执行工作职责 (4)4、项目总工强制性条文执行工作职责 (5)5、项目部专职安全员强制性条文执行工作职责 (5)6、班(组)长强制性条文执行工作职责 (5)7、技术员强制性条文执行工作职责 (6)7 强制性条文实施程序及措施 (6)8 附表 (7)1工程概况及特点1.1编制说明本施工方案的编制积极贯彻“质量第一”的方针,实现高水平施工、创一流工艺、高质量投产的质量目标。
本施工方案适用于华能哈密东南部烟墩第四风电场I标段安装工程施工作业。
1.2工程概况1.2.1 工程简述华能哈密东南部烟墩第四风电场I标段安装工程17套风机安装工程由华能新疆能源开发有限公司哈密风力发电分公司投资建设,工程地点位于新疆哈密市东南约90km。
1.2.2 工程承包范围本次施工范围为17台华锐SL3000/113陆上型风力发电机组风机塔架安装、机舱安装、叶片安装、机组控制柜安装、机组内电气接线、控制电缆布线连接、配合风机厂商进行机组调试,风机、塔架、配件等卸车、检验、保管及风机安装手册中标明的其他安装内容。
2 编制目的为规范风机吊装工程建设期间的施工安全、施工质量、文明施工和施工工艺得到有效控制,强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,实现工程建设成为优质工程,特制定本执行计划,确保工程到达安全、质量和工期的目标。
3 编制依据3.2.1《起重机安全规程》(GB6067)3.2.2《电气装置安装工程接地装置施工及验收规范》GB50278-19983.2.3《电气装置安装工程电缆线路施工及验收规范》 GB50168-923.2.4《风力发电机组塔架》(GB/T 19072-2003)3.2.5《建筑工程施工质量验收统一标准》GB50300-20013.2.6《风力发电场项目建设工程验收规程》(DL/T 5191-2004)3.2.7《国家电网公司电力建设安全健康与环境管理工作规定》3.2.8《电力建设安全工作规程》(2003版)3.2.9《高空作业机械安全规则》(JGJ5099-98)3.2.10《风力发电场安全规程》(DL 796—2001)3.2.11《电力建设施工及验收技术规范》3.2.12《起重工操作规程》3.2.13《电力设备安装与检修标准强制性条文实施手册》3.2.14《电力工程建设现场施工技术管理安全工作规程与质量监督检查、验收及工程建设标准强制性条文》3.2.15《电力建设安全施工管理规定》2002版3.2.16《低速风力机安装规范》(JB/T 9740.4-1999)3.2.17《华能哈密东南部烟墩第四风电场I标段安装工程风机安装工程招投标文件》3.2.18《华锐SL3000/113陆上型风力发电机组安装手册(风机吊装部分)》3.2.19《华锐SL3000/113陆上型风力发电机组安装手册(塔架部分)》3.2.20《实施工程建设强制性标准监督规定》建设部81号令20003.2.21《工程建设标准强制性条文》4 工程安全、质量管理目标工程施工安全目标(1)不发生一般及以上施工机械设备损伤事故;(2)不发生一般火灾事故;(3)不发生主要责任的一般及以上交通事故;(4)不发生重大施工机械设备事故;(5)不发生一般及以上高空坠落事故;(6)不发生一人及以上人生重伤事故。
风力发电强制性条文实施细则

大唐郏县云阳风电场升压站和线路工程强制性条文实施细则批准:编制:河南第一火电建设公司大唐郏县云阳风电场升压站和线路工程项目部2013年3月目录一、工程概况..................................................................................................................- 1 -二、编制依据和目的.....................................................................................................- 2 -三、强制性条文的实施.................................................................................................- 3 -四、强制性条文培训计划.............................................................................................- 6 -五、强制性条文执行考核制度.....................................................................................- 8 -六、组织机构及职责.....................................................................................................- 9 -七、各项工程强制性条文执行标准......................................................................... - 12 -第一章:变电站建筑工程施工......................................................................... - 12 - 第二章:输电线路工程施工 ............................................................................. - 26 - 第三章:电气安装工程施工 ............................................................................. - 40 - 第四章:风电场安全施工、环境工程............................................................. - 45 -一、工程概况大唐郏县云阳风电场工程位于郏县东南部、与襄县城交界,风电场距平顶山市市区约10km,距省会郑州市约110 km。
风电工程建设标准强制性条文

风电工程建设标准强制性条文执行内容基础工程:一、《混凝土结构工程施工质量验收规范》GB50204-20027.2.1 水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复检,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175 等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬性硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。
7.4.1 混凝土的强度登记必须符合设计要求。
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合下列规定:1每拌制100盘且不超过100立方的同配合比的混凝土,取样不得少于一次;2每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3当一次连续浇筑超过1000立方时,同一配合比的混凝土每200 立方取样不得少于一次;4每一层楼、同一配合比的混凝土,取样不得少于一次;5每次取样应至少留置一组标养试件,同养试件的留置数应根据实际需要确定。
8.2.1 现浇结构的外观质量不应有严重缺陷。
8.3.1 现浇结构不应有影响结构性能和使用功能的尺寸偏差。
混凝土设备基础不应有影响结构性能和设备安装尺寸偏差。
二、《普通混凝土配合比设计规程》JGJ-20007.1.4 进行抗渗混凝土配合比设计时,尚应增加抗渗性能试验。
7.2.3进行抗冻混凝土配合比设计时,尚应增加抗冻融性能试验。
三、《普通混凝土用砂质量标准及检验方法》JGJ52-923.0.7 对重要工程混凝土使用的砂,应采用化学法和砂浆长度法进行集料的碱活性检验。
四、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-923.0.8 对重要工程的混凝土所使用的碎石或卵石应进行碱活性检验。
集电线路:一、器材检验1、所有进货检验和实验都应按检验计划和《产品的监视与测量控制程序》执行。
风力发电强制性条文实施细则

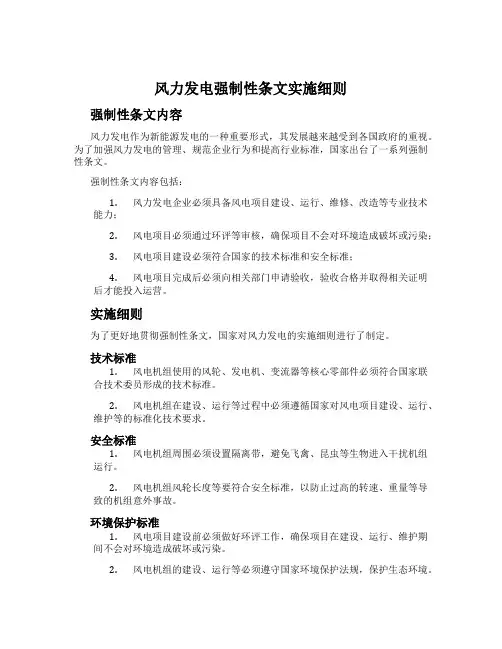

风力发电强制性条文实施细则强制性条文内容风力发电作为新能源发电的一种重要形式,其发展越来越受到各国政府的重视。
为了加强风力发电的管理、规范企业行为和提高行业标准,国家出台了一系列强制性条文。
强制性条文内容包括:1.风力发电企业必须具备风电项目建设、运行、维修、改造等专业技术能力;2.风电项目必须通过环评等审核,确保项目不会对环境造成破坏或污染;3.风电项目建设必须符合国家的技术标准和安全标准;4.风电项目完成后必须向相关部门申请验收,验收合格并取得相关证明后才能投入运营。
实施细则为了更好地贯彻强制性条文,国家对风力发电的实施细则进行了制定。
技术标准1.风电机组使用的风轮、发电机、变流器等核心零部件必须符合国家联合技术委员形成的技术标准。
2.风电机组在建设、运行等过程中必须遵循国家对风电项目建设、运行、维护等的标准化技术要求。
安全标准1.风电机组周围必须设置隔离带,避免飞禽、昆虫等生物进入干扰机组运行。
2.风电机组风轮长度等要符合安全标准,以防止过高的转速、重量等导致的机组意外事故。
环境保护标准1.风电项目建设前必须做好环评工作,确保项目在建设、运行、维护期间不会对环境造成破坏或污染。
2.风电机组的建设、运行等必须遵守国家环境保护法规,保护生态环境。
监管与管理1.国家能源行政主管部门应当加强对风电企业资质审查、环评审核、验收审核等工作的监管。
2.风电企业在建设、运行、维修、改造等过程中必须遵守国家相关法律法规和规定,接受监管,确保项目标准化、规范化运行。
总结强制性条文以及实施细则起到了规范和约束的作用,能够避免企业为了追求利益而进行不合规的活动,进一步保障风力发电的安全、环保和高效运转。
风机吊装强制性条文实施计划

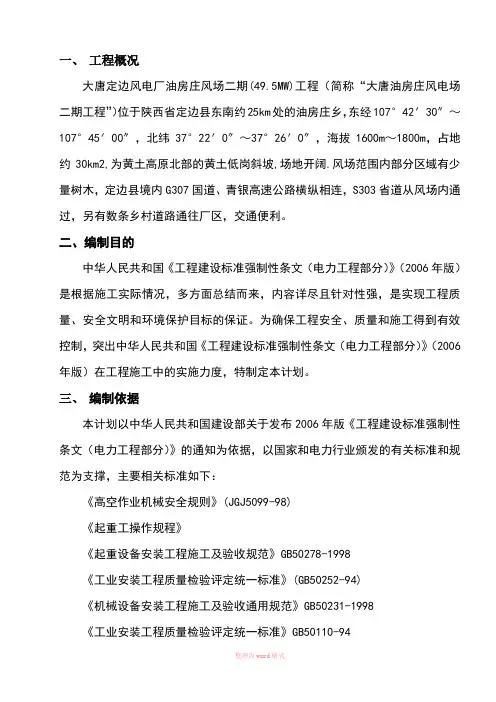

一、工程概况大唐定边风电厂油房庄风场二期(49.5MW)工程(简称“大唐油房庄风电场二期工程”)位于陕西省定边县东南约25km处的油房庄乡,东经107°42′30″~107°45′00″,北纬37°22′0″~37°26′0″,海拔1600m~1800m,占地约30km2,为黄土高原北部的黄土低岗斜坡,场地开阔.风场范围内部分区域有少量树木,定边县境内G307国道、青银高速公路横纵相连,S303省道从风场内通过,另有数条乡村道路通往厂区,交通便利。
二、编制目的中华人民共和国《工程建设标准强制性条文(电力工程部分)》(2006年版)是根据施工实际情况,多方面总结而来,内容详尽且针对性强,是实现工程质量、安全文明和环境保护目标的保证。
为确保工程安全、质量和施工得到有效控制,突出中华人民共和国《工程建设标准强制性条文(电力工程部分)》(2006年版)在工程施工中的实施力度,特制定本计划。
三、编制依据本计划以中华人民共和国建设部关于发布2006年版《工程建设标准强制性条文(电力工程部分)》的通知为依据,以国家和电力行业颁发的有关标准和规范为支撑,主要相关标准如下:《高空作业机械安全规则》(JGJ5099-98)《起重工操作规程》《起重设备安装工程施工及验收规范》GB50278-1998《工业安装工程质量检验评定统一标准》(GB50252-94)《机械设备安装工程施工及验收通用规范》GB50231-1998《工业安装工程质量检验评定统一标准》GB50110-94《电器装置安装工程电气设备交接试验标准》GB50150《起重机械安全规程》GB6067《起重机试验规范和程序》GB5905《风力发电场安全规程》DL796-2001;《W2000系列风力发电机组现场安装手册》(由业主提供);《风力发电机组安全要求》 GB 18451.1-2001《工程建设标准强制性条文(电力工程部分)》建标(2000)241号《电气装置安装工程接地装置施工及验收规范》GB50169-2006四、项目部强制性条文实施机构及人员职责在西北电力建设第一工程公司大唐定边油房庄项目部统一领导下,设立风力发电机组安装工程强制性条文实施小组。
风力发电项目 强制性条文执行计划

风力发电项目强制性条文执行计划计划时间:年月日至年月日执行单位:XXX为了确保XXX新蔡5万千瓦风电项目的建设质量和安全,我们制定了本强制性条文执行计划。
本计划遵循“强制性条文、强制性执行”的原则,其中包括了多项国家法律、法规和规定,如《建设工程质量管理条例》、《建设工程安全生产管理条例》等。
同时,我们还参考了行业内有关电力工程建设的技术、规范和标准。
本计划共分为五章,分别是升压站建筑工程施工、集电线路工程施工、风机基础工程施工、电缆线路工程施工和电气安装工程施工。
我们将在执行过程中严格按照计划的时间节点和执行单位进行操作,以确保工程建设的质量和安全。
在执行过程中,我们将加强质量安全责任,规范质量安全行为,严格执行强制性条文,以确保工程的质量和安全。
我们希望通过本计划的实施,为XXX新蔡5万千瓦风电项目的建设提供有力的保障。
1.强制性条文和标准应该被认真执行。
违反强制性条文规定者将受到处罚,即“事前查处”,根据《建设工程质量管理条例》和建设部81号令的规定。
2.任何单位和个人都不得更改强制性条文。
3.任何单位和个人都有权向上级主管部门检举、控告、投诉违反工程建设标准强制性条文的行为。
4.在工程项目开工前,施工单位应编制《工程施工强制性条文执行计划》,经内部审批后报监理单位审核,建设单位批准执行,保证工程项目执行强制性条文的完整性。
具体执行计划见表1.5.工程施工阶段,施工单位是强制性条文执行的主体责任单位。
6.在工程施工过程中,施工单位相关责任人应及时将强制条文实施计划的落实情况按分项工程据实记录、填写《工程施工强制性条文执行记录表》,并由监理工程师审核。
具体执行记录表见表2.7.在分部工程验收时,应由总监组织施工单位执行强制性条文情况进行阶段性检查,检查结果填入《工程施工强制性条文执行检查表》,并由施工单位签证。
具体执行检查表见表3.强制性条文执行计划第一章:升压站建筑工程施工中,下列文件中的条款通过本规程的引用而成为本计划的条款,其最新版本适用于本计划:GB —2003混凝土外加剂应用技术规范和GB —2002建筑地基基础工程施工质量验收规范。
风力发电强制性条文实施细则

大唐郏县云阳风电场升压站和线路工程强制性条文实施细则批准:编制:河南第一火电建设公司大唐郏县云阳风电场升压站和线路工程项目部2013年3月目录一、工程概况 ............................................................................................................... - 1 -二、编制依据和目的................................................................................................... - 2 -三、强制性条文的实施............................................................................................... - 3 -四、强制性条文培训计划........................................................................................... - 6 -五、强制性条文执行考核制度................................................................................... - 8 -六、组织机构及职责................................................................................................... - 9 -七、各项工程强制性条文执行标准......................................................................... - 11 -第一章:变电站建筑工程施工......................................................................... - 12 - 第二章:输电线路工程施工............................................................................. - 20 - 第三章:电气安装工程施工............................................................................. - 28 - 第四章:风电场安全施工、环境工程............................................................. - 31 -一、工程概况大唐郏县云阳风电场工程位于郏县东南部、与襄县城交界,风电场距平顶山市市区约10km,距省会郑州市约 110 km。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1、工程概况 (1)
2、编制目的 (1)
3、编制依据 (1)
4、施工强条实施组织机构 (2)
4.1、项目部职责 (2)
4.2、项目经理强制性条文执行工作职责 (2)
4.3、项目副经理对强制行条文执行工作职责 (3)
4.4、项目总工强制性条文执行工作职责 (3)
4.5、项目部专职安全员强制性条文执行工作职责 (3)
4.6、班(组)长强制性条文执行工作职责 (4)
4.7、技术员强制性条文执行工作职责 (4)
5、施工强制性条文实施措施 (4)
5.1、检查和实施工流程 (4)
5.2、施工强制性条文实施措施 (5)
附件1:《工程建设标准强制性条文》执行标准清单 (6)
附件2:《工程建设标准强制性条文》实施方案表 (8)
附件3:《工程建设标准强制性条文》学习培训记录 (20)
1、工程概况
国电康保五福堂风电场300MW项目风电机基础承台及箱变基础工程(Ⅱ标段)位于省市康保县五福堂项目的北部区域,共有51台风力发电机组。
本标段工程施工包括51台风电机组及箱变基础施工。
建设单位:国电天唯康保风能
监理单位:兴源工程建设监理
施工单位:国基建设集团
2、编制目的
为规国电康保五福堂风电场300MW项目风电机基础承台及箱变基础工程(Ⅱ标段)风机基础工程建设期间的施工安全、施工质量、文明施工和施工工艺得到有效控制,强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,实现工程建设成为优质工程,特制定本执行计划,确保工程到达安全、质量和工期的目标。
3、编制依据
(1)《建设工程质量管理条例》(国务院令第279号)
(2)《建设工程安全生产管理条例》(国务院令第393号)
(3)《建设工程勘察设计管理条例》(国务院令第293号)
(4)《生产安全事故报告和调查处理条例》(国务院令第493号)
(5)《电力监管条例》(国务院令第432号)
(6)《建筑工程施工质量验收统一标准》(GB50300-2013)
(7)《电力建设工程质量监督检查典型大纲》(风力发电部分,2009版)
(8)《实施工程建设强制性标准监督规定》(建设部令第81号,2000.8.25)
(10)《工程建设标准强制性条文》房屋建筑部分(2013版)
(11)《混凝土外加剂应用技术规》(GB50119—2013)
(12)《建筑地基基础工程施工质量验收规》(GB50202—2002)
(13)《混凝土结构工程施工质量验收规》(GB50204—2015)
(14)《组合钢模板技术规》(GB50214—2001)
(16)《普通混凝土用砂和石质量标准及检验方法》(JGJ52—2006)
(17)《普通混凝土配合比设计规程(JGJ55—2011)
(18)《混凝土用水标准》(JGJ63—2006)
(19)《钢筋机械连接通用技术规程》(JGJ107—2010)
(20)经批准的本工程施工组织设计
4、施工强条实施组织机构
根据本工程的特点,项目部组织机构如下图:
为优质高效地完成上犹仙鹅塘风电场风机基础工程,达到质量目标要求,项目部在施工中应严格执行强制性条文,按照国家优质工程的要求进行过程控制,明确各岗位职责如下:
4.1、项目部职责
(1)组织落实工程项目强制性条文在工程文件中的编写
(2)组织落实管理部门
(3)检查强条落实情况
(4)发现问题及时组织整改,形成闭环
4.2、项目经理强制性条文执行工作职责
(1)项目经理对项目部强制性条文执行工作负全面领导责任,项目副经理对项目部强制行条文执行工作负直接领导责任;
(2)贯彻执行上级有关强制性条文执行的措施与规定,组织编制本项目部强制性条文实
行措施,经批准后组织实施;
(3)在计划、布置、检查施工时,把强条落实工作贯穿到每个施工环节,在确保安全的前提下组织施工;
(4)负责本项目部职工强制性条文执行的教育、检查工作。
4.3、项目副经理对强制行条文执行工作职责
(1)项目副经理对项目部强制性条文执行工作负主要领导责任,项目副经理对项目部强制性条文执行工作负直接领导责任;
(2)贯彻执行上级有关强制性条文执行的措施与规定,组织编制本项目部强制性条文实行措施,经批准后组织实施;
(3)在计划、布置、检查施工时,把强条落实工作贯彻到每个施工环节,在确保安全的前提系组织施工;
(4)协助项目经理对项目部职工进行强制性条文执行的教育工作,认真组织并检查强制性条文执行情况;
4.4、项目总工强制性条文执行工作职责
(1)负责项目部的强制性条文执行技术工作;
(2)组织并主持强制性条文的学习与考试工作;
(3)负责编制专业施工组织设计、重要工程项目中强制性条文执行措施,并亲自进行交底工作;
(4)负责布置,检查与指导施工队技术员编制强制性条文执行措施和交底工作;
(5)参加项目部的检查,解决存在的技术问题;
4.5、项目部专职安全员强制性条文执行工作职责
(1)监督、检查、工地施工场所的强制性条文执行状况和职工的作业行为。
有权制止和处罚违章作业及违章指挥行为,有权根据现场情况决定采取安全措施或设施,对严重危及人生安全的施工,有权指令先停工施工,并立即报告领导研究处理;
(2)参加项目部施工项目和危险性作业项目开工前的安全交底,并检查开工安全文明施工条件,监督强制性条文执行措施的执行;
(3)参加项目部安全工作例会和生产调度会,协助工地领导布置、检查、总结强制性条文执行工作;
(4)对项目部进行施工现场和安全卫生责任区文明施工、环境保护、环境卫生保护措施执行的宣传教育工作;
(5)参加项目部安全大检查,对发现的问题,按三定原则督促整改;
(6)组织开展强制性条文执行保护的宣传教育工作;
4.6、班(组)长强制性条文执行工作职责
(1)对本班组人员在施工过程中的安全与健康负直接管理责任;
(2)负责组织本班组人员学习与执行有关强制性条文执行措施,带头遵纪守法,并即时纠正并查处违章行为;
(3)认真进行每天的班前会后安全小节;
(4)负责本班组施工项目开工前的安全文明施工条件的检查、落实并签发证确认,对危险作业的施工点,必须设安全监督人;
(5)督促本班组人员进行文明施工,收工时及时清扫整理作业场所。
4.7、技术员强制性条文执行工作职责
(1)负责班组的强制行条文执行工作职责;
(2)协助班组长组织班组人员学习与执行上级有关强制性条文执行;
(3)负责一般施工项目施工措施的编制及交底工作,并监督强制性条文执行情况;
(4)协助班组长进行强制性条文执行的
5、施工强制性条文实施措施
5.1、检查和实施工流程
5.2、施工强制性条文实施措施
1、本工程施工强制性条文检查的实施原则,采用“过程控制、阶段性检查、总体评定”相结合的实施原则。
2、强制性条文检查方法包括:施工文件资料编审、原材料外观检查、施工过程质量控制及检查、工程验收及记录等,安全规程强条检查相结合。
3、实施措施要求:
(1)工程开工前,编制相关施工方案、技术资料,项目经理或总工组织监理人员对施工图纸执行强制性标准的情况进行检查,现场技术、安全交底,按设计《强条》进行检查,做好安全、技术交底记录;
(2)由项目经理或总工组织根据工程情况,对适用本分部分项的强制性标准进行辩识。
(3)在工程各分项施工前,技术负责人组织全体管理人员学习相关强制性标准,形成学习记录。
(4)在工程实施阶段,严格按相关规程规和相关“强条”开展施工作业及质量控制工作,在施工准备、施工过程质量控制中执行和贯彻《强标》要求,实现《强条》检查和贯彻的全过程管理;在实施过程中发现和纠正质量问题。
(5)每阶段工程结束或基本结束时,对该阶段强制性标准执行情况进行阶段性检查。
检查容包括:本阶段全部的过程控制资料和施工记录资料、阶段性检查时具备检查条件的工程实体。
项目部过程检查资料和记录可作为阶段性检查的依据。
(6)各分部分项工程结束后,项目部组织相关人员检查工程强制性标准执行,保证形成相关的施工记录资料齐全。
六、强条执行时间及资金费用台账
项目部根据培训强条计划要求,在开工前,项目部质检部向项目经理报资金使用申请,申请同意后,培训资金有项目总工负责保管,质检部负责实施,申请款必须要专款专用,严禁挪用它处。
强条执行时间及资金费用台账
附表1.《工程建设标准强制性条文》执行计划表
2.《工程建设标准强制性条文》实施方案表
3.《工程建设标准强制性条文》学习培训记录
附表1. 工程施工强制性条文执行计划表
附件2:《工程建设标准强制性条文》实施方案表
建筑施工验收管理强制性条文执行记录表
表5.1.2 土石方及基坑工程施工强制性条文执行记录表
表10.3.2 钢筋工程施工强制性条文执行记录表
表10.5.2 现浇混凝土工程施工强制性条文执行记录表
模板工程施工强制性条文执行记录表
风机基础工程施工安全计划表。
