23041採煤工作面超前支护补充措施义煤集团新安县郁山煤业补充平安技术措施编号:ymcs-cm-ysmy-2021-30批准日期:2021年11月4日执行日期:2021年11月5日义煤集团郁山煤业措施审批卡义煤集团郁山煤业措施审批卡23041採煤工作面端头及超前支护补充平安技术措施为完善23041採煤工作面作业规程中关于端头及超前支护的作业内容,保证本工作面正常的平安生产工作,特下发补充平安技术措施。
一、支护设计1、工作面端头坚持正确使用十字铰接樑配单体柱支护。
2、工作面两平安出口超前支护必需用单体和一字铰接樑来进行支护,超前支护不小于20m,距煤壁10米内打双排柱,10米外打单排柱, 运输顺槽打上帮、迴风顺槽打下帮,若压力明显时延长打设20m,并且巷道煤壁段必需加强支护,超前支护必需用防倒链把单体和棚樑子捆在一起,以防单体自卸压造成伤人事故。
3、两顺槽自工作面20米内支护完整无缺,高度不得小于1.8米,巷道内留有宽度不少于0.8米的人行道。
4、单体液压支柱的初撑力,柱径为100mm的不得小于90kn。
5、要求棚棚对接,抬棚与工钢樑之间背紧背牢,柱下依据底板鬆软状况,准时穿木靴或垫道木处理,以提高支柱初撑力。
6、上、下顺槽棚支设的棚腿与棚间带一字顶樑点柱在无特殊状况(支设一路边抬棚时)下要顺齐,成行成排。
当此範围内消灭顶板裂开或下沉量超过200mm时,採取棚间支设带冒点柱、补腿或棚间架棚的形式以加强支护密度及支护强度。
7、超前支护範围以外顶板压力显现区域可提前採取架设工字钢棚支护,单体支柱作腿,一棚三腿。
当进入超前支护区域后可直接作为超前支护,但必需准时支、改棚腿确保达到支护要求。
二、支护质量标準1、支柱纵横成线,偏差小于±l00mm。
2、支柱应支到实底,并做到迎山有力。
3、单体支柱初撑力不小于90kn。
4、同一排中单体支柱不得混合使用。
5、全部单体液压支柱三用阀方向全都,朝向老塘,并拴好防倒绳。
2021煤巷锚杆支护技术规范

煤巷锚杆支护技术规范1总则1.1煤巷锚杆支护技术是一种先进的巷道支护技术。
潞安集团公司所属各矿应积极推广应用煤巷锚杆支护技术。
1.2煤巷锚杆支护的合理性和可靠性是由先进的技术、合格的施工和严格的管理来保证的。
推广应用煤巷锚杆支护技术时,要高度重视技术问题,同时强化管理。
1.3煤巷锚杆支护技术是不断发展的。
各矿应根据自己的条件积极引进和推广应用新技术、新材料、新机具、新工艺。
1.4制定本规范的宗旨是促进潞安矿区煤巷锚杆支护技术的推广应用和健康发展,保证支护技术安全、可靠、经济,为采煤工作面的快速推进,矿井实现高产高效创造良好条件。
1.5本规范在潞安集团公司所属各矿研究、试验和应用煤巷锚杆支护技术的基础上,进行总结和分析,并结合国内外先进技术制定而成。
1.6本规范包括煤巷锚杆支护技术的7 个关键内容:测试、设计、材料、施工、检测、监测及管理。
1.7本规范适用于潞安集团公司所属各矿以锚杆支护为主要手段的煤巷和半煤岩巷。
这些巷道包括:(l)回采巷道(运输巷、回风巷、开切眼等);(2)采区集中巷;(3)煤层大巷;(4)各类煤巷交岔点和硐室。
1.8本规范未涉及的煤巷锚杆支护技术问题,应按国家、煤炭行业和潞安集团公司有关标准、规范和规定执行。
1.9 名词解释(l)煤巷:煤层巷道,在煤层中掘进的巷道。
(2)煤层顶板煤巷:沿煤层底板掘进,顶板为煤层的煤巷。
(3)全煤巷道:在煤层中掘进,顶板、底板和两帮全部为煤层的煤巷。
(4)大断面巷道:巷道宽度不小于5m 的煤巷。
(5)树脂锚杆:对巷道围岩起锚固作用的一套构件,包括杆体、树脂锚固剂、托板、螺母与减摩垫圈等。
(6)锚杆支护:以锚杆为基本支护形式的支护方式。
(7)杆体屈服载荷:锚杆杆体屈服时承受的拉力(kN)。
(8)杆体拉断载荷:锚杆杆体所能承受的极限拉力(kN)。
(9)锚固剂:将锚杆杆体锚固于钻孔中的无机或有机化学豁结材料。
(10)锚固长度:锚杆杆体、锚固剂和钻孔孔壁的有效结合长度。
井巷支护管理制度

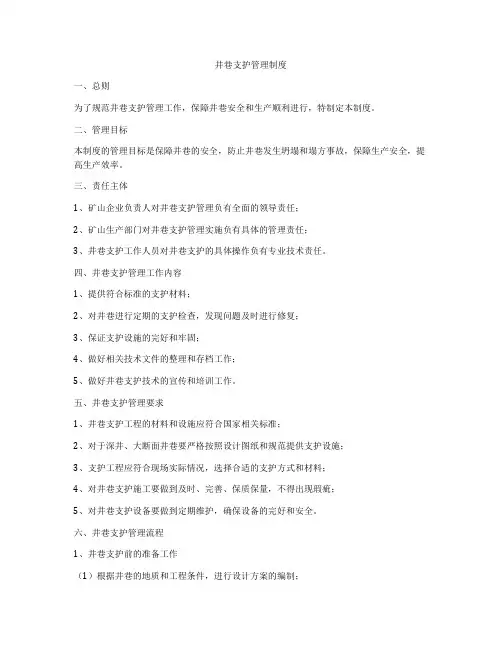

井巷支护管理制度一、总则为了规范井巷支护管理工作,保障井巷安全和生产顺利进行,特制定本制度。
二、管理目标本制度的管理目标是保障井巷的安全,防止井巷发生坍塌和塌方事故,保障生产安全,提高生产效率。
三、责任主体1、矿山企业负责人对井巷支护管理负有全面的领导责任;2、矿山生产部门对井巷支护管理实施负有具体的管理责任;3、井巷支护工作人员对井巷支护的具体操作负有专业技术责任。
四、井巷支护管理工作内容1、提供符合标准的支护材料;2、对井巷进行定期的支护检查,发现问题及时进行修复;3、保证支护设施的完好和牢固;4、做好相关技术文件的整理和存档工作;5、做好井巷支护技术的宣传和培训工作。
五、井巷支护管理要求1、井巷支护工程的材料和设施应符合国家相关标准;2、对于深井、大断面井巷要严格按照设计图纸和规范提供支护设施;3、支护工程应符合现场实际情况,选择合适的支护方式和材料;4、对井巷支护施工要做到及时、完善、保质保量,不得出现瑕疵;5、对井巷支护设备要做到定期维护,确保设备的完好和安全。
六、井巷支护管理流程1、井巷支护前的准备工作(1)根据井巷的地质和工程条件,进行设计方案的编制;(2)确定支护工程的施工队伍和计划;(3)准备支护材料和设备。
2、井巷支护的执行阶段(1)按照设计方案和规范进行支护设施的安装和施工;(2)对施工过程中出现的问题及时进行处理和修复;(3)确保支护工程质量和安全。
3、井巷支护后的检查和维护(1)对支护工程进行定期检查,发现问题及时处理;(2)对支护设施进行定期维护,确保设施的完好和安全;(3)定期对支护工程进行技术文件的整理和存档。
七、井巷支护管理的监督1、矿山企业领导对井巷支护工作实施定期的检查和督导;2、生产部门对井巷支护工作进行全面监督;3、相关部门对井巷支护工作进行技术指导和评估。
八、违反规定的处理对于违反规定的支护工程,将严肃处理相关责任人员,对支护工程进行整改。
同时,对于严重违规的支护工程,将在质量和安全上造成严重隐患的情况下,矿山企业将暂停相关工程的施工,并追究相关责任人员的法律责任。
2021巷道支护技术规范

巷道支护技术规范1.总则1.1为使巷道支护科学化、规范化,符合技术先进、经济合理、保证质量和安全的要求,特制定本规范。
1.2本规范仅适用于阳泉煤业(集团)有限责任公司所属矿井。
° 1. 3巷道支护形式选择在技术上要先进,经济上要合理,安全上要可靠。
优先选用锚杆或锚喷支护,淘汰砌確和棚式支护。
1.4加强巷道的矿压观测工作。
各矿应对新的采区进行巷道围岩稳定性分类,为巷道支护设计提供可靠的依据。
1.5加强对支护材料的检查验收,各矿要建立支护材料的检查制度。
巷道的支护材料必须有检验验收报告,并经生产技术部门认可。
生产技术部门要进行定期检查。
1.6巷道支护的设计、施工,除应遵守本规范外,还应符合国家现行的有关规定。
1.7本规范中的锚索为:单根钢绞线、采用树脂锚固剂锚固的小锚索。
1. 8在集团公司内首次采用新的支护开拓型式、支护材料及用于支护的设备和机具,必须经集团公司总工程师组织有关单位和人员进行论证后,在小范围内进行试验,试验无问题后,在集团公司推广应用。
2. 支护设计2.1巷道支护设计应用工程类比法。
首先根据相邻巷道的情况、巷道的断面以及服务时间等进行初步设计,然后根据初步设计进行施工,在施工中观测巷道的变形情况、进行巷道的围岩稳定性分类、探测巷道顶板的分层情况等,根据观测情况对初步设计及时进行修改。
新釆区、新开采煤层的锚索支护设计,还应辅以监控量测法及理论验算。
2.2支护设计在采区设计或作业规程中进行,由矿总工程师批准。
内容应包括:⑴支护形式。
⑵支护材料的材质和规格要求。
⑶锚杆布置形式、锚固长度、锚固力、预紧力(拧紧力矩)、质量要求。
⑷喷层厚度、喷层强度、材料配比。
⑸锚索布置形式、锚固长度、锚固力、预紧力、质量要求。
⑹棚距、背板布置、构顶盘帮、拉杆要求。
(7)W型钢带、M型钢带、钢筋钢带、网、槽钢等布置要求。
⑻临时支护的形式和要求等。
2.3支护设计时应根据以下依据进行:⑴巷道的围岩稳定性分类,初步设计时可用相邻巷道的。
矿山支护管理制度模版

矿山支护管理制度模版一、引言矿山支护工作是矿山安全生产的重要环节之一,对于保障矿山正常生产运营和职工安全起着决定性的作用。
为了规范矿山支护管理工作,确保支护工程的质量和安全性,制定本管理制度。
二、适用范围本管理制度适用于我公司矿山支护工程的设计、施工、验收和日常维护管理。
三、责任与权限1. 矿山支护工程项目经理应负责整个工程的设计、施工组织和管理工作,并负责向上级报告和汇报工作进展情况。
2. 矿山支护工程设计师应按照国家有关标准和规范,负责完成矿山支护工程的设计工作,并在设计阶段提出设计方案的优化建议。
3. 矿山支护工程施工班组长负责组织施工人员的施工工作,并确保按照设计要求进行施工,做好工程质量管理工作。
4. 矿山支护工程监理工程师负责对施工过程进行全程监理,及时发现和纠正施工中存在的问题,并向上级汇报。
四、矿山支护设计1. 矿山支护工程设计应遵循相关国家标准和规范的要求,在设计方案中考虑矿山地质条件、开采工艺和安全要求等因素。
2. 设计人员应具有相应的资质和经验,设计图纸应清晰,符合工程实际要求,并标注必要的技术指标、尺寸和材料要求。
3. 设计人员应定期更新自身知识,熟悉最新的国家标准和规范,并将其应用到实际设计中。
五、矿山支护施工1. 矿山支护施工班组应按照设计要求组织施工,确保施工质量和安全。
2. 施工过程中,应按照施工计划进行调度,将施工人员和设备合理安排,确保施工进度和质量。
3. 施工中发现任何工程质量问题或安全隐患,应立即上报项目经理,并采取相应的整改措施。
六、矿山支护工程验收1. 矿山支护工程验收由项目经理负责组织,验收人员应根据设计图纸和相关规范进行验收。
2. 验收人员应对支护工程的质量和安全进行评估,并在验收报告中明确指出存在的问题和整改要求。
3. 验收合格的支护工程方可投入使用,验收合格后应及时归档相关资料。
七、矿山支护工程管理1. 矿山支护工程应定期进行巡查和检验,及时发现和排除存在的问题,并做好记录。
矿山支护管理制度样本(2篇)

矿山支护管理制度样本根据《金属非金属矿山安全规程》和《金属非金属矿山安全标准化规范》要求,制定本制度。
一、在不稳固的岩层中掘进井巷,应进行支护。
二、需要支护的井巷,劫掠方法、支护工作面间的距离,应在施工设计中规定;中途停止掘进,支护应及时跟至工作面。
三、架设木支架时,应遵守下列规定:1、不应使用腐朽、蛀孔、软杂木和劈裂的坑木。
2、支架架设后,应在接榫附近用木楔将梁、柱与顶、帮之间楔紧,顶、两帮的空隙应塞紧,梁、柱、接榫处应用扮钉固定。
3、斜井支架应有下撑和柱杆。
4、柱窝应找在稳定的岩石上。
5、爆破前,靠近工作面的支架,应加固。
6、发现棚腿歪斜、压裂、顶梁折断或坑木腐烂等,应及时更换、修复。
四、井巷砌碹支模,应遵守下列规定:1、砌碹前拆除原有支架时,应及时清砼顶、帮浮石,并采取临时支护措施;砌碹后应将顶、帮空隙填实。
2、木碹胎间距超过1m,金属碹胎间距走过2m,应进行中间加固。
3、跨度大于4m巷道架设碹胎,金属碹胎各节点应用螺栓联结,木碹胎的各节点应牢固可靠。
4、碹胎的强度,应具有不小于3倍支撑重量的系数。
5、碹胎的下弦,不应支撑工作。
五、竖井砌碹工作,应遵守下列规定:1、竖井的永久性支护与掘进工作面之间,应安设临时井圈,井圈及背板应用楔子塞紧。
2、用普通凿井法穿过表土层、松软岩层或流砂层时,临时井圈应紧靠工作面,并应加固,圈后背板要严密,并及时砌碹。
3、竖井的砌碹,应保持碹壁平整、接口严密;岩帮与碹壁之间的空隙,应用碎石填满,并用沙浆灌实;碹外有涌水时应用导管引出,砌碹完毕,应进行封水。
六、喷锚支护工作,应遵守下列规定:1、锚杆、喷射砼支护设计和施工,遵守GB50086的规定;2、支护应有专门设计;3、砂浆锚杆的眼孔应清洗干净,灌满灌实。
4、锚杆应做抗拉力试验,喷体应做厚度和强度检查。
5、锚杆的托板应紧巾巷壁,并用螺栓拧紧。
6、处理喷射管路堵塞时,应将喷枪口朝下,不应朝向人员。
7、在松软破碎的岩层中进行喷锚作业,应打超前锚杆,进行预先护顶;在动压巷道,应采用喷锚与金属网联合支护方式。
采煤队支护工管理制度(3篇)
采煤队支护工管理制度1、按时上、下班,不能迟到早退,要相互配合做好本职工作。
2、在进行支护前,必须在已有的完好支护保护下,用长把工具敲帮问顶,摘除悬矸危岩和松动的煤帮。
3、随时观察工作面动态,发现异常现象(如:巨大的震顶声、大量支柱卸荷或钻底严重、顶板来压显现强烈或出现台阶下沉现象等),必须立即发出警报,撤离所有人员,待顶板稳定后,由班(组)长按规定处理。
6、支护时,严禁使用失效和损坏的支柱、顶梁和柱鞋。
7、顶梁与顶板应紧密接触。
若顶板不平或局部冒顶时,必须用木料穿实。
8、不准将支柱打在浮煤(矸)上,坚硬底板要刨柱窝、见麻面;底板松软时,支柱必须穿鞋。
9、支柱必须支设牢固、迎山有力;严禁在支柱上打重楔,严禁给支柱带双柱帽。
10、必须根据支护高度的变化,选用相应高度的支柱。
选用0.3m 以上的单体液压支柱时,支设最大高度应小于支柱设计最大高度0.1m,最小高度应大于支柱设计最小高度0.2m,选用其它支柱时,严禁超高支设。
11、不得使用不同类型和不同性能的支柱。
12、不准站在输送机上或跨着输送机进行支护。
13、调整顶梁、架设支柱时,其下方5m内不得有人。
14、临时支柱的位置应不妨碍架设基本支柱;基本支柱架设好前,不准回撤临时支柱。
15、平行作业的距离必须符合规定。
支柱与回柱间的间隔距离不得小于15m,其它的符合作业规程规定。
当支护工序与其它工序都需做时,优先进行支护。
16、架设单体液压支柱时,要掌握好注液用量与时间,保证支柱的初撑力,其柱径为100mm的不小于____千牛、柱径为80mm的不小于____千牛。
17、切口内支护必须符合规程规定,支柱初撑力达到第16条要求。
严禁在切口内空顶作业。
18、采用∏型顶梁支护,要交替前移,不得齐头并进。
19、端头支护与巷道支护间距不得大于0.5M。
采煤队支护工管理制度(2)主要包括以下内容:1. 支护工入职管理:明确支护工的招聘标准和程序,包括资格要求、面试、体检等。
采煤队支护工管理制度范本(2篇)
采煤队支护工管理制度范本一、引言本支护工管理制度是为了加强采煤队的支护工管理,规范支护工操作行为,保障采煤队员的安全与健康,提高生产效率和质量。
全体支护工必须严格遵守并执行本管理制度。
二、工作职责1. 支护工必须通过培训和考核,掌握与支护工作相关的知识和技能。
2. 支护工应遵守煤矿技术规程和操作规程,严格按照作业指导书进行操作。
3. 支护工应及时报告煤层变动情况,做好支护工作的前期准备工作。
4. 支护工应配合煤矿生产调度,确保支护施工工期的按时完成。
5. 支护工应维护和保养好所使用的支护工具和设备,并及时上报故障和损坏情况。
6. 支护工应参与安全培训和技术培训,提高自身的安全意识和技术水平。
7. 支护工应与其他工种保持良好的沟通与合作,协同完成工作任务。
8. 支护工应积极参与技术创新和工艺改进,提高采煤队的生产效率和质量。
9. 支护工应按照规定佩戴个人防护用品,并参与组织的安全演习和应急预案。
三、岗位要求1. 支护工应具备良好的身体素质和健康状况,有一定的耐力和体力。
2. 支护工应具备一定的操作技能,熟悉常用的支护工具和设备的使用方法。
3. 支护工应具备一定的安全意识和风险防控能力,能够及时应对突发事故和危险情况。
4. 支护工应具备团队合作精神,能够与其他工种配合,共同完成工作任务。
5. 支护工应具备学习和进步的意愿,积极参与培训和学习,提高自身的综合素质。
四、工作流程1. 每天上岗前,支护工需要进行自检,确保身体健康状况良好,穿戴好个人防护用品。
2. 支护工在工作前要查看所使用的工具和设备是否完好,并保证自身工资的安全性。
3. 支护工在开始支护作业前,先进行现场勘察,了解煤层情况和支护工艺。
4. 支护工应在支护施工过程中做好现场防范,避免因操作不当引发事故。
5. 支护工应及时清理作业现场的煤炭积渣和垃圾,保持施工现场的整洁与安全。
6. 支护工应参与每日班前学习和交流,了解工作任务和安全注意事项。
采煤支护工安全生产责任制
采煤支护工安全生产责任制
是指在采煤作业中,对于采煤支护工的安全生产工作的责任分工和管理体系。
它的目的是确保采煤支护工在工作过程中能够遵守安全规定,保障自身安全以及周围人员的安全。
采煤支护工安全生产责任制包括以下几个方面:
1. 管理层责任:包括矿山企业的领导和管理人员,需要确保制定并落实完善的安全生产制度,并提供足够的资源和支持,促进安全生产工作的推进。
2. 采煤支护工责任:采煤支护工需要遵守各项安全规定,正确使用个人防护装备,参加安全培训并积极参与安全生产工作,如安全巡查、隐患排查等。
3. 安全监管责任:由相关的监管机构负责对采煤支护工的安全生产行为进行监督和检查,及时发现并处理存在的安全隐患。
4. 目标责任考核:需要对采煤支护工的安全生产责任进行考核,根据考核结果进行相应的奖励或处罚。
采煤支护工安全生产责任制的实施,可以明确各个岗位的责任和义务,加强安全生产工作的组织和管理,提高安全生产意识和责任感,减少事故的发生,保障采煤支护工的安全生产。
第 1 页共 1 页。
井下支护工程管理制度内容
井下支护工程管理制度内容一、井下支护工程管理的基本要求1. 加强组织领导,明确责任。
矿山企业应建立健全井下支护工程管理制度,明确各级管理人员的责任和义务,落实责任到人,做到有责必问、有问必答、有错必追究。
2. 按照国家标准和规范进行设计、施工和验收。
对于每一项井下支护工程,都必须按照国家相关标准和规范进行设计、施工和验收,确保工程质量符合要求。
3. 强化质量管理,确保工程质量。
矿山企业应加强对井下支护工程施工过程和质量的监督和管理,严格按照要求进行施工,确保工程质量达到标准。
4. 加强安全生产管理,确保工作人员安全。
矿山企业要落实安全生产责任制,加强对井下支护工程施工过程中的安全管理,确保工作人员的安全。
5. 建立健全档案资料,做好记录和归档工作。
对于每一项井下支护工程,都应建立完整的施工档案资料,做好记录和归档工作,为今后的管理和维护提供依据。
二、井下支护工程管理的组织结构1. 领导机构:矿山企业应设立井下支护工程管理部门,负责井下支护工程的全面管理和协调工作。
2. 监督机构:矿山企业应设立井下支护工程监督检查部门,负责对井下支护工程的施工过程和质量进行监督和检查。
3. 执行机构:矿山企业应设立井下支护工程施工部门,负责具体的施工工作,按照设计要求完成工程施工。
三、井下支护工程管理的工作程序1. 设计阶段:在井下支护工程的设计阶段,矿山企业应根据实际情况,对工程进行设计,并制定详细的施工方案和施工图纸。
2. 施工阶段:在井下支护工程的施工阶段,矿山企业应按照设计要求和施工方案进行施工,确保工程质量和施工进度。
3. 检查与验收:在井下支护工程的施工完成后,矿山企业应进行检查与验收,确保工程符合设计要求和安全标准。
四、井下支护工程管理的检查与验收1. 施工前检查:在井下支护工程的施工前,矿山企业应进行现场检查,确保施工条件符合要求。
2. 施工中检查:在井下支护工程的施工过程中,矿山企业应定期进行现场检查,确保施工质量符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
采煤队支护工管理制度(2021)
采煤队支护工管理制度(2021)导语:生产有了安全保障,才能持续、稳定发展。
生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。
当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。
"安全第一"
的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。
1、按时上、下班,不能迟到早退,要相互配合做好本职工作。
2、在进行支护前,必须在已有的完好支护保护下,用长把工具敲帮问顶,摘除悬矸危岩和松动的煤帮。
3、随时观察工作面动态,发现异常现象(如:巨大的震顶声、大量支柱卸荷或钻底严重、顶板来压显现强烈或出现台阶下沉现象等),必须立即发出警报,撤离所有人员,待顶板稳定后,由班(组)长按规定处理。
6、支护时,严禁使用失效和损坏的支柱、顶梁和柱鞋。
7、顶梁与顶板应紧密接触。
若顶板不平或局部冒顶时,必须用木料穿实。
8、不准将支柱打在浮煤(矸)上,坚硬底板要刨柱窝、见麻面;底板松软时,支柱必须穿鞋。
9、支柱必须支设牢固、迎山有力;严禁在支柱上打重楔,严禁给支柱带双柱帽。
10、必须根据支护高度的变化,选用相应高度的支柱。
选用0.3m 以上的单体液压支柱时,支设最大高度应小于支柱设计最大高度0.1m,最小高度应大于支柱设计最小高度0.2m,选用其它支柱时,严禁超高支设。
11、不得使用不同类型和不同性能的支柱。
12、不准站在输送机上或跨着输送机进行支护。
13、调整顶梁、架设支柱时,其下方5m内不得有人。
14、临时支柱的位置应不妨碍架设基本支柱;基本支柱架设好前,不准回撤临时支柱。
15、平行作业的距离必须符合规定。
支柱与回柱间的间隔距离不得小于15m,其它的符合作业规程规定。
当支护工序与其它工序都需做时,优先进行支护。
16、架设单体液压支柱时,要掌握好注液用量与时间,保证支柱的初撑力,其柱径为100mm的不小于90千牛、柱径为80mm的不小于60千牛。
17、切口内支护必须符合规程规定,支柱初撑力达到第16条要求。
严禁在切口内空顶作业。
18、采用∏型顶梁支护,要交替前移,不得齐头并进。
19、端头支护与巷道支护间距不得大于0.5M。
