监理-案例分析-2017年真题解析-04、2017年真题解析(四)
2017年监理工程师《案例分析》试题

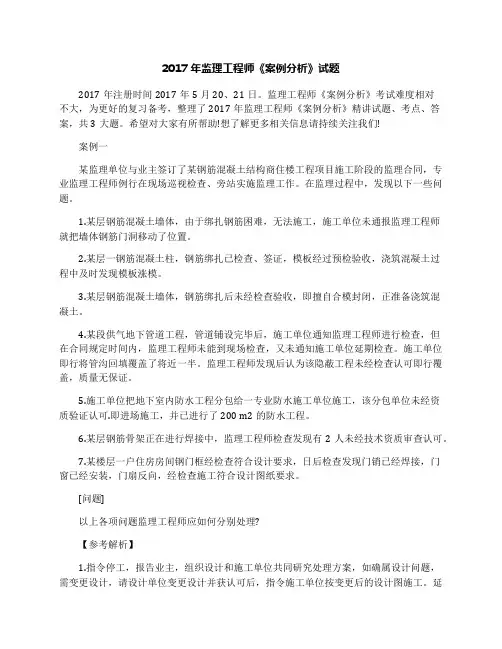

2017年监理工程师《案例分析》试题2017年注册时间2017年5月20、21日。
监理工程师《案例分析》考试难度相对不大,为更好的复习备考,整理了2017年监理工程师《案例分析》精讲试题、考点、答案,共3大题。
希望对大家有所帮助!想了解更多相关信息请持续关注我们!案例一某监理单位与业主签订了某钢筋混凝土结构商住楼工程项目施工阶段的监理合同,专业监理工程师例行在现场巡视检查、旁站实施监理工作。
在监理过程中,发现以下一些问题。
1.某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置。
2.某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板涨模。
3.某层钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土。
4.某段供气地下管道工程,管道铺设完毕后,施工单位通知监理工程师进行检查,但在合同规定时间内,监理工程师未能到现场检查,又未通知施工单位延期检查。
施工单位即行将管沟回填覆盖了将近一半。
监理工程师发现后认为该隐蔽工程未经检查认可即行覆盖,质量无保证。
5.施工单位把地下室内防水工程分包给一专业防水施工单位施工,该分包单位未经资质验证认可.即进场施工,并已进行了200 m2的防水工程。
6.某层钢筋骨架正在进行焊接中,监理工程师检查发现有2人未经技术资质审查认可。
7.某楼层一户住房房间钢门框经检查符合设计要求,日后检查发现门销已经焊接,门窗已经安装,门扇反向,经检查施工符合设计图纸要求。
[问题]以上各项问题监理工程师应如何分别处理?【参考解析】1.指令停工,报告业主,组织设计和施工单位共同研究处理方案,如确属设计问题,需变更设计,请设计单位变更设计并获认可后,指令施工单位按变更后的设计图施工。
延误的损失由业主方承担,擅自变更部分的损失由承包方承担。
如属施工方案或施工方法不当,指令施工单位重新拟定方案,新方案经审查批准后,指令施工单位按原图施工。
2017年监理工程师案例分析考题和参考答案

2017年监理工程师案例分析考题和参考答案第一题某工程,实施过程中发生如下事件:事件1:监理合同签订后,监理单位按照下列步骤组建项目监理机构:①确定项目监理机构目标; ②确定监理工作内容; ③制定监理工作流程和信息流程; ④进行项目监理机构组织设计,根据项目特点,决定采用矩阵制组织形式组建项目监理机构。
事件2:总监理工程师对项目监理机构的部分工作安排如下:造价控制组: ①研究制定预防索赔措施;②审查确认分包单位资格;③审查施工组织设计与施工方案。
质量控制组:④检查成品保护措施;⑤审查分包单位资格;⑥审批工程延期。
事件3:为有效控制建设工程质量、进度、投资目标。
项目监理机构拟采取下列措施开展工作:(1)明确施工单位及材料设备供应单位的权利和义务(2)拟定合理的承发包模式和合同计价方式(3)建立健全实施动态控制的监理工作制度(4)审查施工组织设计(5)对工程变更进行技术经济分析(6)编制资金使用计划(7)采用工程网络计划技术实施动态控制(8)明确各级监理人员职责分工(9)优化建设工程目标控制工作流程(10)加强各单位(部门)之间的沟通协作事件4:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则,总监理工程师审查了其中的监理工作方法和措施等主要内容。
问题:1、指出事件1中项目监理机构组建步骤的不妥之处和采用矩阵制组织形式的优点。
2、逐项指出事件2中总监理工程师对造价控制组和质量控制组的工作安排是否妥当。
3、逐项指出事件3中各项措施分别属于组织措施、技术措施、经济措施和合同措施中的哪一项。
4、指出事件4中专业监理工程师做法的不妥之处,总监理工程师还应审查监理实施细则中的哪些内容?【答案】问题1:(1)步骤③和步骤④顺序不妥。
应该先④,后③。
(也可以写全:监理机构建立步骤不妥,应该是:①确定项目监理机构目标; ②确定监理工作内容;④进行项目监理机构组织设计,③制定监理工作流程和信息流程;)(2)矩阵制组织形式的优点:加强了各职能部门的横向联系,具有较大的机动性和适应性。
2017年监理工程师考试习题及答案:《案例分析》

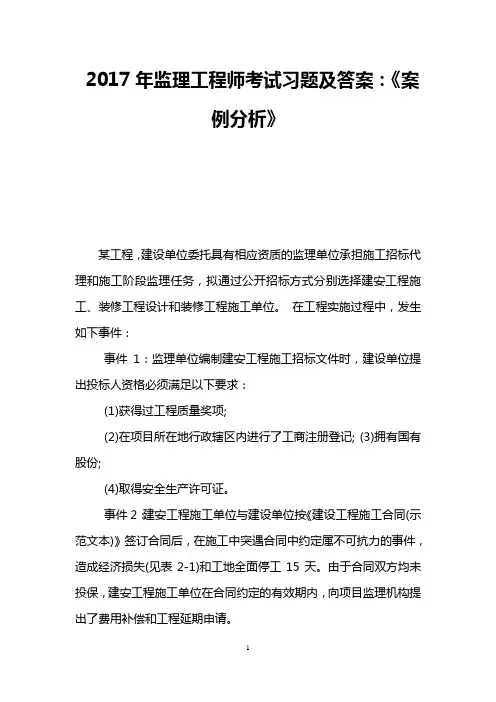

2017年监理工程师考试习题及答案:《案例分析》某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生如下事件:事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:(1)获得过工程质量奖项;(2)在项目所在地行政辖区内进行了工商注册登记; (3)拥有国有股份;(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15天。
由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目经理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响工期,但造成了工人窝工等损失。
装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。
问题:1.逐条指出事件1中监理单位是否应采纳建设单位提出的要求,分别说明理由。
问“是否妥当”,“妥当”与“不妥”的都要指出和回答,问“不妥之处”直接回答不妥的地方。
2.事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?3.写出总监理工程师对事件3的处理程序。
4.根据《建设工程监理规范》的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。
【参考答案】1. 也不能用本地奖限制外地投标人(1)不能采纳,理由:招标人不得以获得工程质量奖项排斥潜在投标人; (2)不能采纳,理由:招标人不得以地区限制排斥潜在投标人;(3)不能采纳,理由:招标人不得对潜在投标人实行歧视政策; (4)采纳,理由:投标人必须取得安全生产许可证。
2017年监理工程师案例分析真题

2017年《建设工程监理案例分析》试题解析第一题:某工程,实统过程中发生如下事件:事件1:监理合同签订后,监理单位按照下列步骤组建项目监理机构:①确定项目监理机构目标;②确定监理工作内容;③制定监理工作流程和信息流程;④进行项目监理机构组织设计。
根据项目特点,决定采用矩阵制组织形式组建项目监理机构。
事件2:总监理工程师对项目监理机构的部分工作安排如下:造价控制组:①研究制定预防索赔措施;②审查确认分包单位资格;③审查施工组织设计与施工方案。
质量控制组:④检查成品保护措施;⑤审查分包单位资格;⑥审批工程延期。
事件3:为有效控制建设工程质量、进度、投资目标,项目监理机构拟采取下列措施开展工作:(1)明确施工单位及材料设备供应单位的权利和义务;(2)拟定合理的承发包模式和合同计价方式;(3)建立健全实施动态控制的监理工作制度;(4)审查施工组织设计;(5)对工程变更进行技术经济分析;(6)编制资金使用计划;(7)采用工程网络计划技术实施动态控制;(8)明确各级监理人员职责分工;(9)优化建设工程目标控制工作流程;(10)加强各单位(部门)之间的沟通协作。
事件4:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则。
总监理工程师审查了其中的监理工作方法和措施等主要内容。
问题:1.指出事件1中项目监理机构组建步骤的不妥之处和采用矩阵制组织形式的优点。
2.逐项指出事件2中总监理工程师对造价控制组和质量控制组的工作安排是否妥当。
3.逐项指出事件3中各项措施分别属于组织措施、技术措施、经济措施和合同措施的哪一项。
4.指出事件4中专业监理工程师做法的不妥之处。
总监理工程师还应审查监理实施细则中的哪些内容?第二题:某工程,参照定额工期确定的合理工期为1年,建设单位与施工单位按此签订了施工合同。
工程实施过程中发生如下事件,事件1:建设单位提出如下要求:①总监理工程药代表负责增加和调配监理人员,施工单位将本月工程款支付申请直接报送建设单位,建设单位审核后拨付工程款;③项目监理机构增加平行检验项目。
2017年监理工程师《案例分析》习题及答案

2017年监理工程师《案例分析》习题及答案大家开始进入2017年的复习了吗?《案例分析》部分一定要多做习题,下面为大家准备了一份?《案例分析》部分的习题及答案,欢迎大家阅读参考,更多内容请关注网!案例一:某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生如下事件:事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:(1)获得过国家级工程质量奖项;(2)在项目所在地行政辖区内进行了工商注册登记; (3)拥有国有股份;(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15天。
由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目经理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响工期,但造成了工人窝工等损失。
装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。
问题:1.逐条指出事件1中监理单位是否应采纳建设单位提出的要求,分别说明理由。
问“是否妥当”,“妥当”与“不妥”的都要指出和回答,问“不妥之处”直接回答不妥的地方。
2.事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?3.写出总监理工程师对事件3的处理程序。
4.根据《建设工程监理规范》的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。
【参考答案】1. 也不能用本地奖限制外地投标人(1)不能采纳,理由:招标人不得以获得国家级工程质量奖项排斥潜在投标人; (2)不能采纳,理由:招标人不得以地区限制排斥潜在投标人; (3)不能采纳,理由:招标人不得对潜在投标人实行歧视政策; (4)采纳,理由:投标人必须取得安全生产许可证。
2017年监理工程师考试《案例分析》真题附答案

2017年监理工程师考试《案例分析》真题及答案第一题某施工,实施过程中发生如下事件:1、事件1:监理合同签订后,监理单位按照下列步骤组建项目建立机构:①确定项目建立机构目标;②确定建立工作内容;③制定监理工作流程和信息流程;④进行项目建立机构组织设计,根据项目特点,决定采用矩阵制组织形式组建项目监理机构。
2、事件2:总监理工程师对项目建立机构的部分工作安排如下:造价控制组:①研究制定预防索赔错失;②审查确认分包单位资格;③审查施工组织设计与施工方案。
质量控制组:④检查成品保护措施;⑤审查分包单位资格;⑥审批工程延期事件3:为有效控制建设工程质量、进度、投资目标。
项目监理机构拟采取下列措施开展工作:(1)明确施工单位及材料设备供应单位的权利和义务(2)拟定合理的承发包模式和合同计价方式(3)建立健全实施动态控制的监理工作制度(4)审查施工组织设计(5)对工程变更进行技术经济分析(6)编制资金使用计划(7)采用工程网络计划技术实施动态控制(8)明确各级监理人员职责分工(9)优化建设工程目标控制工作流程(10)加强各单位(部门)之间的沟通协作事件4:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则,总监理工程师审查了其中的监理工作方法和措施等主要内容问题:1、指出事件1中项目监理机构组建步骤的不妥之处和采用矩阵组织形式的有点。
2、逐项指出事件2中总监理工程师对造价控制组合质量控制组的工作安排是否妥当。
3、逐项指出事件3中各项措施分别属于组织措施、技术措施、经济措施和管理措施中的哪一项。
4、指出事件4中专业监理工程师做法的不妥之处,总监理工程师还应审查监理实施细则中的那些内容。
【参考答案】1.(1)组建项目监理机构的步骤不妥,正确的步骤是①②③④,先④进行项目监理机构组织结构设计,然后再③制定工作流程和信息流程。
(2)矩阵制组织形式是由纵横两套管理系统组成的矩阵组织结构,一套是纵向职能系统,另一套是横向子项目系统。
【造价工程师】造价-计价-2017年真题解析-04、2017造价工程师《建设工程计价》真题解析(四)【精品】

54.某分项工程招标工程量清单数量为4000m2,施工中由于设计变更调减为3000m2,该项目招标控制价综合单价为600元/m2,投标报价为450元/m2。
合同约定实际工程量与招标工程量偏差超过±15%时,综合单价以招标控制价为基础调整。
若承包人报价浮动率为10%,该分项工程费结算价为()万元。
A.137.70B.155.25C.186.30D.207.00【答案】A【解析】3000÷4000=75%,工程量减少超过15%,需对单价做调整。
P2×(1-L)×(1-15%)=600×(1-10%)×(1-15%)=459万元P0<P2×(1-L)×(1-15%),450<459,P1按照P2×(1-L)×(1-15%)调整。
结算价=459×3000=137.7万元55.某施工合同约定采用价格指数及价格调整公式调整价格差额,调价因素及有关数据见下表。
某月完成进度款为1500万元,则该月应当支付给承包人的价格调整金额为()万元。
B.36.45C.112.5D.130.5【答案】B【解析】P0=1500×{(0.3+[0.1×(90÷80)+0.1×(102÷100)+0.15×(120÷110)+0.15×110÷120)+0.20×120÷115)]-1}=36.45万元56.根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得工期补偿的是()。
A.发包人提前向承包人提供材料和工程设备B.工程暂停后因发包人原因导致无法按时复工C.因发包人原因导致工程试运行失败D.异常恶劣的气候条件导致工期延误【答案】D【解析】异常恶劣的气候条件导致工期延误是属于不可抗力,只索赔工期。
2017监理工程师《案例分析》真题及答案(完整版)

2017 监理工程师《案例分析》真题解析(完整版)第一题某施工,实施过程中发生如下事件:1、事件1:监理合同签订后,监理单位按照下列步骤组建项目建立机构:①确定项目建立机构目标;②确定建立工作内容;③制定监理工作流程和信息流程;④进行项目建立机构组织设计,根据项目特点,决定采用矩阵制组织形式组建项目监理机构。
2、事件 2:总监理工程师对项目建立机构的部分工作安排如下:造价控制组:①研究制定预防索赔错失;②审查确认分包单位资格;③审查施工组织设计与施工方案。
质量控制组:④检查成品保护措施;⑤审查分包单位资格;⑥审批工程延期事件 3:为有效控制建设工程质量、进度、投资目标。
项目监理机构拟采取下列措施开展工作:(1)明确施工单位及材料设备供应单位的权利和义务(2)拟定合理的承发包模式和合同计价方式(3)建立健全实施动态控制的监理工作制度(4)审查施工组织设计(5)对工程变更进行技术经济分析(6)编制资金使用计划(7)采用工程网络计划技术实施动态控制(8)明确各级监理人员职责分工(9)优化建设工程目标控制工作流程(10)加强各单位(部门)之间的沟通协作事件 4:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则,总监理工程师审查了其中的监理工作方法和措施等主要内容问题:1、指出事件 1 中项目监理机构组建步骤的不妥之处和采用矩阵组织形式的有点。
2、逐项指出事件 2 中总监理工程师对造价控制组合质量控制组的工作安排是否妥当。
3、逐项指出事件 3 中各项措施分别属于组织措施、技术措施、经济措施和管理措施中的哪一项。
4、指出事件 4 中专业监理工程师做法的不妥之处,总监理工程师还应审查监理实施细则中的那些内容。
答案:1、(1)组建项目监理机构的步骤不妥,正确的步骤是①②③④,先④进行项目监理机构组织结构设计,然后再③制定工作流程和信息流程。
(2)矩阵制组织形式是由纵横两套管理系统组成的矩阵组织结构,一套是纵向职能系统,另一套是横向子项目系统。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五题
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:
事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A 暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。
事件2:由于建设单位订购的工程设备未按合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工程延期2个月,补偿费用6万元。
事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1
工作赶工费率及可缩短时间表5-1
1、指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。
2、针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
3、针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
4、针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由,需要增加赶工费多少万元?
【答案】
问题1.
关键线路是:B→D→I→K→L→N→Q; 和B→D→G→J→L→N→Q;
工作E的总时差1个月,自由时差1个月。
工作M的总时差4个月,自由时差2个月。
问题2.。
