预制路缘石施工方案

预制路缘石施工方案预制路缘石是一种使用混凝土材料预先制作好的路边边石,其主要功能是保护道路边缘,提高交通安全性。
下面是预制路缘石的施工方案。
1. 确定施工位置:根据设计图纸确定预制路缘石的施工位置,并用标线进行标记。
同时,需要考虑周围的地形和交通情况,确保施工顺利进行。
2. 准备工具和材料:准备好所需要的工具和材料,包括混凝土原材料、模具、铺设工具等。
确保工具和材料的质量和数量符合施工要求。
3. 模具制作:根据预制路缘石的尺寸要求,制作好模具。
模具的制作需要考虑到路缘石的外形、尺寸和施工环境。
模具制作完成后,进行检查和确认。
4. 混凝土配制:按照设计要求,进行混凝土的配制。
根据道路的使用要求和环境要求,确定混凝土的强度等级,并根据配比进行原材料的搅拌和混合。
5. 浇注混凝土:将配制好的混凝土倒入模具中,使用振捣器进行振捣,使混凝土均匀分布。
在振捣的过程中,注意控制模具的位置和角度,确保混凝土填充完整。
6. 剥模和养护:混凝土凝固后,进行剥模。
剥模时要小心操作,避免对混凝土造成损坏。
剥模完成后,对预制路缘石进行养护,以确保其强度和稳定性。
养护的时间一般为7-14天。
7. 安装:经过养护的预制路缘石可以进行安装。
根据设计图纸确定路缘石的安装位置和施工方法。
安装时需使用专用的胶粘剂或锚固剂,确保路缘石的牢固性和稳定性。
8. 质量验收:在施工完成后,进行质量验收。
验收内容包括路缘石的尺寸、外观、强度等。
如果发现问题,及时进行修复和整改。
同时,还需要进行相关记录和报告的整理和提交。
综上所述,预制路缘石的施工方案主要包括确定施工位置、准备工具和材料、模具制作、混凝土配制、浇注混凝土、剥模和养护、安装和质量验收等步骤。
在施工过程中,需要注意施工环境和工具材料的质量,确保施工质量和工期进度。
路缘石预制施工方案 (2)

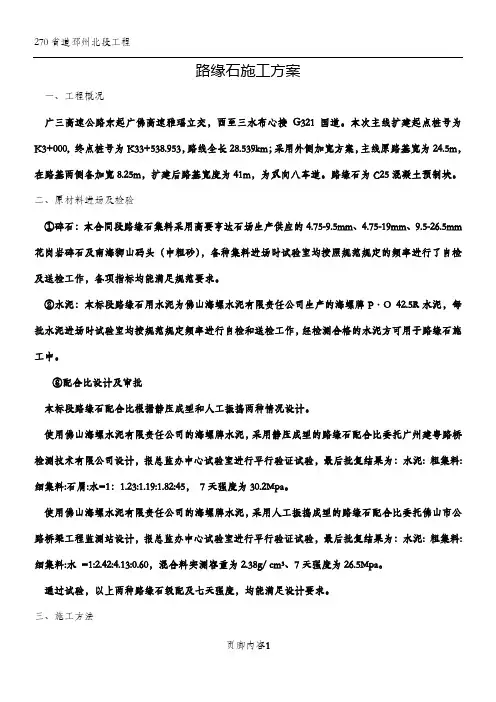

路缘石施工方案一、工程概况广三高速公路东起广佛高速雅瑶立交,西至三水布心接G321国道。
本次主线扩建起点桩号为K3+000, 终点桩号为K33+538.953,路线全长28.539km;采用外侧加宽方案,主线原路基宽为24.5m,在路基两侧各加宽8.25m,扩建后路基宽度为41m,为双向八车道。
路缘石为C25混凝土预制块。
二、原材料进场及检验①碎石:本合同段路缘石集料采用高要亨达石场生产供应的4.75-9.5mm、4.75-19mm、9.5-26.5mm 花岗岩碎石及南海狮山码头(中粗砂),各种集料进场时试验室均按照规范规定的频率进行了自检及送检工作,各项指标均能满足规范要求。
②水泥:本标段路缘石用水泥为佛山海螺水泥有限责任公司生产的海螺牌P·O 42.5R水泥,每批水泥进场时试验室均按规范规定频率进行自检和送检工作,经检测合格的水泥方可用于路缘石施工中。
③配合比设计及审批本标段路缘石配合比根据静压成型和人工振捣两种情况设计。
使用佛山海螺水泥有限责任公司的海螺牌水泥,采用静压成型的路缘石配合比委托广州建粤路桥检测技术有限公司设计,报总监办中心试验室进行平行验证试验,最后批复结果为:水泥: 粗集料:细集料:石屑:水=1:1.23:1.19:1.82:45,7天强度为30.2Mpa。
使用佛山海螺水泥有限责任公司的海螺牌水泥,采用人工振捣成型的路缘石配合比委托佛山市公路桥梁工程监测站设计,报总监办中心试验室进行平行验证试验,最后批复结果为:水泥: 粗集料:细集料:水=1:2.42:4.13:0.60,混合料实测容重为2.38g/ cm³、7天强度为26.5Mpa。
通过试验,以上两种路缘石级配及七天强度,均能满足设计要求。
三、施工方法A、预制路缘石1、施工准备(1)、进场后立即对场地进行平整,修建混凝土浇筑底座,底座表面应平整、光滑。
(2)、做好材料的储存和堆放,所有原材料应分类堆放,不得乱堆乱放。
预制路缘石施工方案

预制路缘石施工方案1. 引言预制路缘石是道路施工中常使用的一种材料,它可以起到保护道路边缘的作用,提供行车安全。
本文档将介绍预制路缘石的施工方案,包括施工准备、工序安排、施工要点等内容,以指导施工人员进行有效的施工。
2. 施工准备在进行预制路缘石施工之前,需要进行一系列的施工准备工作。
主要包括以下几个方面:2.1 资材准备•预制路缘石材料:根据设计要求,准备预制路缘石所需的材料,包括混凝土、钢筋等。
•施工机械设备:准备施工所需的机械设备,如吊车、挖掘机等。
2.2 现场准备•清理施工现场:清除施工区域内的障碍物,确保施工区域整洁。
•标线设置:根据设计要求,在施工区域内设置标线,确定路缘石的位置和施工范围。
2.3 人员组织•施工人员:确定施工所需的人数,并安排好施工人员的工作时间和岗位。
•管理人员:安排管理人员对施工情况进行监督和协调。
3. 工序安排预制路缘石的施工一般按照以下工序进行:3.1 路缘石基础处理在施工现场根据设计要求对路缘石的基础进行处理,主要包括以下几个步骤:1.清理路缘石基础:清除基础上的杂物和泥土。
2.基础夯实:使用振动夯实机对基础进行夯实,提高基础的承载能力。
3.2 路缘石摆放在处理完路缘石基础之后,可以开始进行路缘石的摆放工作:1.将预制路缘石从堆放区运到施工现场。
2.按照标线指示将路缘石依次摆放到指定位置,并保证路缘石的垂直度和位置准确。
3.3 固定路缘石在摆放完路缘石后,需要进行固定工作以确保路缘石的稳定性:1.在路缘石两侧挖一个浅沟。
2.将钢筋插入浅沟中,并用混凝土进行浇灌,将路缘石与路缘石基础连接起来。
在完成路缘石施工后,还需要进行适当的养护工作,以确保路缘石的质量和使用寿命:1.对已施工的路缘石进行浇水养护,保持湿润。
2.防止人车碾压,尽量减少对路缘石的冲击和振动。
4. 施工要点在进行预制路缘石施工时,需要注意以下几个要点:•施工现场安全:施工现场需要保持清洁、整洁,确保施工人员的安全。
路缘石预制及安装施工方法

路缘石预制及安装施工方法一、预制路缘石1、施工准备(1)进场后立即对场地进行平整,修建混凝土浇筑底座,底座表面应平整、光滑。
(2)做好材料的储存和堆放,所有原材料应分类堆放,不得乱堆乱放。
(3)根据设计要求,进行原材料检验、混凝土配合比试验,并取得监理工程师认可。
混凝土配合比在使用过程中,应根据混凝土质量的动态信息,及时进行调整、报批。
(4)在搅拌机旁悬挂配合比标志牌,严格控制混凝土施工配合比。
2、模具根据设计各部尺寸制做路缘石模具,各部尺寸应符合设计要求,模板高度的允许误差为±2mm,凹槽的长度允许误差为±2mm。
模具制做完成后报监理工程师检查、认可。
3、搅拌混凝土模具经监理工程师检查、认可,接监理工程师通知后开始混凝土搅拌。
搅拌采用300型滚筒式混凝土搅拌机搅拌。
(1)进入拌合机的砂、石料必须准确过称,每一工作台班正式称量前,应对磅称进行校核。
(2)混凝土搅拌应均匀,颜色一致,混凝土搅拌时间不得少于2min,不得产生离析和泌水现象。
混凝土搅拌完毕后,应检测混凝土拌合物的性能,(3)混凝土拌合物的坍落度,在搅拌地点进行检测,每一工作台班不应少于两次,在检查坍落度时,还应观察混凝土拌合物的粘聚性和保水性。
(4)混凝土拌合完毕后,应取样做试块测定混凝土的抗压强度。
每一工作台班不应少于两组(3块/组)。
混凝土性能检测自检后报监理工程师抽检。
(5)每天做好混凝土施工记录,包括拌合数量、试验数据等。
4、混凝土浇筑混凝土浇筑前,应对模具进行检查、刷脱模剂。
报监理工程师检查、认可后进行混凝土浇筑。
(1)振捣采用机械振动:混凝土搅拌后,人工装模,完成后,应立即将装满混凝土的模具放置到平板振动台上,振动2min以上。
(2)对每一部位必须振动到该部位混凝土密实为止,密实标志是混凝土停止下沉,不再冒气泡,表面呈现平坦、泛浆。
(3)振动时间要适当,振动过程中随时向模具内补加混凝土料。
(4)混凝土振动完成后,对混凝土裸露面应及时进行修整、抺平。
公路工程(农村公路)预制路缘石施工方案

公路工程(农村公路)路缘石施工方案一、路缘石运输:1、路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好。
2、路缘石在经业主及监理批复的厂方进行加工制造。
路缘石出厂时必须检验合格。
运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告。
3、第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识。
4、第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输。
安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识。
5、路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏。
运到施工现场的路缘石要及时安装。
二、工艺流程图1、路缘石检查对运到施工现场的路缘石再次进行检查,色泽不一致、外观尺寸误差5mm、存在明显的表观缺陷(指有缺棱、角、坑窝、裂纹、颜色不一致等现象)的不使用。
2、测量放样上基层施工完并经监理工程师验收合格后,路缘石安装前,应恢复道路中线,测设路缘石安装控制桩。
按照设计高程进行放样测量。
3、路缘石安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,砂浆采用细砂。
②统一采用坐浆法施工,垫层砂浆厚2cm,不允许污染路缘石和路面。
人工按放线位置安装路缘石。
安装前,基础要先清理干净,并保持湿润。
安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用C15混凝土进行后背浇筑和水泥砂浆勾缝。
路缘石砌筑应平顺,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。
③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。
路缘石安装时要与开口、结构物圆滑地相接,线条直顺,曲线圆滑美观。
④路缘石的安装速度应能满足现场施工的需要,必须在下面层施工之前安装好。
⑤路缘石安装完后,及时回填夯打密实路肩或中央带后背的回填土。
⑥路缘石安装后,必须再挂线,调整侧石至顺直、圆滑、平整,对侧石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应进行调整。
预制路缘石施工方案12

预制路缘石施工方案一、人员、机械安排1.人员施工负责人:孟威技术员:王江蛟试验负责人:马丰林试验员:李勇质检负责人:牟健质检员:师亚丽安全负责人:余林伟施工队普工:20人2.设备砼拌和机2台路缘石压制机1台路缘石定型模板6套二。
路缘石施工方案1、施工准备为了便于路缘石压制的预制,平整出施工场地,使各种机械设备能顺利进出场地,并提前做好场地布设、修建预制台座,对于各工序的衔接做出合理的安排。
水泥、砂石料堆放在适当的位置,这样施工起来比较方便。
2、砼的拌合路缘石的压制采用平凉崆峒P。
O32。
5R水泥配制,所用砂、石料各项技术指标及砼的拌制均要符合规范要求,砼拌制时的每盘材料均盘盘过称,保证配合比准确,拌和均匀,在浇注时及时制取试块,每次不得少于2组,每组3块,分别作28天抗压强度试验,作为砼强度检验的依据.3、路缘石的压制工艺和养生砼按监理工程师批准的配合比进行配置,将拌和好的砼料装入定型模具内,然后送入千斤顶内,用150吨压力压制成型,再将模具和压制块一块取出,用小千斤顶将压制成型的路缘石顶出模具,整齐堆放。
干硬性砼的养生特别主要,在砼压制块达到一定强度后,要及时进行养生,以保证压制块后期强度的增长,使砼具有足够的耐久性和强度,不能有由于砼的收缩而引起裂缝,养生期最少应保持7天。
三、质量保证措施1、质量检验及分部分项质量评定制度分项工程施工过程中,各负责人必须督促班组做好自检工作,确保当天问题当天整改完毕.分项工程施工完毕后,各负责人必须及时组织班组进行分项工程质量评定工作,并填写分项工程质量评定表交工程队技术负责人确认,最终评定由质检部专职质检员鉴定。
项目部每月组织一次施工队之间的质量互检,并进行质量讲评。
质检部对工程施工进行不定期抽样检查,发现问题以书面形式发出限期整改指令单,责任人在指定期限内将整改情况以书面形式反馈到质检部。
2、现场材料质量管理制度严格控制外加工、采购材料的质量。
各种地方材料、外购材料到现场后必须由质检部、试验室和材料部有关人员进行抽样检查,发现问题立即与供货商联系,直到退货。
路缘石施工技术方案

路缘石施工技术方案
一、路缘石预制
1.路缘石预制采用在沙河镇预制场集中预制,运输车辆运到施工现场安装的施工方法。
2.预制模板采用钢模,模板尺寸必须符合设计图纸要求,模板在使用之前进行除锈处理。
3.路缘石预制时材料必须过磅,各种材料用量符合试验室所给配合比要求。
4.振捣时必须振捣充分、密实,至表面出现少许泛浆及有很少气泡出现为止,振捣结束后将表面抹平。
5.路缘石拆模以后表面必须光滑,不得有麻面、蜂窝、孔洞及掉角现象,运到施工现场的路缘石必须满足监理工程师的要求。
二、路缘石安装
1.安装时采用浆砌法。
采用挂线法控制路缘石高程和直顺度,勾缝采用1cm的凹缝。
2.安装挂线时,直线段可每20挂线,曲线段每5米挂线,以保证路缘石线型直线段顺直,曲线段圆滑
3.安装时,路缘石下面必须用砂浆衬砌,且不留空隙,路缘石安放稳固,顶面平整。
4.路缘石之间缝隙用砂浆灌满,不得留有空隙,勾缝美观良好,缝宽均匀一致。
5.勾缝结束后须对勾缝进行洒水养护。
6.路缘石安装结束后高程,直顺度,相邻两块高差,缝宽必须满足规范要求。
三、质量要求。
路缘石预制、安装施工方案

路缘石预制、安装施工方案本工程预制路缘石采用的场地为位于收费站附近的专门的预制场地。
3.预制工艺:1)模具制作:根据设计要求制作模具,模具应采用优质钢板制作,外表面应平整光滑,模具尺寸应符合设计要求。
2)混凝土搅拌:按照设计要求,进行混凝土配合比设计,进行充分搅拌。
3)浇筑:将混凝土倒入模具中,进行振捣,确保混凝土密实。
4)养生:在模具中的混凝土养生时间为24小时,然后进行脱模。
5)切割:将预制好的路缘石进行切割,使其符合设计要求的长度和宽度。
6)质量检测:对预制好的路缘石进行质量检测,确保其符合设计要求。
7)包装:将质量合格的路缘石进行包装,运输至施工现场。
二)、路缘石安装:1.安装前准备:根据设计要求进行现场测量和放样,确定路缘石的位置和高度。
2.基座铺设:根据设计要求,采用C20混凝土或砂浆进行基座的铺设。
3.路缘石安装:将预制好的路缘石按照设计要求进行安装,确保其位置和高度符合要求。
4.校正勾缝:对已安装好的路缘石进行校正和勾缝,确保其紧密连接。
5.养生:对已安装好的路缘石进行养生,确保其强度和稳定性。
6.质量检测:对已安装好的路缘石进行质量检测,确保其符合设计要求。
7.完工验收:对整个路缘石安装工程进行完工验收,确保其符合设计要求和规范要求。
预制场位于管家洼的西北角空地,满足预制件的制作和施工需求。
路缘石采用C25号混凝土,并按照配合比设计报告要求进行预制,以保证其强度、抗撞击、耐风化和表面平整。
拌合过程采用滚筒式混凝土搅拌机,并严格控制每盘混凝土的搅拌时间。
同时,试验室技术员负责监督拌料和取样制作试件进行试验。
预制完成后,需要立即进行覆盖,并进行养生处理28天。
在基层养生完毕后,进行路缘石安装前的施工放样,并清理基层表面,使其干净整洁。
采用小型运输车辆将路缘石运至施工前场,然后按照设计要求进行安装。
在安装前需要熟悉设计图纸要求和安装位置及要求。
2)我们使用强制式拌和机现场拌和砂浆,采用强度等级为PC32.5的复合硅酸盐水泥和胶南柏乡河中砂。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路缘石二、原材料进场及检验①碎石:本合同段路缘石集料采用高要亨达石场生产供应的4.75-9.5mm、4.75-19mm、9.5-26.5mm花岗岩碎石及南海狮山码头(中粗砂),各种集料进场时试验室均按照规范规定的频率进行了自检及送检工作,各项指标均能满足规范要求。
②水泥:本标段路缘石用水泥为佛山海螺水泥有限责任公司生产的海螺牌P〃O 42.5R水泥,每批水泥进场时试验室均按规范规定频率进行自检和送检工作,经检测合格的水泥方可用于路缘石施工中。
③配合比设计及审批本标段路缘石配合比根据静压成型和人工振捣两种情况设计。
使用佛山海螺水泥有限责任公司的海螺牌水泥,采用静压成型的路缘石配合比委托广州建粤路桥检测技术有限公司设计,报总监办中心试验室进行平行验证试验,最后批复结果为:水泥: 粗集料:细集料:石屑:水=1:1.23:1.19:1.82:45, 7天强度为30.2Mpa。
使用佛山海螺水泥有限责任公司的海螺牌水泥,采用人工振捣成型的路缘石配合比委托佛山市公路桥梁工程监测站设计,报总监办中心试验室进行平行验证试验,最后批复结果为:水泥: 粗集料:细集料:水 =1:2.42:4.13:0.60,混合料实测容重为2.38g/ cm³、7天强度为26.5Mpa。
通过试验,以上两种路缘石级配及七天强度,均能满足设计要求。
三、施工方法A、预制路缘石1、施工准备(1)、进场后立即对场地进行平整,修建混凝土浇筑底座,底座表面应平整、光滑。
(2)、做好材料的储存和堆放,所有原材料应分类堆放,不得乱堆乱放。
(3)、根据设计要求,进行原材料检验、混凝土配合比试验,并取得监理工程师认可。
混凝土配合比在使用过程中,应根据混凝土质量的动态信息,及时进行调整、报批。
(4)、在搅拌机旁悬挂配合比标志牌,严格控制混凝土施工配合比。
2、模具根据设计各部尺寸制做路缘石模具,各部尺寸应符合设计要求,模板高度的允许误差为±2mm,凹槽的长度允许误差为±2m m。
模具制做完成后报监理工程师检查、认可。
3、搅拌混凝土模具经监理工程师检查、认可,接监理工程师通知后开始混凝土搅拌。
搅拌采用300型滚筒式混凝土搅拌机搅拌。
(1)进入拌合机的砂、石料必须准确过称,每一工作台班正式称量前,应对磅称进行校核。
(2)、混凝土搅拌应均匀,颜色一致,混凝土搅拌时间不得少于2min,不得产生离析和泌水现象。
混凝土搅拌完毕后,应检测混凝土拌合物的性能,(3)、混凝土拌合物的坍落度,在搅拌地点进行检测,每一工作台班不应少于两次,在检查坍落度时,还应观察混凝土拌合物的粘聚性和保水性。
(4)、混凝土拌合完毕后,应取样做试块测定混凝土的抗压强度。
每一工作台班不应少于两组(3块/组)。
混凝土性能检测自检后报监理工程师抽检。
(5)、每天做好混凝土施工记录,包括拌合数量、试验数据等。
4、混凝土浇筑混凝土浇筑前,应对模具进行检查、刷脱模剂。
报监理工程师检查、认可后进行混凝土浇筑。
(1)、振捣采用机械振动: 混凝土搅拌后,人工装模,完成后,应立即将装满混凝土的模具放臵到平板振动台上,振动2min以上。
(2)、对每一部位必须振动到该部位混凝土密实为止,密实标志是混凝土停止下沉,不再冒气泡,表面呈现平坦、泛浆。
(3)、振动时间要适当,振动过程中随时向模具内补加混凝土料。
(4)、混凝土振动完成后,对混凝土裸露面应及时进行修整、抺平。
(5)、混凝土的浇筑应连续进行,如因故必须间断时,其浇筑、及间歇的全部时间不得180min,如超出规定时间则做废弃处理。
(6)、混凝土脱模时的强度应不小于0.2-0.5MPa,脱模后如果表面有缺陷,应及时修理。
5、养生混凝土振捣完成后,应在收浆后尽快予以覆盖和洒水养护,混凝土洒水养护时间不少于7d,洒水养护可根据天气情况确定每天洒水的遍数,每天洒水次数以能保持混凝土表面经常保持湿润状态为准。
6、预制时的注意事项:(1)水泥、砂及石料等原材料应使用同一厂家或同一料场的,同时严格控制配合比,避免因材料及配比变化而产生色差。
(2)成型的路缘石要及时覆盖洒水养生,避免因养生不及时而产生裂缝。
(3)模具等重复使用的工具要每天进行检查,变形的模具未修复的不得使用,避免因模具变形而导致路缘石作废。
(4)试验室每日要对拌制的混合料进行强度检测,检测频率为每班上下午各一组试件。
B、路缘石安装1、复测高程:按设计图纸复核放线,测量高程。
放样要求准确无误,以保证路缘石的安装质量和路面工程整体的良好外观效果。
2、路缘石运输装卸:路缘石强度达设计强度80%以上方可装运,要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。
轻轻卸以免损坏。
卸车前先确定卸车地点和数量,尽量减少小搬运。
3、刨槽人工刨槽,按桩的位臵拉小线或打白灰线,以线为准,按要求宽度向外刨槽,一般一平锨宽(约30cm),槽底修理平整。
4、铺筑砂浆:于清理干净的基层上洒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为2cm,按虚高用刮板找平。
铺砌时,按桩线高程铺砌。
道板要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。
若不平,拿起道板平垫砂浆重新铺砌,必须使铺块平铺在满实的砂浆上稳定无动摇。
5、在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。
6、铺块铺砌注意以下几点:(1)要求铺块达到设计强度标准,运输过程中防止缺棱掉角。
(2)要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。
(3)路缘石顶面衔接要平顺。
安装要注意控制好上面高程,在道路同一直线内要拉通线,以保证安装后上面平顺。
切忌前倾后仰,线顺直圆滑平顺,无凹进凸出前后高低错牙现象,顶面平整,符合标高要求。
(4)出入口转角侧石,半径太小,预制路缘石难以适应时,工地用薄板,就地支模,现场浇制,水泥砼标号不低于C30,并泼水养护不小于7d。
7、在侧(边)后背现浇C15水泥混凝土后,以稳固侧(边)石。
路缘石背后必须紧贴现浇的混凝土块。
8、勾缝铺砌完工后,安排勾缝,勾缝前必须再行挂线,调整至顺直、圆滑、平整,方可进行勾缝。
先把缝内的土及杂物剔除干净,并用水湿润,然后用1:2.5(体积比)水泥砂浆灌缝填实勾平,用弯面压子压成凹形。
砂浆初凝后,用软扫帚、扫除多余灰浆。
并适当泼水养护,进行二次养生,最后达到整齐美观。
9、每日班后,将分散各处的物料堆放一起,保持工地整洁。
四、质量标准1、施工前应对原材料进行检查,并有合格签证纪录。
2、施工过程中应对混凝土强度进行检测,并定期对已成型路缘石进行强度检测。
3、路缘石实测项目见下表。
五、质量保证措施为保证工程质量,我项目部将严格按照( JC 899-2002 )《混凝土路缘石》建材行业标准、JTG F80/1-2004《公路工程质量检验评定标准》、图纸、施工承包合同、业主招标文件及本公司的ISO9002-2000版质量体系程序文件来指导施工,严格控制施工过程中的每一道工序。
1、成立质量检查小组,并配备专职质检工程师1名,兼职质检员数名,小组成员如下:组长:王楠副组长:周福林、刘吉清组员:邢金双、郝冠洲。
2、施工前组织技术人员和施工管理人员,仔细阅读设计文件,了解设计意图,明确施工技术重点、难点、编制符合实际情况并切合实际的详细施工方案。
并做好各级技术交底工作,切实做到内业指导外业3、施工过程中严格执行自检、互检、专职检查的三检制度,内部质检人员行使否决权。
3、对原材料料首先进行试验,试验得监理工程师的认可后方可使用,不合格的原材料坚决不许进场。
4、施工各种数据必须符合规范和经监理工程师批准方可实施。
5、在项目部范围内实行质量负责制,责任到人,制定严格的质量奖罚条例。
6、在全体员工中树立起“质量第一”的观念,建立、健全各级质量检查制度,把各个环节的质量岗位职责落实到各部门、人员中去。
六、安全保证措施为了贯彻“安全第一、预防为主,综合治理”的方针,维护企业的利益,保障企业安全生产,项目部制定了如下安全保证措施:1、成立了安全领导小组,设立了专职安全员,在全体员工中进行安全宣传及安全技术交底,提高每个人的安全生产意识。
2、前场施工配备一名安全巡视员,巡视周围提醒施工人员注意安全,并配合安全员做好安全工作。
3、项目部要求所有操作人员都要持证上岗,牢固树立安全意识,严格遵守机械操作规程或交通驾驶规则,同时在拌和现场及施工路段设臵施工标志牌,在车辆进出口设臵标志牌、反光板,必要时派专人指挥,防止机械伤害事故、意外交通事故及其它意外事故的发生。
4、执行安全检查制度。
项目部将定期及不定期的进行安全检查,以便及时发现问题,消除不安全因素,对存在的安全隐患,提出整改意见,采取整改措施,及时进行整改并做好检查记录和跟踪整改记录。
7、严格执行安全生产奖罚制度。
对安全生产有突出贡献者,按公司有关规定进行奖励。
因违章作业,管理不善,违反公司规定而发生事故或突破安全指标的,同样按照公司的规定进行处罚,对当事人和班组取消当年度评先资格,并追究相关人员的责任。
七、施工时应注意的问题1、提高施工人员的施工技术水平,加强管理人员的质量意识,尽可能避免运输安装过程中路缘石破损等情况发生。
2、正式施工前,需再进行技术交底工作和组织有关技术人员进行图纸学习,确保各项施工工作按设计和规范的要求进行。
3、施工前进行安全技术交底,操作手严格按照安全技术要求规范操作。
4、施工路段,周围必须设臵明显的安全标志,正对行车方向应提前200 m引导车辆转向,夜间应以红灯示警。
交通繁忙的路口,并有专人指挥5、加强安全管理工作,配合工人应身穿反光衣,路面机械及运输车由专人进行指挥,所有“三无”和“带病”的机械及车辆一律不得进入施工现场。
施工现场最少配备一名以上的现场安全员负责安全管理工作。
场地内各类运输车辆安排专人指挥并疏导,以预防交通堵塞和交通事故的发生。
6、加强对施工尘埃的监控和管理,在施工期间,对施工通道、施工场地洒水降尘。
机械、车辆避免打扰附近居民的正常休息等。
机械设备应加强保养,防止漏油造成污染。
严格加强对环境有害物质使用的管理,严防任何有害物质污染水源、河流、土地。
