挡墙模板专项施工方案(最新版)

合集下载

挡墙专项施工方案

挡墙专项施工方案

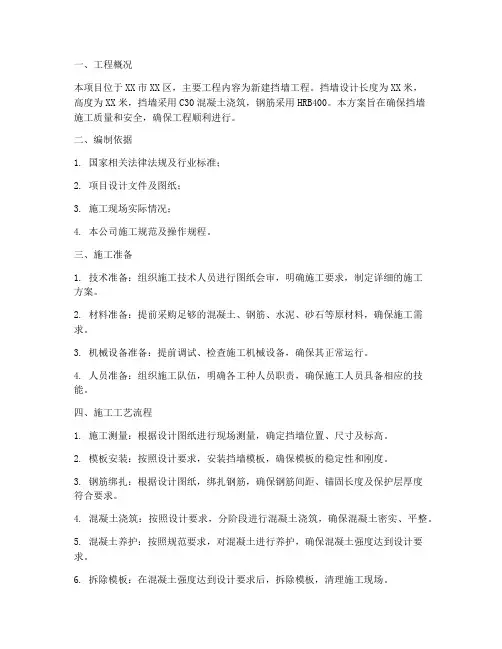

一、工程概况本项目位于XX市XX区,主要工程内容为新建挡墙工程。

挡墙设计长度为XX米,高度为XX米,挡墙采用C30混凝土浇筑,钢筋采用HRB400。

本方案旨在确保挡墙施工质量和安全,确保工程顺利进行。

二、编制依据1. 国家相关法律法规及行业标准;2. 项目设计文件及图纸;3. 施工现场实际情况;4. 本公司施工规范及操作规程。

三、施工准备1. 技术准备:组织施工技术人员进行图纸会审,明确施工要求,制定详细的施工方案。

2. 材料准备:提前采购足够的混凝土、钢筋、水泥、砂石等原材料,确保施工需求。

3. 机械设备准备:提前调试、检查施工机械设备,确保其正常运行。

4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员具备相应的技能。

四、施工工艺流程1. 施工测量:根据设计图纸进行现场测量,确定挡墙位置、尺寸及标高。

2. 模板安装:按照设计要求,安装挡墙模板,确保模板的稳定性和刚度。

3. 钢筋绑扎:根据设计图纸,绑扎钢筋,确保钢筋间距、锚固长度及保护层厚度符合要求。

4. 混凝土浇筑:按照设计要求,分阶段进行混凝土浇筑,确保混凝土密实、平整。

5. 混凝土养护:按照规范要求,对混凝土进行养护,确保混凝土强度达到设计要求。

6. 拆除模板:在混凝土强度达到设计要求后,拆除模板,清理施工现场。

五、施工质量控制1. 材料质量控制:严格把控原材料质量,确保混凝土、钢筋等材料符合设计要求。

2. 施工过程控制:严格按照施工工艺流程进行施工,确保施工质量。

3. 混凝土强度检测:在混凝土浇筑过程中,对混凝土强度进行检测,确保混凝土强度达到设计要求。

4. 钢筋间距、锚固长度及保护层厚度检测:对钢筋进行检测,确保其符合设计要求。

六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 严格按照操作规程进行施工,避免安全事故发生。

3. 加强施工人员安全教育培训,提高安全意识。

4. 施工现场设置安全通道,确保人员疏散通道畅通。

挡墙的专项方案

挡墙的专项方案

一、工程概况本工程为某道路工程中的挡墙施工,挡墙位于道路两侧,主要起到防护、挡土和美化道路景观的作用。

挡墙总长度为1000米,高度为2-4米,采用毛石混凝土结构。

二、编制依据1. 国家相关法律法规及行业规范;2. 设计单位提供的挡墙设计图纸;3. 施工现场实际情况。

三、施工准备1. 施工人员:组织专业施工队伍,包括技术负责人、施工员、质检员、安全员等;2. 施工材料:毛石、混凝土、钢筋、模板等;3. 施工设备:搅拌机、混凝土输送泵、挖掘机、吊车、模板支撑体系等;4. 施工场地:平整场地,设置材料堆放区、施工临时道路等。

四、施工工艺流程1. 施工测量:根据设计图纸进行施工放样,确保挡墙位置、尺寸准确;2. 挖基槽:采用挖掘机开挖基槽,槽底平整,宽度略大于设计宽度;3. 基槽处理:清除基槽内的杂物、积水,铺设砂垫层;4. 模板安装:根据挡墙高度和宽度,选择合适的模板,进行组装、固定;5. 钢筋绑扎:按设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范;6. 混凝土浇筑:采用混凝土搅拌车运输混凝土,分层浇筑,振捣密实;7. 混凝土养护:采用覆盖塑料薄膜、洒水等方法进行养护,保证混凝土强度;8. 拆模:待混凝土强度达到设计要求后,拆除模板;9. 墙面抹灰:对挡墙墙面进行抹灰,确保平整、美观;10. 桥头衔接:对挡墙与道路衔接处进行处理,确保平整、牢固;11. 清理场地:施工完成后,清理场地,恢复道路通行。

五、施工质量控制措施1. 材料质量控制:严格控制原材料质量,确保所用材料符合设计要求;2. 施工过程控制:严格执行施工工艺,确保施工质量;3. 检验检测:定期进行质量检测,确保挡墙质量符合设计要求;4. 隐蔽工程验收:在施工过程中,对隐蔽工程进行验收,确保质量合格。

六、安全管理措施1. 施工人员安全教育培训:对施工人员进行安全教育培训,提高安全意识;2. 施工现场安全管理:设置安全警示标志,加强现场安全管理;3. 个人防护用品:施工人员必须佩戴安全帽、安全带等个人防护用品;4. 施工机械操作:严格按照操作规程进行施工机械操作,确保安全。

挡墙模板工程施工方案

挡墙模板工程施工方案

挡墙模板工程施工方案一、施工准备1.1 施工前的准备挡墙模板工程施工前需做好各项准备工作,包括施工图纸的确认、材料的采购、人员的安排等。

施工图纸应经过设计方审核确认无误后,方可进行施工。

材料的采购应根据设计图纸中所需的规格和数量进行采购,在保证质量的前提下力争降低成本。

同时,人员安排也应根据施工周期和工作量进行合理安排,保障施工进度。

1.2 施工现场的准备施工现场的准备主要包括场地清理、设置施工临时工棚、搭建施工用脚手架等。

施工现场应保持整洁,杂物应及时清理,以免对施工造成影响。

同时,为了保障施工人员的安全,应在施工现场设置施工临时工棚,供施工人员休息和存放物品。

另外,搭建施工用脚手架也是必不可少的准备工作,以便施工人员进行高空作业。

二、施工工艺与方法2.1 分段施工挡墙模板工程应采用分段施工的方法,分段施工有利于施工质量的控制和进度的把控。

在分段施工时,应根据设计图纸上的要求和实际情况进行合理的分段划分,并且在每个分段施工结束后应及时进行验收,确保每个分段的质量达标。

2.2 安全施工在挡墙模板工程中,安全施工是非常重要的,施工人员应严格按照相关安全规定进行施工,并配备必要的安全防护装备。

施工现场应设置明显的安全警示标志,保证施工人员的安全。

同时,在高空作业时,应使用合格的脚手架和登高设备,确保施工人员的安全。

2.3 质量控制在施工过程中,应严格控制施工质量,材料的选用应符合相关标准和规定,施工工艺应按照设计要求执行。

同时,在施工过程中应进行施工质量的检查和验收,保证施工质量符合设计要求。

2.4 施工验收在挡墙模板工程施工完成后,应进行施工质量的验收。

施工验收应根据设计要求和相关标准进行,确保施工质量符合要求。

如果发现存在问题,应及时整改,并重新进行验收。

三、注意事项与安全措施3.1 施工过程中应严格按照设计要求进行,不得擅自变动施工方案和工艺。

3.2 施工过程中严禁酗酒、赌博、聚众斗殴等违法行为,保持施工现场的安全和秩序。

(完整版)挡墙模板施工方案

(完整版)挡墙模板施工方案

勉西物流基地改扩建工程路基挡墙专项技术方案一、工程概况勉西物流基地改扩建工程专用铁路线路,路基两侧挡土墙设计范围:A. 扶壁式挡墙共310.44米,设置部位:DK01+249.56~+530线路右侧设置为6米扶壁挡墙、DK3+555~+615段走行线左侧设置8米扶壁式挡墙。

厚1m~1.2m,每隔3m设置一个扶壁,沿挡墙纵向约10m设伸缩缝一道,用沥青麻筋填塞。

B. 重力式挡土墙共851米,主要设置在DK1-+249.56~+760、DK3+615~DK3+655走行线左侧侧、DK1+530~+780、DK2+040~+100段走行线右侧。

沿挡墙纵向约15m~20设伸缩缝一道。

二、支架、模板材料支架采用D=50mm脚手架钢管,钢管之间用扣件连接。

模板为18mm厚的竹胶板。

6*8cm方木做骨架。

用直径16的对拉螺杆,采用100×48×5mm槽钢加工成卡扣,外撑采用螺旋顶撑和直径8mm钢丝绳定位支撑。

对拉螺杆应力计算:挡墙厚度为1m和1.2m,砼对模板产生侧压力按2m高计算,砼自重2.4t/立方。

砼对模板产生侧压力为1.2*0.24=0.288t。

对拉螺杆采用直径16的圆钢。

每根对拉螺杆可承受8*8*3.14*235=47225.6N。

即可承重4.72t。

对拉螺杆足够轻度抵抗砼侧压力,但为使方木不产生挠曲变形,对螺杆按步距为0.45m,水平间距为0.45m布设。

三、施工方案基础完成后,在基础砼面上预埋直径20的钢筋,钢筋头外露6cm,间距按1m。

平面位置据挡墙墙面外15cm。

底层采用6-8cm方木作卧木,卧木与钢筋头之间用木楔卡牢固。

卧木上方立6*8cm方木做立柱。

卧木与方木立柱之间用铁钉打牢。

方木间距按5cm-10cm。

A. 悬臂式墙身模板待底板砼浇筑完毕厚,混凝土达到一定强度,钢筋绑扎完毕经验收合格后,模板采用1.5cm厚的竹胶板进行拼装,模板外设置竖向6×8cm方木和水平直径50mm钢管双拼背杠。

挡土墙工程施工专项方案

挡土墙工程施工专项方案

挡土墙工程施工专项方案一、项目概况本项目是某个地区安装挡土墙的工程,位置在城市中心区域,整个工程地形复杂,需要在挡土墙的一侧进行挖掘和护坡等施工,并且需要在挡土墙的上方进行围护结构的设置。

该工程属于公共基础设施项目,对于城市交通和人民生活具有重要作用。

项目总长度为600米,设计挡高为3米。

二、施工准备1. 施工前,需按照设计图纸确定挡土墙工程的具体位置和形状。

2. 制定施工图纸和方案,并进行必要的审查和批准。

3. 确定施工队伍和人员的构成,包括安全员、质检员、现场监理等。

4. 采购和验收施工所需的设备、材料,并对其进行登记和保管。

三、施工工艺1. 挖土和抛土根据设计要求,先进行挖土工作,将挡土墙位置上方的土方进行清理和抛土,确保挖掘面的平整,以便进行后续的挡土墙设置。

2. 挡土墙的设置挡土墙采用预制混凝土挡土墙板,板件的特点是质地坚实、耐腐蚀、抗冲力和耐久性强。

板件的设置应保证平整度、垂直度和板与板之间的连接牢固。

3. 护坡在挡土墙的一侧,需要进行护坡工程,以防止土坡发生滑塌。

护坡采用混凝土或其他适当的护坡材料,并按照设计图纸进行构筑,确保护坡的牢固度和抗冲击性。

4. 围护结构在挡土墙的上部,需要进行围护结构的设置,以增强挡土墙的稳定性和整体承载力。

围护结构采用加固护面结构,确保其可靠性和耐久性。

四、施工安全1. 严格按照施工现场安全管理规定执行,设置安全警示牌和标志。

2. 安排专人对施工现场进行监督和指导,防止发生意外事故。

3. 确保施工人员配备必要的个人防护装备,包括头盔、安全带、安全鞋等。

4. 对施工设备进行定期检查和维护,在使用过程中及时处理设备故障。

五、施工质量1. 严格按照设计要求和规范进行施工,保证挡土墙的平整、垂直度及坚固性。

2. 在施工过程中,加强对工程质量的监督和把关,对每一道工序进行严格把控和质量检查。

3. 对施工过程中出现的质量问题,要及时进行整改和处理。

六、现场环保1. 在施工现场设置固定的垃圾和废渣堆放点,保持施工现场的整洁。

挡墙工程施工方案(3篇)

挡墙工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,主要目的是为了防止山体滑坡、河道侵蚀等自然灾害,保障周边居民的生命财产安全。

挡墙总长度为1000米,高度为5米,采用钢筋混凝土结构。

施工期间,需严格按照国家相关法律法规和规范要求进行。

二、施工准备1. 施工组织设计:成立挡墙工程施工项目部,明确项目组织架构、人员配备、施工进度、质量、安全、环保等方面的责任。

2. 施工材料:准备足够的钢筋混凝土材料、钢筋、模板、水泥、砂石等。

3. 施工设备:配置挖掘机、搅拌机、泵车、运输车辆、吊车等机械设备。

4. 施工人员:组织具备相关资质的施工队伍,对施工人员进行岗前培训,提高施工质量。

5. 施工场地:清理施工场地,确保场地平整、排水良好。

三、施工工艺1. 挖方与基础处理:根据设计图纸,采用挖掘机进行挖方,挖至设计标高后,对基础进行平整、压实,确保基础稳定。

2. 钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、直径、锚固长度等符合规范要求。

3. 模板安装:根据设计图纸,安装模板,确保模板稳固、垂直、水平,防止浇筑过程中出现偏移。

4. 混凝土浇筑:采用泵车进行混凝土浇筑,严格控制混凝土坍落度,确保混凝土质量。

5. 混凝土养护:混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润,防止裂缝产生。

6. 面板施工:待混凝土强度达到设计要求后,进行面板施工,确保面板与挡墙紧密结合。

四、施工质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求和国家标准。

2. 施工过程:严格按照施工工艺进行施工,确保施工质量。

3. 检查验收:在施工过程中,定期进行质量检查,发现问题及时整改。

4. 验收标准:按照设计要求和规范,对挡墙工程进行验收,确保工程质量。

五、安全措施1. 施工人员:对施工人员进行安全教育,提高安全意识,确保施工人员安全。

2. 施工设备:定期检查机械设备,确保设备安全可靠。

3. 施工现场:设置安全警示标志,设置安全通道,防止施工事故发生。

挡墙模板专项施工方案(最新版)

挡墙模板专项施工方案(最新版)

混凝土挡墙模板施工方案一、工程概况黄河甘肃段防洪工程兰州市城区段Ⅱ-11 标段包括青白石街道杨家湾村新建堤防和预应力桥梁一座,主要建设内容为:1、第一段左岸桩号K39+250-K39+270段,为预应力桥梁一座,长20m;2、第二段左岸桩号k39+270-k40+790段新修堤防的土建施工,长度1.532km3、挡墙为现浇砼结构,挡墙高度分别为(除去基础0.8m高度后)K39+270-K39+900段5.2m;K39+900-K40+790段5.7m,挡墙基础宽度分别为5.11m、5.39m,墙身顶宽为0.65m;4、工程级别兰州市城区段防洪标准为100年一遇洪水,相应洪峰流量为6500m3/s。

堤防级别为1级,主要建筑物级别为1级,次要建筑物级别为3级,临时建筑物级别为4级。

其余防护段为乡村防护区,各市州防洪区划分为独立的防洪保护区后,保护人口<20万人,保护耕地<30万亩,根据人口或耕地(草场)面积确定防护等级为Ⅳ等,防洪标准为10年一遇,堤防、护岸级别为5级,主要建筑物级别为5级,次要建筑物级别为5级,临时建筑物级别为5级。

二、编制依据1、施工图纸,混凝土挡墙结构断面图及相关资料;2、《建筑施工手册》第四版中国建筑工业出版社;3、《城市桥梁工程施工与质量验收规范》CJJ2-2008;4、《建筑施工模板安全技术规程》 JGJ162-2008;5、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130—2001;6、《建筑施工安全检查标准》 JGJ59—99;7、《建筑施工高处作业安全技术规范》JGJ80—91。

三、模板选材本工程混凝土挡墙结构采用8mm厚加工定型钢模板(3000mm×2000mm、3000mm×2200mm、1500mm×1500mm、1900mm×1500mm、3000mm ×2400mm、3000mm×2100mm、2000mm×800mm、2660mm×800mm),槽钢作楞,配套穿墙螺栓下排使用Ф14二级螺纹钢拉杆、8.8mpa高强螺栓、上排采用φ48钢管和扣件作为拉杆连接;竖向内楞100槽钢,水平外楞100槽钢。

片石砼挡土墙模板支护专项施工方案

片石砼挡土墙模板支护专项施工方案

片石砼挡土墙模板支护专项施工方案一、施工前准备工作1.1 前期准备在开始施工前,首先需要组织好施工人员,根据施工计划确定施工队伍的人员配备和分工情况。

同时,要对施工现场进行清理和平整,确保施工区域没有杂物和障碍物。

1.2 材料准备在准备阶段,需要准备好所需的施工材料,包括片石砼、挡土墙模板、支撑杆、搅拌设备等。

确保材料质量符合要求,以保证施工质量和工期。

二、施工步骤2.1 模板搭设根据设计图纸,将挡土墙模板按照规定的尺寸和要求搭设在施工现场。

在搭设过程中,要注意模板的水平和垂直度,确保模板搭设牢固和准确。

2.2 砼浇筑在模板搭设完成后,进行砼的搅拌和浇筑工作。

根据设计要求和施工计划,将预先搅拌好的片石砼倒入到模板中,并采取适当的振捣措施,确保砼的浇筑均匀和紧实。

2.3 模板拆除待砼凝固后,根据砼的强度和硬化时间,进行模板的拆除工作。

拆除模板时要小心谨慎,避免对砼产生损坏。

同时要注意拆除后的模板进行妥善的清理和保管,以备下次使用。

三、质量检验在施工完成后,要对挡土墙进行质量检验。

主要包括挡土墙的平整度、垂直度、强度等指标的检测,确保施工质量符合相关标准和规范要求。

四、安全防护在施工过程中,要严格遵守安全操作规程,加强对施工现场的安全管理和监督。

特别是在模板搭设、砼浇筑等施工环节,要加强对人员的安全防护和安全意识培训,确保施工过程的安全顺利进行。

五、施工总结施工完成后,要对整个施工过程进行总结和评估。

总结主要包括施工中出现的问题和解决措施、工艺创新和改进等方面的内容,为今后的施工工作提供经验和借鉴。

结语片石砼挡土墙模板支护施工是一个细致而重要的工程,需要在施工前做好充分的准备工作,严格按照施工要求和标准进行操作,确保施工质量和工期的达标。

希望本施工方案能为相关施工人员提供参考和指导,实现挡土墙工程的安全、高效施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土挡墙模板施工方案一、工程概况黄河甘肃段防洪工程兰州市城区段Ⅱ-11 标段包括青白石街道杨家湾村新建堤防和预应力桥梁一座,主要建设内容为:1、第一段左岸桩号K39+250-K39+270段,为预应力桥梁一座,长20m;2、第二段左岸桩号k39+270-k40+790段新修堤防的土建施工,长度1.532km3、挡墙为现浇砼结构,挡墙高度分别为(除去基础0.8m高度后)K39+270-K39+900段5.2m;K39+900-K40+790段5.7m,挡墙基础宽度分别为5.11m、5.39m,墙身顶宽为0.65m;4、工程级别兰州市城区段防洪标准为100年一遇洪水,相应洪峰流量为6500m3/s。

堤防级别为1级,主要建筑物级别为1级,次要建筑物级别为3级,临时建筑物级别为4级。

其余防护段为乡村防护区,各市州防洪区划分为独立的防洪保护区后,保护人口<20万人,保护耕地<30万亩,根据人口或耕地(草场)面积确定防护等级为Ⅳ等,防洪标准为10年一遇,堤防、护岸级别为5级,主要建筑物级别为5级,次要建筑物级别为5级,临时建筑物级别为5级。

二、编制依据1、施工图纸,混凝土挡墙结构断面图及相关资料;2、《建筑施工手册》第四版中国建筑工业出版社;3、《城市桥梁工程施工与质量验收规范》CJJ2-2008;4、《建筑施工模板安全技术规程》 JGJ162-2008;5、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130—2001;6、《建筑施工安全检查标准》 JGJ59—99;7、《建筑施工高处作业安全技术规范》JGJ80—91。

三、模板选材本工程混凝土挡墙结构采用8mm厚加工定型钢模板(3000mm×2000mm、3000mm×2200mm、1500mm×1500mm、1900mm×1500mm、3000mm ×2400mm、3000mm×2100mm、2000mm×800mm、2660mm×800mm),槽钢作楞,配套穿墙螺栓下排使用Ф14二级螺纹钢拉杆、8.8mpa高强螺栓、上排采用φ48钢管和扣件作为拉杆连接;竖向内楞100槽钢,水平外楞100槽钢。

加固通过在槽钢处打孔拉结穿墙螺栓。

斜撑采用钢管Ф48×3.5。

四、主要材料五、模板安装混凝土挡墙组合模板安装前,按照设计机构图纸测量放样,放好结构尺寸边线和控制点,挡墙基础模板支架应支撑在承载力满足设计要求的建基面上,挡墙墙身模板支架应支撑在建基面上,并有足够的支撑面积或范围,斜撑应防止滑动;基础模板和支架安装在建基面上并架设垫块,保证挡墙基础结构范围的地表水及时排出;组合钢模板拉杆采用ф14的二级螺纹钢,钢拉杆不应弯曲,拉筋与锚固头应连接牢固,焊接采用双面焊接,搭接长度应控制在10~15d。

根据设计图纸要求及结合现场实际情况,砼挡墙每10m为一个单元工程,设置一个伸缩缝,缝宽20mm,缝的位置采用高密度聚乙烯闭孔泡沫板,聚氯乙烯胶泥封口;挡墙迎水侧墙身设计坡比为1:0.1,挡墙背水侧墙身设计坡比为1:0.45,所以每层砼模板采用10m*2.2m规格尺寸的组合钢模板施工缝高度为2.0m,挡墙基础(底板)模板采用10m*0.8m的组合钢模板。

5.1、模板安装顺序模板定位→模板安装→垂直度调整→模板加固→验收5.2、技术要点(1)模板支设前将基底面清理干净。

不得有积水、杂物,并将施工缝表面冲净。

为防止墙体模板根部接缝处出现漏浆"烂根"现象,接缝处严密封条、泡沫剂或水泥砂浆密实,做到平整、准确、粘结牢固保证在浇筑时不漏浆。

穿墙螺栓的安装必须严格按要求进行加固,在挡墙墙体下部1/3范围必须使用双螺帽。

(2)当挡墙底板混凝土浇筑完毕并具有一定强度(≥1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。

根据轴线位置放出挡墙墙身截面位置尺寸线、模板控制线,以便于墙身模板的安装和校正。

首先引结构尺寸控制线,并以该控制线为起点,引出墙身控制线,用墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须到位,以便于组合钢模板的安装和校正。

(3)四周竖向内背楞采用80槽钢,间距300 mm,每水平外楞采用160槽钢。

加固通过背楞上打孔拉结穿墙螺栓,水平、竖向间距均为1000mm,端头带圆塑料块限位片,以便拉杆端头处理。

斜向支撑用钢管上中下三道进行间距600mm加固,以保证其稳定。

挡墙下部1/3范围对拉螺栓两侧加双螺母。

主楞(16#槽钢)主楞(16#槽钢)次楞(8#槽钢)面板螺栓墙模版正立面图墙模板1-1剖面图h=600mm b=300mm 对拉螺栓水平、竖向间距均为1000mm挡墙模板设计示意图组合钢模板组装前要进行组装设计,板缝留设一致,拉杆间距要在满足设计要求的同时达到美观要求,严禁乱设。

组装时严格按照模板配板设计图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装的精度要求如下:1)两块模板之间拼缝≤1;2)相邻模板之间高低差≤2;3)模板平整度≤3;4)模板平面尺寸偏差±3;模板搭设必须搭设脚手架,脚手架立柱必须落在有足够承载力的地基上,立柱底端必须放置垫板或混凝土垫块,立杆纵横间距不得大于1200mm,步距不得大于1500mm,并严格按规范要求设置剪刀撑、顶杆、扫地杆、斜撑等,保证架体安全、稳固。

5.3、组合钢模板计算混凝土挡墙钢模板计算依据《组合模板技术规范》GB50214-2001;《钢结构设计规范》GB50017-2003;《冷弯薄壁型钢结构基础规范》GBJ18-87;《混凝土结构工程施工及验收规范》GB50204-2002。

(1)挡墙参数:墙身底宽3.79m(取最大值),墙身高度2.0m(施工缝高度),墙身最厚处厚度为3.8m。

(2)荷载参数:振捣混凝土荷载标准值4KN/m2,浇筑砼侧压力标准值14.873KN/m2,荷载设计值放大系数1.2。

(3)材料参数:平面模板10000mm*2200mm,对拉螺栓(M10),内钢楞48*3,蝶形26,组合钢模板弹性模量E(N/mm2)206000。

(4)钢模板参数:内钢楞布置为垂直向,钢模板组合断缝为齐平,内钢楞间距为0.6,内钢楞对拉螺栓竖向间距为0.6 。

(5)组合钢模板计算确定:钢模板组合时端缝为齐平设置,整体钢模减弱,取单块钢模板进行验算。

单块钢模板最少支撑点数m=3.79/0.6=6.3;q=(3.79F1+1.4F2)*§*bm=(3.79*14.873+1.4*4)*1.2*0.5=37.18KN/m。

六、施工质量要求(1)模板安装应满足下列要求:模板的接缝不应漏浆;在浇筑混凝土前,钢模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;其偏差应符合下表(表二)的规定;模板安装允许偏差及检查方法表二1)对模板垂直度严格控制,在模板安装就位前,必须对每一块模板线进行复测,无误后,方可安装模板。

2)模板拼装配合,施工员及质检员逐一检查模板垂直度,确保垂直度不超过5mm,平整度不超过2mm;(3)模板的变形控制1)浇筑混凝土时配好照明,分层浇筑,层高控制在500mm以内,严防振捣不实或过振,使模板变形。

2)模板支立后,拉水平、竖向通线,保证混凝土浇筑时易观察模板变形、跑位;3)浇筑前认真检查螺栓、顶撑及斜撑是否松动;(4)模板的拼缝、接头模板拼缝、接头不密实时,用塑料密封条、海绵等堵塞;(5)混凝土浇筑时,所有墙板全长、全高拉通线,边浇筑边校正墙板垂直度,每次浇筑时,均派专人专职检查模板,发现问题及时解决。

(6)为提高模板周转、安装效率,事先按工程桩号位置、尺寸将模板编号,以便定位使用。

拆除后的模板按编号整理、堆放。

安装操作人员应采取定段、定编号负责制。

七、其他注意事项在模板工程施工过程上中,严格按照模板工程质量控制程序施工。

同时严格执行“交底”制度、“三检”制度,操作前施工员对施工队伍的书面形式的技术交底。

(1)进场钢模板统一尺寸,并码放整齐,模板下口要垫平。

(2)组合模板要保证挡墙墙体线顺直。

(3)模板安装基层找平,并粘贴海绵条,模板下端与事先做好的定位基准靠紧,以保证模板位置正确和防止模板底部漏浆。

(4)模板的对拉螺栓孔平直相对,穿插螺栓不得斜拉硬顶。

八、模板拆除墙模板在混凝土强度达到2.5MPa,能保证其表面及棱角不因拆除而损坏时方能拆除,模板拆除顺序与安装模板顺序相反,先拆外侧模板,再拆除内侧模板。

拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。

不得在墙上撬模板,或用大锤砸模板,保证拆模时不晃动混凝土墙体。

九、安全、环保文明施工措施1)、拆模时操作人员必须挂好、系好安全带。

2)、支模前必须搭好相关脚手架(见相关安全操作规程等)。

3)、在拆墙模前不准将脚手架拆除,用塔吊拆时与起重工配合;拆除模板前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,挂"禁止通行"安全标志,非操作人员不得在此区域,必须在铺好跳板的操作架上操作。

4)、浇筑混凝土前必须检查支撑是否可靠、扣件是否松动。

浇筑混凝土时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复。

经常检查支设模板吊钩、斜支撑及平台连接处螺栓是否松动,发现问题及时组织处理。

5)、木工机械必须严格使用倒顺开关和专用开关箱,一次线不得超过3m,外壳接保护零线,且绝缘良好。

电锯和电刨必须接用漏电保护器,锯片不得有裂纹(使用前检查,使用中随时检查);且电锯必须具备皮带防护罩、锯片防护罩、分料器和护手装置。

使用木工多用机械时严禁电锯和电刨同时使用;使用木工机械严禁戴手套;长度小于50cm 或厚度大于锯片半径的木料严禁使用电锯;两人操作时相互配合,不得硬拉硬拽;机械停用时断电加锁。
