选桩会议纪要
管桩试验桩选桩会议纪要

桩基工程第一批次PHC锤击预应力管桩检测选桩会议纪要时间:2023年8月18日地点:福清市建设工程质量监督站会议室参加单位:监督单位:建设单位:设计单位:监理单位:勘察单位:施工单位:相关单位参加人员详见会议签到表会议主持人:会议内容:区域PHC-500(125)-AB-C80预应力管桩工程,已按设计要求施工完成。
具体桩数如下:区域管桩PHC-500(125)-AB-C80型桩桩数为92根;区域管桩PHC-500(125)-AB-C80型桩桩数为138根;区域管桩PHC-500(125)-AB-C80型桩桩数为134根;为确保本工程的施工质量,特邀请各单位及相关部门确定本批次桩基工程预应力管桩的检测方法,并选定检测桩的桩号,具体内容纪要如下:施工单位汇报了预应力管桩工程的施工情况,监理单位对施工过程中的监理工作进行汇报,地勘单位对桩基持力层情况进行说明,设计单位明确域的桩单桩竖向承载力特征值为KN,单桩竖向承载力极限值为KN,单桩竖向抗压静载加载值为KN。
1、根据《建筑基桩检测技术规范》(JGJ106-2014)及设计要求,单桩竖向静载荷试验:不少于总桩数的1%,且不少于3根;当总桩数少于50根时不应少于2根。
2、根据《闽建建[2017]1号》文第一大点的第二小点:应在桩基施工结束后随机选择不少于3根(且每种同一条件的基桩不得少于1根)预先选定桩以外的基桩,采用高应变法检测其承载力。
3、由于预选桩的管桩预留至原地面做静载,为保证静载效果所以增加承载力抵摩擦力,设计提出增加200KN做极限承载力。
会议选定需进行试验的具体桩号为:参加单位签章:建设单位:设计单位:监理单位:勘察单位:施工单位:202 年08月18日。
选桩会议纪要

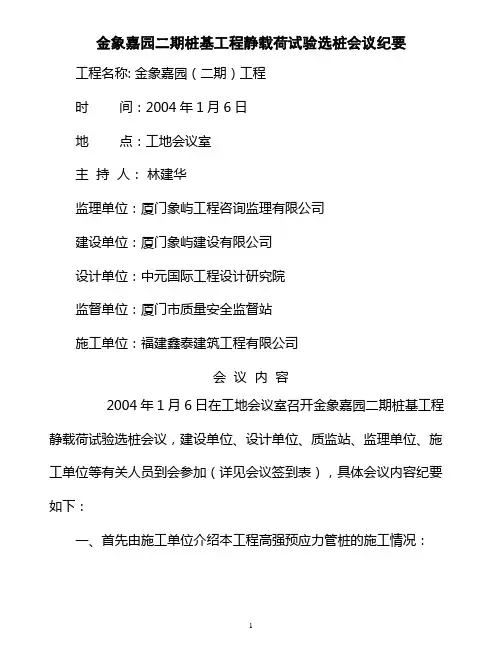

金象嘉园二期桩基工程静载荷试验选桩会议纪要工程名称: 金象嘉园(二期)工程时间:2004年1月6日地点:工地会议室主持人:林建华监理单位:厦门象屿工程咨询监理有限公司建设单位:厦门象屿建设有限公司设计单位:中元国际工程设计研究院监督单位:厦门市质量安全监督站施工单位:福建鑫泰建筑工程有限公司会议内容2004年1月6日在工地会议室召开金象嘉园二期桩基工程静载荷试验选桩会议,建设单位、设计单位、质监站、监理单位、施工单位等有关人员到会参加(详见会议签到表),具体会议内容纪要如下:一、首先由施工单位介绍本工程高强预应力管桩的施工情况:1、本工程建筑安全等级为一级,采用静压预应力(PHC)管桩,桩径D=500mm,壁厚125mm,AB型,桩端持力层为强风化花岗岩或中风化花岗岩。
2、工程桩总数为504根,其中承压桩328根,抗拔桩176根,承压桩单桩竖向极限承载力标准值为5000KN。
3、截止目前为止,已施工完工程桩468根,承压桩已全部完成,其中断桩11根,补桩9根。
4、东南角部位有砂层,桩入土深度较浅,但根据地质勘察报告显示:均已穿过砂层。
二、质监站和设计院对选桩原则提出要求:1、要具有代表性、随机性且分布要均匀。
2、要选择出现异常情况的桩如:停电、遇砂层时所压桩等。
3、相邻桩入土深度差别较大且超过3m的,4、选择主楼核心筒部位。
5、根据桩基技术规范,选工程桩总数的1%进行静载荷试验,鉴于承压桩为328根,设计单位确定4根进行试验,抗拔桩因桩长均能满足设计要求,同时抗拔桩的设计相对也比较保守,加之在施工中均按承压桩的压桩力施工,根据地勘院提供的地质报告中土质参数,在满足承载力的情况下,抗拔力是非常富裕的,因此设计院不要求进行抗拔试验。
三、最后设计院根据压桩施工记录,并遵循以上选桩原则,同与会各方商讨,确定以下4根桩作为静载荷试验桩,桩号分别如下:234#、282#、69#、180#,与会各方一致表示同意。
试桩选桩专题会议纪要

XXXXXX冲孔灌注桩桩基检测选桩会议纪要会议时间:2011年05月09日会议地点:施工单位现场办公室参加单位:建设单位:设计单位:勘察单位:监理单位:施工单位:参加人员:详见会议签到表。
会议主持:翁果夫会议纪录如下:花园边坡支护工程冲孔灌注桩施工于2011年2月26日开始至4月21日顺利完工。
根据现场情况,于2011年5月9日下午,建设单位组织与工程有关单位相关人员(详见会议签到表),在施工单位项目部办公室召开“漳州市腾飞花园边坡支护工程冲孔灌注桩桩基检测选桩会议”。
选桩会上各相关单位分别介绍了冲孔灌注桩的情况:施工单位介绍了桩基施工情况;监理单位介绍了冲孔灌注桩施工过程中质量控制情况;设计单位确认已施工冲孔灌注桩基本与设计要求相符。
之后,经过与会人员认真讨论,会议对本工程基桩检测方案达成共识,现纪要如下:一、工程概况:园4#、5#和7#楼西侧整平后存在两个与台阶,第一台阶为消防通道与蓝天花园(E-F-G-H段),高差约1.30-6.00米,场地重新开挖整平后原挡墙无法使用,采用浆砌挡土墙重新对其进行支护;第二台阶为5#、7#楼场地整平后室外标高与消防通道高约1.0-8.0米的人工边坡(A-B-C-D 段),边坡A-B段高约1.0-4.0米,采用浆砌挡土墙进行支护,C-D段高约7.0-8.0米,采用单排冲孔灌注桩支护,灌注桩长度约为20米,桩径1.5米,桩间距2.5米,单排桩根数为14根,边坡B-C段与基坑开挖(基坑开挖深度约5.0米)综合考虑,支护采用两排冲孔灌注桩支护,灌注桩长度约25米,桩径1.5米,排间距2.5米,桩间距2.5米,双排桩根数为74根,桩间坡面采用挂网锚喷护坡。
场地水文地质条件:场地地下水主要为赋存与残积土及基岩各风化中的孔隙、裂隙水。
场地①杂填土,层顶标高20.83-26.13,土层厚度0.40-3.70;①-1素填土属(弱)透水层,属上层滞水,富水性差,其余地层属弱透水层,富水性差~一般,层顶标高28.10-32.26,土层厚度4.30-7.10;②残积粘性土中的孔隙潜水,透水性差,属相对隔水层,层顶标高18.70-27.06,土层厚度6.40-26.00;③全风化花岗岩,层顶标高-9.40-18.95,土层厚度0.80-12.00;④强风化花岗岩,层顶标高-9.17-14.50,土层厚度1.00-14.10;⑤碎块状强风化花岗岩,层顶标高-13.70-6.53,土层厚度0.50-7.60,岩中的孔隙裂隙水,属弱承压水,富水性受地貌、风化程度及构造节理裂隙等因素控制,其含水性在空间分布上不均匀,总体水量小,但不排除局部富水。
选桩会议纪要

编号:HLHUZJ-X-02 杏xxxxx桩基工程(1、2、3#楼)桩基承载力及桩身质量检测预备选桩会议纪要时间:2011年5月28日下午15:00地点:xxx会议室主持人:项目总监理工程xxxx工程名称:xxx桩基工程参加单位及人员:xxx详会议签到表)会议程序性内容:一、施工单位介绍桩基工程的施工情况。
二、监理单位介绍桩基工程的监理工作情况。
三、与会各方代表确定如下选桩原则:(一)1#、2#及3#楼各作为一个验收批。
(二)静载选桩原则:静载试验取不少于总桩数的1%,且不少于3根桩进行静载试验,复核单桩承载力;考虑到本工程的工期较紧,根据2#楼实际的成桩数及尚未施工的1#、3#楼,与会各方一致同意2#楼先选定270#、239#桩进行静载试验,剩余1根静载试验桩由监理或业主代表从轴区域工程桩中随机选定3根桩接至地面标高做为静载试验桩的备选桩;1#及3#楼按设计及相关规范要求,应各选定3根桩进行静载试验,1#楼从、及区域、3#楼从、及、区域中选定,每个区域由监理或业主代表随机各选3根桩接至地面标高做为静载试验桩的备选桩。
与会各方一致认定待1#、2#及3#楼的工程桩全部施工完成后,根据静载选桩原则及现场实际的施工情况和成桩数量,由各方共同协商选定,从2#楼预留3根备选桩中随机选定1根桩做为静载试验桩, 1#、3#楼各从9根备选桩中随机选定3根桩做为静载试验桩。
(三)动测试验选桩原则:按照设计要求,应随机抽取不少于总桩数的30%(不少于20根)的工程桩进行检测,以检验桩身混凝土及桩身接头质量是否符合要求,与会各方一致认定待1#、2#及3#楼的工程桩全部施工完成后,根据动测选桩原则及现场实际的施工情况和成桩数量再确定动测试验桩号。
(以下无正文)与会单位会签:厦门市xx司中元(厦门)xxx厦门地xx院厦门市xxx公司福建省xx会议纪要整理:厦xxxx司二零一一年五月二十八日。
工地选桩检测会议纪要范文

工地选桩检测会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!工地选桩检测会议纪要1. 引言在工地施工中,选桩检测是确保建筑结构稳固安全的重要环节。
桩基检测选桩会议纪要

厦门市翔安内厝中学学生宿舍楼2#3#4#楼桩基检测选桩会议纪要时间: 2011年04月22日10时地点: 项目部现场办公室主持人: 李志迁参加人员: 详见签到表一、施工单位汇报施工情况:1、翔安内厝中学学生宿舍楼2#3#4#楼从2011-04-08日试桩起至2011-04-21日压完全部桩位历时14天完成115根桩基工程施工(设计114根,补桩1根)。
2、以试桩确定标准进行控制,压桩工程控制标准为:以终压力为主,桩长为辅控制施工,终压力不小于3000KN,达到终压力时复压三次,累计桩身贯入度不大于10mm。
3、管桩焊接前将上下端头板用钢丝刷刷干净,采用CO2气体保护焊,焊好后自然冷却5分钟后继续施压,并做好隐蔽记录。
4、翔安内厝中学学生宿舍楼2#3#4#楼桩基础设计采用PHC500A-125预应力高强混泥土管桩。
设计桩端持力层为全风化花岗岩层,压桩力满足设计要求,有效桩长范围15.75-26.10m。
5、3#楼37号桩在施工过程中突发出一异响,估计地下遇孤石而爆桩,报设计院进行补桩处理。
二、监理单位根据施工过程旁站监督情况作具体说明:1、静压桩机的仪表及所用设备仪器具有有关部门的合格鉴定证明。
2、进场管桩质量及质保控制资料符合设计、规范要求。
3、施工压桩过程以试压桩确定标准进行控制,施工过程符合要求。
4、本工程单桩竖向承载力特征值为1500KN。
三、由建设、设计、地勘、监理单位、施工单位人员依据《建筑地基基础设计规GB50007-2002规定进行随机选出具有代表性的桩号检测竖向承载力和桩身质量。
具体桩号如下:【一】1、竖向承载力检验桩号:(共计6根)2-16# 桩:压桩日期:2011-4-12 配桩长度:10.1+6+6m有效桩长:19.06m.2-35 # 桩:压桩日期:2011-4-08 配桩长度:12.1+7+6m 有效桩长:23.62m.3-1 # 桩:压桩日期:2009-11-28 配桩长度:12.1+10m 有效桩长:17.51m3-39 # 桩:压桩日期:2009-11-28 配桩长度:14.1+10m 有效桩长:17.96m4-9 # 桩:压桩日期:2009-11-28 配桩长度:9.1+8+8m 有效桩长:25.10m4-15 # 桩:压桩日期:2009-11-28 配桩长度:14.1+10m 有效桩长:23.06m2、竖向承载力检验的加载值取特征值2倍,为3000KN。
选桩会议纪要01

宝观城锦鲤大厦A/B区会议纪要工程名称: 宝观城锦鲤大厦时间:2016年7月10日地点:工地会议室参会单位监理单位:深圳市建力建设监理有限公司建设单位:深圳市锦福城房地产开发有限公司设计单位:岳阳市建筑设计院地勘单位:深圳市南华岩土工程有限公司施工单位:广东泓宇建设有限公司主持人:周雪敬会议内容2016年7月10日在工地会议室召开宝观城锦鲤大厦A/B区会议,建设单位、设计单位、监理单位、施工单位等有关人员到会参加(详见会议签到表),具体会议内容纪要下:一、工程概况:1、本工程基础部分分为旋挖桩、人工挖孔桩和天然基础,桩基工程混凝土强度C35,桩端持力层为强风化花岗岩及中风化花岗岩。
2、工程桩总数为127根,其中旋挖桩60根,人工挖孔桩67根。
旋挖桩XZH1单桩竖向承载力特征值为5100KN, 抗拔轴力特征值为-800KN,桩长15-21米,XZH2单桩竖向承载力特征值为16500KN,桩长24-44米,人工挖孔桩(抗拔桩)KBZH1单桩竖向承载力特征值为5600KN,抗拔轴力特征值为-1000KN,KBZH2单桩竖向承载力特征值为8100KN, 抗拔轴力特征值为-1300KN,KBZH3单桩竖向承载力特征值为12000KN, 桩长13-20米,抗拔轴力特征值为-2700KN,挖孔桩ZH1单桩竖向承载力特征值为34336KN, ZH2单桩竖向承载力特征值为27130KN,ZH3单桩竖向承载力特征值为22796KN。
桩长12-24.5米。
二、施工单位1、施工前,项目部对该工程施工图纸进行了图纸会审,针对性的编制了施工组织设计方案,对专业班组进行了质量技术交底,同时也进行了安全教育及施工安全技术交底2、我项目部严格执行材料检验程序,原材料进场,首先审验是否有出厂合格证及质量证明书,外观质量及数量是否达到设计要求,钢筋等主要材料经监理单位见证取样送检达到合格后方可使用。
3、主要使用功能、质量控制资料、观感等均符合设计、施工及验收规范和相关法律法规规定,工程自评定合格:三、监理单位1、根据国家现行技术标准和深圳市现行地方标准的规定《建筑工程施工质量验收统一标准》GB50300-2013、《建筑地基与基础验收规范》GB50202-2002 ,宝观城锦鲤大厦AB区桩基工程符合设计要求及施工验收规范的规定,无发生违反强制性标准行为。
选桩会议纪要

厦门金铸金属材料有限公司
厂房及配套工程
桩
基
选
桩
纪
要
一:参加单位:
建设单位:厦门金铸金属材料有限公司
设计单位:湖南化工医药设计院
勘察单位:厦门海沧勘察设计有限公司
监理单位:福建省驿涛建设技术开发有限公司
施工单位:福建省章诚隆建设工程有限公司
质监单位:集美区质安站
二、选桩依据:
单位工程静载试验桩数不少于总桩数的1%;小应变的桩数不少于总桩数的20%,且每个承台下面必须有一根。
三、选桩情况:
静载试验桩号: 95#、128#、37#;试验荷载为:3600KN;
小应变试验桩号原则为:选各承台的大号为动测桩(遇静载桩相应调整桩号)。
具体桩号如下:3#、6#、9#、12#、15#、18#、21#、24#、27#、30#、33#、36#、39#、42#、45#、49#、52#、55#、58#、62#、65#、68#、72#、75#、78#、81#、85#、88#、91#、94#、
98#、101#、104#、108#、111#、114#、117#、120#、123#、126#、129#、132#、135#、138#、141#、144#、147#、150#、153#,共计49根桩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
龙海市紫云片区横二路、紫星路工程(水泥搅拌桩选桩会议)
会
议
纪
要
福建省鑫福海建设有限公司
年月日
龙海市紫云片区横二路、紫星路工程
水泥搅拌桩选桩会议纪要
选桩时间:2017年 08月21日下午3点30分
会议地点:项目部办公室
主持单位:厦门国设工程咨询监理有限公司
参加会议的单位及人员:详见会议签到表
会议的主要内容:
一、关于明确本工程水泥搅拌桩的检测项目及检测频率。
根据设计图纸及图纸会审纪要要求,经各方单位同意本工程水泥搅拌桩的检测项目为成桩28天后复合地基承载力,设计复合地基承载力特征值为85KPa,检验数量为总桩数的1%,且每处理路段不得少于3点。
二、关于各方单位选取检测桩。
会上各相关单位充分了解桩基设计图纸的情况,地质勘查单位核对地质勘查报告并介绍现场地质情况,最终由设计、业主、监理、勘察共同选取检测桩。
三、关于选取的检测桩的数量及编号。
经各方单位选取的检测桩的数量是21根,桩基编号分别是:265、297、371、374、462、554、643、693、696、801、806、876、1018、1 073、1128、1397、1435、1525、1757、1773、1814。
施工单位监理单位设计单位地勘单位建设单位项目负责人:项目负责人:项目负责人:项目负责人:项目负责人:。
