运架一体机首跨技术

合集下载

运架一体架桥机介绍

运架一体架桥机介绍

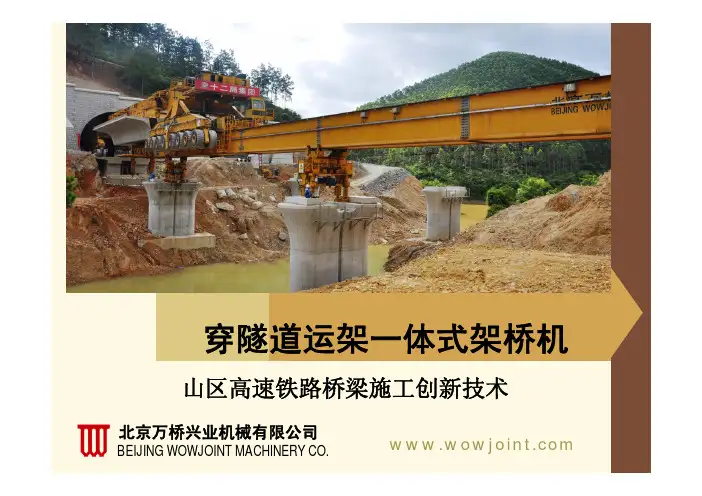

LOGO穿隧道运架一体式架桥机北京万桥兴业机械有限公司BEIJING WOWJOINT MACHINERY CO.山区高速铁路桥梁施工创新技术w w w .t h e m e g a l l e r y .c o m山区中桥梁建设城镇郊区并行桥建设串联多种桥建设建设情况高速铁路桥梁建设的新特点w w w .t h e m e g a l l e r y .c o m其他施工方式存在问题施工难度大(特别在峡谷、深沟等地形时)施工成本高工期不易控制在山区隧道口进行混凝土双线整孔箱梁桥的架设采用现浇或移动模架的方式有如下问题:w w w .t h e m e g a l l e r y .c o m其他架桥施工方式存在不足在山区桥梁施工中,通常采用的运架分离方法有如下问题:1)在隧道口架桥需在桥台和洞口之间有至少大于40米距离;2)架桥机外形尺寸大,通过隧道需拆装一些大型部件;架桥机通过隧道需要数天时间,甚至更长3)隧道口拆装部件难度较大,劳动强度高;需要辅助吊机具配合;4)两套设备不能同时架设并置箱梁桥;5)通过250km/h 线路隧道时,箱梁须切翼缘板或扩大隧道断面6)施工综合成本高。

7)采用特殊低位运梁车运梁通过。

隧道内仰拱填充二次。

w w w .t h e m e g a l l e r y .c o m2.3米高的运梁车通250km/h隧道状况2.3米高的运梁车通250km/h隧道状况•运梁车走行在路基上时,运梁车无法驮运箱梁通过250公里双线隧道;•运梁车贴近仰拱走行通过双线隧道时,具有很大的局限性。

w w w .t h e m e g a l l e r y .c o m辅助导梁式架桥机后支腿折叠后,无法通过客运专线时速350公里及250公里隧道问题及缺点---通过隧道时,拆解部件多;---拆解部件,吊机站位困难;---通过隧道口时间长,每次影响工期10天左右。

---选用低位运梁车(新购),或大规模改造运梁车进出隧道口,都需纵向空间。

高速铁路大型运架设备介绍及梁场设计 (客运专线 架梁 喂梁 梁场施工)

高速铁路大型运架设备介绍及梁场设计 (客运专线 架梁 喂梁 梁场施工)

高速铁路大型运架设备介绍及 梁场设计主讲人:许佳平高速铁路大型运架设备介绍一、高速铁路大型运架设备和移动模架介绍v目前,京石、石武、郑西、石太、合武、甬台温、温福、福厦、广深港 、胶济、京沪、沪汉蓉、哈大、津秦等时速250km及以上的客运专线和城 际铁路相继陆续开工建设。

在经过城镇、交通枢纽、软土和南方水网地区时,多采用长距离架 桥方式通过。

其中80%以上又将采用中小跨度桥梁,即采用整孔预制的简 支箱梁及小跨度连续梁,主要有20m、24m、32m整孔预制的双(单)线简支 箱梁,完成这些箱梁的架设、制造需要大型的施工设备,即通常所说的 “四大件”—架桥机、运梁车、提梁机、移动模架。

1、架桥机v架桥机是一种特大型的专用设备,主要完成箱梁的架设和自身的过孔作 业,品种多、型号复杂,大致可分为步履式、导梁式、悬臂行走式、运 架一体式等几类。

1.1步履式架桥机 步履式架桥机的特点是架桥机过孔时,前支腿与机臂的联接由铰接 改为滚轮支撑,前支腿支撑在桥墩上不动,中支腿提起悬空,后支腿走 行机构推动机臂在号柱上滚动,使架桥机(除前支腿)前移,到位后,支 撑中支腿,前支腿收起悬空,沿机臂前移到前方墩台支撑,与机臂成铰 接,进人简支架梁状态。

步履式架桥机有跨两跨架梁和跨一跨架梁两种 结构。

v1.1.1跨两跨架梁跨两跨简支架梁的方案(见图1)是简支架桥机的经典方案,已有几 十年的历史,它曾作为架桥机的主力,在欧洲、韩国和我国得到广泛应 用,见图2、图3、图4。

这种架桥机结构简单、受力明确、操作方一便 、适应各种重量梁型的架设,它可以方便的实现架梁过程中的过孔作业 ,也可在短距离的桥间距内进行步履前进,长距离桥间距转移时用运梁 车驮运转移。

图1 跨两跨简支架梁的步履式架桥机结构示意图图2 在韩国高铁使用的意大利NICOLA(尼古拉) 公司600t/25m架桥机图3 JQ600架桥机图4 跨两跨架桥机流程图1.1.2跨一跨架梁架桥机针对跨两跨简支架梁架桥机存在的架梁工序复杂、自重大等不 足,国内外的相关研究单位进行了研究改进: ①后支腿设计成O形结构与机臂联接,作为架桥机的主要承力 部件,变跨两跨架梁为跨一跨架梁,大大减轻了机臂和整机的 自重; ②箱梁能方便的从中、后支腿内通过,简化了架梁工序; ③运梁车喂梁到二号柱后部,前起重小车先提起箱梁的前端 ,箱梁的后端在运梁车的驮梁小车上,然后分别在机臂和运梁 车的轨道上同步前移,箱梁的后端到达二号柱后部时,后起重 小车再提起箱梁的后端,两台小车同步前移到位落梁。

运架一体式架梁机隧道架梁技术

运架一体式架梁机隧道架梁技术
o r l a s t h o l e f o t u n n e l f o r t h e t r a n s p o r t e d f a me i n t e g r a t e d g i r d e r ma c h i n e .
关键词 : 运 架一体机 ; 吊运 梁机 ; 导梁机; 驮 梁小车
摘要 : 本 文介 绍了运 架一体 式架梁机 的组成结构 , 施 工前 的各 项准备 工作 。 本文详细 阐述 了运架一体式架梁机进 出隧道架设第一
孔或最后一孔双线整孔预制箱梁的施 工技 术。
Ab s t r a c t :T h i s a r t i c l e d e s c ib r e s t h e s t r u c t u r e c o mp o s i t i o n o f he t t mn s p o te r d f r a me i n t e g r a t e d g i r d e r ma c h i n e a n d t h e p r e p a r a t o r y wo r k b e f o r e c o n s t r u c t i o n . T h i s p a p e r d e s c ib r e s t h e d o u b  ̄t r a c k p r e f a b ic r a t e d b o x g i r d e r c o n s t r u c t i o n t e c h n o l o g y o f e n t e i r n g a n d g o i n g o u t t h e i f r s t
Ke y wo r d s : t r a n s p o r t e d f r a me i n t e g r a t e d g i r d e r ma c h i n e ; l i f t i n g b e a m; g u i d e b e a ms ; b e a m s u p p o t r d o l l y

高铁运、架一体机

高铁运、架一体机

可靠性
采用耐用的动力系统和零 部件,确保一体机的可靠 性和稳定性。
维护方便
采用模块化设计,方便对 动力系统的维护和保养。
控制系统
01
智能化
采用先进的控制系统和传感器, 实现一体机的智能化控制和自动 化操作。
稳定性
02
03
可扩展性
确保控制系统的稳定性和可靠性, 避免因控制系统故障导致的一体 机运行异常。
高铁运、架一体机
目录
• 高铁运、架一体机概述 • 高铁运、架一体机的技术细节 • 高铁运、架一体机的应用场景 • 高铁运、架一体机的优势与挑战 • 高铁运、架一体机的实际案例 • 高铁运、架一体机的经济效益与社会效益
01
高铁运、架一体机概述
定义与特点
定义
高铁运、架一体机是一种集运输 和架设于一体的铁路施工设备, 主要用于高铁线路的施工和维护 。
一体机采用电力驱动,减少了 燃油消耗和排放,有利于环保
和节能。
面临的挑战
技术难度大
高铁运、架一体机的技术难度较大,需要具 备较高的研发和制造能力。
操作复杂
高铁运、架一体机的操作较为复杂,需要专 业人员进行操作和维护。
设备成本高
由于高铁运、架一体机的技术含量较高,导 致设备成本较高。
安全风险大
在高铁运输和架设过程中,存在一定的安全 风险,需要采取有效的安全措施。
感谢您的观看
历史与发展
起源
高铁运、架一体机起源于20世纪末期,随着高速铁路的快速 发展,传统的施工方法已经无法满足建设需求,因此运、架 一体机应运而生。
发展趋势
随着技术的不断进步和市场需求的变化,高铁运、架一体机 也在不断发展和改进,未来将朝着更加高效、智能、环保的 方向发展。

艰险山区铁路预制箱梁运架一体机施工工法

艰险山区铁路预制箱梁运架一体机施工工法

艰险山区铁路预制箱梁运架一体机施工工法一、前言艰险山区铁路建设施工一直是一项具有挑战性的工程,其中预制箱梁运架一体机施工工法成为解决这一问题的关键技术。

该工法通过运用先进的机械设备和建造技术,实现了预制箱梁的快速、高效、安全的施工,极大地提高了山区铁路建设的效率和质量。

二、工法特点艰险山区铁路预制箱梁运架一体机施工工法具有以下特点:1. 高效快速:机械化运架一体机可实现自动化操作,通过合理的施工工艺,大幅度节省了施工时间。

2.减少人工:运用机械设备进行施工,减少了人工的参与,提高了施工安全性和施工效率。

3. 安全可靠:运架一体机采用先进的传感器、控制系统和平衡机构,能够确保施工过程的安全性和平稳性。

4. 适应性强:该工法适用于不同地形条件下的山区铁路施工,可以根据实际需求进行灵活调整。

5. 质量可控:机械化施工过程中,可以精确控制梁体的安装位置和质量,确保工程的质量达到设计要求。

6. 环保节能:机械化施工减少了材料浪费和污染,符合可持续发展的要求。

三、适应范围艰险山区铁路预制箱梁运架一体机施工工法适用于山区地形复杂、交通环境艰苦的铁路建设,特别适用于以下情况:1. 地形陡峭、地质条件差:采用机械化设备可以减少人工风险,提高施工效率。

2. 运输条件有限:通过运用机械化设备可以实现预制梁体的快速、高效运输和安装。

3.施工进度紧迫:机械化施工具有高效快速的特点,能够满足有限时间内的施工需求。

四、工艺原理1. 施工工法与实际工程之间的联系:通过运用运架一体机实现预制箱梁的安装和调整,提高施工速度和质量。

2. 采取的技术措施:运架一体机采用先进的传感器和控制系统,通过计算机控制来实现预制梁体的自动运输、调整和安装。

五、施工工艺1. 基础准备工作:进行基础地质勘察、施工准备和设备检查。

2. 梁体运输:采用专用的运输车辆将预制梁体运至施工现场。

3. 梁体安装:使用运架一体机将预制梁体进行自动化运输、调整和安装。

TJ-7标架梁施工作业指导书

TJ-7标架梁施工作业指导书

目录一、工程概况 (1)二、编制依据 (1)三、工程特点 (1)四、设备简介 (2)1、SC900H穿隧道运架一体机 ...................................................................................... 错误!未定义书签。

五、架梁施工工艺流程 (2)1、箱梁架设工艺流程 ..................................................................................................... 错误!未定义书签。

六、具体作业指导 (3)1、架梁前准备工作 (3)1.1、箱梁检查 (4)1.2、墩台检查、处理 (4)2、支座安装作业指导 (5)3、运梁作业指导 (5)4、架梁施工作业指导 (6)4.1、过孔作业指导 (6)4.2、喂梁作业指导 (8)4.3、落梁作业指导 (10)4.4、灌浆锚固作业指导 (10)七、特殊情况下架梁作业指导 (10)一、进出隧道口架梁 (10)1、进隧道口架梁 (10)2、出隧道口架梁 (11)二、变跨架梁 (13)八、人员组织 (14)1、装梁工班人员安排 (14)2、运梁工班人员安排 (14)3、架梁工班人员安排 (14)4、其他人员安排 (14)九、安全保证措施 (14)1、安全教育制度 (15)2、工序检查、签字制度 (15)3、系统分项检查 (15)4、严格的检查、保养制度 (15)5、严格的岗位责任制度 (15)十、质量标准 (15)京沈铁路客运专线辽宁段箱梁架设工程作业指导书一、工程概况北票制梁场位于京沈京沈客专辽宁段TJ-7标施工区域内(正线里程DK478+500处),占地面积204亩,有效面积204亩,担负DK455+855.15-DK491+911.64段内下柳条沟大桥、关山河套大桥、关山河套中桥、西大荒中桥、西大荒1号大桥、西大荒2号大桥、采云堂特大桥、瓦匠沟大桥、小瓦匠沟大桥、蒙古营河特大桥、大板沟特大桥、下河套特大桥、小苏营子中桥、牤牛河特大桥、东洼特大桥、东地特大桥、马友营河特大桥、大乌兰特大桥、平房子特大桥等20座桥梁,共565片(其中32m548片、24m17片)简支箱梁的架设任务。

运架一体架桥机架梁施工技术

运架一体架桥机架梁施工技术

I 鱼 窒I I
r— — —— —— ] r —— — —— —]
I I
l I

l 桥 台 方 向
. .. ... . ... ..
: :
r— —— — —— ]

I I

架粱 走行轨道
液压系统分布 在前 、中、后 三个 支腿处 ,主要 为架桥 机支腿旋转及提 升提供动 力装置 。电气系统 主要 实现起 吊 小车、主纵梁的纵移及横移。
图 1 粱场布置困
3 . 2 . 3 联系框 架及支腿 联系框架由前 、中、后三 部分组 成 ,通过 联 系框架 及 起 吊小车使两架 主梁结合 在一起 。支腿 由前 、 中、后 三组
在工期较 紧的情况 下 ( 仅 4个月 ) , 经过 充分 的比较 、论证 , 决定采用平行 布置双排 制梁 台座 的施 工方案 。全 场对称 布 置两排 台座 ,每排 3个 台座 ,共 计 6个。 由于场 地 限制 , 为了不干扰制梁的作业空间,如何选用较科学的架梁方案, 成为制约该桥 梁能否 如期贯通 的关键 。为此我们 查 阅了相 关 的信息 资料 ,经过 充分 的筛选 、比较 、论证 ,最 终确 定 选用郑 州市华 中建筑机械 有限公 司研制 生产的 H Z Q 3 0 / 9 0 C 型运架一 体架 桥机 架设 箱梁 ,该架 桥机不仅 能够架 梁 ,而 且能够运 梁。施工 方案采 用边 预制、边 架设 ,梁场 不存 梁

l 72 ・
2 0 1 3 年 2月
S i c h u an Bui l d i n g Mat e r i a l s
l ・ J 芝材
2 0 1 3 年 第 1期
第 3 9卷 总 第 1 7 1 期

运架一体机架梁工程施工方法及工艺

运架一体机架梁工程施工方法及工艺

运架一体机架梁工程施工方法及工艺1 运架一体机技术参数运架一体机能用于在混凝土梁场吊运客运专线900吨混凝土箱梁,并能够在桥位架设900吨混凝土箱梁。

运架梁一体机还可吊运导梁机转移工地,也能吊运混凝土箱梁穿越客运专线双线隧道。

运梁时可以路基及已架好梁的桥面上行驶,对路基及桥面不造成任何损害。

可在不需要任何辅助设施的情况下,利用设备自身功能和辅具,进行工地转移、调头,也可通过单跨及多跨连续现浇梁,并架设现浇梁前后的箱梁。

⑴主要技术参数最大箱梁自重:900吨箱梁长度形:32.6米,24.6米,施工海拔高度:≤2000米工作温度: -35℃/+50℃工作状态最大风速:6级非工作状态风速:12级最小水平架设半径 :2000米最大工作坡度:3.0%单件最大重量:≤25吨单件最大尺寸:满足公路和铁路的运输条件①运架梁机技术参数吊具下额定起吊能力:900吨跨度:51.9米爬坡能力:3.0 %最小转向半径(在±15度时):≤150米起吊高度(地面至箱梁顶面):6米吊钩行程:6米满载吊梁天车横/纵向微调量:±200毫米后吊梁天车空载纵向行程:12 米后吊梁天车空载纵向变跨方式 :液压油缸推进满载吊梁小车油缸调节速度:0-0.5米/分钟空载吊梁小车油缸调节速度:0-1.5米/分钟空载吊钩提升速度 :0-1.0 米/分钟满载吊钩提升速度 :0-0.5米/分钟马达与卷筒间的制动器:常闭盘式紧急制动器(卷扬):双钳盘式满载平地走行速度 :0-4公里/小时空载平地走行速度 :0-8公里/小时双作用缓冲油缸:32个轮组垂直升降行程 :±350毫米纵向走行时转向角 :±15°90°转向后转向角 :±5°轮胎接地比压:≤6.8bar燃油:柴油柴油发动机功率 :2 x 440千瓦②导梁机技术参数满载架梁小车走行速度:0-3.0米/分钟非满载时架梁小车走行速度:0-6.0米/分钟所有运输安装部件的起吊部位应设有安全合理的吊点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

运架一体机桥间两跨箱梁架设施工工艺
1从桥台中点引一条中心线(至少60米)在架桥机对位通道上,如下图:
2吊装两块30mm厚,2000mm*3000mm钢板到距离桥台11m 及21m处放置(为导梁抽送时的主要支撑点),如下图:
3主机吊装导梁前行上桥台,如下图:
注意事项:
(1)在导梁中心处放置铅垂,沿通道中心线走行,如下图:
(2)主机吊装导梁前行时,派专人监护翻转平台与主机后车间隙,避免碰撞,如下图:
铅垂
注:因前方只有2孔箱梁即上路基,可以不安装前滚轮支腿,故只安装了中后滚轮支腿。

(前方如有3孔或3孔桥梁时,需安装前滚轮支腿)
翻转平台
4、架桥机携导梁运行至后支腿落放处,如下图:
5拆除后滚轮支腿挂轮,如下图:6落放后滚轮支腿至托盘,如下图:
桥台边离前车第一轮组中心约8.4米
注意事项:落放后滚轮支腿前,在滚轮支腿铰接安放木楔,以免后滚轮支腿下落是碰撞中滚轮支腿,如下图:
7支撑后滚轮支腿油缸,并安装油缸护套,见下图:
8安装精轧螺纹钢,使后滚轮支腿与墩台预埋孔锚固,如下图:
每根油缸3个护套(2大1小)
9主机携导梁前行4米,准备后滚轮支腿与导梁对接,如下图:
注意事项:注意后滚轮支腿滚轮与导梁轨道的对位,如不能入槽,需利用导梁纵横油缸进行调整,如下图:
10落放导梁,在11米及21米钢板上均利用2个辅助滚轮支撑,同时在后吊具处用垫箱支撑,如下图:
注意事项:11米及21米辅助滚轮支撑导梁受力后,拆除辅助滚轮挂轮,如下图:
滚轮
导梁轨道
后吊点处
利用
垫箱支撑导梁吊具
避免主机提导梁前行时挂轮受力
11主机退后32米,使主机前吊点到达导梁后吊点吊具处,准备提导梁前行,如下图:
注意事项:
(1) 主机后退前,利用吊车或其他设备将导梁前吊点吊具
取出,为主机后退腾出通道,如下图:
(2) 主机后退时,派专人监护翻转平台与主机后车间距,
如间隙过小,应及时调整,如下图:
主机前吊点
导梁后吊点吊具
导梁前吊点吊具
吊车
主机后吊点
主机后车翻转平台
12主机吊导梁后吊点吊具携导梁前行约30米至中滚轮落放处安放中滚轮支腿,如下图:
注意事项:
(1)中滚轮支腿安放前,吊装锚具到桥墩上并与桥墩锚固,避免中滚轮支腿下落后难以安装,如下图:
(2)中滚轮支腿安放时,保证滚轮支腿中心与桥墩中心线重合。

13主机携导梁前行4米,支撑中滚轮支腿油缸,使滚轮与导梁轨道接触,并安装护套,如下图:
注意事项:
(1)主机携导梁前行时,派专人监护导梁中心与桥墩中心线是否重合,以便与导梁与中滚轮支腿对位时更容易落槽,如下图:
顺架桥方向
注意锚具安放方向
14利用精轧螺纹钢锚固中滚轮支腿,同时安装中、后滚轮支腿挂轮,如下图:
锚固中滚轮支腿
15利用吊车或其他设备抽出导梁后吊具,如下图:
16架梁小车与主机前车马鞍梁对接,抽送导梁前行20米(抽是后导梁尾部离桥台边缘约为14米),如下图:
注意事项:
(1
) 收缩均衡油缸,使主机前车在架梁小车上受力稳当; (2) 导梁抽送到13米(导梁尾部到达21米辅助滚轮支点)
时,再次收缩均衡油缸,增加50t 压力在架梁小车上后,继续抽送,如下图:
后吊具
吊车
17将导梁锚固座与墩台预埋孔连接并锚固(两侧均有),准备主机上导梁,如下图:
18整车切换成喂梁状态,将前车均衡油缸全部缩回(前车轮组全部悬空),再由架梁小车携主机前行约22米,如下图:
21米辅助滚轮支点处
为了使导梁尾部微微上翘,收缩均衡油缸,对导梁增加50t 压力,减小导梁脱离滚轮时的冲击
桥台锚固点
(预埋孔)
此锚固座紧挨后车翻转平台
导梁经过后,立即拆除辅助滚轮,安放在对方桥台
距离22米
19拆除导梁与墩台斜八字拉杆,主机后车轮组打上木楔,并在前方桥台安放辅助滚轮,如下图:
拆除斜八字
拉杆
打好木楔
滚轮面距桥
面420mm
距桥台1.5米
20抽送导梁前行14米,导梁前端距桥台6.6米,导梁后端放在后滚轮支腿上,如下图:
距离6.6米
注意事项:
(1) 导梁前端上桥台时,注意导梁前端上桥台的高度及导
梁轨道和辅助滚轮的配合,如下图:
注:如导梁轨道底面距桥面无法达到420mm ,可以利用螺旋顶将导梁前端顶起,高度达到后,在落放在辅助滚轮上,见下图:
21锚固导梁尾部,
拆除木楔,整机前行约27.5米,如下图:
注意
导梁前端上桥台高度
滚轮距桥面
420mm
利用螺旋
顶调整导梁前端高度
22拆除后滚轮支腿挂轮及桥墩锚固杆,如下图:
23展开导梁翻转平台,如下图:
马鞍梁中
心距桥台
9.7米
桥台
拆除挂轮
拆除锚固杆
24拆除后滚轮支腿油缸护套,收缩后滚轮支腿油缸(收缩到后滚轮支腿和导梁轨道分离约100mm即可),如下图
25拆除导梁与墩台锚固,主机后车打上木楔,利用架梁小车抽送导梁前行4米,如下图:
间隙达到
100mm即可
导梁尾部离墩台4
米,留出后折叠支
腿翻转位置
26翻转后折叠支腿,如下图:
27利用架梁小车抽送导梁后退4米,并顶升后滚轮支腿油缸与导梁轨道接触,如下图:
28安装后滚轮支腿挂轮,伸出后折叠支腿油缸并安装护套,如下图:
29利用两侧翻转平台油缸将平台从中位降至低位,如下图:
注意事项:
(1) 由于翻转平台与导梁配合较紧,降低位时,可以利用
螺旋顶帮助取出平台插销,如下图:
伸出后折叠支腿油缸并安装护套
翻转平台处于低位
翻转平台处
于中位
螺旋顶
翻转平台
拐臂
平台插销
30安装连接平台使翻转平台与桥台对接,如下图:
31锚固导梁,拆除后车木楔,架梁小车携主机退回约39米(前车5个轮组在翻转平台上),如下图:
连接平台
翻转平台
平台需与梁面保证水平,或略高于梁面
锚固导梁
拆除木楔
32顶升全车均衡油缸,使架梁小车与前车马鞍梁脱离,主机退回出导梁回梁场装梁,如下图:
33拆除中滚轮支腿油缸护套,收缩支腿油缸,
由卷扬拖拉中
前车均衡油缸
架梁小车
马鞍梁
5个轮组在翻转平台上
滚轮支腿前行32米至前方桥墩支撑,如下图:
34顶升支腿油缸并安装护套,同时安装中滚轮支腿锚固杆,见下图:
拆除油缸护套,收缩支腿油缸,使支腿脱离墩台
桥台支撑
支撑支腿油缸并安装护套
安装支腿锚固杆
35拆除后滚轮支腿油缸护套并收缩油缸,由卷扬拖拉后滚轮支腿前行32米到前方桥墩支撑,如下图:
36伸出后滚轮支腿油缸并安装护套,进行支腿锚固,见下图:
拆除油缸护
套收缩油缸
安装油缸护套
37主机回梁场提梁与导梁机对位,如下图:
架梁小车
回到1号导
梁尾部
38主机吊装箱梁前行约11米(前车5个轮组进入翻转平台),如下图:
前车5个轮组
进入翻转平台
注意事项:
(1)主机前行前,需将全车均衡油缸全部伸出(油缸伸出600mm),同时注意马鞍梁托台与架梁小车是否发生
碰撞,如下图:
马鞍梁托台
长度600mm
39将均衡油缸全部缩回(前车轮组悬空),使马鞍梁托台与架梁小车对接,如下图:
架梁小车
油管与主
机供油管
对接
马鞍梁托
台与架梁
小车对接
油缸全部收

40架梁小车携主机前车前行约39米至架桥机架梁位,如下图:
41拆除导梁的锚固装置及连接座,主机后车打上木楔,拆除后折叠支腿护套并收缩支腿油缸,如下图:
主机走行时需派专人监护链轮走行情况
42在前方桥台21米处安放辅助滚轮,架梁小车抽送导梁前行32米,如下图:
距离桥台边
缘21米
辅助滚轮
注意事项:
(1)注意导梁轨道是否与辅助滚轮匹配,如不能落槽,需调整辅助滚轮摆放位置,如下图:
待对位正确后
再安装挂轮在
导梁耳梁上
43架设第一片箱梁,如下图:。
