饰面砖外墙渗漏水修缮现场施工方法

合集下载

外墙、窗户渗漏水维修施工方案

外墙、窗户渗漏水维修施工方案

外墙、窗户渗漏水维修施工方案在维修过程中使用高效的防水材料和密封胶,如聚氨酯防水涂料、聚氨酯密封胶等。

同时,还需选用适合的填缝材料,如弹性防水填缝剂、高强度填缝胶等。

这些材料具有良好的防水性能和耐候性,能够有效地防止渗漏水的再次出现。

四、材料的性能特点聚氨酯防水涂料具有优异的粘结性能和耐候性,能够有效地防止水的渗透和侵蚀。

聚氨酯密封胶具有良好的弹性和粘附性能,能够填补墙体和窗户之间的裂缝和缝隙,防止水的渗漏。

弹性防水填缝剂具有良好的弹性和抗老化性能,能够适应墙体和窗户的变形,并保持长期的防水效果。

高强度填缝胶具有高强度和耐久性,能够有效地填补大面积的裂缝和缝隙,增强墙体和窗户的密封性能。

五、具体施工方法1、清洗和处理墙体和窗户表面,去除杂物和旧的密封胶。

2、使用聚氨酯防水涂料对墙体和窗户进行涂刷,保证涂层均匀、完整。

3、使用聚氨酯密封胶填补墙体和窗户之间的裂缝和缝隙,确保密封胶填充到位。

4、使用弹性防水填缝剂或高强度填缝胶对墙体和窗户的缝隙进行填充,保证填缝材料充分填充缝隙。

5、在施工过程中,注意安全和文明施工,保证施工质量和工期。

六、施工人员施工人员应具有相关的施工经验和技能,熟悉施工材料和工具的使用方法,能够独立完成维修工作。

同时,施工人员应遵守安全操作规程和文明施工要求,确保施工过程中不发生安全事故和环境污染。

七、施工质量保证措施在施工过程中,应严格按照施工方案和施工规范进行施工,保证施工质量和工期。

同时,应定期进行质量检查和验收,发现问题及时处理,确保维修工程的质量和效果。

八、施工工期保证措施为确保工程进度和质量,应制定详细的施工计划和进度表,按照计划进行施工。

同时,应加强施工现场管理,保证施工人员的配合和协调,确保施工工期的保证。

九、安全保证及文明施工在施工过程中,应严格遵守安全操作规程和文明施工要求,保证施工过程中不发生安全事故和环境污染。

同时,应加强现场管理和交通疏导,确保施工现场的安全和秩序。

外墙渗水维修处理施工方案(3篇)

外墙渗水维修处理施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX小区外墙渗水维修工程2. 项目地点:XX市XX小区3. 项目规模:共计XX栋楼,涉及外墙面积约为XX平方米4. 项目背景:由于年久失修、材料老化、施工质量问题等原因,小区部分外墙出现渗水现象,严重影响业主的生活质量和居住环境。

二、施工目标1. 确保工程质量:按照国家相关标准和规范进行施工,确保维修后的外墙不渗水,达到长期稳定的效果。

2. 缩短施工时间:合理安排施工进度,确保在规定时间内完成维修工作,减少对业主生活的影响。

3. 降低施工成本:合理控制施工成本,确保工程经济效益。

三、施工准备1. 技术准备- 成立专业施工队伍,对施工人员进行技术培训,确保其掌握外墙渗水维修的相关技术和操作规程。

- 完成施工图纸的审核,确保施工图纸的准确性和可行性。

2. 材料准备- 选用合格的外墙防水材料,如防水涂料、防水砂浆等。

- 准备必要的施工工具和设备,如切割机、喷枪、搅拌机等。

3. 人员准备- 确定施工项目负责人,负责施工过程中的组织、协调和监督工作。

- 组建施工队伍,明确各岗位人员的职责和任务。

四、施工方案1. 施工流程- 工程验收- 检查外墙渗水情况- 清理墙面- 基层处理- 防水层施工- 保护层施工- 工程验收2. 施工步骤(1)工程验收- 对外墙渗水情况进行全面检查,确定渗水部位和范围。

- 对渗水部位进行标记,为后续施工提供依据。

(2)检查外墙渗水情况- 使用水枪对外墙进行淋水测试,观察渗水情况。

- 对渗水点进行标记,记录渗水量和渗水位置。

(3)清理墙面- 使用高压水枪或刷子清理墙面,去除污垢、灰尘和松散的涂料。

- 对墙面进行打磨,确保墙面平整。

(4)基层处理- 检查墙面基层,对存在裂缝、空鼓、蜂窝等问题的部位进行修补。

- 对墙面进行找平处理,确保墙面平整度。

(5)防水层施工- 选择合适的防水涂料,按照施工规范进行涂刷。

- 涂刷时注意涂层均匀,避免出现漏刷、流淌等现象。

外墙开裂渗漏处置方案

外墙开裂渗漏处置方案

外墙开裂、渗漏处置方案通病表现形式:饰面层易出现开裂,外墙易产生渗漏,外窗框周边易出现渗水;组合窗的拼接处易出现渗水。

一、外墙涂料饰面层开裂(1)外墙基层、抹灰层、保温层施工质量必须满足国家现行标准及设计的要求,抹灰层应采用抗裂、防水砂浆。

(2)涂料饰面应采用柔性耐水腻子和弹性涂料,腻子与涂料应具有相容性,普通型腻子严禁用于建筑外墙。

弹性涂料及柔性耐水腻子主要性能应满足下表要求。

(3)涂料饰面层施工前,应检查抹灰层有无空鼓、裂缝等现象,对其进行修补后方能施工。

(4)外墙腻子层宜在外墙抹灰施工28d后进行。

(5)外墙腻子施工前,基层表面应无油脂、浮灰、起翘等现象,施工前应提前湿润基层,含水率应符合产品规定指标的要求。

(6)每道腻子的批刮厚度以0.5~1mm为宜,不得过厚,以防止腻子收缩过大而产生裂缝和脱落现象。

(7)腻子每道施工间隔时间不能过短,必须等第一道腻子干燥后,再批刮第二道腻子。

腻子批刮完成达到实干后,方可进行打磨,打磨完毕,养护2~3d。

(8)在门窗、洞口及墙体转角处,腻子层应加设耐碱增强网格布。

(9)涂膜层应在腻子层应经过养护并干透后方可施工。

施工前应保证腻子层的平整、坚实、洁净,无酥松、粉化、脱皮等缺陷,腻子层的含水率在10%以下。

二、外墙渗漏(1)临外墙设置的雨棚、空调板根部应设置钢筋混凝土翻边,高度不小于150mm,同时其迎水面应做防水层,泛水高度为250mm。

(2)外剪力墙对拉螺杆洞应按照以下方式进行封堵。

参见图7 (3)外墙脚手架眼、外墙悬挑架型钢洞及其他孔洞应在内外墙抹灰前采用C15以上的细石混凝土封堵密实。

直径或边长大于等于100mm的孔洞宜采用对拉螺杆进行关模浇筑,严禁采用铁丝穿拉关模。

抹灰前应对外墙上的透明缝或砂浆不饱满的缝隙进行填塞处理,对混凝土等基层表面凹凸太多(大于10mm)的部分要用1:3水泥砂浆补齐或剔平,同时清除外墙表面上的水泥浮浆、油漆、脱模剂等。

(4)穿外墙的管道或空调管道均须在混凝土或砖墙上预埋套管,套管宜按10%坡度内高外低留设,套管与管道间须采用密封材料封堵密实(如采用聚氨酯发泡剂或防水砂浆等)。

外墙渗水修复方案(推荐5篇)

外墙渗水修复方案(推荐5篇)

外墙渗水修复方案(推荐5篇)第一篇:外墙渗水修复方案外墙渗水修复方案一、渗水的部位及原因1.框架梁下与砌体交接处得开裂、渗漏。

填充墙砌至接近梁、底板时,未能严格按规范要求操作,砌体一次砌筑到顶,因重力作用,砂浆挤压下沉,砌体产生一定变形,结合部位出现水平缝。

2.外墙找平层空鼓、开裂、渗漏。

找平层抹灰施工不规范,造成局部找平层空鼓、开裂、引起渗水。

3.脚手眼渗漏。

外墙抹灰时,脚手眼堵抹不严或堵抹的方法不正确,造成脚手眼部位抹灰层空鼓、裂缝。

4.飘窗根部渗漏。

现浇砼飘窗板与墙体连接部位由于温度变形影响,造成该处抹灰层出现裂缝,雨水渗入。

二、修补方法1. 凿开渗水部位,仔细检查渗水原因。

2. 墙体的空头缝和孔洞清除空头缝中酥松的砂浆,瞎缝要剔凿,宽度大于8cm,深度大于60mm。

堵塞孔隙前先用水泥浆涂刷一遍,随即用掺10%UEA 膨胀剂和钢性防水宝的1:1:2.5水泥砂浆嵌补密实,深度大的孔隙要分层嵌补,每层厚度不大于8mm,灰缝应填满砂浆,再做涂模防水处理。

3. 外墙涂料修复,用防水腻子刮2遍找平,其他按照工艺要求做。

4. 飘窗板渗水。

宜采用注浆法或采用同墙体修复方法。

第二篇:外墙渗水维修方案外墙渗水修整措施目前建筑外墙渗漏水问题已成为建筑工程当前突出的质量通病之一。

本工程自建成投入使用以来,外墙渗漏水现象较为突出。

因此,针对最近几次雨后观察及修整的效果来看,特别是对窗框两侧剔凿后重新填实修补来看,取得了较不错的效果。

现对其余外墙渗漏水的漏点观察并对相关原因进行分析,特提出以下整改措施,希望能有效控制本工程外墙渗漏水问题。

一、现象与部位1、外墙面砖粘贴采用勾缝工艺,易产生下凹不平处,遇较长时间的连续降雨,雨水会沿墙面的下凹处渗入墙体出现渗漏。

2、框架柱与后砌墙交界处,室外地面与房间交界处,外墙伸缩缝以及外墙面的各种施工预留洞处理不当也极易产生渗漏。

3、外墙砖的耐渗透性差,外墙墙面砖勾缝不严实也为雨水渗漏提供通道。

外墙渗水施工工艺流程

外墙渗水施工工艺流程

外墙渗水施工工艺流程引言外墙渗水是指外墙面出现渗漏现象,导致建筑物内部受潮,墙体结构受到损坏的问题。

为了解决外墙渗水问题,需要进行专门的施工工艺。

本文将详细介绍外墙渗水施工的工艺流程,以帮助读者了解并解决外墙渗水的难题。

准备工作在进行外墙渗水施工之前,需要做一些准备工作。

下面是具体步骤: 1. 调查墙面情况:对外墙面进行详细调查,了解渗漏情况的严重程度和范围。

2. 确定施工方案:根据调查结果制定施工方案,确定采取何种方法来修补渗漏问题。

3. 准备施工材料:根据施工方案准备所需要的材料,如防水涂料、防水胶等。

4. 雇佣专业施工队伍:找到经验丰富的外墙渗水施工队伍,确保施工质量和效果。

施工流程根据准备工作的完成情况,我们可以进入施工流程。

下面是外墙渗水施工的一般流程: ### 1. 清洁工作在施工开始之前,首先需要清洁墙面,确保表面没有灰尘、油污等杂物。

清洁工作可以通过冲洗、擦拭等方式进行。

2. 防水层施工防水层的施工是解决外墙渗水问题的关键步骤。

具体施工方法根据墙体材料的不同而有所区别。

下面以砖墙为例,给出防水层施工的步骤: 1. 涂刷底漆:使用刷子将底漆均匀涂刷在墙面上,增加涂层与墙面的附着力。

2. 打腻子:使用刮刀将腻子匀贴在墙面上,并进行整平处理,确保墙面平整。

3. 涂刷防水涂料:将防水涂料均匀涂刷在墙面上,并注意涂刷的厚度和涂刷层数。

4. 涂刷防水胶:在涂刷防水涂料后,再涂刷一层防水胶,增加防水层的密封性。

3. 检测和修复在防水层施工完成后,需要进行检测工作,以确保防水层的质量。

具体步骤如下:1. 检测墙面:使用浸水法或渗透法等方法进行墙面检测,发现渗漏问题及时修复。

2. 修复渗漏点:如果发现渗漏问题,可以使用防水胶等材料对渗漏点进行修复。

4. 防水保护当渗水问题解决后,需要进行防水保护工作,以防止再次出现渗漏问题。

具体步骤如下: 1. 涂刷加固层:使用刷子将加固层涂刷在防水层上,增加防水层的耐久性。

大面积饰面砖外墙防渗漏施工技术

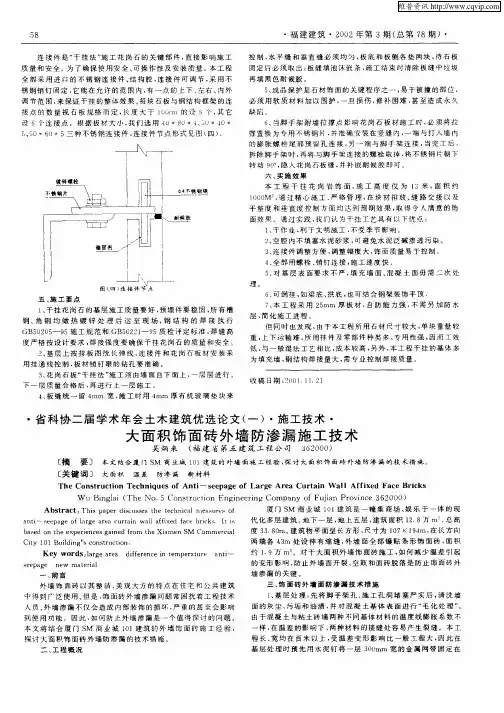

大面积饰面砖外墙防渗漏施工技术
理 。
五 、 工 要 点 拖
6 可倒挂 , 梁底 、 底 , 可结合钢 架装饰平顶 。 、 如 拱 也 7 本 工 程 采 用 2 mm 厚 板 材 , 防 能 力 强 . 需 另 加 防 水 、 5 自 不 层 , 化施 工进程 。 简 但 同 时 也 发现 . 于 本 工 程 所 用 石 材 尺 寸 较 大 , 块 重 量 较 由 单
接 点 的 数 量 视 石 板 规 格 而 定 , ∈ 大 于 1 0 m 的 设 8个 , 它 }度 0c 其 设 6个 连 接 点 。 根 据 板 材 大 小 , 们 选 用 4 我 O*8 、 O*4 O* O* 55 、 0*6 *5三 种 不 锈 钢 连 接 件 , 接 件 节 点 形 式 见 图 ( ) 0 连 四 。
维普资讯 http:/ຫໍສະໝຸດ

福 建建 筑 ・ 0 2年 第 3期 ( 20 总第 7 8期 )・
连 接 件 是 “ 挂 法 ” 工 花 岗 石 的 关 键 部 件 , 接 影 响 施 工 干 施 直
控 制 , 平 缝 和 垂 直 缝 必 须 均 匀 , 底 和 板 侧 各 垫 两 块 , 石 板 水 板 待 固 定 后 必 须 取 出 ; 缝 填 泡 沫 嵌 条 , 工 结 束 时 清 除 板 缝 中 垃 圾 板 施
[ 键 词 ] 大面积 温差 防渗 漏 新材料 关
The Co t u to c nsr c in Te hni ue f Ant— s e a e of Lar e Ar a Cu t i a q so i ep g g e r a n W l Af ie c iks I fx d Fa e Brc
六 、 旖 效 果 实
铜 锖
本工程 干挂 花岗岩饰 面, 工 高度仅 为 1 施 3米 , 积 约 面 1 0 M 。 通 过 精 心 施 工 、 格 管 理 , 块 材 排 放 、 路 交 接 以 及 O0 , 严 在 缝

外墙渗漏修缮工程施工方案

外墙渗漏修缮工程施工方案

外墙渗漏修缮工程施工方案一、工程概况1.1 工程简介:本次工程是对一栋建筑物外墙渗漏进行修缮,包括检测渗漏点、清理、修补、涂刷等工作。

1.2 工程地点:建筑物位于XX市XX区XX街XX号。

1.3 工程范围:外墙渗漏部位为整个建筑物的外墙,约1000平米。

1.4 施工单位:XX建筑修配有限公司1.5 施工周期:预计10天完成二、施工前准备工作2.1现场勘察:施工单位应派遣专业人员前往现场进行全面勘查,确定外墙渗漏部位及范围,制定详细的施工方案。

2.2 施工材料购买:施工前应购买所需的修缮材料,包括水泥、砂浆、防水涂料、玻璃纤维布等。

2.3 施工人员培训:施工单位应对参与本次工程的施工人员进行专业培训,保证施工人员具备必要的技能和知识。

2.4 安全防护设施:在施工现场设置必要的安全防护设施,包括警示标识、围挡、安全帽、安全带等,确保施工过程中不发生安全事故。

2.5 施工计划制定:根据勘察结果和材料供应情况,施工单位应制定详细的施工计划,包括工序安排、施工顺序、施工人员分工等。

三、施工工艺3.1 渗漏点检测:使用专业仪器对外墙进行全面检测,确定渗漏点及范围。

3.2 清理工作:对渗漏点周围的墙面进行清理,清除杂物、泥土、老旧涂料等。

3.3 表面处理:在清理干净的墙面上进行表面处理,包括修补裂缝、填充凹洞、修复破损处等。

3.4 防水处理:在外墙表面涂刷防水涂料,确保外墙具备良好的防水性能。

3.5 补强工作:在渗漏点周围加固墙体,使用玻璃纤维布进行加固,增强外墙的耐水、耐压性能。

3.6 装饰涂刷:在修复完毕后,对外墙进行装饰涂刷,美化外墙,并增加外墙的保护层。

3.7 清理收尾:施工完毕后,清理施工现场,对周围环境进行清理,确保施工现场整洁。

四、质量控制4.1 检查验收:在每个工序完成后,对施工质量进行检查验收,确保符合要求。

4.2 质量监控:安排质量监理人员对施工过程进行监控,随时发现问题,及时解决。

4.3 保证工程质量:施工单位要充分意识到工程质量的重要性,确保施工质量符合国家标准和客户要求。

墙面渗水处理施工组织方案

墙面渗水处理施工组织方案

墙面渗水处理施工组织方案墙面渗水是指建筑的墙体内部或外部发生渗漏现象,给建筑和使用者带来不便和损害。

为了解决墙面渗水问题,需要进行相应的处理施工。

以下是一份墙面渗水处理施工组织方案。

一、施工目标:通过本次施工处理,消除墙面渗水问题,确保建筑墙面的干燥和耐久性,提高建筑品质。

二、施工前准备工作:1.制定详细的施工方案和施工进度计划。

2.确定墙面渗水的位置和范围,排查渗水原因。

3.准备所需的材料和设备,包括防水材料、施工工具等。

4.安排专业施工人员和相关工作人员,并进行培训。

5.向相关部门报备施工计划和安全措施。

三、施工步骤:1.清理墙面:清除墙面上的附着物和污垢,并修复墙面损坏部分。

2.进行渗透性试验:选择一处标志性位置进行渗透性试验,确定渗水情况和可能的漏点。

3.工程处理:根据渗透性试验结果,对墙面渗水点进行修补处理,常见的处理方法有:a.表面防水处理:使用专业的防水涂料或刷涂防水胶进行表面防水处理;b.渗水堵漏:对墙体渗漏点进行堵漏处理,包括填充胶、打胶、灌浆等;c.水泥砂浆修复:对墙面渗漏处进行水泥砂浆修补,提升墙体整体密封性。

4.结果检验:对处理后的墙面进行渗透性试验,确保渗水问题得到有效解决。

5.清洁和恢复:清理施工现场并恢复墙面原貌,保持施工区域整洁。

四、施工安全措施:1.施工人员必须佩戴安全防护用品,包括安全帽、防护眼镜、口罩等。

2.严禁在施工现场吸烟或使用明火。

3.对施工现场进行合理划分,确保施工区域和非施工人员的安全。

4.使用高空作业设备时,必须遵守操作规程和安全操作要求。

5.施工现场应设置应急设备和急救药品,以备不时之需。

五、施工质量控制:1.严格按照施工方案进行施工,确保每个步骤的合理进行。

2.进行施工过程监控和记录,及时解决施工中的问题。

3.对施工人员进行质量知识培训,提高施工人员的技能水平。

4.进行施工过程和施工后的质量检查,确保施工质量满足设计要求和使用需求。

综上所述,墙面渗水处理施工组织方案主要包括施工前准备工作、施工步骤、施工安全措施和施工质量控制等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

饰面砖外墙渗漏水修缮施工方案
一、采用方块釉面砖是普遍外墙装饰材料,但由于设计、施工、选材等各方面的原因,以及因结构沉降,温差变形引起墙体产生裂缝,致使外墙渗漏水的现象十分突出,成为建筑物的质量通病,严重影响了人们的工作、生活;水分对墙体的浸蚀特别是通过裂缝向墙体渗透会引起混凝土内部钢筋的锈蚀,加快混凝土碳化;墙面及室内空气的潮湿易引起霉菌繁殖,既会霉变室内物体又恶化了居住环境,影响人体健康,并对高档装饰造成极大损失,甚至影响到建筑物的使用功能及其使用寿命。

二、工程概况
德新镇移民安置房,建筑主体砖混结构,墙体为页岩砖砌筑,正立面墙面用水泥砂浆粉刷粘贴方块釉面砖装饰。

该工程外墙严重渗漏水,个别房间因墙壁严重发霉脱落,给广大移民的生活造成严重影响。

三、渗漏水原因分析
'—―■'
1、通过现场观察了解,由于该工程外墙最后一道要粘贴饰面砖,贴饰面砖之间的外墙找平层砂浆质量不被重视,只是一道抹灰层且刮糙拉毛,这样造成孔隙极高,而且缺乏养护,干缩裂缝现象严重,使得砂浆找平层失去了挡水的作用。

2、由于方块瓷砖的自身特点,铺贴时为使于调整平整度和水平线,采用传统的粘贴工艺,每块饰面砖的边缘砂浆不饱满,这样形成饰面层存在大量的纵横缝隙和空鼓面砖的“空鼓囊”。

3、部分外墙砖质量较差,经风吹日晒釉面已有细微裂缝,雨水已可渗入砖体;加之许多窗框四周嵌填不严密或存有裂缝,有的密封材料甚至酥松脱落。

窗上部雨棚板为预制,安装时砂浆不饱满。

一旦遇到下雨,由于温度突然降低,这些沟缝、空鼓囊在负压状态就形成有虹吸作用的毛细通道,墙体大量地吸水和蓄水,所以出现雨
停后内墙还会持续渗水多日的现象。

4、结构沉降,温差变形引起墙体产生裂缝,导致外墙渗漏水。

四、施工方案确定
1、根据德新镇移民安置房特点,在解决墙面渗漏问题选材时首先要考虑防水堵漏材料不能对建筑物整体的外貌颜色有破坏或对其渗水严重的外墙面砖整部分进行凿除,即要施工后不影响建筑物原有的外貌及颜色又要起到防渗漏作用。

二是不能影响建
筑物正常作用。

2、经多种材料对比分析,我们选择聚合物水泥(JS)复合防水涂料做嵌缝腻子和补漏材料,再用无色透明的有机乳液憎水剂全面喷涂施工,及还原建筑物原有的外墙
相等的饰面砖。

3、聚合物水泥防水涂料特点
JS复合防水涂料配方设计机理是基于有机聚合物乳液失水而成为具有粘结性和连
续性的弹性膜层,水泥吸收乳液中的水而硬化,柔性的聚合物与水泥硬化体相互渗透而牢固地粘结成一个坚固的有弹性的防水层。

柔性的聚合物填充在水泥硬化体的空隙中,使水泥硬化体更加致密而又富有弹性,涂膜具有较好的延伸率;水泥硬化体又填充在聚合物相中,使其具有更好户外耐久性和更好的基层适应性。

它的抗拉强度变化规律为当涂膜受拉时最大拉
伸强度呈现在受拉前期(一般合成高分子涂膜
I
最大强度呈现在断裂时),类似于加筋型防水卷材的力学性能变化规律。

当基层出现裂缝变形时,容易产生剥离区,而不跟随裂缝变形,易保证防水效果。

调节聚合物乳液与水泥填料配比,将得到一系列不同强度和延伸率的材料,如柔性防水涂料、弹性腻子、密封材料等。

根据防水应用部位的特点和要求来设计防水材料自身的性能。

即可有针对性地满足工程技术要求,同时也可以在一定程度上节约工程造价。

4、有机硅乳液憎水剂特点
憎水剂是以有机硅乳液为主要成膜物质,以水为溶剂,无色透明,无毒不燃,透气
性、保色、抗污染性能为好。

经憎水剂处理过的墙面形成一层肉眼观察不到的憎水膜,雨水
打在墙上呈水珠滚落状,有类似荷叶滚水珠的效果,使墙面始终处于干燥状态,而且不改变原基底颜色,不增光,不增色,饰面完全保持原来风貌,同时该材料能渗透到墙内一定深度,因而受紫外线照射及大气老化影响小,使用寿命长。

五、施工方法及步骤
本工程确定为对外墙饰面砖接缝,墙面基层进行清理,条形饰面砖凿除;修补所有裂缝及墙面基层、勾缝;憎水剂全面喷涂施工三个程序。

修缮前我们先对渗漏墙体部位进行现场查勘,采用雨天观察检查方法,确定渗漏部位,查明原因,确定修缮工序。

1、清除缝内浮灰杂物,对较宽且通长裂缝进行处理,必要时需用小型切割机切割裂缝,并用净水或外墙清洁剂清洗干净。

2、认真检查外墙的饰面砖是否有脱落、空壳的现象,将严重空壳的饰面砖凿除,然后把脱落、空壳的面砖重新铺贴好。

3、遇有孔、洞和明显裂缝须用JS复合防水涂料填实密封。

如发现窗周边渗漏,则将原窗周边的硅胶全部铲除,清理干净,用JS复合防水涂料腻子进行填充修补。

4、墙面经清理、修补后将整个外墙面砖缝用JS复合防水涂料调成腻子进行勾缝。

一般分二遍涂刷,当第一涂施工完毕固化后再涂第二遍,一般涂层厚在1〜1.5mm
I -
在常温条件下施工,施工温度太高干燥太快易开裂,施工温度太低不易成膜,粘结
性差。

如果裂缝、孔洞较大,可用腻子调水泥填平补齐,然后施工即可。

5、经清理、修补干燥后(含水率小于10%,饰面墙即可喷憎水剂。

(1)将憎水剂和水按指定比例搅拌均匀,用清洁的农用喷雾器和刷子直接喷刷在干燥的墙面和其它需要防水处理的基面上,纵横连续二遍。

(2)喷涂顺序应有规范地进行,先从施工面的下端开始,沿水平方向从左到右或从右到左
(应顺风向),形成横向施工涂层,这样逐渐喷涂至最上端,完成第一次涂层
精心整理
呈“十字交叉”,这不但使墙面充分吸收乳液,防止漏喷,而且可以使憎水剂尽可能多地渗入到整个施工基面的细微孔中去,保证施工质量。

(3)喷涂时要注意第一遍与第二遍喷涂间隔时间不可太长,如在第一遍涂层固化后再喷第二遍,固化后的涂膜已开始憎水第二遍就喷不上去了,喷上去也会滚落;喷涂时不得跳跃、无序或随意地乱喷,否则很容易出现少喷或漏喷现象,影响施工质量。

(4)墙面的砖间缝是防渗治理的重点,因接缝常呈凹槽型,和饰面材料不处在同一平
面上,即使用“十”字交叉法喷涂也很难使凹缝处的微孔部喷到乳液。

因此,门窗框四周、异形部位、接缝部位应先用刷子紧贴上下、左右往返充分涂刷,以保证施工质量。
