工程计量规则详解

合集下载

工程计量计算的规则有哪些

工程计量计算的规则有哪些

工程计量计算的规则有哪些自然计量单位是以物体的自然属性来作为计量单位。

如灯箱、镜箱、柜台以个为计量单位,晒衣架、帘子杆、毛巾架以根或套为计量单位等。

物理计量单位是以物体的某种物理属性来作为计量单位。

如墙面抹灰以m2为计量单位,窗帘合、窗帘轨、楼梯扶手、栏杆以m为计量单位等。

正确计算工程量,其意义主要表现在以下几个方面:1、工程计价以工程量为基本依据,因此,工程量计算的准确与否,直接影响工程造价的准确性,以及工程建设的投资控制。

2、工程量是施工企业编制施工作业计划,合理安排施工进度,组织现场劳动力、材料以及机械的重要依据。

3、工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。

二、工程量计算的依据1、施工图纸及配套的标准图集施工图纸及配套的标准图集,是工程量计算的基础资料和基本依据。

因为,施工图纸全面反映建筑物(或构筑物)的结构构造、各部位的尺寸及工程做法。

2、预算定额、工程量清单计价规范根据工程计价的方式不同(定额计价或工程量清单计价),计算工程量应选择相应的工程量计算规则,编制施工图预算,应按预算定额及其工程量计算规则算量;若工程招标投标编制工程量清单,应按计价规范附录中的工程量计算规则算量。

3、施工组织设计或施工方案施工图纸主要表现拟建工程的实体项目,分项工程的具体施工方法及措施,应按施工组织设计或施工方案确定。

如计算挖基础土方,施工方法是采用人工开挖,还是采用机械开挖,基坑周围是否需要放坡、预留工作面或做支撑防护等,应以施工组织设计或施工方案为计算依据。

三、工程量计算的方法(一)工程量计算的基本方法工程量计算之前,首先应安排分部工程的计算顺序,然后安排分部工程中各分项工程的计算顺序。

分部分项工程的计算顺序,应根据其相互之间的关联因素确定(见第二章、第二节,合理安排工程量计算顺序)。

同一分项工程中不同部位的工程量计算顺序,是工程量计算的基本方法。

分项工程由同一种类的构件或同一工程做法的项目组成。

工程量计量规则

工程量计量规则

1、 结构形式
6 040801006
拆除砖石结构
m3
2、强度
按设计图示尺寸以体积(m3)计算。
本项工作包括测量、检测、试验,人工或机械拆除砖石结构,余方(废料)场内水平和垂直运输、堆放、 余方(废料)弃置以及按照设计图纸规定及按监理工程师指示的其他为完成拆除砖石结构工程进行的项 目。无论采用何种拆除方案,综合单价均不作调整。
混凝土强度等级、石
按设计图示尺寸以体积(m3)计 本项工作包括测量、检测、试验, 模板及支架制作、安拆、围护、运输、周转材料摊销,刷隔离剂,混凝土的制作、运输、泵送、浇捣、
填充混凝土
m3
料最大粒径

养护,外加剂以及按照设计图纸规定及监理工程师指示的其他为完成混凝土圈梁(压顶梁)工程进行的项目。
圈梁(压顶梁)
7 040103001
素土回填
1、填方材料、品
m3
按设计图示尺寸以体积(m3)计算。
本项工作包括测量、检测、试验,回填土的取土(含购土费用)、运输、摊铺、晾晒、洒水、整平、夯
8 040103001
灰土回填

2、密实度
1、填方材料、品

m3
2、密实度
按设计图示尺寸以体积(m3)计算。
实、碾压、排水以及按照设计图纸规定及按监理工程师指示的其他为完成素土回填工程进行的项目。
m3 地面标高计算扣除拆除原路面体积(无围护结构,按设计底标高到设计原
2、密实度
基坑排水,修理边底、处理地下障碍物、拆除原路面以及按照设计图纸规定及按监理工程师指示的其他
地面标高。)
为完成明挖土石方工程进行的项目。
1、填方材料、品
按设计图示地下连续墙或围护桩围成的面积乘以深度以体积(m3)计算, 本项工作包括测量、检测、试验,基坑土石方开挖,石方爆破的钻眼、装药、连线、警戒、爆破、处理

工程量清单计量规则 12.8

工程量清单计量规则 12.8

工程量清单计量规则1.各工程项目中已包括的所有材料及工作损耗均不单独计量。

2.混凝土柱柱高:按基础上表面(或楼板上表面)至上一层板的下表面之间的高度计算。

3.混凝土梁梁长:梁与柱连接时,梁长算至柱的侧面;主梁与次梁连接时,次梁长算至主梁的侧面;梁与墙连接时梁长算至墙内侧。

4.混凝土梁梁高:梁高自梁底算至板底,反梁自板顶算至梁顶。

(即板是板,梁是梁,底板除外)5.混凝土墙高:自底板加腋上表面至顶板加腋下表面(如无加腋,墙高自底板上表面算至顶板下表面算至顶板下表面),中层板与墙相交部分按墙计算。

6.靠墙的梗斜混凝土体积并入墙的混凝土体积计算,不靠墙的梗斜并入相邻顶板、中层板或底板混凝土体积计算。

7.墙垛(附墙柱)、暗柱、暗梁及墙突出的部分并入墙体积计算。

8.钢筋工程量计算中,接头(包括:绑扎搭接、焊接、机械接头等)费用及用量、现浇构件中固定位置的支撑钢筋,双层钢筋用的“铁马”、伸出构件的锚固钢筋、预制构件的吊钩及常规规定完成结构主体所需的措施钢筋用量等综合考虑在综合单价中,不再单独计算。

9.计算混凝土工程量时,不再扣除构件钢筋、预埋铁件、直径小于200mm管所占体积,但应扣除钢骨架所占体积。

10.截、排水沟相关费用综合考虑施工降水、排水措施费中。

请根据西广场本图纸的实际情况,对柱、梁、板、墙的钢筋计算规则进行描述。

钢筋混凝土工程一般规定:(1)受力钢筋的混凝土保护层厚度顶(梁)板、底(梁)板、侧墙及侧墙暗柱迎水面50mm,背水面40mm;中(梁)板、中柱为40mm,楼梯及其他内部构件为30mm。

(2)钢筋的锚固和搭接:A、除图中注明外,纵向受拉钢筋的锚固长度见表一。

表一:锚固长度钢筋等级钢筋直径C35 C50d≤25 31d 26dHPB225d>25d≤25 30d 25dHRB335d>25 33d 27dd≤25 36d 30dHRB400d>25 40d 33dB、受力钢筋接头宜优先用机械连接,当钢筋直径d≥20mm时,应采用液压直螺纹机械连拉(Ⅱ级)当钢筋直径d<20mm时,可采用焊接或绑扎接头。

土建工程计量规则

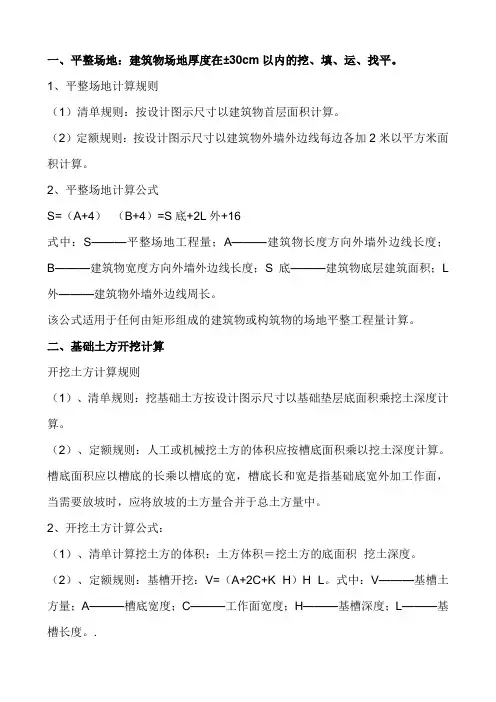

土建工程计量规则

一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。

1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。

2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。

二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。

式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。

.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。

基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。

式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。

三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。

式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。

工程量计算规则大全

工程量计算规则大全

工程量计算规则大全一、项目范围划分1.将工程项目按照不同施工阶段划分为若干个工序,明确每个工序的施工内容和工作要求。

2.将每个工序分解为若干个工作项,明确每个工作项所需的材料、设备、人工等资源。

二、单位工程量计算1.根据工程项目实际情况确定单位工程量计算的基准点,如建筑工程可以以平方米、立方米、米等为计量单位。

2.制定单位工程量计算规则,包括材料消耗量、设备使用时间、人工工作量等。

3.根据设计图纸、规范要求和实际施工情况,计算每个单位工程量的具体数值。

三、材料消耗量计算1.根据设计图纸和规范要求,确定每个工序所需的材料种类和规格。

2.根据每个工序所需的材料规格和数量,计算所需材料的总量。

3.考虑到材料的损耗、浪费和库存管理等因素,调整所需材料的数量。

四、设备使用时间计算1.根据工程项目的施工安排,确定每个工序所需的主要设备和设备使用时间。

2.根据每个工序所需的设备种类、规格和使用时间,计算设备的总使用时间。

3.考虑到设备的维护、停机和调整等因素,调整设备的使用时间。

五、人工工作量计算1.根据工程项目的施工要求,确定每个工序所需的人工数量和工作时间。

2.根据每个工序所需的人工数量和工作时间,计算人工的总工作量。

3.考虑到工人的休息、调配和技术要求等因素,调整人工的工作量。

六、综合计算1.将材料消耗量、设备使用时间和人工工作量等综合计算,得到每个工序的综合工程量。

2.将每个工序的综合工程量相加,得到整个工程项目的总工程量。

3.根据工程项目的特点和实际情况,适当调整总工程量的数值。

以上是工程量计算规则的主要内容,通过合理的计算和调整,可以准确估算工程项目所需的材料、设备、人工等资源。

这对于工程项目的开展和施工进度的控制非常重要,可以提高工程项目的施工质量和经济效益。

公路工程工程量清单计量规则详解

公路工程工程量清单计量规则详解

公路工程工程量清单计量规则详解一、计量对象公路工程的计量对象主要包括线路类工程、桥梁类工程、隧道类工程、填方工程、挖方工程、土石方路基工程、沥青路面工程、水泥混凝土路面工程等。

二、计量单位公路工程常用的计量单位有长度单位、面积单位、体积单位、质量单位等。

例如线路类工程的计量单位可以是公里、米等;桥梁类工程的计量单位可以是平方米、立方米等;路面工程的计量单位可以是平方米、立方米等。

计量单位必须与清单中的计量单位一致。

三、计量原则1.完工计量原则按照清单的规定,对于已经施工完成并验收合格的工程项目进行计量。

2.工程工期计量原则对于工程工期范围内已经施工完成并验收合格的工程量按照清单的规定进行计量。

3.特殊工程计量原则对于特殊工程,如高难度施工或特殊施工设备使用的工程量,需要根据设计、施工方案等要求进行特殊计量。

4.子清单计量原则对于公路工程清单中的一部分工程量项,需要单独计量,并按照清单的规定进行计量。

五、计量方法1.直接测量法直接测量法是指通过工程测量仪器和设备进行实际测量,如测量长度、面积、体积等。

直接测量法适用于大部分工程量的计量。

2.预估计量法预估计量法是指通过设计图纸、施工方案等预先计算工程量,如填方工程的计量可以通过路堑断面图以及填方计量表进行预估。

3.理论计算法理论计算法是指根据公式、实验数据等进行工程量的计算,如路面工程计量可以通过路表面积乘以结构层厚度计算。

4.取样检测法取样检测法是指对工程质量进行抽样检测,并根据检测结果进行计量。

如水泥混凝土路面的计量可以通过取样检测路面强度进行计量。

总结起来,公路工程工程量清单计量规则是指在公路工程施工过程中,根据计量对象、计量单位、计量原则、计量方法等进行工程量的计量。

合理有效的计量规则是保证工程质量和进度的重要依据,对于合理评估工程量、合理支付工程款项具有重要意义。

工程计量一般规则

工程计量一般规则

工程计量一般规则工程计量是指对工程项目各项工作进行计量、核算和结算的一项管理工作。

它主要包括工程量计量、工程造价计量和工程支付计量三方面内容。

工程计量是工程项目管理中非常重要的一部分,通过对工程项目的合理计量,可以掌握工程项目的进展情况,为工程项目的管理和决策提供重要的依据,有效地控制项目的成本和进度。

一般规则是指在工程计量中所遵循的一些基本原则和规范。

这些规则主要包括以下几个方面。

第一,准确性原则。

在工程计量中,要求计量数据的准确、可靠,能够真实反映工程项目的实际情况。

为了保证准确性,需要使用合适的计量工具和方法,并做好计量记录和存档工作。

第二,一致性原则。

在工程计量中,要求各项计量工作的方法、标准和程序保持一致,以便于进行比较和分析。

同时,还应该与其他相关的计量标准和规范保持一致,确保计量结果的可比性。

第三,公正性原则。

在工程计量中,要求计量人员在计量工作中做到公正和客观,不受其他利益关系的干扰。

计量人员应该有足够的专业能力和职业道德,确保计量结果的公正性和正确性。

第四,时效性原则。

在工程计量中,要求计量工作及时进行,以便及时获取工程项目的动态信息。

及时的计量可以为管理者提供准确的数据,有助于及时调整工程项目的进度和成本,确保项目的顺利进行。

第五,综合性原则。

在工程计量中,要求综合考虑工程项目的各个方面,包括工程数量、质量、成本、进度等因素。

只有综合计量才能全面了解工程项目的状况,并做出正确的决策和管理。

以上是工程计量的一般规则,这些规则对于保证工程项目的顺利进行和管理非常重要。

只有遵循这些规则,才能更好地掌握工程项目的实际情况,及时调整和优化工程项目的进展,确保工程项目按时、按质、按量完成。

公路工程计量规则说明讲解

公路工程计量规则说明讲解

公路工程计量规则说明讲解一、计量规则的适用范围二、计量单位1.工程量计量单位公路工程的工程量计量单位一般采用国家标准的计量单位,如米、平方米、立方米、吨等。

对于特殊情况需要使用其他计量单位的,应由建设单位与承包单位协商确定,并在相关文件中明确。

2.价值计量单位公路工程的价值计量单位一般为人民币元,计量的基准日应为国务院价格主管部门规定的价款计价的基准日。

三、计量依据1.工程图纸和设计文件工程的实际完成情况应与工程图纸和设计文件相一致,工程量计量的依据为工程图纸和设计文件中的工程数量数值。

2.工程验收规范工程的验收规范是计量依据的重要组成部分,包括设计规范、施工验收规范、质量验收规范等内容。

工程量计量的结果应符合相应的验收规范要求。

3.工程变更工程变更是指在施工过程中,因设计变更、技术调整等原因引起的对工程量计量依据的调整。

工程变更前后的差额应进行相应的计量调整。

四、计量程序1.前期准备建设单位应提供完整的计量依据文件,并与承包单位一起完成验收规范的确定。

2.工程量计量承包单位按照计量依据文件的要求,对工程实际完成情况进行计量,并将计量结果填入计量证明书。

3.计量结果的核对与确认建设单位应及时组织专门的人员对计量结果以及计量证明书进行核对和确认。

4.计量支付和结算根据计量结果和合同约定的支付方式,支付相应的工程款项给承包单位。

同时,还应进行结算工作,包括工程的终点验收、质量评定等。

五、计量结果的争议解决若出现计量结果的争议,应由双方协商解决。

如无法协商一致,可提交有关部门进行评估,评估结果为最终决定。

综上所述,公路工程计量规则的制定和执行对于保证工程款项的公平、公正、准确支付具有重要作用。

只有依照规则进行计量,才能确保各方的利益得到保障,促进公路工程的顺利进行。

同时,建设单位和承包单位应加强沟通,保持计量的透明度和公正性,共同维护好工程计量的正常进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

场地清理
清表与挖方 不重复计
场地清理
挖方路基
路基挖方、改河改渠改路挖方 开挖土石方:断面挖方,含边沟、排水沟、截水沟
+换填土、低填与零填路段的开挖
土石分界:用不小于165kW(220匹马力)推土机、单齿松土器无法
松动,须用爆破或用钢钎大锤或用气钻方法开挖的,以及体积大于或等 于1m3的孤石为石方,余为土方。
泰州长江公路大桥GO2标项目部

熟悉高速公路工程计量规则 了解工程量清单编制与工程计量办法 正确对待中标工程量清单 减少清单复核、设计变更和工程计量中 的差错
计量与计价的关系
——计价:所有实体工程和为完成工程所做的工作 都应得到费用报酬。(预算) ——计量:为方便和减少测量计算工作量、利用风 险共担机制控制造价,以工程主要部分的数量作为费用 结算依据,其余作为附属工作不予另行结算。 ——计价的不一定计量。
原地面以下:场地清理、地基处理、开挖
场地清理
清理与掘除、挖除旧路面与地坪、拆除结构物 清理现场:横向、纵向、扣除 砍树、挖根:胸径15cm、根径20cm
挖除旧路面与地坪:面层平均厚度≤ 30cm
拆除结构物:混凝土、钢筋混凝土和砖混砌体结构,以 及面层平均厚度>30cm的旧路面与地坪 房屋房基按厚度分别在拆除地坪项目或者拆除结构物项目中计量。
总则 路基工程 路面工程 桥梁与涵洞工程 安全设施及预埋管线
100章:总则
八个项目
工程管理:
竣工文件 施工环保费
临时工程:
供电设施架设、维护与拆除 通信设施架设、维护与拆除 供水与排污设施的布设、维护与拆除 临时道路、桥梁的修建、维护与拆除 临时用地 承包人驻地建设
200章:路基
主线路基标准横断面
☆边沟砌体断面、结构物基坑、卸载、施工台阶的开挖不计量 ☆涵洞、通道地基处理中清淤、换填的开挖,在此节计量
填方路基(1)
路基计量总填方
+ ①路基断面方量
不含台背回填土方量以及路床顶面 以上土路肩和中央分隔带的土方量
=
+ ②低填和零填路段开 - ⑧软基处理中砂(碎石) 挖后回填方量 垫层垫层体积方量 + ③清淤换填土方量 ⑨小型构造物体积方 + ④桥梁锥坡填土 量
实行总量包干
施工加宽部分的土方、路基施工段落接头等处作为施工措施性的挖台阶及
其回填土方和非软土地段沉降土方增量不计量
结构物台背回填:纵向,结构物与路基之间的遗留部分;竖向,一般指原
地面以上部分填方,有特殊地基处理的,指处理后地面以上部分;包括桥涵 台背、挡土墙墙背等单独计量。 (图)
原地面翻松掺石灰仅计掺石灰费用,填前翻松、压沟,指公路两侧排水沟内侧上口之间的区域; 对于填式边沟,清表范围应计至护坡道的坡脚。(与边沟开挖不重复) 纵向:河塘、结构物(河沟塘+桥梁、通道、涵洞)以及需拆除的 旧路面和结构 物所占面积,应予扣除。 取土场:场地清理与拆除(包括临时工程)均应列入土方单价之内,不另计量。
拱形及方格骨架护坡:按体积以立方米计量
挡土墙:按圬工体积以立方米计量

砂砾、碎石垫层、嵌缝材料、砂浆勾缝、滤水层、基础开挖和回填等 均不计量 实体工程计量时按设计图纸所示尺寸计算面积或体积 河道防护与河流段路基防护
路基防护
路基防护
植物护坡示意图
GES生态带示意图
路基防护
植物护坡示意图
☆利用土方掺灰土应首先用于数量较大的掺灰土填筑,一般为5%、6%灰土 ☆挖方利用率、压实系数、灰土容重
特殊地基处理
挖除换填:挖、填分别计量 预压和等超载预压:只计堆载土方
PTCC桩:按设计长度计量。(含桩帽砼和钢筋)
钢塑格栅:铺设净面积,不计搭接卷边
路基防护
护坡、挡土墙
满铺平面:按防护面积以平方米计量 (面积或厚度) 如预制实心/空心六角块、浆砌片石、植草 不规则坡面:按体积以立方米计量,如锥坡
路基防护
空心六角块 实心六角块
浆砌片石基础
长方形预制块
路基防护
空心六角块 沿河、水塘路段(不设边沟) 防护工程图
沿河、水塘路段(设边沟) 防护工程图
300章:路面结构
垫层、底基层、基层、面层及封层、透层、粘层
垫层、底基层、基层、面层:按设计图所示顶面尺寸 计算面积进行计量
封层、透层:按设计图所示尺寸计算面积进行计量
粘层:按设计图或技术规范(含施工指导意见)要求 实施、监理工程师校准的粘层面积,以m2计量。
水泥混凝土面层
普通水泥砼、钢筋水泥砼、连续配筋砼路面
普通水泥砼路面:按不同厚度的面积以平方米计量
钢筋水泥砼路面:砼按面积计,钢筋单独计量
连续配筋砼路面:砼按面积计,钢筋单独计量

拉杆、传力杆、接缝材料、补强角隅钢筋以及为传 力杆和拉杆设置的架立钢筋,不计量。 (单列)
+ ⑤清表土方补偿 + ⑥填前压实土方补偿 + ⑦软土沉降土方补偿
填方路基(1)— 图例1
上图中清表土方补偿 、填前压实土方补偿 、软 土沉降土方补偿的边界及厚度均为示意。 返回路基总填方
填方路基(1)— 图例2
软基处理砂(碎石)垫层示意图 返回路基总填方
填方路基(2)
其它土方有关说明
补偿土方(清表土方补偿+填前压实土方补偿+软土沉降土方补偿)的计量
填方路基(1)— 图例1
台背回填 返回路基总填方
填方路基(3)
总量
材质分类
土源分类 利用方
掺灰土
借方
总土方
利用方
素土
借方
填方路基(4)
利用方计算
素土数量 =
设计图所示挖方总方量 挖方利用率 30% 压实系数
掺灰土数量 =
设计图所示挖方总方量 挖方利用率 70% ( 1 压实系数 外掺计量 灰土密度 ) ( 2 1 外掺计量) 低挖零填路段原地面以 下开挖体积
土路肩、中分带
培土路肩、中分带、加固路肩、路缘石
培土路肩、中分带填土:按体积以立方米计量
加固路肩:按路线方向每侧长度以米计量
计量
计 价
清单与计量的关系
•招标工程量清单:重要基础;暂列、估算
清单工程量计算规则,实体工程计量规则 设计图纸中有且属于合同范围的漏计项目、数量应予计量
•工程量现清单:动态数据;控制手段
复核、施工图替换、变更 超清单、满清单计量
第二单元
工程计量规则详解
内容组成
100章 200章 300章 400章 600章
