安装工程如何套项

合集下载

安装工程脚手架套定额(3篇)

安装工程脚手架套定额(3篇)

第1篇一、引言安装工程脚手架是建筑工程中常用的一种临时设施,用于施工人员、材料、设备的运输和施工操作。

脚手架的安全性和稳定性直接关系到施工人员的生命财产安全。

因此,对安装工程脚手架进行套定额,是确保工程质量、提高施工效率、降低施工成本的重要手段。

本文将从脚手架套定额的依据、内容、方法和注意事项等方面进行详细阐述。

二、脚手架套定额的依据1. 国家及地方相关法律法规:如《建筑工程安全生产管理条例》、《建筑施工安全生产规程》等。

2. 国家及行业相关标准:如《建筑施工脚手架安全技术规范》、《建筑施工模板安全技术规范》等。

3. 施工图纸和施工方案:根据施工图纸和施工方案,确定脚手架的搭设形式、高度、宽度、步距等参数。

4. 施工现场实际情况:考虑施工现场的地形、地貌、环境等因素,合理选择脚手架的类型和搭设方式。

5. 施工单位的技术水平和管理水平:根据施工单位的技术水平和管理水平,合理确定脚手架的搭设质量和安全措施。

三、脚手架套定额的内容1. 脚手架类型:根据施工图纸和施工方案,确定脚手架的类型,如单排脚手架、双排脚手架、悬挑脚手架等。

2. 脚手架高度:根据施工图纸和施工方案,确定脚手架的高度,如3m、6m、9m等。

3. 脚手架宽度:根据施工图纸和施工方案,确定脚手架的宽度,如1.2m、1.5m、1.8m等。

4. 脚手架步距:根据施工图纸和施工方案,确定脚手架的步距,如1.5m、2m、2.5m等。

5. 脚手架材料:根据施工图纸和施工方案,确定脚手架的材料,如钢管、扣件、脚手板等。

6. 脚手架搭设方法:根据施工图纸和施工方案,确定脚手架的搭设方法,如直接搭设、悬挑搭设等。

7. 脚手架安全措施:根据施工图纸和施工方案,确定脚手架的安全措施,如防坠落、防倾斜、防倾覆等。

四、脚手架套定额的方法1. 查阅相关资料:查阅国家及行业相关标准、规范、定额等资料,了解脚手架搭设的技术要求和安全措施。

2. 分析施工图纸和施工方案:根据施工图纸和施工方案,确定脚手架的类型、高度、宽度、步距等参数。

支架怎么套定额与各个安装分项常用计算规则

支架怎么套定额与各个安装分项常用计算规则

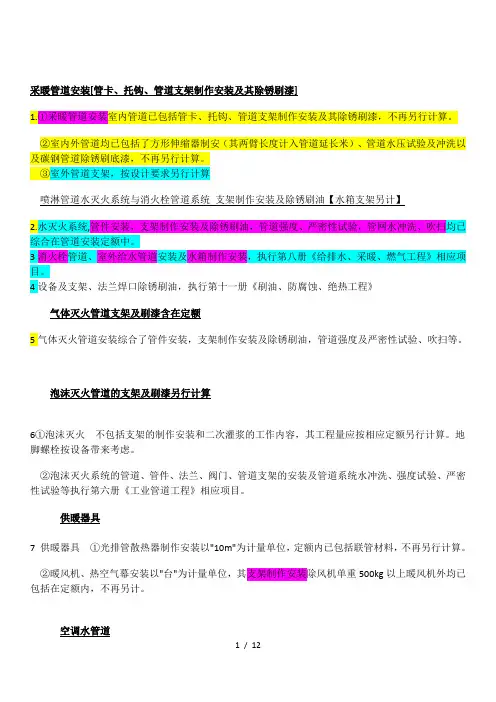

采暖管道安装[管卡、托钩、管道支架制作安装及其除锈刷漆]1.①采暖管道安装室内管道已包括管卡、托钩、管道支架制作安装及其除锈刷漆,不再另行计算。

②室内外管道均已包括了方形伸缩器制安(其两臂长度计入管道延长米)、管道水压试验及冲洗以及碳钢管道除锈刷底漆,不再另行计算。

③室外管道支架,按设计要求另行计算喷淋管道水灭火系统与消火栓管道系统支架制作安装及除锈刷油【水箱支架另计】2.水灭火系统,管件安装,支架制作安装及除锈刷油,管道强度、严密性试验,管网水冲洗、吹扫均已综合在管道安装定额中。

3消火栓管道、室外给水管道安装及水箱制作安装,执行第八册《给排水、采暖、燃气工程》相应项目。

4设备及支架、法兰焊口除锈刷油,执行第十一册《刷油、防腐蚀、绝热工程》气体灭火管道支架及刷漆含在定额5气体灭火管道安装综合了管件安装,支架制作安装及除锈刷油,管道强度及严密性试验、吹扫等。

泡沫灭火管道的支架及刷漆另行计算6①泡沫灭火不包括支架的制作安装和二次灌浆的工作内容,其工程量应按相应定额另行计算。

地脚螺栓按设备带来考虑。

②泡沫灭火系统的管道、管件、法兰、阀门、管道支架的安装及管道系统水冲洗、强度试验、严密性试验等执行第六册《工业管道工程》相应项目。

供暖器具7 供暖器具①光排管散热器制作安装以"10m"为计量单位,定额内已包括联管材料,不再另行计算。

②暖风机、热空气幕安装以"台"为计量单位,其支架制作安装除风机单重500kg以上暖风机外均已包括在定额内,不再另计。

空调水管道8 ①空调水管道管道安装定额内已包括了支(吊)架制安及除锈刷漆、管道水压试验与冲洗、碳钢管除锈刷底漆,不再另行计算。

②空调水室外管道按第一章采暖室外管道安装计算给排水管道yu 支架怎么计算9 给排水管道①室内管道安装(室内铸铁给水管除外)定额内已包括了管卡(座)、托钩、支吊架制安及除锈刷漆,以及碳钢管、铸铁排水管除锈刷底漆内容,不再另行计算。

安装工程定额计价百问百答

安装工程定额计价百问百答

安装工程定额计价百问百答一:电气1、有端子外部接线与无端子外部接线区别在哪?套定额时候如何选择是套用哪个答:首先区分配电箱(柜),是否有端子板,需要接线。

一般配电箱直接接在控制开关上,不必套定额。

如果是直接接在端子板上,多股铜线及单股大于10平方的套有端子接线。

其余的套无端子接线。

1-2请问,有端子外部接线与无端子外部接线适用于什么情况?就是什么时候套有端子外部接线,什么时候套无端子外部接线?答:1•有端子接线就是有线鼻子,如10mm电线以上,无端子就是6mm以下,不用线鼻子。

2、单芯导线截面积在6mm2以内者,计算无端子外部接线,超过 6mm2时,视为截面较大,计算焊(压)接线端子或者压铜接线端子(通常情况下用压铜接线端子)3、多芯导线截面在6mm2以内者,计算有端子外部接线,超过 6mm2时,视为截面较大,计算焊(压)接线端子或者压铜接线端子(通常情况下用压铜接线端子)2. 从电缆桥架内回收电缆,并不破坏电缆和桥架,则拆除电缆怎么执行定额?答:河南没修缮定额。

套安装定额,乘以系数0.5.3. BV-2*10+PE10-MR-TC32-WC/C此线由电表箱引来,引致户配电箱。

其中PE10 是什么意思,TC32是什么意思?答:BV--聚氯乙烯绝缘铜芯线;2*10--2根导线,截面为10mm2 PE10--1根保护接地线,截面为10mm2;MR--金属线槽敷设。

TC32--穿电线管敷设,管径32mm WC/CC-沿墙暗敷/沿顶棚暗敷。

定额套BV10动力线路敷设。

不用区分PE=4. 防雷安装工程能不能计取行政事业性收费?防雷安装工程能不能计取行政事业性收费?答:防雷安装工程能计取行政事业性收费。

有人防建设费、防雷装置设计审核费等。

建设单位交。

5. 请问定额电气超高费、脚手架费怎么记取,是超高项目单项勾选计算还是系统勾选全部自动计算?自动计算的话安装配电柜、开关及插座都计算超高费、脚手架费吗?答:电气超高费是单选的。

安装预算定额套用参考

安装预算定额套用参考

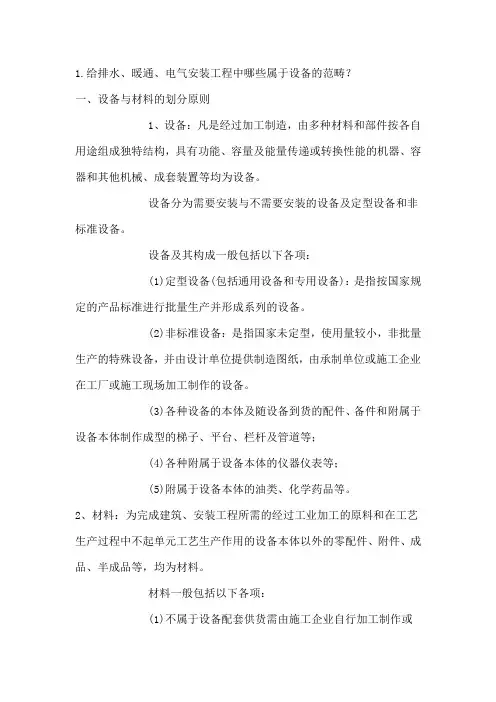

1.给排水、暖通、电气安装工程中哪些属于设备的范畴?一、设备与材料的划分原则1、设备:凡是经过加工制造,由多种材料和部件按各自用途组成独特结构,具有功能、容量及能量传递或转换性能的机器、容器和其他机械、成套装置等均为设备。

设备分为需要安装与不需要安装的设备及定型设备和非标准设备。

设备及其构成一般包括以下各项:(1)定型设备(包括通用设备和专用设备):是指按国家规定的产品标准进行批量生产并形成系列的设备。

(2)非标准设备:是指国家未定型,使用量较小,非批量生产的特殊设备,并由设计单位提供制造图纸,由承制单位或施工企业在工厂或施工现场加工制作的设备。

(3)各种设备的本体及随设备到货的配件、备件和附属于设备本体制作成型的梯子、平台、栏杆及管道等;(4)各种附属于设备本体的仪器仪表等;(5)附属于设备本体的油类、化学药品等。

2、材料:为完成建筑、安装工程所需的经过工业加工的原料和在工艺生产过程中不起单元工艺生产作用的设备本体以外的零配件、附件、成品、半成品等,均为材料。

材料一般包括以下各项:(1)不属于设备配套供货需由施工企业自行加工制作或委托加工制作的平台、梯子、栏杆及其他金属构件,以及以成品、半成品形式供货的管道、管件、阀门、法兰等;(2)防腐、绝热及建筑安装工程所需的其他材料。

二、主要安装专业设备和材料的划分界线1、电气(1)各种电力变压器、互感器、调压器、移相器、电抗器、高压断路器、高压熔断器、高压隔离开关、装置式空气开关、电力电容器、蓄电池、交直流报警器、成套箱式变电站、共箱母线、封密式母线槽、成套供应的箱、盘、柜、屏及其随设备带来的母线和支持瓷瓶均为设备。

(2)各种电缆、电线、母线、管材、型钢、桥架、梯架、槽盒、立柱、托臂、灯具、及其开关、插座、按钮等均为材料。

(3)低压开关、保险器、杆上避雷器、各种避雷针、各种绝缘子、金具、电线杆、铁塔、各种支架等均为材料。

(4)各种小型装在墙上的照明配电箱、0.5千伏安照明变压器、电扇、铁壳开关、电铃等小型电器等均为材料。

全国统一安装工程预算定额解释详解

全国统一安装工程预算定额解释详解

全国统一安装工程预算定额解释详解为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》,我们将详细解释该定额的各项内容,包括定额的编制依据、范围、项目划分、计算规则等方面。

首先,我们来了解一下定额的编制依据。

《全国统一安装工程预算定额》是根据国家有关政策、法规和标准,结合当前安装工程市场的实际情况进行编制的。

在编制过程中,充分考虑了安装工程的特点和施工要求,并参考了各地的实际情况和有关资料。

因此,该定额具有很强的针对性和实用性。

接下来,我们来看看定额的范围。

《全国统一安装工程预算定额》适用于工业和民用建筑的新建、扩建、改建工程的安装工程预算。

该定额涵盖了电气设备安装工程、给排水采暖燃气工程、通风空调工程、工业管道工程、消防设施安装工程等多个专业领域的安装工程。

对于不同专业领域的安装工程,该定额都进行了详细的项目划分和子目设置,以便于预算人员进行计算和评估。

在定额的项目划分方面,该定额根据安装工程的施工工艺、材料、设备等因素进行了详细的划分。

每个项目都有明确的计量单位、工作内容和计算规则,使得预算人员能够快速找到对应项目的定额子目,并进行准确的计算和评估。

此外,该定额还对一些特殊项目的计算规则进行了规定,以便于预算人员更好地处理一些特殊情况。

最后,我们来看看如何使用《全国统一安装工程预算定额》。

在使用该定额时,预算人员需要根据具体的安装工程情况进行选择和套用相应的定额子目。

在选择定额子目时,应充分考虑工程的实际情况,包括施工工艺、材料、设备等因素。

同时,还需要注意定额的计量单位、工作内容和计算规则,以确保计算的准确性和合理性。

总之,《全国统一安装工程预算定额解释详解》是为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》而编写的。

通过深入了解该定额的编制依据、范围、项目划分和计算规则等方面,预算人员能够更加准确地评估安装工程的造价,为项目的顺利实施提供有力保障。

山东省安装工程消耗量定额解释

山东省安装工程消耗量定额解释

山东省安装工程消耗量定额解释第八册给排水、采暖、燃气工程1.管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规范、技术规程要求,各种管道穿墙、楼板套管一般应采用金属套管,不应采用塑料套管。

若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。

2.在地下防空洞中的管道安装工程,如何套用定额?答:属于新建、扩建的人防工程可使用《人防工程预算定额》。

3.如何计算地板采暖管道工程量?地板辐射采暖管道安装时下设聚苯乙烯保温板,保温板如何套用定额?答:地板辐射采暖管道定额计量单位为"10m",按不同管径规格以长度计算。

地板辐射采暖的保温板及填充层混凝土浇注,可使用建筑工程消耗量定额中相关项目。

4.第八册中供暖器具安装是否包含膨胀螺栓,如何计列?答:各种散热器安装系参照《全国通用暖通空调标准图集》(T9N112)编制,按打墙眼栽钩卡考虑,均未包括膨胀螺栓。

如用膨胀螺栓安装,膨胀螺栓耗用量可按实计列,但应扣减定额内水泥、砂子等填堵材料。

5.定额171页说明第二条"柱型散热器为挂装时,可使用M132子目",但价目表中M132散热器挂装较柱型散热器落地安装基价低,为什么?答:安装方式不同,工料消耗有所不同。

6.采暖管道安装定额中鼓风机作用是什么?如实际安装中采用煨制弯,管道消耗量是否调整?答:室内外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按灌砂热弯法考虑,鼓风机为煨弯加热所用。

实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。

(如遇工程量清单报价或出于投标策略原因,消耗量定额是否调整由报价人自主决定)。

7.室内采暖、给水、空调系统中使用活接时,活接应怎样计算?室内采暖管件中无活接,在散热器进出水支管安装中如使用活接,应如何处理?答:螺纹连接的管路系统中,活接头通常用于阀门处以利拆装更换,因而丝扣阀门安装定额中均含活接头(1.01个)。

安装工程如何套用定额

安装工程如何套用定额

安装工程如何套用定额安装工程是指在建筑项目中进行各种专业系统的安装工作,如电力、给排水、供暖通风等。

在进行安装工程时,为了准确、高效地进行工程计量和工程量算,常常会使用定额进行套用。

定额是一种在建筑工程中广泛使用的工程量算方法,它是指根据工程的设计和施工需要,通过工作量的测算,将工程分解为若干常用的工作项目,并规定工程项目的工程量、工作量和消耗量等指标,形成一种工程量计算的标准。

定额的使用可以帮助工程师快速而准确地计算工程项目的工程量和预算。

下面是安装工程如何套用定额的一般步骤:1.了解定额内容:在进行安装工程套用定额前,首先要详细了解定额的内容。

定额通常包括工程项目的名称、工程量计算方法、单位工程量消耗、设备和材料的规格型号等信息。

理解这些信息对于正确套用定额非常重要。

2.初步确定工程量:根据设计图纸和施工要求,初步确定安装工程项目的工程量,如长度、面积、体积等。

这些工程量计算是套用定额的基础,必须准确无误。

3.选择适合的定额:根据安装工程项目的特点和实际情况,选择适合的定额进行套用。

在选择定额时,要考虑工程项目的复杂程度、施工难度、资金预算等因素。

4.套用定额进行计算:根据选择的定额,按照定额中规定的工作项目和工程量计算方法,进行套用。

根据工程项目的特点,按照定额中的指导,分割工程量,并计算出各个工作项目的工程量和消耗量。

5.核对计算结果:在套用定额进行计算后,要对计算结果进行核对。

核对的目的是确保计算的准确性和可靠性,避免因计算错误导致工程量和预算偏差。

6.修订定额(如果需要):有时候,在套用定额过程中,可能需要根据实际情况对定额进行修订。

修订定额是为了使其更适应实际工程情况,并提高定额的准确性和可靠性。

总结起来,安装工程如何套用定额,首先要了解定额的内容,然后确定工程量,选择适合的定额,套用定额进行计算,并对计算结果进行核对和修订(如果需要)。

通过有效地套用定额,可以提高安装工程的工程量计算准确性和效率,为工程施工提供可靠的基础。

上海安装工程预算定额问题解答

上海安装工程预算定额问题解答

上海安装工程预算定额(2000)问题解答1.等电位接线箱安装如何套用定额?答:因等电位接线的尺寸大小相差悬殊,统一套用不尽合理,经测算现定为:半周长≦300mm的套用“开关盒安装”定额子目:半周长>300mm的按明、暗装方式和半周长套套用“接线箱安装”相应定额子目。

2.利用主钢筋作为防雷引下线应如何套用定额?答:利用主钢筋作防雷引下线,因土建对主钢筋接头方法较多,故套用定额时,可按以下二种情况处理:(1)。

土建对垂直主钢筋接头方法中,其中三种方法是不进行焊接的,它们是:①铁丝扎接②套管冷压接头③锥螺纹接头因此安装专业必须在钢筋接头处施焊,可套用“利用柱内主钢筋引下线”定额子目,接安装专业焊接钢筋接头的钢筋延长米计算。

(93定额套用2-1246定额子目)。

(2)。

土建对垂直主钢筋接头方法中,另一种方法是进行焊接的,它们是:①电焊接头②电渣压力焊因此如土建采用这二种方法安装专业不需再在钢筋接头处施焊,故不需计算工程量及套用定额子目。

3.等电位接地、保护接地和防雷接地工程中,采用镀锌扁钢连接后暗敷在混凝土结构中,如何套用定额?答:套用“利用金属结构引下”定额子目,主材中要加镀锌扁钢主材及其损耗。

4.钢管(沟槽式连接)安装,直管怎样套用定额?答:钢管(沟槽式连接)安装,直管之间虽采用沟槽式连接,但不能同时套用“管件连接”的定额项目,直管敷设套用6-407~6-420项目,连接时涉及到连接材料卡箍,可作材料按实计算。

5.民用建筑给水工程中,镀锌钢管内涂塑管道又称“钢塑复合管”安装如何套用定额?答:民用建筑给水工程中,镀锌钢管内涂塑管道安装,可执行第八分册《给排水、采暖、燃气工程》第一章〈管道安装〉中的镀锌钢管(螺纹连接)8-134~8-144子目,其中定额内的接头零件,应接该分册附录,第256页(六)“室内镀锌钢管接头零件表”中的用量,通过加权平均计算出该项目镀锌钢管内涂塑接头零件的单价计入定额,其余不变。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

如何套定额1、在接地网、避雷带接地电阻的测定系统套用定额时,其中基础底板主筋接地为一个系统、側击雷测试为一个系统、等电位系统测试为一个系统。

接地是每组的按每组单独套用定额。

2、电缆敷设有如下子目:1挖填土方量(2-600-601)(一般为普通土)如无特除要求,敷设1—2根时,沟深按900MM计算,截面积为0.45平方米,每增加一根、截面积增加0.153平方米。

沟深1米时、截面积为0.5平方米每增加一根、截面积增加0.17平方米(不包括路面开挖,如有路面开挖则按平方计算、另套用定额(2-595-599)2电缆沟铺沙、盖砖(2-602-605)定额中指1-2根,按米为单位3电缆沟铺沙、盖砖每增加一根,按米为单位单独套用定额(又铺又揭按两次计算)。

4电缆沟内支架制作:没有不可套用。

5电缆沟内支架安装:没有不可套用。

6电缆保护套管(2-609-618)横穿路面两面各加1米等等(见书上108页)电缆穿越地沟或地下室外墙时,应做防水处理、设防水套管(防水套管做止水片),套用本分册第十一章、‘人防穿墙管’以根为单位。

7电缆保护管的挖填土方(2-600-601)按每根宽0.06米计算,然后两面各加300mm计算.。

8电缆敷设:(水平长度+垂直长度+预留长度)*2.5%松弛度预留长度见书上109页。

如工程决算按实结算。

9电缆头终端制作安装:有多少头算多少,按最大的线径计算。

10电缆支、吊架制作:按吨为单位。

没有不可套用。

11电缆支、吊架安装:按吨为单位。

没有不可套用。

12钢吊索安装:(2-1384-1387)。

没有不可套用。

13钢线槽、桥架、托盘安装:(2-1361-1365)。

按宽+高×2。

(支架制作、套用定额)。

定额中已包括支架安装,盖板安装、连接的跨接线、不的另行计算。

定额中未包括线槽、桥架、托盘、支架、及附件等材料费。

(附件包括:弯头、连接片、方顶螺栓、扣锁、铜编织带、支架)防火线槽应套用2-1370—1374。

在预算中,辅助附件可用估价法,一般占主材的20%。

应计入桥架的主材内。

辅助附件也可单独计算,然后再计入桥架的主材内。

3、起重设备安装有如下子目1起重设备电气安装:(不包括本体安装)。

2起重设备电气调试:3滑触线安装:(单相乘0.5的系数,超过10米增加增高费)4滑触线支架安装(2-585-588),10副为单位,每3米一副。

5滑触线支架制作,套用铁钩件制作定额。

6滑触线指示灯安装。

4、插接式母线槽按节为单位,每节2米,其附件按每个附件为一节计算如是成品弹簧支架随厂供应的,应折算出量另套铁构件定额。

定额中不抱括支架的制作安装、插接式开关箱及插接式母线电缆进线箱、防火堵料,应另套用定额5、电梯安装是按每层一个厅门、一个轿门计算的,如有增加或减少应另套定额。

(2-1860-1862),电梯安装是按平均每层4米计算的,如超过的部分另按提升高度计算,套用定额(2-1862)。

电梯按运行速度选用定额,每秒运行速度4米以上6米以下,按每秒运行速度2米以上相应定额乘以1.05的系数: 每秒运行速度6米以上按每秒运行速度2米以上相应定额乘以1.08的系数.6、变配电工程:1变压器安装:区分等级、容量。

2-1、2-15、2-37-412配电装置安装3母线安装:L=∑(母线长度+母线预留长度)×(1+2.3%)4绝缘子安装5穿墙套管按装:以个为单位6穿通板安装7母线系统调试8防雷接地装置调试7、照明工程定额套用:1照明配电箱.盘.柜安装:按安装方式分,功能方式分,回路方式分计量单位“台”或“块”。

2基础槽钢、角钢制作。

(2-227-228)没有不可套用。

3基础槽钢、角钢安装。

(2-229-230)没有不可套用4铁钩件制作、安装。

(2-343-351)没有不可套用。

5二次接线(2-327-334)没有不可套用。

6大于10MM接线端子。

没有不可套用。

7木配电箱制作:(2-360-366)。

没有不可套用。

8箱、盒制作:9配电板制作、安装:(2-367-369)。

没有不可套用。

10配电板上各种熔断器(2-285-287)、控制开关(2-274-284)、断路器(2-259-268)、没有不可套用。

11配管配线:定额按敷设方式、材质、敷设对象、口径分。

12配管刨沟(2-1417-1428)。

没有不可套用。

13矩形管安装(2-1264-1268)。

没有不可套用。

14塑料线槽安装。

没有不可套用。

15管内穿线:按照明、动力分,按线径分。

大于4MM全部套用动力定额。

多芯软导线(RVS,RVV)屏蔽线(RVVP)套用第十册(10-563,10-565-570)。

视频线、电话线套用第十二册(12-711-724)、(12-725-727)。

没有不可套用。

16塑料护套线敷设:暗敷(2-1288-1289)、明敷(2-1318-1335)按根计算。

没有不可套用。

17线槽配线:(2-1375-1379)没有不可套用。

18接线箱按装:(2-1429-1436)。

没有不可套用。

19接线盒、开关盒安装:没有不可套用。

20接线盒、开关盒盖板安装:(2-1440),没有不可套用。

21金属软管:(2-1234-1251)。

没有不可套用。

22灯具安装:23开关、插座安装:(2-1739-1750)(2-1754-1722)。

24风扇安装:(2-1784-1785)。

没有不可套用。

25门铃安装:92-1782-1785)8、架空工程有如下子目:1施工定位:2-970-9712电杆基坑的挖填土方:2-972-973土方量V=h/6*[a*b+(a+a1)*(b+b1)+a1*b1]3底盘、卡盘、拉线盘安装4立电杆定额中区分材质、杆高、如5根以内(包括5根)则人工费和计械费乘以1.2的系素.(但不抱括水平拉线用的电杆)5横担安装。

定额中区分电压、形式定额中不抱括横担,绝缘子的材料费,应按实结算6拉线制作、安装定额中区分电压、形式。

定额中是按10KV伏架空线路考虑,如是低压则人工和材料乘以0.7的系数7导线架设:导线长度+预留长度。

如大于50米或跨越物时再套用2-1055。

定额中不包括架设用的金具材料费。

8杆上变压器的安装或配电设备的安装9杆上变压器的调试、抽芯、干燥、配电装置(保险器、避雷器、油开关、配电箱)9、防雷接地工程定额套用:1避雷网、带安装。

2避雷针制作:(2-911-917)。

没有不可套用。

3避雷针底座制作:没有不可套用。

4避雷针安装:没有不可套用。

5避雷引下线:(2-948-963)。

6接地极(板)制作、安装。

(2-893-900)7接地母线敷设:(2-901-906)。

按敷设方式分。

8接地保护套管制作、安装。

9接地跨接线安装:(2-907-910)。

没有不可套用。

10等电位接线箱安装:套用开关盒子目。

没有不可套用。

11系统调试:10、动力工程套用定额:1控制、继电保护屏安装。

2基础槽钢、角钢制作。

3基础槽钢、角钢安装。

4动力配电箱、柜安装。

5起动器安装。

6二次接线。

没有不可套用。

7大于10MM以上接线端子。

(2-327-338)8端子板安装及外部接线。

(2-319-323)9电动机的检查接线。

11、管道安装:1给水管道。

定额内已包括接头零件材料和安装,室内入口以室外阀门或水表井为界。

2排水管道。

定额内包括接头零件安装,室内出口以出户第一个排水井或市政管道碰头为界。

3采暖热原管道。

定额内包括接头零件安装,室内入口以入口阀门或外墙1.5为界。

高层泵间管道以外墙为界。

4室内外管道安装。

定额中不包括挖填土方。

5镀锌铁皮套管制作安装:管道已包括安装,不得再行计算,单位“个”。

6防火套管安装:单位“10个”。

(8-333-337)7钢管套管安装:单位“个”。

计算主材时按套管口径计算。

(不包括制作)8排水管阻火圈安装:单位“10个”。

9管道支架制作安装:单位“吨”。

定额中未包括支架除锈、刷漆另套用第十一册。

10法兰安装:单位“副”。

11伸缩器制作安装:12管道消毒冲洗:单位“100米”。

13阀门安装:分螺纹阀门、螺纹法兰阀门、焊接法兰阀门、带甲乙短管法兰阀门。

法兰式阀门定额中已包括法兰片、垫片、螺栓萝母。

(过滤器、止回阀、减压阀、均套用此定额)14可曲挠橡胶软接头安装:(8-501-512)。

15法兰式金属软管安装:(8-513-524)16自动排气阀安装:定额中以包括支架制作安装。

17浮球阀安装:按连接方式分。

18减压器组成安装:按连接方式分。

管径按高压则计算。

实际不符时按实调整。

(定额中用于气体管道)。

高层建筑中比例式减压阀组或可调式减压阀组——应拆开套用相应定额。

过滤器、止回阀都套用阀门定额。

19蔬水器组成及安装:20水表组成及安装:定额中已包括一只阀门。

21嵌墙水表箱安装:(8-575-578)12、卫生器具制作安装:1浴盆安装:单位“10组”。

2洗脸盆、洗涤盆和化验盆安装:3淋浴器组成安装;4大便器安装:5小便器安装:6感应式冲水器安装:7大便槽冲洗水箱制作:(8-647)如是成品不可套用。

计量单位“100KG”。

8大便槽冲洗水箱安装:9小便槽冲洗管制作安装:单位“10套”。

10小便槽冲洗水箱制作:(8-646)如是成品不可套用。

计量单位“100KG”。

11小便槽冲洗水箱安装:12水龙头安装:单位“10个”。

适用于单独安装。

13排水栓安装:单位“10组”。

适用于单独安装。

14地漏安装:15清扫口安装:16水加热设备安装:17小型容器(水箱)制作:18小型容器(水箱)安装:19供暖器具安装:具体分3种。

13、刷油、绝热工程定额套用:1除锈:按除锈面积计算“平方米”。

钢管按表面积计算,S=LπD。

或查第十一册附录表九。

金属结构100KG折成5.8平方米面积,然后套用相应定额。

2管道刷油:按面积计算“平方米”。

S=LπD。

3管道保温层刷油:按保温层行成厚度计算“平方米”。

S=Lπ(D+2.1δ+2D1+3D2)。

2D1取定0.00323D2取定0.005。

4设备刷油;5设备保温后刷油:6管道保温:按立方米计算,V=π*(D+1.033δ)*1.033δ*LD---管直径 1.033、2.1---调整系数δ---绝热层厚度 L----长度7管道保护层计算:按平方米计算,S=π*(D+2.1δ+0.0082)*L0.0082---捆扎线直径或钢带厚8伴热管道绝热:设备封头绝热、防潮和保护层计算公式,阀门绝热、防潮和保护层计算公式,法兰绝热、防潮和保护层计算公式,弯头绝热、防潮和保护层计算公式,拱顶罐封头绝热、防潮和保护层计算公式祥见书上第201页。

保温层厚度大于100MM时、保冷厚度大于80MM时、应分层施工,计算规则应在第一层的基础上再计算。

保护层白铁皮厚度大于0.8时,人工系数乘以1.2,卧式设备保护层安装, 人工系数乘以1.05,14、消火栓灭火系统定额套用:1管道安装:套用第8册定额。
