工程项目管理规划大纲综合策划部前言本工程项目管理规划大纲的编制,依据公司现行管理体制、各部、科室职能职责,与公司工程项目管理制度结合,以代建工程为例,编制内容主要就项目管理关键的环节进行布控规划,对公司管理制度中已有内容不多缀述,偏重事前环节控制,力求实用可操作。
大纲内容以工程前期到竣工整个过程为线,将重点控制点逐一展现,需项目管理团队对大纲内容进行一系列收集资料、整理、分析后,确定思路,即而形成专项工程管理规划。
粗识浅见,只做抛砖引玉。
为实现建设工程项目全局规划、对项目管理提出方向和纲领,指导工程项目全过程管理,制定公司代建工程项目管理规划。
项目工作阶段划分为四个阶段:项目的定义与决策阶段、项目的计划和设计阶段、项目的实施与控制阶段、项目的完工与交付阶段。
根据我市工程项目管理程序,公司受托代建的工程,应先由使用单位办理完成:方案审批,国土部门的用地预审意见,环保部门的环保评估预审意见,规划建设部门的规划选址意见,其他专项审查意见(如抗震)等,即完成前期项目论证评价工作,具备可研编制条件。
建议由此环节开始着手代建工作。
可研编制至工程建设项目报建这段工作由使用单位主办,代建方协助。
工程建设项目报建至竣工验收交付使用这段工作由代建方主办,使用单位协助。
项目决策阶段与使用方共同组织设计优化工作,进行可行性研究和项目建设策划。
具体工作包括:协助业主办理工程建设实施所需的规划、国土、环境、消防等部门的报建、报批工作,参与协调工程前期工作中各相关单位之间的关系,积极协调建设用地勘测定界工作。
公司接到项目代建任务后,应即刻成立项目组,由总经理或分管副总担任项目负责人,科、部室部长或副部长担任甲方代表,指派驻工地代表,公司各部、室按各自职能、职责配合工作,建立公司技术咨询团队,包括九大专业:建筑、结构、装修、电气、空调、给排水、消防、强弱电、造价。
项目组成员明确分工,共同推动项目进程。
一、召集使用方、各参建单位召开代建工程对接会议会议内容:邀请使用方及各行政主管参建方对接工程前期情况。
精选工程项目管理大纲任意下载 [完整版] .doc
![精选工程项目管理大纲任意下载 [完整版] .doc](https://img.taocdn.com/s3/m/86f8cfc0760bf78a6529647d27284b73f3423646.png)
精选工程项目管理大纲任意 [完整版] .doc 一:项目管理计划1. 项目目标1.1 项目背景1.2 项目目的1.3 项目范围2. 项目管理团队2.1 项目经理2.2 项目团队成员3. 项目工作计划3.1 项目阶段划分3.2 项目关键里程碑3.3 项目工作分解结构(WBS)3.4 项目排程3.5 项目资源分配4. 风险管理4.1 风险识别4.2 风险评估4.3 风险应对策略4.4 风险控制措施4.5 风险监控5. 沟通计划5.1 内部沟通5.2 外部沟通5.3 会议安排5.4 报告和文档发布计划6. 质量管理计划6.1 质量目标6.2 质量标准6.3 质量控制措施6.4 质量检查和审计6.5 不合格品处理7. 采购管理计划7.1 采购需求7.2 供应商选择7.3 合同签订7.4 供应商管理8. 变更管理计划8.1 变更申请流程8.2 变更评审8.3 变更审批8.4 变更实施9. 成本管理计划9.1 预算制定9.2 预算控制9.3 成本核算9.4 成本监控10. 附件【法律名词及注释】1. 合同签订:项目所涉及的合作方签署正式的合同协议,明确双方的责任和义务。
2. 资源分配:根据项目的需求和团队成员的能力,合理分配项目所需要的人力、物力、财力等资源。
4. 风险评估:对项目可能面临的各种风险进行识别、分析和评估,判断其对项目目标的影响程度和潜在的发生概率。
5. 质量控制措施:采取各种措施来确保项目交付的成果符合预期的质量标准,包括检查、测试、审计等。
6. 变更申请流程:在项目执行过程中,对于项目范围、进度、成本等方面的变更,需要符合特定的申请流程,经过评审和批准后方可实施。
7. 预算控制:对项目的成本预算进行监控和控制,确保项目在规定的预算范围内进行。
【附件】附件1:工作分解结构(WBS)图附件2:项目排程表附件3:质量检查记录表附件4:变更申请表附件5:项目预算报表-------------------------------------二:工程项目管理计划1. 引言1.1 项目描述1.2 项目目的1.3 项目范围2. 项目管理团队2.1 项目发起人2.2 项目经理2.3 项目团队成员3. 项目阶段划分3.1 项目规划阶段3.2 项目执行阶段3.3 项目收尾阶段4. 项目工作分解结构(WBS)4.1 项目工作包4.2 工作包组合和层次关系4.3 工作包的责任和权限5. 项目排程计划5.1 关键路径分析5.2 项目进度控制5.3 里程碑计划6. 项目资源管理6.1 人力资源分配6.2 物资资源采购6.3 财务资源预算7. 项目沟通计划7.1 内部沟通安排7.2 外部沟通安排7.3 会议和报告安排7.4 信息发布方式8. 项目风险管理计划8.1 风险识别和评估8.2 风险应对策略8.3 风险监控和控制9. 项目质量管理计划9.1 质量目标9.2 质量标准和评估方法9.3 质量控制和纠正措施10. 项目采购管理计划10.1 采购需求计划10.2 供应商选择和评估10.3 合同签订和履行11. 项目变更管理计划11.1 变更申请和评审11.2 变更批准和实施11.3 变更控制和记录12.1 项目交付和验收标准12.2 项目收尾和总结12.3 项目报告和总结【法律名词及注释】2. 工作分解结构(WBS):将项目工作分解为可管理的工作包的层次结构,用于组织和分配项目的和责任。
工程施工项目管理规划大纲

工程施工项目管理规划大纲一、项目背景和目标1.1 项目背景本项目是某地区一处高层综合楼盘的施工项目,项目总建筑面积约10万平方米,包括商业、住宅和办公等多功能楼宇。
项目地处繁华地段,周边交通便利,建成后将成为当地的地标性建筑。
1.2 项目目标本项目的主要目标是按照合同规定的时间节点,保质保量地完成工程,并确保施工过程中的安全和安全。
同时,还要确保工程质量达到合同约定的标准,满足客户和业主的需求和期望。
二、项目组织结构和职责2.1 项目组织结构本项目的组织结构分为三级:- 项目总监:负责项目的整体管理和决策- 项目经理:负责项目的具体施工事务和日常管理工作- 各部门负责人:包括施工、安全、质量、材料采购等负责具体工作的部门负责人2.2 项目组织职责- 项目总监:负责项目的整体规划和决策,协调各部门工作,解决项目中的重大问题和纠纷- 项目经理:负责项目的具体管理和执行,包括安排施工计划、协调各部门工作、监督现场施工等- 各部门负责人:负责各自部门的具体工作,包括安全管理、质量控制、材料采购等三、项目管理计划3.1 施工计划- 制定总体施工计划- 制定每周施工计划- 利用专业的施工计划软件进行施工计划的编制和优化3.2 安全计划- 制定施工安全计划- 设立施工安全管理机构- 定期开展施工安全培训和教育3.3 质量计划- 制定施工质量计划- 设立施工质量管理机构- 加强对施工现场的质量监督和检查3.4 材料采购计划- 制定材料采购计划- 严格控制材料采购质量,确保采购的材料符合国家相关标准和规定3.5 施工进度跟踪- 对施工进度进行定期跟踪和检查- 及时发现施工进度的问题,采取有效的措施加以解决3.6 项目风险管理- 制定项目风险管理计划- 对可能出现的施工风险进行预警和控制四、项目实施方案4.1 施工方案- 制定详细的施工方案,包括施工工艺、工程量清单、材料需求等内容- 定期进行施工方案的深入讨论和优化4.2 安全实施方案- 制定现场施工安全方案- 设立相应的安全防护设施和设备4.3 质量实施方案- 制定施工工艺流程和质量验收标准- 加强对施工现场的质量把控4.4 组织协调方案- 加强各部门之间的沟通和协调- 协调解决各部门之间可能出现的分歧和矛盾五、项目监督和考核5.1 项目监督- 设立项目监督检查机构- 对项目各项工作的进展和结果进行定期监督,及时发现和解决问题5.2 项目考核- 设立项目考核机制- 对项目各部门和个人进行定期考核,激励和奖励表现优秀的人员六、项目总结和改进6.1 项目总结- 在项目结束后,组织对项目的全面总结,分析项目的优缺点和问题所在- 形成项目总结报告并提出改进建议6.2 项目改进- 根据项目总结报告提出的改进建议,及时调整和完善管理规划- 应对项目中出现的问题,加以改进和提升七、项目保密措施7.1 项目保密要求- 对项目相关资料和信息进行严格保密- 不得擅自泄露项目机密信息7.2 保密措施- 制定保密管理制度- 采取技术措施和管理措施确保项目信息的安全八、项目管理规划执行8.1 项目管理规划执行- 将项目管理规划纳入考核指标,进行定期执行和检查- 随时调整和改进项目管理规划内容,确保项目顺利进行综上所述,本项目施工管理规划大纲包括了项目的背景和目标、组织结构和职责、管理计划、实施方案、监督和考核、总结和改进、项目保密措施以及规划的执行等内容,目的是为了确保项目的顺利进行和成果的取得。
某项目管理规划大纲

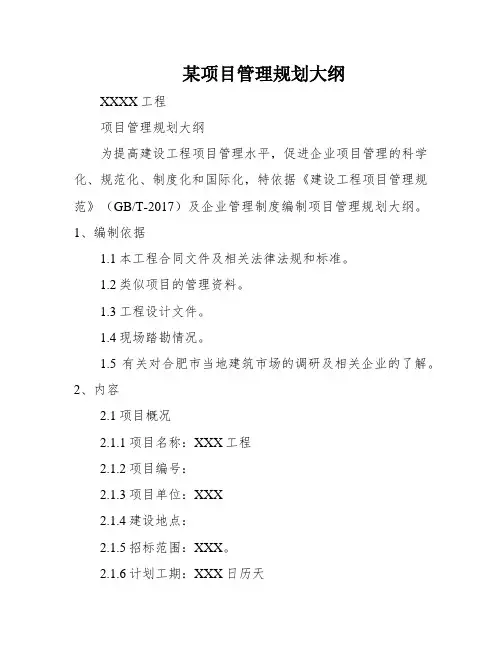

某项目管理规划大纲XXXX工程项目管理规划大纲为提高建设工程项目管理水平,促进企业项目管理的科学化、规范化、制度化和国际化,特依据《建设工程项目管理规范》(GB/T-2017)及企业管理制度编制项目管理规划大纲。
1、编制依据1.1本工程合同文件及相关法律法规和标准。
1.2类似项目的管理资料。
1.3工程设计文件。
1.4现场踏勘情况。
1.5有关对合肥市当地建筑市场的调研及相关企业的了解。
2、内容2.1项目概况2.1.1项目名称:XXX工程2.1.2项目编号:2.1.3项目单位:XXX2.1.4建设地点:2.1.5招标范围:XXX。
2.1.6计划工期:XXX日历天2.1.7项目概算:XXX万元2.2项目规模管理2.2.1管理规模:项目建设工程的全过程项目管理咨询服务,负责与工程相关政府部分的外部协调管理、工程设计管理、工程招标采购管理、工程合同管理、工程质量管理、工程进度管理、工程投资管理、工程安全管理、工程信息与档案管理、工程现场管理、工程风险管理、工程完工验收与保修阶段管理等。
2.3项目管理目标2.3.1投资目标:将项目投资掌握在项目预算规模内。
2.3.2质量目标:工程质量符合国家、项目所在地的工程竣工验收质量标准。
2.3.3工期目标:按照项目规化期限完成项目建设。
2.3.4安全目标:确保本工程无重大安全事故,以安全生产法依法承担建设单位责任和安全管理责任。
2.3.5文化施工目标:按照合肥市相关规范和条例要求做到科学管理、安全生产、文化有序施工。
2.4项目管理组织2.4.1项目管理组织要求2.4.1.1组织布局科学合理。
2.4.1.2组织成员具有相应的职业资格。
2.4.1.3保持相对稳定,并根据实际需要进行调整。
2.4.1.4组织应确定各相关项目管理组织的职责、权利、利益和应承担的风险。
2.4.1.5组织管理层应按项目管理目标对项目进行协和谐综合管理。
2.4.1.6组织管理层制定项目管理制度。
2.1.4.7实施计划管理,包管资源的合理配置和有序流动。
工程规划方案提纲

工程规划方案提纲一、项目概况1.1 项目名称1.2 项目背景和意义1.3 项目范围和建设内容1.4 项目建设目标和预期效益二、工程规划目标2.1 建设目标2.2 技术指标要求2.3 质量要求2.4 安全要求三、项目建设条件3.1 地理环境3.2 地质条件3.3 气候条件3.4 土地条件3.5 人员配备和技术支持四、项目工程量估算4.1 建设规模和工程量4.2 设备设施需求4.3 材料和人力资源需求4.4 资金需求和投资预算五、项目建设流程5.1 前期工作5.2 设计阶段5.3 施工阶段5.4 设备安装和调试5.5 项目竣工和验收六、项目建设管理6.1 项目组织结构6.2 项目管理流程6.3 质量控制和安全管理6.4 进度管理和成本控制七、风险评估和应对措施7.1 项目建设风险分析7.2 应对措施八、环境保护和节能减排8.1 环境影响评价8.2 环保设施配置8.3 节能减排措施九、技术装备和技术方案9.1 技术装备选择9.2 技术方案比选9.3 项目设计方案十、社会效益和经济效益分析10.1 社会效益分析10.2 经济效益分析十一、项目实施计划11.1 整体实施进度安排11.2 关键节点计划11.3 人力资源安排11.4 资金计划十二、总结和展望12.1 项目总结12.2 展望未来发展以上提纲为工程规划方案的基本内容,将在具体项目中进行具体细化和拓展。
(完整word版)建设项目管理规划大纲

建设项目管理规划大纲(草稿)一项目概况项目概况应包括项目的功能、投资、设计、环境、建设要求、实施条件(合同条件、现场条件、法规条件、资源条件)等,不同的项目管理者可根据各自管理的要求确定内容。
例如:某工程规模大、结构复杂、技术难度高。
在运作方式上,严格遵循菲迪克条件的原则。
二项目管理咨询范围由招标文件(或委托书),建设项目管理咨询服务范围如下:1. ;2. ;3. ;4. ;5. ;6. ;项目管理组织的高效运行和工程项目的成功实施,有赖于参建各方,包括建设单位、咨询单位、设计单位、监理单位、施工单位以及设备、材料供应单位等围绕工程建设的共同目标相互和谐配合及顺畅流通。
各相关单位之间应在公正、公平的原则下通过有效的合同关系合理分解项目目标、分担项目责任、分享项目利益,并承担相应风险。
建设项目咨询管理方与各参建方的项目管理关系如图1所示。
图1:管理咨询方与各参建方关系示意图项目管理咨询工作内容为技术咨询、制度管理、监督检查三个部分,其构成如图2所示。
图2:咨询管理职能示意图建设项目管理提交的管理咨询报告如图3所示。
图3:咨询报告系统示意图三项目管理咨询目标和思路(一)项目管理咨询目标本工程管理总目标及分项目标如下:1. 工期管理目标信守合同。
按合同条款完成合同所规定的各项工期指标。
2. 成本管理目标科学管理,努力节支,降低成本。
3. 质量管理目标工程合格。
(二)工期管理咨询思路1. 项目管理的目的通过项目管理能够有效地解决施工中各种问题,实现项目质量、效益、工期、文明、安全等各项指标。
2. 项目管理的总原则本工程项目管理的总原则就是实现全面目标化管理,即建立项目、部门、个人三级的目标化管理。
3.项目运行的主线建设工程项目管理规范(GB/T 50326-2006)和ISO 9002管理体系文件。
四项目管理咨询组织和制度(一)项目管理组织机构项目组织机构如图3-1所示。
图3-1 项目组织机构图(二)项目管理咨询实施理念在本工程的项目管理实施过程中,主要本着科学严肃的工作态度,紧紧把握以下几点实施理念:(1)坚持项目管理科学性,建立健全各种规章制度。
(完整word版)项目管理规划大纲

项目管理规划大纲新疆圣雄能源开发有限公司:首先很荣幸贵方给我方这次项目管理的投标机会,针对贵方开发建设的年产60万吨电解石项目自开工建设以来,从工程前期、设计、招标、施工等环节来看项目进展情况目前运行处于非良性循环的状况;因此就贵方项目我方按项目管理的方法和手段制定以下方案供贵方参考及斟酌。
第一节项目管理目标一、项目进度控制目标以项目经理为责任主体,将项目进度控制总目标进行合理分解,通过计划、实施、检查、改进等手段有效的控制各分目标以期达到总目标的实现。
二、项目质量控制目标各项管理工作、行为标准符合国家有关法律法规及公司ISO9000:2000质量管理体系要求。
杜绝严重质量事故,施工质量控制目标为合格,坚持“质量第一、预防为主”的方针和“计划、执行、检查、处理”循环工作方法,不断改进过程控制。
三、项目安全控制目标工程设计标准达到“安全、经济、美观、适用”的要求。
施工阶段坚持“安全第一、预防为主”的方针,项目管理部建立安全管理体系和安全生产责任制,严格按照《建筑施工安全检查标准》(JGJ59-99)及新疆有关建筑安全生产文明施工法规要求进行管理,杜绝重大事故,减少一般事故,以强有力的手段实施安全文明施工管理。
四、项目成本控制目标以不超过投资估算为总目标,建立以项目经理为中心的成本控制体系,明确各管理人员和单位、部门的成本责任、权限及相互关系。
五、其他目标按照国家及地方有关规定及本公司ISO9000:2000质量管理体系文件要求,各项管理工作达标;按照与业主签订的合同要求,全面履行合同,确保顾客满意度达到95%以上,争取达到100%。
第二节项目管理部项目管理部的设置,对建设项目的实施起决定性的作用,为达到机构简单、命令统一、职责分明、决策迅速、隶属关系明确、办事效率高、具有配套的专业管理能力之优势,该工程拟采用直线职能式项目管理组织,按工程实际需要配备足够的项目管理人员。
同时,为确保本工程的项目管理任务能顺利完成,使参加本项目的所有管理人员的行为有所规范,机构运转正常,提高工作效率并奖优罚劣,做到“严格管理、热情服务”,做到“积极、认真、科学、严格、公正、廉洁”,除严格执行国家有关的法律法规及公司的各项规章制度外,还将在项目管理部建立和完善如下制度:1、项目管理人员岗位责任制度2、项目技术管理制度3、项目质量管理制度4、项目安全管理制度5、项目计划、统计与进度管理制度6、项目成本核算制度7、目现场管理制度 8、项目例会及日志制度9、项目组织协调制度 10、项目信息管理制度11、招标、评标、定标管理制度 12、合同评审签订、管理制度13、付款审批制度 14、工艺、设计变更商签制度第三节项目管理工作内容第四节项目管理工作思路工作思路主要内容及说明第五节工程项目招标、合同管理一、施工招标为保证招标工作的顺利进行,我司将做到如下几点:(一)、建立参建单位相互联动体制,加强沟通,对于出现的问题和阻碍,采用快速处理;(二)、选派精兵强将,富有丰富招标经验的人员进行招标代理工作;(三)、因本工程施工技术要求较简单,建议在评标过程中,淡化技术评的评审因素,重视与相关单位的协调配合、以工艺为主导的实施思路、合理报价为定标的决定因素。
工程项目管理规划大纲

工程项目管理规划大纲工程项目管理规划大纲一、项目概述1.1 项目背景与意义1.2 项目范围与目标1.3 项目特点与难点二、项目目标与目的2.1 项目目标的定义与描述2.2 项目目的的实现路径与成果2.3 项目目标的可衡量性及量化指标三、项目范围与约束3.1 项目范围的定义与描述3.2 项目约束条件分析3.3 项目资源限制与解决方案四、项目风险管理4.1 风险管理的重要性与原则4.2 风险识别与评估方法4.3 风险应对策略与实施方案4.4 风险监控与反馈机制五、项目进度管理5.1 项目进度计划编制5.2 进度控制与调整方法5.3 进度计划实施中的协调与沟通5.4 进度监控与反馈机制六、项目质量管理6.1 项目质量标准制定6.2 质量管理原则与工具6.3 质量保障措施与实施方案6.4 质量监控与反馈机制七、项目成本管理7.1 项目成本估算方法与流程7.2 成本控制原则与策略7.3 成本预算编制与审批流程7.4 成本监控与反馈机制八、项目采购管理8.1 采购计划编制与供应商选择8.2 采购合同签订与管理流程8.3 采购物品检验与交付流程8.4 采购资金管理与支付流程九、项目沟通与协调9.1 项目沟通计划制定9.2 信息发布渠道与规范9.3 会议组织与管理原则9.4 沟通冲突的解决策略与方法十、项目收尾管理10.1 项目验收流程与标准10.2 项目总结与经验教训10.3 项目后期维护与保养计划10.4 项目后评估的方法与应用十一、结论与建议11.1 项目管理的成果与经验总结11.2 对未来项目的建议与展望11.3 工程项目管理的持续改进方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
23456工程项目管理规划大纲7891011121314151617综合策划部18192021前言2324本工程项目管理规划大纲的编制,依据公司现行管理体制、各部、科室职能25职责,与公司工程项目管理制度结合,以代建工程为例,编制内容主要就项目26管理关键的环节进行布控规划,对公司管理制度中已有内容不多缀述,偏重事27前环节控制,力求实用可操作。
28大纲内容以工程前期到竣工整个过程为线,将重点控制点逐一展现,需项目管理团队对大纲内容进行一系列收集资料、整理、分析后,确定思路,即而形2930成专项工程管理规划。
粗识浅见,只做抛砖引玉。
313233343536373839404142434445为实现建设工程项目全局规划、对项目管理提出方向和纲领,指导工程项目46全过程管理,制定公司代建工程项目管理规划。
47项目工作阶段划分为四个阶段:48项目的定义与决策阶段、项目的计划和设计阶段、项目的实施与控制阶段、49项目的完工与交付阶段。
50根据我市工程项目管理程序,公司受托代建的工程,应先由使用单位办理完51成:方案审批,国土部门的用地预审意见,环保部门的环保评估预审意见,规52划建设部门的规划选址意见,其他专项审查意见(如抗震)等,即完成前期项目论证评价工作,具备可研编制条件。
建议由此环节开始着手代建工作。
可研5354编制至工程建设项目报建这段工作由使用单位主办,代建方协助。
工程建设项55目报建至竣工验收交付使用这段工作由代建方主办,使用单位协助。
56项目决策阶段57与使用方共同组织设计优化工作,进行可行性研究和项目建设策划。
58具体工作包括:协助业主办理工程建设实施所需的规划、国土、环境、消防59等部门的报建、报批工作,参与协调工程前期工作中各相关单位之间的关系,60积极协调建设用地勘测定界工作。
61公司接到项目代建任务后,应即刻成立项目组,由总经理或分管副总担任项62目负责人,科、部室部长或副部长担任甲方代表,指派驻工地代表,公司各部、63室按各自职能、职责配合工作,建立公司技术咨询团队,包括九大专业:建筑、结构、装修、电气、空调、给排水、消防、强弱电、造价。
项目组成员明确分6465工,共同推动项目进程。
66一、召集使用方、各参建单位召开代建工程对接会议67会议内容:邀请使用方及各行政主管参建方对接工程前期情况。
68由使用方阐述项目方案,土地预审情况,规划选址意见,项目的规模、定位,69使用和工期要求。
并向发改、土地等行政审批职能部门汇报工程情况,预备报70建、报批工作。
了解使用方所有已办理获批的相关文件和电子文书,请使用方71提供参于确定方案的领导、专家及工作人员名单,以便多方面沟通。
72参会方:发改、土地、规划、环保、财政、建委、消防、电力、市政设施所、73园林局等二、参与可行性研究报告编制工作7475编制建筑工程可行性报告是项目建设程序中十分重要的阶段,是运用多学科76专业知识的综合性复杂系统工程,对项目发展意义重大。
项目组要收集资料对77项目进行全面预估,充分考虑项目建设的标准、档次、设备配备、配套工程及78各成本费用,领会市政府和使用方对项目要求的重点,有针对性的建议调整《投79资估算表》,力保工程决算不突破立项投资数。
目前可研编制的情况是:由于部分工程咨询从业人员对项目工程建设方案应8081研究的范围和内容缺乏实践性的了解和掌握,致使可行性研究报告不能满足深82度要求,影响了项目决策、工程建设方案的可行性和投资估算的准确性。
针对这一问题,根据建筑工程可行性报告的主要内容(详见附表一),大纲制8384定了项目组在可研编制阶段需主动向使用方提出并探讨解决的5个问题:1、场址现状及建设条件8586场址现状:包括总占地面积、建设用地面积、地面附着物情况、地势地貌等87情况。
如果有地面附着物,必须对征拆工作、征拆资金落实情况等进行全面了解,将拆迁、土地成本计入到项目总成本中。
8889建设条件:包括气候、地质条件、基础设施条件(道路交通、给排水、供电、90供热、电讯等)、建设材料及运输条件。
▲根据本地实际情况,项目组要协助使用单位下发和收集《地下管线调查与计划表》(详见附表二),全面了解项目地下、9192地上管线情况,提前协调排干或留用,并根据各管线单位预埋管线计划,统筹93考虑管线需求和走向。
保证可研中建设内容全面、投资额有可靠依据。
这一工94作将根据设计深度的逐渐加深而越来越具体,《地下管线调查与计划表》将始终95做为重要设计依据传达给设计方。
962、建设方案分两个部分:9798▲工程方案:根据已确定的方案,项目组应与使用方共同确定建筑主要材料,99如屋面、外墙、门窗等部位材料,最终以表格的形式反映各单体建筑的建筑特征。
还需要明确是否计划二次装修,暂拟投资数计入工程总价中。
100101配套设施:即总图工程。
主要研究的范围及内容包括:室外给水、排水 (包括102污水处理设施)、消防、供配电系统以及弱电管道、燃气、道路广场、停车场、103室外照明、围墙及大门、景观及绿化等。
104▲根据之前完成的《地下管线调查与计划表》,项目组协助使用方,咨询专家105共同确定:给水、排水、消防、燃气、弱电管道的接头位置、走向、管径、管材、埋深和工程量。
室外供配电系统电源方案、用电负荷、负荷等级、供电方106107式。
改扩建项目应根据场区内现有电源,用电负荷等提出增加供电方案。
以此108确定供配电设备设施、电力管道走向、型号和工程量。
道路、广场、停车场、绿化、夜景照明等方案根据使用方要求研究确定。
109110(参考文献:公共和民用建筑类建设项目工程建设方案研究范围及内容初探)3、计划进度111112根据确定的工程建设内容,划分项目实施阶段:按土木建筑工程、线路、管113道及设备安装工程、建筑装修装饰工程划分,每个工程又分施工准备阶段、施工阶段、竣工阶段。
施工准备阶段分为工程建设项目报建、委托建设监理、招114115标投标、施工合同签订;施工阶段分为建设工程施工许可证领取、施工;竣工116阶段分为竣工验收及保修。
工程建设项目报建表示项目前期工作结束,施工准117备阶段开始;取得工程建设项目施工许可证表示施工准备阶段结束,施工阶段118开始;竣工验收表示施工阶段结束,竣工阶段开始;保修期限届满,全部工程119建设项目实施阶段程序结束。
项目组按照上述施工阶段划分办法,协助使用方合理计划进度,将项目实施120121时期各个阶段的各个工作环节进行统一规划,综合平衡,作出合理又切实可行122的安排。
4、工程招投标123124根据《招投标法》,招标方式分公开招标和邀请招标两种。
招标组织形式有委125托招标和自行招标两种。
另外还有根据《政府采购法》采取单一来源采购方式126确定供应商。
项目组协助使用方对项目内容进行初步划分,选择适合的招标组127织形式和招标方式。
1285、投资估算及资金筹措大纲选取了两个较全面的投资估算表项目,供项目组和使用方对比、参考(见129130附表三)。
对比参考的重点是横向比较项目投资额度、规模大小,纵向比较项目131内容是否齐全。
另外,建议项目组寻找与代建工程类似的、规模相当且近期实施的项目,学习考察并带回成果参考。
1321336、银行贷款项目可研编制:对于要申请银行贷款的项目可研,要考虑可研投资额与拟贷款意向匹配,项134135目内容文本表述尽量与银行贷款资金投向吻合,重点关注《投资估算表》,保证136资本金可以灵活、足额的投入,贷款使用投向充裕,避免贷转存。
项目的计划和设计阶段137138在这一阶段中,首先展开项目初步设计工作,根据初步设计成果为139项目编制各种方案、计划,全面策划和界定项目,提出项目管理的任务和要求。
140具体工作包括:141继续协助使用方办理立项、用地批准书、建设用地规划许可证、建设工程规142划许可证等要件,工作重点是1、进行勘察、设计招标,着力控制初步设计阶段,提出项目的全面要求和规定。
2、对项目的工程招标、发包模式进行策划。
143144一、初步设计控制145初步设计工作相当于项目设计草图,这项工作首先解决了各个专业的配合问题,通过概算更好的控制了投资,还可以提前发现并解决掉一些技术难点。
146147项目组在这一环节中有一项重要的工作就是:要与使用方反复沟通项目的功能148划分、使用要求和发展思路。
必要时要组织使用方和设计方对方案确定的过程再149回忆一遍,沿着考察、借鉴项目路线再走一遍,重新审视和更细致的观察,会150使初步设计有更广阔的思路和更周密更多细节的考虑。
把对项目的需求通过初151步设计全部反映出来,由使用方在初步设计评审报告上签字认可后,再进行施工图设计,最大程度的避免施工图设计返工和设计变更。
初步设计环节如能认152153真把控,下一步的施工图设计必将进度快且质量高。
154在初步设计和扩初设计阶段,项目组要逐渐从协助使用方转向主动管理,由公司技术部组织专家对初步设计内容进行全面审查(详见附件四:初步设计文155156件审查要点),避免设计中的错、漏、碰、缺,将大部分设计问题都解决在施工157图设计之前。
158二、划分工程标段和选择发包模式159初步设计完成后,项目组及公司各部室对工程已有了较清晰、全面的了解,160接下来就要依据初步设计成果,对工程进行工程标段划分和选择发包模式及总161分包界定两方面的策划,这两项决策对于工程建设效率乃至成败有重大影响。
1621、施工标段的划分163根据建设工程的投资规模、建设周期、工程性质等具体情况,可将建设工程164分段分期实施,以达到缩短工期的目的。
1.1分标段实施的必要性与可行性分析165166①投资规模的大小直接决定分标段实施的可行性,对于投资规模较小的工程167建议考虑一次性实施,因为分标段实施可能会使招标缺乏竞争性,也不利于工168程管理,同时还会造成不必要的财力浪费,对工期的影响也不明显,也较难做169到清晰划分标段界面。
170②标段的划分还应考虑设计方案,必须满足设计上单体建设物的独立性和可分割性,以保证施工分标段实施后不会产生质量隐患。
171172③现场场地的大小、平面布置、临时设施的安排、场地道口的位置等条件也173是考虑因素,因为如果现场条件较差,分标段实施可能会带来相互间的交叉干扰。
174175④建设单位对建设工期是否有所压缩、建设资金是否基本到位也是要进行综176合分析的。
因为分标段实施会带来投资的增加、资金运作的调整。
所以必须对此进行全面分析。
177178⑤我们还可根据工程性质,对不同专业分标段进行实施。
如在施工现场允许179的情况下,可将那些专业技术复杂且工程量较大的需专业施工资质的特殊工程180作为单独的标段进行招标施工。
1811.2常见分标段实施的工程有:182①体量较大的群体工程。
