投料试车应具备的条件

合集下载

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

化工生产中投料试车应具备的条件、准备工作及需检查确认的内容

化工生产中投料试车应具备的条件、准备工作及需检查确认的内容

化工生产投料试车前的准备工作一、投料试车应具备的条件化工投料试车前,建设(生产)单位必须组织进行严格细致的试车条件检查。

试车应坚持高标准、严要求,精心组织,严格做到“四不开车”,即:条件不具备不开车,程序不清楚不开车,指挥不在场不开车,出现问题不解决不开车。

未做好前期准备工作,化工投料试车不得进行。

1、所有装置及配套工程,按设计全部施工完毕,经过逐台设备、逐条管线按序号检查核对材质、壁厚、法兰、垫片、螺栓、各种阀门、管件、阀门方向及位置、监测点取样点、操作通道等,工程质量符合要求。

2、施工记录资料齐全准确。

3、全部工艺管道和设备按设计的标准进行试压,完全达到设计试压的要求。

4、设备、管道均已经过气密试验,且保压6 小时无泄漏,确认合格。

5、所的转动设备按规定经过详细检查,单体试车和联动试车满足要求,电机电流、温升正常。

6、原料及分析设施、标准气制备等已备用。

7、各种需要在投料前进行的准备工作,均已完成。

8、自控仪表调试全部完成,报警及联锁的整定值经静态调试已准确好用。

9、所有电气设备的热继电调整和绝缘试验已经完成,具备正常投运条件。

10、公用工程的水、电、汽、仪表空气等已能按设计值保证供应。

11、项目区所有的安全消防设施,包括避雷及静电设施、防毒、事故急救设施、消防设施、可燃气体监测仪、火灾报警系统等都已安装并检验完毕。

12、储运系统经检验已无问题。

13、设备、管线的保温和防腐工作已经完成,并要对设备、管道、阀门、电气、仪表等均用汉字或代号将位号、名称、介质、流向标记完毕。

14、生产指挥系统的通讯,装置内部的通讯设施已能供正常使用。

15、机械、电气、仪表设施都已完工并投入使用,配备了检修队伍。

16、工艺规程、安全规程、分析检验规程、设备维修规程、岗位操作法及试车方案等技术资料已经齐备,并批准颁发。

各项安全操作规程已按要求上墙。

17、试车指挥组织已经建立,操作人员已配备,职责分明,且都已经过技术安全培训并考核合格。

化工投料试车讲解

化工投料试车讲解

气化装置化工投料试车方案为了确保气化装置安全、顺利地一次投料成功,产出合格的煤气供下游装置投料试车,特制定本方案。

一、编制依据(1)《壳牌煤气化化工工艺培训手册》(2)《化学工业大、中型装置试车工作规范》 (HGJ231-91(3)《气化装置操作手册》二、试车目的(1)全面检查气化装置在投料运行期间设备、管道、阀门的完好性,自控仪表的投用情况、自动分析的投用情况、顺控程序和联锁、控制回路等的可靠性。

⑵全面检查公用工程的供应情况,包括:水、电、气、汽、柴油、液化气、化学品等。

(3)检查气化装置在投料试车的情况下存在的问题和缺陷,并消除存在的问题和缺陷,为今后装置的长周期稳定地运行打下良好的基础。

三、试车的组织机构(1)、气化试车领导小组:组长:副组长:成员:(2)、试车操作人员一班:气化操作一班二班:气化操作二班三班:气化操作三班四班:气化操作四班机电仪人员全程参与投料试车(3)、试车过程保运单位:十一化建职责:全面负责气化装置投料试车期间保运工作,负责组织气化装置化工投料试车期间的故障和设备抢修,设备的维护。

(4)、物资筹备组单位:综合部、设备部职责:综合部全面负责装置投料试车期间办公物资供应;设备部全面负责装置投料试车期间设备备件的供应,负责与各供应商联络工作等。

四、投料试车应具备的条件(1)各级试车指挥组织已经成立;操作人员已经配齐,各种规章制度已经建立。

(2)气化装置工程交接已经完成,单体试车和联动试车已经合格,并消除在试车过程中存在的各种问题和缺陷。

(3)气化装置的设备、管道等经吹扫、冲洗、酸洗、试漏、气密试验合格,特别是合成气大气密合格;各设备和管道按设计保温完毕,配有伴热管线的已可以投用,各安全阀门按设计整定压力并整定合格,特别是一些重要的安全阀门必须在线调校合格。

(4)气化炉已经完成烘炉、煮炉等工作,并经水流测试合格,并报SHELL和SEG确认,确保无管道堵塞。

、(5)装置的施工记录资料齐全,各设备厂家产品合格证书和复验报告符合要求。

投料试车条件确认管理程序(修改后)

投料试车条件确认管理程序(修改后)

投料试车条件确认管理程序1目的范围为加强鄂尔多斯煤制油分公司各装置投料试车安全管理,使投料试车做到高标准、严要求,把好每一道关,做到每一个环节都从严过细;坚持“应遵循的程序一步也不能少,应达到的标准一点也不能降低”的原则,达到投料试车安全、平稳、投产一次成功,实现开得起、稳得住、安全生产的目标,特制定本管理程序。

本程序规定了各部门职责及投料试车的具体确认条件。

本程序适用于鄂尔多斯煤制油分公司各装置投料试车条件确认的所有范畴。

2引用标准2.1 中石化〔1998〕建字162号《中国石油化工总公司建设项目生产准备与试车规定》3 名词术语4 职责4.1 主管部门职责4.1.1 安健环部是投料试车条件确认管理的主管部门,负责编制、修订投料试车条件确认管理程序。

4.1.2 负责组织生产中心和相关部门进行投料试车前的条件确认;4.1.3 负责详细落实“投料试车条件确认表”中需要本部门签字确认的条件;对于达不到条件的要提出具体问题清单,交付各部门和生产中心负责人逐项整改;各项条件确认合格后,由整改负责人签字通过;4.1.4 负责将生产中心和相关部门负责人签字确认的“投料试车条件确认表(EMZY-AH-CXJL.044(B))”“投料试车审批表(EMZY-AH-CXJL.043(B))”提交公司主管生产副总经理签字确认。

4.2 相关部门职责4.2.1 生产管理部、质量技术部、机械动力部职责a) 参加投料试车条件确认管理工作;b) 负责详细落实“投料试车条件确认表(EMZY-AH-CXJL.044(B))”中需要本部门签字确认的条件;对于达不到条件的问题要提出具体清单,督促整改。

4.2.2 人力资源部负责人员培训情况与上岗证的确认与落实。

4.2.3供销中心职责负责采购、销售条件的确认与落实。

4.3 各单位职责4.3.1 检维修中心、消防大队职责a) 参加投料试车条件确认管理工作;b) 负责详细落实“投料试车条件确认表(EMZY-AH-CXJL.044(B))”中需要本单位签字确认的条件;对于达不到条件的问题逐项整改。

投料试车应具备的条件

投料试车应具备的条件

投料试车应具备的条件投料试车必须高标准、严要求,按照批准的试车方案和程序进行,坚持应遵循的程序一步也不能减少,应达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,在投料前严格检查和确认投料试车应具备的条件。

投料试车应具备的条件规定如下:一、工程中间交接完成1、工程质量合格;2、“三查四定”的问题整改消缺完毕,遗留尾项已处理完;3、影响投料的设计变更项目已施工完;4、工程已办理中间交接手续;5、现场施工用和管道介质名称、流向标志齐全;6、设备位号和管道介质名称、流向标志齐全;7、现场清洁、无杂物、无障碍。

二、联动试车已完成1、吹扫、清洗、气密、干燥、置换、三剂装填、仪表联校等已完成,并经确认;2、设备处于完好备用状态;3、在线分析仪表、仪器经调试具备使用条件,工业空调已投用;4、联锁调校完毕、准确可靠;5、岗位工器具已配齐。

三、人员培训已完成1、国内外同类装置实习、培训已结束;2、已进行岗位练兵、模拟练兵、反事故练兵,达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力);3、各工种人员经考试合格,已取得上岗证;4、已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来的事故和事故苗头本着“三不放过”的原则已进行分析总结,吸取教训。

四、各项生产管理制度已落实1、岗位分工明确,班组生产作业制度已建立;2、公司)总厂、分厂、车间三级试车指挥系统已落实,干部已值班上岗,并建立例会制度;3、公司(总厂)、分厂两级生产调度制度已建立;4、岗位责任、巡回检查、交接班等各项制度已建立;5、已做到各种指令、信息传递文字化,原始记录数据表格化。

五、经上级批准的投料试车方案已向生产人员交底1、工艺技术规程、安全技术规程、操作法等已人手一册,投料试车方案主操以上人员已人手一册;2、每一试车步骤都有书面立案,从指挥到操作人员均已掌握;3、已实行“看板”或“上墙”管理;4、已进行试车方案交底、学习、讨论;5、事故处理预想方案已经制定并落实。

中石化建设项目管理生产准备与试车规定

中石化建设项目管理生产准备与试车规定

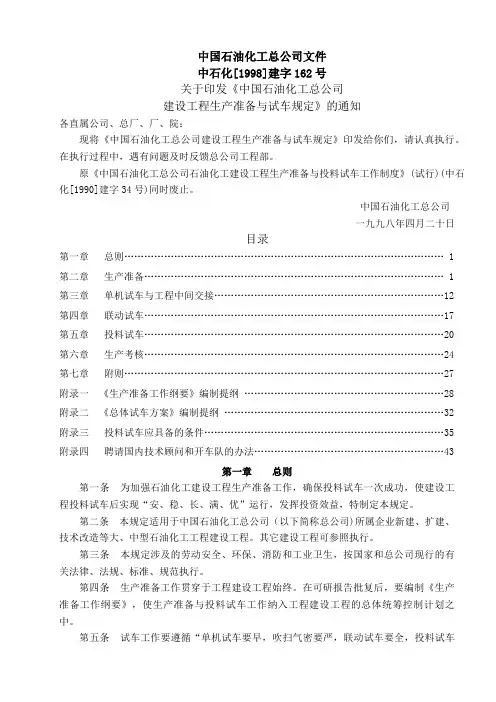

中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设工程生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设工程生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设工程生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设工程生产准备工作,确保投料试车一次成功,使建设工程投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设工程。

其它建设工程可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设工程始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设工程的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设工程在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

中油石化大、中型装置试车管理规定

中油石化大、中型装置试车管理规定

关于印发《中国石油天然气总公司石油化工大、中型建设项目试车工作暂行规定》的通知(95)基工字第021 号各有关单位:为了加强石油化工建设项目管理,规范石油化工建设项目投料试车工作和投料试车总成本费用及经济效益测算方法;严格按标准做好投料试车前的各项工作;实现安全、平稳、投产一次成功,早见效益的目的,总公司组织选编了《中国石油天然气总公司石油化工大、中型建设项目试车工作暂行规定》,同时制定了《中国石油天然气总公司石油化工工程建设项目试车成本费用及经济效益测算暂行办法》。

上述规定及办法自下发,发之日试行。

在试行中如需修改或补充,请及时与总公司基建局联系。

(附:《中国石油天然气总公司石油化工大、中型建设项目试车工作暂行规定》、《中国石油天然气总公司石油化工工程建设项目试车成本费用及经济效益测算暂行办法》)一九九五年元月二十六日附录A 规定用语附录B 总体试车方案编制提纲附录C 投料试车应具备的条件附录D 聘请国内技术顾问和试车指导队的方法附表1~6说明第一章总则1.0.1 为保证实现合理工期和安全试车,考核设计、施工、机械制造质量和生产准备工作,使工厂能持续稳定生产,尽快达到设计规定的各方面技术经济指标,发挥投资效益,特制定本规定。

1.0.2 本规定适用于中国石油天然气总公司(以下简称总公司)所属企业新建或扩建的大、中型石油化工项目。

小型项目以及合资建设的项目可参照执行。

1.0.3 初步设计批准后,建设单位应认真组织编好(生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

1.0.4 与本规定相关的工程质量、安全、消防、计量、工业卫生、劳动保护、环境保护及各种产品,应按我国现行的有关标准、规范和法规执行。

1.0.5 试车工作要遵循“单机试车要早,吹扫气密妥严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

1.0.6 成套引进装置可按该装置合同规定的试车标准执行,但不得低于本规定的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

投料试车应具备的条件
投料试车必须高标准、严要求,按照批准的试车方案和程序进行,在投料前严格检查和确认投料试车应具备的条件。

投料试车应具备以下条件:
一、按照股份公司安全环保部的要求,完成向政府安全生产监督部门办理试车方案备案的手续。

二、工程中间交接完成
(一)工程质量初评合格。

(二)“三查四定”的问题整改消缺完毕,遗留尾项已处理完。

(三)影响投料的设计变更项目已施工完。

(四)工程已办理中间交接手续。

(五)装置区施工用临时设施已全部拆除;现场清洁、无杂物、无障碍。

(六)设备位号和管道介质名称、流向标志齐全。

(七)系统吹扫、清洗、气密完。

三、联动试车已完成
(一)干燥、置换、三剂装填、计算机仪表联校等已完成并经确认。

(二)设备处于完好备用状态。

(三)在线分析仪表、仪器经调试具备使用条件、工业空调已投用。

(四)仪表、计算机的检测、控制、联锁、报警系统调校完毕,防
雷防静电设施准确可靠。

(五)现场消防、气防器材及岗位工器具已配齐。

(六)联动试车暴露出的问题已经整改完。

四、人员培训已完成
(一)国内外同类装置培训、实习已结束。

(二)已进行岗位练兵、模拟练兵、反事故练兵,达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。

(三)各工种人员经考试合格,已取得上岗证(部分工种需要取得当地政府部门资格证)。

(四)已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来的事故和事故苗头本着“四不放过”(事故原因未查清不放过,责任人员未处理不放过,整改措施未落实不放过和有关人员未受到教育不放过。

)的原则已进行分析总结,汲取教训。

五、各项生产管理制度已落实
(一)岗位分工明确,班组生产作业制度已建立。

(二)各级试车指挥系统已落实,指挥人员已值班上岗,并建立例会制度。

(三)各级生产调度制度已建立。

(四)岗位责任、巡回检查、交接班等相关制度已建立。

(五)已做到各种指令、信息传递文字化,原始记录数据表格化。

六、经上级批准的投料试车方案已组织有关生产人员学习;
(一)工艺技术规程、安全技术规程、操作法等已人手一册,投料试车方案主操以上人员已人手一册。

(二)每一试车步骤都有书面方案,从指挥到操作人员均已掌握。

(三)已实行“看板”或“上墙”管理。

(四)已进行试车方案交底、学习、讨论。

(五)事故处理预案已经制定并已经过演练。

七、保运工作已落实
(一)保运的范围、责任已划分。

(二)保运队伍已组成。

(三)保运人员已经上岗并佩戴标志。

(四)保运装备、工器具已落实。

(五)保运值班地点已落实并挂牌,实行24小时值班。

(六)保运后备人员已落实。

(七)物资供应服务到现场,实行24小时值班。

(八)机、电、仪修人员已上岗。

(九)依托社会的机电仪维修力量已签订合同。

八、供排水系统已正常运行
(一)水网压力、流量、水质符合工艺要求,供水稳定。

(二)循环水系统预膜已合格、运行稳定。

(三)化学水、消防水、冷凝水、排水系统均已投用,运行可靠。

九、供电系统已平稳运行
(一)已实现双电源、双回路供电。

(二)仪表电源稳定运行。

(三)保安电源已落实,事故发电机处于良好备用状态。

(四)电力调度人员已上岗值班。

(五)供电线路维护已经落实,人员开始倒班巡线。

十、蒸汽系统已平稳供给
(一)蒸汽系统已按压力等级运行正常,参数稳定。

(二)无跑、冒、滴、漏,保温良好。

十一、供氮、供风系统已运行正常
(一)工业风、仪表风、氮气系统运行正常。

(二)压力、流量、露点等参数合格。

十二、化工原材料、润滑油(脂)准备齐全
(一)化工原材料、润滑油(脂)已全部到货并检验合格。

(二)“三剂”装填完毕。

(三)润滑油三级过滤制度已落实,设备润滑点已明确。

十三、备品配件齐全
(一)备品配件可满足试车需要,已上架,帐物相符。

(二)库房已建立昼夜值班制度,保管人员熟悉库内物资规格、数量、存入地点,出库及时准确。

十四、通讯联络系统运行可靠
(一)指挥系统通讯畅通。

(二)岗位、直通电话已开通好用。

(三)调度、火警、急救电话可靠好用。

(四)无线电话、报话机呼叫清晰。

十五、物料贮存系统已处于良好待用状态
(一)原料、燃料、中间产品、产品贮罐均已吹扫、试压、气密、标定、干燥、氮封完。

(二)机泵、管线联动试车完,处于良好待用状态。

(三)贮罐防静电、防雷设施完好。

(四)贮罐的呼吸阀、安全阀已调试合格。

(五)贮罐位号、管线介质名称与流向标示完成,罐区防火有明显标志。

十六、运销系统已处于良好待用状态
(一)铁路、公路、码头及管道输送系统已建成投用。

(二)原料、燃料、中间产品、产品交接的质量、数量、方式等制度已经落实。

(三)不合格品处理手段已落实。

(四)产品包装设施已用实物料试车,包装材料齐全。

(五)产品销售和运输手段已落实。

(六)产品出厂检验、装车、运输已落实。

十七、安全、消防、急救系统已完善
(一)HSE评估完毕,并制定相应的安全措施和(或)事故预案。

(二)安全生产管理制度、规程、台帐齐全,安全管理体系建立,
人员经安全教育后取证上岗。

(三)动火制度、禁烟制度、车辆管理制度等安全生产监督管理制度已建立并公布。

(四)道路通行标志、防辐射标志及其它警示标志齐全。

(五)消防巡检制度、消防车现场管理制度已制定,消防作战方案已落实,消防道路已畅通,并进行过消防演习。

(六)岗位消防器材、护具已备齐,人人会用。

(七)气体防护、救护措施已落实,制定气防预案并演习。

(八)现场人员劳保用品穿戴符合要求,职工急救常识已经普及。

(九)生产装置、罐区的消防泡沫站、汽幕、水幕、喷淋以及烟火报警器、可燃气体和有毒气体监测器已投用,完好率达到100%。

(十)安全阀试压、调校、定压、铅封完。

(十一)锅炉、压力容器、压力管道、吊车、电梯已经质量技术监督部门在投料试车之前完成取证工作。

(十二)盲板管理已有专人负责,进行动态管理,设有台帐,现场挂牌。

(十三)现场急救站已建立,并备有救护车等,实行24小时值班。

(十四)其它检查内容按照(石化股份安〔2007〕488号)中《投料试车安全检查表》进行。

十八、生产调度系统已正常运行
(一)调度体系已建立,各专业调度人员已配齐并考核上岗。

(二)试车调度工作的正常秩序已形成,调度例会制度已建立。

(三)调度人员已熟悉各种物料输送方案,厂际、装置间互供物料关系明确且管线已开通。

(四)试车期间的原料、燃料、产品、副产品及动力平衡等均已纳入调度系统的正常管理之中。

十九、环保工作达到“三同时”
(一)生产装置“三废”预处理设施已建成投用。

(二)“三废”处理装置已建成投用。

(三)环境监测所需的仪器、化学药品已备齐,分析规程及报表已准备完。

(四)环保管理制度、各装置环保控制指标、采样点及分析频率等经批准公布执行。

二十、化验分析准备工作已就绪
(一)中化室、分析室已建立正常分析检验制度。

(二)化验分析项目、频率、方法已确定,仪器调试完,试剂已备齐,分析人员已持证上岗。

(三)采样点已确定,采样器具、采样责任已落实。

(四)模拟采样、模拟分析已进行。

二十一、现场保卫已落实
(一)现场保卫的组织、人员、交通工具等已落实。

(二)入厂制度、控制室等要害部门保卫制度已制定。

(三)与地方联防的措施已落实并发布公告。

二十二、生活后勤服务已落实
(一)职工通勤车满足试车倒班和节假日加班需要,安全正点。

(二)食堂实行24小时值班,并做到送饭到现场。

(三)倒班宿舍管理已正常化。

(四)清洁卫生责任制落实。

二十三、开车队和专家组人员已到现场
(一)开车队和专家组已按计划到齐。

(二)开车队和专家组人员的办公地点、交通、食宿等已安排就绪。

(三)有外国专家时,现场翻译已配好。

(四)投料试车方案已得到专家组的确认,开车队人员的建议已充分发表。
