管线迁改具体流程

合集下载

管线迁改流程

管线迁改流程

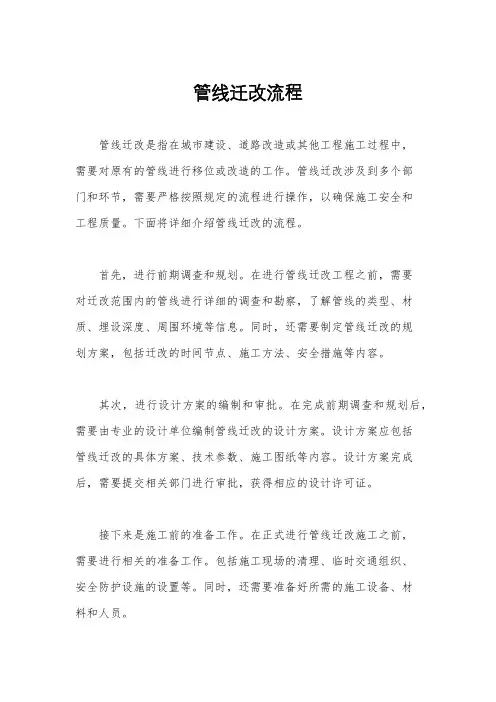

管线迁改流程管线迁改是指在城市建设、道路改造或其他工程施工过程中,需要对原有的管线进行移位或改造的工作。

管线迁改涉及到多个部门和环节,需要严格按照规定的流程进行操作,以确保施工安全和工程质量。

下面将详细介绍管线迁改的流程。

首先,进行前期调查和规划。

在进行管线迁改工程之前,需要对迁改范围内的管线进行详细的调查和勘察,了解管线的类型、材质、埋设深度、周围环境等信息。

同时,还需要制定管线迁改的规划方案,包括迁改的时间节点、施工方法、安全措施等内容。

其次,进行设计方案的编制和审批。

在完成前期调查和规划后,需要由专业的设计单位编制管线迁改的设计方案。

设计方案应包括管线迁改的具体方案、技术参数、施工图纸等内容。

设计方案完成后,需要提交相关部门进行审批,获得相应的设计许可证。

接下来是施工前的准备工作。

在正式进行管线迁改施工之前,需要进行相关的准备工作。

包括施工现场的清理、临时交通组织、安全防护设施的设置等。

同时,还需要准备好所需的施工设备、材料和人员。

然后是管线迁改的实际施工。

在完成前期的准备工作后,可以开始进行管线迁改的实际施工。

在施工过程中,需要严格按照设计方案和相关规范进行操作,确保施工的安全和质量。

同时,还需要对施工过程进行监测和检查,及时发现和解决问题。

最后是验收和竣工。

在管线迁改工程完成后,需要进行相关部门的验收。

验收内容包括工程质量、安全生产、环境保护等方面。

只有通过验收并获得相关部门的批准,管线迁改工程才能算是真正完成。

总的来说,管线迁改是一项复杂的工程,需要多个部门和单位的配合,才能顺利完成。

只有严格按照规定的流程进行操作,才能确保施工的安全和质量。

希望各相关单位在进行管线迁改工程时,能够严格按照流程进行操作,确保工程顺利完成。

管线变更方案

管线变更方案

管线变更方案背景在石油化工等领域中,管道是将液体或气体从一个地方输送到另一个地方的主要方式。

由于工业生产和城市发展的需要,经常需要对管道进行改造和改变,以适应不同的生产或使用需求。

这就需要制定管线变更方案,确保变更后的管道安全可靠地运行,同时保证工厂或城市的正常运转。

管线变更方案的流程规划阶段在规划阶段,需要对管道所涉及的设备、环境、安全等方面进行评估分析,确定管道变更的必要性及可行性。

这个阶段的主要工作包括:1.制定变更方案:根据工艺流程和现有的管道网络情况,制定变更方案和流程图,包括受影响的管道、设备等。

2.分析影响因素:对受影响的环境、人员、设备等方面进行分析,评估可能带来的影响。

3.制定安全预案:制定变更过程中可能面临的安全风险及相应的应对措施。

4.制定计划和预算:将每个变更步骤按照时间顺序制定计划,并根据每个步骤的预算计划制定预算表。

实施阶段在实施阶段,需要根据制定的管线变更方案,进行具体的操作。

这个阶段的主要工作包括:1.停车和放空:在进行变更操作前,需要将相应的装置或工厂停车,并放空管道,保证变更操作的安全性。

2.拆除与新建:根据变更方案,将需要拆除的管道或设备拆除,新建需要更换的管道或设备。

3.清洗与检验:清洗新建的管道或设备,并进行严格的检验和质量控制,保证管道的正常运行。

4.协调与调试:在管道变更完成后,需要对管道进行协调和调试。

此过程包括对新建管道进行管道空气泄漏、水压试验等,确保管道安全运行。

验收阶段在管线变更方案执行完成后,需要进行验收和评估,以确保管道的安全可靠运行。

这个阶段的主要工作包括:1.制定验收标准:根据执行的变更方案,制定管道验收标准,包括管道的正常运行、质量检验、设备安装、个人安全和环保等方面。

2.进行管道质量检验:对管道进行质量检验,并评估管道的工作性能是否满足规划要求。

3.制定管道维护及管理计划:在管道正常运行后,制定管道的维护及管理计划,确保管道的持久安全运行。

管线迁改操作实务及安全文明施工

管线迁改操作实务及安全文明施工

管线迁改操作实务及安全文明施工第一部分管线迁改操作实务一、管线迁改工作概述1、管线迁改的概念管线迁改是指对建设项目规划红线范围内阻碍主体工程施工的供电、供水、通信、煤气等管道、线路及设备,按照有关的专业规范和规划要求进行迁改或保护.2、管线类别涉及迁改的管线一般有以下几类:⑴电力a。

广州供电局——10KV以上(含10KV)高压输电线路及设备b。

广州各区供电局—-10KV以下低压线路和设备c.铁路、航道、大型事业单位、工矿企业、院校、村社等-—表后供电线路及专用变压器、电房等d.广州市电车公司—-电车线网及设备e。

广州供电局路灯管理所——所有市政路灯⑵通信a.广州电信分公司——架空、埋地通信电缆、光缆、管道及设备b。

广州长途电信线路局——架空、埋地通信电缆、光缆、管道及设备c.电力调度公司-—电力通信电缆、光缆d。

其他信息单位(中国移动、联通、铁通、网通、宽带网等)—-架空、埋地通信电缆、光缆、管道及设备e。

部队、公安系统—-架空、埋地通信电缆、光缆、管道及设备、监控线路等f。

广东有线广播电视网络股份有限公司、广州市广播电视网络有限公司-—有线电视线路及设备⑶供水a。

广州市自来水公司-—表前输水干管、配水管、水表等b. 铁路、航道、大型事业单位、工矿企业、院校、村社等——表后配水管⑷煤气广州市煤气公司—-表前煤气管、天然气管及设备等⑸其他管线如热力管等。

3、管线迁改工作的基本原则⑴有产权补偿原则.即只对有产权、报建手续齐备的管线予以补偿;对没有在市规划局报建的(如部队线路、位于郊区的与公路局有协议的)以及历史遗留问题、特殊问题尽量协商解决,无法解决的报项目业主或上级有关部门.⑵现有规模补偿与规划要求相结合原则。

对红线范围内需要迁改的管线原则上按现有规模(即现有的规格型号和数量等)进行补偿,同时兼顾规划和景观要求及项目主体工程情况,例如架空高压线落地迁改、台式变压器入房迁改等。

对于管线业主提出的为适应日后发展需要而增加容量的部分,经规划部门同意后可在原有线路迁改过程中一并实施,但增容部分的费用由管线业主单位承担.⑶一次性迁改原则.对影响施工的管线,尽量作一次性迁改,避免浪费资金和办理多次管线报停手续,也利于施工现场的管理;在永迁场地条件不具备而又阻碍项目主体施工的情况下可考虑对现有管线进行保护或局部临迁.⑷先深后浅、规范敷设原则。

管线迁改施工方案(3篇)

管线迁改施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX市XX区域管线迁改工程2. 项目地点:XX市XX区域3. 项目规模:本次管线迁改工程涉及电力、通信、燃气、供水、排水等五类管线,总长度约5公里。

4. 施工周期:预计60天(具体根据现场实际情况调整)5. 施工单位:XX市XX工程有限公司二、施工准备1. 组织机构- 成立项目指挥部,负责整个项目的组织、协调和管理工作。

- 设置工程技术部、质量安全管理部、物资供应部、施工管理部、财务部等部门,确保项目顺利实施。

2. 人员配置- 项目经理:负责项目全面管理。

- 技术负责人:负责技术指导和现场管理。

- 施工队长:负责施工组织和管理。

- 质量安全员:负责质量和安全监督。

3. 材料设备- 管线材料:根据设计要求,准备各类管线材料,如钢管、PVC管、PE管等。

- 施工设备:挖掘机、吊车、切割机、焊接机、测量仪器等。

4. 施工图纸和技术资料- 收集并审核施工图纸和技术资料,确保其完整性和准确性。

三、施工方案1. 施工顺序- 电力管线迁改- 通信管线迁改- 燃气管线迁改- 供水管线迁改- 排水管线迁改2. 施工方法- 电力管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。

- 通信管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。

- 燃气管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。

- 供水管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。

- 排水管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。

3. 施工工艺- 开挖:按照设计要求,确定开挖范围和深度,采用挖掘机进行开挖,确保开挖质量和安全。

- 管线敷设:按照设计要求,将管线敷设到指定位置,确保管线间距和埋深符合规范要求。

- 焊接:对于钢管等需要焊接的管线,采用电弧焊进行焊接,确保焊接质量。

- 回填和压实:采用土方进行回填,使用压路机进行压实,确保回填土的密实度。

管线迁改方案

管线迁改方案

管线迁改方案一、背景介绍管线迁改是指对已有地下管道进行调整和迁移,通常出现在城市建设、规划变更、修路或河道清淤等项目中。

在这些项目中,已有的管线可能与新的建设需求或者市政规划相冲突,需要进行迁移。

管线迁改方案是针对该需求而制定的计划,旨在确保迁移过程顺利进行,最大程度地减少对现有管线的影响。

二、迁改流程1. 项目调研和规划在实施管线迁改方案之前,必须进行充分的项目调研和规划工作。

调研包括了解已有管线的类型、长度、位置等基本信息,以及新项目的需求或规划要求。

规划则是基于调研结果,制定管线迁改的具体方案以及时间节点。

2. 管线迁移设计根据调研和规划结果,进行管线迁移的设计工作。

设计工作需要考虑到现有管线的布局、管径、材质以及周边环境等因素。

设计中要确定新管线的走向、长度、管径等参数,并进行必要的技术计算和模拟分析,以确保新管线的可靠性和稳定性。

3. 施工准备在进行实际迁改操作之前,需要进行施工准备工作。

这包括制定详细的工作计划和施工方案,调配必要的人力和设备资源,同时要进行现场勘察和安全评估,确保施工过程中的安全性和稳定性。

4. 管线迁改操作管线迁改操作是整个方案中最关键的一步。

操作中需严格按照相关规程和技术标准进行,确保操作过程的安全性和有效性。

具体操作包括挖掘土方、拆除旧管线、安装新管线以及进行必要的测试和调试等。

5. 跟踪监测和验收在管线迁改操作完成后,需要进行跟踪监测和验收工作。

通过监测新管线所承受的负荷和压力等指标,确保新管线的可靠性和稳定性。

同时组织相关部门进行验收,确保迁改结果符合规范和要求。

三、风险控制管线迁改过程中存在一定的风险,包括对现有管线的损坏、施工过程中的事故风险等。

为了控制这些风险,应采取以下措施:1. 制定详细的工作方案和操作规范,明确责任和任务,确保施工过程的安全和稳定。

2. 提前进行充分的现场勘察和风险评估,针对潜在风险制定相应的预案,并提前准备必要的应急设备和人员。

通信管线迁改工程施工方案

通信管线迁改工程施工方案

通信管线迁改工程施工方案1. 引言随着城市的发展和基础设施的更新,通信管线迁改工程已经成为一个日益常见的任务。

这种工程需要将现有的通信管线移除或更改位置,以适应新的建筑物或交通规划。

本文档旨在提供一个详细的通信管线迁改工程施工方案,以确保项目能够按时、按质地完成。

2. 工程概述通信管线迁改工程涉及以下主要步骤:1.方案设计:根据项目要求和现有通信管线的位置,设计适当的迁改方案。

2.土地准备:清理施工区域,确保无障碍物干扰工程进行。

3.管线迁移:根据方案设计,移除或更改现有的通信管线。

4.安装新管线:根据迁改方案,安装新的通信管线。

5.系统测试与调试:在安装完成后,进行系统的测试与调试,确保所有设备正常工作。

6.工程交付:完成所有工程后,交付给客户,并进行相关文档的归档。

3. 施工方案3.1 方案设计在开始施工之前,需要进行详细的方案设计。

方案设计包括以下步骤:•分析项目需求和约束条件。

•确定现有通信管线的位置和路径。

•根据项目要求,设计新的通信管线的路径和布局。

•确定迁改过程中可能遇到的障碍物和风险,并提出相应的解决方案。

•绘制方案设计图纸,方便施工人员理解和执行。

3.2 土地准备在施工开始之前,需要对施工区域进行土地准备工作。

这包括以下步骤:•清理施工区域内的障碍物,如树木、石头等。

•确定施工区域的边界,并进行标志和围栏设置,确保安全性。

•需要进行土地平整,以便后续的施工工作进行。

3.3 管线迁移在开始管线迁移工作之前,需要配备相应的工具和设备。

以下是管线迁移的一般步骤:1.确定迁移路径和迁移距离,并标记迁移的起点和终点。

2.采取适当的措施,保护现有通信管线免受损坏,如进行支撑、保护和隔离。

3.将现有通信管线逐段移除,确保移行过程中的安全性。

4.根据方案设计,将通信管线逐段重新安装到新位置。

5.在完成管线迁移后,进行充分的测试,确保所有管线功能正常。

3.4 安装新管线根据方案设计,进行新管线的安装工作。

小区通信管线迁改施工方案

小区通信管线迁改施工方案

小区通信管线迁改施工方案一、项目背景和目标随着城市建设的不断推进和居民生活品质的提升,原有的小区通信管线已经无法满足当前和未来的通信需求。

为此,我们制定了小区通信管线迁改施工方案,旨在提高通信管线的覆盖范围、稳定性和容量,以满足居民和企业日益增长的网络需求,提升小区的通信基础设施水平。

二、管线迁改范围本次通信管线迁改工程将涉及小区内的所有既有通信管线,包括但不限于电话线、宽带网络线、电视信号线等。

迁改工作将按照区域划分进行,确保施工过程中的有序和安全。

三、土地准备工作在管线迁改工作开始前,需完成相关土地的勘察和准备工作。

包括但不限于清理施工现场、协调土地使用权、申请必要的施工许可证等。

四、管线迁移步骤1. 现场勘查与评估对既有管线进行详细的现场勘查和评估,确定最佳迁改路径和方案。

2. 旧管线拆除按照安全操作规程,逐步拆除旧有的通信管线。

3. 新管线铺设根据设计方案,铺设新的通信管线,确保铺设质量和进度。

五、新管线安装工作1. 管线连接确保新铺设的管线与原有设备、系统无缝连接。

2. 系统测试完成管线连接后,进行系统测试,确保通信质量和稳定性。

六、安全措施和规定1. 施工现场安全严格遵守施工现场安全规定,确保施工人员和居民的安全。

2. 施工过程安全在管线迁改过程中,采取必要的安全措施,防止管线损坏和通信中断。

七、施工人员培训为确保施工质量和进度,对施工人员进行必要的技术和安全培训,提高他们的专业素质和安全意识。

八、环境保护措施1. 减少噪音和扬尘在施工过程中,采取措施减少噪音和扬尘的产生,保护小区环境。

2. 合理利用资源合理利用施工材料和资源,减少浪费,实现可持续发展。

以上是本次小区通信管线迁改施工方案的总体内容。

我们将严格按照方案进行施工,确保工程质量和安全,为小区居民和企业提供更为稳定、高效的通信服务。

供水管线迁改工程施工方案

供水管线迁改工程施工方案

供水管线迁改工程施工方案1、项目概述水资源是生命之源,供水管线的质量对人民生活和城市发展至关重要。

为了保障供水管线的安全和稳定,必须对老旧供水管线进行迁改工程。

本项目是对城市老旧供水管线进行迁改工程,以确保供水系统的安全和可靠性,满足城市人民日益增长的生活和生产需求。

2、项目位置本项目位于X市某区,该区供水管线老旧,存在漏水、积垢、老化等问题,亟需进行改造和迁移。

3、项目内容本项目的主要内容是对老旧供水管线进行迁改工程,具体包括以下几个方面:3.1、调查和勘察对现有供水管线进行调查和勘察,了解管线的具体情况、管道走向、地下管网结构等,为后续的设计和施工提供依据。

3.2、设计方案制定根据勘察结果,制定供水管线迁改的设计方案,确定管线的走向、管径、材质和设备选择等。

3.3、施工准备组织施工队伍,准备施工所需的机械设备、材料和工具,做好施工现场的环境准备和安全防护措施。

3.4、施工实施按照设计方案,对老旧供水管线进行迁改工程,包括挖掘、铺设新管道、连接管线和设备、封闭施工等一系列工作。

3.5、验收和运行完成施工后,对迁改后的供水管线进行验收,确保管线的安全和可靠性,保证供水系统的正常运行。

4、施工方案4.1、施工队伍组建为了保证施工质量和工期,需要组建一支专业的施工队伍,队伍包括施工经理、班组长、技术人员、作业人员等。

4.2、施工机械设备根据项目需要,准备挖掘机、铲车、输送泵、管道焊接机、测量仪器等机械设备和工具,确保施工的顺利进行。

4.3、施工流程根据设计方案,按照以下流程进行施工:3.3.1、现场准备根据勘察结果,确定供水管线的走向和施工路线,确定施工现场范围,做好现场的环境准备和安全防护措施。

3.3.2、挖掘根据设计方案,采用适当的方式和工具对老旧供水管线进行挖掘,确保施工现场的安全和管线的完整。

3.3.3、管道铺设挖掘完毕后,按照设计方案对新管道进行铺设,并进行连接和封闭施工。

4.4、施工质量控制在施工过程中,严格按照设计要求和规范进行施工,确保管线的质量和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管线迁改详细流程
一、复核设计数量,进行现场踏勘。

在项目进场后,首先分专业根据设计院提供的工程量清单进行现场踏勘核实,在线路调查过程中,要做好详细记录,对增减数量做好记录,为今后上报业主及监理核实做好准备。

本工区根据项目工程特点拟分为三个专业小组:即临电及电力迁改小组,通信迁改小组,管道迁改小组。

二、土建单位在施工现场标注铁路红线及桥墩承台位置,现场具迁改条件。

在做好现场调查,核对好工程数量后,通知线下土建单位在图纸到位后在现场准确测量铁路红线及桥墩承台位置,做好现场的标记,现场有树木及其它障碍物时,也要及时清理,现场具备迁改条件。

三、接到土建单位迁改通知后,与产权单位或其指定的施工队伍踏勘现场,根据铁路红线及桥墩承台位置制定改方案。

土建单位在现场具备迁改条件后,会通知我工区主管人员,小组主管人员在接到通知后与产权单位或其指定的施工队伍到现场制定方案。

现场方案的制定要在符合产权单位迁改规范要求的前提下,本着最优化、最经济,迁改时间最短的原则;这样能够节省迁改费用,提高工作效率,确保迁改进度,又能最大限度的减少因为管线迁改带来的停电、停气等诸多不利影响,为实现路地共建,创建和谐社会尽份力量。

如果某些管线的迁改,如自来水管道,天然气管道等,因为在红线范围内迁改满足不了施工需要,要涉及到规划,须上报规划局审批,并由规划局给出管线规划位置后再做施工方案。

四、产权单位或迁改施工队伍根据双方确定的迁改方案编制迁改预算。

根据以往的施工经验,施工队伍的选择有以下几种情况:一是由产权单位的相关负责人直接到现场制定方案,包括今后的预算审核,合同签定,迁改施工,费用结算都由产权单位负责。

二是由产权单位指定一家施工队伍与我工区配合迁改施工,其中现场制定方案,包括今后的预算审核,合同签定及施工,
结算都由这家施工队伍负责。

三是产权单位的相关负责人指定的施工队伍,今后相关工作由该施工队伍处理。

迁改预算的编制应符合现场实际,工程量双方严格控制,取费标准应取得双方同意。

五、审核迁改预算,与产权单位或迁改施工队伍确定迁改费用。

产权单位或迁改施工队伍在做好预算后,须及时交我工区专业小组主管人员审核。

预算的审核要认真仔细,对工程量,材料单价等严格核实把关,去除不该有的费用,切实降低成本。

在审核完后与产权单位或迁改施工队伍沟通,在双方都认可的情况下最终确定迁改费用。

六、结合工期,费用,安全、质量等方面的具体要求双方签定迁改协议。

在确定迁改费用后,双方须签定管线迁改协议,由于是产权单位或其指定的队伍施工,我工区不直接迁改,竣工后的管线产权归属原单位。

所以在协议中须对迁改工程的工期,费用要认真把关;对于安全,质量等方面进行严格界定,进行风险的合理转嫁,但无论采取哪种方式,都应对整个迁改实施过程进行全面的督促。

七、按协议要求实施迁改。

双方签定迁改协议后,施工队伍即可实施迁改。

在迁改过程中,我工区的各专业小组管理人员要及时到现场检查,协调迁改队伍与线下土建单位的关系,对互相干扰大的地方要派人进行对接,联系。

迁改过程要强调一个快字,要尽快将影响土建施工的管线迁改出施工范围,确保线下工作的顺利进行。

如果在施工过程中出现特殊情况,如土建设计变更,或因百姓阻拦需调整迁改路由,要增加或减少费用的,双方可协商签定补充协议。

八、迁改完成后,现场确认是否迁改出土建施工范围,是否影响施工,监理签字确认。

管线产权单位也进行签字确认,管线产权移交给所属单位。

按照惯例,在迁改完成后,应通知土建单位,监理,产权单位的负责人到现场确认,在确认管线已迁改出土建施工范围,不影响铁路施工后,监理,产权单位负责人签字确认,同时把管线产权移交给原单位。

九、符合迁改要求后,按协议要求支付迁改费用,双方办理结算手续,迁改完成。

迁改完成符合要求后,我工区在规定的时间内与产权单位或迁改施工队伍进行迁改费用的结算,双方办理结算手续及相关资料的移交,双方须保证结算手续的规范及合法。

中铁十四局集团成绵乐铁路工程指挥部
电务工区
2009.7.6。
