变电站工程施工质量数码照片采集要点

变电站工程施工质量数码照片采集要点
变电站工程日常安全文明施工数码照片采集要点
序号 项目名称 拍摄要求 数量 拍摄内容及方法 取景要点
表现业主、监理、施工项 安全技术交底 目管理人员对全体施工人 员安全交底的执行情况 表现在工程开工前施工项 目部对全体施工人员的安 安全教育培训 全教育培训、持证上岗情 况及对新进人员的三级安 全教育情况 安 全 文 明 施 工 表现施工项目部、施工现 安全文明施工总 场等安全文明施工管理水 体布置 平 施工机械和 表现施工机械和工器具的 工器具安全检验 性能状况 安全防护用品检 表现施工人员对安全防护 查 用品的使用状况 表现起重、挖掘机械安全 起重、挖掘等大 检查、评价、隐患排查自 型机械安全检查 理等工作
每次安全技术交底留存照片 正、侧面拍摄群体照,要求全体人员 全景 1-2张 着装整齐、精神状况良好。
每次安全教育培训留存照片 正、侧面拍摄群体照,要求全体人员 全景 2-3张 着装整齐、精神状况良好。 拍摄的工作、生活场所应清洁、卫生 、安全,各功能区域形象应表达统一 全景 每处留存照片1-2张 、整洁、和谐、美观的整体效果,能 较好的营造安全文明施工氛围。 按种类划分,每项次检验留 拍摄时施工机械及工器具应摆放整 存相片1-2张,检验不合格 齐,检验人员到岗、到位,采用特写 全景和特写 产品留典型相片2-3张 和全景相结合拍摄的方式。 每个主要作业点留存防护用 拍摄时防护用品佩戴规范整齐,重点 全景和特写 品使用情况照片1-2张 实出人员作业或位移状态 保留对每台设备安全检查整改前后对 特写 比相片
每次安全大检查的亮点留存 照片应全景式拍摄现场文明施工总体 照片1-2张,异常事件留存 情况,对文明施工的亮点或异常事件 全景和特写 照片2-3张 采用局部特写方式 每天留存施工关键、重要及 对施工的重点部位采用特写方式,对 危险作业部位照片1-2张 存在的案例应保存整改前后的对比照 特写 每个案例留存典型照片2-3 片。 张 每个案例留存2-3张典型照 片 照片拍摄突出案例的重点及整改前后 特写 的对比照片

医疗保险参保职工数码照片采集要求

医疗保险参保职工数码照片采集要求

山东省省直医疗保险参保职工数码照片采集要求1. 数码相机使用300万像素以上数码相机。

2. 拍摄环境室内,窗子应有窗帘避免阳光直射。

3.灯光要求1)有条件的可以配置:配置三基色柔光灯(冷光源、色温为5600K)两只、灯架两只、配套灯管12只、配套电缆(6米×2)及插头2套。

灯具摆设高度与被拍摄人肩部同高,角度为左右各45度,朝向对准被拍摄人头部,距离被拍摄人1.5-2米。

2)一般配置:自然光拍照。

4. 背景统一使用白色背景。

5. 拍摄设置A.被拍摄人采用坐式,正面拍照,眼睛直视镜头,双肩、双眼处于水平。

B.被拍摄人离背景距离应保持1米距离。

C.被拍摄人离拍摄数码相机应保持1.5-2.0米距离。

D.成像区全部面积48mm×33mm,即普通证件照片,彩色免冠照片,画面主要为人物的头部和半胸;头像居于正中,脸部需占整张照片的50%到60%;拍摄人发顶至照片顶部约占10%。

E.被拍摄人应着棕色、红色、绿色、黑色等深色系服装(不能着白色等浅色系服装)。

F.相机设置为自动曝光模式,环境明暗程度应能使照相机闪光灯自动闪光;照相机设置为2048*1536分辨率,精细(高)模式。

G.照相机要用三角架支持,防止产生抖动。

6.一般性要求不着制式服装,常戴眼镜的被拍摄人应配戴眼镜,但必须能清楚地看到双眼,镜框不能遮住眼睛的任何一部份,镜片不能是彩色的,也不能反光。

要求人像清晰,层次丰富,神态自然,无明显畸变,脸上不能有阴影,发型整齐不能遮住脸,特别是不能遮住眼睛,要露出全部面庞。

7.数码照片尺寸20*25mm 或大于 20*25mm 的比例图片8.照片命名要求每人图像保存为一个文件,以被拍摄人身份证号码+姓名为照片文件名。

9.照片格式JPG格式。

10.照片上报将单位职工所有人照片按照要求采集完成后,刻录成光盘或用移动硬盘送社保局医保处。

数据采集基础知识重点

数据采集基础知识重点

A/D基本定义
• 多通道采样
– 同步采样
» 采用多个A/D芯片,不同通道采用同一时钟 » 保证不同通道的采样时间相同(信号同步)
– 轮询采样
» 只采用一个A/D芯片,通过多路转换开关实现不同通道的切 换
» 通道转换时间 » 可以通过外加采样/保持电路保证采样的同步
– 突发模式采样
» 用通道时钟控制通道间的时间间隔 » 用另一个扫描时钟控制两次扫描过程之间的间隔
• CLK与Trigger
Advance technologies; Automate the world.
A/D基本定义
• Trigger(触发):启动、停止或同步采集事件的方法
上升沿触发
下降沿触发 正沿触发
模拟触发
触发 事件
延时触发
预触发
N
中触发
M
后触发
数字触发
M
N N
负沿触发
N
Advance technologies; Automate the world.
– NRSE
» 可避免接地回路干扰
– RSE
» 最简单,若信号满足下列条件,可选择RSE输入
➢ 输入信号幅值较大,一般需>1V ➢ 连线比较短,一般<5m ➢ 环境干扰很小或信号屏蔽比较好 ➢ 所有输入信号都与信号源共地
» 否则建议选用差分输入方式
– 总体而言,差分输入方式是比较好的选择
Advance technologies; Automate the world.
数据采集基础知识
张斌 北京凌华技术支持部
Advance technologies; Automate the world.
内容大纲

关于强化输变电工程施工过程质量控制数码采集与管理的工作要求

关于强化输变电工程施工过程质量控制数码采集与管理的工作要求

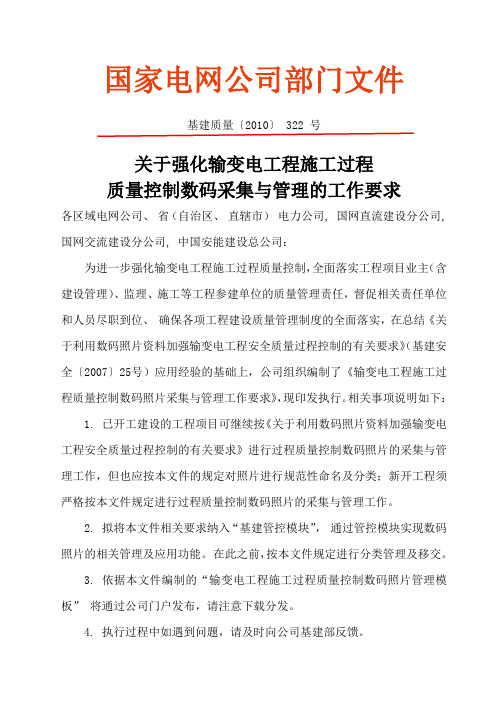

国家电网公司部门文件基建质量〔2010〕 322 号关于强化输变电工程施工过程质量控制数码采集与管理的工作要求各区域电网公司、省(自治区、直辖市)电力公司, 国网直流建设分公司, 国网交流建设分公司, 中国安能建设总公司:为进一步强化输变电工程施工过程质量控制,全面落实工程项目业主(含建设管理)、监理、施工等工程参建单位的质量管理责任,督促相关责任单位和人员尽职到位、确保各项工程建设质量管理制度的全面落实,在总结《关于利用数码照片资料加强输变电工程安全质量过程控制的有关要求》(基建安全〔2007〕25号)应用经验的基础上,公司组织编制了《输变电工程施工过程质量控制数码照片采集与管理工作要求》,现印发执行。

相关事项说明如下:1. 已开工建设的工程项目可继续按《关于利用数码照片资料加强输变电工程安全质量过程控制的有关要求》进行过程质量控制数码照片的采集与管理工作,但也应按本文件的规定对照片进行规范性命名及分类;新开工程须严格按本文件规定进行过程质量控制数码照片的采集与管理工作。

2. 拟将本文件相关要求纳入“基建管控模块”,通过管控模块实现数码照片的相关管理及应用功能。

在此之前,按本文件规定进行分类管理及移交。

3. 依据本文件编制的“输变电工程施工过程质量控制数码照片管理模板”将通过公司门户发布,请注意下载分发。

4. 执行过程中如遇到问题,请及时向公司基建部反馈。

附件:输变电工程施工过程质量控制数码照片采集与管理工作要求二○一○年十一月三日主题词:城乡建设质量控制管理工作国家电网公司办公厅 2010 年 11 月 3 日印发输变电工程施工过程质量控制数码照片采集与管理工作要求一、适用范围公司系统投资建设的 66kV 及以上电压等级输变电工程(含新建、扩建和改建项目),35kV 及以下电压等级工程建设项目可参照执行。

二、数码照片的采集工程建设过程质量控制数码照片资料应与工程建设进度同步形成,用数码相机实地拍摄,真实反映现场质量控制情况,主题应突出。

数码照片采集规范管理

数码照片采集规范管理

襄阳监理部配网工程数码照片采集管理要求依据《国家电网公司基建质量管理规定》、《国家电网公司基建安全管理规定》、《国家电网公司输变电工程标准工艺管理办法》等制度,结合输变电工程项目管理实际,制定本工作要求。

(基建安质〔2016〕56 号 ) 一、数码照片采集基本原则:(一)数码照片由工程业主项目部、监理项目部和施工项目部负责采集,三个项目部应分别独立完成采集工作,不得共用照片。

(二)照片资料应与工程建设进度同步形成,真实反映施工现场安全质量控制情况。

(三)照片采集严禁采用补拍、替代、合成等弄虚作假手段,且不得重复使用。

二、照片拍摄基本要求:(一)拍摄前,数码相机或移动设备应正确设置日期;采集的照片应保存为 JPEG 格式,画面应显示拍摄日期,分辨率应不小于 1200×1600 像素。

(二)照片画面应明确主题,可采取拍摄现场实物标识牌或利用软件自动生成电子标识牌的方式。

少数场景如已反映主题要素的会议(画面中已通过横幅、投影等展现)、标准工艺实体效果展示等,可不设标识牌,在照片命名文件中说明即可。

标识牌应包含工程名称、施工部位(或活动主题)、拍摄日期等要素,大小宜占照片整体画面的 1/16~1/9,式样如下:线路工程标识牌示例三、照片采集范围1. 安全过程控制数码照片:重点采集反映安全检查签证、安全旁站、监理巡视、过程安全检查、安全纠偏等照片。

2、质量过程控制数码照片:重点采集反映见证取样、设备开箱、质量旁站、隐蔽工程验收、监理初检和质量纠偏等活动照片。

四、数码照片整理每张数码照片应单独命名,名称尽可能简洁。

应能反映配网单项工程施工部位、主要工序及拍摄主题。

命名规则如下:配网单项工程名称-施工部位-拍摄时间(6位)-照片序号(3位)-拍摄主题;照片序号按照3位数字编号,如:000;拍摄时间按照YYMMDD 格式,如160101.举例:10kV康56高康一回陆寨五组1#台区改造工程-170425-001-重力杆施工质量旁站。

数码照片采集方案(1)

数码照片采集方案(1)

南京殷巷—天井山T接学景变110kV线路工程-电缆总承包数码照片采集方案中国能源建设集团江苏省电力建设第三工程有限公司殷巷—天井山T接学景变110kV线路工程项目部二〇一八年八月批准:年月日审核:年月日编写:年月日目录1工程概况 (4)2编制依据 (7)3编制目的 (8)4采集范围 (9)5 采集要素 (9)6职责分工 (11)1、工程概况现状110kV学景变两回进线均T接110kV高方线,为提高学景变运行安全性,将其中1回进线改T至110kV殷天线。

全线采用架空、电缆相结合方式走线。

南京市规划局编号为201601060#《南京市江宁区建设工程市政规划设计要点通知书》已经批复。

本工程将现状110kV学景变进线电缆通道位于龙眠大道东侧拉管出口处的部分电缆沟改造为电缆接头井,新建电缆线路自龙眠大道东侧新建接头井处与现状电缆接头后,沿月华西路、日晖路、善鉴路向西走线,绕过江宁区科学园消防中队后,采用22m跨度的钢桥架架空通过泄洪沟后,利用绕越高速公路既有现状涵洞下穿越绕越高速,然后沿科建路北侧继续向西走线至新立电缆终端杆G1,电缆上杆与110kV 殷天线架空线路搭接实现T接。

全线新建电缆通道长2.3公里,利用现有通道长0.1公里,新建通道按照3回110kV+12回10kV考虑,本期敷设1回,新放电缆电气长2.6公里,电缆选用铜芯、交联聚乙烯绝缘、皱纹铝护套、聚乙烯外护套纵向阻水、涂石墨导电层的阻燃型电-Z-64/110-1×800mm2,并采用相配套的中间接头和户外力电缆,型号为ZC-YJLW03终端。

本工程电缆土建主要采用电缆工作井、电缆沟、电缆排管、电缆桥架等土建形式,其中新建电缆沟30米、电缆工作井422米、电缆排管1822米。

跨越泄洪沟电缆桥架22米,采用一跨过河,基础为钻孔灌注桩,桩径800,桩长为25m,盖梁平面尺寸为2350*1000,高为600。

电缆井混凝土等级C30,抗渗等级P6,垫层采用C20素砼,电缆井断面内尺寸1600(B)*1900(H),外尺寸2100(B)*2450(H),预制盖板C20。

数据采集的要点和注意事项

数据采集的要点和注意事项《数据采集的要点和注意事项》概述:在当今信息时代,数据被认为是现代社会的新能源。

数据采集是获取和收集数据的过程,对于企业和研究人员来说至关重要。

然而,数据采集并非易事,需要专业性和及时性。

本文将介绍数据采集的要点和注意事项。

一、确定采集目标:在进行数据采集之前,明确采集的目标非常重要。

明确目标有助于确定采集的内容、方式和时间,以及所需的资源。

例如,确定你要采集的数据类型,是定量数据还是定性数据?采集哪些数据对于你的研究或业务决策最为关键?在明确目标后,就可以有针对性地进行数据采集。

二、选择合适的采集方式:数据采集有多种方式,包括在线调查、面对面访谈、场地观察等等。

根据你的研究目的和资源状况,选择合适的采集方式是极为关键的。

有时候,结合多种采集方式,可以获取更全面和准确的数据。

三、确保数据的准确性和一致性:要保证采集到的数据准确性和一致性,不仅需要明确的采集规范和清晰的操作指南,还需要培训和指导数据采集人员。

此外,及时进行数据质量检查和校验,可以减少错误或缺失数据的风险。

四、保护数据隐私和保密性:随着数据采集的广泛开展,数据隐私和保密性日益受到关注。

在进行数据采集时,需要确保采集到的数据不泄漏个人隐私或企业敏感信息。

合理的数据采集流程和安全措施,以及完善的数据保护政策和限制访问控制,是保护数据安全的重要措施。

五、及时、完整地记录数据:数据采集不仅仅是获取数据,还需要及时、完整地记录数据。

有效的数据记录包括记录采集日期和时间、采集位置、采集方法、采集人员等信息。

合理的数据记录不仅方便数据分析和整理,也有助于保持数据的可追溯性和可重复性。

六、法律和道德问题:数据采集过程中,要遵守法律和道德规范。

尊重受访者的权利和隐私,确保数据采集过程的合法性和合规性。

在涉及特定行业或敏感数据的情况下,可能还需要获得相应的许可或申请特殊的数据采集授权。

结论:数据采集是一个复杂且关键的过程,需要专注于数据的准确性、一致性和隐私保护。

新版数码照片工作要求解读及国网数码照片管理系统使用介绍


年6月1日以后新开工的项目必须严格按本文件规定开展数码照片
的采集、分类和命名整理等工作。
第一篇:适用范围 本工作要求适用于公司建设管理的110kV及以上输变电工程
项目管理,其他工程参照执行。(基建安质〔2016〕56号)
公司系统投资建设的66kV及以上电压等级输变电工程(含新 建、扩建和改建项目),35kV及以下电压等级工程建设项目可 参照执行。(基建质量〔2010〕322号文件要求) 公司系统全资及控股的110kV及以上输变电工程(含新建、 扩建和改建项目),其他工程建设项目可参照执行。基建安全 〔2007〕25号 新规明确了适用于公司建设管理110kV及以上输变电工程项 目管理,其他工程参照执行
一、业主项目部安全数码照片采集要点
3、新规此处删除了“本工程重要工程协调会”,归档至质量管理-日常质量管理-重 要会议-其他会议。
一、业主项目部安全数码照片采集要点
4、对于工程项目管理人员的监督检查,原〔2007〕25号文规定了监理人员到位情况。
新规:风险控制拍摄要求四级及以上风险作业业主项目部人员到位监督,符合《国家 电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》中附件3输变电 工程三级及以上施工安全风险管理人员到岗到位要求。
1、分为数码照片资料整管和移交、 数码照片的应用与考核两个章节 2、25号文要求要求工程竣工后一 个月内完成照片整理,照片资料由 工程建设管理单位保存,可不随工 程档案移交;322号文要求要求工 程竣工后两周内完成照片整理,由 工程建设管理单位保存
新规 照片编码(5 位)-拍摄时间(6 位) -照片序号(3 位)-拍摄主题
新规:删除了此项拍摄要求
二、业主项目部质量数码照片采集要点
3、新规增加了电缆验收内容

输变电工程施工过程监理数码照片采集说明(重要)


2
旁站ห้องสมุดไป่ตู้
照片中必须有监 理人员,突出监理 人员检查! 让施工人员帮忙 照。
3
巡视
序号
拍摄内容
拍摄要求
照片数量
牌子上写的名称 5、发电机检查 6、爬梯检查。 。 。 等等
备 注
4
定期检查
表现文明施工“六化”标准执行情况,违章、 违规等现场(包括生活、办公区)典型案例 每个案例留存 2-3 张。 等要素。 表现事件(事故)发生时的现状、结果,以 每个事件(事故)留存 3-5 及主要原因(如有可能) 、相关证明材料等。 张。
材 料 设 备 检 验
试块制作
每组 1 张
设备到货验收
每种设备 1 张
地基验槽
每基每腿 1 张
1、施工人员 2、监理人员 试块制作 3、制作过程 塔材、螺栓、导线、地线、 1、地脚螺栓到货验收 光缆盘测、绝缘子、金具等 2、塔材到货验收 检查。 3、。 。 。 。 。 。 。 1、施工人员 2、监理人员 N304 地基验槽 3、操作过程 N304 钢筋工程
序号 拍摄内容 拍摄要求 照片数量
全 )
牌子上写的名称 备 注
1
安全检查 签证
重要设施投用前拍摄 , 表现检查签证对象整 体结构、验收挂牌,以及第三方验收过程等 要素。如现场办公区、宿舍区、材料站、现 每个检查签证点留存 1-3 张。 跨越架安全检查签证 场用电签证,各分部工程开工前对工器具检 查签证,重要交叉跨越检查签证等。 对施工安全的关键部位、工序、重要及危险 作业项目拍摄,表现安全文明施工、人员作业 及移位状态、安全防护用品使用、遵章守纪 等主要要素。 线路工程应在以下方面(包括但不限于) 每个旁站点留存: 1、安全文明施工总体布置 1 进行旁站监理: 张; (一) 基础阶段: 深基坑掏挖(超过 5 米时) , 1、深基坑掏挖旁站 2、防 护 用 品 使 用 情 况 1-2 2、基础浇制旁站 易坍塌等特殊基础开挖、支护等。 张; (二)组塔阶段:全高在 80 米以上高塔平口 3、“三违”照片(若有)1-3 以上部分组立,临近带电体施工等。 张。 (三)架线阶段:10kV 及以上带电搭设和拆 除跨越架(架体平齐带电线路至封顶阶段) , 导引绳通过铁路、高速公路、不停电跨越架 (10kV 及以上电力线路) 、通航江河等。 表现施工的部位或工序日常安全文明施工管 理、安全防护用品正确配置和使用、遵章守 每次巡视留存 1-2 张。 纪情况等要素。 1、基坑开挖巡视 2、绑筋支模巡视 3、安全作业票检查 4、配电箱检查

项目工程质量数码照片采集管理办法

项目工程质量安全数码照片采集管理办法(试行版)一、总则为加强天朗地产项目工程建设过程安全质量管理,全面落实安全文明施工标准化要求,提高工程建设安全质量管理水平,在项目工程管理中以采集工程施工过程数码照片资料为辅助手段,用以强化对项目工程建设安全质量的全过程控制。

二、适用范围天朗地产所有在建项目工程(不含附属构筑物)。

三、数码照片的采集1.数码照片由运营管理中心工程管理模块各小组、各开发公司项目部、合作方(监理、总分包单位)等工程管理人员负责采集,采集范围应包含但不限于以下内容:运营管理中心工程管理模块相关管理人员主要负责采集参加的重要工程协调会、项目工程安全专项检查活动,以及月度检查、日常巡查等现场检查指导过程中反映各开发公司项目部管理人员是否尽职到位及项目工程质量安全等情况的数码照片(具体要求参见附件一)。

各开发公司项目部主要负责采集由项目部组织的有关安全检查、质量验收等活动,以及项目工程施工阶段影响工程质量和施工安全的关键部位、关键工序、重要及危险作业环节的数码照片(具体要求参见附件一)。

合作方(监理、总分包单位)主要负责采集反映施工过程中安全质量控制主要活动和关键环节,以及人员培训教育、现场安全文明施工标准执行情况、施工工艺亮点的数码照片(具体要求参见附件二)。

2.数码照片拍摄基本要求:照片分辨率宜设置为1200×1600像素及以上、采用相应压缩方式,拍摄时设置“日期时间显示”功能,具体拍摄要求参见附件一、附件二。

3.工程建设安全质量过程控制数码照片资料应与在建项目工程形象进度同步形成,用数码相机实地拍摄,真实反映现场工程安全质量实际情况。

四、数码照片的管理1.总分包单位应定期(一般每周)对采集的数码照片进行整理,其中电子文档以文件夹形式分层归档,一级文件夹以项目工程名称命名(如***工程施工安全质量控制数码照片资料),二级文件夹为三个,分别为“安全控制类”、“质量控制类”、“其他”;三级文件夹以单位工程名称命名,四级文件夹,以具体施工部位(如*单元*层*轴/*轴*)名称命名,相关照片归入对应文件夹;“其他”文件夹专门存放安全质量事故等特殊事件过程照片。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
每个事件(事故)留存典型照片3-5张。悉数留存。
发生未遂、轻伤及以上事故,或接到监理停工令或隐患通知单的事件。

施工质量控制活动Байду номын сангаас
1
材料和设备检验

试件制作及见证取样
表现试件制作主要过程、操作人员等要素
重要试件每组1-2张,悉数留存。

设备开箱检验
表现开箱设备整体外观、缺陷(如有)特写
重要设备每件留存整体照片1张,缺陷(如有)1-3张。

接地装置
表现埋设深度、搭接长度、焊接质量、防腐情况等要素
每处留存全景照片1张,局部特写照片1-3张。
2
定期安全检查
现场出现异常时的基本状况
每个事件留存照片1-2张。
每月至少检查一次。
3
安全员日检
表现施工安全的关键部位、工序、重要及危险作业项目安全监护人员到位情况,违章、违规等现场典型案例
每个案例留存2-3张典型照片
正常工作时宜每天进行。
4
事故(件)处理
表现事件(事故)发生时的现状、结果,以及主要原因(如有可能)、相关证明材料等
附件三:
施工单位数码照片采集要点
序号
拍摄内容
拍摄要求
照片数量
备注

日常安全文明施工管理
1
安全文明施工
表现人员培训教育情况,如安全教育、班前列队进行安全交底等;安全文明施工情况,如总体布置(线路工程在安全围栏外,面向现场入口处拍摄)、安全防护用品使用(人员作业、移位状态)、遵章守纪情况等。
每个主要作业点(如基础、组塔每基、架线牵张场及重要跨越架等)留存安全文明施工总体布置情况照片1张、防护用品使用情况照片1-2张、“三违”照片1-2张(若有)。
坍落度测试过程照片不少于全部基础总数的50%;试块制作过程不少于规程要求的数量50%;混凝土下料不少于全部基础数量的50%(坑深超过3米全部留存),振捣过程不少于全部基础数量的50%。每类各取典型照片3-5张留存。

基础拆模
反映基础外观质量、断面尺寸等要素。
每基基础留存A腿的外观质量照片1张,断面尺寸照片1张(具体采集该腿ab侧面,如基坑贯通其余腿应作背景)。

直线管、耐张管压接
包含清洗、压接、尺寸量测等要素。
按压接管(直线、耐张)总数的10%留存照片(随机抽取),每管留存3张。
采用塔上压接时,每基可只留存压接过程全景照片1-2张(可从地面或塔上适宜位置拍摄)。

变电工程
拍摄时在明显位置放置标注号牌(注明工程名称、桩号及部位)
标注号牌应采用非反光材料制作、底色为白色,方便擦写。
施工单位负责接收、保管的材料设备
2
隐蔽工程验收

线路工程
拍摄时在明显位置放置标注号牌(注明工程名称、桩号及部位)
标注号牌应采用非反光材料制作、底色为白色,方便擦写。

基础钢筋绑扎
包含钢筋数量、间距、保护层厚度等要素
每基基础均留存照片1张,具体留存A塔腿,且面向该腿ab侧拍摄。

基础混凝土浇筑
坍落度测试、试块制作、混凝土下料、振捣等关键环节。

地基验槽
反映地基基槽地质状况、尺寸等要求
每个建(构)筑物分别留存2-3张照片。

钢筋工程
包含钢筋数量、间距、保护层厚度等要素
每处留存全貌和局部特写各1张,须覆盖全部相关单位工程
单位工程划分按验评规程。

地下混凝土工程
反映浇筑过程关键要素
每日每个作业点至少留存1张照片。

防水工程
能表现施工关键环节
每处基层、找平层、防水层施工状态照片各1-2张,悉数留存。
