设计变更联系单
变更联系单【范本模板】

设计变更联系单
工程名称:如东县鑫源城投房地产开发有限公司新光小区二期配网总承包工程编号:
2、本表仅用于向设计单位提出非设计原因引起的设计变更,作为设计变更审批单、重大设计变更审批单的附件.
3、本表一式五份(施工、设计、监理、工程建设班各一份,配电运检室(配电工区)存档一份)。
重大设计变更审批单
工程名称:如东县鑫源城投房地产开发有限公司新光小区二期配网总承包工程编号:
注:1.编号由监理项目部统一制定,作为审批重大设计变更的唯一通用表单。
2.本表一式五份(施工、设计、监理、工程建设班各一份,配电运检室(配电工区)存档一份)。
设计变更联系单

(xx治理工程建设管理处[2019]联系01号)
致:xx
事由:
1、x村泵站前池挡土墙高程由33.8米加高至35.0米,为防止院落下雨积水,站内地面需由33.8米回填至35.0米;盖村泵站前池进水口护坡部分损坏,建议用12cm厚C20砼修复;x村泵站前池工作桥损坏严重需改建。x村泵站西侧砖砌排水沟(33米)损坏严重,需拆除重建。因x村泵站增加一台水泵需增加一台GGD2配电盘一台。
3、东周桥下游右岸为东周村村民休闲广场,村民经常在此活动,为保证安全。建议在桥下游右岸护坡压沿上安装仿木混凝土栏杆
4、x泵站灌溉渠与原土渠衔接段(15米)的渠底和边坡采用30CM厚M7.5浆砌石护砌。
Xx单位:
(签字盖章)
日 期: 2019年7月10日
被联系单位处理结果或意见:
1、x村泵站站内地面由33.8米回填至35.0米;x村泵站前池进水口护坡损坏部分用12cm厚C20砼修复;x村泵站前池工作桥新建台帽、桥板、栏杆。新建33米砖砌排水沟。相应增加一台GGD2配电盘。
2、x河开挖后沿线村需增设排洪管。具体数量为4+440右岸Φ300砼管12米;4+380右岸Φ300砼管8米;4+350右岸Φ500砼管8米;4+110右岸Φ300砼管8米;4+050左岸Φ1000砼管10米;3+870右岸Φ1200砼管4米;3+646李村桥左岸两侧Φ500砼承插管36米;2+840严村桥左右岸两侧Φ300砼承插管24米;2+237东周桥左岸两侧Φ300砼承插管16米、东周桥右岸两侧Φ500砼承插管12米;1+362后辛安桥Φ800砼承插管18米。
3、东周桥下游右岸护坡压沿上增设仿木混凝土栏
工程设计变更联系单

工程联系单
工程联系单
工程联系单
工程联系单
工程联系单
工程联系单
工程联系单
工程联系单
办公设备购销合同
甲方:(购货方)
乙方:(配送方)
为规范双方的购销行为,构建诚信、公正的办公设备购销秩序,根据《中华人民共和国合同法》,经双方协商签订如下合同:
一、采购产品及其价格
甲方通过方式后,决定向乙方采购一批办公设备(配置详情及相关售价详见附件),含电脑、打印机、传真机和一体机等办公设备,合同总价为元(大写:元整)。
二、产品的验收、售后服务及质保
1. 双方协定的合同价格包含所有设备的运输、安装、调试、检验及售后服务、税金等一切费用。
2. 乙方按附件要求提供的电脑、打印机、传真机、一体机和数码相机等办公设备应为真品,并保证三包,硬件必须为原厂原装。
为保证乙方所使用的产品非串货、拼货,验货时必须出具制造商对本次提供设备的序列号所对应的最终用户为买方的证明原件。
3.。
设计变更联系单

设计变更联系单

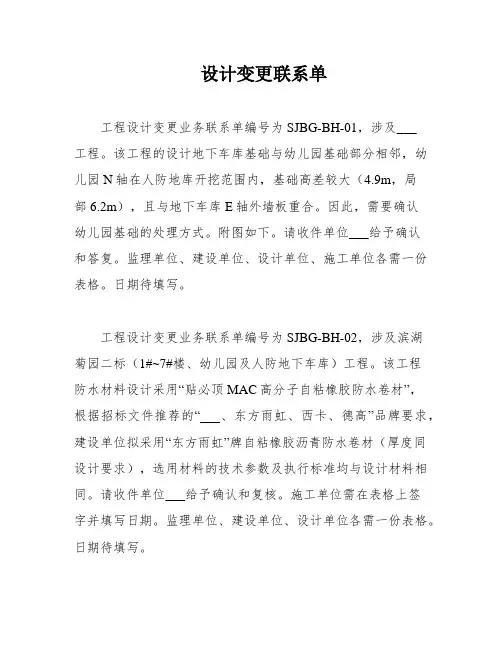

工程设计变更业务联系单编号为SJBG-BH-01,涉及___
工程。
该工程的设计地下车库基础与幼儿园基础部分相邻,幼儿园N轴在人防地库开挖范围内,基础高差较大(4.9m,局
部6.2m),且与地下车库E轴外墙板重合。
因此,需要确认
幼儿园基础的处理方式。
附图如下。
请收件单位___给予确认
和答复。
监理单位、建设单位、设计单位、施工单位各需一份表格。
日期待填写。
工程设计变更业务联系单编号为SJBG-BH-02,涉及滨湖
菊园二标(1#~7#楼、幼儿园及人防地下车库)工程。
该工程
防水材料设计采用“贴必顶MAC高分子自粘橡胶防水卷材”,
根据招标文件推荐的“___、东方雨虹、西卡、德高”品牌要求,建设单位拟采用“东方雨虹”牌自粘橡胶沥青防水卷材(厚度同设计要求),选用材料的技术参数及执行标准均与设计材料相同。
请收件单位___给予确认和复核。
施工单位需在表格上签
字并填写日期。
监理单位、建设单位、设计单位各需一份表格。
日期待填写。
工程设计变更联系单

工程设计变更联系单
项目编号:XXX-XXX
编制人:XXX审核人:XXX审定人:XXX
变更内容及原因:
1.变更内容:
(在此处详细描述工程设计变更的具体内容,包括但不限于图纸、规范、材料等方面的变更,具体细节应做到全面、准确并易于理解。
)
2.变更原因:
(在此处详细描述导致工程设计变更的原因,包括但不限于需求变更、规划调整、技术改进等方面的原因。
)
相关方意见和建议:
(在此处列举相关方对工程设计变更的意见和建议,如现场施工人员、工程监理等。
)
责任机构:
(在此处列举相关责任机构,包括但不限于设计院、施工单位、监理
单位等,每个机构的具体职责应做到明确、清晰并具体。
)
计划实施时间:
(在此处提供工程设计变更的计划实施时间,包括但不限于开始时间、结束时间等,时间安排应合理并充分考虑相关因素。
)
变更影响评估:
(在此处对工程设计变更的影响进行评估,包括但不限于影响范围、影响程度等方面的评估。
评估应基于充分的信息和数据,并做到科学、客观和真实。
)
变更实施方案:
(在此处提供工程设计变更的实施方案,包括但不限于变更流程、变更步骤、变更控制、变更验收等方面的具体内容。
方案应合理、可行且易于操作。
)
签署:
编制人:____________________
审核人:____________________
审定人:____________________
日期:____________________。
建筑工程设计变更联系单表格

12 本单一式二份;施工单位、建设单位签字确认后生效本单一式二份;施工单位、建设单位签字确认后生效本单一式二份;施工单位、建设单位签字确认后生效工程设计变更管理规定为完善工程建设管理,规范工程设计变更行为和有效实现工程的投资、工期和质量三大目标控制,加强对工程施工阶段的施工图管理,合理控制工程造价,减少因设计变更带来的造价增加或延误施工工期,结合建筑工程的特点,制定本规定。
第一章总则第一条适用范围:所有工程在合同签订后的实施过程中所发生的工程变更,包括设计变更、特殊情况下发生的且不是由于施工单位原因造成的现场签证及其他原因引起的索赔等。
设计变更是指工程完成招标后,对比招标所用施工图纸,设计院发出的所有的修改施工图(包括对施工图纸的修改、增补、废除,出新版图纸等)。
第二条设计变更应立足于确保结构安全,改善使用功能,合理控制造价和方便施工,安全施工,保证施工质量和工期。
第三条本规定中的设计原因是指设计单位施工图成品文件中存在的问题和错误;非设计原因是指工程建设施工现场外部条件发生了改变,或建设、使用单位的要求发生了改变。
第四条建设单位、施工单位、监理单位不得变更建设工程设计文件;确实需要变更工程设计文件的,应当由设计单位出具变更文件。
设计单位对修改的设计文件承担相应责任。
第五条参与工程建设的各有关单位应共同努力,提高工程建设管理水平,提高设计质量,减少一般设计变更,避免重大设计变更,努力控制工程造价。
第二章管理原则第六条变更设计应当遵循“优化设计、优化施工”的原则,以达到“提高工程质量、缩短工期、节约工程成本”之目的。
第七条变更设计实行审批管理制;未经审查批准的设计,不得擅自变更;禁止利用设计变更提高设计标准、降低安全储备、延长工期、提高工程造价。
第八条发包人拥有对工程变更的最终审批权,经审批同意的工程变更总金额超过规定数额的,可按《合同管理办法》签订补充合同。
第九条发包人:项目组是发包人现场管理的代表,负责对审批权限内的工程变更实行审批,对审批权限外的变更,负责上报公司审批。
工程设计变更联系单

工程设计变更联系单在工程项目的实施过程中,由于各种原因,工程设计变更时有发生。
工程设计变更联系单作为沟通和记录这一变更过程的重要文件,对于保证项目的顺利进行、控制成本、保障质量以及明确各方责任具有至关重要的作用。
一、工程设计变更联系单的定义与作用工程设计变更联系单是指在工程项目建设过程中,由建设单位、施工单位、设计单位或监理单位等提出,对原设计文件进行修改、补充、完善等变更的书面通知和协商记录。
它是工程变更管理的重要依据,也是工程结算和竣工验收的必备文件。
其主要作用包括:1、确保工程变更的合法性和规范性:通过书面形式记录变更的原因、内容、审批流程等,使变更符合相关法律法规和合同约定。
2、保证工程质量和安全:合理的设计变更能够优化工程方案,消除潜在的质量和安全隐患。
3、控制工程成本:准确记录变更导致的费用增减,便于成本核算和控制。
4、协调各方关系:促进建设单位、设计单位、施工单位和监理单位之间的沟通与协作,明确各方责任和义务。
二、工程设计变更联系单的格式与内容工程设计变更联系单通常应包括以下基本格式和内容:1、表头部分工程名称:明确变更所涉及的工程项目名称。
编号:对变更联系单进行统一编号,便于管理和查询。
日期:填写联系单的发出日期。
2、提出单位信息单位名称:注明提出变更的单位名称。
联系人:填写联系人姓名。
联系电话:提供有效的联系电话。
3、变更内容描述变更部位:详细说明变更发生的具体部位或区域。
变更原因:阐述导致变更的原因,如设计缺陷、施工条件变化、业主需求调整等。
变更内容:具体描述变更的内容,包括技术要求、材料规格、施工工艺等方面的改变。
4、对工程的影响质量影响:分析变更对工程质量可能产生的影响。
进度影响:评估变更对工程进度的影响,包括是否会导致工期延误以及延误的时间。
成本影响:计算变更引起的费用增减情况,包括直接成本和间接成本。
5、附件相关图纸:提供变更部位的详细图纸,以便各方清晰了解变更情况。
设计变更工作联系单

日期:2019年7月17日
工作联系函
工程名称
孝感市澴川路市政(污水)改造工程
主题
关于明挖改水平定向钻工艺的设计变更
主送:孝感市城乡规划建筑设计研究院
抄送:湖北建丰工程监理有限公司
致:孝感市城乡规划建筑设计研究院
内容:
由孝感市上善建设工程有限公司施工的澴川路市政(污水)改造工程,其中天丝路以南部分按原设计采用明挖法施工,天丝路以北部分根据2019年7月15号管委会批复的《关于澴川路市政(污水)改造工程施工方案变更的建议》,需对W1-W10段管网由明挖法施工变更为水平定向钻施工工艺施工,现要求设计单位出具相应的设计变更图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
日 期:
监理单位意见:签字盖章:
日 期:
建设单位意见:签字盖章:
日 期:
设计单位意见:设计单位:
代表签字:
日 期:
注:本表一式四份,建设单位、项目监理机构、设计单位、施工单位各一份。
工程设计变更业务联系单
编号:SJBG-BH-02
工程名称容,请收件单位给与确认与复核。施工单位:
代表签字:
日 期:
监理单位意见:监理单位:
代表签字:
日 期:
建设单位意见:建设单位:
代表签字:
日 期:
设计单位意见:
设计单位:
代表签字:
日 期:
注:本表一式四份,建设单位、项目监理机构、设计单位、施工单位各一份。
设计变更联系单
工程设计变更业务联系单
编号:SJBG-BH-01
工程名称
滨湖菊园幼儿园
收件单位
合肥市滨湖新区建设投资有限公司
合肥工大建设监理有限责任公司
合肥工业大学建筑设计研究院
联系内容:
工程设计地下车库基础与幼儿园基础部分相邻,幼儿园N轴在人防地库开挖范围内,基础高差较大【,局部】,且与地下车库E轴外墙板重合,幼儿园基础如何处理。附图如下:
收件单位
合肥市滨湖新区建设投资有限公司
合肥工大建设监理有限责任公司
合肥工业大学建筑设计研究院
联系内容:
工程防水材料设计采用“贴必顶MAC高分子自粘橡胶防水卷材”,根据招标文件推荐的“卓宝科技、东方雨虹、西卡、德高”品牌要求,我单位拟采用“东方雨虹”牌自粘橡胶沥青防水卷材【厚度同设计要求】,选用材料的技术参数及执行标准均与设计材料相同。
