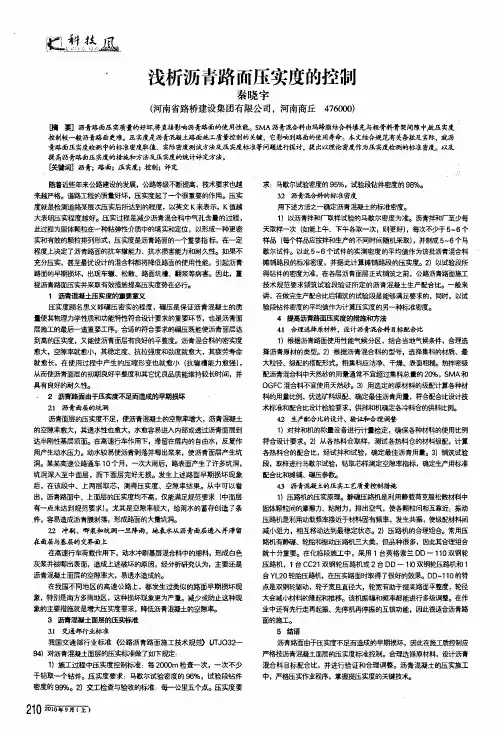

沥青混凝土路面面层压实度的控制

沥青混凝土路面面层压实度的控制
沥青混凝土路面面层压实度的控制

沥青混凝土路面面层压实度的控制

1.前言

沥青路面是由以沥青材料作为结合料,粘结矿料而修筑的面层与各类基层、垫层所组成的路面结构。与水泥路面相比,沥青路面具有表面平整、接缝、行车舒适、耐磨性好、振动小、噪声低、施工期短、护维修方便等优点,因而获得越来越广泛的应用。但是我国沥青路面经常发生早期损坏,其中之一是沥青路面“压实度”低所造成。没有得到很好压实的沥青混合料,空隙率加大,使用过程中水容易进入空隙造成水损害。同时行车碾压会造成混合料的压密变形而形成不正常的车辙,这一切都严重影响沥青路面耐用性能。因此在施工过程中,如何采取有效的措施和施工方法,保证沥青路面面层压实度,显的非常重要。

2.影响沥青路面面层压实度的因素

沥青路面的压实度主要与受压实时,混合料的温度、压实工艺、压实机械三大因素影响。

2.1混合料的温度

沥青的粘度受温度的影响而升高或降低,在初压时温度过高或过低都应避免,当碾压温度过高时,沥青粘度低,混合料易错位活动,推移现象较严重,还易出现裂纹。当碾压温度过低时,沥青粘度低又难以压实,如过度碾压就会出现发裂现象。

2.2压实工艺

压实程序分初压、复压、终压,初压的目的是整平和稳定混合料,同时为复压创造条件,是压实的基础。复压的目的是使混凝土合料密实、稳定、成型,混合料的密实程度取决于这道工序。终压的目的是消除轮迹,最后形成平整压实面。

2.3压路机的型号

我国常用的沥青路面压路机主要有:静力光轮压路机、轮胎压路机和振动式压路机,不同的压路机有各自的特点,选择合适的压路机,可使沥青路面面层的压实度得到保证。由于振动压路机振动产生的冲击力使得单位线压力大大提高并且当振动压路机对表面连续地快速冲击时,相同频率的压力波穿入材料层内,还会使材料的颗粒发生移动,重新进行排列而使之密实,所以振动压路机目前得到广泛的应用。

3.提高沥青路面面层压实度的措施

3.1控制摊铺后的温度

高速公路沥青路面面层施工技术

高速公路沥青路面面层施工技术 沥青面层是位于路面基层上最重要的路面结构层,它直接承受车轮荷载和大气自然因素的作用,应具有平整、坚实、耐久及抗车辙、抗裂、抗滑、抗水害等多方面的综合性能。沥青面层的施工技术复杂,又是具有代表高速公路最终质量标志的工程项目之一,因此在面层施工中必须严格要求,对施工技术标准及施工工艺进行进一步优化,将沥青路面面层施工质量提高到新水平。 1.面层沥青混凝土的技术标准 根据交通行业标准JTJ014-97《公路沥青路面施工技术规范》和JTJ032-94《公路沥青路面施工技术规范》的规定,结合多雨地区防水要求,江苏高速公路均采用三层式沥青混凝土结构,上、中、下三层面层均为连续型密级配沥青混合料。具体为4cm上面层(采用玄武岩集料)用AK-16A级配类型,5cm中面层(采用石灰岩集料)用AC-25Ⅰ级配类型,7cm下面层(采用石灰岩集料)用AC-25Ⅰ级配类型。 按沥青面层所选定的沥青混凝土类型,均为热拌密级配沥青混凝土混合料,各类型沥青混合料矿料级配应符合表1的规定,各层所采用的优质石油沥青(标号AH-70)其技术要求见表2,粗、细集料及填料也必须满足统一的技术要求。根据交通行业标准的规定,各面层沥青混凝土应符合表3规定的马歇尔试验标准,对于上面层和中面层的沥青混合料进行配合比设计时,动稳定度应不小于800次/mm。

沥青面层用沥青混凝土矿料级配通过率(%)范围表1 石油沥青技术要求表2

热拌沥青混凝土马歇尔试验技术标准表3

注:沥青混凝土混合料间隙率(VMA)宜符合(AK-16A不小于14.5%、AC-25Ⅰ不 小 2.施工准备、施工工艺及注意事项 2.1施工准备及注意事项 (1)必须把好原材料的质量关,特别注意粗细集料和填料的质量,对不合格矿料不准运进拌和厂。 (2)做好施工机械和质量检测仪器的准备工作,必须配备齐全的施工机械和配件,做好开工前的保养、调试和试机,并保证在施工期间一般不发生有碍施工进度和质量的故障;还必须配备性能良好、精度符合规定的质量检测仪器,并配备足够的易损部件。 (3)必须进行完善的沥青混凝土配合比设计,包括马歇尔试验设计、浸水马歇尔试验残留稳定度检验和车辙试验抗车辙能力检验。关于沥青混凝土配合比设计的统一规定为: ①对同一拌和厂两台拌和机,如果使用相同品种的矿料,可使用同一目标配合比。目标配合比需经监理工程师审查批准后才能进行生产配合比设计。如果某矿料产地、品种发生变化,必须重新进行目标配合比设计。 ②每台拌和机均应进行生产配合比设计,由监理工程师审查批准后,才能进行试拌与试铺。 (4)沥青面层施工开工前,均需先做试铺路段。试铺路段施工分

路面工程施工专项方案设计

316国道西乡县城过境公路工程 沥青砼路面工程施工专项方案 一、路面工程概况 1、316国道西乡过境线K0+000-K5+320段二级路路面宽度12米。路面结构:20厘米水泥稳定砂砾底基层+20厘米水泥稳定碎石基层+透层+封层+6厘米中粒式沥青混凝土+粘层+4厘米粒式改性沥青混凝土。路面各层弯沉值:路床顶部(168),底基层(108.2)基层(42)下面层(35)上面层(31.2) 2;20厘米水泥稳定碎工程数量:20厘米水泥稳定砂砾底基层:46650m222;6厘米中粒式沥;封层:52181.2 m53825 ;透层:48845 mm石基层:22;4厘米粒式改性沥青混凝土:青混凝土:48845 m48845 ;粘层:48845 m2 。m 2、K5+320-K8+320、K11+142-K15+645.966段一级路路面宽度23米。K9+660-K10-015段、K10+015-K11-142段路面宽度20米。路面结构:30厘米水泥稳定砂砾底基层+20厘米水泥稳定碎石基层+透层+下封层+6厘米中粒式沥青混凝土+粘层+4厘米粒式改性沥青混凝土。路面各层弯沉值:路床顶部(168),底基层(64.4)基层(31.5)下面层(27.2)上面层(24.8)。 2;2030工程数量:厘米水泥稳定砂砾底基层:183288.31m厘米水

泥222;6 封层:186291.4m稳定碎石基层:194132.51m ;透层:177465.31m ;22;222477.31 m;粘层:4厘米粒式改性沥厘米中粒式沥青混凝土:48845 m2 48845 m青混凝土:二、路面底基层、基层的施工措施 (一)试验路段施工 在底基层、基层开始正式铺筑前,分别铺筑单幅不小于200m的试验路段。在试验路段开工至少14天之前,提供用于试验的材料和混合料配合比设计以及备料、拌和、摊铺、碾压的设备一览表和施工程序、工艺操作等详细书面说明并报请监理工程师批准。 通过试验路段的施工验证,确定以下主要项目: (1)进场人员的合理配置; (2)用于底基层、基层的集料配合比例; (3)底基层、基层摊铺的松铺系数; (4)摊铺、碾压设备的合理组合; (5)科学、标准的施工方法: ①各项集料数量控制; ②摊铺方法和适用的工具; ③合适的拌和机械、拌和方法、拌和时间等; ④混合料含水量的增减与控制方法; ⑤整平和整形的合适机具和方法;

水泥混凝土路面面层施工工艺标准[详]

水泥混凝土路面面层施工工艺 1、安装模板 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm, 木模板±2mm. 2、安设传为杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 3、摊铺和振捣 对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm.超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5.每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。施工中应注意以下几点: 1)真空吸水深度不可超过30cm. 2)真空吸水时间宜为混凝土路面板厚度的1.5倍(吸水时间以min计,板厚以cm计)。 3)吸垫铺设,特别是周边应紧贴密致。开泵吸水一般控制真空表lmin内逐步升高到400~500mmHg,最高值不宜大于650~700mgHg,计量出水量达到要求。关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸10~15s,以脱尽作业表面及管路中残余水。 4)真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增 强板面强度的均匀性。

路面水稳层专项施工方案

路面水稳层专项施工方案 一、施工前的准备: 1.1、水泥稳定碎石混合料 路基通过验收后,方可进行水稳层施工,水稳层共三层,分为下底基层(厚20厘米),上底基层(厚20厘米),基层(厚20厘米);下底基层采用4%水泥稳定碎石,上底基层采用4%水泥稳定碎石,基层采用5.5%水泥稳定碎石。 材料 1.1.1 、水泥 水泥选用标号为42.5号的普通硅酸盐水泥,不使用快硬早强水泥和已受潮变质的水泥。选用初凝时间在3h以上终凝时间在6h以上的水泥, 1.1.2、碎石 用于基层和底基层的碎石应满足:扁平颗粒含量≤20%;压碎值≤30%,同时其组成应满足下表要求:

注:1、上表的筛孔指方孔筛。 1.1.3、水泥剂量 水泥剂量应通过配合比试验确定,设计所给的剂量为参考值。必要时,应首先改善集料的级配,然后用水泥稳定。 1.2、因本项目拟采用商砼厂家提供的混合料,故施工前准备工作如下: 1.2.1、给混合料提供商家提供原材料的设计及规范要求,并要求商家按设计及规范要求使用原材料(提供原材料质检证明)。 1.2.2、给混合料提供商家提供设计或质检站提供的设计配合比,要求混合料提供商家严格按配合比配料,并提供质量满足设计及规范要求的混合料(提供质检证明)。 1.2.3、混合料提供商家按本项目提供的施工进度计划组织材料,保证按时按质提供混合料,以保证施工的连续进行。 1.3、机械设备准备: 施工机械提前2天进场。施工前进行调试和保养工作,以保证机械设备处于最佳状态。 1.4、施工人员准备:

1.4.1、人员进场培训: 施工人员在进场后,根据工程具体情况和设计要求,针对质量通病和容易出现质量问题的步骤,由项目施工管理人员、质量管理人员对班组现场管理人员进行施工技术交底。班组质量负责人再对施工作业人员进行交底和培训。 1.4.2、安全教育:组织全部施工作业人员参加由项目安全管理人员组织进行的施工安全教育。 1.4.3、安排专职电工负责供电线路的架设和维护,同时负责设备的日常检测和维护工作。 二、施工技术措施: 2.1、施工顺序: 施工准备—→现场放样—→拌合混合料—→混合料运输、摊铺—→碾压—→压实度检测—→单项完成。 2.2、施工工艺及质量要求: 质量技术指标 4%水泥稳定碎石底基层 压实度(重型击实试验):96% 平整度:≤15mm 中线高程:+5mm,-15mm 横坡度:±0.3% 7D浸水抗压强度:≥2.5M P a 弯沉值:≤80(0.01mm)

j影响沥青路面平整度的因素及控制措施

j影响沥青路面平整度的因素及控制措施

影响沥青路面平整度的因 素及控制措施 摘要:路面平整度是衡量高等级公路使用性能的一项重要指标。从施工的各个环节分析影响路面平整度的主要原因,并提出相应的对策。 关键词:沥青路面;平整度;影响因素;对策 随着高等级公路的迅速发展,对于路面平整度要求越来越高,良好的路面平整度不仅可以产生巨大的社会影响和经济效益,而且还可以减少由于平整度差异而引发的各种路面病害,延长公路的使用寿命。 1影响沥青路面平整度的主要原因 沥青路面的施工,影响因素很多,单是路面平整度,就与施工人员素质、路基施工质量、路面底基层及基层的施工、路面施工机械的选用及路面材料的质量有关,而这些恰恰就是影响路面平整度的主要原因。

1.1基层顶面平整度较差 基层顶面平整度不好,将直接影响到沥青面层的平整度。由于沥青面层往往很薄,如果基层平整度较差,利用沥青面层找补是相当困难的。基层的平整度差,使其上的沥青薄厚不均,开放交通一段时间后,沥青面层混合料密实度变异性加大,在行车反复荷载作用下,沥青混合料进一步压密,使不平整度加大。 1.2路基不均匀沉降 由于路基填料控制不严、地基处理不当或填土路基压实度不够,路基产生不均匀沉降,必将导致路面平整度的严重下降。路基是路面的基础,路基不均匀沉陷,必然会引起路面的不平整,而车辆在不平整的路面上行驶,产生较大的冲击力,进一步使不平整度加大。 1.3配合比设计不理想 沥青面层混合料的配合比设计直接影响面层的各项指标。良好的基配、合理的沥青用量将保证路面的使用寿命。

否则,由于配合比设计不合理,导致沥青混合料高温稳定性差、水稳定性不好,产生严重的车辙和裂缝,必将严重影响路面平整度。另外,基层配合比的设计将影响到半刚性基层的整体强度,作为面层的直接承重层,基层强度的好坏将直接关系到沥青面层的各项指标。 1.4施工工艺水平低及机械设备的落后 由于施工工艺水平低而引起沥青面层不平整的情况是经常发生的,施工过程中对混合料的温度控制、接缝处理,均可对路面平整度产生较大的影响;另外,机械设备没有合理的配套使用对摊铺平整度影响很大,如摊铺机结构参数不稳定、行走装置打滑、摊铺机摊铺的速度快慢不匀、机械猛烈起步和紧急制动以及供料系统速度忽快忽慢都会造成面层的不平整和波浪。因此,需要在施工中反复总结,不断提高施工水平,逐步提高施工质量。 1.5碾压对平整度的影响 沥青面层铺筑后的碾压对平整度有着重要影响,选择碾压机具、碾压温度、速度、路线、次序等都关系着路面面层的平整度,主要表现在:

水泥混凝土路面面层施工方案

水泥混凝土路面面层施 工方案 集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#

渭南市临渭区 2018 年通村公路“油返砂”整治工程水泥混凝土路面面层施工方案 编制: 审核: 审批: 陕西星元建设工程有限公司 二0一八年九月 一、编制依据 (3) 二、工程概况 (3) 三、材料及配合比 (3) 四、施工工艺、方法 (4) 五、投入的主要施工机械设备 (10) 六、施工组织机构及人员安排 (11) 七、质量控制 (12) 八、安全质量保证措施及文明施工 (13) 九、结语 (15) 水泥混凝土路面面层施工方案 一、编制依据 1、路面施工设计图; 2、公路路面基层施工技术规范JTJ 034-2004; 3、公路工程质量检验评定标准JTJ F80/1-2017; 二、工程概况

1、项目名称:陕西省渭南市临渭区2018 年通村公路“油返砂” 整治工程施工三标段 2、建设地点:施工三标段三张镇、固市镇等多个乡镇所涉及的通村道路 3、建设规模:路线总长约 4、质量要求:达到国家现行行业施工验收规范“合格”标准 5、安全目标:达标 三、材料及配合比 1. 水泥:用于水泥砼路面板的水泥,弯拉强度不能小于,采用硅酸盐水泥,水泥标号为,进场时,应有产品出厂化验单,并应对品牌、标号、包装、数量、出厂日期等进行检查验收(出厂日期不少于七天,不大于三个月)。超过三个月或受潮的水泥,必须经过试验,视试验结果决定可否使用。已结块变质的水泥不能使用。 2.砂:采用富平县,洁净、坚硬的中粗砂,含泥量不超过2%。 3.碎石:采用本地产碎石,碎石粒径应不大于40mm,强度等级2级,针片状颗粒含量小于15%。 4.水:采用饮用水。 5.钢筋:采用优质螺纹钢和圆钢作拉杆和传力杆。 四、施工方法、工艺 (一)施工准备 1、测量已放线,轴线、标高控制桩已固定;

沥青路面面层常见厚度

我国高速公路沥青面层的合理厚度应在12~18 cm(看交通量,实际采用的有很多更厚的,从工程实践的体会中了解到,16cm厚的面层仍感觉有点薄,18cm可能会较合适。)目前我国高速公路沥青面层的厚度差异很大,薄的仅10cm左右,厚的20cm左右,最厚达32cm。壳牌沥青路面设计方法在概括各国的观点和使用经验时指出,水泥底基层上沥青路面面层厚度取决于答应产生裂缝的程度,常变化在15~25cm之间。 采用沥青路面时,二级公路采用的沥青混凝土层厚度应不小于7cm,三级公路采用的沥青混合料层厚度应不小于3cm,并应根据道路交通量的大小等因素进行合理沥青层厚度的选择。采用水泥砼路面时,二级公路板厚应不小于22cm,三级公路板厚一般不小于20cm,四级公路路面宽度为3.5米时板厚不得小于16cm,路面宽度大于3.5米时板厚不得小于18cm。 新建、改建(路面)的农村公路,路面基层应采用水泥稳定碎石、二灰碎石等半刚性材料,其厚度不应小于16cm。新建的农村公路路面底基层应采用水泥稳定粒料(土)、石灰粉煤灰稳定土、石灰稳定粒料(土)、石灰工业废渣、填隙碎石等或其它适宜的当地材料铺筑。 三级公路:基层:水稳砂砾,厚度20厘米;面层:沥青碎石+沥青混凝土,厚度10厘米。三级公路为10年沥青贯入式适用于二、三级公路,也可作为沥青混凝土面层的联结层。沥青表面处治:沥青表面处治可改善路面行车条件,承担行车磨耗及大气作用,延长路面使用年限。所铺筑的沥青路面,其厚度可大于3厘米。在计算路面厚度时,其强度一般不计。沥青表面处治,一般用于三级公路,也可用作沥青路面的磨耗层、防滑层。 我们此次调查的路段有:广州—佛山高速公路、广州—深圳高速公路、广州—花都高速公路和深圳深南大道一级公路。名称路段面层联结层基层广深4cm沥青混凝土磨耗层10cm沥青碎石23cm水泥碎石上基层8cm沥青混凝土上面层25cm级配碎石底基层10cm沥青碎石下面层广佛4cm沥青混凝土上面层6cm沥青碎石25cm6%水泥石屑上基层5cm沥青下面层25~28cm4%水泥土(石粉砂砾)底基层广花3cm沥青混凝土上面层20cm6%水泥稳定碎石上基层,30cm4%水泥稳定碎石、石粉底基层4cm沥青混凝土下面层深南5cm沥青混凝土上面层40cm6%水泥石屑上基层8cm沥青贯入下面层15cm4%水泥石屑底基层从表中的路面结构来看,广深高速公路是最厚的,包括联结层其面层厚度为32cm,路面总厚为100~110cm,这个结构是当时外商出于商业目的,自己定的,不是从技术角度考虑的,所以受到了专家的批评,被认为是不合理不经济的结构,尤其不适用于高温多雨的广东地区 深南大道是1990年建成通车的汽一级专用路,沥青面层13cm厚,沥青下面层是8cm的沥青贯入式,从使用情况来看,这段路结构较合理 杭甬高速公路的情况,这条路始建于1992年,完工于1995年,路面结构为:计划后续3~4cm细粒式沥青混凝土中粒式沥青混凝土4~6cm沥青碎石5~8cm二灰碎石或水泥稳定碎石28~34cm级配碎石20cm杭甬路所经地带的软土深度在全国是最严重的,深达60m,含水量70~80%,沉降量达到填一半陷一半,全线145km,有94.5km为软土,占杭甬路总长的65.2%,考虑到深层特厚软土通车后必定会出现较大的不均匀沉降,计划采用过渡路面,分二期铺筑,一期面层厚度为12cm左右,二期路面间隔5年,铺筑后为12~18cm.全线路基平均高度为3.8m.由于当时工期紧,预压期没达到要求,提前1年完工。通车1年半以后,局部路段不同程度地出现了沥青混凝土路面裂缝、断裂、贫油、松散、龟裂,上基层、底基层开裂、变形、破损、唧浆等病害。由于破坏严重,有些数据已无法统计。从工程实践来看,采用超载

沥青路面专项施工方案61976

马金铺产业基地A、B地块 沥 青 道 路 专 项 施 工

方 案 单位名称:昆明永续公路工程有限公司 编制人员:闻远莉 编制日期:2016年1月20日 工程概况第一部分. 第一节工程概述 马金铺产业基地B地块道路工程位于呈贡县马金铺,根据本工程的交通量,交通组成及交通特性,采用路面结构作法如下: 在原混泥土路面上铣刨拉毛1CM,洒透层油沥青用量(kg/m2) 0.6,铺玻纤格栅,AC-13沥青混合料4CM ,AC-20沥青混合料7CM,根据现场具体情况,施工内容:铣刨混泥土1cm+洒透层油+铺玻纤格栅+铺筑AC-20沥青混合料7CM +铺筑AC-13沥青混合料4CM 第二节设计技术要求

一、矿料 矿料级配组成可参考表1、2 防滑指标:F0≥45,TD=0.2, PSV≥35. 表1 AC-20矿料级配范围推荐沥青用量4.3% (1)AC-20矿料级配范围

粗集料:采用的卵石须大型反击式碎石机扎制。为减少粉尘排出量,建议在扎制石屑和碎石时,应调整碎石机、,尽可能减少粉尘的产量。扎好的碎石应分开堆放,并做好防尘处理,保持碎石清洁。 具体质量技术要求见下表。

细集料:细集料可采用天然砂、机制砂、石屑。细集料应洁净、干燥、无风化、无杂质,并有适当的颗粒级配。具体质量要求见下表 (细集料的洁净程度,天然砂以小于0.075mm的含量的百分数表示,石屑和机制砂以砂当量(适用于0~4.75mm)或亚甲蓝值(适用于0~2.36mm和0~0.15mm)) 填料二、矿粉采用石灰岩或岩浆岩中的强基性憎水性石料经磨细后得到的矿粉,原石料中的泥土杂质除净。矿粉应干燥、洁净,能自由地从矿粉仓流出。其具体质量要求详见下表:

浅谈沥青混凝土路面平整度的控制方法

浅谈沥青混凝土路面平整度的控制方法 浅谈沥青混凝土路面平整度的控制方法 【摘要】文章通过对高等级公路沥青路面的施工实践,分析可影响路面平整度的原因,并提出了控制沥青路面平整度的措施。 【关键词】沥青路面;平整度;控制 沥青路面的平整度是评定路面质量和使用性能的主要指标之一,不但直接关系到行车的安全,还会影响车辆的燃料消耗、轮胎磨损等。根据多年的实际工作经验,并参考大量参考文献,就如何控制沥青混凝土路面平整度进行了初步探讨。 1 、影响沥青路面平整度的因素 在沥青路面施工中,影响沥青路面平整度的因素主要有以下几个方面: (1)基层平整度对面层平整度的影响。 (2)沥青混合料的影响。 (3)摊铺作业的影响 (4)碾压作业的影响 (5)施工机械装备和人员素质影响。 2 沥青混凝土路面平整度控制措施 2.1 路面结构层施工控制 (1)垫层施工 垫层施工前一定要对所做路基进行标高检查,对超出规定范围的应进行修整,直到达到规定要求为止。 (2)底基层施工 在施工中应加强整平控制,采用多次放样,放样密度包括横向和纵向的越来越密集,以给平地机手提供更好的整平目标。在整平中,不断调整摊铺厚度,使碾压好的底基层料能达到预期的标高。 (3)基层施工 ①在路面工程施工中,对基层混合料及铺筑设备对路面平整度的影响至关重要,采用厂拌混合料,摊铺机进行摊铺,在施工中要注意

标高控制,碾压要到位,对设计厚度超过30cm者可分二层铺筑,摊铺宽度控制在6-8m时平整度效果较好。 ②控制混合料的最大粒径及含水量。为提高基层平整度及方便摊铺机铺筑,基层混合料集料最大粒径宜适当减小。因为集料粒径越大,混合料越易产生离析。因此,适当减小集料最大粒径,有利于摊铺机作业和基层顶面平整度的提高。 ③基层养护要到位。对于摊铺后的养护,要按规范要求,强度达到后方可铺筑面层,最少要达到七天养护。 ○4必须改变“基层标高不行面层调,基层不平整面层弥补”的观念。由于基层标高及不平整在施工中将引起摊铺设备技术性能改变和松铺厚度变化,从而对沥青面层的平整度会产生重大影响。 2.2 热拌沥青混合料质量的控制 (1)沥青混合料拌合站的生产能力及成品料的质量是影响路面平整度的第一环节。当沥青拌和站的生产能力与摊铺机的摊铺能力相匹配时,摊铺机能连续、均匀、不间断作业,此时路面平整度就好;拌合站的规模小,将直接影响到铺筑速度,使摊铺机频繁停机,直接影响路面的平整度;因此切忌摊铺机经常停机。拌合时间也很为关键,若拌和时间短,将造成混合料不均匀、离析现象,平整度很难保证。施工中当沥青混合料混入超大规格的石块并进入摊铺机作业时,对机械的摊铺和碾压都会带来不利影响,尤其是对路面平整度来讲。 (2)拌和料的温度。为了确保摊铺机连续、均匀、不间断地摊铺,每台拌和机产量必须达到一定的数量,否则必须采用多台拌和机联合供料,在联合供料的过程中,每个拌和机的拌和温度不可能完全一致,再加上料源的不一致,使得摊铺后的路面局部在碾压过程中碾压温度发生变化,引起压实效果的变化,影响到整个路面的平整度。解决这一问题的方法是不同拌和机生产的混合料要采取集中摊铺的 原则,安排专人负责收料,摊铺机前储存一定数量的混合料后再摊铺,不同拌和机生产的混合料不得互相掺和摊铺。 (3)混合料的离析。一般沥青拌和机均带有储料仓,混合料通过运料斗进入储料仓,再放入运输车辆,均会产生一定程度的粗细粒料离析,再加上传统习惯在施工过程中每车料摊铺结束时摊铺机接料

路面上面层施工方案完整版本

G18荣乌高速东营大桥及接线综合提升工程 路面SMA-13改性沥青砼上面层施工方案 一、编制依据 (一)、编制依据 1、施工招标文件专用本、答疑文件、G18荣乌高速东营大桥及接线综合提升工程合同文件、施工图纸资料。 2、中华人民共和国交通部2009年版《公路工程国内招标文件范本》及有关要求。 3、现行的标准、规范办法规定、施工技术规范。 4、进场后我方人员现场调查、踏勘的有关地形、水文、地质、交通、电力等资料。 5、我单位施工类似工程积累的技术和管理经验。 6、我单位现有的技术装备和施工设备能力。 7、本工程施工的具体特点。 8、本工程所处的平面位置和施工环境条件。 (二)、编制原则 1、严格执行国家及交通部作出的技术规范、操作规程和质量检验评定标准。 2、严格执行国家及山东省法令、法规、政策、办法和制度。 3、严格遵循G18荣乌高速东营大桥及接线综合提升工程施工招标文件规定。 4、确保按合同文件对施工进度的具体要求。 5、确保质量、安全、工期的原则和专业化施工的原则。 6、不断优化施工方案、均衡生产、突出重点、统筹兼顾、合理安排和信息化施工的原则。 7、因地制宜、灵活机动进行临时工程设置的原则。 8、建设与保护生态环境同步,以人为本、安全发展的原则。

二、工程概况 (一)、工程概况 G18荣乌高速东营大桥及接线综合提升工程,路线自垦利互通立交接线K496+017处,经垦利互通主线桥、原收费站、永丰河大桥、七干渠大桥、三排沟中桥、黄河大桥、王庄干渠中桥、东港互通主线桥,止于K509+999处,路线全长12.982公里。公路标准采用双向四车道高速公路标准,设计速度100公里/小时。本项工程用于全部施工段内的上面层施工(除微表处外),共计247565m2。 (二)、主要技术指标 三、施工方案 (一)、施工准备 1、测量 高程控制测量:对等级水准点进行复测和加密测量,并根据季节的变化和外在环境的影响,定期对水准点进行复测;细部的高程测量采用高程点位引测到施工部位并进行闭合返测,按规定误差范围进行精度控制。 2、试验 我部按合同要求在项目驻地拌合站设中心试验室,配备齐全的试验仪器设备,设专职试验工程师,配备专用车辆。 3、施工人员 本项工程配备路面专业施工负责人2人,技术员4人,专职安全员1人,施工工人

沥青混凝土路面面层专项施工方案

舒城县桃溪东路、杭埠路、舒茶路、南港路等四条道路工程 沥青混凝土面层专项施工方案 编制人: 审核人: 安徽舒怡建设集团 二0一四年四月十八日 目录 1 2

2 沥青混凝土面层专项施工方案 一、编制范围 本沥青混凝土面层专项施工方案编制范围为舒城县桃溪东路、杭埠路、舒茶路、南港路等四条道路工程机动车道和非机动车道路面面层施工内容。 二、编制依据 1.《城市道路工程施工与质量验收规范》(CJJ1-2008) 2. 本工程总施工组织设计 3.《公路沥青路面施工技术规范》(JTG F40-2004) 4.《公路路面基层施工技术规范》(JTJ034-2000) 5.安徽省城建设计院提供的舒城县桃溪东路、杭埠路、舒茶路、南港路等四条道路工程关于道路工程的设计图纸 三、编制原则 1、遵守合同条款要求,认真贯彻业主和监理工程师的指示、指令和要求; 2、严格遵守合同明确的设计规范、施工规范和质量评定与验收标准; 3、坚持技术先进、科学合理、经济实用性、安全可靠性与实事求是相结合; 4、自始自终对施工现场坚持实施全员全方位、全过程严密监控、动静结合、科学管理的原则; 5、优化施工方案,实施项目管理,通过对劳务、设备、材料、技术、资金、方案、信息、时间与空间的优化处理,实现成本、工期、质量及社会效益。 四、工程概况 舒城县桃溪东路、杭埠路、舒茶路、南港路等四条道路工程道路机动车道和非机动车道路面面层采用沥青混凝土面层。具体路面面层结构如下图: 桃溪东路: ①机动车道路面结构: 机动车道路面结构(一)适用于K0+~K0+114段老路面较好的水泥路面。机动车道路面结构(二)适用于K0+~K0+114段老路面破损的水泥路面。机动车道路面结构(三)适用于K0+~K0+114段两侧沥青路面废除新建的路面。机动车道路面结构(四)适用于K0+114~K0+420段现状沥青路面。机动车道路面结构(二)中H为需破除新建的道路基层、底基层厚度,具体由检测结果确定,但不小于10cm。机动车道路面结构(四)中调平层厚度小于4cm时应与面层同样采用AC-13C且一次性施工;且旧沥青路面路边切除25cm进行修边;

论沥青路面压实度检测的方法与步骤

论沥青路面压实度检测的方法与步骤 https://www.360docs.net/doc/436223204.html, 期刊门户-中国期刊网2009-5-22来源:《中小企业管理与科技》2009年3月上旬刊供稿文/范晓鹏 [导读]我国沥青路面施工技术规范规定,沥青混凝土路面面层压实度的检测方法,是从成型的面层中钻取芯样,按jtj052-93《公路工程沥青及沥青混合料试验规程》规定方法测定芯样密度。 期刊文章分类查询,尽在期刊图书馆 摘要:我国沥青路面施工技术规范规定,沥青混凝土路面面层压实度的检测方法,是从成型的面层中钻取芯样,按jtj052-93《公路工程沥青及沥青混合料试验规程》规定方法测定芯样密度。沥青混合料的标准密度以沥青拌和厂取样试验的马歇尔试件密度为准。路面中取出芯样密度测定方法应与马歇尔试件标准密度测定方法相同。这样用沥青混合料马歇尔试件标准密度计算的压实度称为马歇尔密度的压实度,我国规范对压实度要求规定为96%。本文结合工程实例,以马歇尔密度的压实度为理论基础,对沥青混凝土路面的密实度检测方法与步骤进行了检验分析研究,以供参考。 关键词:沥青路面压实度检测 0 引言 检验沥青路面面层压实度是用沥青混合料最大理论密度标准进行计算,最大理论密度是取松散沥青混合料用真空法测定,将混合料试样浸入水中,在真空度为97.3kpa下持续15±2min,解除负压后测定其最大理论密度。这样用最大理论密度计算的压实度称为最大理论密度的压实度。本文结合规范有关条款及实际,就沥青路面压实度检测中的标准密度取值、实际密度测试方法及压实度标准等问题进行探讨,提出以理论密度作为压实度检测的标准密度。对任意一种沥青路面而言,压实度都是施工工艺中最重要的施工质量管理项目,在路面质量评定中也是一个重要指标。《公路路基路面现场测试规程》(JTJ059-95)(以下简称“测试规程”)给出其定义式为:K=ρs/ρox100(%)式中:K—沥青面层某一测定部位的压实度(%),ρs—沥青混合料芯样试件的实际密度(g/cm3),ρo—沥青混合料的标准密度(g/cm3)。在《公路工程质量检验评定标准》(JTJ071-98)(以下简称“评定标准”)中规定,沥青混合料的标准密度为拌和厂当天取样的马歇尔试验标准制件密度ρs或试验路段路面芯样密度ρo,客观上实际密度和标准密度在一定条件下都是定值,因此,压实度也为定值。但由于标准密度取值方法、实际密度试验方法等不同,对检测结果的影响是显而易见的。 1 沥青混合料标准密度检测 按照现行规范,标准密度可以有两种取值方法,即试验路段路面芯样密度或当天取样的马歇尔试验标准制件密度。结合多年的沥青路面施工以及质量管理经验,我们发现此二种方法都存在一定的局限性,下面逐一进行分析: 1.1 试验路段路面芯样的密度我们知道,在正式摊铺之前都要铺筑试验路段,其目的主要是:①确定生产采用的标准配合比;②确定松铺系数;③确定碾压方法和碾压遍数。只要确定了上述参数,沥青混合料的生产即可正常进行。在确定上述参数时,压实度也是评价指标之一。当然,如果实际施工过程中所有的因素

混凝土路面专项施工方案最新版

天水市成纪大道及防洪综合治理工程 混凝土路面专项施工方案 编制: 审核: 批准: 施工项目:天水成纪大道及防洪综合治理工程 施工单位:八冶建设集团有限公司 编制时间:2014年10月20日

混凝土路面专项施工方案 一、编制说明及依据 1、编制说明 该实施性施工组织设计结合我单位拥有的机械设备、技术装备以及多年积累的类似工程施工经验,依据有关标准和技术条件,以“科学组织、精心施工、合理安排”的理念为指导编写而成。本方案作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性及可行性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。 2、编制依据 (1) 设计图纸及业主统一下发的《亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求》; (2) 现行的《公路工程施工技术规范》、《公路工程设计规范》、《公路工程质量检验评定标准》、《城市道路工程施工及质量验收规范》、《公路工程土工试验规程》、《公路水泥砼路面施工技术规范2003》及相关的技术标准及规范; 二、工程概况 成纪大道建筑场地位于天水市籍河北侧,西起五里铺桥头,东至峡口渭河大桥,全长10.361Km,为城市Ⅱ级次干道,红线宽24m。线路地貌单元属于北山山地,主要分布于籍河北侧,相对高差150~

300m,河谷下切和溯源侵蚀强烈山梁呈条带状,冲沟呈树枝状。 我标段合同段路面工程起点桩号为K3+650,终点桩号为K7+000,全长3.35公里。设计主车道宽度16米,图纸设计结构层为25cm8%天然砂砾掺灰层、20cm水稳碎石基层、24cm水泥砼面层。 三、总体施工部署 根据业主统一下发的《亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求》,结合现场实际和以往的施工经验,本项目混凝土路面施工采用三辊轴机组铺筑工艺,由于三轴整平机本身的局限性,不能象滑模摊铺机那样一次性完成砼路面摊铺成型作业,需要配合人员和辅助机具较多,开工前必须进行大量的各项准备工作,因此该分部工程实施总的原则是“科学策划、充分准备、规范操作、精细检查、总体受控”。 3.1项目组织机构 为确保目标的实现,我们将按业主的要求,与设计单位、监理单位及各方面紧密配合,施工中加强统一指挥,统一调度,做到精心组织,合理安排,文明施工,建立健全各项技术、质量管理制度,配备足够的工程机械和组建具有丰富施工经验的专业施工队伍,投入本次工程施工中。 根据本工程特点及工程量,并保证工程顺利进展和有效指挥,我项目经理部专门设立混凝土路面分部,配备分部负责人、技术负责人各一名,施工员、技术员各1名,项目部质检、安全、设备材料、财

路面面层施工工艺流程

小型机具铺筑水小泥混凝土路面施工技术

施工要点: 砼面板为25cm厚,施工技术标准高,必须按照设计图纸和监理工程师的指示,在验收合格的基层上施工水泥砼面板。路面面层全面开工前,在监理工程师到场时,按批准的施工方案,首先施工不小于400m2的试验路段,使用正常的全部设备,从而取得试验数据,对于不妥的地方进行修正,取得监理工程师的批准,再开始全面施工。 5.1材料:采用425#以上的硅酸盐水泥或普通硅酸盐水泥;采用洁净、坚硬且符合规范规定级配的中、粗砂,碎砾石应质地坚粒径不超过40mm,并应符合规定的级配,集料应冲洗干净;水质清洁无有害物质。除技术要求应符合GBJ97-94的有关规定外,应经监理工程师同意。 5.2混凝土配合比:应保证混凝土的设计强度,耐久和混凝土拌和物和易性的要求,并通过实验加以调整,水灰比不宜超过0.46,坍落度宜在20-25mm范围内,单位水泥用量不小于300kg/m3,混凝土的试配强度按设计强度提高10-15%确定最后的施工配合比,并报监理工程师批准。 5.3钢筋的设臵:按设计设臵,横向缩缝及胀缝装设 25mm传力杆应与中线及路面平行,偏差不大于5mm,传力杆长度的一半再加上5cm,涂一层沥青,并在涂沥青的一端加一个预制的盖套,内留30mm的空隙,填以纱头或泡沫塑料,传力杆支撑装臵应在铺筑路面之前装设好,并得到工程师的批准。纵向缩缝和纵向施工缝装

设的拉杆亦应在混凝土摊铺前就装设好,拉杆采用 16钢筋,两侧各40mm的长度内涂以防锈涂料。 工程中所用全部的钢筋的设臵及绑扎都应经监理工程师同意后才能浇筑混凝土。 5.4混凝土的拌合运输:混凝土在拌合站集中拌合,MR4500搅拌运输车运输。 5.5模板:采用钢模板,模板的高度应与混凝土板的厚度一致,立模的平面位臵高程应符合设计要求,并应支立稳固,接头和模板与基层接触处均不得漏浆。模板与混凝土接触的表面应涂隔离剂。 5.6混凝土路面的摊铺:采用人工灌筑及摊铺,振动梁振实刮平、抹光机抹面,用槽器滚动压纹机压纹。砼面层25cm依次摊铺,严禁抛掷和耧耙,以防止混凝土离析,工地备有可调模板,震动式整平板等人工摊铺的一切设备和工具。 5.7接缝施工:混凝土路面施工之前28天,向工程师提交一份整个工程范围的平面图,示出混凝土路面设臵的全部接缝的部位。 5.7.1横向施工缝:横向施工缝只应在混凝土作业中断30min时才设臵施工缝.施工缝的位臵应设在胀.缩缝处。设在缩缝处和或胀.缩缝处时,采用平缝加传力杆,并应垂直于中线,按图修筑。当横向施工缝与横向缩缝分开设臵时,其距离不小于2.0m。 5.7.2横向缩缝:横向缩缝应横过路面全宽设臵,缩缝的施工方法采用切缝法,当混凝土强度达到设计强度25~30%时,采用切缝机进行切割,在规定部位之外,不允许出现任何横向裂缝。锯缝完成后,

关于公路路基路面压实度评定方法

公路路基路面压实度评定方法 压实度是施工质量控制的一个重要质量指标,压实度不够成为高速公路发生早期损坏原因之一。 1、现场测定(或计算)基层(或底基层)、砂石路面及路基土的各种材料的施工压实度常用挖坑灌砂法、环刀法等。施工压实度按下式计算: K=ρd ρc ×100 (1) 式中:K——测定地点的施工压实度,%; ρd——试样的干密度,g cm3 ?; ρc——由击实试验得到的试样的最大干密度,g cm3 ?。 2、对沥青路面的压实度,新的施工规范已经明确地转变对压实度的观念,即由原来采用的钻孔密度控制压实度转变为重点以压实工艺为主,钻孔作为辅助性检验。钻孔取样应在路面完全冷却后进行,对普通沥青路面通常在第二天取样,对改性沥青及SMA路面宜在第三天以后取样。沥青面层的压实度按下式计算: K=D D0 ×100 (2) 式中:K—沥青层某一测定部位的压实度,%; D—由试验测定的压实沥青混合料试件实际密度,g cm3 ?; D0—沥青混合料的标准密度,g cm3 ?。 沥青路面的压实度,采取重点控制碾压工艺过程,适度钻孔抽检压实度校核的方法。 对于碾压工艺的控制包括压路机的配置(台数、吨位及机型)、排列和碾压方式、压路机与摊铺机的距离、碾压温度、碾压速度、碾压路段长度等。 钻孔作为压实度辅助性检验,可以根据需要选择实验室标准密度、最大理论密度、试验路密度中的1~2中作为钻孔法检验评定的标准密度计算压实度。施工中采用核子密度仪等无损检测设备进行压实度控制时,宜以试验路密度作为标准密度。 施工及验收过程中的压实度不得采用配合比设计时的标准密度,应按如下方法逐日检测确定标准密度: (1)以实验室密度作为标准密度,即沥青拌合厂每天取样1~2次实测的马歇尔试件密度,取平均值作为该批混合料铺筑路段压实度的标准密度。其试件成型温度与路面复压温度

路面面层及交通标志施工方案

1.编制依据及原则 2. 施工条件 3.施工组织管理 4.路面施工方案 5.交通标志施工方案 6.质量标准及要求 7.质量保证体系 8.安全保证体系及措施 9.环境保护与文明施工措施 白沙镇太石公路改造程

路面面层及交通标志施工方案 、编制依据及要求 1、编制依据 (1) 施工图设计及其技术规范、合同文件等的要求; (2) 国家和地方有关工程建设的质量标准、施工规范和试验检测规范; (3) 我公司以往施工类似工程的经验及现有的技术力量; (4) 我公司已有的及租赁的施工、监测设备并资金状况; (5) 交通部《公路工程技术标准》 交通部《公路水泥混凝土路面设计规范》 (JTG D40-2003) 交通部《公路桥涵地基与基础设计规范》 ( JTG D63-2007) 10)交通部《公路勘测规范》 ( JTG C10-2007) 2、质量目标和相关要求 针对本工程的特点及我公司的质量方针“精心施工、科技领先、持续改进、 优质高效”;质量目标“工程合同 100%履约、单位工程 100%优良、顾客意愿 100% 追求”,并为国家公路建设质量方针“创建精品” 、“优质、生态、环保、绿色” 。 特制定了我公司的建设质量目标:总体质量达到国优, “单位工程优良率 100%、 分部工程优良率 100%;分项工程合格率 100%、优良率 95%,资料正确率 100%、 资料完好率 95%,环保、绿色满意率 100%”。 二、施工条件 1 、设计提供的方位测量基准点和高程测量基准点位置。 2、施工现场临时设施的布置详见总平面布置图。 3、施工用电现场振捣、照明采用两台15KW 柴油发动机,一台备用;砼拌和场采用电网供 电,安装一台100KV 变压器,考虑电网临时停电,现场准备一台 30KW 柴油发动机。 3、施工用水采用水车运输至施工现场。 三、施工组织管理 一)、项目组织体系。 交通部《公路路线设计规范》 JTG D20-2006) 交通部《公路路基设计规范》 JTG D30-2004) JTG B01-2003)

路面工程施工方案

东莞市S120石排至桥头段大修工程 桥东引桥改建工程 路 面 工 程 施 工 方 案 编制:莫运才 审核:彭声乔 批准:潘赤峰 湖南娄底路桥建设有限责任公司 2014年12月15日 路面工程施工方案 一、编制依据 1、桥东引桥改建工程施工图设计及变更设计文件 2、相关合同文件 3、《公路工程质量检验评定标准》(JTG F80/1-2004) 4、《公路水泥混凝土路面施工技术规范》(JTGF30-2003) 5、《公路沥青路面施工技术规范》(JTGF40-2004) 6、《公路工程施工安全技术规程》(JTJ076-95) 二、工程概况 东莞市S120石排至桥头段路面大修工程桥东引桥改建工程起点K30+280,终点K30+732.902,全长452.902m。其中K30+520.27~K30+732.902段为桥梁,长212.632m;K30+280~K30+520.27段为引道,长240.27m,设计速60Km/,路面宽度31米。 本工程路面工程主要为引道路面。新路引道为原有道路加宽改造,原有道路路面宽23.5m,为水泥混凝土路面,引道路面在原有道路两侧每侧各加宽3.75m,路面总宽31m,其横断面为:2.75m(人行道)+0.5m(路缘带)+3×3.75m(行车道)+0.5m(路缘带)+1.0m(中央防撞栏)+0.5m(路缘带)+3×3.75m(行车道)+0.5m(路缘带) +2.75m(人行道)。加宽路面行车道部分采用水泥混凝土路面与

原路面平接,并对原路水泥混凝土路面病害板进行处理,消除病害,然后在水泥混凝土路面上整体加铺10cm厚沥青混凝土路面(具体构造:橡胶沥青应力吸收层+6cm改性沥青混凝土AC-20C+SBS改性沥青防水粘结层+4cm改性沥青混凝土AC-13C),加铺路面纵、横断面与旧路面之间的高差视其大小分别采用AM-20、AM-25予以调平。两侧人行道在路基填土后,上铺10CM砂砾垫层、10CM砼垫层后铺贴机压彩色透水砖。 三、主要工程量 见下表 四、施工进度计划安排 由于引桥第一联桥跨调整,50mT梁必须在现场预制,因此拟利用引道路面作为预制场地,故路面施工分两阶段进行。先期完成加宽行车道水泥混凝土路面施工,以提供场地作预制场,待全部预制梁
