《直螺纹技术交底》
直螺纹连接技术交底

一、材料要求:1、直螺纹连接套筒的材料宜用45号优质碳素钢或其他经试验确认符合要求的钢材。
2、直螺纹套筒的受拉承载力不应小于被连接钢筋的受拉承载力标准值的11O倍。
3、被连接钢筋需复试合格。
4、钢筋下料时,应做到切口端面垂直钢筋轴线。
钢筋平直,切口无马蹄形且不挠曲。
二、主要机具:剥肋直螺纹机床及配套丝牙、无齿切割锯、扳手、验收扳手。
三、作业条件:1、操作人员均应参加技术规程培训,考试合格后持证上岗。
2、技术提供单位需提供直螺纹连接套筒产品出厂合格证及有效的型式检验报告。
3、结构同一截面内受拉钢筋接头百分率不超过50%。
四、操作工艺:1、工艺流程:钢筋直螺纹加工一直螺纹检验一现场钢筋连接一接头施工现场的检验与验收2、钢筋直螺纹的应用:设置在同一构件内,同一截面受力钢筋的接头位置应相互错开。
在任一接头中心至长度为钢筋直径35d的区段范围内,受拉钢筋接头百分率不宜超过50%;在受拉区钢筋受力小的部位接头的百分率不受限制;接头应避开框架梁和框架柱端的箍筋加密区,当无法避免时百分率不应超过50%。
受压的接头百分率不受限制。
连接套筒的保护层厚度应满足现行国家标准且不得小于15mm。
审核人交底人接受交底人对现场直螺纹连接取样后采取补强措施,采用梆条双面焊,焊接长度5d (d 为梁主筋直径)。
3、加工制作:(1)钢筋加工前先调直,端头用无齿锯(不得用气割)切割下料,短头弯曲、马蹄严重的需切去,切口端面与钢筋轴线垂直。
(2)按钢筋规格用调整试棒调好丝头内孔尺寸。
按钢筋规格选用合适涨刀环,调整好剥肋直径尺寸。
(3)调整好剥肋挡块及滚压行程开关,保证剥肋及直螺纹的长度。
(4)加工丝头时,应采用水溶液性切削液,当气温低于。
度时,应掺入15-20%亚硝酸钠。
严禁用机油作切削液或不加切削液加工丝头。
4、现场连接施工:连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
拧紧后的直螺纹接头应无完整丝扣外露并做好标志。
钢筋直螺纹套丝技术交底

Hessen was revised in January 2021为了保证工程质量,按时完成工程任务,达到安全生产文明施工,特进行技术交底:本工程需套丝钢筋规格如下:1.梁钢筋:直径≥16mm 的钢筋采用直螺纹套筒连接。
2.柱(含暗柱)钢筋:直径≥16mm 的钢筋采用直螺纹套筒连接。
3.基础底板钢筋:采用直螺纹套筒连接。
1.劳动组织⑴.依据作业量大小及工期要求,现场设两个钢筋套丝班组,一个班组配备一套钢筋剥肋滚丝机,人员 3—4 人。
⑵.操作人员必须经专业培训后方可上岗。
⑶.施工人员应经过三级安全教育,并经体检合格后方可上岗。
2. 机械准备主要机具:直辊式直螺纹套丝机、止环规、通环规、丝头卡板、止塞规、通塞规、工作扳手等。
3.材料要求⑴钢筋:①钢筋的级别、直径必须符合设计要求及国家标准《钢筋混凝土用热轧带肋钢筋》()及《钢筋混凝土用余热处理钢筋》(GB13014-91)的要求,应有出厂质量证明(材质单)及进场复试报告。
②钢筋端部应用无齿锯切割平直,不得用钢筋切断机进行切断。
任何影响钢筋插入和连接的铁锈、油污、砂浆以及马蹄、飞边、毛刺应予以清除和修磨。
⑵连接套筒应符合以下要求:①连接套筒选用 45 号优质碳素结构钢或其他经型式检验确认符合要求的钢材,套筒表面应有生产批号标识,并有厂家提供的产品合格证,合格证内容应包括适用钢筋直径和接头性能等级、套筒类型、生产单位、生产日期以及可追溯产品原材料力学性能和加工质量的生产批号。
②滚压直螺纹接头连接用套筒的规格与尺寸见下表:钢筋直径螺纹直径套筒外径套筒长度16 ×2 25 4518 M19×29 5520 M21 ×31 6022 M23×33 6525 M26×3 39 7028 M29×3 44 80③连接套筒应分类包装存放,不得混淆和锈蚀。
4. 技术准备⑴组织施工人员学习规范和直螺纹钢筋连接接头行业标准,掌握技术交底的要 求。
钢筋直螺纹工程技术交底

钢筋直螺纹工程技术交底引言概述:钢筋直螺纹是一种常用于建筑工程中的连接方式,它具有良好的抗拉性能和连接可靠性。
在工程实施过程中,正确的直螺纹工程技术交底对于保证工程质量和安全至关重要。
本文将从以下五个方面详细阐述钢筋直螺纹工程技术交底的内容。
一、直螺纹工程技术的基本要求:1.1 直螺纹加工工艺:直螺纹加工应符合相关标准和规范要求,包括加工设备的选择、加工工艺的控制等。
1.2 直螺纹加工质量:直螺纹的加工质量直接影响到连接的可靠性和工程的安全性,应确保螺纹尺寸、螺纹形状和螺纹表面质量等符合标准要求。
1.3 直螺纹加工验收:在工程实施过程中,应进行直螺纹加工的验收,包括对螺纹尺寸、螺纹形状和螺纹表面质量等进行检测和评估。
二、直螺纹加工设备和工具的选择:2.1 直螺纹加工设备:选择适合的直螺纹加工设备是保证加工质量的关键。
应根据工程需求和钢筋规格选择合适的加工设备,包括直螺纹机、切割机等。
2.2 直螺纹加工工具:直螺纹加工工具的选择应考虑到工作效率和加工质量。
常用的直螺纹加工工具包括切割刀、螺纹刀具等。
2.3 直螺纹加工设备和工具的维护:为了保证加工质量和设备的正常运行,应定期对直螺纹加工设备和工具进行维护和保养,包括清洁、润滑和更换磨损部件等。
三、直螺纹加工工艺控制:3.1 加工前的准备工作:在进行直螺纹加工之前,应对钢筋进行清洁和表面处理,确保加工质量。
3.2 直螺纹加工过程控制:加工过程中应控制加工参数,包括加工速度、切割深度和切削液的使用等,以保证加工质量和工作效率。
3.3 直螺纹加工后的处理:加工完成后,应对直螺纹进行清理和检查,确保螺纹的质量和表面的光洁度。
四、直螺纹加工质量控制:4.1 直螺纹尺寸控制:直螺纹的尺寸应符合相关标准和规范要求,包括螺纹直径、螺距和螺纹长度等。
4.2 直螺纹形状控制:直螺纹的形状应符合相关标准和规范要求,包括螺纹的角度、螺纹的牙型和螺纹的圆度等。
4.3 直螺纹表面质量控制:直螺纹的表面质量应符合相关标准和规范要求,包括螺纹的光洁度、螺纹的无裂纹和螺纹的无气孔等。
钢筋直螺纹套筒连接技术交底

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件581.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制筑业软件 58工程名称 交底日期 2023.08.19 施工单位分项工程名称钢筋工程交底提纲施工准备、施工工艺、施工控制要点、安全环保规定交底内容:钢筋直螺纹套筒连接技术交底见图4-1~图4-4。
图4-1 标准型接头安装 图4-2 正反丝扣型接头安装六、成品保护1、 钢筋丝扣加工完毕,堆放时必须在丝扣上套上塑料保护帽,防止丝扣破坏。
直螺纹连接安全技术交底模板

一、交底目的为确保钢筋直螺纹连接施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将直螺纹连接安全技术交底如下。
二、施工范围本交底适用于所有采用钢筋直螺纹连接的钢筋混凝土结构施工。
三、施工人员要求1. 参与直螺纹连接施工的人员必须经过专业培训,掌握钢筋直螺纹连接的施工工艺和安全操作规程。
2. 施工人员应熟悉所使用的设备、工具的性能和操作方法。
3. 施工人员应佩戴必要的劳动保护用品,如安全帽、手套、防护眼镜等。
四、安全技术措施1. 材料准备- 钢筋、套筒、螺纹连接器等材料应按照设计要求和质量标准选用,确保材料质量合格。
- 材料进场后应进行验收,确认材料质量符合要求。
2. 施工准备- 施工前应检查施工场地,确保场地平整、干燥、无积水。
- 钢筋加工前应检查钢筋的尺寸、形状、表面质量等,确保符合要求。
- 施工工具、设备应进行检查和维护,确保其完好、安全。
3. 施工过程- 钢筋下料时,应使用砂轮切割机或钢筋切断机,并注意防止钢筋飞溅伤人。
- 钢筋断面应平整,不得有毛刺、裂纹等缺陷。
- 滚轧螺纹加工时,操作人员应站在安全位置,确保设备运行稳定。
- 丝头加工后,应进行质量检查,确保螺纹完整、无损坏。
- 连接钢筋时,应确保套筒与螺纹连接器正确匹配,连接牢固。
- 连接完成后,应进行扭力值检测,确保连接质量。
4. 安全操作规程- 严禁在设备运行时进行维修或调整。
- 严禁使用损坏的设备或工具。
- 严禁在施工过程中吸烟、饮酒。
- 严禁在施工区域进行无关活动。
五、应急预案1. 如发生钢筋切断机、砂轮切割机等设备故障,应立即停止使用,切断电源,防止事故扩大。
2. 如发生钢筋飞溅伤人,应立即采取措施救治伤员,并报告相关部门。
3. 如发生火灾等紧急情况,应立即报警,并组织人员进行疏散。
六、总结钢筋直螺纹连接施工过程中,安全至关重要。
施工人员必须严格按照安全技术措施和操作规程进行施工,确保施工安全。
同时,施工管理人员应加强对施工现场的巡查,及时发现并消除安全隐患,确保施工顺利进行。
直螺纹套筒技术交底

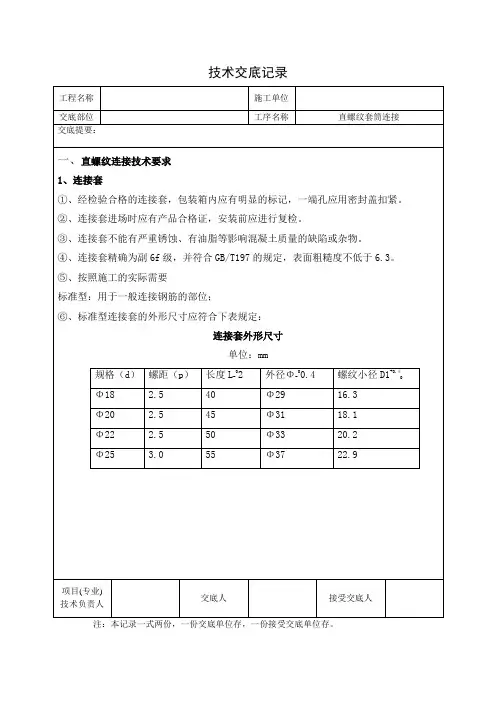

工程名称施工单位交底部位工序名称直螺纹套筒连接交底提要:一、直螺纹连接技术要求1、连接套①、经检验合格的连接套,包装箱内应有明显的标记,一端孔应用密封盖扣紧。
②、连接套进场时应有产品合格证,安装前应进行复检。
③、连接套不能有严重锈蚀、有油脂等影响混凝土质量的缺陷或杂物。
④、连接套精确为副6f级,并符合GB/T197的规定,表面粗糙度不低于6.3。
⑤、按照施工的实际需要标准型:用于一般连接钢筋的部位;⑥、标准型连接套的外形尺寸应符合下表规定:连接套外形尺寸单位:mm规格(d)螺距(p)长度L-02 外径Φ-00.4 螺纹小径D1+0.4Φ18 2.5 40 Φ29 16.3Φ20 2.5 45 Φ31 18.1Φ22 2.5 50 Φ33 20.2Φ25 3.0 55 Φ37 22.9项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
工程名称施工单位交底部位工序名称直螺纹套筒连接交底提要:2、施工准备为了满足本工程质量及进度要求,由专业人员负责施工:①、本工程将由施工单位调派专业人员到现场负责。
②、确保现场有专业机械操作工2-4人(有上岗证)钢筋滚压机2台,并根据施工现场要求随时增加,机械及人员以满足施工进度。
③、在施工现场设专职质检员1个,对所有加工与安装的接头及时检查,并做好记录(统一表格式);确保工程质量优良(优良率100%)。
④、在施工现场设专职安全员1名,配合做好安全预防措施,并做好记录。
3、丝头加工①、螺纹加工直径调定:根据所加工直径,把滚丝的相应规格通过通止棒调整,然后锁紧滚丝轮,严禁一次调定,滚丝牙应相对吻合,严禁丝牙交叉锁紧。
②、长度调整:根据所滚压钢筋直径丝头长度,把行程调节板上相应的刻线对准护板上的“0”刻线,然后锁紧,即完成初步调整。
③、直径、长度的调整:由于各部误差积累影响刻线的准确性,所以刻线均为初步指示线,最后以实际加工的直径和丝头长度进行微调,直至合格,调整时必须直径从大到小,丝头长度由短到长,顺序渐渐的进行调整。
钢筋直螺纹工程技术交底

钢筋直罗纹工程技术交底标题:钢筋直罗纹工程技术交底引言概述:钢筋直罗纹是建造工程中常用的连接方式之一,其技术交底是确保工程质量和安全的重要环节。
本文将详细介绍钢筋直罗纹工程技术交底的内容和要点。
一、工程材料准备1.1 确保钢筋质量:要求钢筋符合国家标准,具有合格证明,并做好钢筋的保护工作,避免受潮、受污染等情况。
1.2 确认罗纹钢的规格:根据设计要求和实际需要,选择合适的罗纹钢规格,确保连接的坚固性和稳定性。
1.3 做好材料验收记录:对所采购的钢筋和罗纹钢进行验收,做好记录,确保材料的质量符合要求。
二、罗纹加工工艺2.1 确认罗纹加工机械设备:选择适合的罗纹加工机械设备,确保罗纹加工的准确性和稳定性。
2.2 控制罗纹加工参数:根据设计要求和实际情况,控制罗纹加工的参数,包括罗纹深度、螺距等,确保罗纹质量符合标准。
2.3 做好罗纹加工记录:对罗纹加工的过程进行记录,包括机械设备的使用情况、加工参数等,以备后期查验。
三、连接工艺操作3.1 确认连接部位:在进行钢筋直罗纹连接前,要确认连接部位的位置和数量,确保连接的准确性和稳定性。
3.2 进行罗纹连接:按照设计要求和罗纹加工参数,进行钢筋直罗纹连接,确保连接的坚固性和稳定性。
3.3 进行连接质量检验:对连接后的钢筋进行质量检验,包括罗纹质量、连接坚固性等,确保连接符合要求。
四、安全措施4.1 做好安全防护:在进行钢筋直罗纹工程技术交底前,要做好安全防护措施,包括穿戴安全帽、手套等,确保工作人员的安全。
4.2 防止罗纹加工事故:在罗纹加工过程中,要注意机械设备的操作安全,避免发生事故,确保工作人员的安全。
4.3 做好现场管理:在连接工艺操作过程中,要做好现场管理,确保工作环境整洁、安全,避免发生意外事件。
五、验收与记录5.1 进行工程验收:在钢筋直罗纹工程完成后,要进行工程验收,确保工程质量符合设计要求。
5.2 做好工程记录:对钢筋直罗纹工程的过程进行记录,包括材料准备、罗纹加工、连接工艺操作等,以备后期查验。
直螺纹技术交底

≥7
20
50
27~30
≥8
22
60
29.5~32.5
≥9
25
66
32~35
≥9
四、成品保护
成型钢筋应按指定地点摆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污
五、安全交底:
1、进入现场的钢筋机械在使用前,必须报有关合格证、操作工证件等原件及复印件检查验收合格后方可使用。操作人员需持证上岗作业,并在机械旁挂牌注明安全操作规定。
3)、调整剥肋挡块及滚压行程开关位置,保证剥肋及滚压螺纹的长度符合丝头加工尺寸的规定。
4)、丝头加工时应使用水性润滑液,不得使用油性润滑液。
3、钢筋丝头加工完成、检验合格后,要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进行保护,以防螺纹在钢筋搬动或运输过程中被损坏或污染。
4、使用扳手或管钳对钢筋接头拧紧时,只要达到力矩扳手调定的力矩值即可。
(4)连接钢筋时,一定要先将待连接钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记,以防遗漏。
(5)力矩扳手不使用时,将其力矩值调为零,以保证其精度。
7、检查钢筋连接质量:
(1)检查接头外观质量应有完整丝扣外露,且单边外露的有效螺纹不得超过2P(P为螺距),钢
审核人
三、施工工艺
1、工艺流程:
预接:钢筋端面平头→剥肋滚压螺纹→丝头质量检验→利用套简连接→接头检验;
现场连接:钢筋就位→拧下钢筋保护帽和套筒保护帽→接头拧紧→作标记→质量检验。
2、钢筋丝头加工:
1)、按所需的钢筋规格调整试棒并调整好滚丝头内孔最小尺寸。
2)、按钢筋规格更换涨刀环,并按规定的丝头加工尺寸调整好剥肋直径尺寸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑤接头、连接套筒分类及安装示意:
四、质量标准
4.1 主控项目
(1)钢筋应符合国家标准《钢筋混凝土用钢 第2部分:热轧带肋钢筋 》GB 1499.2-2007有出厂合格证、复试报告。
(2)钢筋接头强度检验:钢筋接头强度必须达到同类型钢材强度值,接头的现场检验按验收批进行,同一施工条件下采用同一批材料的同等级、同形式、同规格接头,以500个为一个验收批进行检验与验收,不足500个也作为一个验收批。
三、 施工工艺
3.1 钢筋滚压直螺纹连接工艺流程
3.2 操作工艺
3.2.1钢筋滚压直螺纹连接
钢筋滚压直螺纹连接,是采用专门的滚压机床对钢筋端部进行滚压,螺纹一次成型。
钢筋通过滚压螺纹,螺纹底部的材料没有被切削掉,而是被挤出来,加大了原有的直径。
螺纹经滚压后材质发生硬化,强度约提高6%~8%,使螺纹对母材的削弱大为减少,其抗拉强度是母材实际抗拉强度的97%~100%,强度性能十分稳定
6.2 连接钢筋的套筒必须用塑料盖封上,以保持内部洁净、干燥、防锈。
6.3 钢筋直螺纹加工经检验合格后,应拧上套筒,以防碰伤和生锈。
对每种规格加工批量随机抽取10%,且不少于10个,进行外观检查,钢筋丝头应与套筒规格相匹配。并填写钢筋直螺纹加工检验记录(见附表9.1),如有一个丝头不合格,即应对该加工批全数检查,不合格丝头应重加工,经再次检验合格方可使用。
(2)钢筋直螺纹接头力矩检验:
按接头数的10%,且每个构件的接头抽检数不得少于一个接头,基础、墙、板构件每100个接头作为一个验收批,不足100个也作为一个验收批,每批抽检3个接头。抽检的接头应全部合格;如有一个接头不合格,则该验收批接头应逐个检查,对查出的不合格接头应进行补强,并填写钢筋直螺纹接头质量检查记录,用扭力扳手按下表规定的接头拧紧力矩值抽检接头的施工质量。
⑤已检验合格的丝头,盖好塑料保护帽对丝扣加以保护,按规格分类堆放整齐待用。
(3)钢筋连接
①连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋螺纹的型式、螺距、螺纹外径和套筒匹配。并确保钢筋和套筒的丝扣应干净、完好无损。
②滚压直螺纹接头的连接,应用管钳或扳手进行施工。
③连接钢筋时,应对准轴线将钢筋拧入套筒。
(2)钢筋螺纹加工
①加工钢筋螺纹的丝头、牙形、螺距等必须与套筒牙形、螺距一致,且经配套的量规检验合格。
②加工钢筋螺纹时,应采用水溶性切削润滑液;气温低于0℃时,应掺入15~20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝。
③套丝完成后,必须用手持砂轮机将纲筋端头毛刺打磨平整。
④经自检合格的钢筋丝头,应对每种规格加工批量随机检10%,且不少于10个,并填写钢筋螺纹加工检验记录,如有一个丝头不合格,即应对该加工批全数检查,不合格丝头应重加工,经再次检验合格方可使用。
(2)套筒质量要求
①套筒表面无裂纹,螺牙饱满,无其他缺陷;
②牙形规检查合格,用直螺纹塞规检查其尺寸精度
③各种型号和规格的套筒外表面,必须有明显的钢筋级别及规格标记。变径的则应在两端分别作出相应的钢筋级别和直径。
3.2.2 工艺操作要点
(1)钢筋切割
钢筋应先调直,必须使用砂轮切割机切断,保证切口断面与钢筋轴线垂直。如钢筋头部弯曲过大,则不能使用机械加工。
技术交底记录
表C2-1
编 号
工程名称
天津医科大学空港国际医院一期工程
交底日期
年 月 日
施工班组
分项工程名称
基坑边坡支护
交底提要
交底内容:
本工程钢筋主要为三级钢,直径8~32,项目部根据现场的施工情况及工期、质量要求,为确保受力结构的钢筋连接质量稳定,提高工作效率,确定本项目所有直径大于16的钢筋均采用直螺纹连接。
(1)加工要求
钢筋示意图见下:
钢筋螺纹加工参数表
钢筋直径(mm)
有效丝纹数量(扣)
有效螺纹长度(mm)
螺距(mm)
18
9
22.5~27.5
2.5
20
10
25~30
2.5
22
11
27.5~32.5
2.5
25
10
30~35
3.0
28
11
33~40
3.0
32
13
39~45
3.0
注:套筒拧紧后允许外露面1-2扣。
钢筋接头拧紧力矩值
钢筋直径(mm)
18~20
22~25
28~32
36~40
拧紧力矩值(N·m)
160
230
300
360
扭力扳手与相应规格钢筋接头对应使用,使用过程中,扭力扳手发出清脆的“哒”声响时,即达到该规格接头的拧紧力矩值。
五、 成品保护
6.1 各种规格和型号的套筒外表面,必须有明显的钢筋级别及规格标记 。
完整丝扣圈数应满足要求
2
外形尺寸
长度应满足要求
3
螺纹尺寸
通规或套筒能顺利旋入螺纹
允许止规与端部螺纹部分施合,旋入量不应超过P(P为螺距)
2)套筒的质量检验
序号
检验项目
检验要求
外观质量
防锈处理,无锈蚀、油污、裂纹、黑皮等缺陷
2
外型尺寸
长度及外径应满足尺寸公差要求
3
螺纹尺寸
通规能顺利旋入,止规从套筒端部旋入量不应超过3P
2.1 技术准备
2.1.1由项目部对所有钢筋工包括下料、加工和安装的工人进行统一安排,对钢筋直螺纹进行专项培训。
2.1.2做好技术交底,在开始施工前由施工员对钢筋班组进行详细的技术交底,说明直螺纹加工和连接的施工工艺和质量要求。
2.2 材料准备
2.2.1直螺纹连接套筒的品种规格
按钢筋规格需用的直螺纹连接套筒为φ18、φ20、φ22、φ25、φ28、φ32,还有上述直径间的变径套筒。
2.2.2质量要求:
(1)钢筋质量要求:
钢筋应先调直再下料,并用砂轮切割机切断,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料;
(2)套筒与锁母材料质量要求:
成品螺纹套筒应有产品合格证;套筒表明应有规格标记。
2.2.3主要机具
砂轮切割机、钢筋滚压直螺纹成型机(套丝机)、普通扳手及量规(牙形规、环规、塞规)、力矩扳手 、手持砂轮机。
对每一验收批,应在工程结构中随机抽取3个试件做单向拉伸试验。当3个试件抗拉强度均不小于设计的强度要求时,该验收批判为合格。如有一个试件的抗拉强度不符合要求,则应加倍取样复验。
4.2 一般项目
4.2.1加工质量检验
1)钢筋丝头质量检验
序号
检验项目
检验要求
1
外观质量
牙形饱满,无断牙、秃牙缺陷,且与牙形规的牙形吻合,表面光洁
