浙江定额解释(94、03定额适用)
1994浙江定额

总说明一.浙江省建筑工程预算定额(以下简称一定额),是为适应社会主义市场经济发展和工程造价动态管理的需要,在本省1984建筑工程预算定额和1993全国统一建筑装饰工程预算定额的基础上修编的。
二.本定额分成二册:上册结构工程; 下册装饰工程三.本定额是根据“控制量、指导价”及“量价分离”的改革方针编制的,为便于使用,采取定额与基价合编的形式。
其中定额部分是本省完成单位建筑产品的人工、材料及施工机械台班消耗的定量标准;基价部分实行全省统一基价,按本省动态管理有关规定进行调整。
四.本定额是本省编制施工图预算和标底的依据,是施工企业投标报价的基础。
适用于一般工业与民用建筑的新建和扩建工程,不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程。
五.本定额不适用于实行产品出厂价格的各类建筑构配件。
六.本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,除定额另有规定者外,不得因操作方法不同而任意调整定额。
七.定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,但定额中均已考虑。
八.本定额未包括的项目:凡属地区统一的定额,由当地市(地)定额站编制地区补充定额,报省建筑定额站批准执行;对一次性使用的临时定额,由预(决)算编制单位,根据设计要求,结合实际情况,按照本定额编制原则,编制一次性补充定额,在预(决)算审查时审定,报当地建筑定额站备案;在一般建筑工程中的仿古建筑项目,可套用本省《仿古建筑及园林工程预算定额单位估价表》。
九.有关定额人工的说明和规定1.本定额的人工工效:上册是以1985年全国统一劳动定额和1987年本省补充的劳动定额为基础编制的,并考虑了必须增加的直接用工幅度差;下册是按全国统一建筑装饰工程预算定额的口径编制的。
每工日按八小时工作制计算。
2.定额用工已包括材料超运距、工种搭接、安全和质量检查以及临时停水、停电等其他直接生产用工。

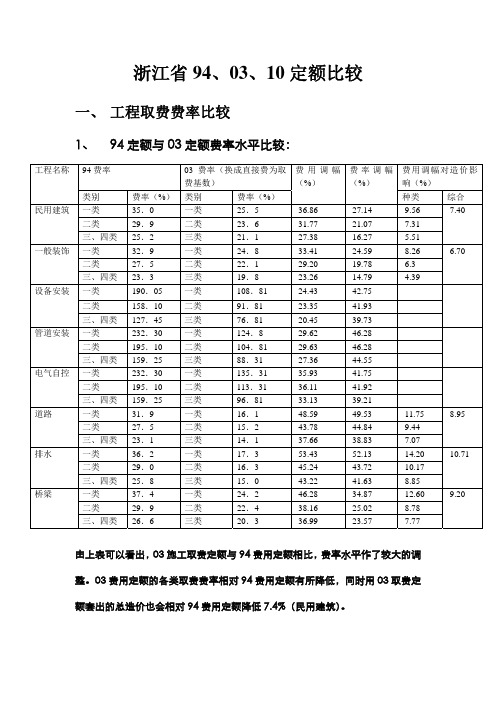

浙江省三定额(94,03,10)定额比较

东陈国际广场 B 标 2#楼——2003 定额与 2010 定额指标分析
序 号
名称
金额(元)
2003 定额(神机)
2010 定额(品茗)
差额 (元)
差额占 2003 定额 的比例(%)
管理费费
1
分部分项工程
率:21.17% 利润费率:
45734617
管理费费率: 19% 利润 46545441 费率:8.5%
费率调幅 (%)
-27.14 -21.07 -16.27 -24.59 -19.78 -14.79 -42.75 -41.93 -39.73 -46.28 -46.28 -44.55 -41.75 -41.92 -39.21 -49.53 -44.84 -38.83 -52.13 -43.72 -41.63 -34.87 -25.02 -23.57
1925638 税率:3.513% 1896671 -28967
合计 (1+2+3+4+5)
56740280
55886738 -853542
1.77 12.91 -1.07 3.51 -1.35 -5.83
-69.83
-1.50 -1.50
二、 总括
1、94 取费定额采用的是以直接费为基数的综合费率。03 定额除规费、税金以 整个前面的造价为基数外其余均以人工费+机械费为基数。10 定额除税金以整个 前面的造价为基数外其余均以人工费+机械费为基数。通过上面的比较,03 费用 定额的各类取费费率相对 94 费用定额有所降低,10 费用定额的各类取费费率相 对 03 费用定额有所降低。所以,10 费用定额的取费费率是最低的。
2、 03 定额与 10 定额费率水平比较:
浙江03定额综合解释及补充定额

关于印发“2003版计价依据”综合解释的通知浙建站定(2006)11号各市建设工程造价管理站(处、办):本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。
为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。
附:综合解释(一)(安装工程)综合解释(二)(建筑工程)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
浙江94定额与03定额工程量计算规则区别

(三)石方
略
第二章 桩基础与地基加固工程(打桩工程)
打桩定额中已综合了人工探桩位及场地铺设 枕木(或路基箱)的摊销费用,发生时不得 另行计算。
一、预制钢筋混凝土方桩:
1、打、压预制钢筋混凝土方桩(空心方桩) 按设计桩长(包括桩尖)乘桩截面积计算, 空心方桩不扣除空心部分的体积。
9、不应计算建筑面积的范围: (1) 突出墙外的勒脚、附墙柱、垛、台阶、墙面
抹灰、装饰面、镶贴块料面层、装饰性幕墙、空 调室外机搁板(箱)、飘窗、构件、配件、与建筑 物内不相连通的装饰性阳台、挑廊等均不属于建
筑结构,不应计算建筑面积。
(2)自动扶梯(斜步道滚梯),除两端固定在楼层板或 梁之外,扶梯本身属于设备,为此扶梯不宜计算建 筑面积。水平步道(滚梯)属于安装在楼板上的设备, 不应单独计算建筑面积。
5、94定额建筑面积计算规则:有柱雨篷按柱外围水 平面积计算建筑面积;独立柱的雨篷按顶盖的水
平投影面积的一半计算建筑面积。
03定额建筑面积计算规则:雨篷结构的外边线至 外墙结构外边线的宽度超过2.10m者,应按雨篷结 构板的水平投影面积的1/2计算。
6、94定额建筑面积计算规则:室外楼梯做为主要通道和用于 疏散的均按每层水平投影面积计算建筑面积;楼内有楼梯 室外楼梯按其水平投影面积的一半计算建筑面积。
(根据建建发[2009]135号文件,相应
地取费费率下浮,详见浙建站计
[2009]28号文件)
建筑面积计算
一、总则: 一直以来,《建筑面积计算规则》在建筑工程造 价管理方面起着非常重要的作用,是建筑房屋计 算工程量的主要指标,是计算单位工程每平方米 预算造价的主要依据,是统计部门汇总发布房屋 建筑面积完成情况的基础。目前,建设部和国家 质量技术监督局颁发的《房产测量规范》的房产 面积计算,以及《住宅设计规范》中有关面积的 计算,均依据的是《建筑面积计算规则》。
浙江省94定额

建筑面积计算规则一.计算建筑面积的范围1.单层建筑物不论其高度如何均按一层计算,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
2.高低联跨的单层建筑物,如需分别计算建筑面积,当高跨为跨边时,其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以勒脚以上外墙表面至高跨中柱外边线的水平宽度计算,当高跨为中跨时其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以中柱外边线的水平宽度计算.3.多层建筑物的建筑面积按各层建筑面积的总和计算,其底层按建筑物外墙勒脚以上外围水平面积计算,二层及二层以上按外墙外围水平面积计算.4.地下室.半地下室.地下车间.仓库.商店.地下指挥部等及相应出入口的建筑面积按其上口外墙(不包括采光井.防潮层及其保护墙)外围的水平面积计算。
5.用深基础做地下架空层加以利用,层高超过2.2米的,按架空层外围的水平面积的一半计算建筑面积.6.坡地建筑物利用吊脚做架空层加以利用且层高超过2.2米的,按围护结构外围水平面积计算建筑面积.7.穿过建筑物的通道、建筑物内的门厅、大厅不论其高度如何,均按一层计算建筑面积。
门厅、大厅内回廊部分按其水平投影面积计算建筑面积.8.图书馆的书库按书架层计算建筑面积.9.电梯井、提物井、垃圾道、管道井等均按建筑物自然层计算建筑面积。
10.舞台灯光控制室按围护结构外围水平面积乘以实际层数计算建筑面积。
11.建筑物内的技术层,层高超过2.2米的,应计算建筑面积。
12.有柱雨棚按柱外围水平面积计算建筑面积;独立柱的雨棚按顶盖的水平投影面积的一半计算建筑面积.13.有柱的车棚、货棚、站台等按柱外围水平面积计算建筑面积;单排柱、独立柱的车棚、货棚、站台等按顶盖的水平投影面积的一半计算建筑面积。
14.突出屋面的有围护结构的楼梯间、水箱间、电梯机房等按围护结构外围水平面积计算建筑面积。
15.突出墙外的门斗按围护结构外围水平面积计算建筑面积。
浙江94定额解释

安装94 计价依据目录水 (3)1. 用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算? (3)2. UPVC塑料室内给水管道安装工程应套用什么定额? (3)3. 给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当? (3)4. 《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?. 35. 工艺管道安装工程中室内与室外碰头点应套用什么定额? (3)6. 管道沟挖土方遇破砼路面时应套用什么定额? (4)7. 阳台排水管与雨水管连通、雨水管敷设在钢筋砼柱子内,这两种情况套用什么定额适当? (4)8. 本省全统安装预算定额常用主材(设备)组价手册第四部分给排水工程中的搪水泥承插铸铁给水管主管预算单价是否有误? (4)9. 上题如在预算中已采用组价手册编制,结算时应如何处理? (5)10. 全统安装工程预算定额省常用主材组价手册第348页承插塑料排水管(零件粘接)中,8-136承插塑料排水管定额含量9.52是否有误? (5)11. 目前室内卫生间上下水安装中设计要求暗敷水管,其墙上开凿管槽的用工能否另计? (5)12. 工艺管道或给排水管道、空调供回水管道、消防喷淋管道中设计采用无缝钢管因需镀锌而预安装,如何套用定额? (5)电 (6)1. 变压器干燥用电费用应如何计算? (6)2. 风机盘管等小型单相电机接线是否套用交流电机检查接线定额? (6)3. 全统安装定额浙江省单位估价表(一九九四)《使用手册》P584页,“无增塑刚性可弯曲聚乙烯塑料电线管敷设补充定额”项目,材料栏中,木螺丝m4×65以下,“10个”组价是否有误? (6)4. 勘误: (6)5. 根据目前吊平顶内电线配管的实际情况,仅按上人与不上人划分明配与暗配,是否妥当? (6)6. 一台低压配电屏用数台自动空气开关输出数个供电回路,是否应按输出的低压供电回路数作为系统个数计取调试费? (7)7. 电缆敷设工程量计算规则(见《使用手册》P377)第6点指出:电缆敷设长度应根据敷设路径的水平和垂直距离,另按表6规定增加附加长度。
浙江省市政工程预算定额(2003版)

第三册 《桥涵工程》
一、概况 本册定额共十章87节559个子目,其中: 打桩工程:计11节104个子目; 钻孔灌注桩工程:计7节38个子目; 砌筑工程:计5节21个子目; 钢筋工程:计4节29个子目; 现浇混凝土工程:计13节103个子目; 预制混凝土工程:计10节53个子目; 立交箱涵工程:计7节43个子目; 安装工程:计13节92个子目; 临时工程:计9节31个子目; 第十章 装饰工程:计8节45个子目。
3.木模(含木支撑)场外运费:每立方米(定额 用量)30.77元; 是按4吨载货汽车考虑,每立方米木模(定额用量) 用0.144台班。 4.脚手架场外运费:每100平方米搭设面积 ⑴ 单排脚手架:21.37元; ⑵ 双排脚手架:27.78元。 也是按4吨载货汽车考虑,单排脚手架每100平方 米按0.1台班计算;双排脚手架按0.13台班计算。
七、机械台班消耗量的确定 1.本定额的施工机械台班用量包括了机械幅度 差内容; 2.定额中均已包括材料、成品、半成品从工地 仓库、现场集中堆放地点或现场加工地点至操作 安装地点的水平和垂直运输所需要的人工和机械 消耗量。如需要再次搬运的,应在二次搬运费项 目中列支。
八、工、料、机单价的确定 本定额中人工单价:一类人工24元/工日,二类 人工26元/工日;材料单价按2002年4季度价格 取定;机械台班单价根据《浙江省施工机械台班 费用参考单价(2003)》进行取定。
本定额共九册,其中: 第一册 通用项目:共七章448(721)个子目; 第二册 道路工程:共四章220(350)个子目; 第三册 桥涵工程:共十章559(591)个子目; 第四册 隧道工程:共十章499(554)个子目; 第五册 给水工程:共五章497(444)个子目; 第六册 排水工程:共七章1437(1355)个子目; 第七册 燃气及集中供热工程:共七章949(837)个子目; 第八册 路灯工程:共八章556(552)个子目; 第九册 地铁工程:待编; 附录册 共分四个部分:⑴ 砂浆、混凝土强度等级配合比;
浙江省建筑工程94定额——总说明

浙江省建筑工程94定额——总说明一、浙江省建筑工程预算定额(以下简称本定额),是为适应社会主义市场经济发展和工程造价动态管理的需要,在本省1984建筑工程预算定额和1993全国统一建筑装饰工程预算定额的基础上修编的。
二、本定额分成二册:上册结构工程下册装饰工程三、本定额是根据“控制量、指导价”及“量价分离”的改革方针编制的,为便于使用,采取定额与基价合编的形式。
其中定额部分是本省完成单位建筑产品的人工、材料及施工机械台班消耗的定量标准;基价部分实行全省统一基价,按本省动态管理有关规定进行调整。
四、本定额是本省编制施工图预算和标底的依据,是施工企业投标报价的基础。
适用于一般工业与民用建筑的新建和扩建工程,不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程。
五、本定额不适用于实行产品出厂价格的各类建筑构配件。
六、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,除定额另有规定者外,不得因操作方法不同而任意调整定额。
七、定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,但定额中均已考虑。
八、本定额未包括的项目:凡属地区统一的定额,由当地市(地)定额站编制地区补充定额,报省建筑定额站批准执行;对一次性使用的临时定额,由预(决)算编制单位,根据设计要求,结合实际情况,按照本定额编制原则,编制一次性补充定额,在预(决)算审查时审定,报当地建筑定额站备案;在一般建筑工程中的仿古建筑项目,可套用本省<<仿古建筑及园林工程预算定额单位估价表>>。
九、有关定额人工的说明和规定1、本定额的人工工效:上册是以1985年全国统一劳动定额和1987年本省补充的劳动定额为基础编制的,并考虑了必须增加的直接用工幅度差;下册是按全国统一建筑装饰工程预算定额的口径编制的。
每工日按八小时工作制计算。
2、定额用工已包括材料超运距、工种搭接、安全和质量检查以及临时停水、停电等其他直接生产用工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浙江定额部分解释(94、03定额适用)建筑工程1、请教您关于甲供材料的扣除方式:(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金要否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B 木龙骨长度(设计)=(L/300+1)×B 假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
所以,每100平方米:换算后的木龙骨(杉木枋)用量=原定额用量×K1×K2 =1.575×(45×55)/(50×60)×(200/300)×[(L+300)/(L+200)](立方米)。
4、屋面砖砌女儿墙下为650高砼翻口,在套价的时候,这个翻口内外侧的抹灰是并入女儿墙呢,还是拉出来,按砼墙的抹灰来套?答:可并入女儿墙计算。
5、深层水泥搅拌桩的定额套用:1、除了套用上册P54页相应定额外,其余还有项目应计算吗?另外其双头喷浆和单头喷浆如何区分?2、水泥搅拌桩的空搅部分是否指设计桩顶标高至自然地坪部位的工程量?答:还需计算桩机进退场、安拆凿桩头等费用。
双头、单头喷浆采用机械不同。
空搅工程量计算规则见29页。
6、根据图纸要求“拉结筋与填充墙连接处设一砖厚、同墙宽、同拉结筋长的C20细石砼构件”,经计算,每条砼构件体积为0.09*0.24*1=0.0216立米,根据94定额规定,零星构件指每件体积在0.05立米以内的其他构件,请问:此构件是否能套用零星砼定额?答:可套03定额“小型构件”计算。
7、94定额墙面水泥砂浆或混合砂浆抹灰,均包括罩面压光这道施工工艺,而实际施工中未作,是否可扣回,如何扣回?答:不调整。
8、94定额中,出屋面的女儿墙底与屋面交结处作弧形的水泥砂浆泛水,是否可另行计算?答:不另行计算。
9、请问基坑支护中的土钉墙应套什么定额具体基价为多少?答:无此定额。
10、在03定额中,地下室的围护部分的脚手架及垂直运输如何计取答:03定额中无相关项目,按围护工程设计施工方案按实计算。
11、你好老师,土方开挖的护坡面喷砼,如何套定额,谢谢!答:围护砼护坡建筑定额无此项目,可参照市政定额隧道工程相应定额套用。
12、简易钻孔桩是否要计算泥浆池的建造、拆除以及运输?若它只是泥呢?答:简易电动钻孔桩定额工作内容已包括泥浆槽开挖,泥浆护壁,桩泥场内200M内运输,桩泥场外运输另行计算。
13、基础土方工程的喷砼如何套定额水泥搅拌桩和钻孔桩的空打如何套定额?答:1.基础土方喷砼请详细说明。
2.水泥搅拌桩空搅见上册定额26页说明十七条。
3.钻孔桩空打计入成孔工程量套成孔定额,桩孔回填另计。
14、在浙江94定额中,地下室止水螺栓为可重复使用材料,但实际为一次性使用消耗,不可再次使用。
请问该止水螺栓应如何计算?套用定额中那一子目?答:94定额地下室墙子目已综合考虑螺栓消耗量。
定额不予调整。
15、94定额中阳台、雨棚、沿沟等底面水泥砂浆凹槽滴水线是否已在扶灰定额中包括,如果实际采用是成品塑料凹槽滴水线,应如何换算?答:定额不予换算。
16、后张法施工过程中,要对锚固损失、孔道摩阻力、挠度进行试验检测,请问发生的费用应由施工方还是建设方承担?答:根据标文约定计算。
设计明确采用后张法施工的,应在投标时将该项费用计入。
17、如梁的主筋14根25毫米布置400500500的截面,其第一皮与第二皮,第二皮与第三皮之间用25毫米钢筋支垫,请问该垫铁能不能算在工程量里答:不能算。
18、94定额:基础底板钢筋撑脚按主筋规格每平方米一只,地下室电梯井承台长17米*宽12米*高2.5米,下皮主筋28毫米,上皮主筋20毫米.其撑脚按28毫米,还是按20毫米计算。
答:按20毫米直径钢筋计算。
19、环氧树脂涂层钢筋套用什么定额?答:无此定额,请详细说明工程类型,材料使用部位或设计使用要求等。
20、03安装定额中2540顶管是Φ110的,现在有个工程是MPP管Φ170顶管电缆保护管工程,是否可套2540,要不要换算。
另外该子目单位是‘根’不是是‘米’的,怎么处理好?答:1.顶管超过Φ110属于定额缺项。
可以参照2-540定额换算。
2.单位换算可以根据材料实际长度换算。
21、化学锚栓定额是否已经综合考虑? 如果是工程量清单招标,化学锚栓是否要单独列一项清单子目?答:定额已包括不锈钢螺栓,含量与设计不同可换算,价格参照市场价调整。
干挂石材如安装在骨架上,石材面层与骨架应分别列项。
22、陶粒混凝土屋面找坡有无补充(03)定额,无如何套价。
答:无相应定额,双方协商解决。
23、请问施工现场采用物料提升机进行运输时,垂直运输如何计算。
还有物料体升机运输、安拆及基础如何计算。
答:请参照定额第十七章,按规定计算垂直运输费用。
24、第一个问题:定额说明中提到洞口照明费按所涉及子目中的人工费40%计算,那所计算的40%还要按人工费取费吗?第二个问题:计算洞库照明费时模板和满堂脚手架中的人工费按多少计取比较合理?答:要计入人工费,并作为取费基数。
没有明确规定。
25、弧形基础下的C10素砼垫层的模板是否应增加弧形板增加费?答:不分弧形和非弧形套同一定额。
26、请问大理石窗台要套哪个定额呢?套门窗套对吗?答:套墙面分部零星工程27、请问套价的时候纯水泥浆一道如何套取?答:屋楼地面定额缺项。
28、请问《浙江省建筑工程预算定额》中的钢板桩使用费如何计算?答:钢板桩使用按摊销费加回库维修费,或采用租赁价格计算。
29、请问:03的弧形钢骨架的增加费有没有另行计取?有什么定额可套吗?答:骨架弯弧费用另行计算,无相应定额。
(参照第十一章说明第十七条,弧形幕墙骨架说明。
)30、建设工程质量检验实验费是放在技术措施费中,还是放在分部分项清单中,还是放在其他费用中?答:列施工组织措施费项目中,请详细阅读文件。
31、比如是个厂房,上面顶采用钢结构,为另行发包的.那么主体施工单位在计算脚手架费用时,能用综合脚手架定额计算吗?还是采用单项脚手架计算?答:套综合脚手架定额。
32、只有屋面是轻钢结构,其他为砖混结构,脚手架该如何计算?如果全是钢结构的又该如何计算?答:仅屋面是轻钢结构的工程脚手架套房屋工程综合脚手架定额。
全钢结构建筑物定额缺,需另行补充。
33、03定额的模板超高费用计算在套用定额时,超高不到1米时要不要按比例计算.如层高4.4米,那么套用4-22柱子模板超高时,要不要*0.8的系数?答:超高不到1米按1米计算。
34、03定额中,大体积砼的温度测量与控制的费用如何计取答:已包含在定额内。
35、94、03定额中37块石垫层干铺,如果用块石灌砂垫层,怎么调整?1、套37定额a、用块石灌浆定额里的混合砂浆分解得出砂(净砂综合)的含量为0.372,将净砂改为毛砂。
b、将块石垫层中碎石直接改为毛砂,含量不变。
2、套38定额a、将混合砂浆改为毛砂,含量为2.4*1.35=3.24吨,再将灰浆搅拌机去掉。
答:套干铺定额,不作换算。
36、1、03定额中451~53地下室外墙定额中有“螺栓”含量,此螺栓是指现在施工中常用的一次性使用对墙止水螺杆吗?2、螺栓、预埋螺栓及预埋铁件的具体组成如何?有无对应的信息价?答:1.是。
2.五发布相应信息价,根据市场价调整。
37、清单发我们有基坑围护的挖土方按实际发生的量来算,筏板以下部分的承台土方,要不要给他工作面的啊?答:所谓按实际发生量计算,是否指结算时按实调整。
清单报价时一般是投标人结合自己的施工组织设计方案,现场管理能力自行考虑工作量和报价。
38、有一个新建带地下室工程,土建工程中标价已按地下室半周长工程量计算洞库照明费;请问:安装工程还需计算此项费用吗?如需,按定额解释“安装工程单独施工并提供照明条件和供电时才可计取”中“单独施工”;以及“按实际固定线路延长米工程量计算”中“固定线路”如何理解?谢谢!!答:1.根据安装工程洞库照明费补充定额计取。
2.因为土建与安装存在先后施工过程,地下室工程有在安装单独施工可能,所以另行计取。
39、安装工程国标清单高层建筑增加费是分摊到清单子目中还是放到技术措施费中?答:按照定额解释高层建筑增加费属于子目系数,应该分摊在子目中。
安装工程40、灯槽里面暗藏灯带,套什么子目?答:套用内藏组合式灯2-1514-1520。
41、地埋灯套用什么定额合适?答:可以参照嵌入式灯具安装定额。
42、筒灯应该套哪个定额子目??还有,荧光灯中的电容器是否需另外再套定额??答:1.可以参照普通灯具相近等额。
2.荧光灯安装包括整套元器件。
43、短路隔离器安装套什么子目?答:可参照10-170隔离器安装44、局部等电位端子箱和总等电位端子箱应该分别套用什么定额?答:等电位端子箱套用接线箱暗装定额。
45、消防箱安装,后面的封堵用钢网片刷水泥灰,这个费用包括在哪里?答:消防箱安装定额是综合考虑的,不得另外计取其它费用。
