装饰装修临水临电施工方案

合集下载

临水临电方案

临水临电方案

目录1.临时用水设计: (2)1.1.临水设计说明: (2)1.2.设计依据: (2)1.3.施工用水量计算: (2)1.4.供水水管管径计算 (3)1.5.现场临时给水设计 (3)1.6.施工现场排水 (4)2.估计之临时施工用电计划及安排 (4)2.1.编制依据、标准 (4)2.2.工程概况 (4)2.3.临电负荷计算 (5)2.4.临时用电系统总体规划及设计方案 (5)2.5.电缆截面选择及电压降核算 (6)2.6.配电箱装箱实样示意图 (7)2.7.漏电保护器、熔断器及插座 (9)2.8.现场照明 (10)2.9.现场采用的接地形式及防雷接地方案 (11)2.10.临时用电系统的使用、管理与维护 (11)临时用水及用电施工方案1.临时用水设计:1.1.临水设计说明:本临时用水方案包括生产给水系统、临时消火栓给水系统、生活给水系统及现场临时排水系统。

根据《议标文件》要求,发包方不提供临时水源接入点,由承包人自行解决生产、生活、消防用水水源问题。

因现场不设生活区,职工现场饮用水问题从场外送水解决,现场生产用水水源由丙区高层地下室降水井抽水解决,并通过在现场设置的沉砂池沉淀后引至水箱后加压后送至各生产用水点。

1.2.设计依据:a.《建筑设计防火规范》;b.《建筑给水排水设计手册》中国建筑工业出版社;c.结构及装饰装修施工规划的施工现场平面布置图;d.前总包临水布置实况踏勘示意图。

1.3.施工用水量计算:a.工地施工用水量计算:计算公式:q1=k1∑Q1×N1/(T1×t)×k2/(8×3600)q1:施工用水量(L/S)k1:未预计施工用水系数(1.05~1.15)Q1:年(季)度工程量(以实物计量单位表示)N1:施工用水定额T1:年(季)度有效作业天数t:每天工作班数k2:用水不均衡系数工程实际工程量及计算系数的确定:由于工程装修施工阶段相对于主体结构阶段施工用水量大,故Q1主要以二次结构和抹灰工程量计算为依据,本工程二次结构/框架填充墙/室外砌体工程量约为80000m³,本工程全部采用商品混凝土,所以本设计主要考虑砼养护用水量,根据施工用水定额,砼养护水定额为400升/m³,拟定混凝土结构施工工期约为321天,每天按2个工作班计算,因此:k1=1.1;Q1=73500㎡;N1=400升/m³;T1=321天;t=2班;k2=1.5故:q1=1.1×(80000×400)/(321×2)×1.5/(8×3600)=3.22L/Sa.施工机械用水量计算:计算公式:q2=k1∑Q2×N2×k3/(8×3600)q2:机械用水量(L/S)k1:未预计施工用水系数(1.05~1.15)Q2:施工机械用水定额N2:同种机械台数k3:施工机械用水不均衡系数施工机械用水量:施工用水机械表q2=1.15×(800×3+60×4+500×25)×2/(8×3600)=1.05L/Sb.施工现场生活用水量:计算公式:q3=p1N3k4/b×8×3600q3:施工现场生活用水量p1:施工现场高峰生活人数N3:施工现场生活用水定额k4:施工现场生活用水不均衡系数b:每天工作班次本工程高峰时现场人员约1600(含管理人员)人,按2班考虑,生活用水25L/人·日。

05 临水临电施工方案

05 临水临电施工方案

目录第一章编制依据............................................ - 1 -第二章工程概况............................................ - 1 -第三章机械设备配置计划.................................... - 2 -第四章配电规划与设计...................................... - 3 -4.1总体规划........................................................................................................ - 3 -4.2临电设计........................................................................................................ - 4 -第五章施工临时用电、用水安装.............................. - 6 -5.1施工临时用电线路布置要求 ........................................................................... - 6 -5.2配电柜安装 .................................................................................................... - 8 -5.3电缆敷设........................................................................................................ - 8 -5.4施工临时用水安装.......................................................................................... - 9 -第六章安全用电技术措施.................................... - 9 -6.1照明设施........................................................................................................ - 9 -6.2接地 ............................................................................................................. - 11 -6.3接零 ............................................................................................................. - 12 -6.4防雷 ............................................................................................................. - 12 -6.5冬季用电措施............................................................................................... - 13 -6.6雨季用电措施............................................................................................... - 13 -第七章预防电气火灾措施................................... - 14 -7.1预防电气火灾基本要求................................................................................. - 14 -7.2施工现场引发火灾的原因分析...................................................................... - 14 -7.3电气火灾预防措施........................................................................................ - 15 -第八章施工临时用电管理................................... - 17 -8.1施工临时用电管理内容................................................................................. - 17 -8.2专职电工管理............................................................................................... - 17 -8.3安全距离与外电防护 .................................................................................... - 18 -8.4使用与维护 .................................................................................................. - 19 -第九章应急救援预案....................................... - 19 -9.1应急救援组织机构........................................................................................ - 19 -9.2应急救援指挥小组职责................................................................................. - 20 -9.3安全事故应急救援措施................................................................................. - 20 -9.4应急预案的培训及演练................................................................................. - 23 -9.5事故处理及对应急预案进行评价和改进........................................................ - 23 -第十章计算书及相关附图....................... 错误!未定义书签。

装修工程临电方案

装修工程临电方案

装修工程临电方案一、前期准备1.1 安排专业电气工程师进行现场勘察,了解施工现场的具体情况,如建筑结构、用电需求等。

1.2 根据勘察结果,制定临时用电方案,并与客户进行沟通确认。

1.3 准备所需的设备和材料,包括电缆、插座、配电箱等。

二、临时用电设计2.1 根据临时用电需求确定总配电箱的位置,并与施工单位协商确定。

2.2 按照用电需求,确定线路布置方案,包括主线路和分支线路的走向和布置。

2.3 设计临时用电系统的配电方案,确定配电箱和插座的数量和位置,确保用电安全和便利。

三、临时用电施工3.1 按照设计方案进行布线施工,保证线路的安全性和可靠性。

3.2 安装总配电箱和分支配电箱,并与用电设备进行连接测试,确保正常运行。

3.3 安装插座和开关等配电设备,并进行检测和调试,保证用电设备正常使用。

3.4 完成临时用电系统的验收,并做好相关记录和档案。

四、临时用电管理4.1 制定临时用电管理制度,明确责任人和管理流程,确保用电安全。

4.2 安排专人进行临时用电系统的定期巡检和维护,及时处理设备故障和问题。

4.3 加强对临时用电系统的监控和管理,做好用电的调度和分配,避免用电过载和短路等安全隐患。

五、临时用电安全5.1 制定临时用电安全管理规定,对使用电工进行培训,确保他们熟悉安全用电知识。

5.2 对临时用电系统进行定期安全检测和维护,确保设备和线路的安全可靠。

5.3 加强安全监督和管理,建立安全奖惩制度,促进全员参与用电安全管理。

六、临时用电整改6.1 针对用电系统存在的问题和隐患,及时整改和改进,确保用电系统的安全可靠。

6.2 定期对临时用电系统进行评估和检查,及时发现问题并采取相应的整改措施。

七、临时用电监督7.1 加强对临时用电施工的监督,确保施工单位按照规定进行施工,做好施工质量管理。

7.2 对临时用电系统的使用进行监管,防止违规用电行为的发生,确保用电安全。

八、临时用电验收8.1 在临时用电系统施工完成后,进行验收,确保系统符合相关规定和标准。

改造工程临水施工方案

改造工程临水施工方案

改造工程临水施工方案一、项目概况本工程为对某水系进行改造,主要包括河道疏浚、岸线整治、水质治理等工作。

由于施工地点紧邻水域,所以在施工过程中需严格控制施工对水域的影响,确保施工安全和水域环境保护。

二、施工环境分析1.水域情况本工程所在水域为一条城市河流,水质保持一般,但存在疏浚、河岸垃圾清理等问题。

2.施工条件由于所在水域为城市河流,临近居民区,施工环境复杂,需要充分考虑周边居民的生活和环境保护。

三、施工方案1.河道疏浚河道疏浚主要包括对河床淤泥的清理和排除。

施工过程中需采用环保型清淤设备,减少对水域的污染。

在施工过程中,需要对清淤出的泥沙进行妥善处理,避免二次污染。

2.岸线整治岸线整治主要包括对河岸的加固和美化。

在施工过程中,需要合理利用临时围挡,防止施工物料漂入水域,影响水质。

同时,在施工后需要进行绿化和植被修复工作,保护周边环境。

3.水质治理水质治理主要包括对水域的净化和水质监测。

在施工过程中,需要注意净化材料的使用量,避免对水域产生过大影响。

对施工后的水域进行定期监测,确保水质合格。

四、安全措施1.施工人员所有施工人员需接受相关安全培训,严格遵守安全操作规程。

施工现场需设置专门的安全员,负责监督和引导施工人员的安全操作。

2.施工设备所有施工设备必须符合国家标准,定期检修和维护。

特别是临水作业的设备,需要特别关注防水性能和稳定性。

3.施工现场施工现场需设置警示标识,提醒施工人员注意安全。

对施工现场进行定期巡查,及时发现和处理安全隐患。

五、环境保护措施1.垃圾处理施工过程中产生的垃圾需分类处理,可回收的物品进行回收,有害垃圾进行专门处理。

严禁将垃圾直接倾倒入水域。

2.水资源节约合理利用水资源,减少因施工需要浪费水资源的情况。

对施工现场的水污染进行严格控制,确保施工不对水质造成污染。

3.环境监测对施工现场和周边环境进行定期监测,及时发现环境问题并采取相应措施。

六、社会影响施工期间,需要与周边居民保持密切联系,及时发布施工通告,避免因施工活动对居民生活和交通造成不必要的影响。

临水临电方案

临水临电方案

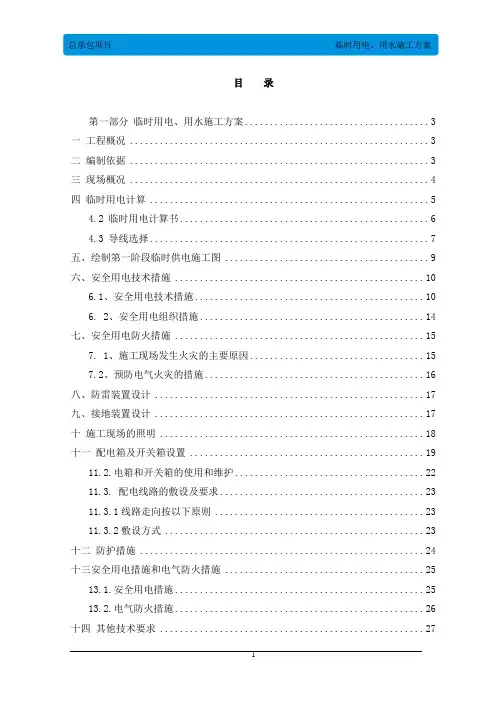

目录第一部分临时用电、用水施工方案 (3)一工程概况 (3)二编制依据 (3)三现场概况 (4)四临时用电计算 (5)4.2 临时用电计算书 (6)4.3 导线选择 (7)五、绘制第一阶段临时供电施工图 (9)六、安全用电技术措施 (10)6.1、安全用电技术措施 (10)6. 2、安全用电组织措施 (14)七、安全用电防火措施 (15)7. 1、施工现场发生火灾的主要原因 (15)7.2、预防电气火灾的措施 (16)八、防雷装置设计 (17)九、接地装置设计 (17)十施工现场的照明 (18)十一配电箱及开关箱设置 (19)11.2.电箱和开关箱的使用和维护 (22)11.3. 配电线路的敷设及要求 (23)11.3.1线路走向按以下原则 (23)11.3.2敷设方式 (23)十二防护措施 (24)十三安全用电措施和电气防火措施 (25)13.1.安全用电措施 (25)13.2.电气防火措施 (26)十四其他技术要求 (27)十五临时用电应急预案 (28)15.1. 应急小组 (28)15.2. 应急措施 (29)第二部分现场临时用水施工方案 (31)一临时用水概况 (31)二工程施工临时用水概算 (31)三. 施工用水布置 (32)3.1.平面布置 (32)3.2. 施工用水竖向布置 (33)3.3. 临时水管埋设节点 (33)附图表 (36)第一部分临时用电、用水施工方案一工程概况本工程的临时建筑主要建设在南面围墙南侧,施工区域与办公生活区用临时围墙隔开。

根据现场条件与施工生产要求,以及综合考虑分包所需用房,办公区拟建1栋2层共26间办公室(6m×3.6m);管理员生活区建1栋2层管理人员宿舍(6m×3.6m),共24间标准用房,其中一层3间各均分成两小间,1间卫生间,两间浴室,2间食堂,1间厨房;二层一间夫妻房,2间娱乐室,其余为管理人员宿舍。

工人生活区拟建5栋2层工人宿舍共82间,包括工人宿舍75间,男女厕所3间,男女浴室3间,小卖部1间(6m×3.6m),另建一栋单层5间为大食堂,操作间,储物间(6m×3.6m)。

临时用水专项施工方案

临时用水专项施工方案

目录第一节工程概况 (2)1.1. 工程简介 (2)1.2. 临水工程概况 (2)第二节编制依据 (2)第三节临时用水施工 (3)3.1. 施工准备 (3)3.2. 施工工艺 (3)3.3. 质量要求及应注意的问题 (3)3.4. 成品保护措施 (4)3.5. 安全注意事项 (4)第四节用水量计算及管网布置 (4)4.1. 施工现场用水量计算 (4)4.2. 化粪池计算 (7)4.3. 加压泵的选择及管的布置 (8)4.4. 施工现场临水管网布置 (8)第五节消防供水系统 (9)5.1. 消防组织管理框架 (9)5.2. 消防管理职责 (9)5.3. 消防设施示意图 (10)5.4. 消防技术措施 (11)5.5. 不同施工阶段防火要点 (11)5.6. 消防供水管网布置 (12)第六节临时用水措施 (12)6.1. 用水原则 (12)6.2. 节水措施 (12)6.3. 现场排水系统及措施 (13)6.4. 水污染的控制 (14)第七节附图 (15)附图一:临时用水立面示意图 (16)附图二:临时用水平面布置图 (17)第一节工程概况1.1.工程简介榕江华府•博雅苑B区位于广东省揭阳市榕城区东山凤潮片区,淡浦路以东、临江北路以北,交通便利。

榕江华府•博雅苑B区用地面积约5.74万平方米,总建筑面积约30.14万平方米。

主要建筑物为14栋高层建筑,包括住宅、商铺、停车场等。

地下2层,地上21~31层。

主建筑物最高楼层为31层,建筑高度99.15米(屋架最高105.15米)。

主要结构类型为钢筋混凝土剪力墙结构,建筑耐火等级为一级,地下室耐火等级为一级,抗震设防烈度为7度,屋面防水等级一级,建筑耐久年限为50年。

建设单位:揭阳中泰发展有限公司设计单位:广东省建工设计院监理单位:揭阳市工程建设监理有限公司勘察单位:汕头市粤东工程勘察院施工单位:中国建筑第四工程局有限公司本工程安全文明施工目标:确保市级文明工地,争创省级文明工地。

临时用水用电施工方案

临时用水用电施工方案

1.工程概况1.1大体概况龙湖新大竹林项目一期022-8地块Ⅱ标段工程,由重庆龙湖怡置地产开发投资兴修,位于两江新区大竹林片区。

由十二栋洋房(8#楼、9#楼、10#楼、11#楼、12#楼、13#楼、14#楼、15#楼、18#楼、19#楼、20#楼、21#楼)、沿边商业及两层地下车库组成。

该项目总建筑面积约为11万㎡, 为住宅商业区。

本工程平场标高215.09五、215.69五、216.980、214.640、212.240(为绝对标高),8#楼、9#楼均为7层,总建筑高度21m;10#楼为11层,总建筑高度33m;11#楼局部11层、局部8层,总建筑高度33m、24m;12#楼为8层,总建筑高度24m;13#楼为6层,总建筑高度18m;14#楼为8层,总建筑高度24m;15#楼为7层,总建筑高度21m;18#楼为8层,总建筑高度24m;19#楼为8层,总建筑高度24m;20#楼局部11层、局部8层,总建筑高度33m、24m;21#楼局部11层、局部8层,总建筑高度33m、24m。

本工程基础结构形式别离为墙下条形基础、独立基础及挖孔桩基础。

主体结构形式为全现浇钢筋混凝土框架剪力墙结构。

本工程各栋衡宇主体结构设计利用年限为50年,结构安全品级为二级,项目所在抗震设防烈度为6度,抗震设防类别丙类,地基基础设计品级为甲级,地下室耐火等级为二级,地上耐火等级为一级。

工程内容包括:包括基础、主体、楼地面、屋面、门窗、内外装饰、给排水、电气、消防、有关的预留预埋和配合(如暖通等)等工程。

1.2施工现场条件本工程地处重庆市两江新区大竹林片区,场地已平整。

场区内已新建一条施工道路进入,能知足施工运输的需要。

场内管网设施尚未完善,场地有部份排水系统。

靠金州大道有一接水口和供电系统,将别离对办公区及生活区进行供电供水,同时此接水口还将对现场施工进行供水,靠近恒山西路处,有1台箱式电力变压器,此箱式电力变压器将对施工现场进行供电。

装修工程临时用电施工方案

装修工程临时用电施工方案

装修工程临时用电施工方案一、施工方案背景为了保障装修工程的施工顺利进行,临时用电是不可或缺的一环。

临时用电作为施工期间的必备设施,不仅仅是为了方便施工人员的工作,更是为了确保施工安全和工程质量。

因此,制定科学合理的临时用电施工方案是十分必要的。

二、用电环境和条件分析1. 用电环境装修工程的用电环境一般为住宅或商业建筑,因此需要考虑到安全、便捷、经济的用电方式。

2. 施工条件施工现场一般为室内环境,空间有限,需要合理分配用电区域,并且要考虑到施工人员的工作需要和安全标准。

三、临时用电方案实施1. 临时用电设备的选择临时用电设备的选择要考虑到施工工艺、用电负荷等因素,一般采用移动式配电柜进行供电。

2. 供电线路布置根据施工现场的布局和用电设备的位置,设置合理的供电线路,尽量减少线路长度和交叉,确保供电安全和用电稳定。

3. 用电负荷分配根据施工现场的用电设备和负荷情况,合理分配用电负荷,避免出现负荷过大或过小的情况,造成用电不稳定或浪费。

4. 安全保障措施在供电线路施工和使用过程中,严格执行用电安全规范,加强现场巡视和管理,确保用电安全。

5. 用电环境管理施工现场用电环境管理要求施工人员定期清理用电设备和线路周围的杂物,保持用电设备和线路的通风、干燥,并做好防水防潮工作。

六、临时用电方案的管理措施1. 管理责任设立临时用电管理小组,明确各岗位的管理责任,并定期进行用电安全培训。

2. 临时用电计划制定详细的临时用电计划,包括用电设备的购置、布置、检测、维护等,确保施工用电的持续稳定。

3. 安全检查对临时用电设备和线路定期进行安全检查,发现隐患及时整改,确保用电安全。

4. 事故处理制定应急预案,对用电事故进行灭火、电路切断等处理,尽快恢复用电,保障施工不受太大影响。

七、临时用电方案的效果评估在施工过程中,通过对临时用电设备和线路的检测、运行情况的监控,对临时用电方案进行效果评估,及时调整和改进方案。

八、总结通过以上的临时用电方案实施和管理措施,可以有效保障装修工程的用电安全和稳定性,提高施工效率,降低施工安全风险,更好地保障工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

规划展馆升级改造精装修临水临电施工方案第一章、临时用电方案 (2)一、编制依据 (2)二、工程概况 ......................................................................... (2)三、施工机械配置情况......................................................... (2)1.装饰施工阶段施工用电动机械设备配备 (3)2.装饰施工阶段施工用电焊机 (3)3.装饰施工现场所需照明灯具 (4)四、用电负荷计算 (4)五、施工现场用电布置及临时用电负责人................................. .. (4)1、总配电箱设置.............................................. ............... . ......... . (5)六、导线的截面规格的选择......................................... ... . ..... (5)七、安全用电技术措施和电气防火措施................. . .. (6)1、安全用电技术措施........................................... ..... ...... ...... (7)2、电气防火措施................................................... .... . ...... .... .. (8)八、触电急救....................................................... ......... (9)第二章、临时用水方案......................................... . .. .... .. (10)一、编制原则..................................................... ......... .. .. ... .. (10)二、编制依据.......................................................... (10)三、临时施工给排水..................................................... (10)四、现场用水的保证措施..............................................................11、12第一章、临时用电方案一、编制依据本方案编制依据如下:《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工计算手册》(中国建筑工业出版社)二、工程概况1、工程名称:规划展馆升级改造一期精装修工程2、工程地址:河北省怀来县东花园镇东镇公路与葡萄大道交汇处东北角,怀来工业区规划展馆局部3、层数:地上1层;4、建筑面积:工程总建筑面积:6992.5平方米;装修总面积1488.6平方米;在临电设计方面:由于临时供电由承包人从招标人指定的现场内400V电源点挂表接入,并负责配电设施的设计、安装、维护和管理,施工用电的设计、安装、维护和管理必须符合国家、地方及招标人的有关规定,并确保其安全可靠。

承包人不得使用房间内正式电源。

故施工临时用电每层设总电箱一台,2 台分配电箱,各使用机具单独配制开关箱。

照明从总配电箱引出。

主干电缆采用架空敷设,主要用电机具为电焊机及小型电动机具。

三、施工机械配置情况本工程按装饰部分分析,根据装饰施工阶段来计算现场总用电量,用电高峰阶段施工机械见下表:1.装饰施工阶段施工用电动机械设备配备2.装饰施工阶段施工用电焊机2.装饰施工现场所需照明灯具四、用电负荷计算采用需要系数法进行负荷计算,公式为SSH=l.05~1.l(K1ΣP1/ cosφ+K2ΣP2+K3ΣP3)由公式求得施工现场设备用电量后,即为施工现场所需供电总容量,即Sz享S,H 式中=SZ——施工现场供电所提供的总容量(KVA) SSH——施工现场用电设备所需总容量(KVA) ΣP1——施工现场用电动机额定功率之和(KW) ΣP2——施工现场用电焊机额定功率之和(KW) ΣP3——施工现场用照明容量之和(KW) 1.05~1.10——容量损失系数η——电动机效率系数,平均为0.75-0.90,一般为0.85。

K1——电动机同时使用系数,10台以内取0.7,11~30台取0.6,30台以上取0.5。

K2——电焊机同时使用系数,3~10台取0.6,10台以上取0.5。

cosφ——电动机平均功率因数,施工现场最高取0.75-0.78,一般取0.65~0.75。

根据此式得:ΣP1=171.72KW、ΣP2=70KW、ΣP3=9KW,K1=0.6, K2=0.5,K3=1 SSH=1.1*(0.6*171.72/0.75+0.5*105+0.8*55) 经计算SSH=257.26KVA,现场提供的用电量为400KVA,即Sz=400KVA,则Sz享SSH,满足施工用电要求。

五、施工现场用电布置及临时用电负责人本工程临时供配电采用TN-S 系统,树干式和放射式供电。

配电箱电源电缆采用架空敷设。

现场所有电气设备正常不带电的金属部分均应有保护接零且电气连接可靠,N线、PE线不得小于相线的1/2,且PE必须用绿/黄双色线。

单相负载应尽量分散到各相线上,力求使相电流均匀,减少零线上的电流。

实行三级配电,二级保护原则,以确保人身安全。

各配电箱均采用标准箱。

1、总配电箱设置根据本工程各单体及办公区域的平面布置,各施工划分及设备的配置情况,整个现场用电单路供电,线路采用YJV-3*35+2*16电缆沿工地敷设,设4只临时配电箱具体分配如下:1)走廊1,2,3,4各分配1个二级配电箱供临时用电。

六、导线的截面规格的选择现场准备布置由甲方指定的电源接口至一级配电箱采用YJV-3*35+2*16的电缆敷设,一级配电箱至二级配电箱采用RVV-3*25+2*10的电缆敷设。

七、安全用电技术措施和电气防火措施1、安全用电技术措施(1)建立健全用电管理制度,设立专职的值班电工,配合安全员对临时用电进行管理。

值班电工必须持证上岗,经常对现场的电气线路和设备进行安全检查,定期测试电气绝缘、接地接零电阻、漏电保护器等开关是否完好。

并做好业内资料,台讯季节要强化检查,对查出的问题限期整改。

(2)对总配电箱、各路分配电箱、供电线路及电气设备检查、维修、保养等安全管理制度,严禁电气设备带病运行。

(3)每台电气设备必须执行三级配电、二级漏电保护装置。

(4)每台电气设备应用各自的开关箱,必须实行"一机、一闸、一漏、一箱"制,严禁用同一只开关箱直接控制二台及二台以上的用电设备(含插座)。

(5)电源迸线电缆应遵循下进上出的原则,在箱内经固定后分别接配电箱的L、N、PE各端。

视负载额定容量,正确选择熔体,使熔断器可靠的、有效的起到短路保护和断开点的作用。

熔体应采用合格的铅合金熔丝,严禁用铁丝、铝丝等非专用熔丝替代,严禁用多股熔丝代替一根较大约熔丝。

(6)电源接入配电箱后,必须先检测再使用:不接负荷,分别合闸,依次检测每一漏电断路器,试验按钮应迅速自动分闸,断开电源,操纵手柄退回到"分"或"0"位置为合格。

配电箱周围必须无杂物,有操作位置。

(7)配电箱投入正常使用后,应由专业人员每月测试一次,并作书面记录。

各级配电箱明确专人负责,做好检查维修和清洁工作箱内应保持整洁,不准存放任何东西,箱周围应保持通道的畅通。

施工现场的固定露天电箱、分配电箱必须架空设置,其底边距地高度不小于0.6米。

(8)所有配电箱必须符合有关规定,具有合格证,配好门锁,做好跨接,总配电箱、分配电箱下口应三面封闭,做好油漆,露天配电箱应搭好双层防坠棚。

(9)遵守送电、停电的操作程序:用电+总开关+分路开关电源末端的漏电开关;停电,反之操作。

(10)使用各种规格的配电箱必须遵守:a、空气断路器仅作总开关,转接用。

b、5OmA的漏电断路器只作转接用(1OOmA除外):c、3OmA的可作负载前端用。

(11)凡断路器合不上闸,自动跳闸,禁止强行合闸,应查出原因、排除故障后才能合闸送电。

(12)选用配电箱应计算匹配、负载的额定电流应小于控制箱额定电流,机械限位必须接入箱内标注"限位接线"处。

(13)电缆必须用五芯橡皮电缆,保护零线严禁通过任何开关和熔断器,与工作零线不可混用。

重复接地必须加在PE线上。

(14)现场总配、分配都应做好重复接地,其接地电阻值不得大于规定值。

(15)所有电气设备的保护零线应以并联方式与零干线连接。

零线的断面不应小于相线载流量的一半,零线上不准装设开关和熔断器,单相电气设备必须设置单独的保护零线,不得利用设备自身的工作零线兼做接零保护。

(16)分配电箱与开关箱的距离不超过30m,开关箱与其控制的电气水平距离不超过5m。

(17)所有的电焊机必须使用二次降压器。

其一次侧电源应用橡套电缆线,长度不得超过5米。

(18)施工现场的照明电压必须执行如下规定:如要使用36V电压,则采用小型变压器将220V降压至36V使用。

(19)手持电动工具必须选用Ⅱ类工具,必须有额定漏电电流不大于3OmA、动作时间不大于0.1s,的漏电开关保护。

(20)建立停电检修挂牌制度,安装、维修或拆除临时用电工程必须由电工完成。

2、电气防火措施(1)根据交配电"五防一通"要求,配电室采用套箱式变压器,并配置防沙桶及四只以上干粉灭火器。

(2)各灯配电箱、开关板应采用阻燃及高强度绝缘材料,总配电箱、分配电箱位置按规定配置灭火器。

(3)各类电线绝缘层、PVC管均使用耐燃材料。

(4)各类电动机要按电机容量配置、布线及合理选用熔断器、熔体及漏电开关。

(5)应用电焊设备,必须实行动火审批手续,做好专人看护和隔离工作。

(6)对重点防火区域、易燃、易爆、危险品仓库应采取相应的电气防燃、防爆措施,并配置相应的灭火器材。

(7)发生电气火灾应立即拉断上级电源开关,采用黄沙或干粉灭火器灭火,严禁用水灭火。

八、触电急救发现有人触电时,应首先迅速拉电闸断电或使用绝缘物(如干燥的竹枝、木方、木板等不导电材料)挑开电源或带电体;将触电人与电源部位分离开,确认触电者是否已脱离电源,防止触电者二次触电或抢救者触电。

并向工地负责人报告。

有呼吸、心脏跳动者抬到平整通风的场地施行人工急救。

相关文档
最新文档
