门窗工程的施工方案完整,完整版doc(一)引言概述:门窗工程的施工方案是确保门窗安装正确、稳固、符合设计要求的重要步骤。

本文将详细介绍门窗工程的施工方案的完整内容,包括施工前的准备工作、安装门窗的步骤、材料和工具的选择以及质量控制等方面。

正文内容:一、施工前的准备工作1. 完善施工图纸:根据设计要求和实际情况,完善门窗的施工图纸,包括详细尺寸、开启方式、型材规格等内容。

2. 清理施工区域:清理门窗安装的施工区域,确保无障碍物,为施工人员提供安全工作的环境。

3. 检查材料和工具:核对所需的门窗材料和工具是否齐全,并进行必要检查和测试。

二、门窗的安装步骤1. 安装门窗框架:根据施工图纸和实际情况,先安装门窗的框架,确保框架的垂直度和水平度。

2. 嵌入门窗密封条:在安装框架后,嵌入门窗密封条,以确保门窗的气密性和水密性。

3. 安装门窗扇:根据设计要求,安装门窗扇,注意对齐和固定方式,确保门窗的开启平稳和安全。

4. 调整门窗位置:根据施工要求,调整门窗的位置,以确保间隙均匀、开启顺畅、闭合紧密。

5. 进行最后的检查和测试:对安装好的门窗进行最后的检查和测试,确保门窗的质量和功能符合要求。

三、材料和工具的选择1. 选用符合标准的门窗材料:选择符合国家标准的门窗材料,确保其质量和耐久性。

2. 选择适用的工具:根据施工要求,选择适用的工具,包括电动工具、手动工具等,以提高施工效率和安全性。

四、质量控制1. 施工前的质量检查:在施工前对门窗材料进行质量检查,确保无明显缺陷和损伤。

2. 施工过程的质量控制:在门窗安装的各个阶段进行质量控制,包括检查对齐度、水平度、垂直度等要求。

3. 完工质量检查:在施工完工后进行质量检查,确保门窗安装的质量达到设计要求和标准。

总结:门窗工程的施工方案的完整性对于门窗的安全和使用功能至关重要。

本文以引言概述-正文内容的形式,详细介绍了门窗施工方案的五个大点,包括施工前的准备工作、安装步骤、材料和工具的选择以及质量控制。

门窗工程专项施工方案

门窗工程专项施工方案

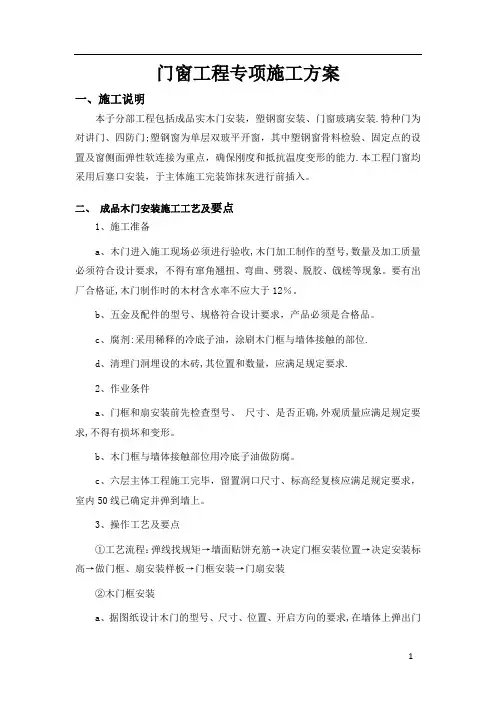

门窗工程专项施工方案一、施工说明本子分部工程包括成品实木门安装,塑钢窗安装、门窗玻璃安装.特种门为对讲门、四防门;塑钢窗为单层双玻平开窗,其中塑钢窗骨料检验、固定点的设置及窗侧面弹性软连接为重点,确保刚度和抵抗温度变形的能力.本工程门窗均采用后塞口安装,于主体施工完装饰抹灰进行前插入。

二、成品木门安装施工工艺及要点1、施工准备a、木门进入施工现场必须进行验收,木门加工制作的型号,数量及加工质量必须符合设计要求, 不得有窜角翘扭、弯曲、劈裂、脱胶、戗槎等现象。

要有出厂合格证,木门制作时的木材含水率不应大于12%。

b、五金及配件的型号、规格符合设计要求,产品必须是合格品。

c、腐剂:采用稀释的冷底子油,涂刷木门框与墙体接触的部位.d、清理门洞埋设的木砖,其位置和数量,应满足规定要求.2、作业条件a、门框和扇安装前先检查型号、尺寸、是否正确,外观质量应满足规定要求,不得有损坏和变形。

b、木门框与墙体接触部位用冷底子油做防腐。

c、六层主体工程施工完毕,留置洞口尺寸、标高经复核应满足规定要求,室内50线已确定并弹到墙上。

3、操作工艺及要点①工艺流程:弹线找规矩→墙面贴饼充筋→决定门框安装位置→决定安装标高→做门框、扇安装样板→门框安装→门扇安装②木门框安装a、据图纸设计木门的型号、尺寸、位置、开启方向的要求,在墙体上弹出门框安装位置控制线,并以此线和室内50线进行安装。

b、按照安装控制线就位,上下用木楔固定,检查无误后用150mm铁钉钉入,钉帽应轧扁,勿全部钉入,予留10mm备后期调整用,安装应牢固可靠,木砖数量应满足要求。

③木门扇的安装:a、检查门框尺寸是否正确,边角是否方正,有无窜角,检查门框高度应量门框的两个立边,检查门口宽度应量门口上、中、下三点,并在扇的相应部位定点划线。

b、第一次修刨后的门扇应以能塞入框内为宜,塞好后用木楔顶住临时固定,调整门扇与框边缝宽的尺寸;画第二次修刨线,标出合页槽的位置(距门扇的上下端各1/10处,且避开上、下冒头)。

门窗工程安全施工方案(3篇)

门窗工程安全施工方案(3篇)

第1篇一、工程概况本工程为XX小区门窗安装工程,主要包括铝合金门窗、塑钢门窗、木门窗等。

为确保施工安全和质量,特制定本安全施工方案。

二、施工安全目标1. 遵守国家有关安全生产法律法规,严格执行施工规范和操作规程。

2. 确保施工过程中不发生任何安全事故,实现零事故目标。

3. 施工质量达到国家相关标准。

三、施工安全措施1. 组织与管理(1)成立施工安全管理小组,负责施工过程中的安全管理工作。

(2)明确各岗位人员的安全职责,确保安全责任落实到人。

(3)加强安全教育培训,提高员工安全意识。

2. 施工现场安全管理(1)施工现场设置明显的安全警示标志,警示区域设置围挡。

(2)施工现场临时用电线路应符合规范要求,严禁私拉乱接。

(3)施工现场临时搭建的脚手架、防护栏杆等应符合规范要求,确保稳固可靠。

(4)施工现场严禁酒后作业、疲劳作业、违章作业。

3. 门窗安装施工安全措施(1)铝合金门窗安装1)在安装铝合金门窗前,检查门窗的尺寸、材质、配件等是否符合设计要求。

2)安装过程中,注意操作人员的安全,避免高空坠落、物体打击等事故。

3)铝合金门窗安装完成后,检查门窗的密封性能、牢固程度,确保安全可靠。

(2)塑钢门窗安装1)在安装塑钢门窗前,检查门窗的尺寸、材质、配件等是否符合设计要求。

2)安装过程中,注意操作人员的安全,避免高空坠落、物体打击等事故。

3)塑钢门窗安装完成后,检查门窗的密封性能、牢固程度,确保安全可靠。

(3)木门窗安装1)在安装木门窗前,检查门窗的尺寸、材质、配件等是否符合设计要求。

2)安装过程中,注意操作人员的安全,避免高空坠落、物体打击等事故。

3)木门窗安装完成后,检查门窗的密封性能、牢固程度,确保安全可靠。

4. 应急措施(1)制定应急预案,明确事故发生时的应急响应程序。

(2)组建应急救援队伍,配备必要的应急救援物资。

(3)定期进行应急演练,提高应急处置能力。

四、施工质量控制1. 门窗安装前,对门窗进行严格检查,确保尺寸、材质、配件等符合设计要求。

门窗工程施工计划(3篇)

门窗工程施工计划(3篇)

第1篇一、项目概述本项目为某住宅小区门窗工程,包括铝合金门窗、木门窗、塑钢门窗等。

工程地点位于XX市XX区,施工总工期为90天。

二、施工准备1. 施工人员:组织专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等,确保施工质量与安全。

2. 施工材料:采购符合国家标准的门窗、玻璃、五金配件等材料,确保材料质量。

3. 施工设备:配置必要的施工设备,如切割机、焊接机、钻床、打磨机等,提高施工效率。

4. 施工图纸:熟悉并掌握施工图纸,确保施工过程中严格按照设计要求进行。

三、施工进度计划1. 第一阶段(第1-10天):完成施工准备,包括人员、材料、设备的到位,现场勘察,施工方案制定。

2. 第二阶段(第11-20天):完成门窗的加工、制作、验收,以及门窗洞口的处理。

3. 第三阶段(第21-40天):进行门窗的安装,包括铝合金门窗、木门窗、塑钢门窗的安装。

4. 第四阶段(第41-50天):进行门窗的调试、验收,确保门窗的启闭灵活、密封性能良好。

5. 第五阶段(第51-60天):进行门窗的清理、保养,确保施工现场整洁。

6. 第六阶段(第61-70天):进行门窗工程的竣工验收,包括外观质量、功能质量、安全性能等方面的检查。

7. 第七阶段(第71-90天):进行门窗工程的保修工作,确保业主在使用过程中无后顾之忧。

四、施工质量保证措施1. 严格遵循国家相关标准和规范,确保施工质量。

2. 加强施工现场管理,确保施工过程中的安全、文明施工。

3. 严格执行质量检验制度,确保每道工序的质量。

4. 定期对施工人员进行质量意识培训,提高施工质量。

5. 设立质量奖惩制度,对质量好的班组和个人进行奖励,对质量差的进行处罚。

五、施工安全管理措施1. 严格执行国家安全生产法律法规,确保施工安全。

2. 制定详细的施工安全措施,包括施工现场的防护、警示标志等。

3. 加强施工现场的安全检查,及时发现并消除安全隐患。

4. 对施工人员进行安全教育培训,提高安全意识。

门窗工程工程施工方案

门窗工程工程施工方案

门窗工程工程施工方案1. 项目概述:本工程是一项门窗工程,包括室内和室外门窗的安装和调整。

具体包括以下工作内容:1.1 室内门窗:包括门、窗、推拉门、推拉窗等室内门窗的安装。

1.2 室外门窗:包括铝合金窗、塑钢窗、门等室外门窗的安装。

2. 施工前准备:2.1 施工资料的准备:包括设计图纸、施工图纸、施工合同等文件。

2.2 施工人员的安排:施工前需确定施工人员的数量和分工,力求人员素质高、技术过硬。

2.3 施工设备的准备:确保施工所需的设备和工具的齐备,保持设备的完好。

3. 施工流程:3.1 定位测量:根据设计图纸,确定门窗的位置和尺寸,进行钢结构的定位和测量。

3.2 钢结构安装:根据设计要求,将门窗的钢结构安装到位。

3.3 铝合金窗安装:将铝合金窗的框架按照设计要求安装到位,保证窗户的牢固性和密封性。

3.4 玻璃安装:将玻璃安装到铝合金窗框中,做好密封工作。

3.5 调试调整:调试门窗的开合、密封性和顺畅度,确保门窗的使用效果。

4. 施工注意事项:4.1 施工过程中需保持工地秩序整齐,确保施工现场的安全。

4.2 施工人员要遵守相关规定,佩戴好安全帽、安全鞋,严禁在工地吸烟、喧哗。

4.3 施工人员要严格按照设计要求和施工标准进行施工,确保施工质量。

4.4 施工结束后,要做好清理工作,保持工地的整洁。

5. 施工验收:5.1 施工完成后,由监理单位进行验收,查看门窗的安装质量和使用效果。

5.2 如发现问题,要及时进行整改,直到问题得到解决为止。

5.3 完成验收后,办理相关手续,进行结算和交接。

6. 安全保障:6.1 进入工地需穿戴好安全装备,遵守工地安全规定。

6.2 施工过程中严格按照操作规程进行操作,做好防护工作。

6.3 如有突发情况发生,要及时报警处理,确保施工人员的安全。

7. 环境保护:7.1 施工过程中要注意环境保护,做到不乱倒垃圾、不乱倒污水。

7.2 完工后要对工地进行清理,保持环境整洁。

8. 总结:门窗工程是一项细致的工程,需要施工人员具备较高的技术水平和严谨的作风。

(完整word版)门窗工程施工方案

(完整word版)门窗工程施工方案

(完整word版)门窗工程施工方案门窗工程施工方案1. 概述本文档旨在提供一份门窗工程的施工方案,包括施工步骤、材料选用、安全措施等内容。

本方案适用于门窗工程施工过程中的各个阶段,以确保工程顺利进行并达到预期效果。

2. 施工步骤2.1 准备工作在施工开始之前,我们需要进行以下准备工作:- 确定施工区域和施工时间;- 对施工区域进行清理和整理,确保施工区域干净且无障碍物;- 将所需材料和工具准备齐全。

2.2 安装门窗框架根据施工图纸和设计要求,我们将进行以下步骤:- 定位门窗框架的位置,并使用水平仪进行校正;- 使用膨胀螺栓或焊接等方法将门窗框架固定在墙体上;- 检查门窗框架的垂直度和水平度,并进行调整。

2.3 安装门窗玻璃- 选择合适的门窗玻璃,并确保其质量符合相关标准;- 将门窗玻璃轻轻安装到门窗框架中,并使用密封胶进行固定;- 检查门窗玻璃的稳固性和密封性,确保无松动和漏水情况。

2.4 完善门窗配件- 安装门窗的门把手、锁具等配件,确保其功能正常;- 进行配件的调整和检查,确保其与门窗框架的结合紧密且平稳;- 检查门窗配件的质量和外观,确保其符合设计要求。

3. 材料选用在门窗工程施工过程中,我们应选择符合相关标准的优质材料,以确保施工质量和工程的使用寿命。

主要选用的材料包括:- 门窗框架材料:根据实际需求选择合适的铝合金、钢材或木材等材料;- 门窗玻璃:根据设计要求和安全标准,选择具有耐热、抗冲击和隔音等特性的合适玻璃;- 门窗配件:选择品质可靠、结构坚固、操作方便的门把手、锁具等配件。

4. 安全措施在门窗工程施工中,我们必须重视安全工作,采取必要的安全措施以保障工人和现场人员的安全。

主要的安全措施包括:- 工人佩戴安全帽和安全鞋,确保施工过程中的人身安全;- 使用合适的工具和设备,避免发生意外事故;- 在施工现场设置警示标识和防护栏杆,确保施工区域的安全性;- 充分培训和指导工人,加强安全意识和操作技能。

门窗工程施工方案(3篇)

门窗工程施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,总建筑面积XX万平方米,包括住宅、商业、办公等多种功能。

本方案针对门窗工程施工进行详细规划,确保施工质量、安全、进度及成本控制。

二、施工准备1. 技术准备(1)施工图纸及技术文件:认真审查施工图纸,了解门窗设计要求,熟悉门窗施工规范、标准。

(2)材料准备:根据设计要求,准备符合国家标准的门窗材料、配件及辅料。

(3)机械设备:根据工程需要,准备门窗加工、安装等机械设备。

2. 人员准备(1)组建专业的门窗施工队伍,包括项目经理、技术负责人、施工员、质检员等。

(2)对施工人员进行技术培训,提高施工技能和安全意识。

3. 施工现场准备(1)施工现场布置:按照施工方案,合理布置施工现场,确保施工顺利进行。

(2)临时设施:搭建施工所需的临时设施,如办公室、宿舍、仓库等。

(3)材料堆场:合理规划材料堆场,确保材料存放安全、有序。

三、施工工艺1. 门窗加工(1)根据设计图纸,进行门窗加工工艺编制。

(2)选用符合国家标准的门窗材料,确保门窗质量。

(3)采用先进加工设备,提高加工精度。

2. 门窗安装(1)测量放线:根据设计图纸,进行门窗安装位置的测量放线。

(2)固定门窗框:将门窗框固定在墙体上,确保门窗框垂直、水平。

(3)安装门窗扇:将门窗扇安装在门窗框上,调整门窗扇开启方向,确保门窗扇开启灵活。

(4)密封处理:对门窗缝隙进行密封处理,防止雨水渗漏。

3. 门窗验收(1)检查门窗的安装质量,确保门窗安装符合设计要求。

(2)检查门窗的开启、关闭功能,确保门窗开启灵活。

(3)检查门窗的密封性能,确保门窗密封良好。

四、施工进度计划1. 施工阶段:门窗加工、门窗安装、门窗验收。

2. 施工时间:根据工程进度,合理安排门窗施工时间。

3. 施工节点:确保在规定的时间内完成门窗施工。

五、质量控制措施1. 材料质量控制:选用符合国家标准的门窗材料,确保材料质量。

2. 施工过程控制:严格按照施工规范、标准进行施工,确保施工质量。

门窗工程施工方案13

门窗工程施工方案13

门窗工程一、施工准备(一)、材料要求1.铝合金门窗的规格、型号应符合设计要求, 五金配件配套齐全, 并具有出厂合格证、材质检验报告书并加盖厂家印章。

并检测建筑外墙铝合金窗的抗风压性能、空气渗透性能和雨水渗透性能和复验报告。

2.防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。

3、进场前应对铝合金门窗进行验收检查, 不符合规格者不准进场。

运到现场的铝合金门窗应分型号、规格堆放整齐, 并存放于仓库内。

搬运时轻拿轻放, 严禁扔摔。

(二)、作业条件1.主体结构经有关质量部门验收合格。

工种之间已办好交接手续。

2.检查门窗洞尺寸及标高是否符合设计要求。

有预埋件的门窗还应检查预埋件的数量、位置、及埋设方法是否符合设计要求。

3.按图纸要求尺寸弹好门窗中线。

4、检查铝合金门窗, 如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者, 应与有关人员协商解决, 经处理, 验收合格后才能安装。

二、施工操作工艺(一)、工艺流程►►门窗工程►►►一、施工准备―(一)、材料要求1.铝合金门窗的规格、型号应符合设计要求, 五金配件配套齐全, 并具有出厂合格证、材质检验报告书并加盖厂家印章。

并检测建筑外墙铝合金窗的抗风压性能、空气渗透性能和雨水渗透性能和复验报告。

2.防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。

3、进场前应对铝合金门窗进行验收检查, 不符合规格者不准进场。

运到现场的铝合金门窗应分型号、规格堆放整齐, 并存放于仓库内。

搬运时轻拿轻放, 严禁扔摔。

(二)、作业条件1.主体结构经有关质量部门验收合格。

工种之间已办好交接手续。

2.检查门窗洞尺寸及标高是否符合设计要求。

有预埋件的门窗还应检查预埋件的数量、位置、及埋设方法是否符合设计要求。

3.按图纸要求尺寸弹好门窗中线。

4、检查铝合金门窗, 如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者, 应与有关人员协商解决, 经处理, 验收合格后才能安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
No table of contents entries found.
1.编制依据
1.1.业主要求及提供的施工图纸,相关设计变更。

1.2.现行的国家规范和验收标准:
GB/T7108-2008《建筑外窗抗风性能分级及其检测方法》
GB/T8484-2008《建筑外窗保温性能分级及其检测方法》
JG153《建筑安全玻璃管理规定》
1.3.公司“四防”及集团“两防”施工标准.
2.工程概况
2.1. 本工程为海城碧桂园04北样板区别墅和拼接板房工程,独立基础及桩基础,框架结构,其坡屋面坡度为1:3,地上二层、三层、四层,檐口高度6.6m、9.8m、10.2m、。

2.2.
2.3.该工程门窗采用预留洞口后塞框法安装。

3.施工安排
3.1.该工程层数少,可以根据实际情况合理安排进场时间,门窗具备安装条件,班组必须马上进行作业,避免影响下一道工序的施工。

3.2.安装完的门窗框必须做好成品保护及措施。

3.3门窗必须提前进场,并做好质量验收及现场保管措施。

4.施工准备
4.1作业条件
4.1.1 墙体砌筑已完成并符合要求。

建筑标高一米线已弹完。

4.1.2按设计尺寸在门窗洞口上下弹好中线和水平控制线,检查门窗洞口的位置、尺寸、标高是否设计要求,如有问题应提前处理。

4.2门窗进场检验
4.2.1 门窗进场时质检员必须对门窗的外观进行检查,检查有无破损、断裂、变形等,检查框的尺寸是否符合设计及合同约定要求。

4.2.2检查门窗主材的厚度、颜色,玻璃厚度、颜色、安全玻璃部位等是否符合设计及合同约定要求。

4.2.3检查门窗拼缝应严实,节点防水应注胶饱满、五金件与型材必须匹配,五金件质量符合设计要求,塑钢门窗要检查衬钢的材料、形状是否符合设计要求。

4.2.4检查门窗型材、玻璃及五金件等原材料的合格证、质保书或有效期内的检测报告是否齐全。

4.2.5检查门窗是否有复试检测报告,报告的各项节能和物理性能标准是否符合规范要求。

4.2.6门窗框必须有保护膜并完整,框四周外围不设保护膜。

严禁门窗外框采用胶带缠绕保护。

5.施工方法
5.1工艺流程:
核对洞口及门窗尺寸弹上下垂线及建筑一米线确定门窗安装基准线
框体装入洞口调整定位与墙体连接固定框四周填充发泡剂
发泡回压
5.2安装方法
5.2.1把不同规格的门窗搬到相应的洞口旁竖放,如有保护膜脱落的,应补贴保护膜。

5.2.2测出各个洞口的中心线,并逐一做出标记,从上到下吊垂线,根据要求弹出底边安装水平线,同一楼层的安装水平线应一致,确保门窗同一楼层的安装高度一
致。

5.2.3门窗安装框外侧距外墙皮为30mm,外窗窗扇开启为内开,外门门扇开启为外开,注意左右开启方向。

5.2.4门窗放入洞口后,用木楔调整左右位置及标高尺寸,通过水平线及规方线控制。

同一立面的窗,应在窗一侧挂一条垂线(用22#线),窗竖框外侧应与垂线对齐。

5.2.5门窗框与墙体固定件采用热镀锌双向连接,固定件厚度≧1.5mm,宽度≧20mm,固定固定点间距距转角处≦180mm,框中固定点之间的距离≦500mm。

严禁用长脚膨胀螺栓穿透型材固定门窗框。

5.2.6门窗框或附框与洞口之间的间隙,采用聚氨酯发泡剂填塞饱满,要求连续施打,充填饱满,一次成型。

施打时需从内外进行,并在发泡剂结膜硬化前回压,使冒出框外的发泡剂塞入缝隙内与框平整,严禁将冒出的发泡剂切除。

5.2.7发泡剂施打作业前在窗口的拼接点及四角的木楔两侧或着力支撑点的部位打6~10cm的发泡(上强度后取代木楔),待发泡强度达到要求时去除用做临时固定的木楔,再进行发泡的连续作业。

施工作业前应对窗框墙体四周使用刷子进行清理,不得有石子、包装袋、保护膜等杂物。

5.2.8外门窗下框立面应有泄水孔,排水孔设在窗框两端部20-140mm处,排水孔必须设置两个以上,每个开口为4*3mm。

5.3门窗框四周密封胶要求及淋水试验
5.3.1门窗框外四周密封胶应在外墙防水腻子成活后进行,窗台使用防水砂浆罩面,与框的阴角做圆弧角的内凹槽5*8mm。

密封胶采用中性建筑耐候硅胶,施打前必须清理掉框上打胶位置的保护膜,打胶作业面必须干净、干燥,严禁把密封胶施打在外墙涂料基层上或门窗框保护膜上。

5.3.2门窗安装完毕及四周防水密封胶施打完成后,应做淋水试验,以检验门窗是否渗漏,并做好淋水试验记录。

6.质量要求
6.1门窗框、副框必须安装牢固,窗框与洞口间的缝隙必须用专用发泡剂填嵌饱满,表面应用优质密封胶密封。

6.2门窗框应拼接严密,粘合牢固,成品保护措施完整。

6.3门窗五金件齐全,开启灵活,尺寸符合要求,表面无污染,排水孔应通畅。

6.4门窗安装允许偏差见下表
7.成品保护
7.1 门窗安装好后,要做好保护工作,严禁土建施工时随意敲打或支搭脚手板;不得从窗口运送砂浆等建筑材料,或由窗口抛扔建筑垃圾。

7.2门窗玻璃安装后,应把门窗扇关闭好,防止刮风损坏玻璃。

并派专人看管,每日定时检查关闭,以减少损坏。

7.3面积较大的玻璃,应在交工验收前再安装,避免损坏;如需提前安装的,应有保护措施。

7.4安装玻璃时,应自备脚手凳或脚手架,不要随便蹬踩窗台。

7.5封密封胶条或玻璃胶的门窗,应待24小时后方可开启门窗。

7.6防止焊接、切割及喷砂等作业产生的火花和飞溅的颗粒物质损伤玻璃。

如焊接火花溅到钢化玻璃上,会在其表面产生细微的伤痕,在受到风压或振动力的作用,伤痕就逐渐扩大,一旦进入玻璃厚度中心部分的拉应力层后,会引起玻璃突然全面破碎。

8.文明施工及安全措施
8.1用电应按三级配电、二级保护进行设置;各类配电箱、开关箱的内部设置必须符合有关规定,开关电器应标明用途。

所有配电箱应外观完整、牢固、防雨、箱内无杂物;箱体应涂有安全色标、统一编号;箱壳、机电设备接地应良好;停止使用时切断电源,箱门上锁。

8.2施工用电的设备、电缆线、导线、漏电保护器等应有产品质量合格证;漏电保护器要经常检查,动作灵敏,发现问题立即调换,闸刀熔丝要匹配。

8.3电动工具应符合有关规定,电源线、插头、插座应完好,电源线不得任意接长和调换,工具的外绝缘完好无损,维护和保管由专人负责。

8.4操作人员在作业过程中,应集中精力正确操作,注意电器具工况,不得擅自离开工作岗位或将电器具交给其他无证人员操作。

严禁无关人员进入作业区或操作室内。

8.5电器用具不得带病运转。

运转中发现不正常时,应先停机检查,排除故障后方可使用。

8.6现场使用照明灯具宜用定向可拆除灯罩型,使用时应防止光污染。

8.7合理安排工序,对必须夜间施工、易产生噪声,可能对附近居民生活产生影响的施工,应提前向到环保部门提出申请,并提前张贴“施工公告”后方可进行施工。

8.8施工时操作人员要戴好安全帽,严禁酒后作业。

8.9安装门窗框用的射钉枪要按操作规程使用以免伤人。
