铁道信号工程施工作业指导书-电缆工程1.适用范围本作业指导书适用于信号电缆工程。
2.作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定安全确保措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2 外业技术准备施工作业层中所设计的各种外部技术数据收集。
租赁生活房屋以及料库,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3.技术要求信号电缆线路的规格型号应符合设计要求,并对电缆径路进行定测,定测结果作为施工依据,电缆工程施工坚持“三检制度”,并做好检测记录;电缆回填前应通知监理工程师进行检查验收。
4.施工程序与工艺流程为了确保工期,信号工程各工序采取平行与流水相结合的办法进行施工,工序间采取合理的搭接,施工程序如下:电缆线路径路复测→电缆采购→到货检验→电缆单盘测试→开挖电缆沟→敷设电缆→电缆防护→电缆接续→电气特性测试→回填夯实→埋设电缆标→箱盒安装。
为确保施工质量和施工进度的顺利进行,常规部分的施工方法,选择已成熟的施工工法、施工工艺进行组织施工;采用新技术、新工艺、新设备部分的施工,参照新设备提供商提供的安装规范,制定相应的施工方法和施工工艺,满足工程的施工需要。
5.施工要求电缆工程5.1 一般规定5.1.1 工程所采用电缆的型号、规格应符合设计文件规定。
5.1.2 电缆敷设前应检查:电缆盘是否完整、无破损、无机械损伤、钢带外护层无破损开裂、硬化变质现象。
5.1.3 电缆敷设前应进行电气特性测试:5.2 电缆沟要求5.2.1 普通土敷设单层电缆时,沟深不得少于750mm。
5.2.2 普通土敷多层电缆时,沟深不得少于850mm。
5.2.3 穿越道口或公路等处的沟深应大于本电缆沟深200mm,且有钢管防护。
5.2.4 使用电缆槽时,正常情况下槽盖上面距地面不得少于500mm。
铁路信施工工艺及技术标准

铁路信施工工艺及技术标准Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-信号工程施工技术及工艺标准一、室外电缆工程1)、挖电缆沟1.电缆经路选择在路基边坡坡脚外1米内,防护栏之内,遇特殊情况可选择在路肩上,但绝对不允许在铁路线路安全保护区外挖沟敷设电缆。
对因条件限制不能设在护网或围墙内的电缆,采取以下防护措施:在电缆沟上部安装警示板,并在其上加倍设置电缆标和警示牌密度。
2.电缆沟直、低平,沟内无石块和容易损伤电缆的杂物。
3.电缆沟深度:(1)站内路肩米(电缆曹防护、钢管防护地段沟深同),区间和路基下的站内电缆沟米。
(2)穿越股道、公路的沟深和引入电缆沟深度相同(股道下防护管上面距路基土面不得少于米)。
4.平行于股道的干线电缆距最近钢轨轨底的距离:(1)在线路外侧,应不少于2米(当路基宽度不够时,在保证轨底边缘与电缆的斜面距离不少于2米的原则下,此距离可减至不少于米。
(2)在线路间不少于米(线间距为米时,不得少于米)。
2)、电缆敷设:1.信号设备所采用的电缆规格、型号应符合设计文件规定。
2.电缆允许在任何水平差的径路上敷设,敷设时其弯曲半径应不少于:(1)全塑电缆为其外径10倍。
(2)铠装电缆为其外径15倍。
3.电缆敷设前应进行单盘测试,电缆敷设后及接续配线前,进行施工测试;接续配线前的测试数据,做为电缆隐蔽工程测试记录。
4.电缆应缓和的敷设在沟内,使其有一定的自然弯曲,其附加长度,一般包括:(1)室内储备量为5米(另加实际引入和做头所需长度);(2)设备间电缆每端出土及做头各2米;(3)桥、较大涵洞、隧道两端储备量各不少于5米,并能满足电缆热胀冷缩的需要。
桥面上电缆槽及桥两端采用防护钢管外水泥包封。
5.电缆尽量不接续,购货前,测量好实际长度订购。
不得以时,站内地上接续,区间地下接头盒接续。
地下接续后不得回填,每站全部地下接续完毕后,经现场测试、验收合格后,方可回填,并及时埋设接头标。
铁路信号工程施工技术标准

铁路信号工程施工技术标准编制说明1。
为了使信号工程施工标准化、规范化、制度化,促进施工技术管理,确保工程全面创优,特制定本标准。
2.本标准参阅《铁路施工技术手册〈信号〉》、《铁路信号工程质量评定验收标准》(T B10401。
1-—2003)、《铁路信号施工规范》(T B1026-—99)及呼局电务段具体要求的有关内容和条款。
3。
本标准涉及不到之处,有待于施工过程中另行补充。
总体工程情况本工程为改建铁路包惠线电气化工程,本标段工程范围为西小召(不含)—桃司兔(不含),里程范围为K150+000—K322+000,沿线的车站包括五原,四分滩,巴彦高勒,杭锦旗,头道桥(不含站内)及景阳林.蓿亥.补隆淖三个自闭中继站。
(一)室外工程一。
电缆线路1。
1一般规定1。
1。
1工程开工后应进行电缆单盘测试;电缆敷设后及接续配线前,进行施工测试,接续配线前的测试数据,作为电缆隐蔽工程测试记录。
施工中要注意电缆型号.1.1.2信号电缆主要电气特性应符合下列要求:1。
在20℃时,信号电缆导电线芯的直流电阻,每千米不大于23.5Ω。
2。
信号电缆芯线间绝缘电阻、任一芯线对地绝缘电阻,使用500V兆欧表(或高阻兆欧表)测试,每千米不得小于500MΩ。
3。
综合扭绞电缆线间绝缘电阻、任一芯线对地绝缘电阻,使用高阻兆欧表测试,每千米不得小于3000MΩ。
用兆欧表测试,可按下列公式计算:Rx=0。
001*L*Rm式中L---电缆实际长度(m);Rm--仪表测量值(MΩ);Rx--换算到每千米长电缆的实际绝缘电阻值(MΩ)。
电缆如经曝晒后测得所有数据,不得作为电缆电气特性的结论。
1.2电缆线路敷设1。
2。
1电缆径路的选择应符合下列要求:1相关两设备间距离较短;2通过股道及障碍物较少;3施工及维修方便;4避开线路和其它建筑物的改、扩建处;5避免在道岔的岔尖、辙叉心和钢轨接头处穿越股道;6避免通过酸、碱、盐性等有化学腐蚀性物质地带,各种管道径路复杂地带,土壤松软容易塌陷的地带,以及坚石、池沼、污水坑等处;7土质路基不宜敷设电缆;困难情况下,应按照设计要求采取防护。
铁路信电缆施工工艺规定

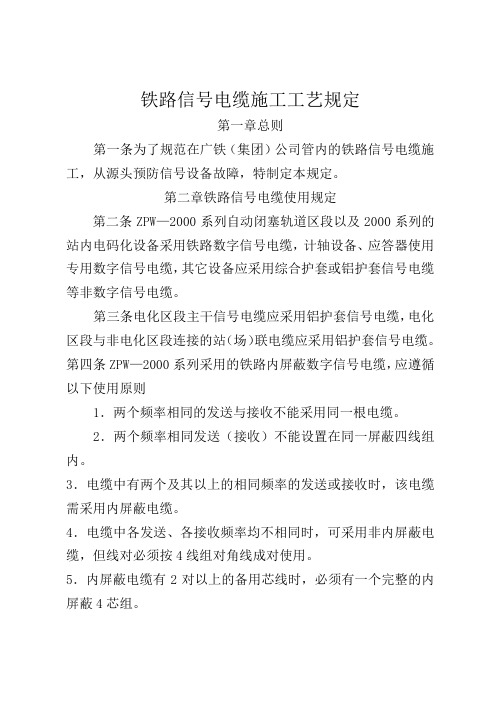

铁路信号电缆施工工艺规定第一章总则第一条为了规范在广铁(集团)公司管内的铁路信号电缆施工,从源头预防信号设备故障,特制定本规定。
第二章铁路信号电缆使用规定第二条ZPW—2000系列自动闭塞轨道区段以及2000系列的站内电码化设备采用铁路数字信号电缆,计轴设备、应答器使用专用数字信号电缆,其它设备应采用综合护套或铝护套信号电缆等非数字信号电缆。
第三条电化区段主干信号电缆应采用铝护套信号电缆,电化区段与非电化区段连接的站(场)联电缆应采用铝护套信号电缆。
第四条ZPW—2000系列采用的铁路内屏蔽数字信号电缆,应遵循以下使用原则1.两个频率相同的发送与接收不能采用同一根电缆。
2.两个频率相同发送(接收)不能设置在同一屏蔽四线组内。
3.电缆中有两个及其以上的相同频率的发送或接收时,该电缆需采用内屏蔽电缆。
4.电缆中各发送、各接收频率均不相同时,可采用非内屏蔽电缆,但线对必须按4线组对角线成对使用。
5.内屏蔽电缆有2对以上的备用芯线时,必须有一个完整的内屏蔽4芯组。
第五条轨道电路发送、接收电缆应成对使用。
第三章铁路信号电缆径路选择原则第六条铁路信号电缆敷设前,由施工单位会同工务段、电务段、通信段等设备管理单位配合人员进行现场踏勘,共同确认敷设径路。
第七条两设备间距离最短,通过股道及障碍物最少,利于施工及维修方便。
第八条避开线路和其他建筑物的改、扩建处。
第九条避免在道岔的岔尖、辙岔心和钢轨接头处穿越股道。
第十条避免通过碱、酸、盐性等有化学腐蚀物质的地带,各种管道径路复杂地带。
第十一条避免通过土壤松软容易塌陷的地带,以及坚石、池沼、污水坑等处。
第十二条电缆径路与铁路平行时,距最近轨底边缘的距离,在线路外侧L为2m。
如路基宽度不够时,在保证轨底边缘与电缆间斜面距离不小于2m的情况下,L可减至不小于1.7m。
在线路间,L为1.6m。
若线路间距为4.5m,此项距离L可减至不小于1.5m。
距铁路边排水沟边沿不小于1000mm。
信号电缆敷设施工作业标准化(信号工程)

信号电缆敷设施工作业标准化(信号工程)1.1 作业制度⒈ 施工作业执行文件:项目经理(指挥)部下发的设计图纸、技术交底文件、《客运专线铁路信号工程施工技术指南》;⒉ 施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《客运专线铁路信号工程施工质量验收暂行标准》;⒊ 架子队制订的《**架子队施工职责分工及岗位责任制制度》1.2 人员配备每班组配备工长1人、质检工程师1人,技术员4人,兼职安全员1人(遇营业线施工须配专职安全员2人),由施工企业正式职工担任。
根据工程情况配备若干劳务工人,配备比例不大于1(内部职工):10(劳务工)。
1.3 施工作业标准1.施工工艺及流程电缆敷设工艺流程图⒉ 操作方法1)单盘电缆测试具体操作见如下流程图配盘 挖挖电缆沟 敷敷设电缆 电缆及贯通地线的防护埋敷设电缆标 缆电缆测试 电缆敷设后的绝缘测试一般检查及准备确认端别标A、B端绝缘测试直流电阻测试不平衡电阻计算电容测试电缆封端单盘电缆测试流程图⑴一般检查及准备单盘电缆测试前,对每一单盘电缆进行统一编号,并在电缆盘两侧标注清晰,然后检查电缆盘外包装是否完整,电缆外观是否有破损等现象,并检查电缆铝护套密封性能。
开剥电缆护套,确认电缆端别。
⑵电缆电气特性测试进行“芯线导通、绝缘电阻、导线直流电阻、工作线对导体电阻不平衡、工作电容”等项目的测试。
⑶电缆封端单盘电缆测试结束,立即采用热缩端帽封端法对电缆端头进行密封处理。
2)电缆配盘电缆敷设前,根据电缆实际的到达长度和使用长度进行电缆的配盘工作和支线电缆的预配工作。
通过配盘使电缆得到合理的使用,减少对电缆接头的数量,避免浪费;通过对电缆配盘能够做到电缆的专用,有效防止混乱使用,使电缆使用做到有序可控;配盘时应尽量避免将电缆接头放置在公路、桥梁、道口、涵洞上。
雨天不在室外进行电缆预配工作。
⑴根据设计图对电缆进行实测,建立电缆使用台帐;⑵配盘应先干线后支线、先长后短的原则;⑶将每一盘电缆的使用情况都详细记录在电缆配盘记录表中。
铁路信号施工工艺及技术标准最新版本

信号工程施工技术及工艺标准一、室外电缆工程1)、挖电缆沟1.电缆经路选择在路基边坡坡脚外1米内,防护栏之内,遇特殊情况可选择在路肩上,但绝对不允许在铁路线路安全保护区外挖沟敷设电缆。
对因条件限制不能设在护网或围墙内的电缆,采取以下防护措施:在电缆沟上部安装警示板,并在其上加倍设置电缆标和警示牌密度。
2.电缆沟直、低平,沟内无石块和容易损伤电缆的杂物。
3.电缆沟深度:(1)站内路肩0.8米(电缆曹防护、钢管防护地段沟深同),区间和路基下的站内电缆沟1.2米。
(2)穿越股道、公路的沟深和引入电缆沟深度相同(股道下防护管上面距路基土面不得少于0.4米)。
4.平行于股道的干线电缆距最近钢轨轨底的距离:(1)在线路外侧,应不少于2米(当路基宽度不够时,在保证轨底边缘与电缆的斜面距离不少于2米的原则下,此距离可减至不少于1.7米。
(2)在线路间不少于1.6米(线间距为4.5米时,不得少于1.5米)。
2)、电缆敷设:1.信号设备所采用的电缆规格、型号应符合设计文件规定。
2.电缆允许在任何水平差的径路上敷设,敷设时其弯曲半径应不少于: (1)全塑电缆为其外径10倍。
(2)铠装电缆为其外径15倍。
3.电缆敷设前应进行单盘测试,电缆敷设后及接续配线前,进行施工测试;接续配线前的测试数据,做为电缆隐蔽工程测试记录。
4.电缆应缓和的敷设在沟内,使其有一定的自然弯曲,其附加长度,一般包括:(1)室内储备量为5米(另加实际引入和做头所需长度);(2)设备间电缆每端出土及做头各2米;(3)桥、较大涵洞、隧道两端储备量各不少于5米,并能满足电缆热胀冷缩的需要。
桥面上电缆槽及桥两端采用防护钢管外水泥包封。
5.电缆尽量不接续,购货前,测量好实际长度订购。
不得以时,站内地上接续,区间地下接头盒接续。
地下接续后不得回填,每站全部地下接续完毕后,经现场测试、验收合格后,方可回填,并及时埋设接头标。
6.电缆沟内敷设多根电缆时,需排列整齐,互不交叉,如需分层敷设时,其上下层间距不得少于0.1米。
铁路信号施工
信号工程施工技术及工艺标准铁路线路计算机联锁大修工程,必须严格执行中华人民共和国铁道部<技术管理规程>、<铁路信号工程质量验收标准>、<铁路信号施工规范>、<铁路信号设计规范>及相关标准要求,并符合以下具体标准要求:第一部分室外电缆工程一.挖电缆沟1.电缆经路选择在路基边坡坡脚外1米内,防护栏之内,遇特殊情况可选择在路肩上,但绝对不允许在铁路线路安全保护区外挖沟敷设电缆。
对因条件限制不能设在护网或围墙内的电缆,采取以下防护措施:在电缆沟上部安装警示板,并在其上加倍设置电缆标和警示牌密度。
2.电缆沟直、低平,沟内无石块和容易损伤电缆的杂物。
3.电缆沟深度:(1)站内路肩0.8米(电缆曹防护、钢管防护地段沟深同),区间和路基下的站内电缆沟1.2米。
(2)穿越股道、公路的沟深和引入电缆沟深度相同(股道下防护管上面距路基土面不得少于0.4米)。
4.平行于股道的干线电缆距最近钢轨轨底的距离:(1)在线路外侧,应不少于2米(当路基宽度不够时,在保证轨底边缘与电缆的斜面距离不少于2米的原则下,此距离可减至不少于1.7米。
(2)在线路间不少于1.6米(线间距为4.5米时,不得少于1.5米)。
二.电缆敷设:1.信号设备所采用的电缆规格、型号应符合设计文件规定。
2.电缆允许在任何水平差的径路上敷设,敷设时其弯曲半径应不少于:(1)全塑电缆为其外径10倍。
(2)铠装电缆为其外径15倍。
3.电缆敷设前应进行单盘测试,电缆敷设后及接续配线前,进行施工测试;接续配线前的测试数据,做为电缆隐蔽工程测试记录。
4.电缆应缓和的敷设在沟内,使其有一定的自然弯曲,其附加长度,一般包括:(1)室内储备量为5米(另加实际引入和做头所需长度);(2)设备间电缆每端出土及做头各2米;(3)桥、较大涵洞、隧道两端储备量各不少于5米,并能满足电缆热胀冷缩的需要。
桥面上电缆槽及桥两端采用防护钢管外水泥包封。
铁路信号施工规范
铁路信号施工规范铁路信号施工规范是指在铁路信号工程施工过程中,遵循的一系列规范和标准。
以下是一份可能的铁路信号施工规范,大致包括施工前的准备、施工过程中的注意事项以及施工后的验收等方面。
1. 施工前的准备1.1. 对施工区域进行仔细勘测,确保施工区域符合信号设备的要求。
1.2. 编制详细的施工方案和施工图纸,并组织相关人员进行培训,确保施工人员熟悉施工方案。
1.3. 确定施工所需的材料和设备,并进行充分的采购准备。
2. 施工过程中的注意事项2.1. 在施工现场设置合理的安全警示标志和隔离措施,确保施工区域的安全。
2.2. 严格按照施工方案和施工图纸进行施工,不得擅自改动施工设计。
2.3. 施工过程中应进行有效的通信,确保施工人员之间的沟通畅通。
2.4. 施工中使用的设备要进行定期维护和保养,确保设备的正常运行。
2.5. 施工现场应保持整洁,材料和设备应分类摆放,确保施工顺利进行。
3. 施工后的验收3.1. 确保施工完工后的信号设备满足相关标准和要求,进行相关检测和调试工作。
3.2. 对施工工程进行全面的验收,并进行相应的记录和归档工作。
3.3. 在完工后尽快清理施工现场,恢复铁路交通的正常运行。
3.4. 对施工工程的质量进行评估和总结,及时纠正存在的问题,并进行相关改进措施。
以上仅为简要的铁路信号施工规范,具体的规范还需根据具体的信号工程和施工环境进行进一步细化和制定。
在施工过程中,应充分考虑施工安全、工程质量和效率等方面的要求,确保信号设备的安全可靠运行。
同时,也应积极采用先进的技术手段,不断提高施工效率和质量水平,为铁路运输的安全和发展做出积极贡献。
高铁客专信号施工技术标准(光电缆线路)
高铁客专信号施工技术标准(光电缆线路)高铁客专信号施工技术标准光电缆线路1.1一般规定1.1.1 信号光电缆线路施工包括:径路复测,单盘检测、配盘及运输,电缆敷设,电缆防护,电缆接续,电缆成端,箱盒安装,箱盒配线等。
1.1.2 信号光电缆的规格、型号应符合设计要求。
1.1.3 信号光电缆敷设在已预设的信号电缆槽内,与通信电缆同槽时,信号电缆应敷设在靠线路一侧。
1.1.4 信号电缆敷设前应进行单盘测试,接续前后应进行电气测试,室内外设备连接前应进行全程测试,并应做好测试记录。
(取消地下接续盒)1.1.5 箱盒与基础螺栓连接时采用双螺母(其中外部是防松螺母)紧固,露出螺母外的螺扣应不少于5mm。
1.1.6 隧道内、综合站房引入的信号电缆必须严格按照设计要求采用低烟无卤阻燃型电缆。
1.1.7 信号使用光电缆定制出厂前,要在电缆外皮每2米印号标明用途,如蒙辽信号电缆2017年、蒙辽信号LEU光缆2017年、蒙辽信号远控光缆2017年,具体情况与电务段商议确定。
1.2电缆单盘检测1.2.1 电缆敷设前应根据到货清单核对光电缆的盘号、型号、规格、盘长、端别、数量,检查包装无破损、线缆无损坏、压扁等情况,并详细记录。
1.2.2 电缆单盘检测应符合下列要求:1)开盘检验电缆端别确定A、B端;以电缆四线组的扎带颜色排列顺序确定:面对电缆端头,绿色四线组在红色四线组的顺时针方向侧为A端,反之为B端。
以四线组内芯线绝缘层的颜色排列顺序确定:面对电缆端头,在一个四线组内绿色单芯线在红色单芯线的顺时针方向侧为A端,反之为B端。
电缆端别确定后应在电缆盘上注明“外A”或“外B”字样。
2)对号检查所有芯线有无断线、混线等障碍;3)测试信号电缆电气性能应符合《高速铁路信号工程施工技术规程》Q/CR9607-2015要求;4)电缆单盘测试完成后,应对测试后的电缆端头进行密封处理。
1.3电缆敷设1.3.1电缆敷设前应严格按程序对土建等相关工程施工的接口作业面验收交接。
铁路信号施工规程
工作完毕,未试验良好不离。
上下作业时,应采用吊装运输,严禁抛掷
铁路信号工程施工
一.光电缆工程
二.地面固定信号机及标识
三.轨道电路
四.室内设备安装及接地
五.涂漆、培土及硬面化
一、光电缆工程
1.
2.
3.
4.
5.
6.
7.
工序流程
电光缆施工安全注意事项
电光缆开挖
电光缆敷设
电光缆接续
电光缆防护
电光缆引入
进路及调车信号机处的钢轨绝缘可装在信号机前
方或后方1米的范围内;出站和单线或复线自动闭
塞区间的单置通过色灯信号机处的钢轨绝缘,可装
在信号机前方1米或后方6.5米的范围内。
3.调车区段轨道电路的两钢轨绝缘,应并列安
装时,错开的距离(死区段)不得大于2.5米。
4.两相邻死区段间的间隔,,或与死区段相邻
光电缆施工工序流程
光电缆施工安全注意事项
1. 装卸电缆时应注意的安全事项
1)装运电缆时严禁超载,严禁施工人员和电缆同车运输。
2)装卸电缆时防护员要在装卸地点做好防护工作,拉
好安全警戒带。
2. 电(光)缆敷设时应注意的安全事项
1)敷设电缆采用放缆平板车有安全制动装置,使用前
检查制动装置的性能。
2)人工敷设电缆时,转光、电缆盘作业人员严禁戴手
定下部螺栓,再固定上部螺栓。杆上作业
人员必须系安全带,机构下方严禁站人或
在机构下方作业。
❖ 矮型信号机安装机构:先将1.6mm铁线穿
入弯管引线管内,从电缆盒引线口引出,
将信号机机构按显示方向要求套入基础螺
栓,加弹簧垫圈、平垫后拧紧螺母。
❖
竖立高柱信号机机柱,在机柱坑未回填及夯实前
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7.3 电缆防护
• 7.3.3 电缆穿越轨道,根据实际情况可选用 钢管、铸铁管、电缆槽或硬塑料管防护。 如采用钢管防护,两端管口内侧必须采取 防护措施。穿越轨道的防护管,其两端应 超出轨枕头500 mm以上。
• 7.3.4 电缆穿越公路时,应用钢管防护。防 护管两端应伸出公路边沿不少于500 m。
铁路信号施工规范
TB-10206-99
七、电缆线路
7.1 一般规定
7.1.1
根据电缆线路路径复测和线路施工调 查,应提前处理好下列事项:
1
涉及其他单位的设备搬运、穿越铁路和 公路、通过桥隧时,应按书面协议,并取 得主管单位的配合再进行施工。
2
在路肩或路基范围内铺设电缆时,应事先 与工务部门联系,签定协议后施工。
• 7.2.7 电缆设电缆槽防护时,应符合设计要求,其 埋深为盖顶面距地面200—300删。槽内电缆应排 列整齐,互不交叉。
• 7.2.8 电缆沟内敷设多条电缆时,应排列整齐,互 不交叉。
7.2.9 下列地点应埋设电缆标
♠ . 1 电缆转向或分支处。
♥ . 2 超过500m的直线中间点。
♣. 3 电缆地下接头处。其标桩应有“接续标字样,
的弯曲半径不得小于电缆外径的பைடு நூலகம்5倍。
7.2.4 平转行辙于装轨道置敷的设一的直般埋规电定缆距最近
钢轨轨底边缘的距离应满足下列要求:
* 1 在线路外侧,不得小于2 m;如路基宽度 不够时,在保证轨底边缘与电缆间斜面距离 不小于2 m的情况下,可减至不小于1.7 m。
* 2 在线路间,不得小于1.6 m;若线路间 距为4.5 m,此项距离可减至不小于1.5 m。
并注明埋深、电缆编号。
♦ . 4 电缆穿越障碍物(如大型管路、高压电缆等)
而需标明电缆实际路径的适当地点。
7.3 电缆防护
7.3 电缆防护
• 7.3.1 直埋电缆应采用软土防护。当通过铁 路、公路、桥梁、隧道、管道、水沟、路肩、 坚石、土质不良等地区或由于条件限制,必 须减少电缆敷设深度的地方,以及与其他电 缆或管道交叉时,应采取不同的防护方式。
电阻每千米不大于23.5Ω。
2 信号电缆芯线间绝缘电阻、任一芯线 对地绝缘电阻,使用500V兆欧表(或高阻 兆欧表)测试,每千米不得小于500MΩ。
7.13 信号电缆主要电气特性应符合下列要求
3 综合扭绞 电缆线间绝缘 电阻、任一芯 线对地绝缘电 阻,使用高阻 兆欧表测试, 每千米不得小 于3000 MΩ。
测试时,可按下列公式计算
Rχ= 0.001×L×Rm
式中 L--电缆实际长度(m) Rm:- 仪表测量值(MΩ) Rχ -- 换算到每千米长电缆的 实际绝缘电阻值(MΩ)。
电缆如经曝晒后测量所得数据,不得 作为电缆电气特性的结论。
7.1.4
电缆长度可按下列公式计算
➢ L=( l+X×G+α)×1.02
•7.2.1 电缆路径的选择应符合下列要求:
•
1 相关两设备间距离较短。
• 2 通过股道及障碍较少。
• 3 施工及维护方便。
• 4 避开线路和其他建筑物的改、扩建处。
• 5 避免在道岔的岔尖、辙叉心和钢轨接头处 穿越股道。
7.2.1
电缆路径的选择应符合下列要求
6 避免通过酸、碱、盐性等有化学腐 蚀性物质地带,各种管道径路复杂地带, 土壤松软容易塌陷的地带,以及坚石、池 沼、污水坑等处。
• 7.2.8 电缆沟内敷设多条电缆时,应排列整齐,互 不交叉。
7.2
电缆线路敷设
• 7.2.5 直埋电缆与公路平行敷设时,电缆应埋设在 距公路面边沿、排水沟边沿不小于1 m处。
• 7.2.6 电缆沟底应平坦,沟内无石块和杂物。电缆 埋设深度,距地面不得小于700 mm;石质地带, 不得小于500 mm。
7.3 电缆防护
7.3.2 电缆经过下列地点时,应采用软土(砂)、砖(管、 槽)防护:
➢ 1 靠近取土坑时。 ➢ 2 接近地下建筑物时。 ➢ 3 接近或交叉其他电缆时。 ➢ 4 穿越地下排水沟时。 ➢ 5 穿越种有植物的耕地时。 ➢ 6 穿越居民点时。 ➢ 7 必须减少电缆埋设深度时。用软土(砂)、砖防护
7.1.1 根据电缆线路路径复测和线路施工调 查,应提前处理好下列事项:
3 新旧设备倒替、新旧线路割接或改建工程 项目时,应与运营单位商定施工方案,并采取必 要的安全措施后施工。
信44 号电音缆频中信的号星设绞备组(或含对维绞修组电芯话线线。)用应于采音用频 数据传输时,必须采用通信电缆或信号电缆中 特设的低频通信四芯组电缆芯线。
7.1电缆线路的一般规定
7.1.2 工程开工后应进行电缆单盘测试;电 - 缆敷设后及接续配线前,进行施工测 试;接续配线前的测试数据,作为电缆隐 蔽工程测试记录。
说明 电缆单盘测,试接、续配线前的测试要做 测试记录,并及时将记录交到技术汇总。
7.13 信号电缆主要电气特性应符合下列要求
1
在20℃时,信号电缆导电线芯的直流
7.2
电缆线路敷设
• 7.2.5 直埋电缆与公路平行敷设时,电缆应埋设在 距公路面边沿、排水沟边沿不小于1 m处。
• 7.2.6 电缆沟底应平坦,沟内无石块和杂物。电缆 埋设深度,距地面不得小于700 mm;石质地带, 不得小于500 mm。
• 7.2.7 电缆设电缆槽防护时,应符合设计要求,其 埋深为盖顶面距地面200—300删。槽内电缆应排 列整齐,互不交叉。
式中 L -—电缆总长度(m);
l -—电缆沟长度(m); X -—股道间距离(最小值取5.5)(m); G -—电缆穿越股道数; α-—电缆附加长度,包括:
室内储备量为5m, 室外每端环状储备量为2 m(20 m以下1 m) 每端出人土及做头为2 m; 1.02—敷设电缆的自然弯曲系数。
7.2 电缆线路敷设
7
土质路基不宜敷设电缆;困难情况
下,应按设计要求采取防护措施。
7.2 电缆线路敷设
7.2.2
•
普通护套电缆应在环境温度不低于
5℃时敷设,耐寒护套电缆应在环境温度不低
于-10℃时敷设。若急需在-20℃以下时敷设
电缆,普通电缆应预先加热。
7.2.3
•
电缆可敷设在任何水平差的沟、槽、
管等内。应分清电缆A、B端顺向布放;电缆
