水稳摊铺技术交底

合集下载

水稳摊铺现场安全技术交底模板

水稳摊铺现场安全技术交底模板

一、交底时间及地点时间:____年__月__日地点:____项目施工现场二、交底人员交底人:____(项目经理/技术负责人)记录人:____(施工员/安全员)三、参会人员项目经理、技术负责人、施工员、安全员、机械操作手、劳务协作队伍等相关人员。

四、交底内容1. 施工现场安全概况(1)施工现场环境:对施工现场的地形、地质、气候等条件进行说明,确保施工人员了解施工现场的基本情况。

(2)施工区域划分:明确施工区域、危险区域及安全通道,确保施工人员知晓各自的工作范围。

2. 水稳摊铺施工安全技术措施(1)施工人员安全要求:1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品;2)严格遵守操作规程,不得酒后作业;3)进入施工现场必须经过安全教育,掌握必要的安全知识;4)不得擅自离开工作岗位,确保工作区域安全。

(2)机械设备安全要求:1)机械设备必须符合国家标准,定期进行检查和维护;2)机械设备操作人员必须持证上岗,不得无证操作;3)操作机械设备时,必须遵守操作规程,确保设备运行安全;4)机械设备作业范围内不得站人,防止机械伤害。

(3)施工材料安全要求:1)施工材料必须符合国家标准,不得使用不合格材料;2)材料堆放整齐,不得占用消防通道;3)材料搬运过程中,注意安全,防止坠落、滑倒等事故发生。

(4)施工工艺安全要求:1)严格按照施工工艺进行操作,确保施工质量;2)水稳材料拌合过程中,注意防止扬尘,做好防尘措施;3)摊铺过程中,注意路面平整度,防止路面不平引起安全事故;4)碾压过程中,注意碾压速度,防止路面损坏。

3. 应急预案(1)火灾事故:立即切断电源,使用灭火器进行灭火,并拨打119报警;(2)触电事故:立即切断电源,使用绝缘工具进行救援,并拨打120急救;(3)机械伤害:立即停止机械运行,使用急救措施,并拨打120急救;(4)高空坠落:立即对伤员进行救治,并拨打120急救。

五、注意事项1. 施工人员必须严格遵守各项安全规定,确保自身安全;2. 项目部将定期对施工现场进行安全检查,发现问题及时整改;3. 施工过程中,如遇特殊情况,应立即报告项目经理或技术负责人,并采取相应措施。

摊铺水稳安全技术交底模板

摊铺水稳安全技术交底模板

一、前言为确保水稳摊铺施工的安全、顺利进行,保障施工人员生命财产安全,提高施工质量,现将水稳摊铺施工过程中的安全技术要求交底如下,请全体施工人员认真学习和遵守。

二、施工人员须知1. 施工人员必须佩戴好安全帽、反光背心、手套等防护用品,确保自身安全。

2. 进入施工现场必须听从现场指挥,不得擅自离岗,不得在施工现场嬉戏打闹。

3. 严格遵守操作规程,不得酒后上岗、疲劳作业。

4. 施工现场禁止吸烟、使用明火,防止火灾事故发生。

三、施工设备操作要求1. 摊铺机操作人员必须持有相关操作证,严禁无证操作。

2. 操作前应检查摊铺机各部件是否完好,确保设备正常运行。

3. 摊铺作业时要严禁驾驶员擅自离开驾驶台,无关人员不得在驾驶台上停留或上下摊铺机。

4. 铁锹铲运搅拌料时不得远抛,铁锹不得伸向摊铺机打料螺旋内铲料。

5. 严格遵守《摊铺机操作规程》,机械手员必须持证上岗,严禁无证操作。

四、施工安全注意事项1. 进入施工现场前,应了解作业面上方是否有架空线,了解清楚架空线是否安全。

2. 施工过程中,应保持施工现场整洁,不得乱扔杂物,防止绊倒他人。

3. 严格按照施工方案进行施工,不得擅自更改施工工艺。

4. 严格把控原材料质量,确保施工质量。

5. 施工过程中,应密切注意施工环境,发现安全隐患立即停止施工,并报告现场负责人。

五、施工质量要求1. 水稳基层施工前,应对基层进行清理,确保基层表面平整、干净。

2. 水稳基层摊铺时,应确保摊铺均匀,不得出现厚薄不均现象。

3. 摊铺过程中,严格控制摊铺速度、碾压温度、平整度等指标,确保施工质量。

4. 施工完成后,应立即进行压实度、平整度、厚度等检测,确保各项指标符合设计及规范要求。

六、总结通过本次安全技术交底,使全体施工人员充分认识到水稳摊铺施工过程中的安全、质量问题。

希望大家严格遵守各项安全操作规程,确保施工安全、顺利进行,为我国基础设施建设贡献力量。

水稳摊铺施工安全技术交底模板

水稳摊铺施工安全技术交底模板

一、施工前安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、劳保鞋等。

2. 施工现场必须设置明显的警示标志,如施工区域、危险区域、禁止通行等。

3. 施工现场应保持整洁,避免杂物堆积,确保施工通道畅通。

4. 施工现场必须配备必要的安全防护设施,如安全网、防护栏、安全带等。

5. 施工前应对施工人员进行安全教育和技术培训,确保其了解并掌握水稳摊铺施工的安全操作规程。

二、施工过程中安全操作规程1. 混合料拌合(1)拌合站操作人员应严格按照拌合工艺要求进行操作,确保混合料质量。

(2)拌合站内禁止吸烟、用火,禁止无关人员进入。

2. 混合料运输(1)运输车辆应保持良好的车况,确保行车安全。

(2)运输过程中,车辆应保持安全距离,严禁超速行驶。

(3)车辆在施工现场应听从指挥,不得随意停放。

3. 摊铺作业(1)摊铺前,施工人员应检查摊铺机具是否完好,确保其安全运行。

(2)摊铺过程中,施工人员应保持安全距离,严禁站在摊铺机具附近。

(3)摊铺过程中,如遇特殊情况,应立即停止作业,待排除安全隐患后方可继续施工。

4. 碾压作业(1)碾压前,施工人员应检查碾压设备是否完好,确保其安全运行。

(2)碾压过程中,施工人员应保持安全距离,严禁站在碾压设备附近。

(3)碾压过程中,如遇特殊情况,应立即停止作业,待排除安全隐患后方可继续施工。

5. 辅助作业(1)施工现场的辅助作业人员应遵守相关安全操作规程,确保其作业安全。

(2)辅助作业人员应随时注意周围环境,防止发生意外事故。

三、施工后安全注意事项1. 施工完成后,施工人员应清理现场,确保施工现场整洁。

2. 施工现场的安全防护设施应保持完好,不得随意拆除。

3. 施工现场的安全警示标志应保持清晰,不得随意遮挡。

4. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。

四、应急处置1. 施工现场发生安全事故时,应立即停止施工,迅速采取应急处置措施。

2. 施工单位应组织相关人员对事故原因进行分析,制定整改措施,防止类似事故再次发生。

水稳摊铺机安全技术交底

水稳摊铺机安全技术交底
8、需要用铁锹铲运搅拌料时,必须设专人指挥,铲运人员应按顺序行走,并注意将铁锹避开其它人员(作业人员或行人等)。铁锹铲运搅拌料时不得远抛。铁锹不得伸向摊铺机打料螺旋内铲料。
9、摊铺机械、车辆停置时未经许可不得随意攀登,不得随意触摸机械、车辆的任何操作手柄。
10、机械、车辆停置时任何人不得在其底下或行进方向的前后方避雨或乘凉等。摊铺作业完毕,清洗摊铺机时,必须将摊铺机停置于安全空地,用隔离墩和警示带围成停放区,并设立严禁烟火、道路封闭等相关警示牌。
4、熨平板的安装(拆除)要有专人指挥,作业人员应协调一致。
5、摊铺机行驶前应确认跟机作业人员的安全距离,并鸣笛警示。跟机作业人员应随时关注现场所有机械、车辆的运行方向确保安全作业。
6、运料车向摊铺机料斗倒料时必须设专人在车侧面指挥,卸料过程中运料车应置空档,由摊铺机推动徐徐前进。
7、摊铺作业时,摊铺机司机要听从现场指挥人员的指挥.跟机作业人员也要听从现场指挥人员的指挥,各自坚守各自的工作范围内,不得随意乱窜.

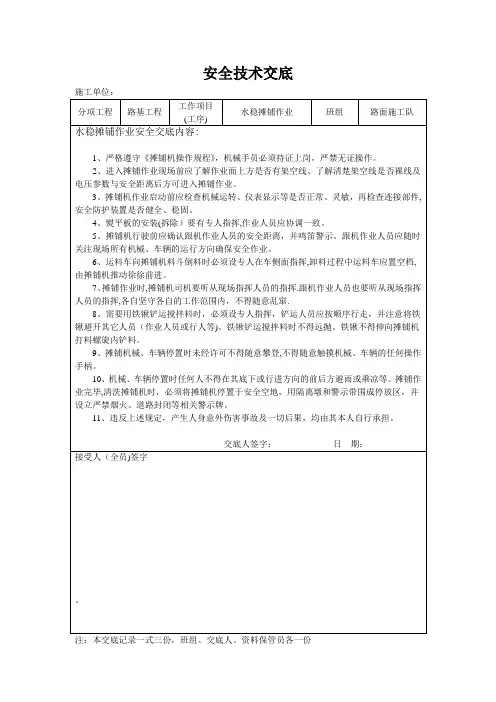

安全技术交底
施工单位:
分项工程
路基工程
工作项目
(工序)

1、严格遵守《摊铺机操作规程》,机械手员必须持证上岗,严禁无证操作。
2、进入摊铺作业现场前应了解作业面上方是否有架空线、了解清楚架空线是否裸线及电压参数与安全距离后方可进入摊铺作业。
3、摊铺机作业启动前应检查机械运转、仪表显示等是否正常、灵敏,再检查连接部件,安全防护装置是否健全、稳固。
11、违反上述规定,产生人身意外伤害事故及一切后果,均由其本人自行承担。
交底人签字:日期:
接受人(全员)签字

注:本交底记录一式三份,班组、交底人、资料保管员各一份

水稳摊铺施工安全技术交底模板

水稳摊铺施工安全技术交底模板

一、前言为确保水稳摊铺施工安全、顺利进行,提高施工质量和施工人员的安全意识,现将水稳摊铺施工过程中的安全技术要求交底如下,请各施工人员认真学习并严格执行。

二、施工人员须知1. 所有参与水稳摊铺施工的人员必须经过专业培训,取得相应操作资格证书。

2. 严格遵守国家及地方相关法律法规,确保施工安全。

3. 施工前必须充分了解施工现场情况,熟悉施工工艺和安全操作规程。

4. 严禁酒后作业、疲劳作业,确保施工人员身体健康。

三、施工安全技术要求1. 混合料运输安全(1)运输车辆应保持良好状态,确保车辆制动、灯光、喇叭等设备齐全有效。

(2)运输过程中,车辆应保持匀速行驶,严禁超速、超载。

(3)车辆行驶过程中,应保持安全距离,注意避让行人、非机动车。

2. 摊铺机操作安全(1)操作人员必须熟悉摊铺机的性能、操作规程和安全注意事项。

(2)操作前应检查摊铺机各部件是否正常,确保摊铺机处于良好状态。

(3)摊铺过程中,操作人员应保持注意力集中,严格按照施工规范进行操作。

(4)发现异常情况,应立即停机检查,排除故障后方可继续施工。

3. 碾压作业安全(1)碾压作业前,应检查碾压设备是否正常,确保碾压效果。

(2)碾压过程中,碾压设备应保持匀速、均匀前进,避免急停急启。

(3)碾压作业区域应设置明显的警示标志,提醒行人、非机动车注意安全。

4. 施工现场安全(1)施工现场应设置安全防护设施,如围挡、警示标志等。

(2)施工现场应保持整洁,及时清理废弃材料、杂物。

(3)施工人员应穿戴符合规定的安全防护用品,如安全帽、反光背心等。

(4)施工过程中,严禁无关人员进入施工现场。

四、风险告知1. 混合料运输过程中,可能发生交通事故,造成人员伤亡和财产损失。

2. 摊铺机操作过程中,可能发生设备故障、误操作等情况,造成人员伤害。

3. 碾压作业过程中,可能发生碾压设备故障、误操作等情况,造成人员伤害。

4. 施工现场可能存在高空坠落、物体打击等安全隐患。

五、奖惩1. 严格遵守安全技术要求,确保施工安全的人员给予表扬和奖励。

道路水稳摊铺安全技术交底模板

道路水稳摊铺安全技术交底模板

一、交底目的为确保道路水稳摊铺施工过程中的安全,降低事故发生概率,提高施工质量,现将水稳摊铺安全技术交底如下。

二、交底内容1. 施工人员安全教育(1)施工人员必须熟悉本工程的相关安全操作规程,确保施工过程中遵守各项安全规定。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品,严禁酒后作业。

(3)施工人员应了解施工现场环境,熟悉施工区域、设备、材料等情况。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,警示施工人员注意安全。

(2)施工现场应配备足够的消防器材,确保消防通道畅通。

(3)施工现场应设置安全警戒线,非施工人员严禁进入施工区域。

3. 水稳摊铺施工安全措施(1)施工前,应对施工人员进行安全技术交底,明确施工过程中的安全注意事项。

(2)施工过程中,施工人员应严格按照操作规程进行施工,不得擅自改变施工工艺。

(3)摊铺机操作人员必须持证上岗,严禁无证操作。

(4)施工过程中,应确保摊铺机、压路机等设备运行正常,防止机械故障引发事故。

(5)施工过程中,应严格控制施工速度,确保施工质量。

(6)施工过程中,应加强施工现场的通风,确保施工环境符合国家相关标准。

4. 水稳混合料运输及摊铺安全(1)水稳混合料运输过程中,应确保运输车辆安全性能良好,严禁超载、超速行驶。

(2)水稳混合料运输过程中,应避免与易燃、易爆物品混装。

(3)水稳混合料摊铺过程中,应确保摊铺机操作平稳,防止因操作不当导致混合料洒落。

(4)水稳混合料摊铺过程中,应加强现场交通管理,确保施工车辆及人员安全。

三、交底时间交底时间为:____年____月____日____时。

四、交底人及接收人交底人:____(姓名)接收人:____(姓名)五、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握施工过程中的安全注意事项。

2. 施工单位应将本次安全技术交底内容纳入施工安全管理,严格执行各项安全措施。

3. 施工过程中,如发现安全隐患,应立即采取措施予以整改,确保施工安全。

水稳料摊铺施工技术交底

水稳料摊铺施工技术交底
智能化摊铺技术:提高摊铺效率 和质量
数字化施工管理:提高施工效率 和质量
添加标题
添加标题
添加标题
添加标题
绿色环保材料:降低对环境的影 响
智能化监控系统:实时监测施工 过程
感谢观看
汇报人:
施工机械设备的检查与调试
施工人员的培训与考核
03
施工技术要求
摊铺厚度控制
添加 标题
摊铺机参数设置:根据材料性质和施工要求, 合理设置摊铺机的参数,确保摊铺厚度均匀。
添加 标题
测量与监控:在摊铺过程中,采用高精度测 量设备对摊铺厚度进行实时监测,及时调整 摊铺机参数,确保厚度符合设计要求。
添加 标题
材料控制:对进场的材料进行严格检查,确 保其符合设计要求。同时,在施工过程中, 对材料进行不间断的检测,确保材料性能稳 定。
添加 标题
施工工艺控制:在施工过程中,严格按照施 工工艺要求进行操作,确保摊铺厚度符合设 计要求。同时,对施工人员进行技术交底, 提高其对施工工艺的掌握程度。
摊铺平整度要求
摊铺前应检查基层平整度,确保基层平整度符合要求 摊铺过程中应控制摊铺速度,保持匀速摊铺 摊铺时应使用自动找平系统,确保摊铺平整度 摊铺后应及时检查平整度,对不符合要求的部位进行修整
04
施工注意事项
温度控制
施工温度要求:水稳料摊铺施工对温度有一定的要求,需确保在适宜的温度范围内进行。
温度控制措施:为确保施工温度符合要求,可采取相应的控制措施,如调整施工时间、 采取保温措施等。
温度对施工质量的影响:温度过高或过低都会对水稳料摊铺施工质量产生影响,因此需 严格控制施工温度。
温度检测与调整:在施工过程中,应定期对施工温度进行检测,并根据实际情况进行调 整,以确保施工质量和安全。

水稳摊铺作业安全技术交底模板

水稳摊铺作业安全技术交底模板

一、交底对象全体参与水稳摊铺作业的施工人员、管理人员、技术人员。

二、交底时间(具体日期)三、交底地点(具体地点)四、交底内容1. 水稳摊铺作业概述水稳摊铺作业是指将水泥稳定碎石等材料均匀摊铺在路基基层上,通过碾压使其形成具有一定强度的路面结构层。

本作业过程中涉及的主要设备有摊铺机、压路机、运输车辆等。

2. 安全生产目标确保水稳摊铺作业过程中,不发生人员伤亡、设备损坏、环境污染等安全事故。

3. 安全技术措施(1)人员安全1)施工人员必须经过专业培训,持证上岗,严格遵守操作规程。

2)施工人员应穿戴符合规定的劳动保护用品,如安全帽、工作服、手套、防护眼镜等。

3)施工现场应设置明显的警示标志,确保施工人员安全通行。

(2)机械设备安全1)摊铺机、压路机等机械设备应定期检查、保养,确保设备性能良好。

2)机械设备操作人员必须经过专业培训,熟悉设备性能,持证上岗。

3)机械设备作业时,应确保周围环境安全,避免碰撞、挤压等事故发生。

(3)施工环境安全1)施工现场应保持整洁,及时清理施工垃圾,防止扬尘污染。

2)施工过程中,应合理布置施工现场,确保交通畅通。

3)施工现场应设置消防设施,确保火灾事故发生时能够及时扑救。

4. 施工工艺及注意事项(1)水稳材料运输、卸料时应注意:1)材料运输过程中,应保持平稳,避免车辆颠簸导致材料洒落。

2)卸料时,应确保材料堆放整齐,不得超高堆放。

(2)摊铺作业注意事项:1)摊铺前,应对基层进行检查,确保基层平整、密实。

2)摊铺过程中,应保持摊铺机匀速前进,避免出现间断、裂缝等现象。

3)摊铺过程中,应严格控制摊铺厚度,确保摊铺均匀。

(3)碾压作业注意事项:1)碾压前,应检查压路机性能,确保碾压效果。

2)碾压过程中,应保持碾压速度均匀,避免因速度过快或过慢导致碾压不均匀。

3)碾压过程中,应检查路面平整度,确保碾压效果。

五、应急措施1. 人员伤亡事故:立即拨打急救电话,并组织人员进行现场救治。

2. 设备损坏事故:立即停止作业,采取措施防止事故扩大,并报告相关部门。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
专业文档供参考,如有帮助请下载。.
首先③由于路段处于边施工边通车状态,因此交通管制和成品保护全封闭施工,养生期间应采取硬隔离措施封闭交通,除洒水车外严禁其它车辆通行。、要点控制8)前场(1时,压实度才能保证,当(W0)、含水量控制:当实际含水量W接近最佳含水量a,且在振动碾压时容易将水泥浆集聚在表面。时,水分过大碾压时容易“弹簧”W>W0时,混合料不容易碾W<W0这样在取芯检查时,试件下部易出现松散或强度不够;当压密实和形成足够的强度,且在振动碾压时容易松散,不易成型,整体性差。这样在取芯检查时,芯样易出现不完整或强度不够。、平整度控制:摊铺机摊铺后,质检员及时用三米直尺或没有变形的铝合金尺b并对已成形的基层需及时检测。不符合要求的地方即时用人工整平,条检查其平整度,12mm水泥稳定碎石基层的平整度和强度同样重要,应高度重视平整度,严格控制在以内。碾压取样必须在初凝前结及时补压(c、压实度控制:若发现压实度不足的现象,)避免留下隐患。束、水泥稳定碎石具有不可再塑性,施工时一定要精益求精,缺陷修补要在允许d因而在施工过程中一定要严格控制混的延迟时间内完成。由于水泥延迟时间的限制,合料的拌和、运输、摊铺及碾压时间。、管养:碾压结束,及时覆盖洒水养生,并派专人分段看管,封闭交通,禁止e洒水应由专人专车并对被风吹动的或没有覆盖好的地方及时补盖。车辆及重车通行。负责,保持养护期内水泥稳定碎石基层表面始终保持湿润。小时,要按工作缝(接头)处理。、摊铺过程中因故停机超过2f 30cm。7d、上下层施工时间应错开不少于,上下层纵向衔接处应错开20~g (2)后场、原材料控制:第一,水泥作为稳定剂,其质量至关重要。在进场过程中每批a安定性和细度指标的检验。终凝时间、检测一个样品,进行水泥标号初、次或每500t碎;个样品测其含水量,以便及时调整施工配合比第二,碎石、石屑每天使用前取2个样品进行颗粒分析、相对密度、吸水率、压碎值取22000m3石在使用过程中,每试验,杜绝不合格材料进场。
国道303线通辽至凤凰岭段一级公路工程
施工技术交底记录
工程名称
通辽至凤凰岭段公路工程
部位名称
底基层摊铺
工序名称Байду номын сангаас
水稳摊铺
交底日期
交底单位
总工室
交底人
接收单位
工程部、水稳施工队、机械手
接收人
见会签栏
交底内容:1、施工工序:水稳混摊铺机就位、---------测量放样钢钎及钢丝绳安装---钢模安装路基平整成品检------养生------合料拌制混合料运输---摊铺、碾压、压实度检测设置接缝测3.1机具配置:220套,水准仪米、全站仪1,导梁钢丝绳φ50钢钎根,4mm810m,木模300m㎡。养生塑料膜450cm2把,8磅铁锤把,钢板尺把,25001把,直尺套,3m1塞尺2、测量放线、钢钎、钢丝绳及导梁安装经测,50,10纵向直线段每米放出中边桩在摊铺宽度两侧各放宽厘米布设钢钎,米一个断面、每20量高程后,挂上钢丝绳作为摊铺机走行的基准线。要求试验段每个点做为松铺系数的观测点,做好观测点的护桩引出摊铺范围以外并做好记3断面录。水稳摊铺前应对观测点进行水准测量。导梁顶面标高要求与水稳底基层松铺顶面标高一致。、模板安装3以保证水泥混合材料的密实程外侧培土模施工,水稳碎石摊铺采用内侧立木模、模板顶面标高要比混和料压实根据放样出的边桩安装模板和培土模,度和减少废料。。模板安装应有足够的支撑,确保侧模有足够的刚度及稳定性。后的设计标高高1cm混合料碾压时应紧靠模板边碾压,模板上散落松散混合料应及时清除。4、摊铺机的安装就位检查摊铺机各摊铺机安装在大里程侧向小里程侧摊铺。两台摊铺机开始摊铺前,按设计要求调整按摊铺松铺厚度调整,然后调整熨平板下面的垫木,部分运转情况,准确后,将熨平板放在垫木上,固定牢固,调整摊铺机,使之达到正常摊铺状态,安
专业文档供参考,如有帮助请下载。.
;第二遍:22T振动压路机弱振;振动压路机强振;第三遍:22T振动压路机强振;第四遍:22T振动压路机强振;第五遍:22T。30T胶轮压路机静压(终压收光)第六遍:先采用压碾压时,摊铺后的混和料立即碾压并保证在水泥终凝前完成压实工作,。80m50m~路机稳压,再进行振压和轮胎压路机复压的顺序碾压,一次辗压长度宜在~压路机行走速度为1.5配合人员要跟机作业,要求碾压时碾压轮横向错半轮,。往返一次为一遍,达到第三遍碾压数后,由试验人员检测压实度,不合格2.0Km/h时,应继续碾压直至合格,压实度合格后,再静压一遍。路幅两边适当不得漏压,各部位碾压次数应相同,碾压过程中要做到满幅碾压,严禁压路机在已成型的或应由人工夯实,增加碾压遍数。边角处机械压不到的部位,正在碾压的路段上调头、急刹车,防止破坏成品。碾压时的注意事项:碾压应按“先轻后重,匀速慢压,先外侧后内侧”的原则执行。当摊铺机铺筑完后,应立即对在全宽范围压实,并在底基层混合料初凝前压完。严禁压路机在已完成或正在碾压的路段上“调头”和急刹车。以保证底基层的平应成阶梯状分布,每次换向的停机位置应在不同的横断面上,整度。对于因换向停机造成的推挤鼓包,设专人用铁锹整平。应采用洒水车喷洒水雾补水后继续“白头”现象,碾压时出现的混合料表面干燥施工,严禁采用洒水车对末覆盖的水稳表面进行洒水。、养护和交通管制7洒用洒水车洒水后用塑料膜全断面覆盖在碾压完成的底基层顶面。①养生方法:整个养生期都应使以免破坏基层结构,水车的喷头要用喷雾式,不得用高压式喷灌,水泥稳定粒料底基层表面湿润。保持其表面7d保湿覆盖养生不少于。,②水泥稳定碎石基层养生期不应少于28d在养生期间内始终湿润,且至上层结构层施工前,该层表面必须覆盖,不得暴晒。养生期间封闭交通。
专业文档供参考,如有帮助请下载。.
装后检查熨平板的平整度、错台及螺栓的紧固度。5、混合料的拌和与运输拌和站根据批复WCD500型厂拌设备拌和,、拌和:采用配有电子计量系统的5.1拌和时含水量比最佳含水量含水量和水泥剂量。的配合比拌料,严格控制粒料级配、℅,以补偿施工过程中的水分损失。拌和站每天开拌前应检查砂料的含水-2应高1℅量,根据实际含水量对标准配合比进行调整。拌和后,对拌出的混合料要及时取样,、筛分、含水量以确定混合料的级配,水泥剂量,含水量是否能满足施工要EDTA做外加水与天然含水量的总和要比最佳含水量略检查混合料的含水量和水泥剂量,求,高,保持含水量在最佳含水量左右,并根据拌和时气候情况,及时增减含水量,试验对拌出的混合料及时检查混合料的水小时测定一次含水量,每1人员从拌合站取料,泥剂量,并做好专门记录。以上自卸车,开工前要检验其完好情况,其数量18t5.2、运输:运输车辆采用要满足拌和与摊铺需要,并略有富余。每辆车均配有篷布,装好料后,用篷布将箱体自混合料应尽快运输到摊铺现场,覆盖严密以防水分蒸发,直到摊铺机前方可打开。处挂空档停卸汽车进入施工场地应派专人负责指挥卸料,自卸车距摊铺机10~30cm止,待摊铺机推动自卸车前行。6、混合料的摊铺、碾压、压实度检测米,并保证两台摊前后相距5~106.1、混合料的摊铺:两台摊铺机成梯队摊铺,铺机摊铺速度、震动频率、摊铺厚度、松铺系数、路拱坡度、摊铺平整度一致等,开不符合设计时适当调整熨平板高和横披,6m长时,立即检测摊铺面标高,始摊铺3~度和横坡,直到合格,再继续摊铺。确保摊铺连续进行,左右,~2m/min摊铺中严格控制摊铺机前进速度,速度应在1,避免施工中出现横向接缝,两避免摊铺机停机待料,前后两台摊铺机间距小于10m的搭接。施工时遵循“宁高勿低,宁铲勿补,禁止落~40cm个施工铺筑面纵向有30层加铺”的原则。台。根据碾压机械胶轮压路机13、混合料的碾压:22T振动压路机台,30T6.2组合,第五遍碾压后,压实度满足要求时便进行终压;若不能满足压实度要求,便用压路机碾压到压实度能满足要求为止。机械组合初步定为:22T振动压路机静压;第一遍:22T
