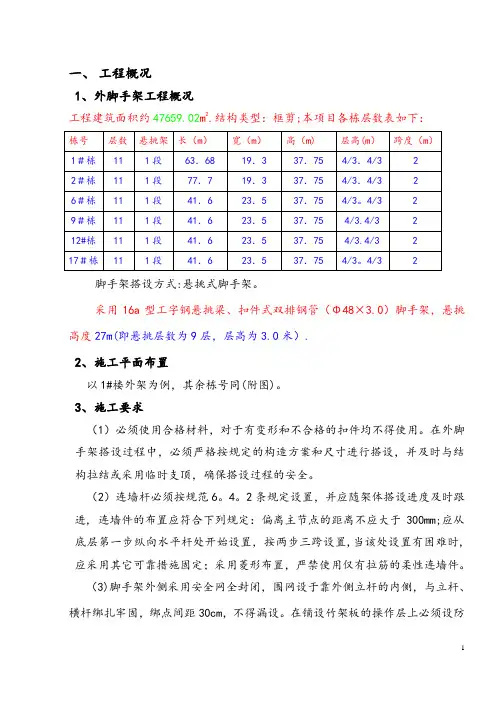

一、工程概况1、外脚手架工程概况工程建筑面积约47659.02m2.结构类型:框剪;本项目各栋层数表如下:脚手架搭设方式:悬挑式脚手架。

采用16a型工字钢悬挑梁、扣件式双排钢管(Φ48×3.0)脚手架,悬挑高度27m(即悬挑层数为9层,层高为3.0米).2、施工平面布置以1#楼外架为例,其余栋号同(附图)。

3、施工要求(1)必须使用合格材料,对于有变形和不合格的扣件均不得使用。

在外脚手架搭设过程中,必须严格按规定的构造方案和尺寸进行搭设,并及时与结构拉结或采用临时支顶,确保搭设过程的安全。

(2)连墙杆必须按规范6。

4。

2条规定设置,并应随架体搭设进度及时跟进, 连墙件的布置应符合下列规定:偏离主节点的距离不应大于300mm;应从底层第一步纵向水平杆处开始设置,按两步三跨设置,当该处设置有困难时,应采用其它可靠措施固定;采用菱形布置,严禁使用仅有拉筋的柔性连墙件。

(3)脚手架外侧采用安全网全封闭,围网设于靠外侧立杆的内侧,与立杆、横杆绑扎牢固,绑点间距30cm,不得漏设。

在铺设竹架板的操作层上必须设防护栏杆和踢脚板,踢脚板高度180mm。

防护栏杆两道,上栏杆高度为1.2m,中栏杆距中设置。

(4)外侧立面的整个长度和高度上连续设置剪刀撑。

剪刀撑斜杆与地面夹角在45—60度之间,每组剪刀撑跨越立杆根数不少于5根。

每道剪刀撑宽度不应小于4跨,且不应小于6m.剪刀撑斜杆应与立杆进行连接,底部斜杆的下端应固定,严禁悬空。

剪刀撑斜杆的连接均采用搭接,搭接长度不应小于1.0m,设置3个旋转扣件.(5)在外脚手架搭设过程中脚手架里、外两排立杆均要竖直,尤其不得向外倾斜,搭设过程中应随时校正杆件垂直度和水平偏差;避免累积偏差过大.搭设时必须在垂直方向,水平方向按50%错开接头,所有立杆必须落地,对于悬挑架来说,即落在钢梁上,不得在水平杆上加悬空立杆。

搭设第一节立杆时应选用长短不一的钢管,确保错开立杆接头位置;小横杆的搭设应与大横杆垂直,小横杆两端应伸出大横杆外10cm以上。

悬挑脚手架专项施工方案范文(专家论证版)

悬挑脚手架专项施工方案范文(专家论证版)

悬挑脚手架专项施工方案范文(专家论证版)目录1、编制依据............................................................. .....22、工程概况............................................................. .....23、脚手架搭设方式的选择......................................................24、材料要求............................................................. .....35、材料堆放............................................................. .....76、悬挑式脚手架施工..........................................................77、特殊部位处理............................................................. 138、脚手架的的验收、使用和管理...............................................159、脚手架拆除:........................................................... ..1610、安全保证措施 (1)711、质量保证措施 (2)112、事故预防应急救援预案....................................................2213、悬挑脚手架结构安全计算.. (31)1、编制依据1.4《建筑工程施工质量验收统一标准》(GB50300-2022)1.5《钢管脚手架扣件》(GB15831-2006)1.6《混凝土结构设计规范》(GB5010-2022)1.7《建筑施工高处作业安全技术规范》(JGJ80-1991);1.8《建筑施工安全检查标准》(JGJ59-2022);1.9《建筑施工悬挑式钢管脚手架安全技术规程》(DGJ32/J121-2022);1.10《钢结构设计规范》(GB50017-2003);1.11《建筑施工手册》(第五版);1.12《危险性较大的分部分项工程安全管理办法》建质[2022]87号。

悬挑脚手架专家论证施工组织方案

悬挑脚手架专家论证施工组织方案

悬挑脚手架专家论证施工组织方案悬挑脚手架是一种常用的施工工具,用于在建筑物或其他结构上提供临时支撑和工作平台。

在悬挑脚手架安装和使用的过程中,施工组织方案的论证是必不可少的一步,它对工作的安全、高效和质量都有着重要的影响。

下面将对悬挑脚手架专家论证施工组织方案进行详细介绍。

首先,在论证悬挑脚手架的施工组织方案时,应考虑到施工的实际情况和工作环境。

这包括工程的规模、高度、施工周期等因素。

根据这些因素,可以确定脚手架的数量、高度、位置等参数,以确保施工过程中的安全和效率。

其次,在论证过程中,需要确定悬挑脚手架的材料、构造和安装方法。

悬挑脚手架的材料应选用优质、耐用的钢材或其他合适的材料,能够承受施工过程中的载荷和风险。

同时,脚手架的构造应合理,能够满足工作需求,并符合相关安全标准和规范。

在安装方法上,需要确定脚手架的搭设步骤、操作流程和固定措施,以确保安全可靠。

第三,论证过程中还要考虑到工人的技术培训和安全意识教育。

悬挑脚手架的安装和使用需要一定的专业知识和技能,操作人员需要经过培训,并了解安全操作规程。

此外,还需要确保工人具备足够的安全意识,能够及时发现并解决问题,减少事故的发生。

第四,在论证过程中,需要对悬挑脚手架的安全措施进行详细的规划。

这包括对边缘保护、防坠落设施、避雷针设备等安全设施的布置和使用要求。

同时,还要考虑到紧急救援设备和预案,以应对突发事件的发生。

安全措施的规划应基于实际情况和经验,能够充分保障工人和工程的安全。

最后,在论证过程中,还需要考虑到施工环境的监测和检测要求。

悬挑脚手架在使用过程中,可能会受到风荷载、振动、温度变化等因素的影响,需要进行相应的监测和检测。

包括风速、振动、温度等数据的采集,以及相应的报警和控制措施。

通过监测和检测的数据,可以及时发现并处理悬挑脚手架的安全隐患,保证施工过程的顺利进行。

综上所述,悬挑脚手架专家论证施工组织方案,需要考虑到施工实际情况、工艺流程、材料选择、安全措施和工人培训等多个因素。

01花篮式拉杆悬挑脚手架施工方案

01花篮式拉杆悬挑脚手架施工方案

无锡碧桂园C地块I标段总承包工程花篮拉杆式悬挑脚手架施工方案江苏南通二建集团有限公司2013年9月16日目录一、编制依据 (2)二、工程概况 (2)三、现场情况和要求 (3)四、脚手架方案的选择 (3)五、外架形式 (3)六、花篮拉杆式悬挑脚手架具体构造 (5)七、悬挑架加工制作 (13)八、悬挑架安装 (18)九、架体搭设 (21)十、架体搭设、使用、拆除要求 (21)十一、外挑防护架 (23)十二、脚手架安全管理 (24)十三、脚手架设计计算 (25)十四、附图 (32)花篮拉杆式悬挑脚手架施工方案一、编制依据1、本工程施工图纸。

2、有关现行国家、省、市施工规范及验收标准。

3、有关现行国家、省、市施工现场安全文明施工、环境保护、职业健康管理规定。

4、我公司管理手册、程序文件、作业指导书及支持性文件。

附表:本工程采用规范及标准1、无锡碧桂园C地块总承包工程,位于无锡锡东新城,紧邻无锡高铁东站。

C地块项目总建筑面积约23.9893万平方米,北为环湖西路、西为润锡路、东为锦安路、南为丹山路。

2、本项目I 标段总承包工程包括8栋18~25层高层住宅【3号楼(23层)、4号楼(25层)、7号楼(18层)、8号楼(18层)、11号(18层)、12号楼(18层)、14号楼(18层)、15号楼(18层)】,以及1层商铺、配电房等配套房,下设一大型地下室(地下一层)、室外工程、道路工程、永久围墙、附属工程等。

3、总建筑面积122,979.70M2,其中地下室33,400.00M2,其中人防地下15000M2。

4、3号楼(15051.90M2)、4号楼(17932.10M2)、7号楼(4918.10M2)、8号楼(11650.50M2)、11号(4918.10M2)、12号楼(12355.90M2)、14号楼(12355.90M2)、15号楼(6009.50M2)、以及1层商铺(1428.20M2+1848.30M2)、配电房等配套房(1111.20M2)。

悬挑式脚手架安装、拆除施工方案(通过专家论证)

悬挑式脚手架安装、拆除施工方案(通过专家论证)

专项方案专家论证审查委托书(型钢悬挑扣件式钢管脚手架工程)致:兹委托贵单位组织专家对工程型钢悬挑扣件式钢管脚手架工程(范围详见附表)施工方案进行专项论证审查。

(本工程有关信息及委托审查资料清单详见附表、附件)我单位郑重承诺:对附表、附件所填内容及提交资料的真实性负责,并承担相应的法律责任。

附件:专项方案专家论证审查资料清单委托单位:(公章)经办人/联系电话:2011年5月10日专项方案专家论证审查表(型钢悬挑扣件式钢管脚手架工程)填表日期: 2011年5月10日施工组织设计(方案)报审表工程名称:GD2202002□□悬挑式脚手架安装、拆除施工方案工程名称:工程地点:施工单位:编制单位:编制人:审核人:日期:审批人:审批日期:xxxxxx工程位于xxxxxx,建筑面积xxxxx,分别由A、B两栋构成,其中A栋层数为14层、高度为41.2米,B栋为19层、高度56.2米。

该工程脚手搭设采用方案为首层用落地式钢管脚手架,2层以上采用悬挑式钢管脚手架。

一、主体钢管脚手架两栋商住楼均先用钢管脚手架,A栋悬挑高度为36.2米、B栋悬挑高度为50.2米。

选料如下:(1)采用的钢管类型为Φ48×3.5,购进的钢管先行除锈漆,外壁涂一道防锈漆及一道面漆。

(2)扣件和底座:扣件选用锻铸铁的直角(十字),旋转、对接扣,悬挑型钢采用工字钢。

二、安全挡板、安全网及排床1、安全网采用封闭设置,格目不小于2000目。

2、安全挡板:根据现场实际情况采取如下措施:(1)其余二层边作伸出宽2.5M的安全挡板。

(2)提升架口每层均设一道挡板。

3、脚手架(排床)应每层满铺、铺稳,对头铺设的脚手板,其接头下面设两小横杆,搭接铺设的脚手架,其接头必须在小横杆上搭接长度保持20-30CM,搭接方向应要与脚手架上运输方向一致。

4、临时通道及外侧斜道等地方应设护栏。

三、脚手架安全技术措施1、脚手架体采用的材料质和规格必须符合规定,规范规定,脚手架落必须由专业搭设队伍搭设。

花篮螺栓拉结式悬挑脚手架施工工法

花篮螺栓拉结式悬挑脚手架施工工法

花篮螺栓拉结式悬挑脚手架施工工法花篮螺栓拉结式悬挑脚手架施工工法一、前言花篮螺栓拉结式悬挑脚手架是一种常用的施工工法,它能够提供高效、安全、稳定的施工平台,广泛应用于建筑施工中。

本文将详细介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施,以及经济技术分析等内容。

通过本文的介绍,读者可以全面了解花篮螺栓拉结式悬挑脚手架的施工方法及其应用。

二、工法特点花篮螺栓拉结式悬挑脚手架具有以下特点:1. 结构简单:花篮螺栓拉结式悬挑脚手架采用钢管及螺栓连接,结构简单,易于安装和拆卸。

2. 高强度:花篮螺栓拉结式悬挑脚手架采用高强度钢材制成,能够承受大量的荷载和风荷载。

3. 灵活可调:花篮螺栓拉结式悬挑脚手架可以根据实际需要进行调整,适应不同高度和形状的建筑物。

4. 增加工作空间:花篮螺栓拉结式悬挑脚手架可以在建筑外部提供一个安全、稳定的工作平台,提高劳动效率。

5. 方便运输:花篮螺栓拉结式悬挑脚手架可以拆解成较小的部分,方便运输和搬运。

三、适应范围花篮螺栓拉结式悬挑脚手架适用于各种建筑施工,特别适用于高层、复杂形状的建筑。

它可以提供稳定、安全的工作平台,适应不同高度和形状的建筑施工需求。

四、工艺原理花篮螺栓拉结式悬挑脚手架的工艺原理是通过螺栓连接将悬挑脚手架部分连接到主体脚手架上。

这种连接方式可以提供稳定的支撑力,确保悬挑脚手架不会倾斜或下滑。

在实际应用中,需要根据建筑的结构特点和施工要求,选取适当的螺栓规格和连接方式。

同时,需要采取一系列的技术措施,如增加支撑杆、加固结构等,以提高悬挑脚手架的承载能力和稳定性。

五、施工工艺花篮螺栓拉结式悬挑脚手架的施工工艺主要包括以下几个阶段:1. 准备工作:包括制定施工方案、准备材料和机具、检查安全设施等。

2. 搭设主体脚手架:按照设计要求搭设主体脚手架,并进行稳定性检查。

3. 安装悬挑脚手架:根据设计要求和实际需求,选择适当的螺栓规格和连接方式,将悬挑脚手架部分连接到主体脚手架上。

花篮螺杆式悬挑脚手架方案[详细]

花篮螺杆式悬挑脚手架方案[详细]

保利2015G39地块项目脚手架专XXXX公司编制人:审核人:审批人:编制时间:20__年月日目录一、编制依据 (1)二、工程概况 (1)三、悬挑脚手架选型 (1)四、施工工艺 (2)五、花篮拉杆式悬挑脚手架构造与应用 (6)六、悬挑架制作与安装 (12)七、悬挑脚手架搭设安全技术要求 (17)八、脚手架搭设安全措施 (22)九、悬挑架设计计算 (29)十、花蓝拉杆式悬挑架平面图 (36)花篮拉杆式悬挑脚手架施工方案一、编制依据1.《建筑施工手册》(第五版) 2.《简明施工计算手册》(第三版) 3.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 4.《建筑施工安全检查标准》(JGJ59-2011) 5.《建筑施工高处作业安全技术规范》(JGJ80-91)6.《钢结构施工验收规范》(GB50205-2001)二、工程概况三、悬挑脚手架选型1、选型: 用16#工字钢,选用花篮拉杆式悬挑脚手架。

2、脚手架概况四、施工工艺4.1双排扣件钢管外脚手架1)落地至地面脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。

2)落地至地库顶板上脚手架的工艺流程:定位设置通长工字钢底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网定距定位。

根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。

搭设参数表:2)地基基础本工程脚手架立杆基础为C30混凝土板,板混凝土强度经计算能够满足承载脚手架传递荷载(具体计算数据参阅:《落地脚手架计算书》)。

脚手架搭设时应在立杆底部铺设垫板(用于落地脚手架),要求为18#槽钢,严禁立杆直接落在板表面上,垫板与板表面接触密实。

花篮式悬挑脚手架施工方案

花篮式悬挑脚手架施工方案

花篮式悬挑脚手架施工方案1. 引言花篮式悬挑脚手架是一种常用的施工工具,广泛应用于高层建筑的施工过程中。

本文将介绍花篮式悬挑脚手架的施工方案,包括搭建、使用和拆除等环节,以确保施工过程的安全和顺利进行。

2. 施工准备在开始施工前,需要进行充分的准备工作,包括材料准备、工具准备和施工场地的检查等。

2.1 材料准备花篮式悬挑脚手架的主要材料包括钢管、连接件、扣件、脚轮等。

在施工前,需要确保所有材料的质量符合标准要求,并做好储存和保养工作。

2.2 工具准备常用的工具包括扳手、螺丝刀、钢锤等。

在施工前,需要检查这些工具的状态,确保能够正常使用。

2.3 施工场地检查施工前需要对施工场地进行检查,确保地面平整、稳固,并清理掉障碍物。

同时需要检查天气状况,避免在恶劣天气下进行施工。

3. 搭建花篮式悬挑脚手架搭建花篮式悬挑脚手架的过程包括选址、安装花篮和悬挑杆、搭设支撑结构等环节。

3.1 选址在选址过程中,需要考虑施工范围、施工高度以及周围环境。

选址时应选择平稳、坚固的地面,并确保周围无障碍物或危险因素。

3.2 安装花篮和悬挑杆首先,将花篮安装在悬挑杆上,并确保花篮能够牢固地固定在悬挑杆上。

然后,将悬挑杆依次连接起来,形成整个悬挑脚手架的结构。

3.3 搭设支撑结构在花篮式悬挑脚手架的搭建过程中,需要搭设支撑结构,以确保整个脚手架具有足够的稳定性和承载力。

支撑结构包括主杆、副杆、水平杆等。

4. 使用花篮式悬挑脚手架在花篮式悬挑脚手架已经搭建完成后,可以开始使用。

使用过程中需要注意安全事项,确保工人能够在安全和稳定的环境下进行施工。

4.1 安全防护在使用花篮式悬挑脚手架时,必须按照规定佩戴安全帽、安全带等个人防护装备,确保工人的人身安全。

同时,还应设置警戒标志,警示周围人员注意施工区域。

4.2 负荷限制花篮式悬挑脚手架的负荷限制是指该脚手架能够承受的最大负荷。

在使用脚手架时,必须严格控制负荷,避免超过负荷限制,以防止发生意外。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

恒大XXX项目上拉式悬挑脚手架专项施工方案编制:审核:审批:目录第一章、工程概况 (3)第二章、编制依据 (4)第三章、施工计划 (5)第四章、施工工艺技术 (7)第五章、施工安全保证措施 (30)第六章、施工管理及作业人员配备与分工 (35)第七章、验收要求 (36)第八章、应急处置措施 (38)第九章、计算书及相关施工图纸 (46)第一章、工程概况一、危大工程的概况和特点1、工程基本情况2、各责任主体名称3、危大工程概况和特点(1)、本工程为高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,使得架节点处理较难。

细部构造处理时本分项工程的控制重点;(2)、 建筑结构外形不规则,阴阳角较多,悬挑主梁布置难度大;(3)、 本工程层高层高较高,对于连墙件的布置要综合考虑;(4)、 本工程外立面不平整,局部楼层存在大悬挑部位,需要进行专项设计。

一、 施工要求1、 脚手架的设计力求做到结构安全可靠,造价经济合理.2、 确保脚手架在使用周期内安全、稳定、牢靠。

3、 选用材料时,力求做到常见通用、可周转利用,便于保养维修.4、 脚手架在搭设及拆除过程中要符合工程施工进度要求.操作人员需取得特殊作业人员资格上岗证。

二、 技术保证条件1、项目组织机构2、脚手架的搭设和拆除需严格执行该《专项施工方案》。

第二章、编制依据项目经理:项目副经理:技术负责人 生产经理 施工员 施工员瓦 工 班 木 工 班 钢 筋 班 架 子 班 水 电 班 机 修 班 后勤班1、相关法律、法规、规范性文件、标准、规范2、设计文件3、施工合同第三章、施工计划一、施工计划该悬挑脚手架工程于该悬挑脚手架工程于2020年5月开工2021年7月30日竣工。

二、材料与设备计划1、脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。

每根钢管的最大质量不应大于25。

8kg。

新钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸室温拉伸试验方法》GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定,应涂有防锈漆。

旧钢管表面锈蚀深度、钢管弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定。

锈蚀检查应每年一次。

检查时,应在锈蚀严重的钢管中抽取3根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。

钢管上严禁打孔。

2、扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的要求,采用其他材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用.扣件应有生产许可证、法定检测单位的测试报告和产品合格证。

扣件进入施工现场应检查产品合格证,并应进行抽样复试。

扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。

扣件在螺栓拧紧扭力矩达65N·m时,不得发生破坏。

新、旧扣件均应进行防锈处理.3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观.4、脚手板(1)、封底脚手板采用木材料制作、单块脚手板的质量不大于30kg;施工作业层采用钢笆片脚手板应符合现行行业标准《建筑施工木脚手架安全技术规范》JGJ164的相关规定;5、安全网采用密目式安全立网,应符合下列要求:(1)、网目密度不低于2000目/100cm2;(2)、网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;(3)、网体缝线不得有跳针、露缝,缝边应均匀;(4)、一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;(5)、不得有断沙、破洞、变形及有碍使用的编织缺陷;(6)、阻燃安全网的续燃、阻燃时间均不得大于4s。

使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证;(7)、做耐贯穿试验不穿透,1.6×1。

8m的单张网重量在3kg以上;(8)、颜色应满足环境效果要求,选用绿色;6、连墙件材料采用钢管制作,其材质应符合现行国家标准《碳素钢结构》GB/T700中Q235级钢的规定。

7、悬挑梁采用型钢制作,其材质应符合现行国家标准《碳素结构钢》GB/T700的规定。

8、联梁承受立杆荷载,固结点应当连接稳定、可靠,所使用的钢材必须表面平整,无锈蚀。

截面有足够的抗弯抵抗距,在满载条件下其挠度变形应满足相应设计要求。

主要材料参数表【型钢悬挑脚手架(扣件式)】第四章、施工工艺技术一、架体设计根据工程外截面的不同情况,本工程采用4种形式进行悬挑,L1梁用于无障碍处工程临边,梁长1.2m;L2梁用于间距过大部位,梁长1.3~1。

8m;L3梁用于楼栋北侧采光井或阳角部位,梁长2。

4m;L4梁用于阳角部位,梁长1.9m。

悬挑梁与主体结构连接示意图【L1型钢悬挑脚手架(扣件式)】L3示意图【L4阳角悬挑型钢】L4示意图二、悬挑架制作1、加工制作材料及进场验收要求加工悬挑架的主要材料、零部件、成品件、标准件等产品均进行验收。

1900 1900(1)钢材的品种、规格、性能等应符合国家产品标准和设计要求。

检查数量:全数检查.(2)钢板厚度及允许偏差应符合其产品标准要求,检查数量:每一品种规格的钢板抽查5处。

(3)型钢的规格尺寸及允许偏差应符合产品标准要求。

检查数量:每一品种、规格的型钢抽查5处。

检查方法:钢尺和游标卡尺量测。

(4)钢材表面外观质量除应符合国家现行有关标准的规定外,尚应符合以下要求:a。

当钢材的表面有锈蚀麻点或划痕等缺陷时,其深度不得大于该钢材厚度允许偏差值的1/2。

b。

钢材表面锈蚀等级应符合现行国家规范标准(涂装前钢材表面锈蚀等级和除锈等级)GB8923规定的C级。

c。

钢材端边或断口处不应有分层、夹渣等缺陷。

检查数量:全数检查.检查方法:观察检查。

2、焊接材料要求(1)焊接材料、品种、规格、性能等应符合现行国家产品标准和设计要求。

检查数量:全数检查。

检查方法:检查焊接材料和质量合格证书文件、中文标志及检验报告。

(2)焊接材料应进行抽样复验.复验结果应符合现行国家产品标准和设计要求.检查数量:全数检查。

检查方法:检查复验报告。

(3)焊条外观:不应有药皮脱落。

焊芯生锈等缺陷:焊剂不应受潮结块。

检查数量:按量抽查1%,且不应小于10包。

检查方法:观察检查.3、连接用紧固标准件:螺栓、螺母、垫圈均应有质量证明书,并应符合设计要求和国家标准的规定。

检查数量:全数检查。

检查方法:检查质量证明书.(4)涂装材料钢结构防锈涂料、稀释剂和固化剂等材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

检查数量:全数检查。

检查方法:检查产品的质量合格证明文件、中文标志及检验报告等。

4、焊接焊缝要求(1)焊条、焊剂等焊接材料,与母材匹配应符合设计要求及国家现行行业标准(建筑钢结构焊接技术规程)JGJ81—2002的规定。

检查数量:全数检查。

检查方法:检查质量证明书和烘焙记录。

(2)焊工必须经考试合格并取得合格证书.持证焊工必须在其考试合格项目及其认可范围呢施焊。

检查数量:全数检查.检查方法:检查焊工合格证及其认可范围的有效期。

(3)一级、二级焊缝的质量等级及缺陷分级应符合下表的规定:检查数量:全数检查。

检查方法:检查超声波探伤记录。

伤等缺陷.且一级焊缝不得有咬边、未焊满根部收缩等缺陷.检查数量:每批同类构件抽查10%,且不应少于3件,被抽查构件中每一类型焊缝按条数抽查5%,且不应少于1条,每条检查1处,总抽查数不应少于10处。

(5)对一般项目检查:对二级、三级焊缝外观质量标准符合规范附录A中表A。

0。

1规定。

焊缝尺寸允许偏差符合A。

0.2的规定。

焊缝感观应达到:外形均匀,成型较好,焊道与焊道、焊道与基本金属间过度较平滑,焊渣和飞溅物基本清楚干净。

检查数量:每批同类构件抽查10%且不少于3件,被抽查的构件中,每种焊缝按数量各抽查5%,总抽查处不少于5处。

检查方法:观察检查。

5、紧固件连结普通螺栓连结。

普通螺栓连接紧固应牢固、可靠,外露丝扣不应少于2扣。

检查数量:按连接节点处抽查10%,且不应少于3个.检验方法:观察和用小锤敲击检查。

6、钢零件及钢部件加工(1)切割主控项目a。

钢材切割面或剪切面应无裂缝、夹渣、分层和大于1mm的缺陷检查数量:全数检查。

检查方法:观察或用放大镜及百分尺检查.b。

气割允许偏差符合下表规定(2)制孔a。

制孔主控项目:A、B级螺栓孔(I类孔)应具有H12的精度,孔壁表面粗糙度R。

不应大于12。

5Um.b。

其孔径允许偏差符合下表规定。

检查方法:用游标卡尺或孔径量规检查.7、组装(1)焊接连接组装的允许偏差应符合下表规定允许偏差值:检查方法:用钢尺检验。

(2)顶紧接触面应有75%以上的面积紧贴.检查数量:按接触面积的数量抽查10%,且不应少于10个。

检查方法:用0。

3mm塞尺检查,其塞入面积应少于25%,边缘间隙不应大于0.8mm。

(3)安装焊缝坡口的允许偏差符合下表坡口焊缝允许偏差:检查方法:用焊缝量规检查。

8、钢构件外形尺寸钢构件外形尺寸主控项目的允许偏差应符合如下要求:(1)挑梁面:套坚钢管短钢筋头±5.0斜拉杆下端连结板±3。

0挑梁端头连结板±3.0挑梁端头连结板上螺栓孔偏位±2。

0(2)斜拉杆与连结板偏位:螺栓孔偏位±2连结板偏位±2三、工艺流程【型钢悬挑脚手架(扣件式)】型钢悬挑脚手架搭设的工艺流程为:预埋螺栓(或者钢板)→安装(焊接)主梁I16工字钢→安装连系梁I16工字钢→摆放扫地杆→放置纵向扫地杆→立柱→安装横向扫地杆→安装第一步纵向水平杆→安装第一步横向水平杆→安装连墙件→安装第二步纵向水平杆→安装第二步横向水平杆→安装拉杆→搭设栏杆→加设剪刀撑→铺设钢笆片→张挂安全网.四、施工方法1、悬挑梁定位在悬挑层及悬挑上层混凝土结构强度达到强度C20前,悬挑钢梁应搁置在底层脚手架或临时脚手架上部纵向横梁上,搁置高度不超过4步架。

悬挑层楼层混凝土浇筑前,在螺栓位置处的梁或墙中预埋A25镀锌钢管。

工字钢安装时,卡紧钢梁,确保工字钢固定牢固。

搭设首步脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向设置,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。

当脚手架操作层高于连墙件两步时,设置临时稳定措施,待连墙件搭设完毕后方可拆除.其余组件的搭设要求参见构造要求。

2、悬挑挑安装在脚手架设计中,型钢梁大多布置在结构边梁位置,在该部位型钢梁位置处,预先预埋Φ25的螺栓套管,待混凝土浇筑后达到一定的强度,在该部位进行型钢梁的安装,型钢梁与建筑结构边梁采用Φ20螺栓连接,首层安装时由于上部结构未完成,无法设置钢拉杆的情况,因此采用悬挑层下部脚手架作为张拉钢拉杆之前的临时支撑平台,荷载暂时由下部脚手架承担,待上一层结构混凝土浇筑完成达到一定强度后张拉钢拉杆,并在钢拉杆张拉完成后,方可视情况拆除下部临时支撑。
