退台屋面无做法;屋面排水无做法;楼梯口雨篷屋面无做法
屋面伸缩缝无做法;管道井出屋面无做法;通风道出屋面无做法
楼梯剖面图楼梯平台标高±0.000,5#楼—8#楼-20,是否改为同一标高?
阳台窗户下的窗台高度,立面图与剖面图尺寸不符,依照那个施工?
户型大样图说明4中冷凝水管立管采用Φ40UPVC管,与说明大样图示的Φ32UPVC冷凝水管不符,依照那个施工?
济南市天桥区大桥镇靳家村
专业名称
建筑
序号
图号
图纸问题
会审(设计交底)意见
1
2
3
4
5
6
7
8
9
10
建施—02
建施—03
建施—05
建施—06
建施—10
建施—10
建施—11
建施—13
建施—14
建施—15
厨房卫生间止水台建施说明上为240宽,结施上为120宽,依照那个施工?
建筑做法说明:地面做法与建筑节能设计表做法不符,以建筑做法还是以节能设计
建筑做法说明:地面做法与建筑节能设计表做法不符,以建筑做法还是以节能设计
南面台阶无做法;残疾人坡道无做法
南面平屋面无做法;屋面排水管无做法
屋面伸缩缝无做法;管道井出屋面无做法;通风道出屋面无做法
阳台顶平屋面排水管无做法;
阳台窗户下的窗台高度,立面图与剖面图尺寸不符,依照那个施工?
楼梯进口雨棚屋面无做法;外墙涂料颜色标示不明
济南市天桥区大桥镇靳家村
专业名称
建筑
序号
图号
图纸问题
会审(设计交底)意见
1
2
3
4
5
6
7
建施—02
建施—03

图纸会审问题总结(共五篇)

图纸会审问题总结(共五篇)

图纸会审问题总结(共五篇)第一篇:图纸会审问题总结图纸会审问题总结一、基础1、试桩、锚桩强度等级是否明确?2、桩钢筋笼锚固长度,吊环钢筋是否明确?3、桩头水泥基防水宽度是否明确?3、垫层宽度增加至砖模宽度外100mm是否明确?4、砖模宽度是否明确?5、砖模抹灰厚度、强度等级是否明确?6、砖模防水卷材附加层,搭接长度是否明确?7、基础防水底板抗震、抗渗等级是否明确?8、基础插筋高度是否明确?9、直螺纹套筒直径是否明确?10、后浇带混凝土强度等级是否明确?11、地下外墙防水、保温材料的规格、燃烧等级是否明确?12、外墙为抗渗混凝土,与内墙连接部分是否按抗渗混凝土施工是否明确?13、地下一层高出车库底板,但是在回填土标高下,是否为抗渗混凝土是否明确?14、地下车库顶板防水材料规格、做几遍是否明确?二、主体1、主体各层混凝土强度等级是否明确?2、墙柱梁板强度等级不同时,浇筑是否外扩是否明确?3、高低梁板之间锚固做法是否明确?4、墙柱平面布置图与详图是否相符?5、砌体材料的规格、容重,强度等级是否明确?6、砂浆强度等级,是否内外墙不同?7、门窗与梁板标高是否相符?三、屋面装饰1、屋面保温材料厚度是否明确?2、屋面隔气防水材料是否明确?3、屋面隔气层下是否有找平层?4、出屋面楼梯间是否有上返梁?5、机房层设备间是否有雨棚?6、机房层造型配筋是否完善?7、外墙保温材料的容重、燃烧性能、是否设防火隔离带?8、保温材料的抹面厚度?9、内墙抹灰厚度、挂网材质、搭接长度?10、所有工程做法确认,尤其是管径、风井是否抹灰,天棚是否抹灰?11、外窗上是否有防水涂料?12、厨房卫生间是否做防水,防水厚度、上卷高度,出门口高度?13、电梯门口是否补砖?14、电梯前室贴砖干粉砂浆配比?15、楼梯、室外散水护角钢筋规格?第二篇:图纸会审问题总结图纸问题1、正负0与现场施工场地标高高差过大(经测得高差约为1.722米),施工总平面图中厂区东侧大门处道路绝对标高(19.73米)与大山路(18.88米)高差较大道路完工后此段路面坡度较大,待图纸会审时再进一步确定解决方案;2、消防水池西北角处板墙离规划红线较近,且红线外有市政电缆通过,水池施工影响市政电缆;3、图纸中未注明仓库构造柱生根位置;(1-6#仓库);4、1-6#仓库外墙基础为素砼基础无法与构造柱有效的连接。

施工方图纸会审意见答疑

施工方图纸会审意见答疑

施工方图纸会审意见答疑
1、问:人工湿地管线布置非标弯头管件调整为标准弯头;
答:可以通过标准弯头管件进行现场切割,变换角度调整;
2、问:罗茨风机的放置位置调整到树林里,远离居民区;
答:风机位置放在1#钢坝河堤旁边树林位置
3、问:缺少电气管线布置平面图和控制箱电气图纸,确定永久用电接电位置;
答:初步确定永久接电位置放在烟雨大酒店位置,补充电气管线布置平面图和控制箱电气图纸;
4、问:人工湿地的安全防护,挡墙增加护栏,进水渠增加盖板;
答:可以在挡墙顶端加上不锈钢护栏,小区湿地的进水渠铺设不锈钢盖板;
5、问:1#和2#边坡湿地河堤加高处,素砼改成钢砼结构,增加强度;
答:可以考虑添加钢筋结构;
6、问:根据村委会建议,组合湿地位置调整,出水渠侧向斜坡推移6m,进水渠那侧往绿色围栏外侧平移5m;
答:平面布置图根据情况调整。

图纸会审问题WORD表格

图纸会审问题WORD表格

第四议程:建设单位对项目开工准备工作提出要求
1、施工单位、监理单位提出的问题,请设计单位书面详细答复;
2、主要设备和材料的采购,施工单位要提前做好准备。

关键材料的供应商选定,需上会经建设单位、设计单位和监理单位共同商定;
3、施工单位抓紧做好人、材、机的筹备,项目管理人员必须提前到场,监理单位督促施工单位及时报审有关方案资料,建议下周召开第一次工地例会,确保工程早日开工,如期完工。

安徽恒信建设工程管理有限公司
安庆市和平东路项目监理部
2017年2月24日。

图纸会审问题回复

图纸会审问题回复

图纸会审问题回复

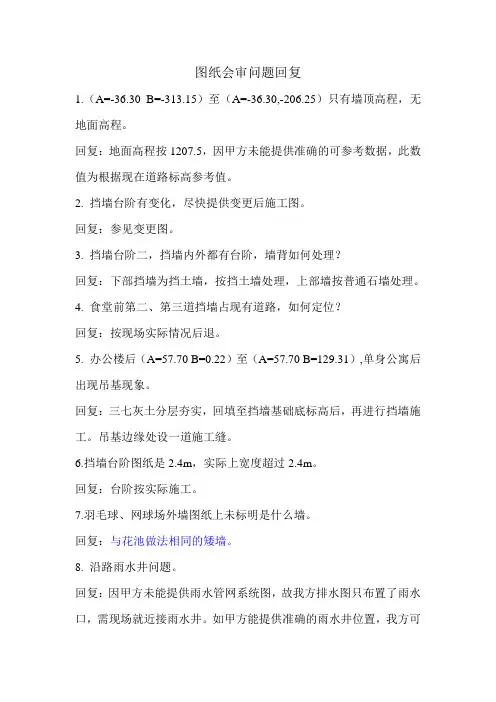

1.(A=-36.30 B=-313.15)至(A=-36.30,-206.25)只有墙顶高程,无地面高程。

回复:地面高程按1207.5,因甲方未能提供准确的可参考数据,此数值为根据现在道路标高参考值。

2. 挡墙台阶有变化,尽快提供变更后施工图。

回复:参见变更图。

3. 挡墙台阶二,挡墙内外都有台阶,墙背如何处理?
回复:下部挡墙为挡土墙,按挡土墙处理,上部墙按普通石墙处理。

4. 食堂前第二、第三道挡墙占现有道路,如何定位?
回复:按现场实际情况后退。

5. 办公楼后(A=57.70 B=0.22)至(A=57.70 B=129.31),单身公寓后出现吊基现象。

回复:三七灰土分层夯实,回填至挡墙基础底标高后,再进行挡墙施工。

吊基边缘处设一道施工缝。

6.挡墙台阶图纸是2.4m,实际上宽度超过2.4m。

回复:台阶按实际施工。

7.羽毛球、网球场外墙图纸上未标明是什么墙。

回复:与花池做法相同的矮墙。

8. 沿路雨水井问题。

回复:因甲方未能提供雨水管网系统图,故我方排水图只布置了雨水口,需现场就近接雨水井。

如甲方能提供准确的雨水井位置,我方可
将雨水口连接管连接到雨水井。

9.碎石粒径配比,是否需要处理。

回复:图中碎石垫层均为级配碎石,要求颗粒尺寸在5-40mm之间,其中25-40mm含量不少于50 %。

10. 办公楼、培训楼、单身宿舍楼及食堂前为防止铺装塌陷,将铺装下素砼垫层变更为钢筋砼垫层,圆6.5钢筋双向间距150布置。

图纸会审回复-建筑

图纸会审回复-建筑

图纸会审记录(续页)图纸会审记录1、会审中发现的问题:J-01-D04中防水附加层为防水涂料,防水附加层防水涂料可否改为防水卷材。

回复意见:可以改为4mm单面自粘聚合物改性沥青防水卷材;2、会审中发现的问题:J-01-D04中集水坑与底板防水保护层混凝土标号不一致请设计统一。

建议C20细石混凝土。

回复意见:同意,最新图纸已经修改;3、会审中发现的问题:J-01-D04中因基坑周圈存在护坡桩腰梁锚杆拉结,与结构配重混凝土发生较多重叠,导致防水无法进行施工建议设计将防水沿结构外皮进行粘贴,水平方向防水保护层为50mmC20细石混凝土,竖向防水保护层为50mm模塑聚苯板(15kg/m³)。

回复意见:同意,防水基层用水泥胶灰修补找平。

4、会审中发现的问题:J-01-D04中地基梁pvc管留置位置请在平面图中表示出来。

回复意见:将会出示有代表性的平面示意,说明埋设的原则,另出图。

5、会审中发现的问题:J-01-D04中配重混凝土与混凝土结构中之间无其他做法与J-01-SM03中地下室底板防水做法中有冲突。

回复意见:按J-01-D04施工;6、会审中发现的问题:J-01-D04中根据剖面图所示地下三层地面建筑标高-12.5m上部还有50mm的细石混凝土做法,建筑完成面标高是否为-12.45m。

回复意见:不是,-12.5m为50mm-100mm细石混凝土地面做法底标高,地面做法坡度1%向集水井找坡,完成面建筑地面标高为-12.40~-12.45m。

7、会审中发现的问题:J-01-D04地下室防水大样图中未显示后浇带附加层做法,如:基础底板、地下室外墙、地下室有覆土的顶板后浇带位置是否需增设防水附加层做法?回复意见:(1)基础底板、地下室外墙、地下室有覆土的顶板后浇带位置均需设置防水附加层做法,基础底板及有覆土的顶板后浇带防水附加层宽度为1600mm(即:300mm+后浇带宽度1000mm+300mm)。

时代中心图纸会审问题(全专业回复)(1)

时代中心图纸会审问题(全专业回复)(1)

土建问题1、所有楼栋,地下室建筑平面图中,只有局部有挡墙标注,与结构图中挡墙的范围不一致,是否按结构图施工?回复:按照结构进行施工。

2、地下室无筏板和抗水板连接大样。

回复:如下图,此大样在主体结构基础图中表示了,例如12#结构基础图:3、所有楼栋(如4#楼、2#楼),挡土墙顶标高是否平此处的一层现浇板板面?回复:挡土墙顶标高平一层现浇板。

4、所有涉及到桩基础的楼栋,电梯井的大样是否修改?回复:最新版图纸中已全部修改。

5、地下室负一层与负二层交接处,是否应设置止水钢板?建议大样做改变。

原图大样:建议修改后大样:回复:同意按修改大样施工。

7、地下室墙柱图中,与主楼剪力墙相交的地下室挡土墙,配筋取大值,混凝土强度等级也应取大值?回复:地下室挡墙混凝土等级与主体相连部分取主体的混凝土等级。

8、地下室混凝土的抗渗等级,结构施工图为P6,建筑施工图说明为自防水抗渗混凝土,请明确具体做法?结构说明做法:建施说明做法:回复:按建筑做法来做,但同时需要满足结施图中抗渗等级为P6。

9、所有有桩基础的楼栋及纯地下室,桩与承台的连接见按《预应力混凝土管桩》10G409图集41、42页,未说明桩顶填芯的混凝土强度等级。

回复:桩顶填芯的混凝土强度等级同筏板混凝土强度。

10、请确认所有户型卫生间结构板面是否为H-0.40,若是H-0.40,该处的部分梁底标高应做调整(板底与梁底标高有矛盾)。

回复:类似情况KL19(1)梁截面改为200x500,配筋不变。

11、结施地下室基础图中3-R交3-1轴,CTL-1高度700,基础DJ1818高度500,梁无法锚入承台。

回复:与CLT1相连的该独立基础厚度改为700mm,配筋不变。

12、地下室基础平面图05/42,1-19轴至1-22轴交2-V轴至2-R轴地下室抗水板无边界轮廓线。

回复:平外柱边,如下图,请按最新的图纸施工图,图中基础和墙柱与最新施工图不符。

13、 4号楼结施,04/31,无筏板和抗水板连接大样。

图纸会审常见问题

图纸会审常见问题

图纸会审常见问题在建筑工程中,图纸会审是一个至关重要的环节。

它是指工程各参建单位(建设单位、监理单位、施工单位等)在收到设计院施工图设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。

通过图纸会审,可以提前发现和解决设计中的问题,避免在施工过程中出现不必要的变更和延误,保证工程的质量和进度。

然而,在实际的图纸会审过程中,常常会遇到各种各样的问题。

下面我们就来详细探讨一下图纸会审中常见的一些问题。

一、建筑专业方面1、尺寸标注问题图纸中可能存在尺寸标注不清晰、不完整或相互矛盾的情况。

例如,建筑平面图中的房间尺寸与剖面图中的尺寸不一致,或者门窗洞口的尺寸标注与实际所需尺寸不符,这会给施工带来很大的困扰,导致施工错误或材料浪费。

2、建筑做法问题建筑做法的表述不清楚或不详细,比如地面、墙面、顶棚的装饰材料和施工工艺未明确,屋面防水、保温的做法交代模糊,楼梯栏杆的高度和材质未注明等。

这些问题会影响施工的质量和效果,也可能导致工程造价的不确定性。

3、防火设计问题防火分区的划分不合理,防火墙、防火门、防火窗的设置不符合规范要求,疏散通道的宽度和距离不足,消防设施的布置不到位等。

防火设计是建筑安全的重要保障,如果存在问题,将给建筑物的使用带来严重的安全隐患。

4、无障碍设计问题无障碍设施的设置不满足规范要求,如无障碍通道的坡度、宽度不符合标准,无障碍卫生间的设施配置不全等。

这会影响到残疾人、老年人等特殊人群的使用,不符合人性化设计的理念。

二、结构专业方面1、基础设计问题基础的选型不合理,如地质条件复杂的地区选用了不适合的基础形式;基础的埋深不足,不能满足建筑物的稳定性要求;基础的配筋计算错误,导致基础的承载能力不足等。

2、梁柱布置问题梁柱的布置不合理,影响建筑物的使用功能和空间效果。

例如,梁的高度过大,影响房间的净空高度;柱子的位置不当,挡住了门窗洞口或影响了室内的布局。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金科开县开州城一期图纸会审纪要一、通用部分(开州城一期)1、洋房5~10#楼进户门需要向电梯井方向平移100mm。

2、所有洋房和高层外门、洞口原高度为2500mm的均改为2300mm高,不带亮子。

3、洋房A5-A9号楼三层平面阳台、露台标高统一,栏杆高度统一,补充大样图。

答复:同意修改,将阳台,露台标高统一为6.000。

阳台为非保温部位,现场用陶粒混凝土回填,保证完成面标高同露台一致,阳台栏杆提高同露台栏杆,做法同露台栏杆做法。

4、洋房5~9#主卧室外空调机位两端的装饰小墙做法更改如下:5、所有屋面(车库顶种植屋面除外)将防水层改为1.5mm厚聚氨酯涂膜防水。

6、12~15号楼9.000标高处墙身立面线子,补充大样如下图。

7、A2-4号楼单元入口门改为BM1830,现场预留门洞口详见后补图。

8、所有屋面檐口线条造型按建施图执行,并洋房5~9#结构施工图第15页檐口大样2更改如下:9、一期工程所有电梯底坑水平施工缝增加防水要求,详上图:10、由于新一级钢HPB300市场采购困难,且根据相关文件HPB235钢筋仍有一年的使用过渡期,因此本工程(开州城一期)一级钢仍采用HPB235,请设计复核是否需要作配筋加强。

答:因结构新规范已无HPB235这个钢种,所以图中的一级钢均为HPB300,在不影响相关验收的情况下,若确因市场不容易采购,需使用HPB235,应作配筋加强。

经设计院复核设计后,仅部分配筋需作加强,具体需加强部位及加强作法见附图。

11、洋房5~9#后浇带改为膨胀加强带,平面定位及尺寸同原有后浇带。

膨胀加强带做法如下: a、板筋(后浇带短向)增加50%;b、加强带内ZY外加剂掺量为12%;c、砼强度提高一级。

12、根据初设总图报园林后的意见,对施工图总图进行修改。

答复:设计补蓝图。

13、高层C、C’、E户型厨房烟道放到灶台转角处,以利于厨房布置。

答复:同意修改,布置如下图,现场施工注意相应厨房污水管位置调整。

14、高层B、E户型客厅空调板重新设置,方便放置客厅及可变空间的空调外机。

答复:建议沿着阳台外边设置空调外机位,如下图调整。

15、缺一层有上下两层空调位的大样(高层A户型主卧与次卧需要设置上下两层空调外机位)。

答复:详见补图。

16、卫生间窗高由1500mm改为1350mm,窗台高950mm。

答复:同意修改。

17、厨房门由2500mm高改为2300mm,门从下面至上950mm高做成百叶。

答复:详见补图。

18、所有阳台改为卧室的地方,阳台做500高栏板,上面做栏杆,满足规范高度。

答复:洋房窗台做600高,上部做栏杆;高层做950高的窗台,上面做栏杆,满足净空高度规范要求,详见补图。

19、D户型入户门换个方向,留出鞋柜的位置。

答复:门位置靠墙侧留300宽门垛,预留鞋柜位置。

详见补图。

20、A1~A10号楼不设置喷淋。

答复:设计未设置喷淋。

21、A2号楼二层及以上40轴交D、E轴有烟道,一层是否也应该有?答复:一层仅为顶板留洞,成品烟道接入。

22、A2、A3、A4号楼一层商业空调板标高3.000米是否有误?答复:应为距商业地面3米。

23、A2、A3、A4号楼厨房需要重新布置,相应的水管做调整。

答复:同意,详见补图。

24、A2、A3、A4号楼二层商业屋顶栏杆加高,考虑上人屋面。

答复:同意,将下部实体女儿墙高度提高到860mm,栏杆高度保持640mm不变,保证满足完成面净高满足1.1米。

25、A5、A6、A7、A8、A9号楼八层平面图中厨房靠生活阳台墙上的窗取消。

答复:同意取消该窗。

26、A11号楼一层、二层商业卫生间窗GC0504门窗表中无此窗,也无商业的背立面图。

答复:GC0504数量为14樘,窗采用上悬窗,窗底标高为1.800,背立面后补图。

27、A11号楼一层公共厕所大门改为弧形门洞,男厕所增加髙窗。

答复:同意取消该门改为门洞1500x2700(宽x高),男厕加高窗GC0504,窗底标高为1.800。

后补图。

28、13~15号楼C’户型补充大样如下图。

A6、A7、A9#楼1、问: A6建施07页中(A7、9建施08页),7轴、20轴、33轴交A-D(N-K)轴有墙体,而结施中无梁,如何处理?答: 按结构图施工,取消该部位墙体。

2、问: A6、7、9#楼建施平面图中各层40轴部位客厅旁封闭的房间,是否应有门洞?答:没有门洞,施工时留施工洞,该房间室内抹灰地面找平后封闭。

3、问: A6、7、9#楼建施3082(2011)S-A5~9J-TY11页中,1立面大样与平面图尺寸不符,怎么处理?答: 按大样图。

4、问:结施40页中,1号楼梯结构布置中,中心隔墙材质及宽度,是否增设立柱?答:材质为砖体,在墙两端设构造柱200×100,内配4Φ10,箍筋为Ø6@200。

5、问:图中所有梁+150mm及此梁上翻150mm,是否均为以楼面标高为准?答:+150mm表示以楼面标高为准,上翻150mm表示以板面标高为准。

6、问:图中所有主次梁有高差时,是否均按结施03页中十七大样执行,能否增加主梁高度,使主次梁梁底平?答:主次梁有高差时,当主梁高度小于次梁时,按次梁高度执行。

7、问: A5、7、9建施16页中,B-C/5-10、18-23、31-36轴,图中12m、18m、24m 层有梁,而结施图中每层设梁,以什么图施工为准?答: 以建筑施工图为准、A6相同部位也按此实施。

8、A6楼梯间起步方向建施图与结施图不符,按哪个为准?答:楼梯起步方向按建施图为准,按结构图配筋断面施工。

A11#楼1、问:基础平面图一中1-E轴/1-7~1-8轴ZH22,桩径标注为(800+1475),而桩图中尺寸直段为1605mm,以哪个为准?答:桩径按(800+1605)施工。

2、问: 1—33轴/G为纯住宅桩顶标高-1.000处有一架空层,而桩顶标高与±0.000m 层的框架梁间空隙只有450—500mm,无法取出板梁模板,能否取消DL,DTL提高,或增大梁高度?答:±0.000m层架空层与地梁相距不大于500mm时可取消DL,取消处柱墙及梁均按桩上垫高或梁上垫高,砼强度以±0.000m层为准。

3、问:±0.000m层结构中所有挑板尺寸不详?答:详建筑大样施工。

4、问:所有门面图中楼梯大样尺寸不详?答:该处楼梯为用户自理,只留预留洞口,相应尺寸详相应位置结构施工图。

5、问:立面处八角亭1—2轴~1—3轴/A轴,16.3m标高处建施有一道吊梁,而结构图中不详,是否增设一道梁?答:在标高16.3m处以吊梁形式执行,增加6Φ8,箍筋同梁箍筋。

6、问:图中所有主次梁有高差时,是否均按结施03页中十七大样执行,能否增加主梁高度,使主次梁梁底平?答:主次梁有高差时,当主梁高度小于次梁时,按次梁高度执行。

7、为完善设计施工图,补充以下内容⑴、基础P—M轴/22—1/23轴、1/9~11轴,原基础图的桩径为(800+1773mm),更改为(900+1773)。

⑵、基础12—21轴/H-K轴电梯井及其6根桩平行向L轴平行移200;电梯底板标高及这6根桩桩顶标高改为-2.250m⑶、挖孔桩大样图中,柱插筋长度LaE现更改为1000mm。

A12#楼1、问:图中所有建施阳台无大样的,是否按建施中A型阳台施工?答:建施图中C、D户型按A型阳台施工。

2、问:基顶至屋顶多处柱、墙平面布置图与大样图的尺寸与配筋不相符?答:对该部分柱、墙的平面尺寸及配筋另详附图一至三。

3、问:基顶至±0.000层柱墙平面布置图(A13G-06)说明中的混凝土强度等级,与±0.000以上柱墙平面布置图说明中的混凝土强度等级不一至?答:按总说明及±0.000m以上说明施工,将基顶至±0.000层柱墙平面布置图(A13G -06)说明中的混凝土强度等级,更改为±0.000以上柱墙平面布置图说明中的混凝土强度等级,即:12.000以下为C60、12.000~21.000为C55、21.000~30.000为C50、30.000~39.000为C40、39.000以上为C30。

4、问:所有梁配筋平面图中,均说明“未注明的吊筋为2Φ16”,是指所有主次梁交接处均设吊筋还是指图上已画吊筋而未注明数量、直径的部位?答:是指图上已画吊筋而未注明数量、直径的部位按此设置。

5、问: 1.5m、3m层部份KL无支座,能否在1/1-7轴交B轴、C/30轴、B/7、C/9轴增设构造柱?答:同意在±0.000m层增设200×200构造柱,主筋4Φ12、箍筋Ø8@100/200。

6、问:6、30/R轴ZH10基础平面图中为桩身直段200mm,桩基详表中为400mm,按哪个执行?答:按400mm执行。

7、问:图中所有主次梁有高差时,是否均按结施03页中十七大样执行,能否增加主梁高度,使主次梁梁底平?答:主次梁有高差时,当主梁高度小于次梁时,按次梁高度执行,但需同时考虑不影响主梁下净空高度。

8、问: D—F/1-5~1-1/5、1-7~1-1/7建施中无板,结施没有明示,是否按建施执行?答:按建施图施工。

9、问:社区活动用房门厅部位弧形门洞及外立面与结施24中D-H/39轴外KL30有冲突,如何处理,另是否按建施执行增设弧形梁?答: D-H/39轴外KL30(H-0.30)标高更改为KL30(H+0.10),取消F/38轴外KL28,圆弧门洞上增加圆弧梁配筋按6m层相同部执行。

10、问:一层入户门厅(X/18—22轴)圆弧门洞结施图中无弧形梁,是否增加结构梁?答:按建施增加圆弧梁,断面配筋按结施24页中KL2执行。

11、问: -3m层31—38/A-E轴有无结构板?答:有结构板。

12、问:±0.00层R轴XL10梁是否应增长100mm,T轴KL8、2-5轴段加高为1650mm,KL13增高为1050mm、L51增高为1050mm、KL46增高为1050mm,均增加N8Ⅲ12?答:±0层R轴XL梁是增长100mm,T轴KL8、2-5轴段加高为1650mm,增加N14C12;KL13增高为1050mm、L51增高为1050mm、KL46增高为1050mm,增加N8C12,L51上部筋更改2C18。

13、问:商铺内楼梯无结构施工图?答:由用户自理。

14、问:主楼挡土墙与柱墙连接处无法断开,所以部分挡墙更改为C60P6防水砼,与裙记部分连接处更改为C40P6防水砼,是否出设计变更?答:挡墙混凝土更改为C60P6防水砼对结构无影响,但是否更改请甲方定。

15、问:建施施29页中⑨大样,入户门厅与平面轴线编号不相符,以什么为准?答:大样图中V与X轴号互换。
