斜沟煤矿一号回风斜井明槽开挖段施工作业规程一、工程概况山西西山晋兴能源有限责任公司斜沟煤矿一号回风斜井主要用于回风。

一号回风斜井井口设计坐标:X:4280238.567m,Y:37510006.309m,Z:+996.000m,倾角25°,方位337°0′0″。

一号回风斜井全长651.6m,井筒设计为半圆拱形,明槽设计长度28m,掘进断面为28.6m3,净断面为22.4 m3,巷道净宽5.6m,净高4.6m,墙净高1.8米,倾角为25°。

现表土段已挖出,设计开挖坡角45°,槽底宽8.4m。

(详见一号回风斜井明槽段开挖示意图)。

一号回风斜井明槽段采用钢筋砼砌碹支护方式,支护厚度为400mm;钢筋受力筋为Ф16双层钢筋,间距为300mm;分布筋为Ф16钢筋,间距为300mm;拉接筋为Ф8钢筋,间距为300mm。

表土砌碹段井筒底板先采用“三七灰土”分层摊铺夯实,夯实厚度为300mm,压实度不低于96%,其上面依次铺设300mm 厚片石砂浆垫层和200mm厚C20混凝土,片石强度等级不低于MU15,砂浆强度等级不低于M7.5。

井筒外露部分的碹拱表面采用防水砂浆作防水处理。

井壁支护砼强度为C30,在混凝土中添加BR-3型防水剂,加入量为水泥用量的10%,抗渗标号不低于S8。

明槽段设有暖风道1个,其具体位置及断面待定,在施工过程中预留硐口。

根据甲方提供的水文地质资料,明槽段上部0-28m为表土,下部为风化基岩,含砾石层,表土段涌水量较小。

二、施工准备:1)、测量放线及测量控制点的保护①在明槽开挖之前核定近井点坐标及井口坐标,必须经过业主或监理部门测量核准;②根据施工图纸、井筒开口点坐标位置放出明槽开挖基线;③将近井点及井筒中心线使用混凝土进行浇筑,并设置涂红白漆的钢筋支架予以保护,防止机械设备碰压测量点;④所有的测量点定位标记一经核实后,工程科测量人员对其进行定期检查复核,确保测量点的准确性。

利民煤矿主斜井表土段井筒

利民煤矿主斜井表土段井筒

利民煤矿主斜井表土段井筒施工安全技术措施一、工程概况利民煤矿主斜井表土段井筒设计长度60m,巷道坡度为20 o,井口坐标X=4362516.220m,Y=36419619.547m,Z=1366.868m,井筒提升方位角=305o52'39"。

巷道设计断面为直墙半圆拱形,净宽5.4m,净高4.5m,掘进高度4.9m,掘进宽度6.2m,设计支护方式为钢筋砼支护,砼厚0.4m,砼设计强度C20。

巷道所处围岩为第四系表土及风化基岩,表土层厚度约0.5m,风化基岩为砂岩、砂质粘土岩,岩石硬度普氏系数f=4~6,不含水。

二、施工方法1、根据测量确定的斜井中心线与起坡点,首先对明槽段进行开挖;2、待明槽部分开挖结束,并对明槽的边坡、仰坡做好临时支护后,方可进硐;3、明槽段开挖按明槽施工措施进行;4、明槽外其余部分井筒掘进采用导硐法施工;5、采用导硐掘进施工时,按导硐开挖施工安全技术措施进行施工;6、导硐掘进5~10m后,开始扩刷;将导硐断面扩刷至井筒掘进断面,每扩刷2m支护一次;7、待表土段井筒全部扩刷至设计掘进断面,并作锚网喷临时支护后停止掘进;8、自工作面向外后退式开挖基础,绑扎钢筋,安装模板,浇筑砼进行永久支护。

三、质量保证措施1、认真做好图纸会审和技术交底工作;2、严把材料关,不合格的原材料严禁进场;3、基础开挖前,测量人员要给出巷道中线、腰线,施工人员必须严格按测量给定的中、腰线,依照井筒设计宽度、高度、坡度、深度进行开挖;4、浇筑砼前应对所使用的钢筋、水泥、砂、碎石等原材料进行物理性能检测和级配试验;所使用的原材料必须有出厂合格证;5、砼必须按配合比进行计量和搅拌,砼配合比如下:水泥沙碎石水6、对钢筋的规格、质量、搭接长度、搭接方式和钢筋绑扎、焊接质量必须进行检查,达到合格标准后,方可进行下道工序施工;7、钢筋必须按设计要求进行绑扎,钢筋绑扎完成后,需经甲方、监理进行检查合格,方可浇筑砼;8、模板安装前,将碹胎板清理干净并均匀涂上一层脱模剂,确保砼外观质量和拆模时方便;9、模板安装和碹胎架设必须牢固可靠,其支柱必须设在坚硬底板或垫板上;10、模板距岩面的距离必须符合质量标准的合格规定;11、墙壁柱要垂直底板立直,上下两端要用横撑顶牢;12、碹胎必须垂直于巷道中心线立直,立好后要用坡度规校正倾斜度,用中线校正其扭距;13、碹胎与碹胎之间要用拉杆拉紧,防止倾倒;碹胎板必须摆放密实,中间不得有空隙,碹胎板两端要贴紧胎骨,不得翘起;14、浇筑砼时,每次上料高度不得超过300mm,且要对称上料,同时浇筑;15、加强砼振捣,振捣时实行分片制责任制,确保砼振捣密实。

斜井安全作业规程

斜井安全作业规程

斜井安全作业规程斜井作为一种垂直孔道工程,常用于矿山、油田、隧道建设等领域,具有一定的危险性。

为了确保斜井作业的安全性,制定相应的斜井安全作业规程是非常必要的。

本文将就斜井安全作业规程进行详细阐述,建议____字的作文如下:第一章总则第一条为了确保斜井作业的安全性,保护施工人员的人身安全和财产安全,制定本安全作业规程。

第二条斜井安全作业规程适用于斜井开掘、注浆、固结等斜井作业中的施工人员。

第三条斜井安全作业规程的执行责任单位为施工单位。

第四条斜井安全作业规程的执行责任人为施工项目经理。

第五条斜井安全作业规程的内容应与国家有关法律法规以及安全生产标准相适应。

第二章斜井安全规范第六条斜井作业前,需进行斜井巷道的测量,确保斜井的准确位置。

第七条斜井巷道开掘前,要进行地质勘察,了解地质情况,预估与工程施工相关的地质灾害风险。

第八条斜井巷道开掘前,需根据地质情况制定合理的开挖切割工艺和方案,同时配备必要的工程机械和设备。

第九条斜井巷道开掘中,要确保作业面通风良好,防止积水、积尘等安全隐患。

第十条斜井巷道开掘中,要定期检查地质松散性,及时采取加固措施。

第十一条斜井巷道开掘中,要及时清理垃圾、疏通通道,保持施工现场整洁。

第十二条斜井固结前,需进行斜井开掘的整体质量检查,并确定固结方案。

第十三条斜井固结时,要按照设定的方案进行材料的浇注和施工操作,保证固结效果。

第十四条各种斜井作业现场都要配备必要的安全警示标志,明示作业区域和施工要求。

第三章斜井作业人员安全保护第十五条斜井作业人员需经过专业培训,取得相应的操作证书,掌握作业规程和技术要求。

第十六条斜井作业人员需配备个人防护装备,包括安全帽、防护镜、防护服等,确保人身安全。

第十七条斜井作业人员要严格遵守作业规程,不得违规操作,防止事故的发生。

第十八条斜井作业人员要定期进行体检,保持良好的身体状态。

第四章斜井应急措施第十九条斜井作业现场应配备完善的消防设备和应急救援设备,确保一旦发生事故能够及时处置。

斜井安全作业规程

斜井安全作业规程

斜井安全作业规程为了保障斜井作业的安全和顺利进行,制定以下的斜井安全作业规程,并在斜井开工前向所有参与作业人员进行必要的技术和安全培训。

一、前期准备(一)斜井开工前安全检查1.检查斜井井筒、井口、设备、工具和辅具的状态是否正常。

2.检查井口周围的防护措施、安全通道以及照明设备是否完好。

3.检查若干组号段及吊挂用绳索的状况,若有任何问题,应及时进行修理和更换。

(二)斜井作业前的准备工作1.在井口附近指定专门的管理人员,并配备一定的安全防护用品,如安全帽、安全鞋、手套和护目镜等。

2.负责在现场布置必要的安全防护措施,如设置钢制安全门和防护网等。

二、斜井的安全操作(一)井口管设备操作1.操作人员必须全程佩戴防护用品,如安全帽、安全鞋、手套和护目镜等。

2.操作人员必须经过严格的技术培训,并由专人指导和监督斜井作业。

3.操作人员必须严格遵守相关规章制度和《安全操作手册》,操作前进行安全检查。

(二)照明设备的操作1.维护人员必须全程佩戴防护用品,如安全帽、安全鞋、手套和护目镜等。

2.维护人员必须具有一定的电力设备操作技能,并经过安全培训。

3.测量或操作前,必须进行绝缘电阻测量和接地处理。

4.操作前必须确认是否与其它操作人员进行联动作业,并有明确的指挥员分清责任范围。

(三)绳轮和绳索的操作1.操作人员必须全程佩戴防护用品,如安全帽、安全鞋、手套等。

2.操纵绳轮时必须保持绳索张力,防止反弹造成伤害,特别对对绳绕绕配重绳轮必须注意;3.操作时必须注意绳索表面是否有磨损、裂口或其他损伤痕迹,并及时更换。

4.绳索使用时,必须保持干燥,避免潮湿或变形。

三、斜井作业结束后的工作(一)安全检查1.只有在斜井内作业完毕,确认无人员和物品被遗留后可以下井,保持现场的整洁和安全。

2.对斜井设备进行定期维护和保养;3.对斜井的环境保持清洁、整洁和卫生。

(二)意外情况处理如遇安全事故和意外情况,应按照安全救援预案进行,全力保护斜井作业人员的安危,及时通知相关当局。

主斜井井筒施工作业规程

主斜井井筒施工作业规程

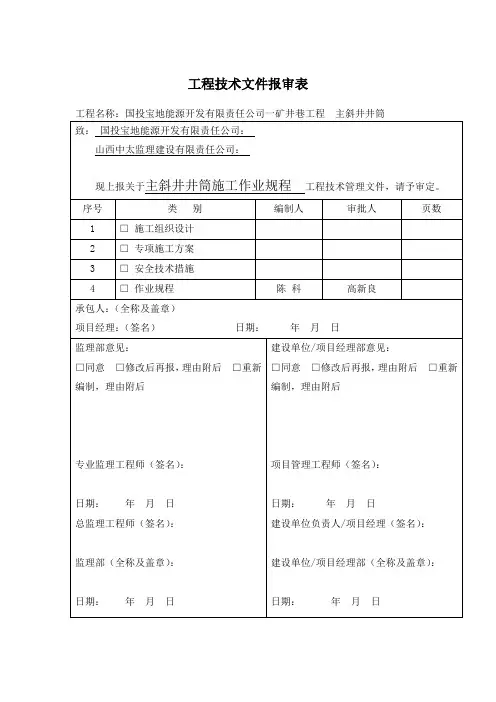

工程技术文件报审表国投宝地能源开发有限责任公司一矿主斜井井筒施工作业规程河南煤炭建设集团有限责任公司矿建第一分公司2012年7月10日施工组织设计/方案/措施会审表目录第一章编制概况 (04)第一节工程概况 (04)第二节编制依据 (04)第二章地质情况 (04)第一节地质构造 (04)第二节水文地质 (04)第三章井筒布置及支护说明 (08)第一节井筒布置 (08)第二节井筒支护形式 (08)第三节支护工艺 (09)第四章施工方案 (12)第一节井筒施工方案及施工顺序安排 (12)第二节施工方法及施工工艺 (12)第五章生产系统 (18)第一节通风 (18)第二节压风 (19)第三节供电 (19)第四节供水、排水 (20)第五节提升运输系统 (21)第六节信号、通讯、照明、视频监控系统 (21)第七节瓦斯监控系统 (22)第八节测量 (23)第九节砼搅拌系统 (23)第六章劳动组织 (24)第七章施工排队和工期 (24)第八章安全技术措施 (25)第一节一通三防 (25)第二节顶板 (28)第三节机电 (30)第四节提升运输 (33)第五节放炮安全技术措施 (34)第六节其它安全措施 (38)第九章文明施工及环境保护措施 (39)第一章编制概况第一节工程概况一、工程名称:主斜井井筒及相关硐室二、井筒设计长度及设计服务年限:主斜井井筒长度为814m,服务年限为188a 。

三、矿井简介:新疆国投宝地能源开发有限责任公司一矿位于尼勒克县城东约80km处,行政区划属伊犁哈萨克自治州尼勒克县管辖。

建设规模120万t/a。

矿井采用斜井开拓方式。

主斜井、副斜井、回风斜井三条井筒布置于同一工业广场内。

三条井筒均布置于井田东北部及中北部。

第二节编制依据1、主斜井井筒井颈及布筋图,图纸编号:S1843-111-1(修)、主斜井井筒平、剖、断面图,图纸编号:S1843-111-2(修);2、《煤矿井巷工程质量验收规范》2010年12月1日实施3、《煤矿安全规程》2011年版;4、《主斜井井筒施工组织设计》等。

主斜井作业规程

主斜井作业规程

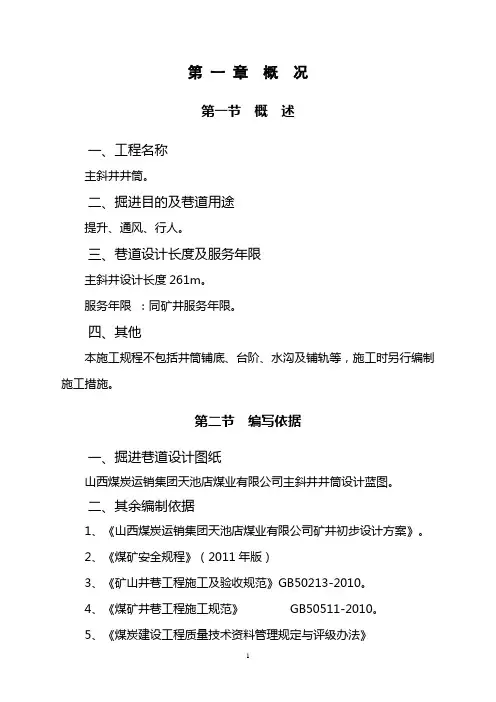

第一章概况第一节概述一、工程名称主斜井井筒。

二、掘进目的及巷道用途提升、通风、行人。

三、巷道设计长度及服务年限主斜井设计长度261m。

服务年限:同矿井服务年限。

四、其他本施工规程不包括井筒铺底、台阶、水沟及铺轨等,施工时另行编制施工措施。

第二节编写依据一、掘进巷道设计图纸山西煤炭运销集团天池店煤业有限公司主斜井井筒设计蓝图。

二、其余编制依据1、《山西煤炭运销集团天池店煤业有限公司矿井初步设计方案》。

2、《煤矿安全规程》(2011年版)3、《矿山井巷工程施工及验收规范》GB50213-2010。

4、《煤矿井巷工程施工规范》 GB50511-2010。

5、《煤炭建设工程质量技术资料管理规定与评级办法》6、以上规范涉及到其它现行国家规范、规程、规定和地方管理规定。

第二章井田概况及地质水文情况第一节井田概况一、交通位臵山西煤炭运销集团天池店煤业有限公司(矿井)位于娄烦县城东南约22 km,行政区划隶属娄烦县天池店乡管辖,其井田地理坐标为:东经112°01′25″——112°02′15″,北纬37°55′56″——37°56′39″。

井田西北有太宁干线公路通过,距本矿工业场地约0.5km,本矿距太岚铁路线镇城底集运站2km,交通便利。

二、矿井概况全矿井设计储量为7021.73kt,设计可采储量4625.63kt。

设计规模45万吨/年,服务年限7.4年,矿井移交和达到设计生产能力时, 井巷工程总长度4920m,掘进总体积44420.9m3,万吨掘进率109m。

工业建(构)筑物总体积34248.4 m3,全部为新增建(构)筑物。

栈桥总长度432.0m,全部为新增栈桥。

行政、公共建筑总面积:6596.0m2,全部为新增建筑。

矿井为低瓦斯矿井。

第二节地质水文情况(一)地表河流井田内无常年性流水,只发育一些北西向小沟谷,这些沟谷平时无水,遇暴雨有洪水,但雨后很快水退沟干,这些沟谷向西北汇入井田西北部界外的玉池河,玉池河向东北汇入汾河,汾河向南于河津市禹门口注入黄河,属黄河流域。

斜井施工作业规程word资料55页

斜井施工作业规程word资料55页

山西朔州平鲁区森泰煤业有限公司副斜井井筒施工作业规程河北凯越项目部编制日期: 2019 年5月10日目录第一章概况·3第一节概述·3第二节编写依据··3第二章井田概况及地质水文情况·3第一节井田概况·3第二节地质水文情况··3第三章巷道布置及支护说明·4第一节巷道布置··4第二节支护设计·5第四章施工工艺·9第一节明槽段施工··9第二节转入暗硐后的表土及风化基岩段施工··10第三节基岩段施工··10第四节支护工艺·12第五节装运岩(煤)方式··14第六节特殊地层施工··14第七节井筒防、治水··15第八节揭煤施工安全技术措施··15第五章劳动组织及主要技术经济指标·15第一节劳动组织·15第二节循环作业图表··17第三节主要技术经济指标·17第六章生产系统··17第一节通风系统··17第二节压风系统··19第三节防尘系统··19第四节防灭火··20第五节安全监测监控系统··20第六节供电系统·21第七节运输系统·21第八节通讯、照明及电视监控系统··25第九节排水系统·26第七章灾害预防及避灾路线··26第一节避灾原则·26第二节灾害处理程序及措施··27第三节避灾路线·28第八章安全技术措施·28第一节通用部分·28第二节顶板管理·29第三节“一通三防”管理··30第四节凿岩爆破管理··33第五节防治水管理··37第六节电器设备管理··37第七节运输管理··39第八节复道安全注意事项··41第九节起吊重物安全注意事项··43第十节挖掘机管理··44第十一节其它··45附件:施工图表第一章概况第一节概述一、工程名称本《施工作业规程》扩修的巷道名称为森泰煤业副斜井井筒。

斜井作业规程4篇

斜井作业规程4篇

斜井作业规程4篇【第1篇】斜井平安作业规程一、斜井规格和巷道坡度要按设计施工。

二、斜井的井口处必需有截排水措施,防止地表水和井口巷道水流入井内。

三、使用车辆运送的,在斜坡道不同位置要设置会车场,并且在斜坡巷道上分段设置缓坡平台,会车场应在缓坡平台的位置设建。

四、车辆倒车时,人员不准站在车的两侧或在车后停歇,防止发生挤伤。

五、车辆在斜坡路上行驶过程中,人员不得在车后跟随或行走,禁止搭乘运送车辆。

六、车辆在斜坡路上停止或在作业面停放装车时,车轮必需用牢靠的物体阻牢,防止发生溜车危急。

七、在斜坡路上同方向行驶的车与车之间必需保持100米的平安距离,严禁抢道会车,空车要给重车让路,严禁在斜坡路上熄火溜车滑行。

八、斜井要按设计形成两个以上能够与地面相通的自立行人的平安出口。

九、斜井要建立完美的通风设施,独头作业面必需实行局扇通风或混合式通风。

十、斜井工作面使用行灯必需为36伏电压照明,主巷道照明线路应使用防水电缆,并固定吊挂在车辆不能碰撞损坏的岩帮上。

设备配电装置应单设硐室,安装在配电柜上,并有牢靠的防水庇护装置。

严禁暴露,防止发生触电。

十一、斜井放炮应由爆破组长指挥,并在主要巷道通道口或一定位置设立放炮警示危急标志,井口应支配警戒人员看管。

放炮前必需通知各作业面人员到达平安地点后,方可指挥放炮。

十二、全部作业人员入井前,首先要检查确定作业面的平安状况,排净炮烟,撬净巷道和作业面顶、帮浮石,平安牢靠后方可正常作业。

十三、斜井采矿作业应按采矿设计规定举行施工,严禁乱挖乱采。

十四、斜井平安检查制度1、带班长和平安员每班在工人作业前,先进入井下及作业面检查平安状况,担心全不准支配工人作业,并做好平安检查记录,班中要随时检查平安,对担心全或有较大危急的部位要立刻停止作业举行处理。

2、作业工人班前、班中都要边工作边检查,准时发觉和排净作业现场隐患,发觉重大危急时,应准时向带班长和平安员报告。

十五、使用有轨矿车卷扬提高的斜井,卷扬配置应按设计规定匹配,卷扬工必需持证上岗,提高设备必需安装合格的平安庇护装置,提高过程中,任何人不准在轨道下方或两侧停歇,严禁搭乘矿车上下、出入井。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxxxx煤矿主斜井井筒表土段施工作业规程—、工程概况:主斜井井筒设计总长度1231.999m,坡度-25,净断面积15.29m。

其中表土段预计为44.958m,掘进断面积24.1m,采用混凝土砌碇支护,支护厚度拱部500mm、墙部500— 800mm基础深900mm、铺底300mm。

井筒内设台阶、水沟,台阶规格为700?386?180mm,水沟净规格为200?200mm。

主斜井井筒xx坐标:X=.000Y=.000Z=+900a=+235°(方位角)3、主斜井井筒在表土段与基岩段接口处留有30mm的沉降缝,沉降缝采用沥青煮过的木板填塞。

4、主斜井井壁浇筑混凝土强度等级为C2Q井口底板标高均为+900m。

5、在距主斜井井口5m处南面留一1500?1850mm暖风桐口,暖风桐工程量3m,坡度士;采用混凝土砌碇支护,支护厚度300mm,铺底100mm。

二、施工方法:根据地层和地貌情况,主斜井表土段施工采用明槽与暗挖相结合的施工方法,从井口到山根全部明槽开挖,其余暗挖。

根据实际揭露的表土性质、涌水情况确定采用普通施工方法或采用板桩、工字钢支架加背板施工法施工暗挖段。

施工期间先预留暖风桐口,表土段施工结束后再进行施工。

1、明槽开挖施工根据施工组织设计,主斜井井筒(井口到山脚的长度暂定为10m,即明槽上口长度为10m,施工时根据实际情况予以调整)明槽开挖长度8.69m (槽底长度),槽底宽度为7.4m。

明槽边坡坡度为60°,上口宽度为11.64m,开挖体积为161.8m 。

明槽开挖采用挖掘机挖掘,挖出的黄土部分用于栈桥起坡,部分用白卸车运走,如果施工中遇到流沙层,另行编制施工措施。

2、明槽开挖段砌石宣明槽施工结束后,采用普通施工法人工暗挖3m,采用挡板、斜撑将明槽门脸上部维护好,白下而上支设内外模板,在主斜井井口附近安装一台JZO-350型搅拌机拌料,锁好口后由下向上砌筑明槽开挖段井壁进行永久支护,直至锁口。

附:井筒表土段断面图3、明槽回填施工明槽开挖段砌筑碌完成后,采用人工回填分层夯实的方法回填明槽。

回填时,两侧对称回填,每回填300mm为一层,然后人工夯实。

如遇膨胀土层或流沙层时,同甲方协商后可采用加白灰或3:7灰土回填夯实。

4、暗挖段施工暗挖段采用人工手镐、风镐挖掘,全断面一次掘进,短段掘砌作业方式。

根据表土或岩层稳定程度,掘进段长0.5m。

掘够1.5m后,浇筑碌进行永久支护。

遇到岩石坚硬时,可采用放震动炮通过,人工装车,J 一一55型绞车提升,1.4m V型矿车运输,运至地面后,人工翻土。

三、施工工序明槽开挖:交接班、文明施工一明槽上口、工作面安全检查一人工放坡一挂中腰线一施工导水坑排水一挖基础、出土一浇筑基础一支箍、模板一浇筑墙、拱一拆箍、模板暗挖段施工:交接班、文明施工一安全检查一挂中腰线一人工挖掘(打眼、装药、放炮通风)一出砰一临时支护一挖基础、浇筑基础一支箍、模板一浇筑墙、拱一拆箍、模板四、临时支护采用挖掘机挖掘明槽,人工放坡,明槽两侧坡及迎面坡的坡度为60 (坡比1:0.58)。

施工明槽和人工放坡时,白上而下施工。

暗挖段施工,临时支护采用11号矿用工字钢支护,支架间距0.3m,支架后用0.03m厚的木板密背,然后喷碌50mm厚。

五、提升、通风、排水表土段施工,主斜井井筒采用一台JA55型绞车提升,1.4m V型矿车运输,暗挖段施工前在距主斜井井口10m处安设一台JBT6A2型局部通风机,配11KW电机接①600mm胶质风筒向工作面供风,排水采用一台风动隔膜泵跟头排水。

六、质量要求与保证措施1、掘进(1) 严格按中腰线及设计断面尺寸要求施工。

(2) 巷道基础xx必须达到设计要求。

(3) 暗挖段掘进,局部超挖不大于300mm,严禁欠挖。

2、x x生产(1) 严格执行质量标准化标准,文明生产达到标准化要求。

(2) 巷道内应保持清洁卫生,达到三无”要求。

(3) 后路管路、工具,分类存放整齐,挂号物料牌。

(4) 巷道中腰线,应用白灰清晰标出。

(5) 机电设备及安全设施要定期维修,挂牌管理,包机到人,始终处于完好状态,杜绝失爆现象。

(6) 电缆线、风管、水管和风筒要按规定吊挂成线,余线在规定位置盘挂整齐。

(7) 机电设备及物料存放必须距临时轨道0.5m以上。

(8) 临时轨道应按〈〈矿井质量标准化标准》铺设。

枕木一头齐,间距均匀,间距1m,枕木不得松动悬空。

3、永久支护(1) 施工前要根据工程规格和进度要求,准备好足够的挡板,撑子和其他材料。

(2) 检查碇胎模板是否符合要求,不合格不能使用。

(3) 严格按中腰线支设内外碇胎和模板工作,保证浇筑后的成型质量。

(4) 模板表面要清理干净并在使用前抹油。

(5) 在浇筑碌过程中,还要经常检查模板、撑木是否发生移动和变形,如发现与设计要求不符时要找出原因,立即处理。

(6) 在现场施工前,应先按实际材料作配合比实验。

(7) 严格按配合比要求进行施工。

(8) 在浇筑碌前,必须先用水把接茬冲洗干净。

(9) 接茬施工应特别注意,保证碌饱满,接茬严密。

(10) 为保证浇筑碌质量,要保证碌垂直入模,均匀下料,分层对称浇筑,浇筑层厚控制300mm 并随浇筑隧捣固,消灭蜂窝、麻面和狗洞,振捣采用 风动振动器。

(11) 浇筑碌采用整体浇筑。

4、其他要求(1) 明槽开挖掘进板到岩面N15A30D 模板接缝V 3E 基础 xx-30—100F 轴线偏移< 5G 两模板高低差< 5H 接茬平整度< 15(4) 混凝土支护A 净宽 0—30 0—50B 净高 0—300—50C 壁厚A15A30D 表面质量无明显裂隙无裂隙 E 壁后充填无明显空帮无空帮F基础 深度0—30G 接茬v 15A 标高士 50 (2) 冲积层掘进A 宽度0—200 (3) 模板B 长度0—300C 宽度0—3000—300B 高度 0— 2500— 400 A 宽度10— 30 10—40B 高度 10—3010 — 40C 模H表面平整度<10七、安全技术措施1、掘进施工(1) 利用挖掘机开挖明槽,扒斗工作范围内严禁站人。

(2) 明槽开挖时必须有相应的防滑坡措施,现场备有板桩,撑子加固材料,确保施工安全。

(3) 明槽施工期间,明槽上口外5m设警戒线及警示标志,设专人巡回检查,每班检查不少于3次,并做好记录,发现土层开裂、移动后,及时把施工人员撤至安全地点,并汇报处理,严防塌方及人员误掉入明槽事故。

(4) 明槽开挖期间,明槽周围晚上必须有足够的照明。

(5) 暗槽施工期间,施工地点40m范围(包括山坡)内每隔10m设一观测点,全程观察,观测地面沉降,每天观测不少于2次,并做好记录,放炮后必须观测一次,确认无危险后方可施工,发现地面沉降异常,及时撤出施工人员并汇报处理,严防塌方事故。

(6) 支、拆模板时,施工人员相互配合好,站在上部安全地点,严禁站在支架模板下方防止石宣箍、模板歪倒碰伤施工人员。

(7) 过流砂层时另行编制施工措施,过流砂层之前应提前准备充足的支护材料,竹桩、钢支架、木背板、麻袋、编织袋等。

2、顶板管理(1) 所有施工人员都必须坚持审帮问顶制度,放炮后及时找净顶帮活硝危岩,找顶工作人员配合作业,一人找顶,一人观顶,找顶工作使用长柄工具,站在安全地点,由轻而重,由后向前逐片进行,找净工作面迎头的活渣危岩,与找顶工作无关人员远离找顶现场。

(2) 岩巷施工必须严格按爆破设计钻眼爆破。

(3) 必须严格按正规循环组织生产,杜绝空顶作业,爆破后及时进行临时支护。

(4) 初喷混凝土前必须先找净活渣碎石。

找够巷道规格,并用压力水冲洗岩壁,保证喷层与岩体接触良好。

3放炮措施A、爆破材料的使用(1) 爆破材料由建设单位统一管理、统一发放。

(2) 电雷管必须由放炮员亲白运送,炸药由放炮员或在放炮员的监视下熟悉〈〈煤矿安全规程》有关规定的人员运送。

同时运送电雷管和炸药时,运送人员间隔距离不得小于20米。

(3) 爆破材料必须装在具有耐压和抗冲撞、防震、防静电的非金属容器内。

(4) 电雷管和炸药不应放在同一容器内。

(5) 采用罐运送时,炸药和电雷管必须分开运输,运输速度不得超过1米/秒。

(6) 携带爆破材料人员不得在交接班、人员上下井的时间内沿井筒上下。

(7) 放炮员领取爆破材料时,必须持爆破员工作证,领料单、经有关项目部专职人员审批、签字、盖章方可领取,现场用量必须经班长核实后并签字或盖章,剩余的必须及时退库,不准外流。

(8) 发给放炮员使用的电雷管必须编号。

B放炮措施(1) 放炮工作由专职放炮员担任,必须持证上岗,坚持执行』炮三检制”和三人连锁放炮制度”,并负责掘进头火药雷管管理工作,搞好掘进头的局部通风。

(2) 放炮前的准备工作由放炮员亲白负责,装配引药只准放炮员一人进行,做引药要在顶板完好的地点操作。

要避开电器设备等导体,严禁坐在炮箱上装配引药。

(3) 装药前放炮员要检查工作面的通风、顶板等情况,如有通风不良、顶板不稳定等情况,禁止装药拉炮。

(4) 在放炮地点20米巷道内,有堵塞物超过巷道以上时,必须立即清除,否则不得拉炮,空顶距超过规定立即处理,否则不得拉炮。

(5) 放炮地点有透水等异常情况时严禁拉炮。

(6) 炮眼深度和封泥长度必须符合〈〈煤矿安全规程》中第329条的规定, 炮眼封泥必须用水炮泥,水炮泥外的剩余炮眼用粘土炮泥封实,严禁用煤粉等可燃性材料作炮泥。

(7) 装药时先用压风清除炮眼内的煤岩粉,再用炮棍将药卷轻轻推入,不得冲撞捣实,炮眼内的药卷应彼此密接,装药后,必须把电雷管脚线悬空,严禁电雷管脚线母线同运输设备、电气设备、采掘机械设备等导体相接触。

(8) 放炮工作只能由放炮员担任,放炮器材由放炮员随身携带,绝对不能转交他人,放炮前检查放炮器材完好情况,有问题的严禁使用。

(9) 在不放炮时,严禁将放炮母线接入放炮器,严禁将放炮钥匙插入钥匙孔内,联线放炮只准放炮员一人操作。

(10) 每次放炮前,班组长亲白派人到75米以外以及井口往外45度范围内150米内所有能进入放炮点的通路的安全拐弯处站岗,警戒,阻止所有人员进入放炮区,并把放炮警戒区内的人员全部撤出,并设警戒线,严禁任何人员车辆进入警戒区,放炮站岗时,班长派专人负责联络工作。

站好岗后,联络员通知班长,班长清点人数,确认无误后通知放炮员拉炮。

拉完炮后,放炮员通知班长,班长将站岗人员亲白撤回。

(11) 放炮前,班组长必须清点人数,确认无误后,方准下达放炮命令。

放炮员在放炮前,必须吹哨三响并大喊三声放炮啦”,至少再等5秒并接到放炮命令后方可拉炮。

放炮员必须最后离开放炮地点,并执行回头看制度,以防万一把人员丢在放炮区。

(12) 放炮员和其他人员必须在有掩护的安全地点放炮或躲避,掩护地点到放炮地点距离不小于75米并拐弯,严禁直线拉炮。
