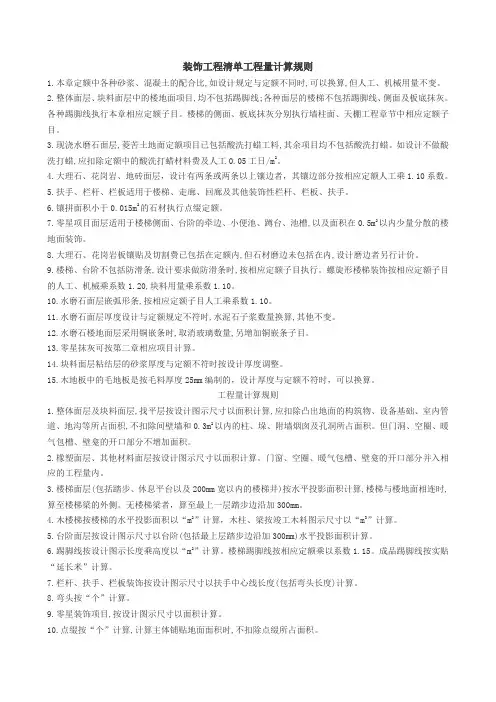

装饰清单计算规则
装饰工程清单工程量计算规则

装饰工程清单工程量计算规则1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m2。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m2的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在0.5m2以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
装饰工程清单工程量计算规则(1)

装饰工程清单工程量计算规则1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m2。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m2的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在0.5m2以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
装饰工程计算规则

装饰工程计算规则一、装饰工程材料计算规则1.根据设计图纸和工程要求,计算所需的装饰材料的种类和数量。
比如墙体涂料的用量计算,可以根据墙体面积、涂料的覆盖率和涂布层数进行精确计算。
2.根据装饰材料的规格和尺寸,计算所需的材料量。
比如瓷砖的铺贴,要计算用瓷砖的数量和尺寸,还要考虑裁剪和浪费的因素。
3.根据不同材料的特性和损耗率,计算材料的实际使用量。
比如装饰木工材料,需要计算木材的长度、宽度和厚度,并考虑到锯口和浪费的损耗。
二、装饰工程人工计算规则1.根据工程的施工难度和工期要求,计算所需的施工人力。
比如墙面刷漆,需要考虑到刷漆师傅的工作效率和人力配置,以确保工期的完成。
2.根据不同工种的工作量和技术要求,计算不同工种的工时和工资。
比如瓦工、木工和油漆工等,工资的计算可以根据工种的复杂程度、技术要求和市场行情进行。
3.根据工程进度和施工计划,合理安排施工人员的工作时间和班次,确保工程顺利进行。
同时还需要进行临时工等劳动力的调配和计算。
三、装饰工程时间计算规则1.根据工程的规模和工程量,计算工程的总工期和施工节点。
比如大型商业综合体的装修工程,需要将不同节点的工作分配到不同时间段,实现并行施工,以节约时间。
2.根据不同工序的施工时间和先后关系,编制施工进度计划。
比如在装饰工程中,先进行水电改造,再进行石膏板和墙面处理,最后进行装饰性材料的施工,需要根据工序的先后关系进行时间计算。
3.根据工程的紧急程度和工期的要求,合理安排施工时间。
比如商场的装修,需要在一个较短时间内完成,以便尽快投入使用,因此需要加班加点,合理分配时间资源。
四、装饰工程成本计算规则1.根据工程量清单和单位工程量造价,计算装饰工程的总造价。
这包括材料费、人工费、机械费、设备费、管理费、利润等各项成本。
2.根据市场行情和供需情况,对装饰材料的价格进行测算和预估。
考虑到材料的品质和品牌,以及供应商的信誉和服务,综合考虑确定材料价格。
3.根据前期的经验和类似工程的造价指标,对装饰工程进行评估和估价。
装饰工程工程量清单项目及计算规则

装饰装修工程工程量清单项目及计算规则
• (一)计价规范附录B概述 • 1 内容及适用范围 • 附录B清单项目包括楼地面工程,墙柱面工程,天棚工程,
门窗工程,油漆涂料裱糊工程,其他工程共六章四十七节 二一四个项目,适用于采用工程量清单计价的装饰装修工 程。 • 2 章、节项目划分 • (1)附录B 清单项目与《全国统一建筑装饰装修工程消 耗量定额》(以下简称消耗量定额)章、节、项目设置进 行适当对应衔接。 • (2)消耗量定额的装饰装修脚手架及项目成品保护费、 垂直运输费列入工程清单措施项目费,附录B减至六章。
• 工程内容包括基层清理;底层抹灰;面层铺贴; 勾缝;磨光、酸洗、打蜡;刷防护材料;材料运 输。
• (2)木质踢脚线(020105006)、金属踢脚线 (020105007)、 防静电踢脚线(020105008) ,
• 工程内容包括基层清理;底层抹灰;基层铺贴; 面层铺贴;刷防护材料;刷油漆;材料运输。
• 本章共九节四十二个项目。包括整体面层、 块料面层、橡塑面层、其他材料面层、踢 脚线、楼梯装饰、扶手、栏杆、栏板装饰、 台阶装饰、零星装饰等项目。适用于楼地 面、楼梯、台阶等装饰工程。
1、整体面层:(020101)
• 计算规则:
– 包括水泥砂浆楼地面(020101001) 、现浇水磨石楼地 面(02010l002) 、细石混凝土楼地面(020101003) 、菱 苦土楼地面(020101004) ;
解:踢脚板工程量=[(8.00-0.24+6.00-0.24)×2+(4.00-0.24 + 3.00 - 0.24)×2 - 1.50 - 0.80×2 + 0.12×2+0.24*2]×0.20 = 7.54m2
山东省建筑、装饰清单计算规则

第一章土石方工程010101001-000 平整场地1、土方挖填2、场地找平3、运输m2 按设计图示尺寸以建筑物首层面积计算010101002-000 挖土方1土壤类别2挖土平均厚度1、排地表水2、土方开挖3、挡土板支拆4、截桩头5、基地钎探6、运输m3 按设计图示尺寸以体积计算010101003-000 挖基础土方1土壤类别2基础形式3挖土深度m3 按设计图示尺寸以基础垫层底面积乘以挖土深度计算010101004-000 冻土开挖1冻土厚度1、打眼、装药、爆破2、开挖、清理、运输m3 按设计图示尺寸开挖面积乘以厚度以体积计算010101005-000 挖淤泥、流砂1挖掘深度2弃淤泥、流砂距离1、挖淤泥、流沙2、弃淤泥、流沙m3 按设计图示位置、界线以体积计算010101006-000 管沟土方1.土壤类别2.管道外径3.挖沟平均深度1、排地表水2、土方开挖3、挡土板支拆4、运输、回填m 按设计图示以管道中心线长度计算010102001-000 预裂爆破1.岩石类别2.孔深1、打眼、装药、放炮2、处理渗水、积水3、安全防护、警卫m 按设计图示以钻孔总长度计算010102002-000 石方开挖1.岩石类别2.开挖部位3.开挖深度4.爆破要求1、打眼、装药、放炮2、处理渗水、积水3、解小、岩石开凿、摊座4、清理、运输5、安全防护、警卫m3 按设计图示尺寸以体积计算010102003-000 管沟石方1.岩石类别2.管道外径3.开挖深度4.爆破要求1、石方开凿、爆破2、处理渗水、积水3、解小、摊座4、清理、运输、回填5、安全防护、警卫m 按设计图示以管道中心线长度计算010103001-000 土(石)方回填1.回填材料要求2.回填质量要求1、挖土方2、装卸、运输3、回填4、分层碾压、夯实m3 按设计图示尺寸以体积计算1.场地回填:回填面积乘以平均回填厚度 2.室内回填:主墙间净面积乘以回填厚度 3.基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)第二章桩与地基基础工程010201001-00 预制钢筋混凝土桩1.桩的种类及桩长2.板桩单桩体积3.混凝土强度等级1、桩制作、运输、打桩、试验桩2、斜桩、送桩、管桩填充材料、刷防护材料3、清理、运输m3 按设计桩长(包括桩尖)乘以断面面积,以立方米计算(管桩的空心体积应扣除)010201002-000 接桩1.桩的种类2.接桩材料1、桩制作、运输2、接桩、材料运输个(m)按设计图示规定以接头数量计算(板桩按接头长度计算)010201003-00 混凝土灌注桩1.桩的种类2.桩长3.桩径4.桩壁及桩芯材料(用于人工挖孔桩)5.混凝土、砂浆强度等级1、成孔、固壁2、砼制作、运输、灌注、振动、养护3、泥浆池及沟槽砌筑、拆除4、泥浆制作、运输5、清理、运输m3 按设计桩长(包括桩尖)乘以桩径,以立方米计算。
装饰装修工程工程量清单项目及计算规则

装饰装修工程工程量清单项目及计算规则2021年06月15日李伟(本文章已被浏览1477次)● 随着人们物质生活水平的提高,建筑装饰的档次逐年提高,其造价已接近或超过土木工程造价。
专业建筑装饰企业逐渐成熟和壮大,成为建筑行业的重要支柱产业。
鉴于上述现实,下文将介绍“装饰工程工程量清单及计算规则中的项目”。
一、内容及适用范围1.内容:附录B中的清单项目包括地面工程、墙柱工程、天花板工程、门窗工程、油漆工程和其他工程,包括第6章第47节中的214项。
2.适用范围:附录b清单项目适用于采用工程量清单计价的装饰装修工程。
二、章、节、项目的设置1.附录B中的清单项目应与《全国建筑装饰装修工程统一消耗定额》(以下简称《消耗定额》)的章节、项目设置适当衔接。
2.有消耗定额的工程装饰脚手架及成品保护费、垂直运输费计入工程清单措施工程费,附件B减至第六章第3款。
附录B中列表项目“部分”的设置基本上维持了消费配额的顺序。
但是,由于列表项不是配额,因此无法逐个列出类似项目。
例如,消耗定额将地面工程的砌块面层分为天然石材、人造大理石板、水磨石、陶瓷地砖和玻璃地砖??以此类推,列表项中只列出一项“砌块材料面层”。
其他部分被列为消耗定额中的一个部分,如“隔离片和防滑条”,而在清单项目中,片和防滑条只是该项目的一个特征。
因此,列表项只有47个部分。
4.附录B清单中“子项”的设置,在消耗定额的基础上,增加了地面水泥砂浆、钻石苦土整体面层、墙柱面一般抹灰、专用五金安装、储物柜、鞋柜、镜盒等项目。
三、有关问题的说明1.附录之间的衔接(1)附录B中的列表项也适用于附录E(工程量清单项目和园林工程计算规则)2中未列出的列表项目。
附录A中的垫子(建筑工程清单项目和计算规则)仅适用于基础垫层;附录B中的地板垫包含在相关地板和台阶项目中。
2.附录b清单项目中的材料、成品、半成品的各种制作、运输、安装等的一切损耗,应包括在报价内。
3.设计或施工级组织设计中规定的成品保护费用应包含在工程量清单中的措施项目费用中。
全国建筑装饰装修工程量清单计价办法

全国建筑装饰装修工程量清单计价办法第一条为了适应我国社会主义市场经济体制的需要,规范建筑装饰装修工程量清单计价行为,维护招标人与投标人的合法权益,根据《中华人民共和国招标投标法》、《建筑工程施工发包与承包计价管理办法》(建设部第107号令)等相关法律法规,制定本办法。
第二条凡我国境内实行工程量清单计价的建筑装饰装修工程应执行本办法。
第三条建筑装饰装修工程量清单(以下简称工程量清单)是招标文件的组成部分,由彰、分部分项工程量清单项目、工程量等内容组成。
工程量清单由招标人或受其委托具有相应的工程造价咨询或招标代理机构,依据本办法、《全国统一建筑装饰装修工程量清单计量规则》、招标文件有关规定、施工设计图纸、施工现场情况进行编制。
工程量清单中的总说明、清单项目、工程量等应详实、准确。
第四条招标标底由招标人或受其委托具有相应资质的工程造价咨询或招标代理机构,根据招标文件中的工程量清单和有关要求,结合施工现场实际情况、合理的施工方法,按照建设行政主管部门发布的《全国统一建筑装饰装修工程消耗量定额》以及工程造价管理机构发布的相应市场价格信息进行编制。
第五条投标报价由投标人根据招标文件中的工程量清单及有关要求,结合施工现场实际情况、自行制定的施工方案或施工组织设计,按照企业定额或者参照建设行政主管部门发布的《全国统一建筑装饰装修工程消耗量定额》以及工程造价管理机构发布的相应市场价格信息自主确定。
第六条工程量清单及工程量清单计价主要采用下列表格。
1.工程量清单总说明2.分部分项工程量清单3.计价汇总表4.分部分项工程量清单计价表5.技术措施计价表6.其他措施计价表7.主要材料价格表第七条投标报价和招标标底按分部工程、技术措施、其他措施等项目,采用综合单价分别计算。
第八条综合单价由完成单位工程清单项目所必须的人工费、材料费、机械费、管理费、风险金、利润、规费和税金等相关费用组成。
第九条工程量清单中的清单项目和工程量是招标人与投标人进行招标、投标以及签订合同、工程结算和竣工结算的依据。
附录B装饰装修工程工程量清单项目及计算规则

附录B装饰装修工程工程量清单项目及计算规则一、项目名称:装饰装修工程工程量清单1.工程量清单的编制依据:(1)国家有关法律、法规、标准及规范;(2)相关专业技术标准;(3)相关设计图纸文件;(4)建设项目的合同、招标文件等。
2.工程量清单项目的划分:工程量清单项目根据装饰装修工程的不同工种、不同构件,划分为以下几个方面:(1)土建工程:包括拆除、基础、地面、墙体等。
(2)木工工程:包括橱柜、门窗、橱柜、木地板等。
(3)石材工程:包括地砖、墙砖、石材门窗等。
(4)金属工程:包括金属门窗、金属楼梯等。
(5)涂料工程:包括墙面、天花、木器等。
(6)玻璃工程:包括玻璃门窗、玻璃隔断等。
(7)电气工程:包括照明、配电、插座、开关等。
(8)暖通工程:包括供暖、通风、空调等。
(9)家具、设备安装:包括家具、设备的安装、调试等。
3.工程量清单项目的计算规则:(1)计算单位:根据不同的工程量清单项目,采用相应的单位进行计算,如平方米、米、个、立方米、千克等。
(2)计算依据:根据设计图纸、施工要求及有关规范,进行具体的计算,确保计算结果准确。
(3)计算方法:根据工程量清单项目的特点,采用相应的计算方法进行计算,如面积法、长度法、体积法、重量法等。
(4)换算关系:根据实际施工情况,对不同单位进行换算,以便进行统一计算。
(5)计算精度:工程量清单项目的计算结果的精度要求符合相关标准规定,保证工程计量的准确性和可靠性。
以上是装饰装修工程工程量清单项目及计算规则的基本内容,准确的工程量清单是装饰装修工程合理预算和合理施工的基础。
希望能对相关从业人员提供一定的参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
装饰工程清单工程量计算规则【作者/来自】网站管理员【发表时间】2009-9-27 【点击次数】3579说明1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m2。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m2的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在0.5m2以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
2.橡塑面层、其他材料面层按设计图示尺寸以面积计算。
门窗、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。
3.楼梯面层(包括踏步、休息平台以及200mm宽以内的楼梯井)按水平投影面积计算,楼梯与楼地面相连时,算至楼梯梁的外侧。
无楼梯梁者,算至最上一层踏步边沿加300mm。
4.木楼梯按楼梯的水平投影面积以“m2”计算,木柱、梁按竣工木料图示尺寸以“m3”计算。
5.台阶面层按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
6.踢脚线按设计图示长度乘高度以“m2”计算。
楼梯踢脚线按相应定额乘以系数1.15。
成品踢脚线按实贴“延长米”计算。
7.栏杆、扶手、栏板装饰按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
8.弯头按“个”计算。
9.零星装饰项目,按设计图示尺寸以面积计算。
10.点缀按“个”计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
11.石材底面养护液按底面面积加4个侧面面积,以“m2”计算。
说明本章定额凡注明砂浆种类、配合比、饰面材料型号、规格(含型材)如与设计规定不同时,可按设计规定调整,但人工、机械数量不变。
1.墙面抹砂浆分二遍、三遍,其标准如下:⑴二遍:一遍底层,一遍面层。
⑵三遍:一遍底层,一遍中层,一遍面层。
2.抹灰等级与抹灰遍数、工序、外观质量的对应关系见表2-1:表2-1名称普通抹灰中级抹灰遍数二遍三遍主要工序分层找平、修整、表面压光阳角找方、设置标筋、分层找平、修整、表面压光外观质量表面光滑、洁净、接槎平整表面光滑、洁净、接槎平整、压线清晰、顺直3.抹灰厚度,如设计与定额取定不同时,除定额项目有注明可以换算外,其他一律不作调整。
抹灰厚度,按不同的砂浆分别列在定额项目中,同类砂浆列总厚度,不同砂浆分别列出厚度,如定额项目中(18+6)mm,即表示两种不同砂浆的各自厚度。
如设计有规定,在不增减粉刷遍数的情况下,按每增减1mm定额调整。
4.圆弧形、锯齿形、不规则墙面抹灰、镶贴块料、龙骨及饰面,按相应项目人工系数乘以1.15。
5.外墙贴块料面砖项目按缝宽大小区别,缝宽分5mm以内、10mm以内和20mm 以内三种列项,其人工灰缝材料以综合考虑。
如缝宽与定额规定不同时,面砖用量允许调整;如灰缝超过20mm以上者,其块料及灰缝材料用量允许调整,其他不变。
6.一般抹灰的“零星项目”适用于各种壁柜、碗柜、过人洞、暖气壁龛、池槽、花台以及m2以内的抹灰。
抹灰的“装饰线条”适用于门窗套、挑檐、腰线、压顶、遮阳板、楼梯边梁、宣传栏边框等凸出墙面或抹灰面展开宽度300mm以内的竖、横线条抹灰。
超过300 mm的线条抹灰按“零星项目”执行。
块料镶贴和装饰抹灰的“零星项目”适用于挑檐、腰线、压顶、遮阳板、天沟、窗台线、扶手、雨篷、遮阳板、阳台侧边等。
7.定额木材种类除注明外,均以一、二类木种为准,采用三、四类木种,其人工及木工机械乘以系数1.3。
8.面层、隔墙(间隔)、隔断定额内,除注明者外均未包括压条、收边、装饰线(板),如设计要求时,应按相应定额计算。
9.面层、木基层均未包括刷防火涂料,如设计要求时,另按相应定额计算。
10.木龙骨采用膨胀螺栓固定。
11.木龙骨断面、间距、轻钢、型钢、铝合金龙骨的材料规格、间距,与设计要求不同时,材料用量可以调整,但人工、机械用量不变。
12.木龙骨基层是按双向编制的,如设计为单向时,人工、材料用量乘以0.55。
13.幕墙、隔墙(间隔)、隔断所用的轻钢、铝合金龙骨,如设计要求与定额不同时、允许按设计调整,但人工和机械数量不变。
14.玻璃幕墙、隔墙如设计有平开、推拉窗者,扣除平开、推拉窗面积,另按门窗工程相应定额执行。
15.泰柏板内隔墙定额内已包括二面底层二遍抹灰。
16.定额内未包括玻璃幕墙、石材幕墙、铝塑板幕墙的三性(抗风、抗折、抗裂度)试验费。
实际施工中要求做三性试验的,以签证按实决算。
17.本次新增加强肋全玻璃隔断,玻璃肋@1050mm,宽度为300mm;不锈钢接驳件@800mm,悬挂固定胶凝施工。
如设计要求玻璃肋、不锈钢接驳件用量与定额不同时,允许按设计规定调整,但人工和机械用量不变。
工程量计算规则一、内墙抹灰工程量按以下规则计算:1.内墙抹灰面积,应扣除门窗洞口和空圈所占的面积,不扣除踢脚线、挂镜线、0.3m2以内的孔洞和墙与构件交接处的面积,门窗洞口侧壁和顶面亦不增加。
附墙柱、垛和附墙烟囱侧壁面积并入相应的墙面面积内。
2.内墙面抹灰的长度,以主墙间图示净长尺寸计算。
其高度确定如下:(1)无墙裙的,其高度按室内地面或楼面至天棚底面之间距离计算。
(2)有墙裙的,其高度按墙裙顶至天棚底面之间距离计算。
(3)有吊筋的装饰天棚的内墙面抹灰,其高度按室内地面或楼面至天棚底面另加100mm计算。
3.墙裙抹灰面积按内墙净长乘以高度计算。
应扣除门窗洞口和空圈所占面积,门窗洞口和空圈的侧壁不另增加,墙垛和附烟囱侧壁面积并入墙裙抹灰面积内计算。
二、外墙抹灰工程量按以下规则计算:1.外墙抹灰面积,按外墙面的垂直投影面积以“m2”计算,应扣除门窗洞口、外墙裙和大于0.3 m2孔洞所占面积,洞口侧壁面积不另增加。
附墙柱、垛、梁侧面抹灰面积并入外墙面抹灰工程量内计算。
栏板、窗台线、门窗套、扶手、压顶、柱、挑檐、遮阳板、突出墙外的腰线等,另按相应规定计算。
2.外墙裙抹灰面积按其长度乘以高度计算。
扣除门窗洞口和大于0.3m2孔洞所占的面积,门窗洞口和孔洞的侧壁不另增加。
3.窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线条以延长米计算。
如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,如果展开面积小于或等于0.5m2的套“零星抹灰”定额;展开面积在0.5m2以上时,执行墙面定额,且人工数量乘以1.3。
4.栏板、栏杆(包括立柱、扶手或压顶等)抹灰按立面垂直投影面积乘以系数2.2,以“m2”计算。
女儿墙(包括泛水、挑砖)、阳台栏板内侧抹灰按垂直投影面积乘以系数1.1,带压顶者乘系数1.3按墙面定额执行。
5.阳台底面、雨篷底面或顶面抹灰分别按水平投影面积以“m2”计算,并入相应天棚抹灰面积内。
雨篷外边线按相应装饰或零星项目执行。
6.墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰的面积,不扣除门窗洞口、门窗套、腰线零星抹灰所占的面积,附墙垛和门窗洞口侧面的勾缝面积亦不增加。
独立柱、房上烟囱勾缝,按图示尺寸以“m2”计算。
三、外墙装饰抹灰工程量按以下规定计算:1.外墙各种装饰抹灰均按图示尺寸以实抹面积计算。
应扣除门窗洞、空圈的面积,其侧壁面积不另加。
2.挑檐、天沟、腰线、栏杆、栏板、门窗套、窗台线、压顶等均按图示尺寸展开面积以“m2”计算。
按相应装饰或零星项目执行。
四、块料面层工程量按以下规定计算:1.墙面贴块料面层按图示尺寸以实贴面积计算。
2.墙裙以高度在1500mm以内为准,超过1500mm时按墙面计算,高度低于300mm 以内时,按踢脚线计算。
3.镶贴块料面层的“零星项目”按饰面外围尺寸展开面积以“m2”计算。
五、各种龙骨、基层板、面层按饰面外围尺寸展开面积以“m2”计算。
墙、柱、梁面造型均以图示造型面积以“m2”计算。
在基层板上造型、软包时,其工程量应与基层板分别计算。
六、木隔断、墙裙、护壁板,均按图示尺寸长度乘以高度按实铺面积以“m2”计算。
七、玻璃隔墙、隔断按上横档顶面至下横档底面之间的高度乘以宽度(两边立框外边线之间)以“m2”计算。
全玻璃隔断的不锈钢边框工程量按边框展开面积计算。
八、浴厕木隔断,按下横档底面至上横档顶面高度乘以图示长度以“m2”计算,门扇面积并入隔断面积内计算。
九、铝合金、轻钢隔墙、幕墙按四周框外围面积计算。
加肋全玻幕墙工程量按展开面积计算。
十、有天棚吊顶的墙、柱面块料面层、装饰基层,计算面积时内墙面可按图示尺寸高度增加100mm计算。
十一、独立柱:1.一般抹灰、装饰内墙面抹灰,按结构断面周长乘以柱的高度以“m2”计算。
2.镶贴块料面层、龙骨及饰面按柱外围饰面尺寸乘以柱的高度,以“m2”计算。
3.花岗岩、大理石柱墩、柱帽按最大外径周长计算。
除定额已列有的柱墩、柱帽项目外,其他项目的柱墩、柱帽工程量按图示尺寸以展开面积计算,并入相应柱面积内,每个柱墩或柱帽另增人工:抹灰0.25工日,块料0.38工日,饰面0.5工日。
说明1.本章定额凡注明砂浆种类、配合比、饰面材料型号规格的,如与设计不同时,可按设计规定调整。
但定额中的人工、机械数量不变。
定额中抹灰厚度不得换算。
2.本章定额除部分项目为龙骨、基层、面层合并列项外,其余均为天棚龙骨、基层、面层分别列项编制,如设计要求不同时,材料可以调整,但人工、机械数量不变。
