南水北调冬季施工方案
冬期施工专项方案

1、冬期施工条件 (2)2、现场准备 (2)3、组织实施 (2)一、工程概况 (2)二、桥梁工程 (3)1、挂篮悬臂浇筑箱梁施工 (3)2、梁板预制施工 (6)3、南水北调干渠特大桥第七联现浇施工 (8)4、桩基 (9)三、路基工程 (10)四、安全保证体系 (10)五、质量保证体系 (10)根据我项目目前的实际施工进度和年度目标,南水北调干渠特大桥主桥挂篮悬臂浇筑和梁板预制需要进行冬期施工,为保证总体工期要求和质量控制,特编制冬季施工的专项施工措施。
本项目的冬季施工主要是指低温期间的施工。
1、冬期施工条件根据桥涵施工技术规范要求,冬期施工是指根据当地多年气温资料,自室外日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施工结束日期。
现场应在11月初即开始对大气进行测温,上述两个条件有一个达到即确定为桥梁涵洞冬施的起、止日期。
在此期间进行桥涵的混凝土施工需要采取一定的加温、保温、防冻措施以保证工程质量。
2、现场准备根据施工进度计划以及冬期保温加温技术方案,材料部门提前组织有关机具、保温供暖设备材料的进场。
对各种加热的设备、保温材料仔细检查其安全可靠性。
施工现场和混凝土拌和站临时供水管道做好保温防冻工作。
做好冬期施工砼、砂浆及外加剂的试验配验工作,配备足够的温度检测设备和仪器,保证及时准确测定施工环境温度和混凝土的施工温度,检查施工配合比。
3、组织实施组织有关人员研究冬期施工方案,并申报拟订的冬期施工技术方案并向操作人员交底。
进入冬期施工对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施。
为保证工程质量,根据本地的气候情况和保定地区冬季施工经验,我们决定采用蒸汽养护法进行悬浇箱梁内部养护,外侧采用暖棚法内侧生炉子进行悬浇箱梁养生施工。
现提出具体的冬期施工技术方案,请审核。
PCCP冬季施工措施

XXXX有限公司编号:HR-CZ-ZY-01-1-SZ预应力钢筒混凝土管冬季施工方案编制部门:技术部编写人:审核人:批准人:版本:A修改次序:编制日期:批准日期:我公司为满足河北省南水北调工程进度要求,将采用以下措施进行冬季生产质量措施,并上报详细的冬季生产措施计划,待监理工程师审批后按计划生产。
冬季生产措施如下:一、冬季生产的界定当连续5d室外日平均温度低于5℃时,进入冬季生产季节,此时段所进行的生产按冬季施工进行。
二、冬季施工部署1、恒润集团PCCP管全部采用室内生产,生产车间采用蒸汽供暖,封闭车间窗户,车间大门加装专用棉门帘保暖,以保证车间内温度不低于10℃。
2、供水和蒸汽管道及水泵使用保温材料保温,防止管内水被冻结发生管道冻裂事故。
不使用的水泵应及时放水,防止水泵冻裂。
3、密切关注天气的变化,防止寒流对管芯混凝土和保护层砂浆强度的影响。
实验室做好天气预报的接收工作,保证室内温度低于4℃时,不进行混凝土管芯浇注、保护层砂浆的辊射和管芯的缠丝工作。
4、搅拌站要明确混凝土的质量要求,混凝土用水采用锅炉进行加热,对管芯混凝土原材料进行加热,以保证混凝土的出机温度和入模温度。
并对浇注后管芯及时进行蒸汽养护,保护层砂浆辊射后,亦进行蒸汽养护。
5、钢筒及管件制作环节做好焊条、焊丝和焊剂的加热烘干工作,防止焊接产生气孔和氢脆裂,同时对中厚钢板焊接前进行预热。
6、做好冬期生产检查工作。
做好冬季生产的人员、设备、原材料、工艺的准备工作,应在生产的同时对查出的问题逐个解决落实。
一旦发现不能满足冬季施工条件,立即停止生产进行整顿,解决后方可恢复生产。
三、冬季施工准备1、组织技术人员编制PCCP管材冬季生产技术规程。
2、入冬前,按审批通过的冬季生产方案进行技术交底。
并做好检查工作。
安排专人分工负责,确保严格按已经批准的冬季生产方案实施。
3、做好保暖材料采购和进场,砂石料及拌和用水加热设备的采购、进场及安装调试,并提前做好车间的采暖和保温工作。
南水北调中线工程冬季施工方案

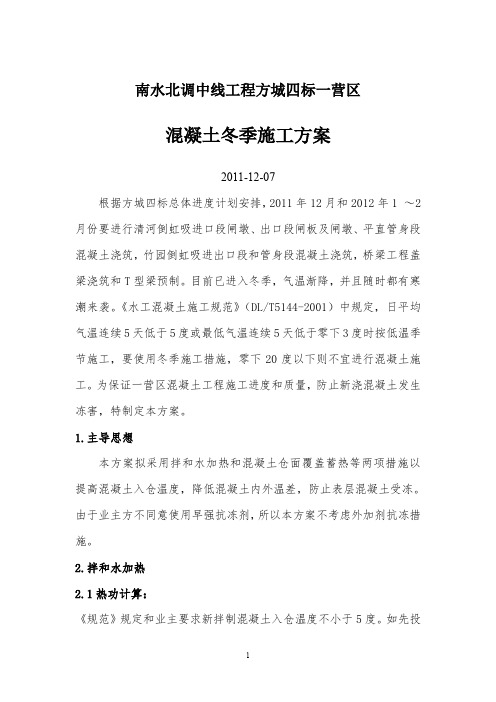

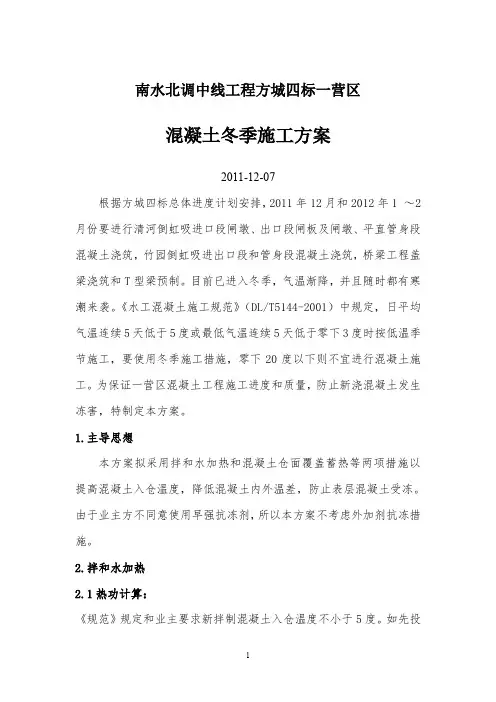

南水北调中线工程方城四标一营区混凝土冬季施工方案2011-12-07根据方城四标总体进度计划安排,2011年12月和2012年1 ~2月份要进行清河倒虹吸进口段闸墩、出口段闸板及闸墩、平直管身段混凝土浇筑,竹园倒虹吸进出口段和管身段混凝土浇筑,桥梁工程盖梁浇筑和T型梁预制。
目前已进入冬季,气温渐降,并且随时都有寒潮来袭。
《水工混凝土施工规范》(DL/T5144-2001)中规定,日平均气温连续5天低于5度或最低气温连续5天低于零下3度时按低温季节施工,要使用冬季施工措施,零下20度以下则不宜进行混凝土施工。
为保证一营区混凝土工程施工进度和质量,防止新浇混凝土发生冻害,特制定本方案。
1.主导思想本方案拟采用拌和水加热和混凝土仓面覆盖蓄热等两项措施以提高混凝土入仓温度,降低混凝土内外温差,防止表层混凝土受冻。
由于业主方不同意使用早强抗冻剂,所以本方案不考虑外加剂抗冻措施。
2.拌和水加热2.1热功计算:《规范》规定和业主要求新拌制混凝土入仓温度不小于5度。
如先投放水泥,则拌和水温度应不大于60度。
2.1.1出机温度计算采用倒推法T2=T1-(αt1+0.032n)(T1-Te)式中:T2:入仓面温度取5度T1:混凝土出机温度t1:混凝土运输到浇筑时时间取0.6hn:混凝土转动次数取2Te:环境温度α:温度损失系数(h-1),取α=0.25以清河出口闸底板混凝土调整后施工配合比为例(C25W6F150):kg/m3反算出各种可能温度下的出机温度T1:0C2.1.2拌和水温度计算混凝土拌和物的出机温度按下式计算:T1=T0-0.16*(T0-T i)式中:T0:混凝土拌物出机前理论温度T1:混凝土出机温度Ti:拌和机棚内温度则有:T0=(10-1.6Ti)/0.84 (1)混凝土拌和物拌和后与拌和前热功方程如下:T0*[4.18*M water+0.92(M cement+M ash+M sand(1-W sand)+M gravel(1-W gravel))+4.18*(M s+M gravel*W gravel)=[0.92*(M cement*T cement+M ash*T ash+M sand(1-W sand)*T sand+M gra and*W sand)*T gravel)+4.18*M wate r*T water+C1*(M sand*W sand*T sand+M gravel*W gravel*T gr vel(1-W gravel*W sand+M gravel*W gravel)] (2)avel)-C2*(M sand式中:Mwater----水重Mash----粉煤灰重Mcement-----水泥重Mgravel-----石子重Wsand------砂子含水率Wgravel----石子含水率Tx-----各项材料的温度C1-----水(冰)的比热(水为4.18冰为2.1Kj/kg*K)C2-----冰的溶解热(335Kj/kg)将(1)式代入(2)式可解得:我们将混凝土拌和原材料温度控制分为三个阶段:第一个阶段环境温度大于零上2度,在该阶段水泥和粉煤灰保持温度在10度,砂石骨料和环境温度一致,用新抽取的地下水拌和,即可保证入仓温度大于零上5度。
南水北调中线干渠工程混凝土冬季施工方案 精品

南水北调中线一期工程陶岔~沙河南干渠工程方城段X标段(桩号: )(合同编号:)混凝土冬季施工方案批准:审核:编制:中国XX第X工程局有限公司南水北调中线工程方城段X标项目经理部二〇XX年X月X日目录1.工程概况 (1)2.编制依据 (1)3. 混凝土冬季施工措施 (1)3.1原材料 (1)3.2混凝土拌和 (2)3.3混凝土运输 (3)3.4混凝土浇筑前的准备 (3)3.5混凝土浇筑 (3)3.6混凝土保温、养护 (4)3.7混凝土拆模 (5)4.温度观测 (5)5.机械设备防寒、防冻、防火、防滑工作措施 (5)6.质量保证措施 (6)7.安全保证措施 (7)8.拟投入保温资源 (8)混凝土冬季施工方案1.工程概况我标段共有建筑物14座,目前潘河倒虹吸、清河倒虹吸、大楼庄排水倒虹吸、竹园公路桥、小齐庄公路桥、大辛庄生产桥、大楼庄西北生产桥、大营至十二里河生产桥等工程正在进行混凝土施工。
根据相关规范的规定,日平均气温连续5d稳定在5℃以下或者最低气温连续5d稳定在-3℃以下时,混凝土工程的施工应采取冬季施工保温措施。
本工程位于河南省方城县中部温和区域,根据距离总干渠最近的方城气象站实测气象资料统计,多年份月平均气温以1月份0.5℃为最低;实测极端最低气温-16.0℃,全年最低气温低于0℃的日数,多年平均为83.3d。
根据多年气象数据,12月中旬至次年1月下旬方城平均气温多在5℃以下,根据施工进度安排,需编制冬季施工方案,进行混凝土的冬季浇筑施工。
2.编制依据(1)招标文件及施工图纸;(2)南水北调中线工程方城四标总工期计划安排;(3)《水工混凝土施工规范》(DL/T5144-2001);(4)《混凝土质量控制标准》(GB50164-92);(5)《混凝土结构工程施工及验收规范》(GB50204-2002);(6)《XX工程施工手册混凝土工程》;(7)《南水北调工程文件选编(第一册)操作类》。
3. 混凝土冬季施工措施混凝土冬季施工,主要是要防止混凝土早期受冻,从而削弱混凝土的强度和耐久性。
南水北调工程冬季保温施工

26.2
2008.12.14
24.9
2009.12.12
23.9
2008.12.15
23.2
2009.12.12
24.3
2008.12.11
26.6
2009.12.12
25.5
2008.12.11
23.1
两布一膜暖棚顶板养护强度
洞身 试块制作 龄期 强度 洞身 试块制作日 龄期 强度
编号 日期
(Mpa) 编号 期
(2)骨料不得含有冰块,骨料堆放应有足 够的高度,并进行覆盖,以防冰雪和冻 结。
(3)水加热宜采用蒸汽加热、电加热或汽 水热交换罐等方法。加热水使用的水箱或 水池应予保温,其容积应能使水达到规定 的使用温度要求。
(4)砂加热应在开盘前进行,并应掌握 各处加热均匀。
(5)水泥不得直接加热,使用前宜运入 暖棚内存放。
段,很可能产生较大的混凝土内外温差
而发生混凝土表面裂缝。
。采用暖棚供蒸汽的方法进行保温防冻 施工的成本(只考虑制造蒸汽费用), 大约m3混凝土增加14元。
帆布暖棚-养护期强度增长效果
部位
底板 底板 立墙、顶板
试块制作日期
2008.12.2 2008.12.2 2009.12.19
龄期(天)
3 7 3
强度(MPa)
6.3
平7.5
18.9 平17.75
7.1
48%
7
18.0 75%
底板
14
2008.12.4
3
24.6 7.6
平24.2
7
16.5
立墙、顶板 2009.12.18
3
7
8.9 17.6
标养15 标养28
冬季施工方案

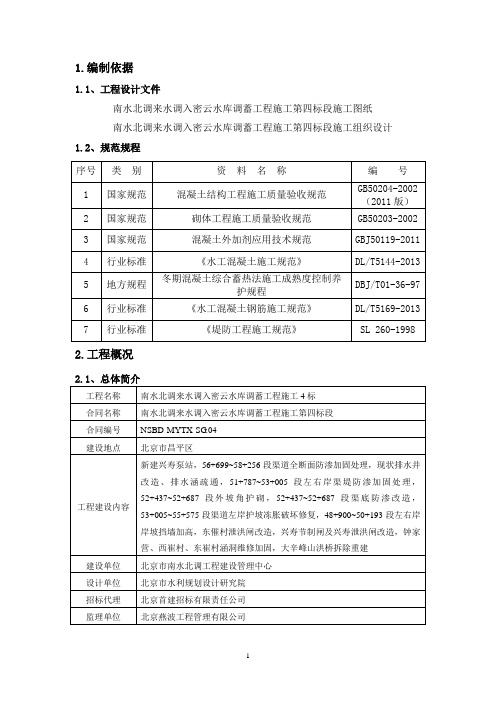

1.编制依据1.1、工程设计文件南水北调来水调入密云水库调蓄工程施工第四标段施工图纸南水北调来水调入密云水库调蓄工程施工第四标段施工组织设计1.2、规范规程2.工程概况根据《混凝土结构工程施工质量验收规范》规定,凡室外日平均气温连续五天稳定低于5℃时即进入冬期施工。
根据北京地区历年气温记录,每年11月15日到次年3月15日为法定冬施期,历时4个月。
为保证工程质量,本工程施工过程中根据不同温度条件,采取有针对性技术对策,把冬期施工分四个阶段:⑴低温施工阶段:法定冬施期限以外,为预防寒流袭击,在11月初,现场各项冬期施工技术准备、物质准备到位,当气温出现骤降且低于0℃时,现场及时采取既定冬施措施。
⑵初冬、冬末阶段:平均温度为0℃左右,最低温度一般在-5℃左右,时间在11月中旬至12月中旬、次年2月中旬到3月中旬,约为70天。
⑶严冬阶段:平均气温在-5℃左右,最低气温在-10℃左右,时间在12月下旬到次年春节,约50天。
⑷寒流阶段:平均气温在-12℃左右,最低气温可达-15℃以下,每年平均3-5次,预计20天左右。
解除冬施转入常温施工的界限:次年初春室外日平均气温连续5天高于5℃即可解除冬施。
2.3、冬期施工部位1)大辛峰桥现浇板及桥面铺装层。
2)兴寿泵站底板、流道层施工,分水岛部分翼墙施工,上下游连接段施工。
3)崔村泄洪闸改造施工。
4)在结构施工基本结束后,还要进行回填土施工。
3.施工准备3.1、冬期施工组织机构项目部设立冬施领导小组,负责安排、落实、检查冬施准备工作,在冬施前做好技术工艺的确定和培训,保温增温物资准备,以及施工过程中的协调工作。
同时要求各施工队伍也相应组建专门的冬施领导小组,指派责任心强、操作技术水平高的工人负责各班组的冬期施工。
冬施班组要人员固定、分工作业固定,确保冬施各工序得到合理的、全过程、全方位的控制。
冬期施工领导小组:组长:杨理成副组长:江发达、胡军组员:刘其庆、范亚旭、李树贵、刘永春、丁慧、刘乾坤、3.2、技术准备⑴提前做好冬期施工技术交底工作,掌握冬期施工控制要点,明确冬施中要进行的分项工程及所采用的人、机、料、施工工艺、安全质量施工注意点等,做到冬施重点突出、心中有数。
南水北调工程TJ4—3标段混凝土低温施工措施浅谈
缩
水 腔
() k g 水 煤 率 — — .—一 = 泥 粉
苁 (
( )
曰 如 l 丑 9 辑
--
气 落 ( ) m 抗渗 ——— — — 一
量 度
, d 7 d 剁
.
抗珠
矿 由于冬 季施 工 限制 , 对混 凝 土 的强 度 、 现场 施
摊㈩ 置 工 控制 要求 比较 高 , 之掺入 的 H C低 碱泵 送 剂 加 L ( 冬季型) 对混凝土强度有轻微影响, 综合多方面 量 ㈩ 考 虑 , 而将 主体 结 构 混 凝 土 的水 胶 比取 值 下调 进 酬 00 , 肌 主体 混 凝 土 C0的水 胶 比 由原 来 的 . 1 即箱 涵 3
兰 兰 兰!::: ! ! : !! ! 苎 ! ! : ! :
日平 均气温低 于
2 . l . O 95 71 0 0 O 0
!!! !! ! ! ! : : : !: !
0 0 0 4 3 2 . 3 1 7 4
0 的 夫教 ( ) ℃ d
烈
号 比
H , H e ( I C i k) ( 徭,( 冬季壅) x s — ( — ) (
1 土如 Q0 D 1 7 婶 l 4 1 i卸 n 0 l 1 g 4 l 托 铷 n∞ l 蝈
2 1 . o5 0 1 N .
四 川 水 利
・ 9・ 4
南 水 北 调 工 程 T4 3标 段 混 凝 土 低 温 施 工 措 施 浅 谈 J—
汪小雷 , 肖灿 明 , 海 彬 唐
( 中国水利水 电第五 工程局 有限公 司第五分局 , 成都 ,12 5 602 )
冬季施工“六防”“五防”安全措施
冬季施工“六防”“五防”安全措施南水北调中线一期工程总干渠膨胀岩(土)试验段工程(潞王坟段),位于南水北调中线工程总干渠第Ⅳ渠段,在新乡市潞王坟乡,长1。
5km.本地区冬季天气干燥且多风多雪,不利于冬季施工,但因工期任务紧,必须进行冬季施工.然而冬季施工的危险因素又比较多,针对这些实际情况,依据河南省水利厅《关于深入开展安全生产大检查切实做好第四季度安全生产工作的通知》的通知精神要求.我项目部认真做好防寒、防毒、防滑、防冻、防火、防爆的“六防”工作和防坍塌、防高坠、防机械伤害、防交通事故、防触电的“五防"工作,加强油库、宿舍、食堂、营区、办公场所、施工现场的安全检查监督管理工作,加强对渠道高边坡开挖、起重吊装、高空作业、临时用电、危险性工程等重点部位和重点环节的监控管理,做好一线操作人员的冬季施工安全技术措施交底,预防各类事故的发生,确保冬季施工的安全.1、成立冬季施工安全领导小组项目部根据工程实际情况及“六防”、“五防”工作要求成立了冬季施工安全领导小组,明确职责和分工,组织开展冬季施工安全管理工作。
做好冬季施工安全隐患排查治理整改工作。
组长:李东森副组长:苗炎欣组员:李孟军程赣生王恒阳王振杰杨明杰李朝旺刘焕成李小付2、加强领导、明确目标、强化责任项目部成立了以项目经理李东森为组长、项目副经理苗延欣副组长,各部门负责人为成员的冬季施工安全领导小组,具体负责冬季施工安全各阶段的安排、检查、整改总结工作。
制止违章指挥和违章作业行为,严禁“三违”现象发生,加大重大危险源监管力度,落实项目部、班组安全施工主体责任为重点,以强化施工现场安全管理责任和落实防范措施为手段,以遏制本项目冬季安全事故为目标,集中整治,重点突出,解决本项目工程施工安全生产的突出问题和薄弱环节,遏止重特大事故,保证本项目冬季施工安全的工作目标。
安全部、经理部每周对施工现场进行一次周检查,现场安全员每日对施工现场的重点部位,特别易发生“六防”“五防"事故的部位进行监控、巡查,全面排查工程施工中的安全隐患、对排查中发现的安全隐患和问题,要求施工班组限期整改,现场安全员跟踪落实.对整改工作不力的班组进行批评教育,罚款处罚;对涉及重大安全隐患的停工整改,组织专项整改结果验收,并实行重大隐患问责制;对造成安全事故的相关人员进行严肃处理,追究相关班组和人员的责任。
完整版)冬季施工保证措施
完整版)冬季施工保证措施南水北调中线一期工程总干渠沙河段-黄河南(委托建设管理)潮河段第七施工标段冬季施工保证措施一、前言南水北调中线工程是中国国家重点工程之一,其建设对于缓解中国北方地区的水资源短缺问题、促进区域经济发展具有重要意义。
本文旨在介绍XXX在冬季施工中所采取的保证措施。
二、施工环境潮河段七标位于河南省商丘市睢阳区,地处黄河中游平原,气候寒冷干燥,冬季平均气温在零下五度左右,最低气温可达零下二十度。
此外,该地区风沙较大,对施工造成了一定的影响。
三、保证措施为保证冬季施工的顺利进行,潮河段七标项目部采取了以下措施:1.保证工人安全:加强工人防寒保暖措施,确保工人身体健康,减少因低温引起的意外事故。
2.加强设备保养:对施工设备进行定期检查和保养,确保设备正常运转,避免因低温造成设备故障。
3.加强材料保护:对于易受低温影响的材料,采取相应的保护措施,避免材料受损影响工程进度。
4.加强现场管理:加强现场施工管理,确保施工进度和质量,避免因低温天气影响施工进度。
四、结论通过以上保证措施的采取,XXX成功地完成了冬季施工任务,为南水北调中线工程的顺利建设做出了贡献。
在今后的施工中,我们将继续加强保证措施的落实,确保工程的顺利进行。
本文介绍的是一项工程项目的冬季施工保证措施。
该工程项目的具体情况和背景不在本文讨论范围内。
2、总则冬季施工是一项具有一定难度和风险的工程活动。
为了确保工程质量和安全,需要制定一系列的保证措施。
3、编制依据本文的冬季施工保证措施是根据国家有关法律法规、技术标准和工程实际情况编制的。
4、气候温度特点工程项目所在地气候寒冷,冬季气温低,且可能出现大风、降雪等极端天气。
5、冬季施工准备在冬季施工前,需要进行充分的准备工作,包括准备必要的设备和材料,加强人员培训和安全教育等。
6、冬季施工技术保证措施为了确保工程质量,需要采取一系列技术保证措施,如加强混凝土浇筑的保温措施,控制施工温度等。
南水北调工程冬季施工保证措施
南水北调工程冬季施工保证措施南水北调工程是一项规模宏大、意义深远的战略性基础设施工程,旨在优化水资源配置,缓解我国北方地区水资源短缺的状况。
然而,冬季施工面临着诸多挑战,如低温、冰冻、风雪等恶劣天气条件,给工程的质量、进度和安全带来了不利影响。
为了确保南水北调工程在冬季能够顺利进行,必须采取一系列有效的保证措施。
一、施工前的准备工作1、气象资料收集在冬季施工前,应提前收集当地的气象资料,包括气温、降水、降雪、风力等信息,以便合理安排施工计划和采取相应的防护措施。
2、施工方案制定根据工程特点和冬季施工的要求,制定详细的冬季施工方案,明确施工流程、施工方法、质量控制要点和安全保障措施等。
3、材料设备准备提前储备足够的冬季施工所需的材料和设备,如保温材料、加热设备、防滑材料、除雪设备等,确保施工的正常进行。
4、人员培训对参与冬季施工的人员进行专门的培训,使其了解冬季施工的特点和要求,掌握冬季施工的技术和安全知识,提高施工人员的素质和应对能力。
二、混凝土工程冬季施工保证措施1、原材料选择与加热选择抗冻性能好的水泥品种,并对砂石等骨料进行预热处理。
在搅拌混凝土时,可采用加热水的方法提高混凝土的出机温度,但水温不宜超过 80℃。
2、混凝土搅拌与运输延长混凝土的搅拌时间,确保混凝土搅拌均匀。
在运输过程中,对混凝土运输车辆进行保温处理,减少混凝土热量的散失。
3、混凝土浇筑浇筑前,应清除模板和钢筋上的冰雪和污垢。
浇筑时,应分层连续浇筑,减少混凝土的暴露时间。
4、混凝土养护采用蓄热法、暖棚法、蒸汽养护法等多种养护方式,保持混凝土处于适宜的温度和湿度条件下,确保混凝土的强度增长。
三、土方工程冬季施工保证措施1、土壤冻结处理在冬季进行土方开挖时,如果土壤冻结,应采用机械或人工方法破除冻土层。
对于大面积的冻土开挖,可采用爆破法。
2、土方填筑选用未冻结的土料进行填筑,控制填土的含水量。
在填土过程中,应分层碾压,确保填土的密实度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南水北调东线一期鲁北段工程(第三批)七一•六五河段工程标段2工程合同编号:NSBD/LBD-QYLW002冬季施工技术方案写:审核: 签发:湖北水总水利水电建设股份有限公司南水北调东线一期鲁北段工程(第三批)七一•六五河段工程标段2工程项目部二O—年^一月二十二日南水北调东线一期鲁北段工程(第三批)七一•六五河段工程标段2工程冬季施工技术方案一工程概况i.i输水渠工程概况七一六五河输水线路自邱屯闸下进入位山三干灌溉渠道的六分干支渠,通过扩挖现有河道向北输水,经过东、西蛤蜊村后进入夏津县,过市界闸后进入七一河,通过对现有河道进行清淤治理,于夏津县城西北进入六五河并对其进行清淤治理;输水干渠沿六五河穿过夏津县城区后,接大屯水库进水渠,输水线路全长77.014km。
其中利用六分干段需扩挖河道12.84km ;利用七一六五河现状河道对其河底淤泥进行清淤治理长64.174km。
利用七一、六五河输水需新建、改建、维修各类建筑物169处(座),其中公路桥10座,生产桥43座,人行桥3座,节制闸9座,穿输水渠倒虹吸4座,涵闸99处,橡胶坝1座,铁路桥1座,分水闸1座,新建交通管理道路77.026km。
1.2建筑物工程概况本标段包括交叉建筑物共计95处、97座。
具体为:节制闸6座、桥梁27座(生产桥25座、人行桥2座)、涵闸62座、倒虹吸2座。
1.2.1 节制闸6座本标段节制闸包括新建白庄节制闸,重建祁庄、任堤、胡里长屯、北铺店、范窑节制闸,共计6座。
节制闸主要由上游连接段、闸室段和下游连接段三大部分组成。
闸室采用整体式钢筋混凝土结构,设一道平板钢闸门,卷扬式启闭机,桥头堡单侧布置,钢筋混凝土灌注桩基础。
节制闸主要设计尺寸见下表:重建桥梁上部结构为装配式预应力混凝土间支空心板梁,下部结构为钢筋混凝土灌注桩基础。
两桥台处采用D40伸缩缝,其它跨采用桥面连续。
维修桥梁根据桥梁的现状情况,对桥面铺装、护栏、排水管等上部构件进行维修处理,并在桥梁上下游顺河道方向进行护坡和护底。
1.2.3人行桥2座重建桥梁上部结构为装配式预应力混凝土间支空心板梁,下部结构为钢筋混凝土灌注桩基础。
两桥台处采用D40伸缩缝,其它跨采用桥面连续。
1.2.4涵闸62座主要由上游连接段、闸室段、洞身段及下游连接段组成。
孔口尺寸分别为 3.0X 3.5m、3.5X 3.5m、2.5X 2.5m、2.0 X 1.5m、2.0 X 2.0m、2.5 X 2.0m,孔数为1 孔、2 孔及3 孔。
闸室采用整体式钢筋混凝土结构,闸室内设一道平板钢闸门,卷扬式启闭机。
125倒虹吸2座主要由上游连接段、闸室段、洞身段及下游连接段组成。
孔口尺寸分别为2.5m x 2.5m,孔数为2孔。
闸室采用整体式钢筋混凝土结构。
1.3水文气象工程区范围内多年平均气温在11C〜14C之间,极端最高气温41.7 C,极端最低气温-27C。
月均气温1月最低,为-2.2〜-3.3 C; 7月最高,为26.5〜268C。
年内无霜期在190〜220天左右。
七一、六五河段输水工程依据根据地层岩性、地质条件和工程地质问题将渠道分成两段:1段桩号(96+940〜140+925) ; □段(140+925〜173+854)。
I段设计渠底高程为21.00〜28.10m。
渠底主要位于O 1层沙壤土中下部。
只有桩号97+860 〜99+820、101+510 〜102+260、127+874 〜129+930 段渠底位于02 层裂隙粘土顶部。
桩号105+300〜106+390段渠底位于03层沙壤土顶部。
H段设计渠底高程为19.10〜21.30m。
桩号137+378〜140+640、162+523〜173+854段渠底主要位于01层砂壤土底部和O 2层裂隙粘土顶部。
桩号140+640〜162+523段渠底位于02 层裂隙粘土底部、O 3层砂壤土上部。
1.4水文地质七一六五河主要含水层为砂壤土和粉细砂,次要含水层为裂隙粘土,地下水埋藏深度受地形和引水影响。
勘探期间,地下水埋深一般在0.90〜7.80m,局部深达8.56〜10.08m。
地下水化学类型主要为重碳酸氯化物-钙镁型、重碳酸硫酸氯化物-钙钠型、重碳酸-钙镁型等,受污染的河水为重碳酸氯化物硫酸-钠钙镁型等。
地下水矿化度为0.65〜1.58g/L,无侵蚀性CO2,对混凝土无腐蚀性。
二编制依据当室外日平均气温连续5d稳定低于5 C即转入冬期施工,当室外日平均气温连续5d高于5 C时解除冬期施工。
在冬期施工前后,密切注意天气预报和天气变化,预防突然降温,遭受寒流和霜冻的袭击。
冬期混凝土施工按照JGJ104-97《建筑工程冬期施工规程》、GB50204-2002《混凝土结构工程施工质量验收规范》等国家和行业标准的要求进行。
本技术方案编制依据:(1)《水工混凝土施工规范》(DL/T5144-2001 );(2)《堤防填筑工程施工规范》;(3)南水北调东线一期鲁北段工程(第三批)七一•六五河段工程标段2工程合同编号:NSBD/LBD-QYLW002(4)南水北调东线一期鲁北段工程(第三批)七一•六五河段工程标段2工程合同编号:NSBD/LBD-QYLW002 施工总进度计划及2011年度进度计划;(5)《建筑工程冬季施工规程》( JGJ104—97)(6)《公路桥涵施工技术规范》JTG T F50-2011(7)现场征地拆迁及专项拆迁实际进度。
三冬季施工内容(1)白庄节制闸底板钢筋混凝土;闸室段边墙及中墩、消力池边墙、进出口段翼墙(2)祁庄节制闸底板钢筋混凝土;(3)任堤节制闸底板钢筋混凝土;(4)胡里长屯节制闸底板钢筋混凝土;(5)北铺店节制闸底板钢筋混凝土;(6)范窑节制闸底板钢筋混凝土;(7)生产桥、人行桥钢筋混凝土灌注桩基础;(8)生产桥、人行桥预应力混凝土空心板梁;(9)倒虹吸底板钢筋混凝土;(10)建筑物基坑土方开挖、灌注桩四冬季施工措施4.1 土方工程冬季施工措施(1)新开工建筑物基坑的土方及基础工程抢在冬季施工前完成。
(2)必须进行冬季开挖的基坑土方,因地制宜地确定合理的施工方案和制定切实可行的技术措施,做到挖土快,基础施工快,?回填土快。
(3)节制闸、涵闸、倒虹基坑覆盖草垫。
(4)冬季施工,基坑开挖后不马上进行基础施工时,按设计标高预留10cm余土。
气温0?C至—5C覆盖二层草垫,—5C以下覆盖三至四层草垫(5)冬季回填用土方覆盖二层草垫,预防冻结。
(6)土方回填前,清除基底上的冰雪和保温材料。
(7)土方施工遵循现行规范有关冬季施工的规定。
4.2钢筋工程(1)冬季钢筋的焊接在钢筋加工棚内进行。
必须现场焊接时,搭设移动挡风蓬。
(2)钢筋提前运入钢筋加工棚内,焊接完毕后的钢筋完全冷却后搬运往室外。
(3)冬季电弧焊接时,有防雪、防风、保温措施。
(4)焊接后的接头禁止立即接触冰雪、雨水。
4.3混凝土灌注桩冬季砼灌注桩的施工采取加热水、原材料、掺防冻剂的方法进行,砼灌注入仓温度不低于5 °C。
砼浇筑后顶部覆盖保温,确保砼不受冻。
4.4混凝土拌和站(1) 混凝土搅拌站设置10m3加热水箱,用砖砌筑而成,长3m,高1.5m,宽3m。
从水井接入进水管,锅炉加热混凝土搅拌用水。
水箱加盖保温。
(2) 加强原材料进场管理,进场骨料干燥,预防骨料冻结。
(3) 加强骨料仓的管理,冬季施工前,底板排水系统确保完好,排水孔位置设置在料仓最低处。
(4) 合理安排骨料施工顺序,含水率较大的骨料在冬季施工前使用。
冬季施工用骨料确保干燥。
(5) 骨料仓覆盖塑料薄膜,再覆盖草垫防止骨料冻结。
4.4.1拌和站桥梁板预制件冬季措施:(1)材料1、冬季钢筋的焊接在钢筋加工棚内进行。
必须现场焊接时,搭设移动挡风蓬。
2、砂石料覆盖,入拌前无冻结块。
(2)混凝土的养护混凝土的养护采用暖棚法,用于桥梁板预制件养护。
暖棚内采用锅炉加热,加热期间专人看护,以防火灾。
控制暖棚内气温保持在10C左右,不低于5C。
锅炉的加热水,制造水蒸汽,使暖棚内保持一定的湿度。
4.5混凝土原材料加热、搅拌、运输和浇筑(1)为保证冬季混凝土浇筑施工,配置1台混凝土泵车、6台8m3混凝土运输罐车。
混凝土原材料加热优先采用加热水的方法,加热水温度限制:80 C。
(2)水加热采用锅炉加热。
水池采取保温措施。
投料顺序调整为先投入骨料和已加热的水进行搅拌均匀,再加水泥,避免水泥与热水直接接触。
(3)外加剂先配制成规定浓度溶液,再根据使用要求,配制成施工溶液。
每班使用的外加剂溶液一次配成。
(4)搅拌混凝土时,骨料中无冰、雪及冻团。
拌制混凝土的时间符合规范规定。
(5)混凝土在浇筑,清除模板和钢筋上的冰雪和污垢。
混凝土搅拌车砼罐车外围包裹冬季搅拌车罐衣保温罩保温。
4.6混凝土工程461混凝土冬季施工控制程序根据混凝土冬季施工特点,编制施工控制程序,在每次浇筑混凝土的过程中,严格按照该施工程序进行控制,符合要求后,进行下一道工序施工。
混凝土工程冬季施工控制程序4.6.2原材料进场监控(1 )水泥选用PO42.5普通硅酸盐水泥,水泥用量符合配合比要求。
(2)骨料清洁,不含冰、雪、冻块及杂物。
(3)外加剂选择经过实际考察合格厂家产品,进场产品有出厂合格证及产品说明书, 经检验合格后使用。
4.6.3原材料温度控制水加热采用锅炉加热。
水池采取保温措施。
控制水温不超过80C。
水泥采用散装水泥,水泥库密闭。
外加剂放置在外加剂仓库。
464测温方法及频次每班次混凝土浇筑前,要测量原材、环境温度,利用测得的温度数据进行混凝土热工计算,确保混凝土入模温度不低于 5 C。
改变投料顺序。
拌制砼时搅拌机投料顺序为先下砂、石、水搅拌后再下水泥搅拌,搅拌时间延长50%。
准备搅拌混凝土时,先用热水冲洗搅拌筒,提高筒内温度。
模板拆除:混凝土温度与环境温度差大于20C时,拆模后的混凝土表面及时覆盖。
4.7冬季养护采用暖棚养护。
对结构易受冻的部位,加强保温措施。
混凝土在养护期间防风防失水。
暖棚内布置煤炉,加热水,保持棚内湿度符合混凝土养护要求。
4.8混凝土质量控制及检查冬季施工混凝土质量检查除符合国家现行标准《混凝土结构工程施工及验收( GB50204 ) 及国家有关标准规定外,还需符合下列要求:(1)检查外加剂质量及掺量。
外加剂进入施工现场后进行抽样检验,合格后使用。
(2)检查水、骨料、外加剂溶液和混凝土出罐及浇筑时温度。
(3)检查混凝土入仓、拆除保温层的温度。
(4)测温时,测温仪表留置在测温孔内不少于3min。
(6)检查混凝土施工缝冻痕迹。
(7)检查同条件养护试块的养护条件。
(8)模板和保温层在混凝土达到要求强度并冷却到5° C后拆除。
拆模时混凝土温度与环境温度差大于20° C时,拆模后的混凝土及时覆盖。
