二建市政案例题汇总练习
二级建造师市政案例题目库全60题目

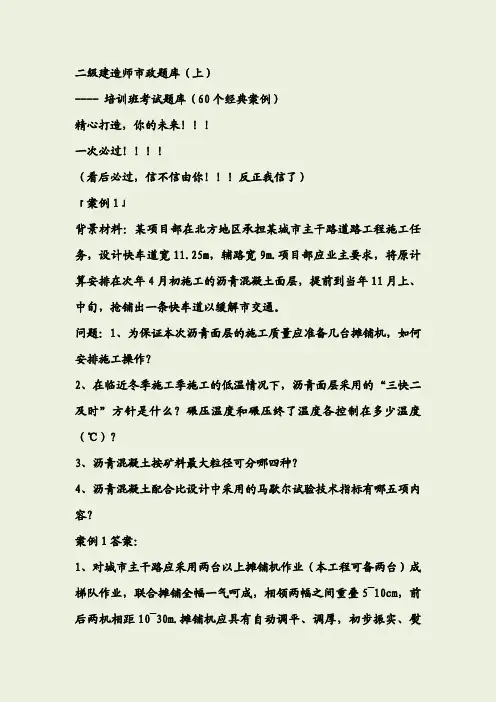

二级建造师市政题库(上)----培训班考试题库(60个经典案例)精心打造,你的未来!!!一次必过!!!!(看后必过,信不信由你!!!反正我信了)「案例1」背景材料:某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m.项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市交通。
问题:1、为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?2、在临近冬季施工季施工的低温情况下,沥青面层采用的“三快二及时”方针是什么?碾压温度和碾压终了温度各控制在多少温度(℃)?3、沥青混凝土按矿料最大粒径可分哪四种?4、沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?案例1答案:1、对城市主干路应采用两台以上摊铺机作业(本工程可备两台)成梯队作业,联合摊铺全幅一气呵成,相领两幅之间重叠5~10cm,前后两机相距10~30m.摊铺机应具有自动调平、调厚,初步振实、熨平及调整摊铺宽度的装置。
2、“三快一及时”是:“快卸、快铺、快平”和“及时碾压成型”。
碾压温度为120~150℃,碾压终了温度控制在65~80℃。
3、主要有:粗粒式、中粒式、细粒式、砂粒式四种。
4、马歇尔试验技术指标有:稳定度、流值、空隙率,沥青和度和残留稳定度五项「案例2」背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。
其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.问题:1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。
2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?案例2答案:1.模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。
二级建造师《市政工程》案例分析练习题.doc

二级建造师《市政工程》案例分析练习题某城市给水工程工程,总承包商将给水管道工程分包给具有相应资质能力的承包商。
该分包商在施工中出现的一些情况如下:情况一:大型球墨铸铁管采用原土地基。
情况二:球墨铸铁管接口采用人工推入式接口。
情况三:承插式铸铁管接口材料使用的石棉必须是4F有粉石棉绒。
情况四:采用石棉水泥接口时,先将石棉与水泥以2:7比例搅拌均匀再加水,加水量适中,分别用四填八打方式,层层填打密实。
【问题】1.逐条判断分包商在施工过程中的做法是否妥当,如不妥,请改正。
【答案】(1)情况一妥当。
(2)情况二妥当。
(3)情况三不妥。
正确做法:承插式铸铁管接口材料使用的石棉必须是4F无粉石棉绒。
(4)情况四不妥。
正确做法:石棉与水泥的比例应为3:7。
2.哪种类型的给水管道一般采用原土地基?【答案】给水管道中,铸铁管、小口径球墨铸铁管、预应力混凝土管和塑料管一般采用原土地基。
3.球墨铸铁管采用柔性橡胶圈密封接口有何特性?适用于哪类管道施工?【答案】球墨铸铁管采用柔性橡胶圈密封接口的特性是,接口密封性好、适应地基变形性能强、抗震效果好,且接口在一定转角内不漏水。
适用于大半径弯道直接安管施工。
4.承插式球墨铸铁管的刚性接口和柔性接口包括哪些类型?【答案】(1)承插式球墨铸铁管刚性接口包括油麻石棉水泥接口、胶圈石棉水泥接口、油麻膨胀水泥砂浆接口、胶圈膨胀水泥砂浆接口、法兰接口和套管接口。
(2)承插式球墨铸铁管柔性接口包括油麻青铅接口、人字柔口和梯唇型橡胶圈接口。
某城市桥梁工程由某路桥工程公司承当施工任务。
该路桥工程公司在预应力筋的施工过程中,通过计算确定了下料长度,并采用先张法对预应力筋进行张拉,并对施加预应力所用的机具设备及仪表设置专人使用管理,并制定定期维护和校验制度。
在对大体积混凝土墩台根底的施工过程中,为了保证工程质量,承包单位对原材料和施工工艺采取了系列措施进行控制和预防。
【问题】1.常见的预应力筋有哪几种?【答案】常见的预应力筋有钢丝、钢丝线和热处理钢筋。
2022年二建市政经典案例题10道

案例分析一背景资料某工程部承建的圆形钢筋混凝土泵池,内径IOnb刃脚高2. 7m,井壁总高11.45m,井壁厚0. 65m, 均承受C30、P6抗渗混凝土,承受2次接高1次下沉的不排水沉井法施工。
井位处工程地质由地表往不分别为在填土厚2.0m,粉土厚2. 5m,粉砂厚4. 5m ,粉砂夹粉土厚8.0m,地下水位稳定在地表下2. 5m处。
水池外缘北侧18m和12m处分别存在既有DlOoOmnl自来水管和D600π≡的污水管线,水池外缘南侧8m处现有二层食堂。
大事一:开工前,工程部依据工程地质土层的力学性质打算在粉砂层作为沉井起沉点,即在地表以下4. 5m处,作为制作沉井的根底。
确定了基坑范围和选定了基坑支护方式。
在制定方案时对施工场地进展平面布置,设定沉井中心桩和轴线把握桩,并制定了对受施工影响的四周建筑物及地下管线的把握措施和沉降、位移监测方案。
大事二:编制方案前,工程部对地基的承载力进展了验算,验算结果为刃脚下须加铺400mm厚的级配碎石垫层,分层夯实,并加铺垫木,可满足上部荷载要求。
大事三:方案中对沉井分三抑制作的方法提出施工要求,第一节高于刃脚,当刃脚混凝土强度等级达75%后浇筑上一节混凝土,并对施工缝的处理作了明确要求。
【问题】1.大事一中,基坑开挖前,工程部还应做哪些预备工作?2.大事二中,写出级配碎石垫层上铺设的垫木应符合的技术要求。
3.大事三,补充其次节沉井接高时对混凝土浇筑的施工缝的作法和要求。
4.结合背景资料,指出本工程工程中属于危急性较大的分局部项工程,是否需要组织专家论证,并说明理由。
【参考答案】1.编制开挖专项方案并报监理建设单位审批:对现场治理人员及施工人员进展安全技术交底,对进场机械设备的治理验收,做好设计、勘测的交桩和交线工作,建立施工把握网并测量放样。
2.垫木铺设应使刃角底面在同一水平面上,并符合起沉标高的要求,平面布置耍均匀对称,每根垫木的长度中心应与刃角底面中心线重合,定位垫木的布置应使沉井有对称的着力点。
二建市政往年案例题集合

案例(二)背景资料某市政工程公司承建一道路工程,基层为180mm水泥稳定碎石,面层为沥青混凝土。
项目经理亲自参加了技术准备会议,并强调:项目技术负责人作为工程质量的第一负责人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。
施工前项目技术负责人就工程特点、概述、设计要求向施工人员进行了技术交底。
基层施工中,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12~15t三轮压路机碾压。
面层横缝采用平接缝,接缝施工时,先用熨平板预热接缝。
摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
问题:项目经理强调内容中是否有不妥之处?说明理由。
项目技术负责人技术交底内容不全面,予以补充。
指出道路基层施工设备配备存在的问题,并说明应如何调整。
面层施工中存在多处违规操作,针对其中的问题给出正确的做法。
案例(二)答案要点1、不妥当。
理由:应有工程项目经理主持编制工程施工项目质量计划,工程施工技术负责人应对承担施工的负责人或分包方全体人员进行书面技术交底,办理签字手续并归档。
2、项目技术负责人交底内容:P180技术负责人讲解工程特点、设计要求、相关技术规范、规程要求及获准的施工方案,强调工程难点及解决方法,使人人把住技术质量关。
3、存在的问题:不应该使用沥青混凝土摊铺机铺筑水泥稳定碎石基层,并应该使用12~15t三轮压路机碾压。
调整:应该采用水泥稳定碎石混合料摊铺机摊铺,应使用18-20t的三轮压路机碾压。
4、平接缝施工时不应该先用熨平板预热接缝。
正确的方法是:先用直尺检查接缝处已压实的路面,切除不平整及厚度不符合要求的部分,涂刷粘层油并用熨平板预热,铺上新料后一起碾压,骑缝先横向后纵向碾压。
前一天停放在摊铺机后面的压路机不对。
正确的要求是:在当天成型的路面上不得停放任何机械设备或车辆。
碾压从中心向外侧碾压不对:正确的方法是:压路机应从外侧向中心碾压,碾压速度应稳定而均匀。
2023年二建市政案例题汇总练习

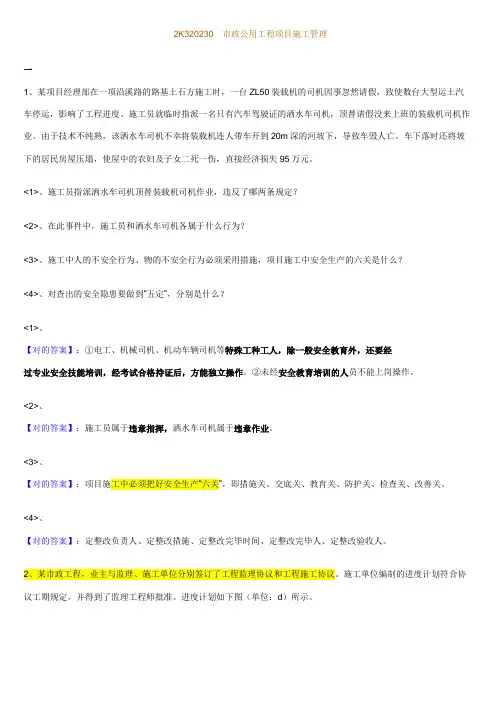

2K320230市政公用工程项目施工管理一1、某项目经理部在一项沿溪路的路基土石方施工时,一台ZL50装载机的司机因事忽然请假,致使数台大型运土汽车停运,影响了工程进度。
施工员就临时指派一名只有汽车驾驶证的洒水车司机,顶替请假没来上班的装载机司机作业。
由于技术不纯熟,该洒水车司机不幸将装载机连人带车开到20m深的河坡下,导致车毁人亡。
车下落时还将坡下的居民房屋压塌,使屋中的农妇及子女二死一伤,直接经济损失95万元。
<1>、施工员指派洒水车司机顶替装载机司机作业,违反了哪两条规定?<2>、在此事件中,施工员和洒水车司机各属于什么行为?<3>、施工中人的不安全行为、物的不安全行为必须采用措施,项目施工中安全生产的六关是什么?<4>、对查出的安全隐患要做到“五定”,分别是什么?<1>、【对的答案】:①电工、机械司机、机动车辆司机等特殊工种工人,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方能独立操作。
②未经安全教育培训的人员不能上岗操作。
<2>、【对的答案】:施工员属于违章指挥,洒水车司机属于违章作业。
<3>、【对的答案】:项目施工中必须把好安全生产“六关”,即措施关、交底关、教育关、防护关、检查关、改善关。
<4>、【对的答案】:定整改负责人、定整改措施、定整改完毕时间、定整改完毕人、定整改验收人。
2、某市政工程,业主与监理、施工单位分别签订了工程监理协议和工程施工协议。
施工单位编制的进度计划符合协议工期规定,并得到了监理工程师批准。
进度计划如下图(单位:d)所示。
施工过程中,发生了如下事件:事件一:由于施工方法不妥,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由本来的35d延长到45d。
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增长解决费用2万元,且作业时间由本来的20d增长到25d。
2024二级建造师《市政》案例模拟全套

2024二级建造师《市政》案例模拟全套1.某公司中标一座城市跨河桥梁,该桥跨河部分总长101∙5m ,上部结构为30m+41.5m + 30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。
项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁一碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。
项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:L优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热-≡-. 里,2.选择一天中气温较低的时候浇筑混凝土;3.对支架进行检测和维护,防止支架下沉变形;4.夏季施工保证混凝土养护用水及资源供给;5.混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底。
问题:1.支架安全专项施工方案还应补充哪些验算?说明理由。
2.模板施工前还应对支架进行哪些试验?主要目的是什么?3.本工程搭设的门洞应采取哪些安全防护措施?4.对工程混凝土裂缝的控制措施进行补充。
5.项目部的安全技术交底方式是否正确?如不正确,给出正确做法。
答案:1.还应补充的有刚度、强度的验算。
根据规范的规定,支架的强度、刚度、稳定性应当经过验算。
2.模板施工前还应对支架进行预压,主要是为了消除拼装间隙和地基沉降等非弹性变形。
3.支架通行孔的两边应加护栏、夜间应设置警示灯、施工中易受漂流物冲撞的河中支架应设牢固的防护设施。
4.混凝土裂缝的控制措施有:充分利用混凝土的中后期强度,尽可能降低水泥用量;严格控制集料的级配及其含泥量;选用合适的缓凝剂、碱水剂等外加剂,以改善混凝土的性能;控制好混凝土坍落度,不宜过大,一般在120±20mm即可;采取分层浇筑混凝土,利用浇筑面散热,以大大减少施工中出现裂缝的可能性;混凝土中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃,当结构混凝土具有足够的抗裂能力时,不大于25~3O°C;混凝土拆模时,混凝土的表面温度与中心温度之间、表面温度与外界气温之间的温差不超过20℃;采用内部降温法来降低混凝土内外温差。
2023年二级建造师市政案例真题及答案汇总

2023-2023 二级建造师《市政》案例真题及答案汇总2023年二级建造师历年真题、模拟题尽收其中, 所有由业界名师精心解析, 精细化试题分析, 请持续关注学尔森二级建造师频道, 完美解析一网打尽。
4.施工单位应向建设单位申请工程竣工验收。
5.工程竣工后, 施工单位应自行组织有关人员进行检查评估, 总监理工程师应组织专业监理工程师对工程质量进行预验收, 对存在旳问题, 应由施工单位及时整改, 整改完毕后, 由施工单位向建设单位提交工程竣工汇报, 申请工程竣工验收。
(二)背景资料某企业中标承建污水截流工程, 内容有: 新建提高泵站一座, 位于都市绿地内, 地下部分为内径5m旳圆形混凝土构造, 底板高程-9.0m;新敷设D1200mm和D1400mm柔性接口钢筋混凝土管道546m, 管顶覆土深度4.8m~5.5m, 检查井间距50m~80m;A段管道从高速铁路桥跨中穿过, B段管道垂直穿越都市道路, 工程纵剖面图如图2所示。
场地地下水为层间水, 赋存于粉质粘土。
重粉质粘土层, 水量较大。
设计采用明挖法施工, 辅以井点降水和局部注浆加固施工技术措施。
图2污水截流工程纵向剖面示意图(单位: m)施工前, 项目部进场调研发现: 高铁桥墩柱基础为摩擦桩;都市道路车流量较大;地下水位较高, 水量大, 土层渗透系数小。
项目部根据施工图设计确定了施工方案, 并组织对施工方案进行专家论证。
根据专家论证意见, 项目部提出工程变更, 并调整了施工方案如下: ①取消井点降水技术措施;②泵站地下部分采用沉井法施工;③管道采用密闭式顶管机顶管施工。
该工程变更获得建设单位旳同意。
项目部按照设计变更状况, 向建设单位提出调整工程费用旳申请。
问题:1.简述工程变更采用①和③措施具有哪些优越性。
2.给出工程变更后泵站地下部分和新建管道旳竣工次序, 并分别给出两者旳验收试验项目。
3.指出沉井下沉和沉井封底旳措施。
4.列出设计变更后旳工程费用调整项目。
二建市政实务案例题库

二建市政实务案例题库1. 案例一:道路设计背景描述某城市计划修建一条新的城市主干道,该道路全长10公里,起点为A地,终点为B地。
根据城市规划要求,该主干道需要包括行车道、人行道和自行车道,并且需要考虑未来交通量的增长。
题目描述根据上述背景描述,请回答以下问题:1.根据城市规划要求,该主干道中的行车道宽度应为多少?2.该主干道中的人行道宽度应为多少?3.该主干道中的自行车道宽度应为多少?4.根据近期交通量统计数据,每天通过该主干道的车辆约为1000辆,预计未来几年内交通量将以每年10%的速度增长。
请问未来5年内该主干道的交通量预计为多少?5.根据交通量的预测,建议采取何种措施以保证道路的流量和安全性?解答示例1.根据城市规划要求,道路设计中的行车道宽度应为6米。
2.人行道宽度一般根据城市规划要求确定,常见宽度为2米。
3.自行车道宽度一般为1.5米。
4.根据预测,未来5年内主干道的交通量增长率为10%,每年的交通量增加约为100辆。
因此,未来5年内该主干道的交通量预计为1000 + 5 * 100 = 1500辆。
5.建议采取以下措施:–扩大道路宽度,以增加道路的容量和通行能力。
–加强交通管理,加设交通信号灯等控制设施,以保障道路交通的安全和有序。
–定期进行道路维护和修缮,确保道路的平整和无障碍。
2. 案例二:城市排水系统背景描述某城市近年来人口增长迅速,城市排水系统压力逐渐增大。
为了解决城市排水系统的问题,市政部门决定对市区的排水管道进行优化改造。
题目描述根据上述背景描述,请回答以下问题:1.请列举出评估和优化城市排水系统的主要措施。
2.针对市区排水问题,请提出合理的解决方案,并分析其优缺点。
3.如何评估城市排水系统的可行性,并进行合理的规划和设计?4.在排水系统改造过程中,应该注意哪些问题?解答示例1.评估和优化城市排水系统的主要措施包括:–对现有排水系统进行调研和数据收集,了解其工作原理和存在的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2K320000市政公用工程项目施工管理一1、某项目经理部在一项沿溪路的路基土石方施工时,一台ZL50装载机的司机因事突然请假,致使数台大型运土汽车停运,影响了工程进度。
施工员就临时指派一名只有汽车驾驶证的洒水车司机,顶替请假没来上班的装载机司机作业。
由于技术不熟练,该洒水车司机不幸将装载机连人带车开到20m深的河坡下,造成车毁人亡。
车下落时还将坡下的居民房屋压塌,使屋中的农妇及子女二死一伤,直接经济损失95万元。
<1>、施工员指派洒水车司机顶替装载机司机作业,违反了哪两条规定?<2>、在此事件中,施工员和洒水车司机各属于什么行为?<3>、施工中人的不安全行为、物的不安全行为必须采取措施,项目施工中安全生产的六关是什么?<4>、对查出的安全隐患要做到“五定”,分别是什么?<1>、【正确答案】:①电工、机械司机、机动车辆司机等特殊工种工人,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方能独立操作。
②未经安全教育培训的人员不能上岗操作。
<2>、【正确答案】:施工员属于违章指挥,洒水车司机属于违章作业。
<3>、【正确答案】:项目施工中必须把好安全生产“六关”,即措施关、交底关、教育关、防护关、检查关、改进关。
<4>、【正确答案】:定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。
2、某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。
施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。
进度计划如下图(单位:d)所示。
施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增加处理费用2万元,且作业时间由原来的20d增加到25d。
事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。
回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
<1>、计算网络计划总工期,并写出网络计划中的关键工作。
<2>、事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。
<3>、事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由是什么?2、<1>、【正确答案】:网络计划总工期:170d。
本网络计划的关键工作:准备工作、打桩1、挖土1、基础1、基础2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。
【答案解析】:<2>、【正确答案】:事件一:工期不可索赔;费用不可索赔。
原因:施工方法不当导致,是施工单位责任。
事件二:费用可索赔2万;工期不可赔偿。
原因:事件发生是由于勘察报告不正确,属建设单位责任。
挖土2不在关键线路上,作业延长时间没有超过总时差,没有影响总工期。
【答案解析】:<3>、【正确答案】:事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由:隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。
3、A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。
场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。
泵站的水泵、起重机等设备安装项目分包给B公司。
沉井预制时,原地面承载力不足,采用砂垫层上铺垫木措施,分节预制,每节高度5m。
施工缝设置钢板止水带,内外施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。
项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。
A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
<1>、对拉螺栓中间应设置什么构造以保证不发生渗漏?另外,改正沉井预制的错误之处。
<2>、A单位降低沉井内水位可能会产生什么后果?沉井内外水位差应是多少?<3>、简述A单位与B单位在本工程中的安全责任分工。
<4>、一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?<5>、指出A单位变更沉井混凝土工程量未获批准的原因。
3、<1>、【正确答案】:应设置防渗止水片(焊接在对拉螺栓中间)。
模板不应支撑在地面上,模板底部应距地面不小于1m。
【答案解析】:<2>、【正确答案】:场地地层主要为粉砂土,地下水埋深为4m,采用降低沉井内水位减小浮力的方法,促使沉井下沉,可能产生的后果:流砂涌向井内,引起沉井歪斜;沉井内水位应高出井外1~2m(在范围内都给满分)。
【答案解析】:<3>、【正确答案】:施工现场安全由A单位负责,B单位向A单位负责,服从A单位对现场的安全生产管理。
【答案解析】:<4>、【正确答案】:一般事故。
由B单位承担主要责任,A单位承担连带责任。
理由是:分包单位不服从总包单位的安全生产管理而导致事故的发生。
【答案解析】:<5>、【正确答案】:未获批准的原因是:接高混凝土其实质为增加压重,因此产生的费用属于措施费,不能变更沉井混凝土工程量。
4、A公司中标一城市主干道拓宽改造工程,道路全长2km,道路基层结构为150mm石灰土和400mm水泥稳定碎石,面层为150mm沥青混凝土。
总工期为7个月。
施工中发生如下事件:事件1:路基填筑时,附近可供选择的材料有:粘土、粉土、腐殖土、淤泥、有机土、沼泽土等。
施工单位进行了土工试验,并选择了合适的土填筑。
路基正式填筑前,做了试验段,确定了路基预沉值,选用了合适的压实机具和压实遍数。
事件1为保证路基边缘压实度,项目部拟将填筑宽度每边增加了300mm,并征得了监理工程师的批准,施工完成后,项目部将增加的工程量向负责计量的工程师提出了计量支付要求,遭到拒绝。
事件2:K0+800~K1+200段为填方,遇到了数天特大暴雨,土壤含水量过大,无法施工,耽误了工期,项目部就此提出了延长工期和补偿停工期间窝工损失的索赔申请,索赔意向书提交后,项目部做了同期记录,记录的内容有:事件发生及过程中现场实际状况;导致现场人员、设备的闲置清单;对工期的延误;对工程的损害程度。
<1>、事件1中,哪些土不得作为路基的填料?<2>、事件1中,试验段取得的技术参数不全,请补充。
<3>、事件1中,监理工程师拒绝其索赔要求是否合理?说明理由。
<4>、事件2中,项目部的索赔要求能否得到批准?说明理由。
4、<1>、【正确答案】:腐殖土、淤泥、有机土、沼泽土。
【答案解析】:<2>、【正确答案】:确定每层的虚铺厚度;选择压实方式。
【答案解析】:<3>、【正确答案】:合理。
理由:第一,该部分工程量超出了设计图纸范围,即超出了合同范围。
监理工程师无权处理合同范围以外的工程量;第二,监理工程师认可的是承包商保证质量的技术措施,技术措施费应由承包商自行承担。
【答案解析】:<4>、【正确答案】:可以得到工期索赔,但不能得到窝工索赔。
因为特大暴雨属于不可抗力。
【答案解析】:<5>、【正确答案】:每天应有记录,并得到监理工程师签认,还要做好现场照片、录像资料。
同期记录内容:导致费用增加的项目及所用的人员、机械、材料数量、有效票据5、A公司中标某市地铁车站工程。
车站为地下双层三跨箱形框架结构,采用明挖顺作法施工。
车站主体基坑长度212m,宽度21m,开挖深度为16m,围护结构标准段为φ1000@1600mm钻孔桩加三道φ609mm钢支撑,桩间喷射水泥砼护壁。
A公司将土方开挖及回填分包给B公司施工。
基坑所在位置为现状道路,基坑长边临近运河,车站围护桩外皮与河堤最近距离约9m,且基坑周边存在多条重要地下管线,基坑安全等级定为一级。
为控制基坑变形,项目部采取了以下措施:(1)增加围护结构和支撑的刚度措施;(2)在基坑临近河堤部分进行地面注浆加固,设置截水围幕。
注浆采用水泥浆和水玻璃两种溶液混合方式。
浇筑防水砼底板时,因运输距离较长出现了轻微离析,项目部在浇筑地点检测后拟采取加水的措施满足坍落度要求。
浇筑混凝土,混凝土直接从商品混凝土输送车上卸料到坑底。
浇筑侧壁时,为防止砼收缩产生的裂缝,采取了后浇缝措施:在两侧砼龄期达到42d进行;施工前,两侧凿毛洗净后,开始灌注补偿收缩砼,后浇缝砼养护期不应少于14d。
质量监督部门在工程施工前的例行检查时,发现A公司项目部工程资料不全,部分资料保留在B公司人员手中。
<1>、根据背景资料,如何增加围护结构和钢支撑的刚度?<2>、根据背景资料,补充控制基坑水平变形的主要措施。
<3>、指出浇筑底板错误之处并改正。
<4>、改正后浇缝砼的错误之处。
<5>、说明A公司、B公司在工程资料管理方面应改进之处。
5、<1>、【正确答案】:增大钻孔桩直径和钢支撑壁厚措施。
<2>、【正确答案】:增加围护结构入土深度;加固基坑被动区土体;减少每次开挖土体尺寸和开挖支撑的时间;随挖随锚喷桩间砼。
<3>、【正确答案】:“采取加水的措施满足坍落度要求”错误,应加入原水灰比的水泥浆或二次掺加减水剂进行搅拌。
“混凝土直接从商品混凝土输送车上卸料到坑底”错误,超过2m时,应采用串筒、溜槽或振动溜管下落。
<4>、【正确答案】:“两侧凿毛洗净后,开始灌注补偿收缩砼”错误,应刷水泥浆后粘贴遇水膨胀胶条。
“养护期不应少于14d”错误,养护期不小于28d。
<5>、【正确答案】:A公司作为总承包单位负责汇集有关施工技术资料,并应随施工进度及时整理;B公司应主动向A公司移交有关施工技术资料。
6、某施工单位承接了一4×50m钢砼结合梁桥工程。
钢梁上需要安装横梁和小纵梁。
钢梁采用吊车吊装。
水泥砼在钢梁上现浇施工。
项目包括拆除一座旧桥,拟采用机械和爆破相结合的方式进行拆除。
新建桥梁采用扩大基础,墩身平均高10m。
项目为单价合同,且全部钢梁、钢筋由业主提供,其余材料由施工单位自采或自购。
项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:(注:表中排架由基础、墩身和盖梁三部分组成)根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
