生产建设项目水土保持方案范文技术审查要点水保监58号文

生产建设项目水土保持方案范文技术审查要点水保监58号文

生产建设项目水土保持方案范文技术审查要点水保监58号文附件:为提高水土保持方案技术审查质量,依据水土保持法律法规和《开发建设项目水土保持技术规范》(GB50433-2022)、《开发建设项目水土流失防治标准》(GB50434-2022)等技术标准,制定本审查要点。

一、总体要求1、严格遵守现行法律法规、国家产业政策和水利部有关规定。

2、严格执行《开发建设项目水土保持技术规范》、《开发建设项目水土流失防治标准》和相关行业技术标准。

3、贯彻国家新政策,鼓励采用新技术、新材料、新工艺。

4、遵守保密制度,廉洁从业,客观公正。

5、认真落实有关水土保持方案的具体要求,切实把握水土保持方案质量。

凡是有下列情况之一的不予通过技术审查:(1)涉及饮用水水源保护区、自然保护区、世界文化和自然遗产地、风景名胜区、地质公园、森林公园、重要湿地,不满足相关法律法规规定的。

(2)选址选线未避让《水土保持法》规定区域的,或无法避让《水土保持法》规定区域,方案没有提出提高防治标准、优-1-化施工工艺、减少地表扰动和植被损坏范围要求的;未避让《开发建设项目水土保持技术规范》规定应避让区域的。

(3)选址选线比选方案从水土保持角度明显优于推荐方案,无明显制约因素的。

(4)主体工程布局明显不利于水土保持的。

(5)工程扰动面积明显超过合理范围的。

(6)排弃的砂、石、土、矸石、尾矿、废渣没有综合利用方案的;确需废弃、没有落实存放地的,或存放地设置不符合规范要求的。

(7)取土场地未落实,或取土场设置不符合规范要求的。

(8)水土保持措施有重大遗漏或者明显不合理的。

(9)地点、名称、重要数据、图表等非技术性错误超过5处的。

(10)报告书编制质量差,评审会打分低于70分的。

水土保持方案技术评审赋分标准见附录1。

二、报告书各章审查要求1综合说明审查重点:是否高度概括、简明扼要地反映方案的主要内容。

具体要求如下:1.1项目概况-2-1.1.1项目建设的必要性应明确项目建设的必要性及与相关规划的符合性。

水土保持方案编写规范标准[详]

水土保持方案编写规范标准[详]

水土保持方案编写规第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地第二部分方案编写(一)方案封面的要求颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。

报告书(送审稿)为墨绿色,报告书(报批稿)为浅湖蓝色。

版式:封面左上角为设计单位的水土保持方案资质证号和工程设计证书号,用3号或4号宋体字印制。

右上角为年号和本年度所编制的项目序号。

封面上方为文件标题,第一行为工程名称,用2号或3号宋体字;第二行为水土保持方案报告书(大纲),用初号或小初号黑体字;第三行标明:送审稿或报批稿,用括号表出,用2号或3号宋体字。

封面下方为建设单位及编制单位全称,用2号或3号宋体字,上行为建设单位,下行为编制单位,左方盖建设单位印章,右方盖编制单位印章。

再下为出版年月,用阿拉伯数字表示,用2号或3号宋体字。

在满足以上要求的基础上,设计单位可以在封面印制项目编号,设计阶段、设计单位标志等容。

(二)方案扉页的要求扉页中上部:编制水土保持方案的书和工程设计证书的彩色复印件,注意有效期。

扉页下部:逐项列出设计单位地址、设计单位邮编、项目联系人、联系、传真、电子信箱等容,用3号或4号黑体或宋体字。

加盖方案质量专用章。

(三)方案责任页批准:应为证书单位的法定代表人或分管领导;核定:方案编制单位证书管理机构的负责人;审查:处室的技术负责人;校核:编制小组成员;编写:编制小组成员,主要执笔人;参加工作人员:编制小组成员,可分章节或分专业、分工注明。

注:责任页用黑体小3号字,须先用4号字印刷,后为签名;审查、校核、编写和参加工作人员须有编制方案上岗证书,并注明证书号。

(四)方案附件开发建设项目水土保持方案特性表大纲(送审稿)任务委托书;方案送审稿技术评审意见;水土流失防治责任围和水土保持设施的确认函;(不需要了)计划部门项目建议书批复文件***水土保持方案特性表注1.所在流域按七大流域(含其代管流域)、项目所在支流填写注2.直接影响区还包括移民拆迁与安置区、采矿塌陷区等注3.水土流失预测总量只建设期(机械完工期)根据预测责任围可能造成的水土流失总量(含背景值)注4.扰动土地整治率=(水土保持措施面积+永久建筑物面积)/扰动地表面积注5.水土流失总治理度计算按水保措施防治面积(含永久建筑物但不含水面、塌陷区)/水土流失总面积(含项目建设区未扰动的水土流失面)注6.防治类型之省级人民政府公告的水土流失重点预防保护区、重点监督区和重点治理区注7.土壤流失控制比计算按反感目标值/项目区土壤侵蚀容许值。

开发建设项目水土流失防治标准及防治措施布设课件

开发建设项目水土流失防治标准及防治措施布设课件
当前,我国水土流失防治工作面临着诸多挑战,如缺乏完善 的法规制度、技术标准不统一、监管力度不够等。因此,制 定统一的防治标准及措施,对于加强水土流失防治工作具有 重要意义。
水土流失现状及危害
水土流失是指在水力、风力、重力等外力作用下,水土资源和土地生产力的损失 和破坏。它不仅会导致土地退化、生产力下降,还会对生态环境造成不可逆转的 损害。
生态环境安全。
03
水土流失防治措施布设
工程措施布设
01
02
03
护坡工程
主要用于坡面防护,可采 用干砌石、浆砌石、混凝 土等材料进行护坡。
土地整治工程
对施工场地进行土地整治 ,包括土地平整、表土覆 盖等措施。
截排水工程
截断水流,防止坡面水土 流失,可采用截水沟、排 水沟等措施。
生物措施布设
植被恢复
通过实地调查、监测、统计 等方式获取数据,对防治措 施的实施效果进行定量评估 。同时,采用问卷调查、访 谈等方式收集公众对防治措 施的满意度等定性评估数据 。
根据开发建设项目的规模、 实施进度和防治措施的特点 ,设定合理的评估周期,一 般以季度、半年或一年为周 期进行评估。
根据评估结果,对防治措施 进行优化或调整,提高防治 效果。同时,将评估结果作 为项目验收和后期管理的重 要依据。
在施工场地及周边地区进 行植被恢复,可采用当地 适生植物进行种植。
绿化隔离带
在施工场地与周边地区之 间设置绿化隔离带,可采 用乔木、灌木等植物进行 种植。
生态补偿
对施工造成的水土流失进 行生态补偿,可采用种树 、种草等措施。
临时措施布设
临时防护设施
在施工期间设置临时防护设施,如临时排水沟、 挡土墙等。
05

水土流失防治方案

水土流失防治方案

水土流失防治方案
水土流失是我国面临的重要环境问题之一,为有效防治水土流失,保障国家生态安全和经济社会的可持续发展,特制定本方案。

一、指导思想
以科学发展观为指导,坚持“预防为主,综合治理”的方针,加强水土流失的预防和治理,改善生态环境,促进经济社会的可持续发展。

二、工作目标
通过实施水土流失防治方案,实现以下目标:
1.有效遏制新增水土流失面积;
2.逐步减少已流失土地数量;
3.恢复和改善生态环境,增强生态系统的稳定性;
4.促进区域经济社会的可持续发展。

三、工作措施
1.加强宣传教育,提高公众水土保持意识;
2.强化监督管理,严格控制人为因素造成的水土流失;
3.加大投入力度,完善水土保持基础设施;
4.推广生态农业,发展绿色产业;
5.强化科技支撑,提高水土保持工作的科技含量。

水土流失防治措施体系和总体布局

水土流失防治措施体系和总体布局

水土流失防治措施体系和总体布局防治措施体系根据不同防治分区水土流失特点和各自地形地貌、地质、土质等特点进行防治,提出具体对策和措施。

以水土流失预测分区为基础,划分为一般路基段、高填路堤段、深挖路堑段、桥涵工程、取土场区、弃渣场区、施工临建区、施工临时道路区,并将外购材料采购区、拆迁安置区纳入防治体系,提出水土流失防治要求。

在渣场、料场建立防护拦挡工程,使施工出现的弃渣、开挖面产生的水土流失在“点”上集中拦蓄:施工中形成的新生面(如路基、路堑边坡等) 采取截水(洪)沟、护坡和修筑挡渣墙(坎),保护边坡和坡脚稳定,同时使水土流失在“线”上有效控制,减少地表径流冲刷,使泥、土、石“难出沟、不下河、不入库”;同时对施工迹地进行土地整治——即进行土地的平整、改造、修复、种植水保林草或复耕,形成“面”的防治。

通过点、线、面防治措施有机结合、相互作用,形成立体的综合防治体系,达到保护地表,改善生态环境,防治水土流失的目的,实现水土流失由被动控制到综合开发治理的转变。

项目区水土流失防治措施体系详见附图8.3-1。

防治措施总体布局项目区水上流失防治按照“三同时”制度进行。

水土保持措施布设应以全面的观点来进行,做到先全局,后局部,先重点,后一般,不重不漏,轻重缓急,区别对待,其总的指导思想为:工程措施和植物措施有机结合,点、线、面上水土流失防治相辅,充分发挥工程措施控制性和时效性,保证在短时期内遏制或减少水土流失,再利用土地整治和林草措施涵水保土,实现水上流失彻底防治。

本项目的水上流失防治主要为项目建设区,其中公路主体工程建设区和弃渣场的水土流失将最严重,为重点防治区域。

在分区布设防护措施时,既要注重各自分区的水土流失特点以及相应的防冶措施、防治重点和要求,又要注重各防治分区的关联性、连续性、整体性、系统性和科学性。

根据现场踏勘,尤其要重视以下几种路段的水保防护措施:(1)依山傍田段:①充分考虑山体边坡稳定,采取边坡防护措施;②山坡及路基排水;③施工过程采取临时措施减少水流、泥沙冲刷农田。

[2019]7号关于水土保持工作的措施

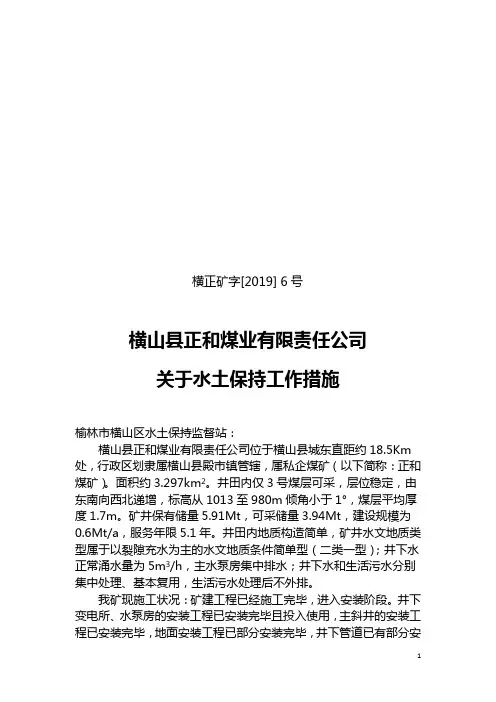

[2019]7号关于水土保持工作的措施

横正矿字[2019] 6号横山县正和煤业有限责任公司关于水土保持工作措施榆林市横山区水土保持监督站:横山县正和煤业有限责任公司位于横山县城东直距约18.5Km 处,行政区划隶属横山县殿市镇管辖,属私企煤矿(以下简称:正和煤矿)。

面积约3.297km2。

井田内仅3号煤层可采,层位稳定,由东南向西北递增,标高从1013至980m倾角小于1°,煤层平均厚度1.7m。

矿井保有储量5.91Mt,可采储量3.94Mt,建设规模为0.6Mt/a,服务年限5.1年。

井田内地质构造简单,矿井水文地质类型属于以裂隙充水为主的水文地质条件简单型(二类一型);井下水正常涌水量为5m3/h,主水泵房集中排水;井下水和生活污水分别集中处理、基本复用,生活污水处理后不外排。

我矿现施工状况:矿建工程已经施工完毕,进入安装阶段。

井下变电所、水泵房的安装工程已安装完毕且投入使用,主斜井的安装工程已安装完毕,地面安装工程已部分安装完毕,井下管道已有部分安装完毕;地面土建工程已完成95%。

矿井开工建设以来,始终把矿井建设和水土保持及环境保护放在同等重要的位置来管理和投入施工。

在水土保持工作中,一是坚持谁主管、谁负责的原则;二是明确施工方、监理方和建设方三方质量责任;三是派专人对水土保持的相应工程的施工进行监督检查(除正常的监督检查外,对隐蔽工程要盯守监督,阴雨天要对截水沟、排水沟、新栽植被重点检查,发现问题及时处理)。

为了有效的防治水土流失,特制定本措施。

1、水土流失防治目标及防治措施布设1.1水土流失防治目标1.1.1水土流失防治基本要求(1)建设生产类项目应严格按照“水土保持设施必须与主体工程同时设计、同时施工、同时投产使用”的规定,坚持“预防优先,先拦后弃”的原则,有效控制水土流失;(2)对防治责任区范围内的开发建设活动引起的水土流失进行防治,并使各类土地的土壤流失强度下降到该标准规定的流失强度;(3)对项目建设区内未扰动的、超过土壤容许流失量的地域进行水土流失防治,并使其土壤流失强度符合该标准规定;(4)在建设过程中,对水土流失状况、环境变化、防治效果等进行监测、监控,以保证水土流失防治达到该标准规定的要求。

8防治目标及防治措施布设

8防治目标及防治措施布设

8防治目标及防治措施布设8.1防治目标以控制和治理水土流失、保护和改善生态环境为第一目标,坚持经济、生态、社会三大效益并重。

项目区属甘肃省省级水土流失重点治理区,根据《开发建设项目水土流失防治标准》,本水土保持方案总体防治目标应执行二级防治标准。

因项目区平均土壤侵蚀强度为中度,因此,本项目只需结合当地的年平均降水量进行调整防治目标(当地的平均降水量为337.3mm,在400~600mm的基准范围之外),设计水平年时水土流失防治标准的调整值、各防治分区水土保持方案防治标准见表8—1。

8.2水土流失防治措施布设原则根据《开发建设项目水土保持技术规范》对可行性研究阶段水土保持方案的总体要求,水土流失防治措施的布局应遵循如下原则:(1)结合工程实际和项目区水土流失现状,因地制宜、因害设防、总体设计、全面布局、科学配置。

(2)减少对原地貌和植被的破坏面积,合理布设各项措施。

(3)项目建设过程中应注重生态环境保护,设置临时性防护措施,减少施工过程中造成的人为扰动及产生的废弃土。

(4)注重吸收当地水土保持的成功经验,借鉴国内外先进技术。

(5)树立人与自然和谐相处的理念,尊重自然规律,注重与周边景观相协调。

8.3水土流失防治措施体系及总体布局依据水土流失防治措施布设原则和工程建设过程中可能引发新增水土流失的特点,结合项目所经区域的自然条件和社会经济条件,在水土流失防治分区的基础上,水土保持措施布局应重点考虑项目区的地形、地貌类型,有效避免因场地平整、铁塔基础开挖、浇筑、线路架线等建设活动引起的水土流失。

本工程在施工中开挖量相对较小、经调配开挖量均可合理利用,无弃渣,但需对塔基基础开挖产生的临时堆土进行临时防护、对不同防治区的塔基施工扰动面、牵张场及临时施工便道提出防治的具体要求。

本水保方案水土流失防治体系见图8—1。

防治措施总体布局见图LQZ-03。

本水土保持方案水土流失防治体系见图8—1。

防治措施总体布局见图LJZ—03。

水土保持规范

水土保持规范
设置临时性防护措施,减少施工过程中造成 的人为扰动及产生的废弃土(石、渣)。
7、开发建设项目水土保持既要防治土的损 失,又要防治水的损失。
水土流失-在水力、风力、重力及冻融等自然营 力和人类活动作用下,水土资源和土地生产能力的 破坏和损失,包括土地表层侵蚀及水的损失(水土 保持术语)。
水的损失-大于土壤入渗强度的雨水或融雪水因 重力作用而沿坡面流失的现象(水土保持术语) 。
81江河湖海的防洪堤防浪堤抛石护脚等措施不列为不列为水土保持工程水土保持工程电厂围墙不列为水土不列为水土保持工程保持工程82开发建设项目拦挡和排水工程水土保持界定参考表应界定为水土保持工程的内容不应界定为水土保持工程的内容项目类型拦挡工程排水工程拦挡工程排水工程火电厂弃渣场拦挡工程厂区拦挡工程厂区内外排水系统厂内集雨蓄水池灰场截排水沟灰场排水竖井卧管涵洞盲沟冶金有色金属等工程废石场拦挡工程厂场内拦挡工程采坑周边截排水沟废石场截排水沟选矿厂内排水系统选矿厂外截排水沟尾矿坝冶炼渣坝挡水坝尾矿坝和冶炼渣库赤泥库排水竖井涵洞井采矿矸石场拦挡工程工业广场拦挡工程工业广场内外截排水沟排矸场排水盲沟涵洞露采煤矿排土场拦挡工程工业广场拦挡工程排土场截排水沟工业广场内外截排水沟水利水电弃渣场拦挡工程生产生活区拦挡工程生产生活区内外截排水场截排水沟公路铁路弃渣场拦挡工程附属设施区含站场拦挡工程路基路面截排水沟弃渣场取土场截排水沟附属设施区内外截排水系统路堑路堤挡墙输气输油管道工程穿跨越河沟道护岸及挡墙站场拦挡工程墙弃渣场拦挡工程管道沿线的截排水沟站场内外截排水沟输变电工程弃渣处置点挡墙站所拦挡工程塔基截排水沟站所内外截排水沟管道工程横坡和顺坡段边坡挡墙不应界定为水土保持工程
1、规范是开发建设项目建设全 过程需要遵循的技术规范
1.0.1 本规范适用于建设或生产过程中可能引起水土流失的 开发建设项目的水土流失防治(总则)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

本页面为作品封面,下载文档后可自由编辑删除!精品文档水土流失防治目标及防治措施布设8.1 水土流失防治目标开发建设项目水土流失防治,不仅要将新增的水土流失进行防治,还需结合区域水土流失重点防治区的划分和治理规划的要求,对项目区原有的水土流失进行治理。

项目建设过程中的水土流失防治,首先要将水土流失控制在本底土壤侵蚀模数范围之内,然后将其恢复到土壤容许流失量以下,促进项目区水土资源的可持续利用和生态系统的良性发展。

依据水土保持相关技术规范、标准,结合项目区气候气象特点、土壤侵蚀强度分级和地形地貌特征,提出水土流失防治定量目标。

按照《开发建设项目水土保持技术规范》(GB 500433—2008)的规定,开发建设项目水土保持方案应达到下列防治水土流失的基本目标:(1)项目建设区的原有水土流失得到基本治理。

(2)新增水土流失得到有效控制。

(3)生态得到最大限度的保护,环境得到明显改善。

(4)水土保持设施安全有效。

(5)扰动土地治理率、水土流失总治理度、土壤流失控制比、拦渣率、林草植被恢复率、林草覆盖率六项指标达到《开发建设项目水土流失防治标准》(GB 50434—2008)规定的建设类项目二级标准,目标值见本报告书第2.3节表2.3.1。

8.2 水土流失防治措施布设原则(1)本方案编制以《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》及有关配套法规、规章和其他规范性文件为主要依据,结合新疆维吾尔自治区水土保持有关规定拟定方案,并符合环境保护的总体要求。

(2)坚持“谁开发谁保护,谁造成水土流失谁治理”及减少控制扰动面积的原则,在广泛收集资料及现场踏勘的基础上,利用已有的水土保持治理经验,结合水电站建设项目的特点,合理界定水土流失防治责任范围。

(3)本方案要结合工程开发建设的特点,并根据当地的自然、社会环境及水土保持现状,因地制宜的布置各项防治措施,建立选型正确、结构合理、功能齐全、效果显著的水土保持综合防治体系。

水土保持措施既要满足水土保持的要求,又要避免重复设计。

(4)注重防治措施的时效性。

在水保方案制定过程中,一定要注意各种防护措施在时间安排上的合理性,这样才能使各种防护措施充分发挥其效能。

(5)生态效益优先原则。

优化施工组织设计,弃土、弃渣优先考虑综合利用,对弃渣先拦后弃;水土保持措施要与主体工程相互协调,工程措施与植物措施相结合。

(6)坚持工程建设及生产与保护水土资源相结合的原则,水电站的各项水土保持措施的规划布设应从电站实际出发,因地制宜、因害设防,使方案具有较强的针对性和可操作性。

(7)本方案作为主体工程设计的组成部分,与主体工程相互协调,并为整体项目服务。

坚持水土保持工程与水电站主体工程“同时设计、同时施工、同时投产使用”三同时的原则。

8.3 水土流失防治措施体系和总体布局本方案水土保持措施总体布局立足于对主体工程设计水土保持分析评价的基础上,提出需要进一步补充、完善和细化的防治措施,使各防治分区的水土流失措施既要满足本分区的功能需要,又要从总体上符合大石峡水电站工程水土流失防治的宏观要求。

工程坝址区及库区为高山峡谷区,其他施工场区为低山丘陵及河谷阶地。

项目所在地属典型的温带大陆性气候,干旱少雨,多风沙,植被稀疏简单,覆盖度低,土壤贫瘠,生态环境脆弱。

水力侵蚀和风力侵蚀并存,侵蚀动力主要为暴雨、洪水和大风。

施工开挖裸露面、碾压扰动区、填筑区、堆弃区为主要侵蚀对象。

水土保持方案主要针对不同侵蚀对象的侵蚀特点,因地制宜、因害设防。

临河型弃渣场以拦挡防冲等防水蚀措施为主,其他弃渣场坡脚采取适当拦护措施,确保弃渣不产生新的水土流失危害。

料场开采迹地、弃渣场顶部、临时施工迹地等平缓区,以覆盖砾石等防风蚀措施为主,保护和利用表土,发挥土壤种子库的潜能,以自然生态修复为主,结合区域植被景观,辅助必要的人工干预措施,恢复原有土地的利用功能。

业主营地结合风蚀防治,周边营造防风固沙林带,厂区内植树种草,绿化美化,并配套灌溉设施。

永久交通道路两侧设排水沟,营造道路防护林;临时道路重点做好施工期养护措施,严格控制车辆随意穿行,施工结束后尽可能恢复原有功能。

主体工程区,结合实际需要适当进行边坡生态防护绿化,改善局地环境。

各防治分区水土保持措施如下:(1)主体工程区初拟在坝肩开挖边坡坡脚栽植爬山虎、刺山柑等藤本植物进行生态绿化。

(2)施工生产生活区施工期临时堆料场采用防风抑尘网苫盖,防止风蚀。

临山一侧设临时排水沟,防止暴雨冲刷。

施工结束后拆除临建设施,清理场地,恢复原有土地利用功能。

(3)弃渣场区弃渣场按照“先拦后弃”的原则,渣场临河一侧先修挡渣墙,挡渣墙坡脚外侧设钢筋笼护脚,弃渣按稳定边坡分层堆放,逐层压实,渣顶及马道设截排水沟,坡面设置浆砌石网格防护护坡,为防止风蚀在渣顶进行砾石覆盖撒播盐节木、木地肤,渣坡马道栽种刺山柑。

(4)料场区料场开采前,在其周边设临时截水沟,取料结束后坑凹回填,平整场地,撒播草籽,尽可能恢复植被。

(5)交通道路区交通道路区施工期设临时排水沟,道路两侧营造道路防护林。

施工结束后,清理场地,栽植乔、灌、草恢复植被。

(6)移民安置区对移民安置区,充分结合安置区规划建设尽可能做到土石方挖填平衡,道路改建和边防设施复建尽量减少占地、破坏植被和弃土弃渣,根据安置区规划方案,安置区道路及周边恢复植被。

(7)水库淹没影响区库区周边营造乔灌木库岸防护林,固岸护滩,涵养水源。

大石峡水电站工程水土流失防治分区及水土保持措施总体布局图见附图14,水土保持措施一览表见表8.3-1,水土流失防治体系框图见图8.3-1。

表8.3-1 水土保持措施一览表图8.3-1 大石峡水电站水土流失防治体系框图8.4 工程措施典型设计8.4.1 设计标准按照水土保持总体布局及各防治分区措施体系,本方案水土保持工程防护措施主要进行挡渣墙、截排水沟、土地整治等措施的设计。

根据相关标准规范和地方有关规定,结合工程防护对象的规模特性等因素分别确定不同措施的设计标准。

(1)挡渣墙防洪标准大石峡水电站地处高山峡谷地貌,工程总弃渣量为1507.11万m3(松方),施工规划布设了5个弃渣场,其中4个为临河型弃渣场。

按照《开发建设项目水土保持技术规范》(GB 50433—2008)的规定,挡渣墙防洪标准必须同时满足防洪和拦渣的双重要求,挡渣墙的防洪标准与堤防工程相同,可按照堤防工程的规定执行。

根据《堤防工程设计规范》的规定,江、河、湖、海及蓄滞洪区堤防工程的防洪标准应根据防护对象的重要程度和受灾后损失的大小以及江河流域规划或流域防洪规划的要求分析确定。

由于开发河段现无防洪规划,因此挡渣墙的防洪标准主要参考《水电建设项目水土保持方案技术规范》的规定,并结合弃渣场所在河段的防护对象重要性综合确定。

最终确定各弃渣场的防洪标准,见表8.4-1。

表8.4-1 弃渣场防洪标准序号弃渣场名称弃渣量(松方)万m3类型等级设计洪水重现期(a)校核洪水重现期(a)挡渣墙安全超高(m)1 1#弃渣场99.38 临河型 4 30水库设计洪水位与正常蓄水位两者的高值(789.0m)0.72 2#弃渣场29.15 临河型 4 20主体工程设计洪水(50)0.73 3#弃渣场及倒运场302.69 临河型504 4#弃渣场1022.47 505 5#弃渣场12.74 临河型20(2)弃渣边坡及挡渣墙稳定安全系数根据《开发建设项目水土保持技术规范》、《堤防工程设计规范》和《水利水电工程边坡设计规范》的规定,弃渣边坡稳定安全系数、挡渣墙抗滑安全系数、抗倾覆安全系数应满足表8.4-2的标准要求。

表8.4-2 边坡及挡渣墙稳定安全系数标准值序号 项目 边坡稳定安全系数抗滑稳定安全系数抗倾覆稳定安全系数1 边坡 1.3 2挡渣墙1.31.5(3)截排水沟设计标准根据《开发建设项目水土保持技术规范》GB 50433—2008的规定,截排水沟设计标准按10年一遇1h 降雨量设计,即45.4mm/h 。

8.4.2 主体工程区(1)截排水设计施工前,在厂房后边坡上开挖线上方布置截排水沟,拦截坡面降水汇流,沿两侧排出厂区,防止冲刷侵蚀。

截排水沟断面为梯形,坡比1∶1,底宽0.4m ,深0.5m ,比降不小于2%。

采用M7.5浆砌石砌筑,衬砌厚度0.3m 。

排水沟总长290m 。

(2)截水沟过流量复核 1)清水洪峰流量Q B :F 0.278Q B ki =式中:Q B ——最大清水洪峰流量,m 3/s ; k ——径流系数;取0.7; i ——降雨强度,取45.4mm/h ; F ——坡面汇水面积,km 2。

2)排水沟过水断面计算公式为:式中:A 2——排水沟断面面积,m 2; Q ——设计坡面最大径流量,m 3/s ; C ——谢才系数; R ——水力半径,m ;i ——排水沟比降,平均取0.02。

Ri C QA =23)R 值的计算:χ/A R 2=式中:R ——水力半径,m ; A 2——截水沟断面面积,m 2;χ——截水沟断面湿周,m 。

4)C 值的计算:6/11R nC =式中:n ——糙率0.02截水沟过流量计算结果见表8.4-3。

表8.4-3 厂房后边坡截水沟过流量计算表序号 集水面积 (F )设计流量 (Q B )深 (h ) 边坡 (m ) 底宽 (B ) 过水断面面积 (A2)比降 (i ) 实际过流量 (Q )复核计算结果1经计算,厂房后边坡所设截排水沟断面尺寸满足坡面排水需要。

(3)工程量根据截排水沟典型设计的单位工程量推算的主体工程区水土保持工程措施工程量见表8.4-4。

表8.4-4 主体工程区水土保持工程措施工程量表序号 项目 单位 数量 备注 1 排水沟 土方开挖 m 3 土方填筑 m 3浆砌石m 38.4.3 弃渣场区8.4.3.1 1#弃渣场(1)渣场简况位于左岸厂房下游约700m处的野西瓜沟沟口,长约350m,宽约250m。

为一级阶地、河漫滩和沟口洪积扇地貌,地形相对较平缓,地面高程1474~1478m。

占地面积5.55hm2,弃渣量99.38万m3(松方),渣场起堆高程1478.00m,渣顶高程1520.00m,最大堆高40m。

弃渣来源为右岸坝基开挖、引水洞进口部分土石方开挖弃料。

(2)工程措施典型设计堆渣前在坡脚处设M7.5浆砌石挡渣墙,顶宽1.0m,外坡比1:0.3,背坡直立,防护总高度5.0m,基础埋深1.5m, 防护总长度575m。

每隔10m设一宽2cm的纵向伸缩沉陷缝,距地面不小于20cm处设一排排水孔,孔径100mm,间距3m。

弃渣边坡为1∶1.75。

挡墙以上至789.70m之间堆渣坡面采用M7.5浆砌石护坡,浆砌石厚度为0.30m。

为防止渣体内渗流集水影响渣场稳定安全,在浆砌石坡面上预留排水孔,孔径10cm,孔距为3m,排距为2m,梅花形布置。
