京沪高速铁路路基施工实施细则

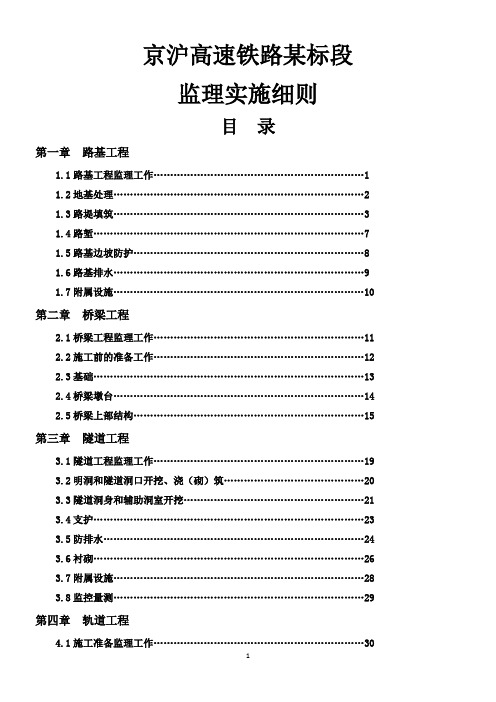

京沪高速铁路某标段监理实施细则

京沪高速铁路某标段监理实施细则监理实施细则目录第一章路基工程1.1路基工程监理工作 (1)1.2地基处理 (2)1.3路堤填筑 (3)1.4路堑 (7)1.5路基边坡防护 (8)1.6路基排水 (9)1.7附属设施 (10)第二章桥梁工程2.1桥梁工程监理工作 (11)2.2施工前的准备工作 (12)2.3基础 (13)2.4桥梁墩台 (14)2.5桥梁上部结构 (15)第三章隧道工程3.1隧道工程监理工作 (19)3.2明洞和隧道洞口开挖、浇(砌)筑 (20)3.3隧道洞身和辅助洞室开挖 (21)3.4支护 (23)3.5防排水 (24)3.6衬砌 (26)3.7附属设施 (28)3.8监控量测 (29)第四章轨道工程4.1施工准备监理工作 (30)4.2线路基桩 (32)4.3铺轨前铺碴 (32)4.4无碴道床 (33)4.5有缝线路轨道 (35)4.6道岔及铺轨伸缩调解器 (37)4.7道口、防护栅栏 (39)4.8护轨 (39)4.9线路、信号标志 (39)4.10轨道加强设备 (40)第一章路基工程1.1路基工程监理工作1.1.1路基工程监理工作流程图图1.1.1 路基工程监理工作流程图1.1.2监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场的情况。
1.1.3检查施工单位的土工试验室和室外检测设备,仪器设备应经过有关部门标定且在有效标定期,试验人员应持证上岗并熟悉检测试验方法。
1.1.4监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量。
1.1.5监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。
1.1.6对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行平行检验或见证取样检测。
1.2 地基处理1.2.1地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等)、特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。
监理部京沪高速铁路某标段监理实施细则

监理部京沪高速铁路某标段监理实施细则京沪高速铁路某标段监理实施细则目录第一章路基工程1 11 .1 路基工程监理工作……………… …………………………………… …1 11 12 .2 地基处理……………………… ……………………………… … ………2 21 13 .3 路堤填筑……………………… ………………………………… … ……3 31 14 .4 路堑................................. .................................... ... (7)71 15 .5 路基边坡防护………………… ………………………………… … ……8 81 1. .6 6 路基排水……………………… ……………………………………… …9 91 17 .7 附属设施……………………… ……………………………………… …10第二章桥梁工程2 21 .1 桥梁工程监理工作............................................. (11)2 22 .2 施工前的准备工作....................................... (12)2 23 .3 基础.................................... (13)2 24 .4 桥梁墩台………………………………… ………………………………142 25 .5 桥梁上部结构....................................... ............ (15)第三章隧道工程3 31 .1 隧道工程监理工作.............................. (19)3 32 .2 明洞和隧道洞口开挖、浇(砌)筑......... (20)3 33 .3 隧道洞身和辅助洞室开挖.......................................... (21)3 34 .4 支护.......................................... (23)3 35 .5 防排水…………………………………………… ………………………243 36 .6 衬砌................................................... (26)3 37 .7 附属设施………………… ………………………… ……………………283 38 .8 监控量测………………………………………… ………………………29第四章轨道工程4 41 .1 施工准备监理工作............................................. (30)4 42 .2 线路基桩……………………………………… …………………………324 43 .3 铺轨前铺碴……………………………………… ………………………3 32 24 44 .4 无碴道床……………………………………… …………………………334 45 .5 有缝线路轨道............................................. (35)4 4. .6 6 道岔及铺轨伸缩调解器............................................. (37)4 47 .7 道口、防护栅栏……………… …………………………………………394 48 .8 护轨............................................. (39)4 49 .9 线路、信号标志………………… ………………………………………394 40 .10 轨道加强设备………………… ………………………………………40第一章路基工程1 11 .1 路基工程监理工作1 11 .1.1 路基工程监理工作流程图图图1 1 .1.1路基工程监理工作流程图1.1.2 监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场的情况。
京沪路基工程施工方案、方法及措施

京沪路基工程施工方案、方法及措施在交通基础设施建设中,路基工程是至关重要的一环。
京沪路作为我国两大经济中心连接的重要通道,其路基工程的施工方案、方法及措施必须具备高效性、可靠性和安全性。
本文将深入探讨京沪路基工程施工的关键方案、方法及施工措施。
1. 施工方案1.1 工程准备在进行京沪路基工程施工前,必须做好充分的工程准备工作。
包括但不限于制定详细的施工计划、编制施工方案、准备好必要的设备和材料等。
施工方案应该经过严格的评审和审核,确保施工过程中不出现意外和延误。
1.2 施工组织京沪路基工程施工需要严格的组织管理。
合理划分施工区域、确定施工序列、制定施工任务分工方案等是施工组织的基本内容。
同时,必须合理配置施工人员和技术人员,确保施工过程中的协调和顺畅。
2. 施工方法2.1 机械化施工为提高施工效率和质量,京沪路基工程应采用机械化施工方法。
包括使用挖掘机、铲车等设备进行土方开挖和填筑,以及运输设备进行材料运输。
机械化施工不仅可以减少人工劳动,还可以降低施工成本。
2.2 智能化监控施工过程中,应使用智能化监控系统对施工进度和质量进行实时监测。
通过传感器、摄像头等设备对施工现场进行监控,及时发现问题并及时解决,确保施工安全和质量。
3. 施工措施3.1 安全措施施工过程中,必须严格遵守安全操作规程,做好安全防护工作。
包括设置安全警示标志、配备安全员、定期进行安全培训等措施,有效防止施工意外的发生。
3.2 环境保护京沪路基工程施工必须符合环保要求,保护施工现场周围的环境。
应采取减少扬尘、噪音等污染措施,做好施工废弃物的处理和回收工作,保护周边生态环境。
结语综上所述,京沪路基工程施工方案、方法及措施是确保施工顺利进行、质量可控的关键。
只有合理制定施工方案、采用适当的施工方法、实施有效的施工措施,才能保证京沪路的基础设施达到高标准,为经济社会发展提供坚实支持。
高速铁路路基施工暂行规定

高速铁路路基工程施工暂行规定(报批稿)二○○三年十一月前言为了加强京沪高速铁路路基施工技术管理,保证施工安全和工程质量,根据铁道部高速铁路办公室“关于《高速铁路工程技术标准研究编制》计划安排的通知”(高速办[2000]8号)要求,按照《京沪高速铁路设计暂行规定》,并参考《秦沈客运专线铁路路基施工技术细则(试行)》及《铁路路基施工规范》,制定本规定。
本规定应与《铁路路基施工规范》(TB10202)、《铁路混凝土与砌体工程施工规范》(TB10210)、《铁路路基边坡绿色防护技术暂行规定》配合使用。
本规定共分11章,主要内容包括:总则、术语和符号、施工准备、地基处理、路堤、路堑、过渡段、特殊路基、路基防护及排水、路基附属及相关工程、环境保护。
另有2个附录。
在执行本规定过程中,希望各单位结合工程实践,认真总结经验,积累资料。
如发现需要修改和补充之处,请及时将意见和有关资料寄交中铁四局集团有限公司技术处(合肥市望江东路96kgn ,邮编:230023),并抄送铁道部高速铁路办公室(北京市复兴路10号,邮编:100844)、铁路工程技术标准所(北京市海淀区羊坊店路甲8号,邮政编码:100038),供今后修改时参考。
本规定由铁道部建设管理司负责解释。
本规定组织编写单位:铁道部高速铁路办公室本规定主编单位:中铁四局集团公司本规定参编单位:中铁一局集团公司、中铁二局集团公司、中铁十二局集团公司、中铁十四局集团公司,铁道第三勘察设计院,铁道第四勘察设计院,铁道部科学研究院、西南交通大学。
本规定主要编写人员:袁广龙、何贤军、赵伊平、章国辉、孙四平、万为胜、覃国俊、刘凯年、王崇新、袁秀英、赵勤俭、林原、吴波、辛维克、黄直久、石斌、祝景寰、尤昌龙、李学乾、王兴荣、张在保、叶阳升、史存林、邵丕彦、罗强。
1 总则1.0.1为了统一京沪高速铁路路基工程施工技术要求,保证工程质量,制定本规定。
1.0.2本规定适用于京沪高速铁路路基工程施工。
高铁路基施工暂行规定

高速铁路路基工程施工暂行规定(报批稿)二○○三年十一月前言为了加强京沪高速铁路路基施工技术管理,保证施工安全和工程质量,根据铁道部高速铁路办公室“关于《高速铁路工程技术标准研究编制》计划安排的通知”(高速办[2000]8号)要求,按照《京沪高速铁路设计暂行规定》,并参考《秦沈客运专线铁路路基施工技术细则(试行)》及《铁路路基施工规范》,制定本规定。
本规定应与《铁路路基施工规范》(TB10202)、《铁路混凝土与砌体工程施工规范》(TB10210)、《铁路路基边坡绿色防护技术暂行规定》配合使用。
本规定共分11章,主要内容包括:总则、术语和符号、施工准备、地基处理、路堤、路堑、过渡段、特殊路基、路基防护及排水、路基附属及相关工程、环境保护。
另有2个附录。
在执行本规定过程中,希望各单位结合工程实践,认真总结经验,积累资料。
如发现需要修改和补充之处,请及时将意见和有关资料寄交中铁四局集团有限公司技术处(合肥市望江东路96kgn ,邮编:230023),并抄送铁道部高速铁路办公室(北京市复兴路10号,邮编:100844)、铁路工程技术标准所(北京市海淀区羊坊店路甲8号,邮政编码:100038),供今后修改时参考。
本规定由铁道部建设管理司负责解释。
本规定组织编写单位:铁道部高速铁路办公室本规定主编单位:中铁四局集团公司本规定参编单位:中铁一局集团公司、中铁二局集团公司、中铁十二局集团公司、中铁十四局集团公司,铁道第三勘察设计院,铁道第四勘察设计院,铁道部科学研究院、西南交通大学。
本规定主要编写人员:袁广龙、何贤军、赵伊平、章国辉、孙四平、万为胜、覃国俊、刘凯年、王崇新、袁秀英、赵勤俭、林原、吴波、辛维克、黄直久、石斌、祝景寰、尤昌龙、李学乾、王兴荣、张在保、叶阳升、史存林、邵丕彦、罗强。
1 总则1.0.1为了统一京沪高速铁路路基工程施工技术要求,保证工程质量,制定本规定。
1.0.2本规定适用于京沪高速铁路路基工程施工。
京沪高速铁路某标段监理实施细则

1
1.3.8膨胀土路基上路堤填筑的质量控制要点
1久排水设施做好地面水、地下水的排放,排水沟应随挖随砌,铺砌必须及时完成。施工过程中,施工、生活用水不得流入路基范围内。
1
1
1
1.4路堑
1.4.1路堑开挖前,监理工程师应督促施工单位做好排水沟、堑顶截水沟、天沟。堑顶为土质或含软弱夹层的岩层时,天沟应及时铺砌或采取其他防渗措施。天沟、截水沟检查要点如下:
4.10轨道加强设备…………………………………………………………40
第一章 路基工程
1.1路基工程监理工作
1.1.1路基工程监理工作流程图
图1.1.1 路基工程监理工作流程图
1.1.2监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场的情况。
1.1.3检查施工单位的土工试验室和室外检测设备,仪器设备应经过有关部门标定且在有效标定期,试验人员应持证上岗并熟悉检测试验方法。
1.1.4监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量。
1.1.5监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。
1.1.6对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行平行检验或见证取样检测。
4地面横坡陡于1:2.5的基底,应挖台阶,台阶面宽度不小于1.0m。
1.3.4路堤填筑材料的质量控制要点
1
1
1
1
1.3.5压实施工的质量控制要点
1
1
1
1
1
1
1
1
1
京沪高速铁路路基施工技术方案
第一章京沪高速软基处理施工技术方案一、粉喷桩施工技术方案高速铁路对地基变形量的要求很高,要求工后沉降为0,桥头过渡段不大于是5CM,在高速铁路施工中经常会遇到软弱路基,必须采取加固措施使大部分沉降量在施工期内完成,尽量降低使用期的残余沉降量,粉喷桩是目前经常使用的加固软基技术的一种。
粉体喷射搅拌加固软土地基,是通过专用的深层喷射搅拌机械将粉状加固料用压缩空气喷入地基深部,凭借钻机回转钻头的叶片与原位软土强制搅拌、混合压密,吸收地下水,使粉状加固料与软土充分混合,进行一系列物理、化学反应,形成具有水稳性及一定强度的完整柱状加固体。
这种柱状加固体与周围软土组成复合地基,提高地基承载力减少地基沉降。
1.粉喷桩施工主要施工设备及技术要求1.1钻机钻机是粉体喷射搅拌法施工的主要成柱机械。
它必须满足:1)动力大,扭矩大,适合大直径钻头成桩。
2)具有正向钻进,反转提升的功能。
3)提升力大,并能实现均匀提升。
1.2粉体发送器粉体发送器是定时发送粉体材料的设备,它是粉体喷射搅拌法加固软土地基施工机械中的关键设备。
施工时根据钻机的提升速度、钻机的转速、搅拌钻头的类型,通过控制转鼓的转速来选择合理的粉体发送量。
1.3空气压缩机粉体喷射法的粉体喷出,是以空气压缩机做为风源。
其选型主要受加固工程的地质条件和加固深度所控制。
1.4搅拌钻头粉体喷射搅拌法凭籍搅拌钻头叶片的搅拌作用使灰粉与软土混合,因此搅拌钻头的形状直接影响灰、土的搅拌效果。
钻头的形式应保证于反向旋转提升时,对柱体有压密作用,而不是使灰、土向地面翻升而降低柱体质量。
另外还有压力胶管、定位卡具、仪表控制装置等2、施工工艺流程:详见粉喷桩施工工艺流程图粉喷桩施工工艺流程图3、操作方法及技术要点1)清表:按界桩范围,清除原地面子20CM厚的耕植上,场地低洼处应回填粘性土、不得回填杂植上、地表过软处应采取防止机械失稳或沉陷的措施,并初压平整,测定平整后的地面标高。
2)放样:根据导线点,定出基轴线,按等间距平格网平差放样,布置出所有桩位。
京沪高速铁路箱梁预制、架设施工细则
京沪高速铁路箱梁预制、架设施工细则一、前言为了确保京沪高速铁路的顺利建设和安全运营,本文档旨在规范箱梁预制和架设过程中的各种施工细节和注意事项。
所有施工人员和相关管理人员必须严格遵守本文档的要求执行。
二、箱梁预制箱梁预制是京沪高速铁路建设中的重要环节,对于保证工程质量和工期具有重要意义。
具体要求如下:1.箱梁预制应在室内生产,保证生产环境通风、温度、湿度等条件符合要求。
2.严格按照设计图纸和规范要求进行制作,保证箱梁的几何尺寸、质量、强度等满足要求。
3.在预应力钢筋的张拉、压浆、切割等工序中,必须按照要求采取安全防护措施,避免事故发生。
4.箱梁的运输、装卸应严格按照相关规定进行,避免箱梁在运输中发生变形、裂纹等问题。
三、箱梁架设箱梁架设是京沪高速铁路建设中的关键环节之一,直接关系到铁路的安全运营。
具体要求如下:1.架设前应制定详细的工序方案和安全措施,保证施工过程中的人员和设备安全。
2.严格按照设计图纸和规范要求进行箱梁的吊装、定位和调整,保证箱梁的几何位置正确、水平度和垂直度符合要求。
3.在箱梁的浇筑及预应力张拉、压浆等环节中,必须严格按照设计规范和安全操作规程进行施工,确保箱梁的强度和稳定性。
4.在完成箱梁架设后,应根据要求进行验收和质量评定,确保箱梁的质量和安全可靠。
四、施工安全在箱梁预制和架设的过程中,施工安全是至关重要的。
为了确保施工工人的生命安全和财产安全,我们要求:1.所有参与施工的人员必须经过专业培训和考核,并具备相应的操作技能和安全意识。
2.施工现场必须划定安全警戒线,对装卸、吊装等直接涉及到人员安全的环节必需有专人把关,确保施工现场的安全。
3.采取安全防护措施和应急措施,保证施工人员的人身安全和设备的完好性。
4.在施工过程中,任何不符合安全要求的情况,都应及时发现并加以处理,确保施工现场的安全稳定。
五、总结京沪高速铁路是一项重要的基础设施工程,箱梁预制和架设是工程建设中的关键环节。
京沪高速路基施工技术方案
京沪高速铁路路基施工技术方案一、路基填料加工技术方案1、路基填料的技术要求与标准2、路基填料料场的选择要求3、路堤填料的加工方法及要求4、基床底层填料的加工方法及要求5、基床表层填料的加工方法及要求6、路基填料加工的质量控制措施7、路基填料的检验方法及要求二、路基补充勘探技术方案路基补勘高速铁路的施工中是十分重要的,若路基地质较弱,且没有被探明,必然会给路基产生大的变形,留下隐患。
设计时的地质调查和勘探由于种种原因,勘探密度小,不可能对地质情况进行全面勘探,部分地段的地质情况很可能与设计不符。
因此,施工单位在开工前对线路的地质情况进行详细的补勘,以验证地质资料,确保不因地质原因而造成路基产生变形。
具体实施如下:、1.路基补勘方法:根据线路路基的不同地质情况,可选用轻型动力触探N10重型动力触探N、标贯、静力触探四种原位测试方法的一种。
63.52.补勘密度:沿路基中线先采用轻型动力触探每50m一点,进行初步补充勘探,对发现有问题的地段再加大补勘密度,并采用其它补勘方法进行验证。
3.对发现地表以下 2.5m的范围内,承载力不能满足[σ]≥0.18MPa或Ps>1.5MPa时,会同设计、监理进行现场勘察并进行变更处理。
三、路基试验段的工艺试验研究技术方案由于京沪高速铁路路基工后沉降一般地段要求为0,要保证如此严格的工后沉降,又没有成熟的施工经验可借鉴,而且由于碾压机械、填料种类不同,因而机械组合、工艺参数和技术措施必须通过试验取得,这是保证高速铁路路基施工质量必不可少的重要环节。
3.1填料的选择与试验3.1.1在开工前对所要采用的土场及线路取样进行全面的土工试验,以取得足够详细的数据,为基底处理、取土场的选择、弃方利用等提供施工依据,确定最佳施工方案。
3.1.2填料的适用范围及技术标准根据《时速350km/h新建铁路线桥隧设计暂行规定》,细粒土及粗粒土的适用范围及技术标准列于表4。
表4:填料使用范围及技术要求3.2试验段压实工艺试验3.2.1压实试验目的(1)确定最佳铺层厚度(2)选定最优化组合的碾压机械及压实遍数(3)确定不同类型填料的最佳压实工艺参数(4)确定不同类型碾压机械的最佳碾压遍数(5)确定最佳含水量的控制范围及方法(6)核定经济合理的工艺流程和方法3.2.2试验程序和方法利用初选的压实机具在确定的200~400米的填筑小区段内进行填筑压实,并对不同的填料种类均进行压实试验。
京沪高速铁路某标段(路基工程)实施性施工组织设计_secret
京沪高速铁路某标段(路基工程)实施性施工组织设计目录1、施工组织设计编制说明 (4)1.1、编制依据 (4)1.2、编制原则 (4)1.3、编制范围 (5)2、工程概况 (5)2.1、工程概况简介 (5)2.2、主要技术标准 (6)2.3、自然地理特征 (6)2.4、主要工程数量 (9)3、施工准备 (9)4、施工措施 (9)5、临时设施安排 (13)5.1、施工便道 (13)5.2、施工用电 (13)5.3、施工用水 (13)5.4、取土场 (13)6、施工安排 (13)6.1、施工进度计划 (14)7、施工方案及施工方法 (14)7.1、原地面处理 (14)7.2、换填 (14)7.3、砂(碎石)垫层 (15)7.4、基床表层级配碎石(级配砂砾石)填筑施工 (16)7.5、冲击压实及振动碾压.......................... 错误!未定义书签。
7.6、在路堤与桥台过渡段填筑 (21)7.7、路基排水 (25)7.8、立体植被网+喷播植草防护 (27)7.9、浆砌片石骨架护坡 (28)8、冬季施工安排 (30)8.1、防寒目标 (30)8.2、做好冬季施工人员的防寒保护 (30)8.3、冬季施工应急预案 (30)9、质量目标和保证措施及已完工程和设备的保护措施 (31)9.1、质量目标 (31)9.2、工程创优及质量保证体系 (31)9.3、创优保证措施 (31)10、安全目标和安全保证体系及措施 (32)10.1、安全目标 (32)10.2、安全保证体系 (32)10.3、安全生产管理制度 (33)10.4、安全生产责任书制度 (34)10.5、安全生产技术交底制度 (35)10.6、安全交底要有书面的签字记录。
(35)10.7、安全生产教育制度 (36)10.8、安全教育的内容 (36)10.9、三级安全教育 (37)10.10、安全生产检查制度 (39)10.11、安全生产交接班制度 (39)10.12、安全事故报告和处理制度 (40)10.13、施工安全措施 (40)11、施工环保、水土保持目标 (40)11.1、环保目标 (40)11.2、施工环保、水土保持管理体系、水土保持“三同时”制度 (40)11.3、固体废弃物处理 (42)12、文明施工、文物保护 (42)12.1、文明施工技术措施 (42)12.2、文物保护管理措施 (43)1、施工组织设计编制说明1.1、编制依据1)新建京沪高速铁路土建工程设计图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京沪高速铁路路基施工实施细则
一、施工目标
二、施工准备
1.施工前必须进行土质勘测,了解施工地区的土壤情况和地质特点。
根据调查结果制定施工方案。
2.准备施工所需的材料和设备,确保施工过程中能够顺利进行。
三、施工过程
1.开挖土方:根据设计要求和土质勘测结果,采取合理的开挖方法和开挖深度,确保路基夯实。
2.填筑路基:采用土方充填、碎石填筑等方法,根据设计要求进行填筑,确保路基的平整和坚固。
3.路基夯实:使用夯实机械进行路基夯实,夯实密实度要符合相关规范要求。
4.排水设施的建设:在路基上设置排水设施,确保路基排水顺畅。
5.施工监控:在整个施工过程中进行严密的监控,确保施工质量和进度。
6.施工记录:对每个施工阶段进行详细记录,包括施工时间、施工人员和使用的材料等。
四、施工质量控制
1.施工方案必须符合相关设计要求和技术标准,且施工过程中不能随
意更改。
2.施工人员必须持有相应的证书,具备相关专业知识和技能。
3.施工过程中必须进行质量检测,确保施工质量符合标准要求。
4.对施工过程中出现的问题及时处理,确保施工质量稳定和安全。
五、施工安全措施
1.施工人员必须佩戴安全帽和其他个人防护装备,严禁在施工区域内
乱丢乱扔物品。
2.施工现场必须设置明显的警示标志,确保施工人员和过往车辆的安全。
3.施工区域必须有专人进行管理和操作,确保施工过程中不发生事故。
4.施工过程中严禁酒后作业和违规操作,如有违反将严肃处理。
六、施工进度和验收
1.施工进度必须按照施工计划进行,如有延误必须及时报告并采取措
施进行补救。
2.施工验收必须符合相关标准和规定,验收合格后方可进行下一阶段
的施工。
七、总结
京沪高速铁路路基施工实施细则的制定对于施工质量和安全具有重要
意义。
通过规范施工过程和实施质量控制措施,可以确保施工质量稳定和
安全,为京沪高速铁路的顺利建设和运营奠定良好的基础。
同时,施工过
程中必须严格遵守相关安全规定,确保施工人员和过往车辆的安全。
只有这样,才能保证京沪高速铁路的顺利建设和运营。
