PHC管桩冬季施工方案

合集下载

PHC管桩冬季施工方案

PHC管桩冬季施工方案

PHC管桩冬季施工方案一、工程概况工程名称:江苏华电句容煤炭储运工程。

工程地点:镇江市句容市华电路句容电厂内。

拟建镇江港高资港区江苏华电句容煤炭储运工程紧邻句容电厂,位于句容市北部,长江下游镇扬河段世业洲右汉口门的右岸、大道河口至虹桥口岸段。

厂区地理坐标概位为119°15’ E, 32° 12’ No厂区距句容约SOknir距镇江市约20knu轨道基础下地基采JUeeOOPHC管桩(C型几桩顶标高4. SOm,桩底标高-31. 25in〜33. 177m 不等。

桩工程量约18000nb共480根,其中360根直桩.120根斜桩,斜桩斜率8:1。

拟建场地现状主要为空地,局部有施丄便道、堆上,除堆上外地势较平坦。

中心地带日前已少量积水。

拟建场地位于江苏省镇江市句容市华电路属平原正常地带正常沉积地段,按地层沉积时代、成因类型及其物理力学性质指标的差异详见地勘报告。

桩端进入土层满足设计要求。

山于该工程合同工期紧,为满足业主的要求,不影响工期,必须在冬季困难能克服的悄况下需采取一定的措施,继续施工。

二.冬季施工的项目PHC管桩的施工三.PHC管桩冬季施工需解决的问题PHC桩冬期施工过程中的焊接质量控制;2、管桩桩机钢丝绳的养护:3、机械设备的工作措施:4、冬季施工人员的注意事项。

四、冬季施工注意事项进入冬季施工阶段,也是安全生产事故高发阶段,施丄项U部必须高度巫视安全生产, 积极定期、定岗、定人检査施工现场存在的安全隐患,并及时消除隐患。

(一)PHC桩接头焊接的质量控制1、PHC桩接头焊接过程中增大焊接电流,减低焊接速度;2、桩焊口周围设置挡风圉挡;3、当温度低于零下2摄氏度时,停止施丄。

(二)桩机钢丝绳的注意事项1、桩机钢丝绳在使用过程中必须经常检查其强度,冬季施工时就必须每周进行一次全面检查。

必须经常注意进行检查有无断裂破坏情况及其是否使用,或需调换新绳,确保安全。

2、桩机钢丝绳在使用过程中严禁超负荷使用,不应受冲击力,在它们的接触处要垫以木板,帆布、麻袋或其他衬垫物以防止物件的快口棱角损坏钢丝绳而产生设备和人生事故。

桩基工程冬季施工方案(3篇)

桩基工程冬季施工方案(3篇)

第1篇一、前言冬季施工是桩基工程中常见的一种施工方式,由于冬季气温低,施工环境恶劣,对施工质量、进度和成本都会产生一定的影响。

为确保桩基工程在冬季施工中的顺利进行,特制定本方案。

二、工程概况1. 工程名称:XX桩基工程2. 工程地点:XX市XX区XX路3. 工程规模:占地面积约XX平方米,建筑面积约XX平方米4. 施工单位:XX建设集团有限公司5. 施工周期:201X年X月至201X年X月三、冬季施工特点及难点1. 气候特点:冬季气温低,风力大,湿度小,施工条件恶劣。

2. 材料特性:冬季混凝土、水泥、砂石等材料易受冻,强度降低。

3. 施工难点:(1)桩基施工过程中,桩身易受冻,影响桩基质量。

(2)冬季施工过程中,施工设备易受冻,影响施工进度。

(3)冬季施工过程中,施工人员易受冻,影响施工效率。

四、冬季施工方案1. 施工准备(1)组织施工人员参加冬季施工技术培训,提高施工人员冬季施工技能。

(2)对施工人员进行安全教育,确保施工安全。

(3)检查施工设备,确保设备正常运行。

(4)储备足够的冬季施工材料,如防冻剂、保温材料等。

2. 施工技术措施(1)桩基施工①桩基施工前,对桩位进行复测,确保桩位准确。

②桩基施工过程中,采用保温措施,如搭设保温棚、覆盖保温材料等,防止桩身受冻。

③桩基施工过程中,采用快速施工方法,缩短施工时间,降低受冻风险。

④桩基施工完成后,对桩基进行质量检查,确保桩基质量符合要求。

(2)混凝土施工①混凝土施工前,对原材料进行保温处理,如使用保温材料覆盖、加热等。

②混凝土搅拌过程中,加入适量的防冻剂,确保混凝土强度。

③混凝土浇筑过程中,采用保温措施,如搭设保温棚、覆盖保温材料等,防止混凝土受冻。

④混凝土养护过程中,采用保温措施,如覆盖保温材料、加热等,确保混凝土强度。

(3)施工设备①对施工设备进行保温处理,如使用保温材料覆盖、加热等。

②定期检查设备运行情况,确保设备正常运行。

③对设备进行防冻处理,如添加防冻液、更换机油等。

PHC管桩冬季施工方案

PHC管桩冬季施工方案

PHC管桩冬季施工方案1.挖掘基坑首先,根据设计要求规划基坑的位置和尺寸。

然后,使用挖掘机或其他装备进行挖掘。

在冬季,由于土壤的冻结,挖掘土方较为困难,因此可以采取加热或预先除雪的方法,以便于挖掘机的工作。

另外,尽量减少基坑的开挖时间,以减少土方冻结的可能性。

2.安装桩型在冬季施工中,更适合使用钻孔的方式来安装PHC管桩。

首先需要准确测量桩孔位置,并使用钻建分析工具确定桩孔的施工条件。

然后,使用钻机钻孔,并根据设计要求安装钢筋笼和临时导管。

3.浇筑混凝土在冬季施工中,混凝土的配比和浇筑要求与其他季节相比有所不同。

首先需要根据当地气候状况调整混凝土的配比,增加热掺合料的使用量,以提高混凝土的抗冻性。

混凝土搅拌设备应设置保温设施,防止混凝土凝固前结冰。

此外,在浇筑混凝土前,需要将桩孔内的积雪清除干净,并使用加热设备预热。

4.混凝土凝固在冬季施工中,由于气温低,混凝土的凝固时间会延长。

因此,需要采取一系列措施来保持施工质量。

首先,要尽可能避免天气寒冷、风力大的施工日。

其次,采用加热设备或覆盖保温材料,防止混凝土过早冷却。

另外,可以在混凝土凝固前对桩身进行加热处理,以提高桩身的抗冻性。

5.质量检验在冬季施工中,质量检验尤为重要。

为了保证PHC管桩的施工质量,必须进行适宜的质量检验。

常见的检验项目包括混凝土强度、桩身纵向及剪切钢筋的布设情况等。

此外,还需定期测量PHC管桩的竖直度和偏差,确保其符合设计要求。

6.清理基坑施工完成后,基坑需要及时清理和整理。

在冬季,土方的处理更加困难,因此可以事先规划土方的堆放位置和相应的处理措施。

同时,要注意基坑附近的排水工作,防止积水和冰冻。

总结:PHC管桩冬季施工需要注意保证施工的安全性和质量。

针对冬季气温低和地面结冰的特点,可采取措施加热挖掘土方、调整混凝土配比、保温混凝土加热材料和加热设备等,以保证施工质量。

同时,要对桩孔进行合理测量和分析,并加强质量检验和基坑的清理工作,以确保PHC管桩的施工质量和安全性。

管桩桩基工程冬季施工方案

管桩桩基工程冬季施工方案

管桩桩基工程冬季施工方案一、工程概况管桩桩基工程是指在地下进行打桩作业,用于支撑建筑物或其他工程的基础,具有承载能力强、稳定性好的特点。

管桩桩基工程施工需要考虑地下水位、土层情况、气温等因素,其中冬季施工更需要注意保暖、排水、防冻等问题,以确保施工安全和质量。

二、冬季施工的特点冬季施工相比于其他季节施工,面临以下主要特点:1.寒冷环境:气温低,工作人员和设备冷却快,施工条件恶劣。

2.地下水位变化大:冬季地下水位有可能上涨,桩基施工需要特别关注排水和防水。

3.土层冻结:部分地区地下土层可能会出现冻结现象,需要采取防冻措施。

4.危险因素增加:冰雪天气可能导致施工现场积雪、结冰,增加施工安全隐患。

综合以上特点,对冬季管桩桩基工程施工需要有详细的施工方案和应对措施。

三、施工方案1.施工准备- 设备保养:提前对施工所需要的各种设备进行检查、保养,确保工作正常。

- 施工场地清理:清理施工场地,保持场地整洁,方便施工进行。

- 人员培训:对施工人员进行相应的安全培训,确保施工操作规范。

2.基坑开挖- 地下水位调查:在开挖基坑前,对地下水位进行调查,确保开挖过程中的排水措施。

- 排水设施:安排必要的排水设施,及时排除基坑内的积水,防止水位上涨影响施工进度。

3.桩基施工- 桩机保暖:对桩机进行保暖处理,避免低温影响设备工作效率。

- 配合土层情况:根据施工现场土层情况和气温变化,合理选择桩型和工艺。

- 防水设施:对桩基施工现场进行防水处理,确保施工质量。

- 防冻处理:对可能受地下土层冻结影响的地区,采取相应的防冻措施。

4.安全措施- 冬季施工安全措施包括:制定严格的施工操作规程,增加施工现场照明设施,加强现场作业人员的着装保暖等。

- 雪天作业:在雪天作业时,做好现场积雪处理,确保施工现场通畅。

5.材料保障- 材料防冻:对液体材料、水泥等易受低温影响的材料进行防冻处理,确保施工材料质量。

- 材料存储:合理安排施工现场材料堆放位置,避免受冬季天气影响。

PHC管桩桩基施工方案

PHC管桩桩基施工方案

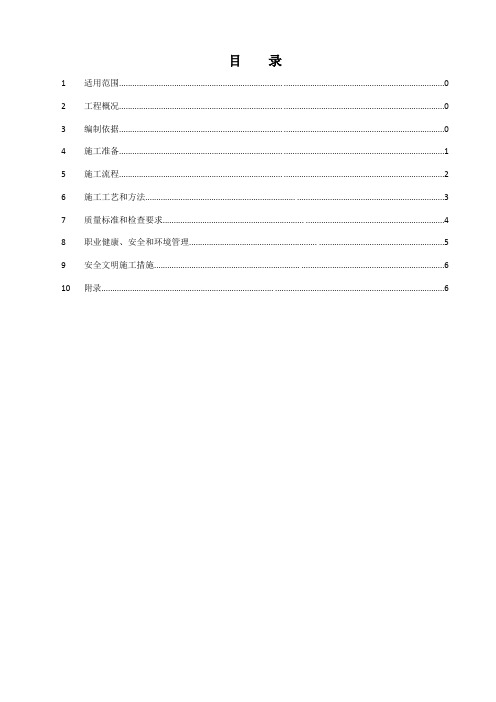

目录1 适用范围.......................................................................... . 02 工程概况.......................................................................... . 03 编制依据.......................................................................... . 04 施工准备.......................................................................... . (1)5 施工流程.......................................................................... . (2)6 施工工艺和方法.................................................................... . (3)7 质量标准和检查要求................................................................ (4)8 职业健康、安全和环境管理.......................................................... (5)9 安全文明施工措施.................................................................. .. (6)10 附录.............................................................................. .. (6)1 适用范围本施工方案适用于山东万海电力寿光羊口35兆瓦分布式光伏发电项目工程PHC管桩施工。

PHC预应力管桩静压法施工方案

PHC预应力管桩静压法施工方案

目录一、编制依据、编制范围............................... 错误!未定义书签。

1、编制依据........................................ 错误!未定义书签。

2、编制范围........................................ 错误!未定义书签。

二、工程概况.......................................... 错误!未定义书签。

三、工程地区自然条件.................................. 错误!未定义书签。

1、地形地貌特征.................................... 错误!未定义书签。

2、地质、水文特征.................................. 错误!未定义书签。

3、气候特征........................................ 错误!未定义书签。

四、总体施工安排...................................... 错误!未定义书签。

1、配备管理及施工人员.............................. 错误!未定义书签。

2、总体施工方案.................................... 错误!未定义书签。

3、总体进度安排.................................... 错误!未定义书签。

4、机械及检测设备配置.............................. 错误!未定义书签。

5、主要材料准备.................................... 错误!未定义书签。

五、工艺试验的目的及选择.............................. 错误!未定义书签。

【精】寒冷冻土地区静压桩施工工艺

寒冷冻土地区静压桩施工工艺工法1 前言1.1 工艺工法概况预应力混凝土管桩是一种打入土中,长细比很大的管状细长构件。

静压桩就是利用静力压桩机械将预应力高强混凝土管桩(简称PHC桩)压入土层中的一种桩基础施工方法。

静压管桩具有多方面的优越性,特别是在东北地区这种冬季较长的地区可以进行冬季施工,创造了良好的社会效益和经济效益。

1.2 工艺原理静力压桩法在桩压入过程中,以桩机本身的重量(包括配重)作为反作用力,来克服压桩过程中的桩侧摩阻力和桩端阻力。

当PHC桩在垂直静压力作用下沉入土中时,桩周土体发生急速而激励的挤压,土中孔隙水压力急剧上升,土的抗剪强度大大降低,此时桩身很容易下沉。

压桩结束后,随着时间的延续,桩周土体孔隙水压力逐渐消散,土体发生固结,土体的抗剪强度逐渐恢复,并可能超过原来的强度,桩侧摩阻力随之逐步恢复和提高,从而使PHC桩获得真正的承载能力。

2 工艺工法特点2.1 预应力管桩能较好地适应各种软弱地质条件及荷载情况,桩端持力层可以取中密~密实的砂性土层、硬塑~坚硬的粘性土层、全风化岩层甚至强风化岩层;2.2 不易偏心沉桩、桩身质量可靠、强度高、穿透力强、抗腐蚀性强、节约材料、施工工效高、施工质量易控制、造价低;2.3 施工过程无噪音、无振动、无污染、无冲击力,可减少打桩振动对地基邻近建筑物、道路、管线等影响。

3 适用范围适用于严寒地区地质条件为一般黏性土及填土、淤泥和淤泥质土、粉土、非自重湿陷性黄土等土层,提高建构筑物的基础承载力。

4 主要引用标准《城市污水处理厂工程质量验收规范》GB50334-2002《建筑地基基础工程施工质量验收规范》GB50203-2009《静压预应力混凝土管桩基础技术规程》DB22/T 497-2010《建筑基桩检测技术规范》JGJ106-2003《建筑工程施工质量验收统一标准》GB50300-20015 施工方法PHC管桩静压法沉桩工艺原理,在桩机就位后,利用适合吨位的吊车(或压桩机自带的起吊设施)吊起管桩进行喂桩,通过静压桩机中心的夹具对桩进行夹抱,调整垂直后进行施压。

桩基工程冬季施工措施

桩基工程冬季施工措施引言桩基工程是建筑工程中一项重要的基础工程,用于增加地基承载力、改善地基的稳定性。

而在冬季施工中,由于低温、冰冻等气候因素的影响,施工条件会面临一定的挑战。

因此,为了确保桩基施工质量和安全,需要采取一系列冬季施工措施。

冬季施工措施桩基施工前准备在冬季施工开始之前,需要认真进行项目准备工作,包括以下方面:1.气象预测:及时掌握天气预报情况,特别关注气温、降水情况等,制定合理施工计划。

2.现场检查:对施工场地进行全面检查,确保周围道路、设备等都处于良好状态,防止冰雪造成阻碍和危险。

3.现场准备:清理施工现场的积雪和冰,确保施工区域的干燥和安全。

勘察与设计在冬季施工前,需要对项目的勘察和设计进行充分考虑,以适应低温条件下的施工要求:1.桩基设计:根据地质资料和气象情况,合理设计桩基的类型和参数,确保抗冻性和抗震能力。

2.施工方法选择:在冬季施工中,可以选择适合低温施工的方法,例如预埋管桩等。

施工工艺桩基工程的施工工艺在冬季需要进行相应的调整和改进,以保证施工的顺利进行:1.锚固与固结:在冬季施工中,确保浆液的质量和浆液浓度,防止冻结影响固结效果。

2.现场温控:在施工现场增加加热设备,保持桩身和浆液的温度,避免冻结。

3.施工速度调整:根据气温等因素,合理调整施工速度和工期,以保持施工质量。

安全措施冬季施工中,安全是最重要的考虑因素之一。

以下是一些常见的安全措施:1.防滑措施:在施工现场增加防滑设备,如防滑垫,保证施工人员的安全。

2.防寒措施:为施工人员提供暖房设施,加强防寒保暖措施,确保施工人员的健康和安全。

3.定期检查:定期检查施工现场的积雪和冰情况,及时清理和处理。

总结冬季施工对于桩基工程来说,存在一定的挑战和风险。

但通过合理的准备和施工措施,能够确保施工质量和施工人员的安全。

在冬季施工中,需要充分考虑气温、天气等因素,合理调整施工方法和工艺,加强施工现场的安全管理,从而保证桩基工程的顺利进行。

桩基混凝土冬季施工方案

桩基混凝土冬季施工方案冬季施工对桩基混凝土施工提出了一定的挑战,由于低温环境下水泥凝固和混凝土养护的条件不佳,容易引发冰冻裂缝等问题。

因此,制定科学合理的施工方案至关重要。

下面从原材料准备、施工工艺和养护措施等方面对桩基混凝土冬季施工方案进行探讨。

1. 原材料准备在冬季施工中,原材料的温度对混凝土的凝固过程至关重要。

建议采用预热的方式来提高水泥和骨料的温度,确保混凝土的初凝时间和凝固速度符合要求。

此外,水泥的种类也要慎重选择,建议选用抗冻水泥,以提高混凝土的抗冻性能。

2. 施工工艺在冬季施工中,加快混凝土的凝固速度是至关重要的。

可采取以下措施: ### 2.1 控制拌合时间尽量减少混凝土的拌合时间,避免混凝土内部长时间停留,影响凝固速度。

### 2.2 采用热水混凝土在拌合过程中,可以使用加热水的方式提高混凝土的温度,促进凝固。

但要注意热水的温度不能过高,以免引起混凝土温度过快上升,影响强度。

### 2.3 加大配筋直径增大配筋直径可以缩短施工时间,减少混凝土的晾霜时间,有助于提高施工效率。

3. 养护措施冬季气温较低,混凝土的养护工作尤为重要。

以下是一些常用的养护措施:### 3.1 加盖保温在混凝土初凝后,及时加盖保温,提高混凝土的温度,促进早期强度的发展。

### 3.2 喷淋保温在混凝土养护过程中,可采用喷淋保温的方式,保持混凝土表面的湿润状态,促进混凝土的早期强度发展。

### 3.3 防冻措施如遇严寒天气,需采取防冻措施,如加热器、加盖保温棚等,保护混凝土免受冻害。

综上所述,通过合理的原材料准备、施工工艺和养护措施,可以有效应对冬季施工对桩基混凝土的影响,确保施工质量和进度的顺利完成。

冬季桩基施工方案(一)2024

冬季桩基施工方案(一)引言概述:冬季是桩基施工的关键时期之一,特别是在北方地区。

由于低温和冰雪天气的影响,冬季桩基施工的难度增加,需要采取适当的施工方案来保证施工质量和工期进度。

本文将探讨冬季桩基施工的方案,旨在提供一些有益的参考和建议。

正文:一、施工前准备1. 主观条件评估:根据当地的气候状况,评价冬季桩基施工的可行性,包括最低气温、降雪情况等。

根据评估结果,制定相应的施工计划。

2. 施工材料准备:选择抗冻性能好的混凝土和钢筋材料,并检查材料的质量,确保施工过程中的材料供应充足。

3. 地面处理:清理施工场地,确保场地平整,方便机械设备的使用。

如果有积雪,需要进行清雪处理。

二、保温措施1. 混凝土桩体保温:采用保温材料包裹混凝土桩体,减少混凝土温度的损失。

常见的保温材料有聚苯板和喷涂聚氨酯等。

2. 施工坑体保温:对施工坑体进行保温处理,例如在周围建立挡风墙或使用保温棚等,以减少土壤温度的下降。

3. 钢筋保温:采用电热毯等方式对桩基内的钢筋进行保温,以避免钢筋受冻影响施工质量。

三、施工设备调整1. 选择适宜的施工设备:根据冬季气候条件的特点,选择低温环境下能够正常工作的机械设备,确保施工进度和施工质量。

2. 机械设备保养:加强机械设备的保养和维护工作,确保设备在低温环境下的正常运行。

润滑油和液压油要选择适应低温的材料。

四、人员安全和保护1. 人员培训:组织施工人员进行冬季施工技能培训,提高他们对冬季施工的认识和应对能力。

2. 安全措施:加强现场安全管理,设置防滑措施,提供必要的防寒装备和保护用具,确保施工人员身体健康和安全。

五、质量控制和监测1. 桩身质量控制:加强对混凝土桩的质量控制,确保施工过程中的混凝土浇筑质量和强度。

2. 施工质量监测:设置监测点位,实时监测施工过程中的温度、桩顶位移和沉降变化等,并及时采取必要的措施。

总结:冬季桩基施工方案的制定和实施对保证施工质量和工期进度至关重要。

在施工前的准备阶段,需要评估主观条件并准备好适宜的材料和设备;在施工过程中,应采取保温措施,并加强人员安全和保护工作;同时,要加强质量控制和监测,及时发现和解决施工中的问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

PHC管桩冬季施工方案
一、工程概况
工程名称:江苏华电句容煤炭储运工程。

工程地点:镇江市句容市华电路句容电厂内。

拟建镇江港高资港区江苏华电句容煤炭储运工程紧邻句容电厂,位于句容市北部,长江下游镇扬河段世业洲右汊口门的右岸、大道河口至虹桥口岸段。

厂区地理坐标概位为119°15′E,32°12′N。

厂区距句容约30km,距镇江市约20km。

轨道基础下地基采用Φ600PHC管桩(C型),桩顶标高4.50m,桩底标高-31.25m~33.177m 不等。

桩工程量约18000m,共480根,其中360根直桩,120根斜桩,斜桩斜率8:1。

拟建场地现状主要为空地,局部有施工便道、堆土,除堆土外地势较平坦。

中心地带目前已少量积水。

拟建场地位于江苏省镇江市句容市华电路属平原正常地带正常沉积地段,按地层沉积时代、成因类型及其物理力学性质指标的差异详见地勘报告。

桩端进入土层满足设计要求。

由于该工程合同工期紧,为满足业主的要求,不影响工期,必须在冬季困难能克服的情况下需采取一定的措施,继续施工。

二、冬季施工的项目
PHC管桩的施工
三、PHC管桩冬季施工需解决的问题
1、PHC桩冬期施工过程中的焊接质量控制;
2、管桩桩机钢丝绳的养护;
3、机械设备的工作措施;
4、冬季施工人员的注意事项。

四、冬季施工注意事项
进入冬季施工阶段,也是安全生产事故高发阶段,施工项目部必须高度重视安全生产,积极定期、定岗、定人检查施工现场存在的安全隐患,并及时消除隐患。

(一)PHC桩接头焊接的质量控制
1、PHC桩接头焊接过程中增大焊接电流,减低焊接速度;
2、桩焊口周围设置挡风围挡;
3、当温度低于零下2摄氏度时,停止施工。

1、桩机钢丝绳在使用过程中必须经常检查其强度,冬季施工时就必须每周进行一次全面检查。

必须经常注意进行检查有无断裂破坏情况及其是否使用,或需调换新绳,确保安全。

2、桩机钢丝绳在使用过程中严禁超负荷使用,不应受冲击力,在它们的接触处要垫以木板,帆布、麻袋或其他衬垫物以防止物件的快口棱角损坏钢丝绳而产生设备和人生事故。

3、桩机钢丝绳在使用过程中不要和其它物件相摩擦,以免直接影响钢丝绳的使用寿命。

4、桩机钢丝绳在使用一段时间后,必须加润滑油,一方面可以防止钢丝绳生锈,另一方面,钢丝绳在使用过程中,它的每股子绳之间同一股中的钢丝与钢丝间都会相互产生滑动摩擦特别是在钢丝绳受弯曲力时,这种摩擦更加激励,加了润滑油后就可以减少这种摩擦。

5、桩机钢丝绳在使用过程中,尤其注意防止钢丝绳与电焊线相接触。

因碰电后,钢丝绳会损坏,影响作业的顺利进行。

(三)机械设备冬季防寒、防冻、防火、防滑工作措施:
1、在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的润滑油;对使用防冻液的机械设备确保防冻液符合当地防冻要求;未使用防冻液的机械设备要采取相应的防冻措施(采取停机后排放冷却水或进入暖棚车间内)
2、各种车辆使用的燃油,要根据环境气温选择相应的型号,冷车起步时,要先低速运行一段路程后再逐步提高车速。

3、冬季车辆启动发动机前,严禁用明火对既有燃油系统进行淤热,以防止发生火灾。

4、冰雪天行车,汽车要设置防滑链;司机在出车前检查确认车辆的制动装置是否达到良好状态,不满足要求时不得出车,遇有六级以上大风、大雪大雾不良气候时停止运行。

5、严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应的记录。

(四)冬季施工人员的注意事项
冬季天气干燥、多风多雪,不利于工程施工,在建工程项目部应特别关注以下几点事项:
1、作业人员进入施工现场必须正确佩戴安全帽、防滑鞋、防护手套等防滑、防冻措施;
2、遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪,严禁雨雪和大风天气强行组织施工;
3、6级以上大风禁止吊装作业和高空作业;在负温度下绑扎、起吊构件用的钢索与构件直接接触时,应在防滑隔垫。

检查吊物钢丝绳有无破损,U型卡是否锁紧,吊钩保险是否有效,必须听从现场安全人员的指挥;
4、要防止火灾,消防设施及器材应做到齐全、完好和能用;总配电房设置必须符合要
5、加强对生活区、办公区人员管理,严禁在宿舍内使用电炉或采用明火取暖;
6、为防止发生煤气中毒事故,封闭的场所必须有通风换气措施;
7、加强车辆的维护、保养,杜绝由于车辆故障而引发事故;严禁酒后开车、无照驾驶、疲劳驾驶;遇严重冰雪天气,车辆行进中应保持行车距离,防止尾追事故的发生。

五、强制性条文
以下摘录《工程建设标准强制性条文》(水运工程部分):《港口工程桩基规范》(JTJ254-98)。
