人手孔施工方案

合集下载

人手孔施工工艺要求

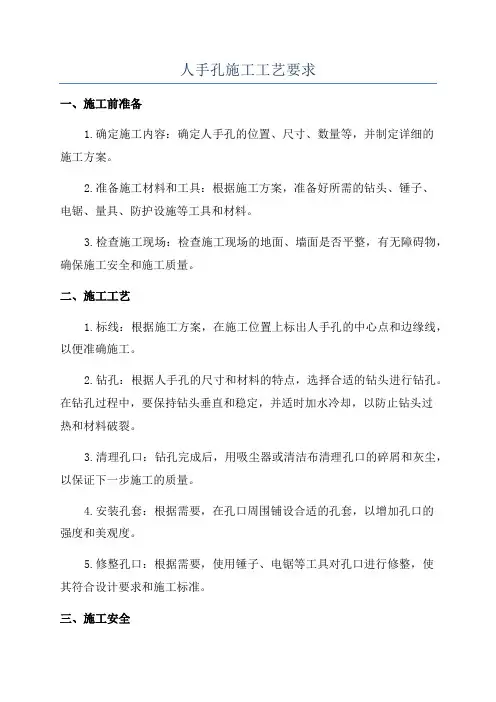

人手孔施工工艺要求

人手孔施工工艺要求一、施工前准备1.确定施工内容:确定人手孔的位置、尺寸、数量等,并制定详细的施工方案。

2.准备施工材料和工具:根据施工方案,准备好所需的钻头、锤子、电锯、量具、防护设施等工具和材料。

3.检查施工现场:检查施工现场的地面、墙面是否平整,有无障碍物,确保施工安全和施工质量。

二、施工工艺1.标线:根据施工方案,在施工位置上标出人手孔的中心点和边缘线,以便准确施工。

2.钻孔:根据人手孔的尺寸和材料的特点,选择合适的钻头进行钻孔。

在钻孔过程中,要保持钻头垂直和稳定,并适时加水冷却,以防止钻头过热和材料破裂。

3.清理孔口:钻孔完成后,用吸尘器或清洁布清理孔口的碎屑和灰尘,以保证下一步施工的质量。

4.安装孔套:根据需要,在孔口周围铺设合适的孔套,以增加孔口的强度和美观度。

5.修整孔口:根据需要,使用锤子、电锯等工具对孔口进行修整,使其符合设计要求和施工标准。

三、施工安全1.佩戴个人防护装备:在施工过程中,施工人员应佩戴安全帽、防护眼镜、口罩、耳塞等个人防护装备,以保护自身安全。

2.确保施工现场安全:施工现场应设置警示标志,并保持干净整洁,防止施工人员滑倒和被杂物伤到。

3.正确使用工具和设备:施工人员应熟悉并正确使用钻头、锤子、电锯等工具和设备,避免因操作不当而导致安全事故的发生。

4.防止粉尘扩散:在钻孔过程中,应采取措施防止粉尘扩散,如使用吸尘器吸尘、湿拖地面等,以保护施工人员的健康。

以上是人手孔施工工艺要求的一些基本内容,根据具体的施工项目和要求,还需要结合实际情况进行调整和补充。

在施工过程中,施工人员应严格按照相关规范和要求进行操作,确保施工质量和施工安全。

手孔、井井施工方案

手孔、井井施工方案

手孔、井井施工方案一、前言手孔和井井是市政建设中常见的设施,其施工方案的合理性直接影响到日后的使用维护及周边环境。

因此,在制定施工方案时必须考虑完善的技术、细致的流程、严格的标准。

二、施工前准备1. 安全隐患排查:施工前要注意查看现场的安全隐患并加以排除。

2. 测量规划:根据设计图纸进行精确测量,确定井井或手孔的准确位置和下沉深度。

3. 材料准备:按照设计方案准备相应的材料和施工设备。

4. 现场布置:按照规定布置道路封闭等交通标志和警告牌,确保周边交通秩序不受影响。

三、施工方法1. 手孔施工方法:(1)开挖坑位:根据设计图纸确定开挖位置和深度,开挖孔位时要避免损坏其他地下管线。

(2)安装预制井圈:将预制的手孔井圈进行井室降下;(3)安装井盖:根据设计标准安装相应的井盖;(4)井壁加固:根据暴露的情况对井壁进行加固。

2. 井井施工方法:(1)开挖坑位:根据设计要求和环境条件确定开挖位置和井口直径;(2)安装钢模板:根据所挖掘的坑位安装井造模板并加固;(3)浇筑混凝土:根据设计要求浇筑混凝土并表面养护;(4)拆除模板:混凝土达到预设强度后,拆除钢模板,然后进行整体表面抹平和养护。

四、施工验收标准1. 施工质量:经验收合格后,手孔或井井边缘应平整:周边路面要平整,不得有起伏或断裂的现象。

2. 安全标准:手孔或井井盖正常使用情况下,应承受车辆或人员的负荷,不得出现松动或破损。

3. 环保标准:施工现场应清理干净,不得出现垃圾和污水等污染情况。

五、结论井井和手孔在市政建设工程中使用广泛,合理的施工方案和标准的验收标准至关重要。

只有尊重施工标准及技术规范,才能够确保设施的质量和长期稳定性。

人工挖孔桩施工组织计划书

人工挖孔桩施工组织计划书

人工挖孔桩施工组织计划书
一、工程概况
本工程位于地块,建筑面积平方米,建筑高度层。

基坑开挖深度约米,周边环境为。

根据设计要求,本工程采用人工挖孔桩基础。

二、施工条件
1. 地质情况:通过现场勘察和地质检测,确定地层。

桩基础设计承载力按设计。

2. 周边环境:周边有建筑,对施工挖孔桩施工影响。

三、人工挖孔桩施工方案
1. 桩型及桩径:采用直径Φ人工挖孔桩。

2. 桩长:桩长按设计要求为米。

3. 施工机械:采用钻机,最大钻孔直径Φ。

辅助采用起重机、混凝土泵等。

4. 施工工艺:采用人工控制钻机钻进,人工清除孔壁碎石,人工观察取土情况,混凝土灌注采用混凝土泵压入。

四、质量控制
1. 钻孔过程中,实时观察取土情况,如遇砂层灌注过程中应随填随打,避
免发生孔壁崩塌。

2. 桩身混凝土强度符合设计要求。

混凝土灌注应连续进行,避免冷层面。

3. 桩位允差控制在设计允许范围内。

4. 桩身保护:混凝土初凝后,采取措施保护桩身。

五、安全文明施工
1. 施工单位要严格执行安全操作规程,加强安全教育和管理。

2. 施工人员必须系好安全带,佩戴安全帽,操作设备要规范。

3. 施工现场要设置安全警示标志,夜间施工要充分照明。

4. 施工结束后及时清理施工场地。

六、其它
人工挖孔桩施工组织计划书尚需补充施工进度、质检计划等内容,本计划书仅供参考。

实际施工应严格执行相关规范标准要求,确保施工质量和安全。

手孔封堵施工方案

手孔封堵施工方案

目录一﹑工程概况 ........................................................................................ 第错误!未定义书签。

页二、编制依据 ........................................................................................ 第错误!未定义书签。

页三、人员配备计划 ................................................................................ 第错误!未定义书签。

页四、脚手架搭设方案 (2)五、管片手孔封堵 (4)5.1界面处理 (4)5.2手孔充填 (5)5.3管片嵌缝 (6)六、工程质量保证措施 (7)七、安全文明施工 (8)八、施工进程安排 (11)九、工程建设标准强性条文 (12)十、项目风险评估 (13)一、工程概况220千伏航云输变电电力隧道工程(第一标段)南段盾构部分设计起止里程为NDK0+000~NDK0+918.073,区间全长918.073米,包括盾构区间隧道、3个工作井及隧道内电缆支架钢结构等工程内容。

盾构始发井南段1#井位于云城西路与云城南一路相交处,隧道总体沿云城西路呈南北走向,吊出井南段3#井位于云城西路与云城南三路相交处。

沿线现主要为道路、绿化带及平整人行道,全线地形较为平坦,全线无较大的坡度。

地面标高10~15m,相对高差2~5m。

盾构隧道采用海瑞克土压平衡盾构机施工,开挖直径4.396米,混凝土衬砌为1.0米环宽标准管片(外径4.1米、内径3.6米)。

二、编制依据(1)《盾构法隧道施工与验收规范》(GB50446-2008);(2)《混凝土结构工程施工质量验收规范》( GB50204-2002 )(2011);(3)《水泥胶砂强度试验方法》(GB17671-1999);(4)《地下铁道工程施工及验收规范》GB50299-1999(2003修订版)。

手孔施工方案

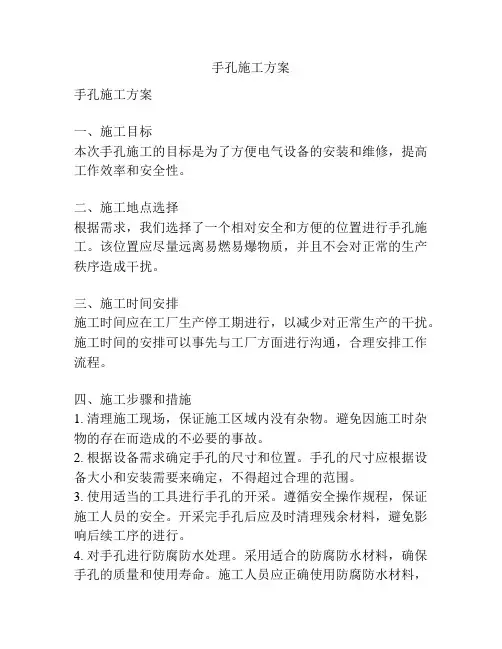

手孔施工方案

手孔施工方案手孔施工方案一、施工目标本次手孔施工的目标是为了方便电气设备的安装和维修,提高工作效率和安全性。

二、施工地点选择根据需求,我们选择了一个相对安全和方便的位置进行手孔施工。

该位置应尽量远离易燃易爆物质,并且不会对正常的生产秩序造成干扰。

三、施工时间安排施工时间应在工厂生产停工期进行,以减少对正常生产的干扰。

施工时间的安排可以事先与工厂方面进行沟通,合理安排工作流程。

四、施工步骤和措施1. 清理施工现场,保证施工区域内没有杂物。

避免因施工时杂物的存在而造成的不必要的事故。

2. 根据设备需求确定手孔的尺寸和位置。

手孔的尺寸应根据设备大小和安装需要来确定,不得超过合理的范围。

3. 使用适当的工具进行手孔的开采。

遵循安全操作规程,保证施工人员的安全。

开采完手孔后应及时清理残余材料,避免影响后续工序的进行。

4. 对手孔进行防腐防水处理。

采用适合的防腐防水材料,确保手孔的质量和使用寿命。

施工人员应正确使用防腐防水材料,做好施工记录和使用说明。

5. 完成手孔后,对施工区域进行清理,确保现场整洁,并进行必要的交接和报备工作。

五、施工安全措施1. 所有参与施工的人员必须穿戴工作服、安全帽、防滑鞋等个人防护装备,严禁穿拖鞋施工,以防滑倒和其他意外伤害。

2. 施工现场应设置明显的警示标识,提醒人员注意安全,确保施工过程中的消防、交通安全等。

3. 施工现场应设置防护网,以保证施工材料或设备不会掉落或滑落,并确保工人不会误踩或滑倒。

4. 施工过程中,应定期检查施工工具和设备的状况,并将不合格的工具和设备进行更换和维修,避免因工具和设备的问题导致人员受伤。

六、施工质量评估施工完成后,应由专业人员对施工质量进行评估和监控,确保施工符合相关标准和要求。

如有发现问题,及时进行整改和修补,以确保施工质量和安全。

七、施工后维护完成手孔施工后,需要及时进行维护保养,定期检查手孔的防腐防水性能,做到早发现、早处理,延长手孔的使用寿命。

手孔、人井施工方案

手孔、人井施工方案

手孔、人井施工方案
1. 引言
本文档旨在介绍手孔、人井施工方案。

手孔和人井是建设和维
护电信、电力、煤气等基础设施时常用的设施,本方案将详细说明
施工过程和注意事项。

2. 施工流程
2.1 准备工作
在施工开始前,应进行详细的准备工作,包括:确定施工位置、清理施工区域并确保安全,准备施工所需工具和材料。

2.2 手孔施工
手孔施工包括以下步骤:
- 划定手孔的位置和尺寸;
- 钻孔或挖掘手孔;
- 安装手孔框;
- 进行手孔内的线缆敷设或其他设施安装;
- 封闭手孔。

2.3 人井施工
人井施工包括以下步骤:
- 划定人井的位置和尺寸;
- 挖掘人井坑;
- 安装人井罩和顶盖;
- 进行人井内的线缆敷设或其他设施安装;
- 完成人井的封闭。

3. 施工注意事项
在手孔、人井施工过程中,需要注意以下事项:
- 施工前需进行现场勘测,避免施工位置有管线或其他障碍物。

- 施工人员需佩戴安全装备,确保施工过程安全。

- 挖掘手孔和人井时,注意坑内气体和水的排放。

- 敷设线缆或其他设施时,确保正确连接和固定,并做好保护
措施,避免损坏。

- 施工完成后,对手孔和人井进行检查并及时封闭,确保施工
质量。

4. 总结
本文档介绍了手孔、人井施工方案。

施工过程中需要进行准备工作,根据实际需要进行手孔或人井的施工,注意事项包括现场勘测、安全保护、设施敷设和施工质量等方面。

通过遵循本方案,可以确保手孔、人井施工的安全和质量。

以上为手孔、人井施工方案的简要介绍,欢迎详细查阅。

手孔施工方案

手孔施工方案

手孔施工方案1. 简介手孔施工是电气工程中常见的一种施工方式,通常用于电缆的引入和接口的安装。

本文将介绍手孔施工的流程、材料和注意事项,以帮助施工人员正确进行手孔施工。

2. 施工流程手孔施工的主要流程如下:2.1 准备工作在施工开始之前,需要对施工区域进行清理。

清理包括清除杂物、打扫地面和确定施工区域的边界。

此外,还需要准备好所需的工具和材料,包括电钻、清洁剂、孔锯和防护设备等。

2.2 手孔定位根据电缆走向和接口位置的要求,确定手孔的位置。

一般情况下,手孔应尽量靠近接口位置,以便后续的布线工作。

确定好位置后,可在墙面或地面上用铅笔标记出来,以便施工。

2.3 手孔打孔使用电钻和孔锯,按照标记的位置进行打孔。

在打孔之前,需要确保电钻和孔锯的刀具是锋利的,以免在施工过程中出现偏差或者打孔不完整的情况。

打孔时,应先选择合适的孔锯,然后将电钻插入孔锯中,缓慢进行转动和推进,直到穿透墙壁或地板。

2.4 孔口清理打孔完成后,需要清理孔口。

首先,将清洁剂倒入孔口,用毛刷或抹布清洁孔口周围的杂物和灰尘。

清理时要注意不要涂抹到墙壁或地板的其他部位,以免造成污染或损坏。

2.5 孔口处理根据具体要求,对孔口进行处理。

处理包括涂覆防水剂、安装护套或密封材料等。

这些措施可以提供孔口的保护和防水功能,防止电缆或接口受到湿气、水分或外界环境的影响。

2.6 安装电缆和接口完成孔口处理后,可以进行电缆的引入和接口的安装工作。

根据需要选择合适的电缆和接口,并按照规范进行连接、固定和测试等工作。

安装过程中要注意保持电缆的弯曲半径,避免损坏电缆和导致传输性能下降。

3. 材料和工具准备手孔施工所需的材料和工具如下:•电钻:用于打孔和孔锯的驱动工具。

•孔锯:用于打孔的刀具,供电钻使用。

•清洁剂:用于清洁孔口周围的杂物和灰尘。

•护套:用于保护电缆和接口。

•密封材料:用于防水和密封孔口。

•防护设备:包括手套、护目镜和口罩等个人防护装备。

•标记工具:用于标记手孔位置的工具,例如铅笔。

手孔封堵施工方案设计

手孔封堵施工方案设计

手孔封堵施工方案设计一、项目背景及概述手孔是人们经常要接触到的一种设施,在城市的各个角落都可以见到手孔的身影。

然而,由于手孔的特殊性质,它们需要进行封堵保护,以防止人或物体掉入其中,同时也能保护内部设施的完整性。

本文将介绍一种手孔封堵施工方案设计,旨在确保手孔的安全和使用效果。

二、施工前准备1.施工人员:确定施工队伍,并安排合适的人员进行施工。

确保人员具备相关工作经验和技能。

2.材料准备:根据手孔的尺寸和材质确定所需材料,如水泥、钢筋、砂石等,并进行采购和储存。

3.设备准备:准备好所需的施工设备,如搅拌机、钢筋切割机等,并进行检查和维护。

三、施工步骤1.安全措施:在施工现场设置警示标志,指示施工区域,并确保施工人员佩戴个人防护装备,如安全帽、手套等。

2.清理现场:清理手孔周围的垃圾和杂物,确保施工区域干净整洁。

3.设备安装:安装所需的施工设备,如搅拌机等,并确保设备运转正常。

4.切割手孔:使用钢筋切割机将手孔边缘的钢筋切断,以便后续封堵施工。

5.手孔封堵:使用水泥和砂石将手孔填平,并进行密实,确保封堵牢固。

根据手孔的尺寸,可以采用一次性封堵或分层封堵的方式进行施工。

6.等待固化:将填充的水泥进行固化,等待一定的时间,使其达到足够的强度。

7.后续处理:清理施工现场,将施工设备进行清洗和维护,恢复原状。

四、质量控制1.监督检查:在施工过程中,配备专职人员对施工质量进行监督检查,确保施工符合规范要求。

2.施工记录:记录施工过程中的关键环节和注意事项,以备后续查阅和追溯。

3.质量验收:施工完成后进行质量验收,确认封堵的手孔达到规定的要求。

五、安全注意事项1.施工现场的安全:在施工现场设置合适的警示标志和安全通道,并确保施工人员佩戴个人防护装备。

2.施工设备的安全使用:使用设备时,严格按照操作规程进行,避免伤害自身和他人。

3.封堵材料的安全存放:储存封堵所需的材料时,确保其防潮、防火和防盗。

六、施工效果经过上述步骤的施工,手孔将被正确地封堵,确保其安全和使用效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

G36宁洛高速公路豫皖省界收费站改建工程
JD-1标段







浙江高速信息工程技术有限公司
G36宁洛高速公路豫皖省界收费站改建工程机电项目JD-1标段
项目经理部
编制时间:2016年10月
人(手)孔施工技术方案
一、工程概况
三淅高速西坪至寺湾段交通机电XSJD-01标段项目工程是三门峡至淅川高速公路向南延伸的组成部分,北接拟建的三淅高速卢氏至西坪段,项目起点为三淅高速与沪陕高速交叉中心。

终点位于淅川县寺湾镇东南的鹁鸽峪,与侯马至十堰高速公路湖北境内郧县(鄂豫省界)
1
至十堰城区起点顺接。

项目路线全长37.500415公里。

二、人(手)孔施工要求
沿线人(手)孔采用现浇混凝土方法施工。

人(手)孔设置为:路肩人孔、供电人孔、信号手孔、供电手孔。

(1)手孔未经验收不准回填土,如果沟槽或基坑内有水时,必须抽净后再回填土,以防回填土不
实,今后发生沉降,影响管道质量。

(2)人(手)孔地基,开挖并夯实后,直接铺设混凝土基础,采用C25混凝土,现浇施工。

(3)手孔混泥土钢纤维井盖装置(包括外、内盖、口圈等)、电缆支架、穿钉、托板、拉力环、
积水罐均为外购定型产品,其构件的安装方法,预埋位置、技术规格、抗拉强度、防锈处理等均应符合《通信电缆配线管道图集》,并在井盖根据业主要求注明相关字样。

(4)穿钉与拉环环部用砂浆抹成圆形灰块。

穿钉与穿钉间距误差不超过±0.5cm。

(5)当钢管斜向插入人孔时,应将钢管切成斜面,保证钢管斜面与人孔孔壁的平面平行。

(6)当硅芯管正向或斜向插入手孔时,应保证硅芯管穿出手孔孔壁的平面30cm以上,以利穿线作
业。

(7)通信管道工程用水,应采用可供饮用的或适于砼搅拌使用的水,不得使用工业污水及含硫化
物的泉水。

三、施工注意事项
本工程所有人(手)孔均采用现浇混凝土方法施工,人(手)孔所采用的配件均为邮电部定型产品。

详见邮电部有关设计规范。

施工中应切实注意各种预留管件、托架、过路穿线钢管等的施工。

应保证不误留、不漏埋,为
交通监控系统的实施打好土建基础。

施工中应切实注意通信管道、供电电缆管道与积水井、中央带护栏基础、标志基础等设施的协
调配合。

要严格按照招、投标及合同要求施工,要按隐蔽施工程序进行管理,不得随意操作。

隐蔽工程
在没有得到监理的验收时,不得进入下道工序。

在混凝土达到设计强度的75%以前不允许回填。

人(手)孔的大小和形状将符合施工图设计规定,
经监理工程师同意后采用“以土代模”的施工方法,以减少开挖及回填工程量。

人(手)孔基础的混凝土标号、配筋等应符合设计规定。

浇注混凝土前,清理模板内的杂草等
物,按设计规定的位置挖好积水罐安装坑。

人(手)孔的内部净空、外形尺寸将符合设计规定,墙体的垂直度(全部净高)允许偏差将不大2
于±10mm,内部净高允许偏差将不大于±20mm。

设计规定抹面的砌体,应将墙面清扫干净,抹面应平整、压光、不空鼓,墙角不得歪斜。

抹面厚度、砂浆配比应符合设计规定。

勾缝的砌体,勾缝应整齐均匀,不得空鼓、不应脱落或遗漏。

确保人孔内壁整齐美观。

墙体与基础应结合紧密、不漏水,应严密、贴实、不空鼓、表面光滑、无欠茬、无飞刺、无断
裂等。

四、钢筋及混凝土
钢筋、混凝土和砂浆的施工技术要求,将严格按照混凝土配合比及钢筋图纸技术要求施工。

●对钢筋的要求
材质证明资料;通信管道工程所用的钢筋品种、规格、型号均应符合设计的规定。

按设计图纸要求选择钢筋规格。

钢筋表面应洁净,应清除钢筋表面的浮皮、锈蚀、油渍、漆污等。

钢筋应按设计图纸的规定尺寸下料,并按规定的形状进行加工,圆钢(也叫I级筋)如需进行端头弯钩处理的,其弯钩圆弧的直径应不小于钢筋直径的2.5倍。

加工钢筋时应检查其质量,凡有劈裂、缺损等伤痕的残段不得使用。

使用接续的钢筋时,接续点应辟开应力最大处,并应相互错开,不得集中在一条线上,同一筋不得有一个以上的接续点。

●对混凝土的要求
水泥应符合国家的产品质量标准。

工程施工中不使用过期的水泥,严禁使用受潮变质的水泥。

水泥凡无产品出厂证明或无标记的,以及储存时间超过三个月,或有变质迹象的,使用前均应进行试验和鉴定,依据鉴定情况确定使用方案或另行更换。

不同种类、标号的水泥不得混用;砂和石料的含泥量如超过标准,必须用水洗干净后方可使用。

1.混凝土的拌料必须均匀,以混凝土颜色一致为度,搅拌均匀的混凝土应在初凝期内(约为45分
钟)浇灌完毕。

2.浇灌混凝土构件必须进行震捣,无论采用人工或机械震捣都应按层次依次进行,捣固应密实,
不得出现跑模、漏浆等现象。

3.混凝土浇灌完毕经初凝(约一小时)后,应覆盖草帘等物并进行洒水养护;混凝土工件应避免被
阳光直晒。

4.浇灌混凝土后,在日平均气温15℃的情况下,必须养护24小时以上,方能在其上面进行下一道
工序。

五、人(手)孔施工
1、施工工序
现场勘察
施工前准备
施工人员进场
3
测量划线、挖坑挖坑质量检查
施工用材料进场验收、计量
按工艺规定分工序浇注制作人孔
成井技术指标检验
人孔周围回填、夯实
完工检验
完工计量
2、施工程序
统一施工程序、施工方法、施工标准、施工工艺、总结施工经验,处理好隐蔽工程的施工,首先搞好样板工程,待业主、监理检查认可后,指导后面的工程施工。

(1)基础施工流程
测量放线定位开挖基坑夯实现浇基础绑扎钢筋网模板调整安装附件预埋定位现浇墙身养护上覆制安回填
(2)主要施工流程描述
测量放线定位
根据预埋钢管位置和设计要求对人(手)孔位置进行打桩、编号。

开挖基坑
确定施工地点。

按图纸要求,确定挖方范围、深度。

按3人一组进行挖方,每组一天可挖人孔坑1个或手孔坑2个,第一、二周安排4组同时进4
行,从第三周开始共安排4组同时进行。

开挖达到深度要求后,如有水溢出的,预先准备好发电机、水泵,随时准备排水。

自检,确认挖方达到图纸要求后,请监理检验。

等监理检验通过后,进行下道工序。

挖掘基坑要求:
(1)在挖掘需支撑挡土板的人孔坑时,所挖坑的平面形状可基本与人孔形状相同,坑的侧壁与人孔外壁的外侧间距将不小于0.4m。

(2)在采用“以土代模”的施工方法时,人孔坑的大小将与人孔平面尺寸一致,最大负误差将不超过5mm。

(3)对于挖掘需支撑挡土板的坑在挖成后,凡遇被水浸泡的,将重新进行人工地基处理。

否则,严禁进行下一道工序的施工。

( 4)在挖掘坑接近设计的底部的高程时,将核实坑深尺寸,避免挖掘过深破坏土壤结构;如果坑深超过设计标高100mm,将填铺细土或级配砂石并应夯实。

夯实
用打夯机将坑底整平夯实。

对预装集水罐的凹出部分单独进行处理。

用人工对底部四周夯实。

清理施工处,直到适合施工为止。

现浇C25混凝土砼
地基开挖并夯实后,采用C25砼现浇混凝土基础。

将事先扎好的配肋网置于挖中,将钢肋网的缺口补扎好后,制作浇注模。

浇筑混凝土前,再次检查和控制模板、钢筋、保护层和预埋件等的尺寸、数量、位置以及模板支撑的稳定性以及接缝的密合情况。

模板进行预检和验收,符合要求后,进行浇筑。

确认全部到位后,开始浇筑C25混凝土。

在浇筑工序中,要控制混凝土的均匀性和密实性。

混凝土运至浇筑地点后,立即浇筑入模,在浇筑过程中,如混凝土拌合物的均匀性和稠度发5
生较在变化,应马上进行处理。

采用振动溜管浇筑混凝土。

浇灌混凝土并振捣密实,防止模板膨胀变形。

浇灌混凝土时每层不要超过50cm,振捣密实后
再浇灌上层,防止振捣不密实
3
序号名称规格型号数量技术状况备注
1 挖机60 1 良好租用
2 农用车CF101
3 良好
3 小车东风雪龙 1 良好
4 柴油发电机20千瓦 2 良好
5 振动泵 2 良好
6 电锤GBH5-38D(德国) 4 良好
7 木模板 6 良好
8 潜水泵 2 良好
6
7。

相关文档
最新文档
