三湾水库蓄水安全鉴定建设管理报告汇报

合集下载

水库建设管理工作情况汇报

水库建设管理工作情况汇报

水库建设管理工作情况汇报根据上级安排和部署,我负责水库建设管理工作已经展开,并取得了一定进展。

下面我将对水库建设管理工作情况进行详细汇报。

一、项目背景我所负责的水库建设管理工作,是由政府部门主导的一项重要工作。

水库建设管理涉及到水资源保护、防洪减灾、农田灌溉等多个方面,对于保障人民生活和国家经济发展具有重要意义。

二、水库建设管理工作进展1.已完成的工作(1)制定了水库建设管理方案,包括项目规划、施工计划、工程监理等内容。

(2)完成了水库选址工作,确定了项目的具体位置和范围。

(3)组建了水库建设管理团队,包括工程师、监理人员、施工队等。

(4)与相关部门协调,办理了项目施工许可手续。

2.正在进行的工作(1)水库工程设计方案的论证和比选工作。

(2)开展工程测量和勘察工作,为工程施工提供数据支持。

(3)编制了水库建设管理项目的安全生产计划,确保工程施工过程中的安全。

(4)与当地政府和环保部门对接,落实相关环保措施。

3.未完成的工作(1)水库建设管理项目前期准备工作还需要进一步完善,包括方案的细化、施工计划的调整等。

(2)水库建设管理工程的资金筹措工作还需要进一步推进,与相关部门沟通协调。

三、存在的问题及建议1.存在的问题(1)水库建设管理工程涉及面广,需要与多个部门协调合作,工作复杂繁琐。

(2)资金筹措工作难度较大,需要加强与相关部门的沟通和协调。

2.建议(1)加强与相关部门的沟通协调,形成合力。

(2)加强项目管理,确保施工进度和质量。

(3)加强安全生产管理,保障施工人员的人身安全。

四、下一步工作计划1.完善水库建设管理方案,提出合理化建议。

2.加强与相关部门的沟通,推进资金筹措工作。

3.组织工程勘察和测量工作。

4.加强项目管理,确保施工进度和质量。

5.加强安全生产管理,保障施工人员的人身安全。

以上就是我所负责的水库建设管理工作情况的汇报,希望得到上级领导的关注和指导。

三湾水库蓄水安全鉴定监理自检报告定

三湾水库蓄水安全鉴定监理自检报告定

市三湾水库除险加固工程蓄水安全鉴定监理自检报告河海工程建设监理有限公司水库除险加固工程项目监理部二○一四年十二月目录一、对质量管理体系是否健全,工程质量的检查、签证制度是否完善的评价 (3)1.1开工审批制度 (3)1.2关键部位及隐蔽工程验收签证制度 (3)1.3工程质量检验评定制度 (4)1.4混凝土工程质量检验工作制度 (5)二、各类原材料的质量检测、工程质量检测成果是否可靠,监理单位采取何种方法和手段进行复检,对原材料质量和工程质量的可靠性的评价 (5)2.1制定原材料、成品、半成品、报验制度 (5)2.2制定现场材料见证取样和送检制度 (6)三、对重要部位的施工准备、施工技术、生产性试验及施工具体情况的评价 (11)3.1监理工作程序及方法 (11)3.2准备阶段控制 (12)3.3施工过程中质量控制 (12)3.4事后控制 (24)四、分部分项工程验收是否按规定进行,对分部分项工程质量的评价 (25)五、对闸门、启闭机以及相应的供电、照明、控制、通讯等设备的安装、调试情况的评价。

(28)六、对工程安全监测仪器安装埋设质量及是否同步观测,对监测资料系统性、准确性和对编制的专题报告提出评价。

(28)市三湾水库除险加固工程蓄水安全鉴定监理自检报告一、对质量管理体系是否健全,工程质量的检查、签证制度是否完善的评价2012年10月05日监理进驻工地后成立工程质量管理小组,由总监理工程师岳大鹏担任组长,成员有翔、段洪斌等。

并督促施工单位建立健全质量保证体系和安全保证体系,检查施工单位质量保证体系落实和执行情况。

制定工程质量管理制度,即:开工审批制度;原材料、成品、半成品测量报验制度;现场材料见证取样和送检制度;关键部位及隐蔽工程验收签证制度;工程质量检验评定制度;混凝土工程质量检验工作制度;工程质量事故处理制度;单元工程及工序质量自检“三检”制度。

1.1开工审批制度项目监理部进驻工地后,立即对施工准备期的各项工作进行检查。

蓄水安全鉴定监理自检报告

蓄水安全鉴定监理自检报告

蓄水安全鉴定监理自检报告1. 设备运行状况良好:我们对蓄水设备进行了彻底的检查,发现设备的各项参数和功能正常运行,没有出现任何异常情况。

2. 安全控制系统有效:我们检查了安全控制系统,包括监测传感器、报警器等,发现系统的监控和报警功能正常,能够及时发现和应对任何潜在的安全问题。

3. 检修记录完整:我们查阅了蓄水系统的检修记录,发现设备的定期检修和维护工作都得到了落实,保障了系统的可靠性和持久性。

4. 安全管理规程落实到位:我们对安全管理规程进行了细致的检查,发现规程的内容全面、合理,各项安全措施得到了有效执行。

综上所述,根据我们的自检结果,我们认为蓄水系统目前处于良好的安全状态,但仍需密切关注日常维护和监测工作,以确保系统安全、可靠地运行。

我们将继续密切关注蓄水系统的安全状况,及时应对任何潜在的安全风险,确保蓄水系统的安全性和稳定性。

对蓄水安全鉴定监理自检报告进行进一步分析和策略性建议,是确保蓄水系统持续安全性和可靠性运行的重要一步。

在蓄水系统的监理自检报告中,首先要对系统的各项工程实施情况进行全面的了解,包括设计文件、施工记录、材料检测报告等。

这些都是评估蓄水系统安全性和可靠性的重要依据。

在对这些资料进行审查后,我们可以确认蓄水系统的设计和施工符合相关法规和标准,能够满足正常运行和安全使用的要求。

其次,针对蓄水设备的运行状况,需要进一步关注设备的运行记录、保养维护记录和维修记录。

这些资料可以提供设备在使用过程中的表现情况,对系统运行状态进行评估。

此外,对蓄水系统的运行数据进行统计分析,可以发现系统的运行规律和特点,对设备的状态进行监测和预警。

在对安全控制系统的有效性进行评估时,需要检查各种安全设备的运行情况,包括监测传感器、报警器等。

同时,对系统的应急预案进行审查,以确保系统在异常情况下能够及时采取相应的措施,减少安全事故的发生。

同时,通过模拟测试和实际演练,检验安全控制系统的可靠性和有效性。

水库下闸蓄水安全鉴定工作报告

水库下闸蓄水安全鉴定工作报告

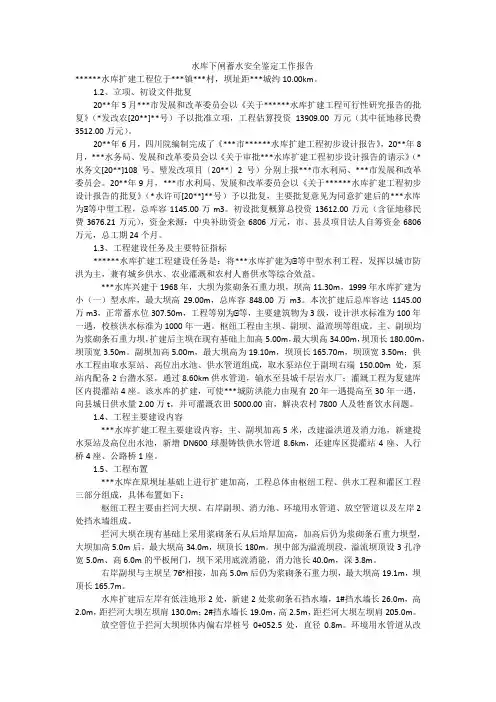

水库下闸蓄水安全鉴定工作报告******水库扩建工程位于***镇***村,坝址距***城约10.00km。

1.2、立项、初设文件批复20**年5月***市发展和改革委员会以《关于******水库扩建工程可行性研究报告的批复》(*发改农[20**]**号)予以批准立项,工程估算投资13909.00万元(其中征地移民费3512.00万元)。

20**年6月,四川院编制完成了《***市******水库扩建工程初步设计报告》,20**年8月,***水务局、发展和改革委员会以《关于审批***水库扩建工程初步设计报告的请示》(*水务文[20**]108号、璧发改项目〔20**〕2号)分别上报***市水利局、***市发展和改革委员会。

20**年9月,***市水利局、发展和改革委员会以《关于******水库扩建工程初步设计报告的批复》(*水许可[20**]**号)予以批复,主要批复意见为同意扩建后的***水库为Ⅲ等中型工程,总库容1145.00万m3。

初设批复概算总投资13612.00万元(含征地移民费3676.21万元),资金来源:中央补助资金6806万元,市、县及项目法人自筹资金6806万元,总工期24个月。

1.3、工程建设任务及主要特征指标******水库扩建工程建设任务是:将***水库扩建为Ⅲ等中型水利工程,发挥以城市防洪为主,兼有城乡供水、农业灌溉和农村人畜供水等综合效益。

***水库兴建于1968年,大坝为浆砌条石重力坝,坝高11.30m,1999年水库扩建为小(一)型水库,最大坝高29.00m,总库容848.00万m3。

本次扩建后总库容达1145.00万m3,正常蓄水位307.50m,工程等别为Ⅲ等,主要建筑物为3级,设计洪水标准为100年一遇,校核洪水标准为1000年一遇。

枢纽工程由主坝、副坝、溢流坝等组成。

主、副坝均为浆砌条石重力坝,扩建后主坝在现有基础上加高5.00m,最大坝高34.00m,坝顶长180.00m,坝顶宽3.50m。

水库安全管理工作情况汇报

水库安全管理工作情况汇报

水库安全管理工作情况汇报根据上级安排,我负责负责水库安全管理工作。

自年初以来,我积极做好水库安全管理工作,确保水库安全稳定,未发生安全事故。

首先,我对水库安全管理工作进行了全面的调研和分析。

我查阅了水库安全管理制度和相关文件,了解了水库的基本情况,包括水库结构、库区环境、附近居民分布情况等。

同时,我还进行了实地考察,了解了水库的实际运行情况。

通过调研和分析,我对水库的安全隐患和存在问题有了更深入的了解。

在调研的基础上,我制定了水库安全管理工作的具体计划和措施。

我明确了水库安全管理的总体目标和任务,制定了具体的安全管理方案,明确了各项工作的责任人和时限。

同时,我注重加强与相关部门的沟通和合作,形成了水库安全管理的合力。

在水库安全管理工作中,我主要采取了以下措施:一是加强了水库的日常巡视和检查。

我组织了水库管理人员定期对水库进行巡视和检查,及时发现和解决存在的安全隐患。

巡视和检查的内容主要包括水库水位、溢流设施、堤坝工程、渗漏情况等。

二是加强了水库的技术监测和预警工作。

我组织了水库技术监测人员对水库的各项技术指标进行监测和分析,确保水库的运行情况符合安全要求。

同时,我建立了水库的预警机制,及时发布水库安全预警信息,引导相关部门和群众做好应对工作。

三是加强了水库的安全宣传和教育工作。

我通过多种形式开展了水库安全宣传和教育活动,提高了相关部门和群众对水库安全管理的重视和认识。

我还组织了水库安全知识培训,提高了水库管理人员的安全管理水平。

四是加强了水库的日常维护和管理工作。

我严格落实了水库的维护保养制度,定期对水库的设施进行维护和检修,确保水库设施的完好。

我还加强了水库的管理工作,做到了信息及时准确,文件齐全规范。

通过以上措施的落实,水库安全管理工作取得了一定成效。

水库的安全管理工作得到了有效加强,安全隐患得到了及时排查和处理,水库的运行情况得到了有效监测和预警,水库的安全意识得到了有效提高。

下一步,我将继续深入开展水库安全管理工作,全面提升水库的安全管理水平,确保水库的安全稳定。

三湾水库蓄水安全鉴定建设管理报告(修改)

三湾水库蓄水安全鉴定建设管理报告(修改)

三湾水库除险加固工程蓄水安全鉴定建设管理报告市中型水库除险加固工程建设管理局二○一四年十二月审定:毅校审:邵开春编写:岱王琳1工程概况1.1基本情况三湾水库位于全椒县大墅镇西北约3km处的管坝河上游,距全椒县区约35km,属长江流域河滁河水系,控制流域面积74.6km2,,总库容4306万m3,是一座以灌溉为主,兼起防洪、养殖等综合利用的中型水库。

1.2工程现状布置三湾水库枢纽工程由大坝、正常溢洪道、非常溢洪道、东放水涵、西放水涵以及东高干引水渠等组成。

1、大坝大坝为均质土坝,坝顶全长1360m,坝顶宽4.5m,坝顶高程46.0m,防浪墙顶高程为47.2m,最大坝高19.0m。

上游干砌石护坡坡比1:2.0;,下游坡比为1:2.5,在41.0m 高程处设一宽2.0m的平台,在36.0m高程处设一宽20m的平台,平台以下坡比为1:3.0。

2、正常溢洪道正常溢洪道位于大坝左坝头,全长约550m,进口为开敞式明渠,渠底高程为43.5m,宽30.0m,沿程设三级跌水,均为底流式消能,一级泄槽上建有机耕桥一座,三级跌水处与东涵尾水渠相交,建有三孔节制闸与滚水坝组成的雍水建筑物,其下游无消能设施。

3、非常溢洪道非常溢洪道位于右坝头,宽100m,挡水坝底高程43.50m,顶高程45.2m。

4、放水涵洞东放水涵位于大坝桩号1+145处,底高程为35.62m,洞身断面为1.96×2.38m(宽×高)浆砌石拱涵,洞身长度34.6m,1999年对洞身壁进行了砼衬砌,厚120mm,东放水涵兼有泄洪功能。

西放水涵位于大坝桩号0+275处,底高程为36.0m,洞身断面为1.2×2.0m(宽×高)浆砌石拱涵,洞身长度39.0m。

东高干引水渠进口位于正常溢洪道,底高程42.0m,渠道与溢洪道泄槽平行。

1.3主要建设容1、大坝三湾水库大坝长1360m,设计坝顶高程46.4m,坝顶宽5.0m,大坝防渗采用混凝土防渗墙,长1310m;拆除重建钢筋砼防浪墙,墙顶高程47.6m,上游坡干砌石护坡拆除,采用砼预制块护坡,坡比1:2.0,下游坡采用草皮护坡,在41.0m高程处设一宽3.0m的平台,平台以上坡比为1:2.0,平台以下坡比1:2.5;下游设纵横向排水沟;在下游桩号+345-0+845坝段高程为36.0m坝脚处做贴坡反滤。

三湾水库蓄水安全鉴定施工管理报告(完成版)

三湾水库蓄水安全鉴定施工管理报告(完成版)

滁州市三湾水库除险加固工程蓄水安全鉴定自检报告中国水利水电第十三工程局有限公司2014年11月批准:唐培洪审定:马瑞东编写:轩荣玉滁州市三湾水库除险加固工程蓄水安全评价施工自检报告1 工程概况及已完工程进度面貌1.1 工程概况1.1.1 工程简介三湾水库地处长江流域滁河左岸支流—管坝河上游,水库控制流域面积74.6km2,正常蓄水位43.5m(吴淞高程系,下同),总库容4306万m3,是一座具有灌溉、防洪、供水等综合利用的中型水库。

水库位于全椒县西部,距全椒县城约34km。

水库枢纽工程由大坝、溢洪道、非常溢洪道、放水涵洞组成。

施工范围:混凝土防渗墙、大坝加固工程、溢洪道加固工程、涵洞工程及管护设施工程。

1.2 已完工程形象面貌1.2.1 混凝土防渗墙工程主坝混凝土防渗墙桩号D0+000~D1+310,长度1310m,深度7.95m~24.40m,厚40cm,强度C20、抗渗等级W8,于2013年04月08日全部按图纸内容完成。

1.2.2 大坝加固工程主要施工内容:上游坝坡、下游坝坡、坝顶道路、防浪墙、观测设施、草皮护坡等。

1、上游坝坡工程主要施工内容:抛石固脚、C20现浇齿墙及格埂、C20预制混凝土锁块,于2013年06月18日全部按图纸内容完成。

2、下游坝坡工程主要施工内容:坝面清表、土方加培、C20现浇排水沟、贴坡反滤、C30坝下道路、草皮护坡等,于2013年09月15日全部按图纸内容完成。

3、坝顶道路工程主要施工内容:土方开挖及回填、道路水稳基层、砖路面、C20路缘石,于2013年09月20日全部按图纸内容完成。

4、防浪墙工程主要施工内容:水泥土回填、C25钢筋混凝土底板、C25钢筋混凝土墙身,于2013年06月10日全部按图纸内容完成。

5、观测设施工程主要施工内容:测压管安装,于2013年09月02日全部按图纸内容完成。

1.2.3 溢洪道加固工程主要施工内容:一级跌水、二级跌水、三级跌水及非常溢洪道。

水库安全鉴定情况汇报

水库安全鉴定情况汇报

水库安全鉴定情况汇报尊敬的领导:根据您的要求,我们对所辖水库进行了安全鉴定,并将情况进行汇报如下。

一、水库基本情况1. 水库名称:XXX水库2. 水库位置:位于XXX市XXX地区3. 水库设计于建成时间:4. 水库年度平均蓄水量和最大蓄水量:5. 主要用途:供水和防洪二、现场勘查情况我们组织了专业团队对XXX水库进行了全面勘查,主要针对以下几个方面进行了评估。

1. 水库坝体安全评估:(1)坝体结构:在勘查中,我们发现XXX水库坝体整体结构完好,并无明显破损、渗漏等现象。

(2)坝体稳定性:通过现场勘查和分析,我们判断XXX水库坝体的稳定性良好,没有发现任何影响坝体稳定的问题。

(3)坝体抗震能力:根据已有的抗震设计标准和历史地震数据,我们评估认为XXX水库具有较好的抗震能力,可以应对强烈地震的影响。

2. 水库溢洪道安全评估:(1)溢洪道结构:通过勘查,我们发现溢洪道结构完好,无明显破损,门闸运行正常。

(2)溢洪能力:根据设计参数和实际情况,溢洪道能够满足水库最大蓄水量的泄洪需求,泄洪能力充足。

3. 水库设施设备安全评估:(1)水库防洪设施:仓库门、堤面防洪门等结构完好,功能正常。

(2)水库监测设备:水位测量仪、雨量计、地震监测仪等设备运行正常,数据准确可靠。

4. 水库周边环境安全评估:(1)水库下游社区:通过走访调查和与相关社区进行交流,了解到其对水库安全问题的关注度比较高,并且相关部门也采取了相应的安全措施。

(2)地质地貌条件:通过对周边地质地貌的勘查,没有发现地质灾害发生的明显迹象。

三、存在的问题及建议1. 建议加强日常巡查力度,特别是在雨季和暴雨天气期间,要加强监测防洪设备的检查和维护,防止设备出现故障。

2. 建议定期开展水库安全演练,提高相关人员的应急处置能力,确保在紧急情况下能够迅速、有序地采取应对措施。

3. 建议与周边社区加强沟通联系,定期召开水库安全座谈会,向社区居民宣传水库的安全情况,以增强公众的安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三湾水库蓄水安全鉴定建设管理报告汇报
三湾水库除险加固工程
蓄水安全鉴定建设管理报告
滁州市中型水库除险加固工程建设管理局
二○一四年十二月
审定:杨毅
校审:邵开春
编写:曹岱王琳
1工程概况
1.1基本情况
三湾水库位于全椒县大墅镇西北约3km处的管坝河上游,距全椒县区约35km,属长江流域河滁河水系,控制流域面积74.6km2,,总库容4306万m3,是一座以灌溉为主,兼起防洪、养殖等综合利用的中型水库。

1.2工程现状布置
三湾水库枢纽工程由大坝、正常溢洪道、非常溢洪道、东放水涵、西放水涵以及东高干引水渠等组成。

1、大坝
大坝为均质土坝,坝顶全长1360m,坝顶宽4.5m,坝顶高程46.0m,防浪墙顶高程为47.2m,最大坝高19.0m。

上游干砌石护坡坡比1:2.0;,下游坡比为1:2.5,在41.0m 高程处设一宽2.0m的平台,在36.0m高程处设一宽20m的平台,平台以下坡比为1:3.0。

2、正常溢洪道
正常溢洪道位于大坝左坝头,全长约550m,进口为开敞式明渠,渠底高程为43.5m,宽30.0m,沿程设三级跌水,均为底流式消能,一级泄槽上建有机耕桥一座,三级跌水处与东涵尾水渠相交,建有三孔节制闸与滚水坝组成的雍水建筑物,其下游无消能设施。

3、非常溢洪道
非常溢洪道位于右坝头,宽100m,挡水坝底高程43.50m,顶高程45.2m。

4、放水涵洞
东放水涵位于大坝桩号1+145处,底高程为35.62m,洞身断面为1.96×2.38m(宽×高)浆砌石拱涵,洞身长度34.6m,1999年对洞身内壁进行了砼衬砌,厚120mm,东放水涵兼有泄洪功能。

西放水涵位于大坝桩号0+275处,底高程为36.0m,洞身断面为1.2×2.0m(宽×高)浆砌石拱涵,洞身长度39.0m。

东高干引水渠进口位于正常溢洪道内,底高程42.0m,渠道与溢洪道泄槽平行。

1.3主要建设内容
1、大坝
三湾水库大坝长1360m,设计坝顶高程46.4m,坝顶宽5.0m,大坝防渗采用混凝土防渗墙,长1310m;拆除重建钢筋砼防浪墙,墙顶高程47.6m,上游坡干砌石护坡拆除,采用砼预制块护坡,坡比1:2.0,下游坡采用草皮护坡,在41.0m高程处设一宽3.0m 的平台,平台以上坡比为1:2.0,平台以下坡比1:2.5;下游设纵横向排水沟;在下游桩号+345-0+845坝段高程为36.0m坝脚处做贴坡反滤。

2、正常溢洪道
正常溢洪道包括一级跌水、二级跌水、三级跌水及泄洪渠等。

一级跌水
溢洪道位于主坝左岸,采用三段消能跌水,一级为开敞式实用堰,堰顶高程为43.5m,宽度为40.0m,一级跌水堰顶之上为交通桥;桥面高程为46.6m,桥长42.8m,净跨40.0m,共四跨,桥面宽4.0m。

(2)泄洪渠
一、二级跌水间泄洪渠长200m,底宽20.0m,两岸边坡坡比为1:2.0,底高程为40.5~
41.0m。

(3)二级跌水
二级跌水为宽顶堰,堰宽20.0m,堰顶高程为40.3m。

(4)三级跌水
二、三级跌水间泄槽长125m,底高程为38.0~35.0m。

堰顶高程37.0m,堰宽30m。

3、非常溢洪道
非常溢洪道位于大坝右岸,长度为134m,宽度为100m,顶高程为45.04m,上、下游坡比为1:2.0,上、下游护坡为浆砌石结构。

4、放水涵洞
大坝上共有放水涵洞2座,分别为东涵、西涵,洞身均为钢筋砼箱型结构;东涵位于大坝桩号1+145处,断面尺寸均为2.0×2.0m,涵底高程为35.5m。

西涵位于大坝桩
号0+275处,断面尺寸均为1.2×2.0m,涵底高程为36.0m。

高涵为三湾水库高干渠首,断面尺寸均为1.5×1.8m,底高程42.0m。

5、管护设施
新建管理所办公楼面积300m2、仓库面积300m2。

2大坝安全鉴定
2009年3月编制完成了《三湾水库大坝安全鉴定评价报告》、《三湾水库大坝现场安全检查报告》,以及《三湾水库安全鉴定工程地质报告》。

安全鉴定结论为:
(1)、本次鉴定,防洪标准按50年一遇洪水设计,1000年一遇洪水校核。

经复核,坝顶防浪墙顶高程不满足规范要求。

(2)、根据《中国地震动参数区划图》(GB 18306-2001),水库坝址区地震动峰值加速度为0.05g,对应地震基本烈度为Ⅵ度,可不进行抗震复核。

(3)、大坝清基不彻底,坝身施工填筑质量差;大坝坝顶宽度不满足规范要求;防浪墙开裂、倾斜;上游块石护坡局部松动、塌陷,护坡底部未设齿墙。

(4)、经复核,大坝渗透稳定性不满足规范要求。

坝脚沼泽化;东灌溉涵兼泄洪涵、西放水涵洞存在接触渗漏。

(5)、经复核,大坝上、下游坝坡抗滑稳定安全系数满足规范要求。

(6)、溢洪道浆砌石结构风化破损,翼墙、消力池底板开裂,下游消能防冲设施不完善,影响安全泄洪。

三级跌水处节制闸混凝土碳化、露筋,结构不安全。

上坝交通桥为危桥。

(7)、非常溢洪道无任何工程设施。

(8)、东灌溉兼泄洪涵、西放水涵均为坝下圬工结构,结构强度不满足设计要求;东涵分缝间渗水,西涵洞身漏水严重;闸门漏水,启闭设备老化,无备用电源。

(9)、大坝存在白蚁危害。

(10)、大坝安全监测及管理设施不完善。
