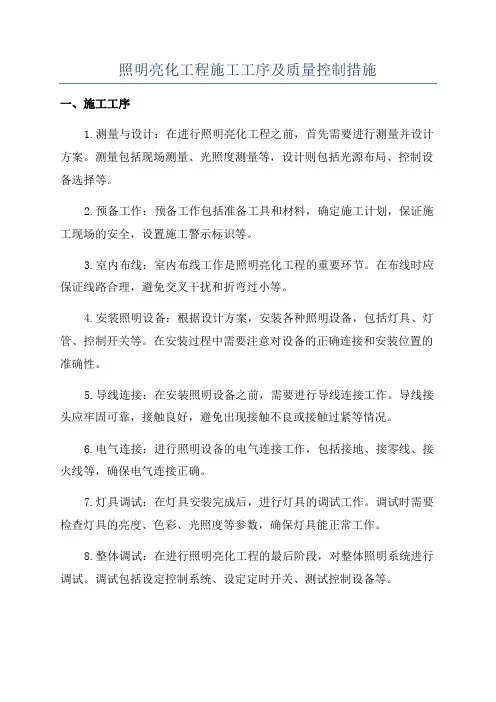

照明亮化工程施工工序及质量控制措施一、施工工序1.测量与设计:在进行照明亮化工程之前,首先需要进行测量并设计方案。

测量包括现场测量、光照度测量等,设计则包括光源布局、控制设备选择等。

2.预备工作:预备工作包括准备工具和材料,确定施工计划,保证施工现场的安全,设置施工警示标识等。

3.室内布线:室内布线工作是照明亮化工程的重要环节。

在布线时应保证线路合理,避免交叉干扰和折弯过小等。

4.安装照明设备:根据设计方案,安装各种照明设备,包括灯具、灯管、控制开关等。

在安装过程中需要注意对设备的正确连接和安装位置的准确性。

5.导线连接:在安装照明设备之前,需要进行导线连接工作。

导线接头应牢固可靠,接触良好,避免出现接触不良或接触过紧等情况。

6.电气连接:进行照明设备的电气连接工作,包括接地、接零线、接火线等,确保电气连接正确。

7.灯具调试:在灯具安装完成后,进行灯具的调试工作。

调试时需要检查灯具的亮度、色彩、光照度等参数,确保灯具能正常工作。

8.整体调试:在进行照明亮化工程的最后阶段,对整体照明系统进行调试。

调试包括设定控制系统、设定定时开关、测试控制设备等。

9.验收与维护:照明亮化工程完成后需要进行验收。

验收时需要检查灯具的亮度是否符合要求,控制设备是否正常工作等。

同时还需要进行工程维护,定期检查设备状况并进行维修或更换。

2.材料检查与验收:在采购照明设备和施工材料时,需要进行材料检查与验收。

检查材料的品质和规格是否符合要求,确保材料的质量。

3.施工现场管理:对施工现场进行管理,确保施工场地的整洁和安全。

设置施工区域标识,保证施工现场的人员安全。

4.施工过程管理:对施工过程进行管理,包括对工序的过程控制、质量记录和检查等。

对施工的每个环节进行检查,确保施工质量。

5.设备质量控制:在照明设备的安装过程中,对设备的连接和安装进行严格的质量控制,确保设备的正常使用。

6.照明亮化工程运行检查:在照明亮化工程完工之后,进行工程运行检查。

景观亮化工程施工资料

景观亮化工程施工资料

景观亮化工程施工资料一、工程概述景观亮化工程是指通过安装各种照明设备,对城市公园、广场、道路、建筑、景观小品等室外空间进行夜间照明,以达到美化环境、提高安全性、丰富人们夜间生活的目的。

本工程为某城市中心公园景观亮化工程,主要包括公园内的道路、广场、景观小品、树木、草坪等区域的照明设计及施工。

二、施工准备1. 技术准备:熟悉设计图纸,了解工程量,明确施工要求。

组织施工人员学习相关技术规范,提高施工技能。

2. 材料准备:根据设计要求,提前采购合格的照明设备、电缆、灯具等材料,并进行检验。

3. 设备准备:准备合适的施工设备,如挖掘机、吊车、发电机等。

4. 人员准备:组织具有丰富经验的施工队伍,明确各岗位职责,确保施工顺利进行。

三、施工流程1. 施工前期:进行现场勘查,了解地形地貌、管线布局等具体情况。

根据设计图纸,制定施工方案,明确施工进度计划。

2. 管线施工:按照设计要求,开挖沟槽,埋设电缆、灯杆等管线。

注意保护地下管线,避免损坏。

3. 照明设备安装:安装灯具、灯杆、控制器等设备,确保设备安装牢固,线路连接正确。

4. 接通电源:布设电缆,接通电源,进行设备调试,确保照明效果符合设计要求。

5. 景观小品照明施工:根据设计要求,对公园内的景观小品进行照明施工,注意与周围环境的协调。

6. 树木照明施工:对公园内的树木进行照明施工,采用隐藏式照明方式,减少对树木的破坏。

7. 草坪照明施工:对公园内的草坪进行照明施工,选用低矮灯具,避免影响游客行走。

8. 系统调试:完成各区域照明施工后,进行系统调试,确保各设备运行正常,照明效果达到设计要求。

9. 验收合格:配合业主单位进行验收,确保工程质量符合相关规范及业主要求。

四、施工要求及注意事项1. 施工过程中,严格遵循国家相关法律法规,确保施工安全、环保。

2. 按照设计图纸进行施工,确保照明效果及美观度。

3. 选用合格材料,确保工程质量。

4. 注意施工保护,避免对公园内现有设施及植被造成损坏。

亮化照明工程施工资料范本

亮化照明工程施工资料范本

亮化照明工程施工资料范本一、工程概况本工程为XX区域夜景照明亮化工程,位于我国某大城市中心区域,主要包括道路、建筑、绿化等部分的照明设计及施工。

工程规模约为XX平方米,预计总投资为XX万元。

工程旨在通过夜景照明亮化,提升城市形象,美化城市环境,为市民提供更好的生活品质。

二、施工内容1. 道路照明:包括道路两侧的的路灯安装、电缆敷设、控制系统等。

2. 建筑照明:包括建筑外立面的照明设计、安装照明设备、电缆敷设等。

3. 绿化照明:包括公园、广场等绿化区域的照明设计、安装照明设备、电缆敷设等。

4. 控制系统:包括照明设备的控制系统、电缆敷设、控制室设备等。

三、施工要求1. 严格按照国家相关法律法规和标准进行施工,确保施工质量。

2. 施工过程中,确保安全、环保,减少对周边环境和居民的影响。

3. 照明设备应选择高品质、低能耗的产品,以保证照明效果的同时,降低能耗。

4. 控制系统应具备智能化、可调节的功能,以满足不同场景的照明需求。

四、施工流程1. 施工准备:包括人员组织、施工材料准备、施工设备准备等。

2. 现场勘察:对施工现场进行勘察,了解现场情况,为施工设计提供依据。

3. 施工设计:根据勘察结果,制定详细的施工设计方案。

4. 施工交底:将施工设计方案向施工人员进行交底,确保施工人员了解施工要求。

5. 施工实施:按照施工设计方案进行施工。

6. 质量检查:对施工过程进行质量检查,确保施工质量。

7. 竣工验收:工程完成后,组织竣工验收,确保工程符合设计要求。

8. 售后服务:提供一定的售后服务期限,确保工程质量和使用效果。

五、工程进度计划1. 施工准备:预计耗时10天。

2. 现场勘察:预计耗时7天。

3. 施工设计:预计耗时15天。

4. 施工交底:预计耗时5天。

5. 施工实施:预计耗时60天。

6. 质量检查:预计耗时15天。

7. 竣工验收:预计耗时10天。

8. 售后服务:提供一年的售后服务。

六、工程投资估算1. 材料费用:预计XX万元。

建筑亮化方案工作内容

建筑亮化方案工作内容

建筑亮化方案工作内容建筑亮化方案工作内容建筑物亮化是一门融合艺术和技术的综合性工作,旨在通过照明手段将建筑体量、立面和细节凸显出来,塑造建筑物的形象和特色。

建筑亮化方案工作内容主要包括需求分析、设计方案制定、灯具选择和安装调试等环节。

下面将对这些工作内容逐一进行详细描述。

首先,需求分析是建筑亮化方案工作的第一步。

亮化方案应充分考虑建筑物的用途、环境氛围、文化背景和建筑结构等因素,通过与业主沟通和了解,明确亮化的目标和要求。

需求分析包括对建筑物的特点、历史背景、功能需求和经费预算等进行调研和分析,为后续的设计方案制定提供基础。

其次,设计方案制定是建筑亮化方案工作的核心环节。

设计方案要充分考虑建筑物的外观、结构、材质和功能,突出建筑物的特点和价值。

设计方案需要通过平面图、立面图、效果图等形式,将亮化效果直观地展现给业主,以便作出最终决策。

设计方案要充分考虑照明效果、灯光配色和节能环保等因素,同时要考虑到安装和维护的便利性。

灯具选择是建筑亮化方案工作的重要环节。

根据设计方案的需求,挑选合适的灯具是保证亮化效果的关键因素。

灯具的选择需要综合考虑灯光颜色、亮度、光线角度和光束控制等因素,以满足设计方案对照明效果的要求。

同时,灯具的材质、耐久性和能耗也是选择的重要考虑因素。

灯具选择需要在设计师、照明工程师和业主之间进行多方协调和沟通,确保选择的灯具符合设计方案的整体需求。

最后,安装调试是建筑亮化方案工作的最后一步。

在完成设计方案的基础上,需要进行现场的灯具安装和调试工作。

安装调试需要根据设计方案和施工图纸进行操作,确保灯具的位置、角度和亮度符合设计要求。

在安装调试的过程中,需要注意调整灯具的亮度和颜色,以获得最佳的照明效果。

同时,需要注意施工过程中的安全和质量控制,确保安装过程顺利进行。

总结起来,建筑亮化方案工作内容包括需求分析、设计方案制定、灯具选择和安装调试等环节。

通过合理的需求分析和设计方案制定,选择合适的灯具,并进行安装调试工作,可以确保建筑物的亮化效果达到预期目标。

亮化工程施工方案

亮化工程施工方案

亮化工程施工方案主要包括以下几个方面:工程概述、施工准备、施工方法及工艺、质量保证措施、安全文明施工、施工进度计划和施工人员组织。

以下是一份详细的亮化工程施工方案范例。

一、工程概述本工程为某城市广场亮化工程,主要包括广场主体建筑、绿化带、喷泉、雕塑等区域的照明设计及施工。

工程目标是打造一个美观、舒适、安全的休闲娱乐场所,提升城市形象。

二、施工准备1. 技术准备:熟悉设计图纸,了解现场情况,明确施工要求。

2. 材料准备:根据施工图纸,提前采购所需灯具、电缆、接头等材料,并进行验收。

3. 设备准备:准备施工所需的各种机械设备,如挖掘机、吊车、发电机等。

4. 人员准备:组织具有丰富经验的施工队伍,并对施工人员进行技术培训和安全教育。

5. 现场准备:清理施工现场,确保施工安全顺利进行。

三、施工方法及工艺1. 照明系统安装:根据设计图纸,安装广场主体建筑、绿化带、喷泉、雕塑等区域的照明设备,包括灯具、电缆、接头等。

2. 控制系统安装:安装照明控制设备,包括控制器、传感器、开关等,实现照明系统的智能控制。

3. 线路布设:按照设计要求,布设电缆线路,确保线路安全、美观。

4. 接线调试:完成灯具安装后,进行接线调试,确保照明系统正常运行。

5. 景观照明:根据设计要求,对广场景观进行照明设计,打造美丽的夜景。

6. 防护措施:对照明设备进行防护处理,确保设备安全可靠。

四、质量保证措施1. 材料验收:对采购的材料进行验收,确保材料质量符合要求。

2. 施工检查:施工过程中,定期对施工质量进行检查,发现问题及时整改。

3. 验收标准:按照相关法规和标准进行施工,确保工程质量。

4. 售后服务:提供完善的售后服务,确保照明系统长期稳定运行。

五、安全文明施工1. 安全教育:对施工人员进行安全教育,提高安全意识。

2. 施工现场管理:加强施工现场管理,确保施工秩序井然。

3. 安全防护:设置安全警示标志,做好施工现场的安全防护措施。

4. 环保措施:严格执行环保法规,确保施工过程中对环境的影响降到最低。

亮化工程内业资料

亮化工程内业资料

亮化工程内业资料亮化工程内业资料指的是进行亮化工程时所需的各类资料和信息,包括设计图纸、建筑图纸、线路布置图、选型清单、设备参数表等等。

这些资料是亮化工程的重要依据,为了保证亮化效果,必须对这些资料进行详细的整理、分析和评估。

以下是亮化工程内业资料的详细介绍。

设计图纸:设计图纸是亮化工程中最重要的资料之一,它指导着亮化工程的整个过程。

设计图纸包括的信息很多,比如说设计方案、颜色搭配、光源的使用等等。

设计图纸的制定需要根据亮化工程的实际情况,充分考虑建筑风格、环境特点和观赏角度等因素。

设计图纸一旦定稿后,就成为了亮化工程的“施工图”。

建筑图纸:建筑图纸是亮化工程进行时不可或缺的资料,它描述了整个建筑的结构构造、尺寸、位置等信息。

具体的说,建筑图纸包括平面图、剖面图、立面图和装饰图等多种类型,通过建筑图纸可以确定亮化灯具的安装位置、灯光照射范围和灯光投射的角度等。

线路布置图:线路布置图是亮化工程实施的重要指导性文件,它直接关系到整个工程的安装和使用。

线路布置图将各个灯具安装的位置、机房电器的布置、各个电线的走向等信息都画出来,可以让施工方准确拼接线路、正确连接灯具,保证亮化工程后期能够正常工作。

选型清单:选型清单是亮化工程进行前的准备工作之一,它在实施工程前很重要。

选型清单列出了建筑内各类照明设备、附件及电器配件,比如说所需要的灯具、开关插座、电源线等等,制作选型清单需要对场地情况、使用需求、设备参数和价格等方面进行综合考虑,确保所选设备能够满足实际需求。

设备参数表:设备参数表记录了亮化工程所选设备的各项参数,比如所需运行电压、功率、色温、光效等数据,这些参数在设备的选配和使用过程中非常重要,对于亮化工程的效果和工程的使用寿命都有着重要的影响。

综上所述,亮化工程的内业资料涵盖了设计图纸、建筑图纸、线路布置图、选型清单、设备参数表等多种资料类型,这些资料是亮化工程的重要依据,它们之间相互配合,共同构成了亮化工程的实施和实现。

亮化工程施工内容填什么

亮化工程施工内容填什么

亮化工程施工内容填什么一、方案设计亮化工程的方案设计是整个工程的核心环节,方案设计要充分考虑城市的特点、景观布局、建筑风格等因素。

在设计方案中需要确定灯具的类型、数量、布局方式,以及灯光的色温、亮度等参数。

同时还要考虑节能环保、易维护等因素,确保方案的实施效果和成本控制之间达到平衡。

二、材料选择亮化工程所涉及的材料种类繁多,包括灯具、电缆、控制器等。

在选择材料时需要考虑材料的质量、性能、规格是否符合工程要求。

灯具的选择要考虑到灯光的色彩、光效、寿命等因素,确保灯光效果符合设计要求。

电缆的选择要考虑导线材质、规格、耐热性能,控制器的选择要考虑控制方式、功能是否能满足实际需求。

三、施工准备在正式施工前需要进行充分的准备工作,包括确定施工方案、施工队伍组建、施工材料采购等。

同时要做好施工现场的安全防护工作,确保施工过程中人员和设备的安全。

四、施工工艺4.1 灯具安装:灯具的安装是亮化工程的重要环节,灯具的位置、角度、高度要根据设计方案严格执行。

在安装过程中要注意保护灯具表面,避免划伤、损坏。

安装完成后要进行灯具亮度、色彩、控制等功能测试,确保灯具正常使用。

4.2 电缆敷设:电缆的敷设要符合工程设计要求,避免交叉、接头、漏电等问题。

在敷设过程中要保持电缆的整洁有序,避免被异物破坏。

同时要注意电缆的防水处理,确保电缆的安全性。

4.3 控制系统调试:控制系统的调试是亮化工程的关键环节,要根据设计方案进行控制系统参数的设置和调试。

调试过程中要注意控制系统的稳定性、灵活性,确保控制系统能够正常运行。

4.4 现场验收:施工完成后要进行现场验收,检查工程质量和工程效果是否符合设计要求。

验收过程中要对灯具、电缆、控制系统等进行全面检查,发现问题及时处理,确保工程质量和工程效果达到预期目标。

五、施工总结亮化工程施工完成后要对整个过程进行总结,包括工程质量、工程效果、施工工艺等方面。

总结过程中要分析问题原因,提出改进措施,为今后的工程提供借鉴和参考。

亮化工程加工团队

亮化工程加工团队

随着城市化进程的加快,亮化工程在城市建设中扮演着越来越重要的角色。

一座城市的美,不仅体现在白天的繁华景象,更体现在夜晚的璀璨夜景。

而这一切,都离不开一支专业的亮化工程加工团队。

本文将为您揭秘这支幕后英雄,带您了解他们的工作内容、技术优势和团队风采。

一、亮化工程加工团队的工作内容1. 设计方案:根据客户需求,结合现场实际情况,制定亮化工程的整体设计方案。

这包括灯光布局、灯具选择、控制系统等。

2. 材料采购:根据设计方案,选择合适的灯具、电线、电缆等材料,确保质量与成本控制。

3. 施工安装:按照设计方案,进行现场施工安装,包括灯具安装、线路铺设、控制系统调试等。

4. 调试与优化:完成施工安装后,对亮化工程进行调试,确保灯光效果达到预期。

同时,根据实际情况进行优化,提升亮化效果。

5. 售后服务:对已完成的亮化工程进行定期检查和维护,确保亮化效果持续稳定。

二、亮化工程加工团队的技术优势1. 专业技能:团队成员具备丰富的亮化工程经验,熟悉各类灯具、控制系统等设备的安装与调试。

2. 创新能力:团队紧跟行业发展趋势,不断学习新技术、新材料,为用户提供更具创意的亮化方案。

3. 质量控制:从设计方案、材料采购到施工安装,每个环节都严格把控质量,确保亮化工程达到预期效果。

4. 节能环保:团队在设计中充分考虑节能环保,选用节能灯具和环保材料,为用户创造绿色、低碳的亮化环境。

5. 智能化:团队致力于研发智能化亮化控制系统,实现灯光的远程控制、自动调节,提升亮化效果。

三、亮化工程加工团队的团队风采1. 团结协作:团队成员之间相互支持、相互学习,共同面对挑战,确保亮化工程顺利进行。

2. 专业敬业:团队成员热爱本职工作,对待每个项目都认真负责,力求为客户提供最优质的服务。

3. 求新求变:团队敢于创新,勇于尝试,不断拓展业务领域,为客户提供更多选择。

4. 善于沟通:团队成员具备良好的沟通能力,与客户保持密切联系,确保项目顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

**工程竣工资料建设单位:**监理单位:施工单位:**开工报告工程开工报审表工程名称:**工程编号:001开工报告具体条件情况说明1、亮化工程建设项目工程范围主要包括楼体亮化工程内容。

2、机械设备、公司项目部成员已全部到位。

施工组织设计一工程概况1、工程名称:**工程2、建设地点:**3、建设单位:**4、工程范围:室外楼体亮化照明;5、现场条件:施工场地已平整,施工用水、用电已通,场内外道路已通;6、承包形式:包工、包料、包质量、包工期、包安全;7、工期要求:不超过128日历天8、工程质量要求:合格二管理组织、机构体系第一节项目组织、机构体系我公司针对此工程严格实行“项目法”施工,新组建一个由公司总经理亲自挂帅,公司总工程师任工程负责人,由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理。

我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。

实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。

各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。

1、施工现场附近设立工地办公室。

各管理部门归日管理,按专业专职进行分工管理,由工程总指挥统一指挥。

2、实行项目经理负责制,项目经理对总工负责,须全面过问施工事宜。

项目经理下设施工员、班组长、质安员、材料员和资料记录员,各岗位必须按照国家装饰施工规范要求进行分项对照管理,做到技术过关、安全生产、文明施工。

3、施工员职责:施工员必须常驻工地,严格按施工图指导施工队进行施工,紧密配合其他部门,在多项目交叉施工中作好平行和上下协调和沟通工作。

4、班组长职责:严密配合施工员做好工作安排和技术指导,注意施工安全,保证工程质量。

并负责工余时间工人的生活秩序的管理。

5、质量、安全员职责:质安员须跟班管理,及时检查,发现技术漏洞及时补救,对安全隐患及时作出处理。

做好安全生产知识宣传和防火、防盗等安全标语牌的布置工作。

6、材料员职责:必须明确施工图纸和材料计划表中的要求,对各种材料定样和质量严格把关,进货时注意货样和现货一致,坚决制止不合格材料进入仓库和工地。

根据本工程的工程量、工期、质量要求等特点,我公司将安排如下施工人员进行本工程的施工任务:管理技术人员8人,施工工人40人,高峰期工人达到80人,其中:(1)项目经理1名(2)施工技术负责1名(3)质检员1名(4)造价员1名(5)材料员1名(6)仓库管理员1名(7)安全员4名(8)电工25名施工组织机构图组建本工程项目经理部,下设技术负责人、经济部、材料部、安全后勤部、质检部、工程技术部。

实行项目经理负责制。

组织机构图如下:第二节组织机构的启动与高效组织机构的启动1.根据本工程各方面情况及特点,有针对性的组建项目班子,并且入选一旦经过甲、乙双方确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前题,未经建设方同意中途变换人选,我公司愿意接受建设单位的处罚。

2.根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目经理的工作效率,有效促进管理整体实力强化,使项目经理部管理的工作效率,有效促进管理整体实力的强化,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗,无准备之仗。

3.以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。

变”人管理人”“人盯人”为“制度管理人”,做到项目管理“有章可循,执法必严、违章必纠”,这样形成军令如山,赏罚分明的先进管理模式。

4.我公司项目管理向来将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。

5.具体做法是把项目施工职业道德的具体含义,标准分解落实到项目每个管理人员和操作人头上并与他们的收入挂勾,形成了自觉抵制施工质量和材料质量上的以次充好、偷工减料、弄虚作假等不良行为的企业文化,施工质量做到建设方与监理是否在场都一个样,让建设方和用户放心享受精品工程的高品质使用价值。

施工组织机构高效运作保障措施1.组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。

2.建立健全项目经理、工长、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。

3.强化激励与约束机制,制定业绩评比,奖罚办法,定时组织项目经理部管理人员人会议,检查工作质量。

4.建立工程领导小组现场办公制,每星期召开一次现场办公会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。

5.每天下午召开由项目经理主持的班后碰头会,项目部主要管理人员及施工队长参加,例会重点解决质量、进度、施工技术等难点。

明确各项问题的解决办法及时间,并形成会议纪要。

6.用工管理,选派组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提前完成。

三主要工程项目的施工方案、施工方法.施工方法1.安装固定方式采用数码管U型安装卡扣,采用电动冲击钻在楼顶边沿打孔,并采用朔料膨胀螺丝固定安装卡扣,每米2个卡扣,配用钻头、铁线等其他辅助材料。

1. 安装前必须使用安全绳索对灯具进行保护2. 使用不锈钢爆炸螺丝紧固3. 灯具间隔、方向和角度必须保持一致4. 电源接口处进行绝缘保护5. 严格按照电气原理图要求布线,禁止将线接错2.线头防水管与管对接处使用防水生胶布包裹,电源线路则采用电工胶布进行多层包裹。

3.安全作业安装施工人员作业过程中高空作业时必须采用安全保障措施,注意路上行人安全,作业工具采用绳子绑住防止坠落伤人,作业时注意高工坠物。

4.线路铺设本项目采用独立铺设线路的方式,每栋楼都采用单独的电源控配箱,主线路从配电室以国标电源线路引入电源控配箱,再进入其他电器。

外漏在墙面的线路采用与墙面颜色近似的穿线管隐藏保护。

.整体工程施工方案整个亮化灯具的安装方案采取交叉施工的方法,由于灯具需要定制、以及提前预制、保养,所以前期以安装管类灯具为主。

在此大前提下,分片安装,互相协作。

1.我方积极配合好相应的图纸尺寸、参数指导等工作。

此项工作在进场后首先要完成2.电气管线附设:做到敷设的管线安全、美观、经济,符合《国家电气安装工程规范》的相关标准。

3.控制箱及灯具的安装:各控制箱安装位置遵循“安全、隐蔽、美观”的原则,因地制宜;灯具的安装符合《建筑工程灯光安装规范》.工程的施工顺序现场勘验---编制施工计划-----确定设计效果-----确定施工工艺-----精确定位---组装及安装---灯光调试----交付使用.动员周期和设备、人员、材料进场的方法1.劳动力、主要材料计划为保证工期减少材料堆放占用建设方面积,以及产品的防盗防损,我们将材料产品分批进场;(1)安装器械,工具,电器,工人进场,(2)第一批灯具进场;(3)安装辅材入场;(4)电线电缆电源入场;(5)其他材料进场;2.设备人员动员周期和设备人员材料运输到施工现场的方法任务确定以后,与现场勘验人员结合,所有参加施工人员均要掌握设计方案,熟悉和审核施工图纸和图样,施工图纸与其设计说明书在内容上是否一致,施工图纸及其各组成部分之间有无矛盾和错误,明确具体的技术要求及所有施工人员入场前两天的安全作业培训。

任务明确后,审图纸,对料、核料、编制施工流程以及其他的工艺准备工作,编制施工场地的布置,材料堆放方式,设备布置,安排生产计划。

第四节:项目组织机构及各施工管理人员职责项目经理:负责现场的所有工程项目管理施工员:负责解决现场的所有技术工作,做好项目经理和施工人员的衔接工作施工人员:严格执行公司以及现场管理、技术人员所交代的施工任务,保质按期的完成施工任务四确保工程质量的措施1.质量管理体系:严格执行“三控”原则,即“设备材料监控”、“施工人员监控”、“工程质量监控”2.施工质量控制体系:(一)质量管理本公司的质量目标是:工程一次验收合格率100%,工程优资率98%,用户满意率100%。

为了保证将最完美的灯光夜景展示给建设方,本公司采取了如下一系列技术保证措施:现场勘验、施工工艺计划编制进入施工现场后,所有人员即进行地形熟悉和施工技术交底,项目经理和施工员编制好施工计划和施工工艺,并与委托方及现场监理互相沟通,确保工程的定位不发生偏差。

2、细心采购本工程中选用的设备材料,均以国家验收规范为依据。

3、严格控制好加工件质量本公司一贯制行三严要求:严格选择、严格按图加工、严格按图检验,以保证所有的加工件的合格率。

4、调试前的综合检查调试前成立临时检查调试小组,互相交叉检查队友施工小分队所做的施工项目,保证整个系统在灯光调试前完备无缺漏,确保一次调试成功。

为保证做好上列各点,本工程推行并实施质量责任制。

强调谁施工、谁负责质量,施工员既要抓施工进度,也要抓施工质量。

质量控制原则和方法1.公司负责材料的采购,编制采购计划,并选择性价比高的供货方联系采购,并提供合格证和材质证明,检验报告等相关资料。

2.施工过程中的质量控制,项目经理、施工员、施工人员,各尽其职,责任落到实处。

五工程质量通病防治措施1)管路敷设通病现象①管路暗埋处出现规则裂缝;②金属管未做跨接接地线或者不论材质一律焊跨接接地线;③镀锌管直接采用套管熔焊连接,套管连接不牢;2)管路敷设通病现象预防措施①管路保护层厚度应大于15mm,墙体填充砂浆强度应大于M10;②非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;镀锌钢导管采用螺纹连接时,连接处两端用专用接地卡固定跨接接地线;③镀锌管壁厚小于2mm的钢导管不得套管熔焊连接,套管与紧固螺钉应配套并经强度和电气连续性试验;④金属软管必须用专用接头固定,并跨接接地。

3)电缆线路通病现象①电缆桥架、支架没做可靠接地;②电缆终端头没处理;③电缆未固定、填充率太大、弯曲半径不足、少设或未设标志牌。

4)电缆线路通病现象预防措施①镀锌电缆桥架必须有不少于两个有防松螺帽或防松垫圈的连接固定螺栓,全长应有不少于可与接地干线相连的长度,常采用镀锌圆钢或扁钢沿桥架外侧全长敷设;②普通电缆终端可采用绑扎处理,主要电缆除绑扎外,应加电缆头套;③电缆在桥架内的填充率不应大于40%(控制电缆小于50%),电缆垂直敷设时,上端及每隔1.5~2m处应固定,水平敷设时,首、尾、转弯及每隔5~10m处应固定,在首、尾、转弯及每隔50m处加标志牌,电缆桥架转弯处应选择与电缆弯曲半径相适应的配件。
