电梯门口封堵交底1

合集下载

电梯门口封堵施工方案图纸

电梯门口封堵施工方案图纸

电梯门口封堵施工方案图纸1. 引言本文档旨在提供电梯门口封堵施工方案图纸的详细说明和解释。

本施工方案适用于各类建筑物中电梯门口的封堵工程,确保电梯封堵施工的安全和有效性。

2. 施工概述电梯门口封堵施工是为了在电梯维护、安全检查或其他需要暂时停用电梯的情况下,对电梯门口进行封堵。

在封堵期间,必须确保电梯安全,避免非授权人员进入电梯井和使用电梯。

3. 封堵材料和工具3.1 封堵材料•钢板材料:用于封堵电梯门口,确保安全•密封胶:用于密封电梯门和封堵板之间的缝隙,防止水和灰尘进入电梯井3.2 封堵工具•电钻:用于在墙壁上预留安装螺丝的孔位•扳手:用于紧固螺丝•切割工具:用于验证电梯门口尺寸,根据需要调整封堵板尺寸4. 施工步骤4.1 准备工作•清理电梯门口附近的杂物,确保施工区域干净整洁•测量电梯门口的尺寸,记录封堵板的尺寸要求•检查所需施工材料和工具的完整性和可用性4.2 封堵板制作和安装1.根据测量结果,使用切割工具将钢板材料切割成适当尺寸的封堵板2.将封堵板放置在电梯门口,验证尺寸和对齐度3.使用电钻在墙壁上预留安装螺丝的孔位4.使用扳手将封堵板紧固到墙壁上,确保封堵板牢固和稳定5.使用密封胶填充封堵板和墙壁之间的缝隙,确保密封效果4.3 安全检查1.确保封堵板安装牢固,没有松动或变形2.确保电梯门口完全封堵,没有任何缝隙3.检查密封胶的密封效果,确保没有漏洞4.清理施工区域,移除所有的施工材料和工具5. 安全注意事项•在施工过程中,必须使用个人防护装备,如安全帽、防护手套和安全鞋•施工现场必须设置明显的警示标志,以提醒他人施工区域危险•施工过程中必须遵守相关安全要求和规定,确保施工安全和电梯的完好性6. 结论本文档提供了电梯门口封堵施工方案图纸的详细说明,包括封堵材料和工具,施工步骤以及安全注意事项。

通过按照该方案进行施工,可以确保电梯门口的封堵工程安全有效。

在施工过程中,一定要严格遵守相关安全要求和规定,保证施工人员和电梯的安全。

电梯门洞收口安全技术交底模板

电梯门洞收口安全技术交底模板

一、交底名称:电梯门洞收口安全技术交底二、交底时间:____年____月____日三、交底地点:____项目现场四、参与人员:项目管理人员、施工人员、监理人员等五、交底内容:一、安全意识与培训1. 所有参与电梯门洞收口施工的人员必须具备良好的安全意识,严格遵守国家有关安全生产的法律法规。

2. 施工人员必须接受专业安全培训,并取得相应的上岗资格。

3. 项目管理人员及监理人员应定期对施工人员进行安全教育和检查,确保安全措施落实到位。

二、施工准备1. 施工前,应对施工现场进行彻底清理,确保无障碍物,并设置明显的警示标志。

2. 严格按照电梯门洞收口施工方案进行施工,确保施工质量。

3. 准备好施工所需的材料、工具和设备,并检查其完好性。

三、施工安全措施1. 施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

2. 高空作业时,必须系好安全带,并使用安全绳,防止坠落。

3. 严禁在施工过程中酒后作业、疲劳作业。

4. 严禁在施工现场吸烟、使用明火。

5. 严禁在施工现场堆放易燃、易爆物品。

6. 严禁在施工过程中擅自改动施工方案。

四、具体施工要求1. 电梯门洞收口施工前,应对门洞进行测量,确保尺寸准确。

2. 施工过程中,应严格按照施工图纸和规范要求进行施工,确保施工质量。

3. 电梯门洞收口材料应选用符合国家标准的产品,确保材料质量。

4. 电梯门洞收口施工过程中,应加强施工监督,确保施工安全。

五、验收与整改1. 电梯门洞收口施工完成后,应进行自检,确保施工质量符合要求。

2. 项目管理人员及监理人员应对施工质量进行验收,发现问题及时整改。

3. 未经验收或验收不合格的工程,严禁投入使用。

六、应急处理1. 施工过程中,如发生安全事故,应立即停止施工,启动应急预案。

2. 及时上报事故情况,配合相关部门进行调查和处理。

3. 事故发生后,应采取措施防止事故扩大,确保现场安全。

七、总结本次电梯门洞收口安全技术交底,旨在提高施工人员的安全意识,确保施工安全。

电梯门洞收口安全技术交底模板

电梯门洞收口安全技术交底模板

一、交底目的为确保电梯门洞收口施工安全,预防安全事故发生,提高施工人员的安全意识,现将电梯门洞收口施工过程中的安全技术要求进行交底。

二、交底时间年月日三、交底对象参加电梯门洞收口施工的全体人员四、交底内容1. 施工人员要求(1)参加施工人员必须经过专业培训,取得特种作业操作证,并持证上岗。

(2)施工前,对施工人员进行安全技术教育,提高安全意识。

2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保场地平整、无障碍物。

(2)施工现场设置安全警示标志,明确警示区域。

(3)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

3. 施工过程安全措施(1)电梯门洞收口前,检查门洞尺寸是否符合设计要求,确保收口施工顺利进行。

(2)施工过程中,严格遵守施工方案,确保施工质量。

(3)收口材料必须符合国家标准,严禁使用不合格材料。

(4)收口施工时,注意保护电梯门洞周围设施,避免损坏。

(5)收口施工过程中,注意观察周围环境,防止高空坠落、物体打击等事故发生。

4. 特殊情况处理(1)遇恶劣天气,如雨、雪、雾等,应暂停施工,确保施工安全。

(2)遇特殊情况,如设备故障、材料短缺等,应立即上报,采取措施进行处理。

(3)施工过程中,如发现安全隐患,应立即停止施工,及时上报并采取措施消除隐患。

五、交底要求1. 施工人员要认真听取交底内容,了解施工过程中的安全要求。

2. 施工人员应严格遵守安全技术交底内容,确保施工安全。

3. 施工单位应加强对施工人员的安全教育培训,提高安全意识。

4. 施工单位应定期对施工现场进行安全检查,确保施工安全。

六、交底记录1. 交底人:施工负责人2. 交底时间:年月日3. 交底地点:施工现场4. 交底对象:参加电梯门洞收口施工的全体人员5. 交底内容:如上所述6. 交底签字:(1)施工负责人签名:(2)施工人员签名:(3)监督人员签名:(4)建设单位代表签名:注:本交底模板仅供参考,具体内容可根据实际情况进行调整。

电梯门洞封堵的解决方案 (1).doc

电梯门洞封堵的解决方案 (1).doc

1、现场情况及封堵方案
由于现场5#楼、6#、7#楼电梯须提前验收投入使用,根据业主方2015年1月20日下发的编号TJ-175号工程联系单,要求我司对电梯门洞两侧进行封堵,特编制此方案。

1.1现场情况
目前5#、6#楼现场电梯门洞结构留洞为1100mm,电梯门为900mm宽,电梯门洞两侧各有100mm缝隙需要封堵,如下图1所示:

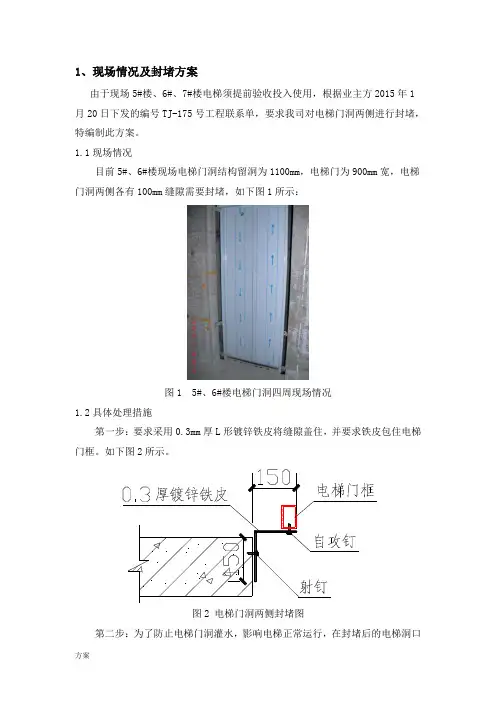

图1 5#、6#楼电梯门洞四周现场情况
1.2具体处理措施
第一步:要求采用0.3mm厚L形镀锌铁皮将缝隙盖住,并要求铁皮包住电梯门框。

如下图2所示。

第二步:为了防止电梯门洞灌水,影响电梯正常运行,在封堵后的电梯洞口
下部沿洞口方向,砌筑两皮灰砂砖,并用1:3水泥砂浆将砖外侧和上口进行抹灰处理。

第三步:待装修施工开始后,需要将封堵的镀锌铁皮和灰砂砖拆除,拆除后的铁皮及灰砂砖及时清理外运。

2、安全及其他保障措施
2.1工人进场及施工时必须佩戴安全帽,严禁吸烟,严禁酒后作业。

2.2施工操作过程中,应集中精力、禁止嬉笑打闹。

2.3采用电锯、射枪等机具时,应注意用电安全,并按规定配备和安装防护装置。

2.4拆除封堵镀锌铁皮及灰砂砖时,要码放到指定地点,并及时外运。

2.5做到人走料清,同时注意成品保护。

电梯门封堵安全技术交底模板

电梯门封堵安全技术交底模板

一、交底名称:电梯门封堵安全技术交底二、交底时间:____年____月____日三、交底地点:____项目现场四、交底对象:电梯安装施工单位全体人员五、交底内容:1. 工程概况(1)工程名称:____项目(2)施工单位:____公司(3)施工部位:____楼____单元____号电梯门封堵2. 电梯门封堵施工前的准备工作(1)施工人员必须经过专业培训,取得相关资质证书,方可上岗操作。

(2)施工现场应设立安全警示标志,明确危险区域。

(3)施工前应对施工现场进行清理,确保施工环境安全。

3. 电梯门封堵施工过程中的安全注意事项(1)施工人员进入施工现场必须佩戴安全帽、安全带,高空作业时应系好安全带,确保自身安全。

(2)严禁酒后、带病作业,施工过程中应保持精力集中。

(3)施工过程中,严禁无关人员进入施工区域,确保施工安全。

(4)施工人员应熟悉电梯门封堵施工工艺,严格按照操作规程进行施工。

(5)施工过程中,应使用合适的工具和设备,确保施工质量。

4. 电梯门封堵施工过程中的安全措施(1)施工前,应对电梯门封堵部位进行检查,确保无尖锐物体、杂物等影响施工。

(2)施工过程中,应确保电梯门封堵部位周围环境整洁,防止施工过程中产生垃圾、粉尘等污染环境。

(3)施工过程中,应确保电梯门封堵部位通风良好,防止施工过程中产生有害气体。

(4)施工过程中,应使用防护用品,如手套、口罩等,防止皮肤、呼吸道等受到伤害。

(5)施工过程中,应确保电梯门封堵部位的光照充足,防止因光线不足导致操作失误。

5. 电梯门封堵施工过程中的应急预案(1)若发生人员受伤,应立即停止施工,及时拨打急救电话,并将伤员送往医院救治。

(2)若发生设备故障,应立即停止施工,并通知相关部门进行维修。

(3)若发生火灾、触电等事故,应立即停止施工,并采取相应的应急措施,确保人员安全。

六、总结电梯门封堵施工过程中,安全工作至关重要。

施工人员必须严格遵守本安全技术交底,确保施工安全。

电梯口包边安全技术交底模板

电梯口包边安全技术交底模板

一、交底目的为确保电梯口包边施工过程中的安全,防止安全事故的发生,提高施工人员的安全意识和操作技能,现将电梯口包边施工的安全技术要求进行交底。

二、交底内容1. 施工现场概况(1)施工地点:[具体地点](2)施工内容:电梯口包边施工(3)施工期限:[具体日期]2. 安全技术要求(1)施工人员应熟悉电梯口包边施工的相关规范、标准和操作规程。

(2)施工前,应对施工现场进行安全检查,确保施工环境安全。

(3)施工过程中,应严格遵守以下安全操作规程:a. 佩戴安全帽、安全带等个人防护用品。

b. 上下楼层时,必须使用楼梯或电梯,严禁攀爬阳台、窗户等危险区域。

c. 不得在施工区域内吸烟、饮酒。

d. 严禁在施工现场进行无关活动,确保施工区域整洁、有序。

(4)施工机械及设备安全:a. 施工机械及设备必须符合国家相关标准和规定。

b. 施工机械及设备操作人员应具备相应的操作技能和资质。

c. 施工机械及设备应定期进行维护、保养,确保其正常运行。

3. 施工现场安全措施(1)设置安全警示标志,提醒施工人员注意安全。

(2)施工区域周边设置围栏,防止无关人员进入。

(3)施工现场设置安全通道,确保施工人员疏散通道畅通。

(4)施工过程中,设置专人负责现场安全监督,发现问题及时处理。

4. 应急处理(1)发生安全事故时,立即停止施工,组织人员撤离危险区域。

(2)迅速报警,并通知相关部门进行救援。

(3)根据事故原因,采取相应措施,防止事故扩大。

三、交底要求1. 施工人员应认真听取安全技术交底,确保掌握施工过程中的安全要求。

2. 施工人员应自觉遵守安全技术要求,确保施工安全。

3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。

4. 施工单位应加强施工现场安全管理,确保施工安全。

四、交底时间[具体日期]五、交底人[具体姓名]六、记录人[具体姓名]。

电梯门洞封堵方案

电梯门洞封堵方案

电梯门洞封堵方案一、需求分析1.安全保障:在施工作业过程中,电梯门洞的封堵可以防止人员误闯而导致安全事故的发生。

2.施工需要:有些施工工序需要占用电梯门洞附近的空间,为了保证施工的顺利进行,需要对电梯门洞进行封堵。

二、封堵方案电梯门洞的封堵方案需要综合考虑施工工序、安全要求、材料及施工成本等多个因素,后续将根据这些因素来提出一个全面的封堵方案。

以下是一个具体的封堵方案:1.封堵材料的选择根据施工工艺的要求,我们可以选择以下几种常用的封堵材料:(1)石棉板:石棉板具有一定的防火性能和隔热性能,可以满足一般施工要求。

(2)石膏板:石膏板施工简单,成本较低,但防火性能相对较差。

(3)钢板:钢板具有较高的强度和耐火性能,但价格较高,施工难度大。

(4)木材:木材价格低廉,易于加工,但防火性能较差。

2.封堵方法的选择根据电梯门洞的具体情况,我们可以选择以下几种常用的封堵方法:(1)压拱封堵法:使用钢筋混凝土浇筑或砌块砌筑形成拱形结构,然后在拱形结构上封堵材料,具有较高的强度和稳定性。

(2)支模封堵法:使用钢支模来固定封堵材料,适用于小型电梯门洞的封堵。

(3)悬挂封堵法:使用吊装设备将封堵材料悬挂在电梯井顶上,适用于电梯井顶有足够强度的情况。

(4)钢框架封堵法:在电梯门洞周围搭建钢框架,然后在钢框架上封堵材料,适用于大型电梯门洞的封堵。

3.施工流程(1)准备工作:组织施工人员并准备所需的施工材料和设备。

(2)砌筑或搭建支模、钢框架等封堵结构。

(3)逐步封堵:根据方案选择的封堵方法,逐步进行封堵工作,确保封堵材料牢固可靠。

(4)施工检查:在施工过程中进行质量检查,确保封堵材料和结构的质量符合要求。

(5)清理工作:在封堵完成后,清理施工现场,恢复电梯门洞的原状。

4.安全措施在进行电梯门洞封堵工作时,需要注意以下安全措施:(1)穿戴好安全装备,如安全帽、安全鞋等。

(2)进行封堵工作时需要注意防止材料掉落,特别是在高空作业时,需要采取必要的防护措施。

电梯门口砌筑安全技术交底模板

电梯门口砌筑安全技术交底模板

一、交底目的为确保电梯门口砌筑工程的安全施工,防止事故发生,提高施工人员的安全意识,特进行本次安全技术交底。

二、交底内容1. 施工人员要求- 施工人员必须经过专业培训,持有相关操作资格证书。

- 进入施工现场必须佩戴安全帽,系好下额带,锁好带扣。

- 严禁酒后作业,施工现场禁止吸烟。

2. 施工前准备- 检查施工场地,确保道路畅通,施工材料堆放整齐,无障碍物。

- 检查施工机械和工具,确保其完好、牢固,符合安全要求。

- 检查施工现场的安全设施,如防护栏杆、安全网、警示标志等是否齐全有效。

3. 施工过程安全措施- 电梯门口砌筑时,必须搭设脚手架,脚手架应符合安全规范,搭设牢固,承重能力符合要求。

- 脚手架上堆放材料不得超过规定荷载,堆放高度不得超过3米。

- 施工人员上下脚手架时,必须走安全通道,严禁攀爬。

- 砌筑过程中,应保持施工面整洁,防止材料滑落。

- 交叉作业时,应设置安全隔离层,防止材料、工具掉落。

- 高处作业时,必须系好安全带,安全带应固定在可靠的构件上。

4. 材料及工具安全使用- 砌筑材料应符合国家相关标准,严禁使用不合格材料。

- 电动工具、机具必须安装触电保护装置,使用前应检查线路是否完好。

- 人工搬运材料时,应遵守操作规程,防止材料滑落或碰撞。

5. 施工环境安全管理- 施工现场应保持良好的通风,防止有害气体积聚。

- 施工过程中,应采取防尘、降噪措施,保护施工人员的健康。

- 遇有恶劣天气,如大风、大雨等,应暂停施工,确保人员安全。

三、应急处理1. 如遇人员受伤,应立即进行现场急救,并立即拨打急救电话。

2. 如发生安全事故,应立即停止施工,及时上报,并按照相关规定进行处理。

四、总结本次安全技术交底旨在提高施工人员的安全意识,确保电梯门口砌筑工程的安全施工。

施工过程中,全体人员必须严格遵守各项安全规定,确保工程顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况ห้องสมุดไป่ตู้
本工程为滨海新区中心商务商业区西沽还迁房地块一一标段住宅楼,本工程滨海新区中心商务商业区西沽还迁房地块一工程一标段。工程主体为框剪结构,1#、2#、3#、5#为32层,4#楼为30层。1#、2#、5#楼各有电梯4部,4#楼有电梯2部,3#楼有电梯3部。电梯已安装完毕,进行封口工作。
二、工艺做法
1、两侧做法
1)、两侧植筋,要求钻孔前提前画好孔位,第一道距离梁底38cm,然后每隔50cm一道。当遇到剪力墙钢筋不能钻孔时,应在水平方向2cm范围内重新钻孔。加气混凝土填充墙每二皮放置一层2φ6的通长拉结筋,植筋时注意钢筋弯钩向里。
2)、两侧采用加气混凝土砌块,砌块随洞口大小定,砌块边距电梯门外框10mm。然后抹灰,抹灰厚度为10mm.
三、具体尺寸如下:
四、注意事项
1、严格控制开关洞口高度,开关洞口下沿距装修完工厚地平1200mm。洞口大小500mm×100mm。消防开关洞口与控制开关洞口相距50mm,洞口大小250mm×100mm,消防洞口只设在一层。
2、加强成品保护,杜绝在在电梯门,框上乱写乱画。
3)、抹灰,成活后与电梯门框外边缘平齐,然后刮腻子,刷涂料。成活后墙向内吃框5mm。
2、顶部做法
顶部缝隙小于50mm,则直接抹灰,分至少三遍抹平,防止脱落。顶部缝隙大于50mm,需要加过梁,具体做法如下:量取洞口尺寸,预制过梁,过梁每侧留5mm缝,短钢筋塞实,灌入砂浆。
3、下部做法
用薄板封堵,上部用混凝土浇筑,浇筑厚度视实际情况而定。20mm厚的干硬性水泥砂浆,10mm的地砖。成活后,地砖标高与电梯门下框上口相平或低于上口2-3mm。
