三峡库区三期地质灾害防治工程设计技术要求

合集下载

长江三峡工程库区地质灾害防治工程

长江三峡工程库区地质灾害防治工程

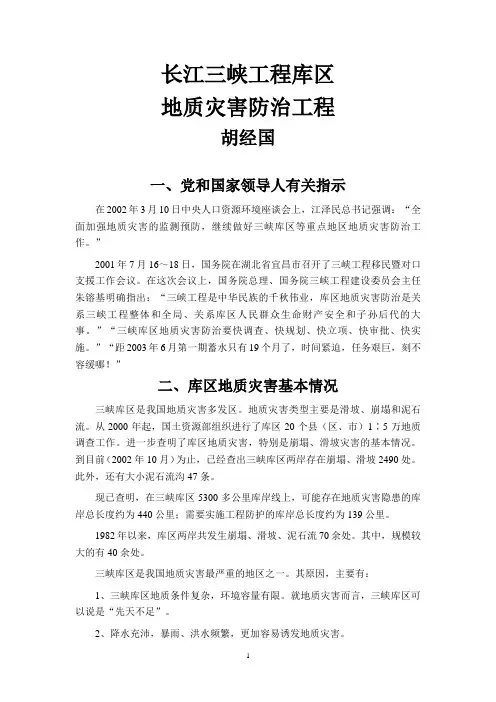

长江三峡工程库区地质灾害防治工程胡经国一、党和国家领导人有关指示在2002年3月10日中央人口资源环境座谈会上,江泽民总书记强调:“全面加强地质灾害的监测预防,继续做好三峡库区等重点地区地质灾害防治工作。

”2001年7月16~18日,国务院在湖北省宜昌市召开了三峡工程移民暨对口支援工作会议。

在这次会议上,国务院总理、国务院三峡工程建设委员会主任朱镕基明确指出:“三峡工程是中华民族的千秋伟业,库区地质灾害防治是关系三峡工程整体和全局、关系库区人民群众生命财产安全和子孙后代的大事。

”“三峡库区地质灾害防治要快调查、快规划、快立项、快审批、快实施。

”“距2003年6月第一期蓄水只有19个月了,时间紧迫,任务艰巨,刻不容缓哪!”二、库区地质灾害基本情况三峡库区是我国地质灾害多发区。

地质灾害类型主要是滑坡、崩塌和泥石流。

从2000年起,国土资源部组织进行了库区20个县(区、市)1∶5万地质调查工作。

进一步查明了库区地质灾害,特别是崩塌、滑坡灾害的基本情况。

到目前(2002年10月)为止,已经查出三峡库区两岸存在崩塌、滑坡2490处。

此外,还有大小泥石流沟47条。

现已查明,在三峡库区5300多公里库岸线上,可能存在地质灾害隐患的库岸总长度约为440公里;需要实施工程防护的库岸总长度约为139公里。

1982年以来,库区两岸共发生崩塌、滑坡、泥石流70余处。

其中,规模较大的有40余处。

三峡库区是我国地质灾害最严重的地区之一。

其原因,主要有:1、三峡库区地质条件复杂,环境容量有限。

就地质灾害而言,三峡库区可以说是“先天不足”。

2、降水充沛,暴雨、洪水频繁,更加容易诱发地质灾害。

3、由于三峡工程的兴建,有近百万移民搬迁,仅仅搬迁的城镇就有百多座。

大量的道路和基础设施建设,势必加剧地质灾害的发生和发展,并诱发新的地质灾害。

4、在三峡水库蓄水以后,在库水水力的长期作用下,库岸岩土体的稳定平衡状态将被破坏,崩塌、滑坡体的稳定性必然降低。

关于重庆市三峡库区三期地质灾害防治工程非应急项目

关于重庆市三峡库区三期地质灾害防治工程非应急项目

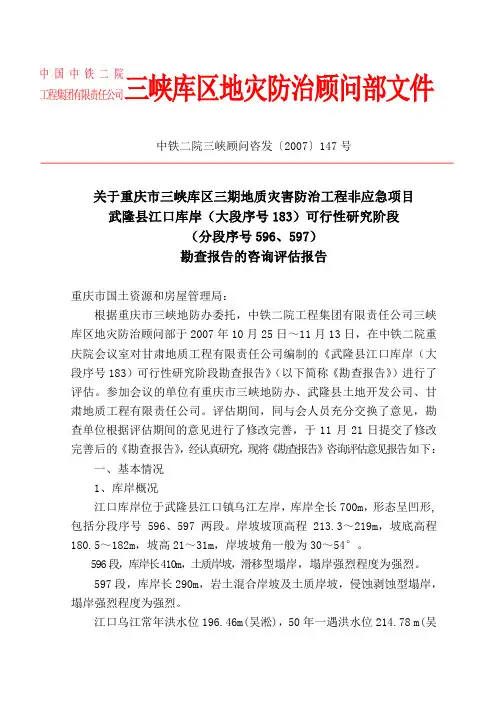

三峡库区地灾防治顾问部文件中铁二院三峡顾问咨发〔2007〕147号关于重庆市三峡库区三期地质灾害防治工程非应急项目 武隆县江口库岸(大段序号183)可行性研究阶段(分段序号596、597) 勘查报告的咨询评估报告重庆市国土资源和房屋管理局:根据重庆市三峡地防办委托,中铁二院工程集团有限责任公司三峡库区地灾防治顾问部于2007年10月25日~11月13日,在中铁二院重庆院会议室对甘肃地质工程有限责任公司编制的《武隆县江口库岸(大段序号183)可行性研究阶段勘查报告》(以下简称《勘查报告》)进行了评估。

参加会议的单位有重庆市三峡地防办、武隆县土地开发公司、甘肃地质工程有限责任公司。

评估期间,同与会人员充分交换了意见,勘查单位根据评估期间的意见进行了修改完善,于11月21日提交了修改完善后的《勘查报告》,经认真研究,现将《勘查报告》咨询评估意见报告如下:一、基本情况 1、库岸概况江口库岸位于武隆县江口镇乌江左岸,库岸全长700m ,形态呈凹形,包括分段序号596、597两段。

岸坡坡顶高程213.3~219m ,坡底高程180.5~182m ,坡高21~31m ,岸坡坡角一般为30~54°。

596段,库岸长410m ,土质岸坡,滑移型塌岸,塌岸强烈程度为强烈。

597段,库岸长290m ,岩土混合岸坡及土质岸坡,侵蚀剥蚀型塌岸,塌岸强烈程度为强烈。

江口乌江常年洪水位196.46m(吴淞),50年一遇洪水位214.78 m(吴中 国 中 铁 二 院 工程集团有限责任公司淞),非汛期常年洪水位175.0m(吴淞),非汛期20年一遇洪水位187.1m(吴淞),本次勘查时江口镇乌江附近实测水位为184.45m(黄海)。

汛后移民迁建线188.2 m(吴淞)。

2、完成工作量钻探240.95m/22孔,井探38.25m/6个,现场大剪2组,大重度试验5组,抽水试验3孔,注水试验1段;取土样12组,岩样6组,水样5组。

重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收实施细则(doc79)

重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收实施细则(doc79)

附件重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收实施细则第一章总则第一条为切实做好重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收工作,依据《三峡库区地质灾害治理工程竣工施工质量验收办法(修订)》(三峡地防办[2006]34号)、《重庆市三峡库区三期地质灾害工程治理项目管理实施办法》(渝办[2005]75号),制定本实施细则。

第二条经国家批准实施的重庆市三峡库区三期地质灾害治理工程(以下简称三期地灾治理工程)适用本实施细则。

高切坡防护项目除外。

第三条三期地灾治理工程验收,以国家批准的治理工程项目为单位。

第四条竣工质量验收是指项目业主依据《建设工程质量管理条例》等有关法律、法规,按照有资格的中介机构审查的有效施工图设计(包括经批准的设计变更文件),根据项目业主与勘查、设计、施工、监理等单位签定的合同,组织各参建单位及有关专家,在质量监督单位的监督下,对治理工程建设全过程及每个阶段、每个部位(包括隐蔽工程和建筑材料等)质量按有关规定进行评定验收,是法定的工程建设程序。

三期地灾治理工程竣工质量验收由项目业主负责,项目业主及各参建单位对工程质量及验收结论终身负责。

第五条三期地灾治理工程竣工质量验收,分叁个阶段进行。

三期地灾治理工程完工后,先由项目业主、项目总监理工程师在质量监督部门的监督下,组织治理工程质量预验收;预验收合格后,项目业主在质量监督部门的监督下,组织参建单位进行竣工质量初步验收;在竣工质量初步验收合格,试运行一个水文年后进行竣工质量最终验收。

1页第六条三期地灾治理工程竣工质量验收后进行项目验收。

项目验收是指市、区县政府组织地质灾害防治领导小组成员单位(国土、发展改革、建委、财政)人员及专家,组成项目验收小组,依照有关文件的要求对三期治理工程的项目管理、资金管理、质量验收等(包括规划、立项、勘察、设计、施工、质量、竣工质量验收等工作)进行全面的验收检查。

三期地灾治理工程项目验收分为项目初步验收和项目最终验收。

【工程文档】地质灾害防治工程设计技术要求(doc 82页)

【工程文档】地质灾害防治工程设计技术要求(doc 82页)

地质灾害防治工程设计技术要求(doc82页)部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,勿作商业用途用红笔标注的是修改的用蓝笔标注的删掉的三峡库区三期地质灾害防治工程设计技术要求三峡工程库区地质灾害防治工作指挥部二○○五年元月目录0 前言 (3)1 总则 (4)2 基本技术规定 (6)2.1一般规定 (6)2.2防治工程分级 (7)2.3防治工程设计荷载及安全系数 (8)2.4防治工程可行性研究 (11)2.5防治工程初步设计 (12)2.6防治工程施工图设计 (13)3 常用防治工程设计 (14)3.1基本设计原则 (14)3.2抗滑桩 (15)3.3排水工程 (21)3.4削方减载工程 (29)3.5重力式抗滑挡土墙 (31)3.6格构锚固 (35)3.7预应力锚索 (40)3.8护坡工程 (45)3.9锚杆(索) (53)4 防治工程变更 (61)4.1原则 (61)4.2工程变更的程序 (61)5 防治监测设计 (63)5.1一般规定 (63)5.2监测类型 (63)5.3监测方法与布置 (65)5.4监测资料整理分析 (68)附录 (69)附录一:规定用词说明 (69)附录二抗滑桩设计地基参数表 (70)附录三矩形截面砼受弯构件纵向受拉钢筋截面面积计算方法 (74)附录四预应力锚索设计参数 (77)附录五工程变更单格式 (78)附录六防治工程可行性研究报告编写内容及格式 (81)附录七防治工程初步设计报告编写内容及格式 (85)附录八防治工程施工图设计报告编写内容及格式 (89)附录九提交成果要求 (92)0 前言在三峡库区二期地质灾害防治工作中,国土资源部、湖北省及重庆市等有关部门,根据三峡库区地质灾害防治工程的特点,提出了相关规定或技术要求并在三峡库区二期地质灾害防治中逐步应用。

为使三峡库区三期地质灾害防治工作有一个统一的技术要求与标准,按照三峡库区地质灾害防治工作领导小组办公室的有关指示,在总结三峡库区二期地质灾害治理工程设计经验的基础上,编制《三峡工程库区三期地质灾害防治工程设计技术要求》(以下简称《设计技术要求》)。

三峡库区地质灾害工程设计技术要求(2012)

三峡库区地质灾害工程设计技术要求(2012)
三峡库区地质灾害防治工程 设 计 技 术 要 求
三峡库区地质灾害防治工作指挥部 二○一二年七月
三峡库区地质灾害防治工程 设 计 技 术 要 求
三峡库区地质灾害防治工作指挥部 二○一二年七月


前 言 ............................................................................................................................. I 1 总 则 .................................................................................................................................................... 1 2 基本技术规定 ...................................................................................................................................... 2 2.1 一般规定 ....................................................................................................................................... 2 2.2 防治工程分级 ............................................................................................................................... 3 2.3 滑坡防治工程设计荷载及安全系数............................................................................................ 4 2.4 滑坡防治工程稳定分析及推力计算............................................................................................ 5 2.5 危岩和塌岸防治工程的荷载及安全系数 .................................................................................... 7 2.6 防治工程方案论证比选 ............................................................................................................... 8 2.7 防治工程初步设计 ....................................................................................................................... 9 2.8 防治工程施工图设计 ................................................................................................................... 9 3 防治工程措施选择与工程布置 ........................................................................................................ 10 3.1 基本设计原则 ............................................................................................................................. 10 3.2 防治工程措施的选择与工程设置 .............................................................................................. 11 4 常用防治工程设计 ............................................................................................................................ 20 4.1 排水工程 ..................................................................................................................................... 20 4.2 削坡减载工程 ............................................................................................................................. 25 4.3 抗滑桩 ......................................................................................................................................... 26 4.4 重力式抗滑挡土墙 ..................................................................................................................... 32 4.5 预应力锚索 ................................................................................................................................. 35 4.6 锚杆 ............................................................................................................................................. 39 4.7 格构锚固 ..................................................................................................................................... 46 4.8 护坡工程 ..................................................................................................................................... 50

(项目管理)三峡库区三期地质灾害防治重大科学研究项目

(项目管理)三峡库区三期地质灾害防治重大科学研究项目

三峡库区三期地质灾害防治重大科学研究项目课题申报指南三峡库区地质灾害防治工作指挥部二○○八年十月目录第一章申请须知 (1)前言 (1)一、项目总体目标 (2)二、主要研究内容 (2)三、课题设置 (7)四、实施期限 (8)五、项目经费 (8)六、申请管理 (9)七、申报的基本条件和要求 (9)八、申报文件的编制与递交 (10)九、未尽事宜参照国家有关科技管理办法执行。

(11)十、联系人 (11)第二章申报课题目标与内容 (13)专题一SXKY3—1三期地质灾害防治尚未解决的有争议的重大滑坡防治决策 (13)课题SXKY3—1-1奉节新城区大三马山滑坡存在与否及其防治决策研究 (13)专题二SXKY3—2水库蓄水运行期间库区重大地质灾害预测评价研究 (15)课题SXKY3—2-1三峡库区水库蓄水后重大复活型滑坡空间预测评价研究 (16)课题SXKY3—2-3三峡水库滑坡涌浪计算与预测研究及库区重大危险性滑坡涌浪危害预测评价.. 19 专题三SXKY3—3水库运行期间滑坡监测预报急需解决的监测技术研究 (21)课题SXKY3—3-1滑坡深部位移示踪监测系统研制 (22)课题SXKY3—3-2滑坡面破裂追踪声发射实时监测预报系统的研制 (24)课题SXKY3—3-3基于GPS一机多天线技术和高精度GPS快速解算软件的研制 (26)课题SXKY3—3-4三峡库区滑坡变形监测曲线识别分类及其适宜性预报模型及判据研究 (28)专题四SXKY3—4三峡库区地质灾害防治针对性治理工程技术研究 (30)课题SXKY3—4-1抗滑桩设计计算新方法与新型埋入式抗滑桩研究 (30)专题五课题SXKY3—5近坝库段中强地震带及该带范围内崩塌滑坡防治采用抗震参数研究 (31)专题六SXKY3—6三峡库区灾害地质及信息化关键技术研究 (32)课题SXKY3—6-1基于SIG的三峡库区地质灾害防治空间信息管理平台研究 (33)课题SXKY3—6-2地质灾害预测判据数据挖掘技术研究 (36)课题SXKY3—6-3三峡库区地质灾害防治集成化系统技术研究 (38)课题SXKY3—6-4滑坡体雷达(微波)卫星变形监测数据处理系统研究 (41)第三章部分申报材料格式 (43)格式一课题申报书 (44)格式二申请函 (54)格式三申请单位〔人〕资格审查文件 (56)格式四申请单位承诺函 (57)格式五申请单位资信证明 (58)格式六申请单位自筹资金保证书 (60)格式七联合申请合作协议 (61)格式八申请单位营业执照或法人代码证 (63)格式九近两年度资产负债表、损益表及现金流量表 (64)格式十申请一览表 (65)格式十一其它证明材料 (66)第一章申请须知前言国家在三峡库区三期地质灾害防治工作计划中安排了一定投资,以研究解决在三峡库区地质灾害防治中遇到的一些重大科学技术问题,提升三峡库区地质灾害防治技术水平和该领域的创新能力。

重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山

重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山

内审意见我队总工办对《重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山县高塘观滑坡详细勘查报告》进行了内部审查。

经过认真核对并充分计论形成意见如下:1勘查目的和任务明确,资料收集较全面,采用的技术标准恰当;采用调查测绘、钻探、井探、槽探、原位测试、原位大剪测试、大容重试验、简易抽水试验、室内岩土水测试、工程测量等手段对滑坡进行综合勘查,勘查手段正确,针对性强;2野外第一手资料丰富、详实、齐全,特别是对滑坡边界、滑带资料记录详细,真实。

3初步查明了滑坡体的分布范围、空间形态、滑坡物质结构、滑带特征、滑坡区岩土物理力学性质等工程地质条件。

3报告通过多种试验手段并综合地面调查情况建议地质参数原则合理,对滑坡稳定性评价采用方法恰当,结论可信,建议治理方案针对性强,合理可行。

该报告已按中咨公司审查意见完善,达到设计书要求。

重庆市地质矿产勘查开发局川东南地质大队二OO五年十二月二十五日目录0前言 10.1任务来由 10.2地质灾害情况及危害情况 10.3工作目的与任务 20.4勘查工作概况 20.5、完成工作量及勘查质量评述 41勘查区自然地理条件及地质环境 5 1.1自然地理 51.2地质环境 51.2.1地形地貌 51.2.2地层岩性 61.2.3地质构造与地震 61.2.4水文地质条件81.2.5不良地质现象91.2.6人类工程活动92滑坡基本特征及类别102.1滑坡空间形态102.2滑坡物质组成及结构特征112.3滑坡水文地质122.4滑带土物理力学性质142. 5滑体土物理力学性质152. 6滑床岩石物理力学性质163滑坡稳定性分析评价163.1滑坡稳定性分析163.1.1滑坡变形特征及发育史163.1.2 滑坡类型及变形破坏模式18 3.1.3滑坡影响因素及成因机制分析183.1.4滑坡稳定性判断193.2滑坡稳定性计算193.3滑坡稳定性综合评价213.4滑坡稳定性敏感因素分析214滑坡发展变化趋势及危害性预测224.1发展趋势预测224.2危害性预测225防治方案比较与建议225.1 工程支挡轴线工程地质特征论述225.1 防治方案235.2防治方案比较与推荐意见246 结论及建议246.1结论246.2建议247、天然建筑材料258、结束语26附图:1、重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山县高塘观滑坡详细勘查工程地质平面图(1:500)1张2、滑坡工程地质剖面图(1:200)4张3、钻孔工程地质柱状图(1:50)8孔4、探槽展示图(1:100)6条5、探井展示图(1:100)2井6、滑坡稳定性计算模型图6份7、重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山县高塘观滑坡详细勘查实际材料图(1:500)1张附件:1、重庆市三峡库区三期地质灾害防治工程应急抢险项目勘查合同书2、滑坡勘查委托书1份3、滑坡勘查岩土物理力学试验报告2份4、滑坡勘查现场大剪试验报告1份5、滑坡水质简分析成果1份6、滑坡勘查设计书专家审查修改意见、最终专家审查意见及专家签到表1份7、专家审定勘查设计工作量表8、设计变更2份9、完成工作量对照表1份10、危害性调查表1份11、野外验收意见表1份12、勘探点测量成果表1页13、照片集(32张)14、详细勘察补充报告0前言0.1任务来由高塘观前缘斜坡地段是巫山县规划的三峡库区三期移民重要安置区,受工程建设及其他自然因素影响,2003年4月后,斜坡发生比较明显的变形。

重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山

重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山

内审意见我队总工办对《重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施ⅠⅠ类项目巫山县高塘观滑坡详细勘查工程地质平面图(1:500)1张2、滑坡工程地质剖面图(1:200)4张3、钻孔工程地质柱状图(1:50)8孔4、探槽展示图(1:100)6条5、探井展示图(1:100)2井6、滑坡稳定性计算模型图6份7、重庆市三峡库区三期地质灾害防治工程应急抢险紧急实施Ⅰ类项目巫山县高塘观滑坡详细勘查实际材料图(1:500)1张附件:1、重庆市三峡库区三期地质灾害防治工程应急抢险项目勘查合同书2、滑坡勘查委托书1份3、滑坡勘查岩土物理力学试验报告2份4、滑坡勘查现场大剪试验报告1份5、滑坡水质简分析成果1份6、滑坡勘查设计书专家审查修改意见、最终专家审查意见及专家签到表1份7、专家审定勘查设计工作量表8、设计变更2份9、完成工作量对照表1份10、危害性调查表1份11、野外验收意见表1份12、勘探点测量成果表1页13、照片集(32张)14、详细勘察补充报告0前言0.1任务来由高塘观前缘斜坡地段是巫山县规划的三峡库区三期移民重要安置区,受工程建设及其他自然因素影响,2003年4月后,斜坡发生比较明显的变形。

2003年8—9月,三峡库区地灾防治指挥部派专家组进行了踏勘与核查,确定高塘观前缘斜坡是一个滑坡,我队受委托于2003年11~12月进行规前勘查,勘查结果表明高塘观前缘斜坡是为一个复合型滑坡。

此次三峡库区三期地质灾害防治,巫山县高塘观滑坡详被列为重庆市三峡库区三期地质灾害防治工程Ⅰ类应急抢险项目。

2005年4月25日,受巫山县地质灾害整治中心委托,重庆市地质矿产勘查开发局川东南地质大队承担巫山县高塘观滑坡详细勘察。

我队接受任务后即派技术人员在收集资料的基础上,再次进行了踏勘与核查,并根据《三峡库区三期地质灾害防治工程地质勘查技术要求》(三峡库区地质灾害防治工程指挥部2004.12)编制勘查设计书,设计书于2005年5月18日经专家组审查通过。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三峡库区三期地质灾害防治工程设计技术要求三峡库区地质灾害防治工作指挥部二○○四年十二月0前言主要引用和参考的规程规范有:《建筑地基基础设计规范》(GB50007-2000);《建筑边坡工程技术规范》(GB50330-2002);《公路路基设计规范》(JTGD30-2004);《铁路路基支档结构设计规范》(TB10025-2001);《堤防工程设计规范》(GB50286-98);《碾压式土坝设计规范》(SL 274-2001);《混凝土结构设计规范》(GB50010-2002);《地质灾害防治工程设计规范》(DB50/5029-2004)重庆市地方标准;《岩土工程勘察规范》(GB50021-2002);《水利水电工程地质勘察规范》(GB50287-99);主编单位是三峡库区地质灾害防治工作指挥部,参编单位是中国地质大学(武汉)、三峡大学。

2基本技术规定2.1一般规定2.1.1防治工程设计,应在审查通过的详细地质勘察成果基础上进行。

2.1.3防治工程设计应与社会、经济和环境的发展相适应,与当地城市规划、环境保护、土地利用相结合。

2.1.4防治工程设计应综合考虑崩塌、滑坡、危岩区的工程地质条件、类型、规模、动力来源、稳定性、移民状况、邻近建(构)筑物的分布情况、施工设备和施工季节等条件,因地制宜,合理设计。

2.1.5防治工程设计应采用先进技术、以达到最少投资、最短工期、安全运行的目的。

2.1.6总体防治方案的拟定,应在对地质灾害的具体情况综合分析研究的基础上,以提高灾害体稳定性为中心,拟定2种或2种以上的可行的治理方案,进行技术、经济比较,提出推荐方案。

2.1.7各项单项工程设计应执行相应的现行规范、规程,但应结合三峡库区地质灾害的特殊要求。

2.1.10防治工程设计应采用动态设计法。

应提出对施工方案的特殊要求和监测要求,应掌握施工现场的地质状况、施工情况和变形情况、利用监测的反馈信息,必要时应对原设计进行校核、修改和补充。

2.1.11地质灾害防治工程设计应取得如下资料:(1)符合初步设计阶段的地形资料(包括控制点的坐标和高程数据),地质勘察报告及相应的岩、土试验资料,天然材料的调查报告等。

(2)工程用地红线图,被保护对象和灾害影响区的现有建(构)筑物分布图和规划图,必要时还应取得平、立、剖面和基础图。

(3)地质灾害区的气象水文资料,主要为降雨、风速、水库运行水位、吹程等。

(4)主要建筑材料价格、移民迁建费用和赔偿费用、灾害直接经济损失和间接经济损失等经济数据。

(5)条件相同的地质灾害防治工程经验;(6)施工技术、设备性能、施工经验和施工条件等资料。

2.1.15按水利部水总[2002]116号文颁发的《水利工程设计概(估)算编制规定》的费用构成和与之配套的《水利建筑工程概算定额》及《施工机械台时费定额》与国家计委、建设部计价格[2002]10号文颁发的《工程勘察设计收费标准》编制分项项目投资估算综合单价。

2.2 防治工程分级表2-1 地质灾害防治工程分级3防治工程措施选择与工程布置3.1基本设计原则3.1.7危岩治理设计可采用工程类比法和理论计算法结合实施。

危岩应根据危岩类型和破坏特征,按不同的计算模型进行计算。

3.1.8危岩治理应根据危岩类型、破坏特征、工程地质和水文地质条件等因素采用综合措施,常用的治理工程主要有:削方、锚固工程、支撑工程、喷浆工程、栏护网工程、拦截构筑物工程、排水工程等。

3.1.9塌岸防护工程应考虑岸坡岩土体的稳定性、水动力变化条件,分析可能的塌岸方式,从而采用合适的治理工程。

3.1.10塌岸防治应根据塌岸带的岩土体类型、水动力条件、塌岸方式等因素采取综合措施,常用的治理工程主要有:护坡工程、格构锚固工程、抗滑桩工程、重力式抗滑挡土墙工程、排水工程等。

3.2防治工程措施的选择与工程设置3.2.1工程措施选择的一般要求3.2.2滑坡治理工程措施的选择与工程设置3.2.2.1地表排水工程一、地表排水工程(一)适用条件降雨与滑坡变形有密切关系时,宜采用地表排水工程。

(二)工程设置(1)地表排水首先设置外围截水构拦截滑体以外的地表水,使之不能流入滑体。

截水沟应修建在滑体可能发展的边界以外5-10米处,其断面大小,应根据其拦截地坡面的汇水面积和洪峰流量进行设计。

在覆盖层内的截水沟,其迎水面沟壁应设置泄水孔。

(2)滑体内的集水沟、排水沟的设置可参考下列原则:①斜坡上陡下缓处;②上部斜坡入渗系数小,下部斜坡入渗系数大的交界处;③泉水等地下水出露点的下方,使出露的地下水迅速排走而不能再次入渗;④排水沟应充分利用天然沟谷加以改造,以利于地表水的尽快排泄。

(3)对于地表形成的裂缝,均应封闭或回填,不使地表水注入其中形成静水压力。

二、地下排水工程(一)使用条件当滑坡变形与久雨和地下水活动密切相关时,一般宜用地下排水工程。

当勘察表明由于给水度很小而地下排水效果不佳时,亦可以不设置地下排水工程。

(二)工程设置(1)地下排水工程的目的应是迅速降低滑体内地下水位,尽量疏干滑带,提高抗剪强度和有效应力,从而提高其稳定性。

排水工程设计应充分依据勘察资料,分析滑体内含水层的性质、分布、地下水的补、径、排及运移富集情况决定地下排水工程位置以及工程服务年限内最大地下水水量进行工程设计。

(2)地下排水工程要考虑自身的安全性和可靠性。

在排水功能上应满足在服务年限内功能可靠,因为一旦排水孔被堵塞等失效则修复往往很困难。

在自身安全上应有足够保证,若地下排水平(斜)硐破裂而造成地下水集中泄露,很可能造成负效应并产生严重后果。

因此,地下排水平(斜)硐一般应使硐底低于滑面,硐口应尽可能在稳定基岩内。

(3)地下排水工程施工较困难、造价较高、维护不便,在工程设计时应进行方案比选。

三、滑坡内的水应以截、排和引导为原则设计排水工程。

地表水采用截水沟、排水沟、急流槽来拦截和排引;浅层地下水采用截水渗沟、盲沟、支挡渗沟,深层地下水采用汇水隧洞、竖井、渗井、砂井-平孔、平孔排水、垂直钻孔群等疏干和排引。

四、滑带上的水主要由滑坡以外的相邻地下水补给时,宜设置周边截水沟(盲沟)截引;若以雨水下渗为主,滑体及滑面应有足够排水设施。

滑带上的水是由下向上承压补给时,采用可排走补给水源的盲沟或平孔,或将补给水源向下排除的垂直排水孔,降低地下水位至滑面以下。

五、排水工程应与其他工程措施配套使用。

当地质条件和水文条件复杂时,地表排水工程对滑坡稳定系数的提高值可不作为设计依据,但可作为安全储备加以考虑。

六、排水工程设计应充分考虑滑坡体变形对排水工程的拉裂、剪裂等作用。

排水工程一旦被破坏,导致地表水、地下水集中入渗,会带来不利后果,因此工程运行期间,应进行及时维护并预留维护费用。

3.2.2.2削方减载工程(一)适用条件(1)适用于滑坡后壁及两侧地层稳定,不会因削方引起新的塌方滑坡,恶化地质环境的推移式滑坡。

当滑坡滑面为圆弧形时,当滑坡后部厚度大于前缘甚多且整体性较好时,削方效果尤为显著。

(2)适用于主滑段,牵引段后部较陡,而前缘较缓具有上陡下缓滑床、前缘采用压脚或支挡阻滑的牵引式滑坡。

(3)对于厚度大的滑坡,在锚固、抗滑桩等方案施工技术达不到或效果不佳的情况下,应考虑后方削坡方案或刷锚、刷挡结合方案。

(4)对于处于正在移动的滑坡体,开挖大型挖孔桩是十分危险的,应首先采用削坡、压脚等工程使之减缓变形。

(5)对于处于一般牵引式滑坡或滑带,具有卸载膨胀性质的滑坡,由于减载后滑带土会松弛膨胀,经水清湿后抗滑力急剧下降,则不宜采用削坡减载方法。

(6)对于塑流型、暴雨型滑坡,由于其变形机制所决定,刷方效果不佳,不宜采用。

(7)当滑动块体较为破碎或分割成多个块体,或滑面近于平面时,刷方效果不大,不宜采用。

(二)工程设置(1)削坡工程应在正确掌握变形破坏规模、破坏面分布及其强度后,按照稳定性分析所要求的安全系数来进行。

(2)削坡的位置应具体分析。

一般以清刷顶部、后部岩土体为主。

中部及前缘处一般禁止刷方。

当前缘部分极为松散破碎时,亦可适当清除,但应在顶部后部削方之后进行。

(3)削坡的论证应从下列几方面进行:①削坡的效果及经济上的合理性,土地复垦、移民、青苗果木赔偿的行政及经济上的可行性;②被削坡岩土体上方斜坡的稳定性及诱发次生滑坡或复活老滑坡的可能性;③弃土场地及弃土的用途;④环境保护,地表水入渗及水土流失;⑤施工安全、施工爆破的可能性。

(4)削坡时宜配合采用填土反压固脚,可以增大抗滑力,同时又可以作为削坡土体的弃土场地。

(5)对于滑移-弯曲型滑坡,严禁在其弯曲隆起带及前缘刷方。

3.2.2.3回填压脚工程回填压脚是通过工程措施在滑坡坡脚处提供足够的工程自重,以增加滑坡抗滑能力,提高其稳定性。

其适用条件及工程设置:(一)前缘滑面较缓的推移式滑坡(如圆弧型滑面靠椅型滑面)采用挖除滑体土上部岩土,堆放在坡脚加载,形成上部卸载平台、下部压载平台,既有利于挖填平衡,又可与土地开发利用结合,但应验算削坡减载和压脚加载后,滑面从残存滑体薄弱部位及反压底面剪出的可能性。

(二)牵引式滑坡滑体前缘外有平缓段时,压坡加载效果好。

施工时在滑坡前缘坡脚以外堆填土石加重,然后覆盖部分滑体,形成阻滑平台。

(三)当滑坡剪出口位于库水位以下,且地形较为平坦时,适于回填压脚,既保护库岸、江岸,又提高滑坡稳定性。

对浸入水中的松散滑坡体,宜先抛砂形成排水垫层,抛土石棱体,再抛石压脚、护坡。

(四)压坡时,必须做好地下排水工程。

填筑体不能堵塞原有地下水出口,必要时应增设排水设施,避免抬高滑体的地下水位。

3.2.2.4抗滑桩工程(一)适用条件(1)由于施工对滑坡稳定和地质环境干扰小,效果明显,因此,广泛应用于滑坡治理工程。

主要使用于浅层、中厚层的土质滑坡,以及埋藏有数层软弱夹层的岩质及土质滑坡等非塑性滑坡。

(2)对于巨厚的滑坡体,当施工技术及经济合理性达不到要求时,不宜采用。

(3)对正在移动的滑坡体,不宜开挖大型抗滑桩孔,尤其是不宜连续开挖。

(二)工程设置(1)抗滑桩一般布置于滑坡体厚度相对较小、下滑力集中部位,且锚固段地基较好的地段。

一般宜布置在滑坡体的后缘段或前缘缓坡阻滑段。

(2)采用抗滑桩对滑坡进行分段阻滑时,每段宜以单排布置为主。

分排设置的抗滑桩应满足变形协调条件。

(3)滑体的阻滑段内宜用悬臂式抗滑桩,主滑段宜用悬臂式抗滑桩或锚拉桩,前缘段采用填土形成平台部位多用带挡土板的锚拉桩。

(4)抗滑桩平面布置、桩间距、桩长和截面尺寸等的确定,应综合考虑技术可行和经济合理。

(5)防止因桩埋深不足,从桩底以下产生滑动、应对滑坡主滑面进行准确地认定。

3.2.2.5重力式抗滑档墙(一)适用条件适用于滑体阻滑段厚度小于8m,滑床较平缓的中小型滑坡。

不宜用于深层滑坡及地下水丰富的滑坡处理。
