密目式安全网、安全帽、扣件脚手架检测方法和送检要求

密目式安全网、安全帽、扣件脚手架检测方法和送检要求

密目式安全网、安全帽、扣件脚手架检测方法和送检要求一、检测方法1、新购置的安全帽、密目式安全网及脚手架扣件,使用前检测一个批次。

2、安全帽、密目式安全网及脚手架扣件按工程规模确定抽检批次。

检测标准:建筑面积在10000㎡以下的施工现场,检测一个批次;建筑面积在10000㎡~20000㎡的施工现场,检测二个批次;建筑面积在20000㎡~50000㎡的施工现场,检测三个批次;建筑面积在50000㎡~100000㎡的施工现场,检测四个批次;建筑面积在100000㎡以上的施工现场,检测五个批次。

3、安全帽、密目式安全网、安全平网及脚手架扣件一个抽样批次为:安全帽3顶;密目式安全网3片;安全平网2片;脚手架扣件:直角扣件4个,旋转扣件2个。

对接扣件2个。

二、送检要求1、送检的产品应具有生产厂家的成产许可证、产品合格证、安监证和生产厂所在地的检验报告,否则不予受理。

2、抽样送检产品由施工单位在监理单位见证下抽取送检。

三、检测项目1、安全帽检测项目1)冲击吸收性能试验;2)耐穿刺性能试验。

2、密目式安全网检测项目1)密目式安全网检测项目:1耐冲击性能试验;2耐贯穿性能试验;3阻燃性能试验;2)安全平网检测项目:1耐冲击性能试验;2阻燃性能试验。

3、脚手架扣件检测项目1) 抗滑移试验(直角扣件、旋转扣件);2)抗破坏试验(直角扣件、旋转扣件);3)扭转刚度试验(直角扣件);4)抗拉试验(对接扣件)。

四、不合格判定1、以上所检项目有一项达不到指标时,则随机抽取双倍样品进行该项目的复检。

2、复检仍不合格,则判定该批次不合格。

五、试验报告发放时间1、安全帽试验报告在收样后3个工作日发放。

2、密目式安全网试验报告在收样后5个工作日发放。

3、钢管扣件试验报告在收样后3个工作日发放。

扣件式钢管脚手架安全检查标准一

扣件式钢管脚手架安全检查标准一

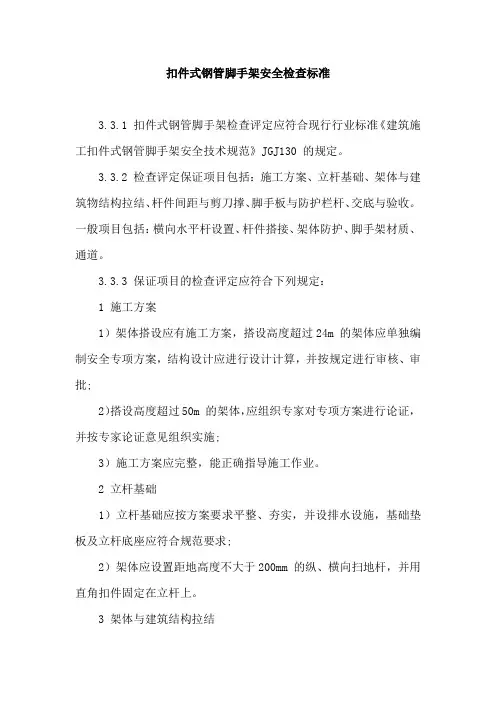

扣件式钢管脚手架安全检查标准3.3.1 扣件式钢管脚手架检查评定应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130 的规定。

3.3.2 检查评定保证项目包括:施工方案、立杆基础、架体与建筑物结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收。

一般项目包括:横向水平杆设置、杆件搭接、架体防护、脚手架材质、通道。

3.3.3 保证项目的检查评定应符合下列规定:1 施工方案1)架体搭设应有施工方案,搭设高度超过24m 的架体应单独编制安全专项方案,结构设计应进行设计计算,并按规定进行审核、审批;2)搭设高度超过50m 的架体,应组织专家对专项方案进行论证,并按专家论证意见组织实施;3)施工方案应完整,能正确指导施工作业。

2 立杆基础1)立杆基础应按方案要求平整、夯实,并设排水设施,基础垫板及立杆底座应符合规范要求;2)架体应设置距地高度不大于200mm 的纵、横向扫地杆,并用直角扣件固定在立杆上。

3 架体与建筑结构拉结1)架体与建筑物拉结应符合规范要求;2)连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm;3)连墙件应从架体底层第一步纵向水平杆开始设置,并应牢固可靠;4)搭设高度超过24m 的双排脚手架应采用刚性连墙件与建筑物可靠连接。

4 杆件间距与剪刀撑1)架体立杆、纵向水平杆、横向水平杆间距应符合规范要求;2)纵向剪刀撑及横向斜撑的设置应符合规范要求;3)剪刀撑杆件接长、剪刀撑斜杆与架体杆件连接应符合规范要求。

5 脚手板与防护栏杆1)脚手板材质、规格应符合规范要求,铺板应严密、牢靠;2)架体外侧应封闭密目式安全网,网间应严密;3)作业层应在1.2m 和0.6m 处设置上、中两道防护栏杆;4)作业层外侧应设置高度不小于180mm 的挡脚板。

6 交底与验收1)架体搭设前应进行安全技术交底;2)搭设完毕应办理验收手续,验收内容应量化。

3.3.4 一般项目的检查评定应符合下列规定:1 横向水平杆设置1)横向水平杆应设置在纵向水平杆与立杆相交的主节点上,两端与大横杆固定;2)作业层铺设脚手板的部位应增加设置小横杆;3)单排脚手架横向水平杆插入墙内应大于18cm。

密目式安全网、安全帽、扣件脚手架检测方法和送检要求通用版

密目式安全网、安全帽、扣件脚手架检测方法和送检要求通用版

操作规程编号:YTO-FS-PD214密目式安全网、安全帽、扣件脚手架检测方法和送检要求通用版In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards密目式安全网、安全帽、扣件脚手架检测方法和送检要求通用版使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。

文件下载后可定制修改,请根据实际需要进行调整和使用。

一、检测方法1、新购置的安全帽、密目式安全网及脚手架扣件,使用前检测一个批次。

2、安全帽、密目式安全网及脚手架扣件按工程规模确定抽检批次。

检测标准:建筑面积在10000㎡以下的施工现场,检测一个批次;建筑面积在10000㎡~20000㎡的施工现场,检测二个批次;建筑面积在20000㎡~50000㎡的施工现场,检测三个批次;建筑面积在50000㎡~100000㎡的施工现场,检测四个批次;建筑面积在100000㎡以上的施工现场,检测五个批次。

3、安全帽、密目式安全网、安全平网及脚手架扣件一个抽样批次为:安全帽3顶;密目式安全网3片;安全平网2片;脚手架扣件:直角扣件4个,旋转扣件2个。

对接扣件2个。

二、送检要求1、送检的产品应具有生产厂家的成产许可证、产品合格证、安监证和生产厂所在地的检验报告,否则不予受理。

2、抽样送检产品由施工单位在监理单位见证下抽取送检。

建筑施工扣件式钢管脚手架安全检查与验收标准

建筑施工扣件式钢管脚手架安全检查与验收标准

建筑施工扣件式钢管脚手架安全检查与验收标准下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!建筑施工扣件式钢管脚手架安全检查与验收标准在建筑施工中,扣件式钢管脚手架是常见的工作平台,为确保施工安全与质量,必须严格执行安全检查与验收标准。

脚手架检查与验收规范

脚手架检查与验收规范

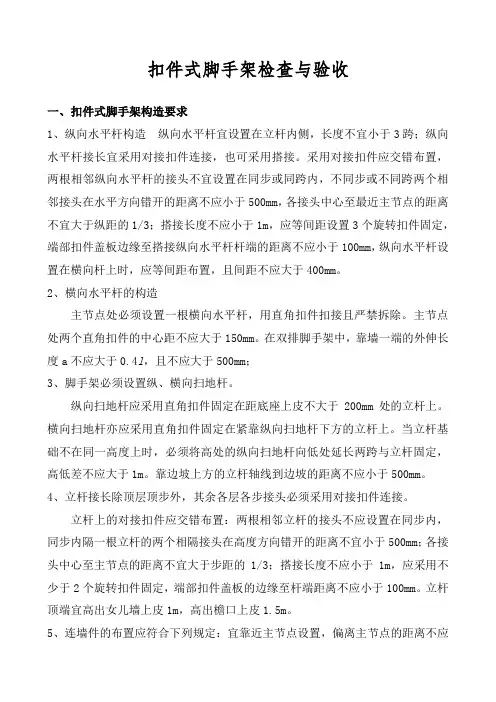

扣件式脚手架检查与验收一、扣件式脚手架构造要求1、纵向水平杆构造纵向水平杆宜设置在立杆内侧,长度不宜小于3跨;纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

采用对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm,纵向水平杆设置在横向杆上时,应等间距布置,且间距不应大于400mm。

2、横向水平杆的构造主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点处两个直角扣件的中心距不应大于150mm。

在双排脚手架中,靠墙一端的外伸长度a不应大于0.4l,且不应大于500mm;3、脚手架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。

横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

4、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。

5、连墙件的布置应符合下列规定:宜靠近主节点设置,偏离主节点的距离不应大于300mm,一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不大于4m(2步。

安全帽、安全带、安全网及钢管扣件检验标准

安全帽、安全带、安全网及钢管扣件检验标准

依据京建材2006]72号文,北京市建筑工地用扣件、钢管需进行复试,详见如下:钢管脚手架扣件抽样方法一、扣件1、抽样批:单位工程每次进场的同一规格、同一型号、同一生产厂家的10000件为一批,不足10000件按一批计。

2、检测项目及抽样数量扣件进场后由技术组织材料、安全、质量、试验以及相关人员进行外观检查,外观检查合格后由试验员按以下标准抽样并进行委托。

⑴、直角扣件检测项目:抗滑性能、抗破坏性能、扭转刚度性能。

扣件批量范围(个):a 281~500 抽样数量:8b 501~1200 抽样数量:13c 1201~10000 抽样数量:20⑵、旋转扣件检测项目:抗滑性能、抗破坏性能、扣件批量范围(个):a 281~500 抽样数量:8b 501~1200 抽样数量:13c 1201~10000 抽样数量:20⑶、对接扣件检测项目:抗滑性能、扣件批量范围(个):a 281~500 抽样数量: 8b 501~1200 抽样数量: 13c 1201~10000 抽样数量: 20⑷、底座检测项目:抗压性能。

扣件批量范围(个):a 281~500 抽样数量:8b 501~1200 抽样数量:13c 1201~10000 抽样数量:20二、钢管1、抽样批:单位工程每次进场的同一规格、同一型号、同一生产厂家的750根为一批,不足750根按一批计。

租赁站现存的用于现场脚手价的钢管,由租赁站送公司试验中心检测,经检测合格后可对现场进行租赁。

2、试验项目:拉伸试验、弯曲试验、压扁试验4、抽样数量:钢管进场后由技术组织材料、安全、质量、试验以及相关人员进行外观检查,外观检查合格后由试验员在涂刷防锈漆的钢管上按以下标准抽样并进行委托。

试验项目试件尺寸(mm)取样数量(根)取样部位拉伸试验500 2 钢管上切割弯曲试验600 2 钢管上切割压扁试验300 3 钢管上切割三、钢管脚手架扣件外观检查附件质量要求1.扣件各部位不允许有裂纹存在。

密目网检验方法

密目网检验方法

密目式安全网检验方法 6检验方法6.1断裂强力•断裂仲长6.1.1取样从网体上随机截取宽50mm,长300mm的纵、横向试样各3片,注意截取处应避免有影响检验结果的损伤。

6.1.2试验条件试样的预调湿按GB 6529—86第3章规定进行,试样的调湿按GB 6529—86第4章进行或在试验用标准大气中平衡24h以上,试验在温度20~C土2℃,相对湿度65%土3%条件下进行。

当试验室不能保证标准大气时,应尽量使其接近标准大气,试验的温度和湿度记录在检验结果内。

6.1.3测试用精度士1%的拉力试验机,夹钳宽度30mm,试样在预加张力下(如图1所示)将试样夹紧,夹钳的钳口应与拉力线成直角,试样名义夹持长度200mm,拉伸速度为200mm/min ±10mm/min,测定断裂时的强力及伸长值。

6.1.4 结果的计算和表示6.1.4.1结果的计算式中:AL——试片断裂伸长值,mm;G0一一试片原始标距,mm;G——试片断裂时标距,mm;F•△L——断裂强力•断裂伸长的平均值,kN•mm;Fi——每个试片断裂强力,mm;△Li——每个试片断裂伸长值,mm;n——测试样品数。

6.1.4.2结果表示分别表示出纵向、横向断裂强力断裂伸长的算术平均值和最低值。

保留有效数字至整数位。

6.2梯形法撕裂强力6.2.1取样从网体上截取宽75mm,长150mm的纵、横向试样各3片,按图2所示画出等腰梯形图,并在短边中央切断10mm的直角切痕(从丝的末端量起10mm,如遇上丝条时,该丝条应切去)。

6.2.2试验条件同6.1.2条。

图2梯形法撕破强力试验6.2.3测试用精度±1%的拉力试验机,夹钳宽度75 mm以上,使夹钳的夹持线沿等腰梯形的两腰夹紧试样,注意试样在上下夹钳中间的对称位置。

拉伸速度为150~200mm/min,当切痕扩展时记录最大撕裂强力值。

6.2.4结果表示分别计算出纵、横向撕裂强力的算术平均值,保留有效数字至整数位。

脚手架施工方案的监测与验收标准

脚手架施工方案的监测与验收标准

脚手架施工方案的监测与验收标准脚手架是建筑施工中常见的辅助构筑物,具备支撑和搭设的功能,以便工人在高空作业时提供安全支持。

在施工过程中,脚手架的质量和安全性都是至关重要的因素。

因此,为了保障工人的安全和施工质量,脚手架施工方案的监测与验收标准必不可少。

一、施工前监测与验收标准在进行脚手架搭设之前,监测与验收的工作将起到至关重要的作用。

首先,需要进行现场勘察,确认施工环境与方案的匹配性。

施工环境包括地理条件、地基情况、建筑结构等,必须与脚手架方案相符合,确保施工安全。

其次,施工方案应符合国家相关标准和规范,如《建筑脚手架安全技术规程》等,确保施工方案的合理性与有效性。

二、脚手架搭设监测与验收标准脚手架的搭设需要符合一定的标准和规范。

首先,需要保证脚手架的结构稳定、牢固,并且能够承受工人操作和材料的重量。

其次,脚手架的材料应具有良好的质量,符合相关标准和规范,如材料的强度、耐久性等。

同时,脚手架的搭设还需要考虑风荷载、地面承重能力等因素,确保施工过程中的安全性。

三、使用期间监测与验收标准脚手架在使用期间需要进行定期的监测与验收工作,以确保其安全可靠。

首先,需要定期检查脚手架的各个连接部位是否牢固,没有松动和破损现象。

其次,需要检查脚手架的工作平台是否平整,是否有杂物积聚等情况,以确保工人的安全。

此外,还需要检查和维护脚手架的附属设备,如安全网、防护栏杆等,确保其功能的正常运行。

四、脚手架拆除监测与验收标准脚手架在施工结束后需要进行拆除,而拆除过程同样需要进行监测与验收。

首先,需要检查脚手架各个连接部位是否松动,是否需要进行修复和更换。

其次,需要对脚手架的材料进行清点,确保没有遗漏和损坏。

最后,需要评估拆除过程中可能存在的安全风险,如高处坠落、物体掉落等,并采取相应的安全措施。

综上所述,脚手架施工方案的监测与验收标准是保障建筑施工质量和工人安全的重要环节。

监测与验收工作需要在施工前、施工中、施工后等不同阶段进行,涵盖了脚手架的搭设、使用和拆除等方面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

密目式安全网、安全帽、扣件脚手架检测方法和送检要求一、检测方法
1、新购置的安全帽、密目式安全网及脚手架扣件,使用前检测一个批次。

2、安全帽、密目式安全网及脚手架扣件按工程规模确定抽检批次。

检测标准:建筑面积在10000㎡以下的施工现场,检测一个批次;建筑面积在10000㎡~20000㎡的施工现场,检测二个批次;建筑面积在20000㎡~50000㎡的施工现场,检测三个批次;建筑面积在50000㎡~100000㎡的施工现场,检测四个批次;建筑面积在100000㎡以上的施工现场,检测五个批次。

3、安全帽、密目式安全网、安全平网及脚手架扣件一个抽样批次为:安全帽3顶;密目式安全网3片;安全平网2片;脚手架扣件:直角扣件4个,旋转扣件2个。

对接扣件2个。

二、送检要求
1、送检的产品应具有生产厂家的成产许可证、产品合格证、安监证和生产厂所在地的检验报告,否则不予受理。

2、抽样送检产品由施工单位在监理单位见证下抽取送检。

三、检测项目
1、安全帽检测项目
1)冲击吸收性能试验;
2)耐穿刺性能试验。

2、密目式安全网检测项目
1)密目式安全网检测项目:1耐冲击性能试验;2耐贯穿性能试验;3阻燃性能试验;
2)安全平网检测项目:1耐冲击性能试验;2阻燃性能试验。

3、脚手架扣件检测项目
1)抗滑移试验(直角扣件、旋转扣件);
2)抗破坏试验(直角扣件、旋转扣件);
3)扭转刚度试验(直角扣件);
4)抗拉试验(对接扣件)。

四、不合格判定
1、以上所检项目有一项达不到指标时,则随机抽取双倍样品进行该项目的复检。

2、复检仍不合格,则判定该批次不合格。

五、试验报告发放时间
1、安全帽试验报告在收样后3个工作日发放。

2、密目式安全网试验报告在收样后5个工作日发放。

3、钢管扣件试验报告在收样后3个工作日发放。
