浅谈既有线箱涵顶进施工技术

合集下载

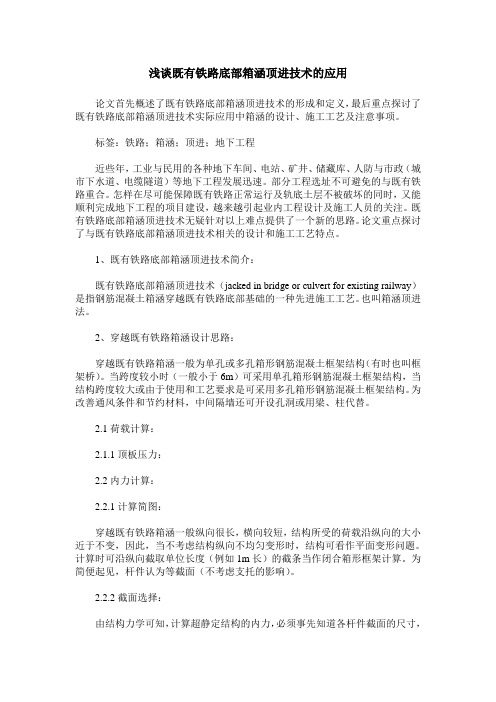

浅谈既有铁路底部箱涵顶进技术的应用

浅谈既有铁路底部箱涵顶进技术的应用

浅谈既有铁路底部箱涵顶进技术的应用论文首先概述了既有铁路底部箱涵顶进技术的形成和定义,最后重点探讨了既有铁路底部箱涵顶进技术实际应用中箱涵的设计、施工工艺及注意事项。

标签:铁路;箱涵;顶进;地下工程近些年,工业与民用的各种地下车间、电站、矿井、储藏库、人防与市政(城市下水道、电缆隧道)等地下工程发展迅速。

部分工程选址不可避免的与既有铁路重合。

怎样在尽可能保障既有铁路正常运行及轨底土层不被破坏的同时,又能顺利完成地下工程的项目建设,越来越引起业内工程设计及施工人员的关注。

既有铁路底部箱涵顶进技术无疑针对以上难点提供了一个新的思路。

论文重点探讨了与既有铁路底部箱涵顶进技术相关的设计和施工工艺特点。

1、既有铁路底部箱涵顶进技术简介:既有铁路底部箱涵顶进技术(jacked in bridge or culvert for existing railway)是指钢筋混凝土箱涵穿越既有铁路底部基础的一种先进施工工艺。

也叫箱涵顶进法。

2、穿越既有铁路箱涵设计思路:穿越既有铁路箱涵一般为单孔或多孔箱形钢筋混凝土框架结构(有时也叫框架桥)。

当跨度较小时(一般小于6m)可采用单孔箱形钢筋混凝土框架结构,当结构跨度较大或由于使用和工艺要求是可采用多孔箱形钢筋混凝土框架结构。

为改善通风条件和节约材料,中间隔墙还可开设孔洞或用梁、柱代替。

2.1荷载计算:2.1.1顶板压力:2.2内力计算:2.2.1计算简图:穿越既有铁路箱涵一般纵向很长,横向较短,结构所受的荷载沿纵向的大小近于不变,因此,当不考虑结构纵向不均匀变形时,结构可看作平面变形问题。

计算时可沿纵向截取单位长度(例如1m长)的截条当作闭合箱形框架计算。

为简便起见,杆件认为等截面(不考虑支托的影响)。

2.2.2截面选择:由结构力学可知,计算超静定结构的内力,必须事先知道各杆件截面的尺寸,至少也要知道各杆件截面惯性矩的比值,否则无法进行内力计算。

但是确定截面尺寸,只有知道内力之后才能进行,这一矛盾的产生,是由杆件系统结构力学理论本身带来的。

浅谈既有线箱涵顶进施工技术

浅谈既有线箱涵顶进施工技术

浅谈既有线箱涵顶进施工技术摘要:以广西沿海铁路钦州北至北海段扩能改造工程箱涵顶进为例,介绍工作坑、箱涵预制、便梁施工防护、箱体顶进等工序,并对其进行分析,提出了一些安全、质量控制措施,对既有线箱涵顶进施工具有较好的指导意义。

关键词:铁路营业线箱涵顶进施工技术前言既有线施工,安全第一。

随着国家铁路建设规模不断加大,既有老铁路改造工程日趋增多。

施工安全一直作为头等大事主抓。

老铁路扩能改造工程中,下穿既有铁路的涵洞工程,为保证既有铁路正常运输下,越来越多采用顶进施工技术,安全快速完成涵洞施工。

1 工程概况钦北铁路修建于滨海平原区,地形开阔,地形起伏小。

既有钦北铁路修建于九十年代,铁路与公路相交处均为平交道口,由于人口稠密,道口比较繁忙。

增建二线工程把所有的平交道口改为立交,从而减轻道口的安全压力。

铁路营业线顶进施工是在保证铁路行车不中断的前提下,通过对既有线加固后,在既有线路基一侧开挖基坑、浇筑滑床板及后背、设置润滑隔离层,然后在滑板上预制钢筋混凝土箱体,安装顶进设备,通过传力设备,借助与后背的反作用力把箱体向前推进,当顶进一定顶程后,再增加顶铁,挖运出土一定顶程距离,继续下一个顶程施工。

如此循环,直至箱涵顶进就位为止。

2 箱涵顶进施工工艺箱涵顶进施工工艺流程图图1涵洞顶进工艺流程图3 主要工序的施工方法3.1 工作坑开挖工作坑是预制箱体的工作场地。

工作坑的前段接近既有线路,后端布置运土坡道及后背等,因此顶进的工作能否顺利与工作坑的布局合理与否,关系很大。

工作坑修建要开挖土方,并且需要设置支撑及相应的进行降水。

深工作坑的结构复杂,施工工期长,耗费劳动力多,造价较高,靠近铁路侧的安全隐患增大,因此在顶进过程中力求长距离顶进,少挖工作坑,设置工作坑时应考虑位置、坑深及边坡、尺寸等要求。

基坑开挖前,应调查基坑施工范围内地上、地下管线,落实拆迁单位,签订好监护安全协议。

开挖工作坑应根据线路平面、现场的地形地物条件和施工需要进行,在保证排水和安全的前提下,尽量减少挖填方的数量。

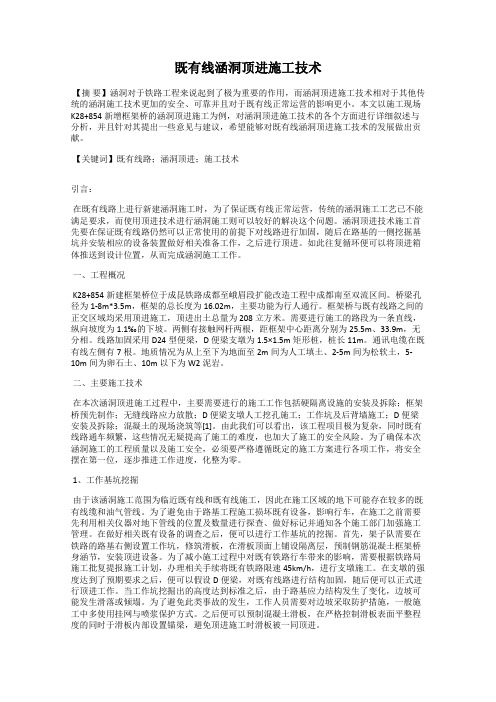

既有线涵洞顶进施工技术

既有线涵洞顶进施工技术

既有线涵洞顶进施工技术【摘要】涵洞对于铁路工程来说起到了极为重要的作用,而涵洞顶进施工技术相对于其他传统的涵洞施工技术更加的安全、可靠并且对于既有线正常运营的影响更小。

本文以施工现场K28+854新增框架桥的涵洞顶进施工为例,对涵洞顶进施工技术的各个方面进行详细叙述与分析,并且针对其提出一些意见与建议,希望能够对既有线涵洞顶进施工技术的发展做出贡献。

【关键词】既有线路;涵洞顶进;施工技术引言:在既有线路上进行新建涵洞施工时,为了保证既有线正常运营,传统的涵洞施工工艺已不能满足要求,而使用顶进技术进行涵洞施工则可以较好的解决这个问题。

涵洞顶进技术施工首先要在保证既有线路仍然可以正常使用的前提下对线路进行加固,随后在路基的一侧挖掘基坑并安装相应的设备装置做好相关准备工作,之后进行顶进。

如此往复循环便可以将顶进箱体推送到设计位置,从而完成涵洞施工工作。

一、工程概况K28+854新建框架桥位于成昆铁路成都至峨眉段扩能改造工程中成都南至双流区间。

桥梁孔径为1-8m*3.5m,框架的总长度为16.02m,主要功能为行人通行。

框架桥与既有线路之间的正交区域均采用顶进施工,顶进出土总量为208立方米。

需要进行施工的路段为一条直线,纵向坡度为1.1‰的下坡。

两侧有接触网杆两根,距框架中心距离分别为25.5m、33.9m,无分相。

线路加固采用D24型便梁,D便梁支墩为1.5×1.5m矩形桩,桩长11m。

通讯电缆在既有线左侧有7根。

地质情况为从上至下为地面至2m间为人工填土、2-5m间为松软土,5-10m间为卵石土、10m以下为W2泥岩。

二、主要施工技术在本次涵洞顶进施工过程中,主要需要进行的施工工作包括硬隔离设施的安装及拆除;框架桥预先制作;无缝线路应力放散;D便梁支墩人工挖孔施工;工作坑及后背墙施工;D便梁安装及拆除;混凝土的现场浇筑等[1]。

由此我们可以看出,该工程项目极为复杂,同时既有线路通车频繁,这些情况无疑提高了施工的难度,也加大了施工的安全风险。

浅谈铁路既有线顶进涵施工关键技术及质量控制

浅谈铁路既有线顶进涵施工关键技术及质量控制

浅谈铁路既有线顶进涵施工关键技术及质量控制龚波中铁三局集团第二工程有限公司摘要:本文结合作者工作经验与工程案例,对铁路既有线顶进涵施工的关键技术进行了分析,希望通过研究能够给我国铁路事业提供一些技术支持,仅供参考。

关键词:铁路;既有线;顶进涵;关键技术;质量;控制1铁路既有线顶进涵施工的关键技术分析在铁路既有线顶进涵的施工过程中若想确保顶进涵施工的顺利和保证经济效益,就必须看其工作基坑开挖布局是否合理,围护是否经济有效,顶进涵后背设置是否牢固可靠,线路加固是否到位、顶进涵就位是否符合规范要求等等,这也是能够更好控制顶进涵施工关键技术的基础所在。

所以下文就将主要谈谈铁路既有线路顶进涵施工中对关键技术的控制分析。

1.1基坑与围护基坑即工作坑,它是预制顶进涵身的工作场地。

在工作坑前有既有线路,后有后背及运土坡道,而工作坑内设有底板和隔离层,他们都是为预制顶进涵而存在的施工基础,所以说顶进涵的预制是否顺利和工作坑的布局合理关系重大。

1.2后背的设计后背是工作坑后端的重要组成部分,为了确保其受力均匀合理,也为了能够明确它所能承受的力量极限,施工阶段必须要进行对后背的最大顶力计算。

该计算所针对的受力过程就是顶进涵在开始施工启动到全部入土至涵洞这一过程中后背所需要承受的最大受力。

对该力的计算首先要考虑顶进涵涵洞主体与土壤之间的摩擦阻力,这样才能确保顶进涵顺利入土。

1.3线路的加固对顶进涵既有线路的加固是为日后铁路行车安全负责。

铁路既有线路加固的方法有纵横梁加固法、轨束梁加固法、吊轨加固法等等。

一般来说较小型的顶进涵施工可以用调轨梁、轨束梁等加固线路方法。

若顶进涵孔径较大则可以利用工字轨束梁、钢板脱壳或纵横梁加固等方法。

如果施工地点的土质较差且土壤中水分含量过高,造成了承载能力差,而铁路行车又过于繁忙,就可以采用低高度施工便梁的方法进行线路加固。

2实例分析2.1铁路既有线顶进涵施工状况概述铁路既有线路顶进涵施工的技术分析还要结合实例进行,某工程二线铁路A段K353+640处设计为1孔6m钢筋混凝土顶进箱涵,它穿越了某工程铁路的既有线路,本涵在既有线下16.0m涵节需要顶进施工。

市政道路下穿既有铁路箱涵顶进施工技术分析

市政道路下穿既有铁路箱涵顶进施工技术分析

图1 下穿箱涵顶进施工工艺流程
技术应用
(b)箱涵顶进流程图(c)箱涵千斤顶顶进施工图
图3 监测点分布图
2.纠偏措施
在箱涵顶进时,应当在整个施工过程中建立监测和纠偏机制。

基坑内出现超出监测控制值的沉降变形应当及时进行加固处理。

箱涵发生偏移时,可以通过对箱涵外侧挖土拓宽,调节两侧千斤顶顶推力,一侧调增一侧调减进行纠偏,还可配合箱涵侧面的钢刃脚一侧多挖一侧少挖,如果纠偏尺寸不够,还可以在一侧加设横向支撑调节。

四、结语
市政道路施工过程中遇到需要穿越已有铁路交叉口时,可采用下穿箱涵顶进的方式解决,其施工的主要工艺包括工作坑开挖、滑板制作、后背制作、箱涵制作,既有线路加固与分步顶进,贯穿施工过程的监测措施,及时进行纠偏。

(作者单位:广州金盈工程有限公司东莞分公司)。

漯阜铁路既有线箱涵顶进施工关键技术浅析

漯阜铁路既有线箱涵顶进施工关键技术浅析
1 . 3 2线路加 固的安 全控 制
土壤问的摩擦阻力, 尚应留有一定的富余, 以便顺利顶进。计算时, 应根据顶 进箱 涵 的长 度 、 土 的性 质 、 地 下 水 的情 况 、 箱 涵 的 外形 及 施 工 方 法 等 因素 确 定, 其计算公式如下 :
P = K [ N 】 £ + ( N 】 + N 2 ) f 2 + 2 E f 3 + R A ] 式中: 卜 最 大顶 力 , K N 安全 系 数 , 取1 . 2
f 1 ) 抽换枕木: 严格按规定隔6 抽1 施工 Βιβλιοθήκη 新穿木枕捣实后方可抽换下一根 。
木枕 抽换 完毕 后 , 对 线路 全 面检查 整 道 。 ( 2 ) 扣轨 : 每 一扣 轨束 摆放 完毕 后 , 要 迅速 组 织安装 扣 板 以防轨 头 翘起 。 为 防止 扣轨 侵 限 ,用 一个 封 闭点 将机 走 线4 3 k g / m 轨 换 为5 0 k g / m 轨 加 大轨 高 , 同 时在 扣轨 的端 头安 装 木梭 头 。 ( 3 ) 穿横梁: 合理 布置 道 床开槽 间距 , 工字 钢 入槽 后及 时 在轨 底 加木 垫 、 胶 垫, 安装扣轨与横梁扣件 ; 捣固后开挖相邻一道, 防止线路下沉 , 同时要控制 间距 不大 于 8 0 0 a r m, 以确保 加 固体 系 的刚度 。
d团圆删
・ 一
1 施工 技术与应用
漯阜铁路既有线箱涵顶进施工关键 技术浅析
摘要: 结合漯阜线增建二线大量的框架桥涵顶进施工实例, 重点介绍 了既有线上顶进施工的关键技术 , 为其它类似增建二线工
程提 供 了技 术参 考 。 关键 词 : 既有 线 , 顶进 施 工 , 顶力 , 后背 墙 采 用浆砌 片石后 背 的优点 是 , 砌 筑方 便 、 稳 定性 强 、 无压 缩 变形 且可 重 复 改 建铁 路 漯河 至阜 阳段 增建 二 线初 步设 计 和施 工 图设 计 , 全长2 0 6 公里, 可 将 滑板 与 后背 连接 , 即 用后 背 梁( 也 称 另外还包括漯河枢纽、 阜阳枢纽 , 本线属于平原铁路 , 既有线基本为平交 , 涉 利用 。为减 轻 顶进 时 对后 背 的压 力 , 来 连接 , 这样 可增 加后 背 的抗力 , 尤其 是 当滑 板用 旧钢 轨 或设 计 成 钢筋 及到 大 量 的框 架桥 涵下 穿 既 有线 顶 进 施 工 ,因 此平 改 立 属 于本 项 目一 个 难 地 梁 ) 点, 有 大量 的平 改立 及 下穿 引道 工程 , 工作 量及 难度 巨 大 。 混 凝 土结 构时 , 滑 板 可承 受较 大之 拉力 。 在后 背抗 力不 足 时 , 可在 滑板 上 堆土 压重 , 使 地 梁 上 的顶力 除 由后 背 抵 抗外 , 一 部分 由滑 板 上堆 土 所 产生 的 摩 阻

既有线路箱形涵顶进施工技术

为例 , 首先对 既有线 路箱形 涵顶进过 程 中线路 加 固措施 进行 了探讨 , 然 后对箱 形涵顶 进施工技 术进行 了探讨 。 关 键词 :箱形涵 ; 顶进施 工 ; 滑板制作 中图分 类号 :U 4 4 9 . 5 文献标 志码 :B 文章 编号 :1 0 0 9 — 7 7 1 6 ( 2 0 1 7 ) 0 7 — 0 1 7 2 — 0 3
顶的布置以箱 体 中心为轴对称设置 。为避免箱 体 承载不 了重顶力的作用而压碎 , 可于顶镐 和箱底 板 的 连 接处 布 设 一 块 厚 2 0 mm承 压 钢 板 ,承 压 钢 板 下 端 焊 接 钢 板 托 盘 ,而 千 斤 顶 则 安 设 于 钢 板 托 盘 上 ,这 样 可 以有 效 防止 千 斤 顶 和底 板 的 直 接 接 触 进 而 引起 刮 板 情况 。 ( 2 ) 传力设备 的选择 。 a . 顶 铁 。顶 铁 的长 度有 1 0 c m、 1 5 C I n、 2 0 c I n 、 2 5 c m、 3 0 c m、 4 0 c m, 由 旧钢 轨 和 钢 板 全 面 焊 接 而 成, 每 台千 斤 顶 需 预 备 2套 各 类 规 格 的顶 铁 , 为补 充顶铁空 隙 , 可预设一些 0 . 5 c m、 1 c m、 2 c m、 3 c m 的铁 垫 板 。 b . 顶 柱 。顶 柱 长度 有 1 m、 2 r n 、 4 m, 焊接 材 料 和顶铁相 同 ,每 台千斤顶需 配备 和顶铁数量一样 的顶柱 , 依次是 6 、 1 0 套。 c . 固定 横 梁 。 焊接 材 料 为 1 5 5 a 型 钢 和钢 板 条 , 顶 柱 问 的 固定 横 梁 设 计 长 度 为 5 m,间 隔 为 3 r n , 所需 总量是 3套 ;后背横梁数量是 1 套 ,长度为

既有线顶进涵洞施工技术浅析

既有线顶进涵洞施工技术浅析摘要:以广西钦北铁路DK91+560涵洞顶进施工为例,介绍工作坑、箱涵预制、便梁施工防护、箱体顶进等工序,并对其进行分析,提出了一些安全、质量控制措施,对铁路既有线箱涵顶进施工具有较好的指导意义。

关键词:既有线涵洞顶进施工技术铁路营业线顶进施工是在保证铁路行车安全的前提下,通过对既有线加固后,在既有线路基一侧开挖基坑、浇筑滑板及后背梁并设置滑动层,然后在滑板上预制钢筋混凝土箱体,安装顶进设备,通过传力设备,借助与后背梁的反作用力把箱体向前推进,当顶进一定顶程后,再增加顶铁,挖运出土一定顶程距离,继续下一个顶程施工。

如此循环,直至箱涵顶进至设计位置为止。

一、工程概况本顶进箱涵工程位于广西钦北铁路DK91+560处直线段上,孔径1×3m,涵身全长15.09m,与既有钦北铁路正交90°。

其中顶进涵节长8.03m,C35砼总量为40.3m³,总重约为95T。

要求施工中必须保证既有线行车和施工人员的安全,限速行驶并做好行车防护,在铁路运营部门要求的时间内加快施工速度,从而安全优质地完成涵洞的顶进工作。

二、主要施工方法2.1 工作基坑开挖施工2.1.1根据设计文件,对该涵址及附近的水文地质和工程地质情况,地下管线、电缆及其它障碍物进行周密调查核对。

2.1.2工作坑采用人工或挖掘机开挖,人工整修,打夯夯实,本涵洞工作坑采用在人工防护的情况下,使用挖掘机进行开挖。

2.1.3工作坑放样根据箱涵结构尺寸、净空要求进行,一般以工作坑底板两侧以外各加宽1m,工作坑边坡视土质情况决定,一般土质为1:0.75-1:1.5,靠铁路路基一侧的边坡保持缓于1:1。

工作坑顶边距最外侧铁路中心线不小于3.2m。

2.1.4工作基坑四周设排水沟,并与地方既有水沟相连。

对于广西潮湿多雨的气候,我方施工备用两台5KW汽油抽水机,始终保持地下水位在基底以下0.5--1.0m。

工作坑平面示意如图1(尺寸以cm计):2.2 滑板及润滑隔离层施工2.2.1本框架箱涵滑板采用C25混凝土,厚20cm。

既有铁路软土地基段顶进箱涵施工技术精选文档

既有铁路软土地基段顶进箱涵施工技术施工单位的施工工艺与施工技术的不断改进,其中包括了既有铁路软土地基段的箱涵顶进施工技术也得到了改进。

箱涵顶进作为处理公路道路横穿既有铁路线路的有效措施,箱涵顶进施工技术在我国已经得到了更为广泛的应用。

然而在软土地基段上进行顶进箱涵施工,由于施工过程中需要注意对既有铁路软土地基的处理,加大了施工难度。

因此,我们需要加大对软土地基处理技术与箱涵顶进施工技术的研究力度.本文针对我国既有铁路软土地基段的顶进箱涵施工技术进行研究分析。

1。

箱涵顶进施工技术箱涵顶进的施工过程中,机具设备主要有:动力器具、执行器具、操作器具以及辅助机构组合而成的液压系统等;顶铁、分配横梁与顶柱组合而成的传力系统等。

其中箱涵顶进施工过程中的传力设备是按照顶进方法与孔的跨数量的不同而相同.在箱体后部建成以后,在进行安装顶进设备的同时,施工人员还需要对顶进设备进行必要的测试。

而在顶进施工前,施工人员需要对顶进前期准备工作的完成情况进行检查.例如:箱身的设计强度是否符合相关技术标准,线路是否进行了加固处理。

检查合格后,施工人员还需要对分离箱身与底板[1]。

2。

加强软地基处理及处理方法(1)施工人员需要采取一定的处理手段,以此减少软地基中的孔隙水,并降低实际的孔隙比,从而减少土体孔隙水压力,唯有这样才能让土体形成固结变形,提升沉降速度,地基承载力也在不断提升,也能够提高地基的抗剪强度。

其中常见的排水固结措施主要包括了:真空预压方式、堆载预压方式与电渗排水方式等。

(2)利用振动或挤压等方式,降低软地基孔隙比,进而实现提升地基强度的施工目的。

通常情况下,针对松散型砂土等软土基,当出现最佳含水量的浅层时,施工人员可以采取机械或人工夯实和机械振动夯实;针对粘性土、填杂土与碎石等软土基,利用外界夯击力,使深层的软土基产生固结,进而保证了土体的密实性,加强了地基强度;利用重锤下落形成的冲击力,将软土基表面浅层击实,从而形成强硬且均匀的壳体。

顶进施工工法讲解

既有线箱涵顶进施工工法在既有线上新建、改建立交桥和地下通道常用箱涵顶进的施工方法。

箱涵顶进分一次顶入法、对顶法、中继间法、顶拉法和多箱分次顶入等方法。

多年来济铁公司对箱涵顶进的施工方法不断总结和改进,顶进的工程规模越来越大,顶进的设备不断更新,顶进的速度在加快,顶进的质量标准有了较大的提高。

顶进中常遇到的行车安全、箱涵扎头、方向偏移、道岔下线路加固有了较成熟的预防措施和纠正措施。

箱涵顶进的施工工艺1998年就纳入济铁工程公司企业标准。

该标准在济南市经十路立交桥施工中应用,实现了安全工期创优质工程目标,对该项技术标准进行总结整理形成本工法。

2、工法特点2.1顶进施工在不中断铁路运营,列车慢行条件下,利用列车间隙连续进行。

2.2 该施工工艺与传统的其他施工方法相比,一是减少对运营的干扰时间。

二是缩短工期。

3、适用范围适用既有线新建、改扩建立交桥及站场内地下通道。

4、工艺原理4.1 顶进过程中,利用扣轨梁、吊轨梁、工字钢横托梁和D16、D24便梁对线路进行卸载。

4.2箱涵顶进就位的质量,主要是通过顶进过程控制,因此顶进过程中要有质量安全预防、纠正措施。

4.3箱涵顶进的质量、速度、安全受基坑降水、顶进后背、箱涵预制、线路加固、顶进挖土、机械设备施工全过程控制。

5、施工工艺流程及操作要点5.1工艺流程图5.1箱涵顶进施工工艺流程图5.2操作要点5.2.1开挖工作坑1、工作坑一般采用挖掘机、汽车和人工配合开挖,弃土堆放到指定地点。

基坑挖至离设计标高0.5米时,采用人工开挖,以免地基土挠动。

2. 工作坑两侧边坡应视土质情况决定,土质边坡宜为 1:0.75~1:1.5,靠铁路路基一侧以不挠动既有线路基边坡为宜,困难情况下工作坑顶边距最外侧铁路中心线不得小于3.2m。

靠铁路路基一侧的边坡宜缓于1:1.5。

当工作坑需要渡汛时,路基边坡应防护加固,或放缓边坡。

3. 工作坑的尺寸应根据结构尺寸确定,在桥身底板前留空顶长度,在桥身底板后部留适当的空地,布置后背梁及其他顶进、装运、起吊设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈既有线箱涵顶进施工技术摘要:以广西沿海铁路钦州北至北海段扩能改造工程箱涵顶进为例,介绍工作坑、箱涵预制、便梁施工防护、箱体顶进等工序,并对其进行分析,提出了一些安全、质量控制措施,对既有线箱涵顶进施工具有较好的指导意义。

关键词:铁路营业线箱涵顶进施工技术前言既有线施工,安全第一。

随着国家铁路建设规模不断加大,既有老铁路改造工程日趋增多。

施工安全一直作为头等大事主抓。

老铁路扩能改造工程中,下穿既有铁路的涵洞工程,为保证既有铁路正常运输下,越来越多采用顶进施工技术,安全快速完成涵洞施工。

1 工程概况钦北铁路修建于滨海平原区,地形开阔,地形起伏小。

既有钦北铁路修建于九十年代,铁路与公路相交处均为平交道口,由于人口稠密,道口比较繁忙。

增建二线工程把所有的平交道口改为立交,从而减轻道口的安全压力。

铁路营业线顶进施工是在保证铁路行车不中断的前提下,通过对既有线加固后,在既有线路基一侧开挖基坑、浇筑滑床板及后背、设置润滑隔离层,然后在滑板上预制钢筋混凝土箱体,安装顶进设备,通过传力设备,借助与后背的反作用力把箱体向前推进,当顶进一定顶程后,再增加顶铁,挖运出土一定顶程距离,继续下一个顶程施工。

如此循环,直至箱涵顶进就位为止。

2 箱涵顶进施工工艺箱涵顶进施工工艺流程图图1涵洞顶进工艺流程图3 主要工序的施工方法3.1 工作坑开挖工作坑是预制箱体的工作场地。

工作坑的前段接近既有线路,后端布置运土坡道及后背等,因此顶进的工作能否顺利与工作坑的布局合理与否,关系很大。

工作坑修建要开挖土方,并且需要设置支撑及相应的进行降水。

深工作坑的结构复杂,施工工期长,耗费劳动力多,造价较高,靠近铁路侧的安全隐患增大,因此在顶进过程中力求长距离顶进,少挖工作坑,设置工作坑时应考虑位置、坑深及边坡、尺寸等要求。

基坑开挖前,应调查基坑施工范围内地上、地下管线,落实拆迁单位,签订好监护安全协议。

开挖工作坑应根据线路平面、现场的地形地物条件和施工需要进行,在保证排水和安全的前提下,尽量减少挖填方的数量。

工作坑的开挖应与后背的修筑一并考虑,当后背采用型钢或钢板桩应先打下型钢或钢板桩再开挖,这样既可节省土方量,又能保证桩后土壤的密实性。

3.2 隔离层设置隔离层是防止预制箱体底板与工作坑滑床板相互粘结,减少顶进阻力。

做法如下:将石蜡加热至150℃左右后掺入15%的机油;浇洒前在底板长度方向每米挂一道铁丝,作为浇洒厚度的标准,浇完一格后,用木板刮平;铁丝拆除后的槽痕用喷灯烤熔整平;石蜡凝固后,均匀铺撒一层滑石粉,接着铺一层塑料纸,塑料纸的接茬长度为0.2米,并在接茬口朝顶进方向。

3.3 后背施工后背位于工作坑后部,是顶进施工时千斤顶的支撑面,承受顶进时的水平反力。

后背必须具有一定的刚度,压缩变形尽量小;具有足够的强度和稳定性,不致因顶力大而坍塌。

因此,必须做到安全可靠、经济合理。

后背结构设计是在最大顶力P确定后,其结构形式及尺寸主要取决于箱体的大小或后背土体的被动土压力。

设计计算时,除可利用既有构筑物作为后背抗力外,一般都以后背土体的被动土压力为箱体顶进时的抗力。

根据后背承受顶力的范围:每米后背所需承受的最大顶力为:F=P/L (Kn/m),被动土压力系数:Kp=tg 2(45+φ/2),根据被动土压力计算式:(朗金土压力理论):Ep=rH2Kp/2+2CH/Kp求得后背高度h,从而拟定后背截面。

为减轻顶进时对后背的压力,将滑板与后背连接,即用后背梁(也称地梁)来连接,这样可增加后背的抗力,尤其是当滑板用旧钢轨或设计成钢筋混凝土结构时,滑板可承受较大之拉力。

在后背抗力不足时,可在滑板上堆土压重,使地梁上的顶力除由后背抵抗外,一部分由滑板上堆土所产生的摩阻力来抵抗。

3.4 支墩类型选择及施工3.4.1支墩类型的选择从以下几方面来确定支墩类型:1)地质状况:受力点为既有路基(既有路基非高路基),土质为粉质粘土,老路基经多年跑车已基本稳固无下沉。

基底为砂土,地下水位较高,支墩需加长。

2)顶进的箱体均为中、小型单体箱身,孔径不超过4米,重量远比挖出土体的重量轻。

3)既有线路慢行时,列车时速为45km/h。

4)施工周期较短,约为10天。

综合以上条件,在确保行车安全的前提下,考虑缩短慢行时间、减少废弃工程、提高顶进质量,采用C25钢筋混凝土支墩,支墩尺寸为φ1.5m,深度为12m。

3.4.2 支墩的施工开挖便梁支墩基坑采用人工开挖,按照施工需要确定好基坑位置后再进行开挖。

为防止临时支墩开挖时塌孔,施工时首先对既有线道床进行加固。

加固方法:每处采用长2~2.5米、直径50毫米的钢钎4根,在轨枕端头按间距0.6m打入路基面1-1.5m以下。

在钢钎与线路间顺线路方向设置3米的挡板,将道碴堆放与道床与挡板间。

钢筋、挡板、道碴任何时候不得高于轨面。

道床清理加固后进行基坑开挖,基坑开挖至设计深度后立即把提前绑扎好的钢筋骨架放入基坑中,进行混凝土浇筑以防道碴等进入基坑内。

支墩施工时要求顶面平整,并养护达到设计强度后分别在其上设置一层枕木垛,铺设方法为枕木垂直线路方向铺设,每根枕木横向必须用扒钉与相邻枕木连成一个整体,并铺设牢固。

支墩开挖至有水面时,需缩短开挖进尺,立即施做混凝土护壁。

开挖时遇地下水,需用草席或土工膜临时封闭基坑壁,防止地下水浸泡。

3.5线路加固和安全控制3.5.1 线路加固在桥涵的顶进施工中,为确保被顶进线路的行车安全和施工安全,必须在顶进作业之前对既有线路进行加固。

铁路线路加固采用D形便梁加固。

D型便梁具有运输和拆装方便,适用于单线、双线、直线、曲线(R≥400m),行车限速60km/h(一般为45km/h)。

便梁主要有Dl2、Dl6、D20、D24四种型号,便梁加固的基本工作程序:在桥位处既有线路两侧构筑便梁临时支墩,临时支墩达到设计强度后安装便梁,列车在钢梁上承载,既有线限速,然后进行线下结构的施工作业,待施工结束,拆除便梁,整修便道,列车恢复正常运行。

运营线架设便梁施工必须严格遵守铁道部、铁路局“关于加强营业线施工安全管理的规定”,精心设计、精心施工、严密监控,确保行车安全。

图2D便梁加固平面图图3D便梁加固横断面图3.5.2 线路加固的安全控制1)抽换枕木:严格按规定隔6抽l施工,新穿木枕捣实后方可抽换下一根。

木枕抽换完毕后,对线路全面检查整道。

2)穿横梁:合理布置道床开槽间距,工字钢入槽后及时在轨底加木垫、胶垫,安装扣轨与横梁扣件;捣固后开挖相邻一道,防止线路下沉,同时要控制间距不大干800mm,以确保加固体系的刚度。

3)在穿横梁的过程中,密切监护既有光缆、管道、信号设备,防止损伤,待工字钢穿完后,及时将其固定在横梁上。

4)横梁穿完后,及时将横粱上固定到纵向主梁上。

要全面检查加固结构的限界,所有扣件要切实紧固。

3.6 顶进作业箱涵顶进施工程序:顶进过程中应注意以下事项:1)试顶是顶进施工中必不可少的步骤,它可以检验顶进设备液压系统是否正常有效、后背是否稳固可靠等。

2)挖土工作必须与观测工作紧密配合,根据箱身顶进时的偏差情况,随时改进挖土方法。

3)开始顶进是现场一切工作的中心环节,每次开镐前及交接班时都应检查油泵等液压系统有无故障、挖土是否符合要求、顶铁安装是否合格、后背变形等情况。

这些工作若其中有一个环节出现问题,都会给顶进带来困难,甚至造成事故。

4)刃角一经切土,应暂停顶进,组织机械和人员加快挖土和出土速度,实行连续作业,以保证箱身不断顶进。

5)如因某种原因而使顶进中断时,也应间歇性地顶动涵身,以防止箱涵在之后的顶进时阻力增大。

故障一旦解除,应立即继续操作,保证顶进的连续性。

6)顶进应在列车通过的间隙进行,严禁在列车通过时施工。

7)顶进时,顶柱和后背严禁站人,以防顶柱弓起崩出或后背产生意外危及安全。

8)顶进中需做好记录,随时交接,执行“趟检制”。

9)顶进扎头应通过欠挖、铺垫混凝土块等措施预防,纠偏时采用不对称挖土和调整两侧顶力循序纠正。

3.7 恢复线路1)斜交顶进后设置过渡段斜交线路上铺设的轨枕一端着力于箱身,另一端着力于回填的碴土上,由于软硬不一,开通后线路易出现三角坑、列车摇晃,造成病害。

为此在便梁拆除之前,用浆砌片石砌筑台阶式过渡段。

一般深度不少于2m,坡度不陡与1:1.5,台阶式布置。

2)拆除施工便梁在箱体顶部先铺设底砂,再铺设石碴,串镐捣实。

按拆除作业顺序卸螺栓扣件,接替便梁抽出横梁,吊装运走纵梁,经工务部门验收合格,恢复线路。

保养及验收几何尺寸表4 结束语结合钦北铁路扩能改造工程的施工实践,本人就既有线箱涵顶进法施工提出了如下结论和建议:1)箱涵顶进施工要进行详细的施工调查,编制切实可行的施工方案,组织好施工人员学习,做好技术交底工作,使施工全过程做到心中有数、有条不紊。

2)后背设计从最基本的顶力计算人手,认真进行方案的比选和检算,做出既可靠又经济的后背设计。

3)箱涵顶进施工中应力求尽可能少开挖工作坑,少扰动既有线路基,以达到减少防护和支撑工作量的目的,做到既安全又经济。

4)箱涵顶进作业不间断顶进,同时控制好顶速和进尺,加强量测。

对顶进偏差要及时发现,及时纠正。

纠正要逐渐进行,不能急于求成。

5)线路加固重中之重,切不可麻痹大意。

线路加固方案的确定和实施必须按照铁路运管的有关规定和要求进行,并选派有经验、有责任心的人员对施工影响范围内铁路线型情况进行24小时监控,对出现的问题要及时按应急预案进行处理,确保在施工阶段万无一失。

参考文献[1] 桥涵顶进设计与施工(铁道部第四勘测设计院桥隧处)1983版。
