公路桥梁薄壁空心高墩施工
特大桥薄壁空心高墩墩身施工方案

特大桥薄壁空心高墩墩身施工方案
一、设计要求
1.桥梁结构要满足设计承载力要求,确保安全可靠;
2.薄壁空心墩的几何形状需要满足桥梁的美观要求;
3.施工工艺要简单、高效,保证施工质量;
4.施工过程中要保证施工人员的安全。
二、材料选择
1.桥墩采用混凝土材料,强度等级为C50;
2.薄壁空心墩的钢模采用镀锌板制作,具有良好的耐久性和使用寿命。
三、施工工艺
1.基础施工:按照设计要求进行桩基施工,采用桩基础或扩底基础,
确保墩身的稳定性;
2.立柱施工:钢模架设在基础上,根据设计要求进行立柱的钢筋绑扎
和混凝土浇筑,确保立柱的强度;
3.墩身施工:在立柱上架设薄壁空心墩的钢模,根据设计要求进行薄
壁空心墩的构筑,墩身的薄壁空心结构可采用内模法或外模法;
4.拆模施工:薄壁空心墩浇筑完成后,根据混凝土的强度要求进行拆模,拆模后对墩身进行后续的养护处理。
四、施工安全
1.施工现场应设置完善的施工围挡,确保施工区域的安全;
2.施工人员要严格按照工艺要求和操作规范进行施工,保证施工过程
的安全;
3.施工人员要配备个人防护装备,包括安全帽、安全鞋、防尘口罩等,保护自身的安全;
4.施工现场要进行定期的安全检查和整改,确保施工过程的安全。
总结:
特大桥薄壁空心高墩的施工方案需要充分考虑设计要求、材料选择、
施工工艺和施工安全等多个方面的因素。
在施工过程中,要严格按照施工
要求和操作规范进行施工,保证施工质量和工期的控制,确保特大桥薄壁
空心高墩的安全可靠。
桥梁空心薄壁墩施工要点

桥梁空心薄壁墩施工要点1、空心薄壁墩宜采用翻模施工,翻模施工由3层模板组成一个基本施工单元,先安装1节模板浇注墩身底部实心段墩身砼,模板由连接拉杆固定在墩身上,砼达到强度时,立第2、3节模板,浇筑第二次砼,第二次砼达到强度后将下部二节模板拆除,翻升至第二次砼顶面上部,浇筑第三次砼,如此循环交替上升。
2、模板对拉筋的接力要调整均匀,以免影响模板的整体刚度,易造成浇筑的砼面的不平整。
墩身第一层浇注砼达到一定强度后,将砼顶面凿毛,清理干净,绑扎第二层箍筋,安装第二层模板,依次进行。
3、砼浇注时应分层、分段对称均匀地进行,保持砼基本处于同一水平面,保持模板受力平衡,分层厚度30cm左右为宜,灌注完的混凝土要及时养生,采用土工布覆盖洒水进行养生。
4、钢筋安装时当钢筋竖直长度超过6m时,应将其临时支撑固定在支架上,以防钢筋倾斜不垂直。
绑扎钢筋时施工人员站立在模板的工作平台上。
模板上的工作平台做好邻边防护,用角钢焊接牢固,设圆钢横向栏杆,并用密目网围拦。
5、主筋的机械接头连接:钢筋接头端面残余丝头用砂轮机磨平,保证接头连接紧密,在每根钢筋接头部位用红油漆标示出连接长度,防止套筒内部连接长度较短或脱空。
并按照规范要求定期抽检进行连接拉力试验,合格后方可进行使用。
6、固定模板的螺杆由于振捣棒的接触会使螺丝松动而引起模板变形。
在振捣操作过程中应尽量避开拉杆,并加派专人去观察,发现有松动螺母及时紧固。
7、模板在安装、拆卸及翻升过程中,严禁碰撞,以免变形。
8、砼浇筑时分层均匀布料浇筑,以免对模板形成偏压,振捣的不对称,也容易对模板形成偏压,影响模板的竖直度。
砼应分层分段均匀对称的浇注振捣。
9、浇筑完一层砼,拆模后砼应及时用土工布包裹覆盖养护。
10、在墩上作业人员要系好安全带,严禁随意从高空向下抛掷物品,所有墩上墩下作业人员都要戴安全帽。
11、经常检查各连接件紧固情况,若有异常及时处理。
空心薄壁墩施工专项方案

空心薄壁墩施工专项方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、施工准备 (5)2.1 技术准备 (6)2.1.1 设计文件审查 (7)2.1.2 施工图纸绘制 (9)2.1.3 材料与设备选型 (10)2.2 物资准备 (11)2.3 人员预备 (12)2.4 施工现场布置 (13)三、施工方法及工艺流程 (15)3.1 基础处理 (16)3.2 墩身钢筋绑扎 (17)3.3 墩身模板安装 (18)3.4 混凝土浇筑 (19)3.5 墩身养护 (20)3.6 质量检测与验收 (21)四、施工要点及安全措施 (22)4.1 施工要点 (24)4.1.1 浇筑顺序与方法 (25)4.1.2 模板支撑体系搭建 (26)4.1.3 混凝土振捣与密实度控制 (27)4.2 安全措施 (28)4.2.1 临时用电安全 (29)4.2.2 高处作业安全防护 (30)4.2.3 施工现场消防措施 (31)五、劳动力组织与资源配置 (32)5.1 劳动力组织 (33)5.2 主要施工人员配备 (34)5.3 施工机械设备配置 (35)六、施工进度计划与安排 (36)6.1 总体施工进度计划 (37)6.2 关键节点工期安排 (37)七、风险评估与应对措施 (39)7.1 施工风险识别 (40)7.2 风险评估结果 (41)7.3 应对措施 (42)八、环境保护与文明施工 (43)8.1 环境保护措施 (44)8.2 文明施工管理 (45)一、前言随着建筑行业的快速发展,空心薄壁墩结构因其独特的优势在桥梁、高速公路、隧道等工程项目中得到了广泛应用。
空心薄壁墩结构具有重量轻、抗弯性能优良、施工便捷等特点,对于提高工程整体性能、降低工程造价及加快施工进度具有重要意义。
为确保空心薄壁墩施工的质量、安全及效率,本专项方案针对空心薄壁墩施工的特点和要求,结合实际情况,进行了全面的策划和安排。
桥梁空心薄壁墩施工注意事项

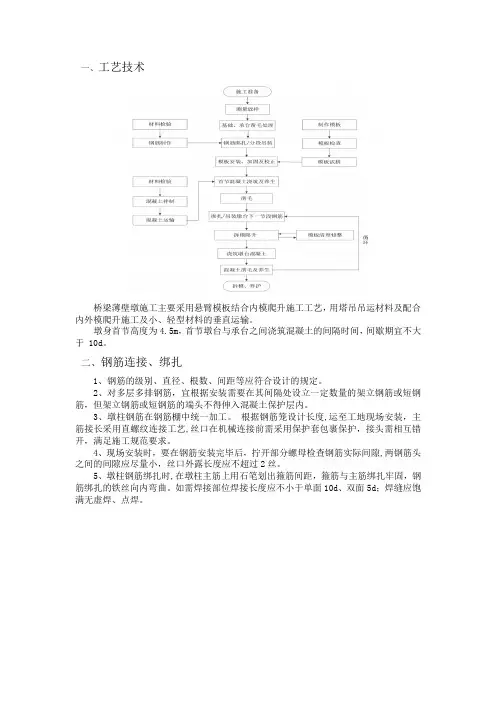

一、工艺技术桥梁薄壁墩施工主要采用悬臂模板结合内模爬升施工工艺,用塔吊吊运材料及配合内外模爬升施工及小、轻型材料的垂直运输。
墩身首节高度为4.5m,首节墩台与承台之间浇筑混凝土的间隔时间,间歇期宜不大于 10d。
二、钢筋连接、绑扎1、钢筋的级别、直径、根数、间距等应符合设计的规定。
2、对多层多排钢筋,宜根据安装需要在其间隔处设立一定数量的架立钢筋或短钢筋,但架立钢筋或短钢筋的端头不得伸入混凝土保护层内。
3、墩柱钢筋在钢筋棚中统一加工。
根据钢筋笼设计长度,运至工地现场安装,主筋接长采用直螺纹连接工艺,丝口在机械连接前需采用保护套包裹保护,接头需相互错开,满足施工规范要求。
4、现场安装时,要在钢筋安装完毕后,拧开部分螺母检查钢筋实际间隙,两钢筋头之间的间隙应尽量小,丝口外露长度应不超过2丝。
5、墩柱钢筋绑扎时,在墩柱主筋上用石笔划出箍筋间距,箍筋与主筋绑扎牢固,钢筋绑扎的铁丝向内弯曲。
如需焊接部位焊接长度应不小于单面10d、双面5d;焊缝应饱满无虚焊、点焊。
三、凿毛工艺凿毛要轻微细致,凿毛宽度按照墩身外表面3cm处不凿,其余位置均凿同时把混凝土表面浮浆及松软层全部剔出掉,深度按照5~10mm控制不能凿出深槽,大部分露出粗骨料,骨料外露达75%即可四、模板拼装、安装1、模板拼装前要求搭设平台支架,按照设计图纸将横肋铺设在平台支架上,然后安装木工字梁,通过连接爪将木工字梁和横肋进行固定,最后铺设面板。
面板之间需均匀涂上玻璃硅胶,确保板缝严密不漏浆。
2、预埋件安装及拆除1)将预埋螺栓、高强螺杆以及爬锥按照模板设计位置在墩身准确预埋,2)通过受力螺栓和爬锥将钢支座进行固定。
3)通过提升设备将模板承力三角架安装在钢支座上,插入销子后模板被固定4)拆除顺序与上相反。
3、在墩身预埋件上安装三角支架,将两榀之间进行横向联系形成一组稳定的整体,并提供施工主平台。
随后安装可调节斜撑和模板系统,并横向联系形成顶部施工操作平台。
空心薄壁高墩施工方案

贵州省公路工程集团有限公司GUIZHOU HIGHWAY ENGINEERING GROUP CO.,LTD桥梁工程空心薄壁高墩施工技术方案编制:审核:签发:铜仁至威宁高速公路毕节至威宁段第五合同段项目经理部二0一0年十二月目录1适用范围.................................................................................................................................... - 1 - 2编制原则及依据......................................................................................................................... - 1 - 3工程概况.................................................................................................................................... - 1 -3.1乌木铺1#大桥................................................................................................- 1 -3.2洞头上大桥.....................................................................................................- 2 -3.3赫章互通主线桥..............................................................................................- 2 -3.4工程数量统计表..............................................................................................- 2 -4工序流程及施工方案.................................................................................................................. - 4 -4.1工艺流程 ........................................................................................................- 4 -4.2施工方案 ........................................................................................................- 7 -4.2.1模板方案........................................................................................................ - 7 -4.2.2垂直运输及行走方式方案 ............................................................................... - 8 -4.2.3施工外架方案................................................................................................. - 8 -5施工方法.................................................................................................................................... - 9 -5.1测量放样 ........................................................................................................- 9 -5.2劲性骨架、钢筋加工及安装 ............................................................................- 9 -5.3预留孔及预埋件施工..................................................................................... - 11 -5.4模板安装 ...................................................................................................... - 11 -5.5混凝土灌注................................................................................................... - 12 -5.6模板拆除 ...................................................................................................... - 13 -5.7模板提升 ...................................................................................................... - 14 -5.8系梁施工 ...................................................................................................... - 14 -5.9墩顶实心段施工............................................................................................ - 14 -5.10墩身线形控制 ............................................................................................... - 15 -5.11滑升支架验算 ............................................................................................... - 16 -5.11.1计算依据...................................................................................................... - 16 -5.11.2滑升架承受的荷载重量................................................................................. - 16 -5.11.3滑升支架的安全验算 .................................................................................... - 17 -6 模板计算参数 .......................................................................................................................... - 19 -6.1混凝土侧压力的确定..................................................................................... - 19 -6.2拉杆受力计算 ............................................................................................... - 19 -7作业人员上下及管线布设 ........................................................................................................ - 20 - 8事故预防及处理措施................................................................................................................ - 20 - 9安全技术措施及环保、文明施工 ............................................................................................. - 21 - 10 附件......................................................................................................................................... - 22 -10.1墩身滑升支架设计图..................................................................................... - 22 -10.2墩柱模板设计图............................................................................................ - 22 -10.3塔吊、电梯安装布置图 ................................................................................. - 22 -10.4墩身垂直度检测示意图 ................................................................................. - 23 -1适用范围乌木铺1#大桥、洞头上大桥、赫章互通主线桥空心薄壁墩。
桥梁薄壁空心高墩专项施工方案

桥梁薄壁空心高墩专项施工方案一、前言桥梁是连接两地的重要交通枢纽,对于城市化发展具有重要意义。
而薄壁空心高墩是一种常见的桥梁结构形式,其施工质量直接影响到桥梁的使用寿命和安全性。
因此,制定一套科学合理的专项施工方案对于保障桥梁工程的质量至关重要。
二、施工前准备工作1.设计方案的细化在施工前,需要对设计方案进行细化,确定薄壁空心高墩的具体尺寸、结构形式等,明确施工目标和要求。
2.材料及设备准备需要提前准备好所需的材料和设备,包括混凝土、钢筋、模板等,以确保施工过程的顺利进行。
3.人员培训对施工人员进行必要的培训,使其了解施工方案、工艺流程和安全要求,确保施工过程中的安全性和质量可控性。
三、施工工艺流程1.基础处理首先需要对桥梁的基础进行处理,包括地基处理、基槽开挖、基础浇筑等工序,确保基础的牢固性和稳定性。
2.高墩施工针对薄壁空心高墩的特点,采用逐段浇筑的方式进行高墩的施工,同时加固模板支撑,在施工过程中注意施工质量和工艺要求。
3.空心部分施工在高墩浇筑完成后,进行空心部分的施工,采用合适的模板和支撑结构,确保空心部分的几何形状和平整度。
4.壁厚处理针对薄壁结构的特点,对壁厚进行逐层浇筑和处理,保证壁体的均匀性和强度。
5.封顶工序最后对薄壁空心高墩进行封顶处理,确保整个高墩结构的完整性和稳定性。
四、施工质量控制1.现场巡查对施工现场进行定期巡查,及时发现和解决施工中的质量问题,确保施工质量。
2.质量检测针对关键节点和重点部位,进行必要的质量检测,确保施工质量符合要求。
3.施工记录和报验对施工过程进行详细记录,及时报验,确保施工程序合规性。
五、施工安全管理1.安全培训对施工人员进行必要的安全培训,提高其安全意识,减少施工中的安全事故发生。
2.安全设施设置在施工现场设置必要的安全设施,包括警示标志、防护栏杆等,确保施工安全。
3.应急预案制定应急预案,应对施工中可能发生的意外情况,及时处理和处置。
六、总结与展望薄壁空心高墩是一种重要的桥梁结构形式,其专项施工方案的制定对保障桥梁工程质量具有重要意义。
公路桥梁薄壁空心高墩施工技术

公路桥梁薄壁空心高墩施工技术摘要:薄壁空心高墩施工技术的使用,已经在实践中取得了很好的效果,不仅实现了公路桥梁的基础建设物的社会价值,还实现了建设单位的经济效益。
本文即详细阐述了公路桥梁薄壁空心高墩施工技术的要点。
关键词:公路桥梁;薄壁空心高墩;滑模;模板;混凝土一、公路桥梁薄壁高墩常见施工方法(一)爬模法爬模施工在桥梁的高墩施工应用中有很多优点。
1、与吊车翻模提升相比,爬模提升过程更容易实现对中心线的控制,因而更加安全可靠。
另外,模板的自爬大大减轻了起重机的运输工作量。
2、提升模板所用的时间比较少,可以有效节省施工时间,提高施工效率,同时比较容易实现墩身两边的对称,爬升的同步性更好。
3、爬模施工的混凝土表面更加平整,外观质量更好,并且清理与修整工作也容易进行。
不过,该技术在桥梁高墩施工中的应用成本较高,目前随着技术水平的提升已经无法满足造价控制要求。
(二)滑模法滑模施工在桥梁高墩施工中的应用有着作业周期较短、施工速度快、模板使用量较少、施工材料节省、施工人力与设备投入较少、能有效节省施工成本等优点。
其缺点是混凝土的外观质量难以控制,需要进行二次表面修复,并且墩柱的垂直度很难控制,一旦发生倾斜就很难调整过来,对桥梁墩身的施工精度造成一定影响。
由于结构设计方面的投入还需要进一步加大,现代建筑还不能追求外观的完美,因而随着未来基础建筑设施对外观要求越来越高,该种施工方法也会逐步被取代。
(三)模板提升法模板提升法的主要优点是施工难度不大,且施工技术要求不高,很多施工人员都能胜任,但是这种提升方法模板使用量大,导致成本过高,并且很多时候模板的使用安全性能也得不到有效的控制,很容易受到人为因素的影响,而延误工程项目的工期。
为此,需要技术人员不断改善施工方式和方法。
相比而言,薄壁空心高墩施工技术的应用具有更加积极的意义。
(四)脚手架拼装模板法脚手架拼装模板法是基于脚手架和模板组成来施工。
该方法具有操作简单、成本低且工期短等特点,一般在规模比较小的施工现场使用,也即大型机械设备无法进入施工的场地。
试述公路桥梁薄壁空心高墩的施工

试述公路桥梁薄壁空心高墩的施工摘要:随着我国公路建设的不断发展,公路桥梁的施工技术也越来越重要。
薄壁空心高墩作为公路桥梁施工中常见的工程,在公路桥梁的施工中有着重要的作用。
本文主要介绍了公路桥梁薄壁空心高墩的施工工艺,旨在为相关从业者提供经验和帮助。
关键词:公路桥梁薄壁空心高墩施工1.薄壁空心高墩施工方法高墩是公路前梁施工过程中墩身高度大于30m的桥墩,称为其墩身的主要形式多为薄壁、空心,且变截面为矩形。
高墩桥一般常为于山岭、重丘等地区,施工难度大、技术要求也相对较高。
薄壁空心高墩施工的常见方法有:滑升翻模法、滑升模板法、爬升模板法、提升模板法以及脚手架拼装模板法等,这些方法基本上都需要机械设备的配合,如塔吊、液压提升设备和液压爬升设备等。
1.1滑模施工法滑模主要是由模板、提升架、提升系统及工作平台组成。
其优点是施工速度快、工期短;缺点是需要耗费大量的支撑材料和骨架材料,致使成本较高。
1.2爬模施工法由于爬模施工法是采取分节、分段的流水性作业施工。
因此,该方法的劳动强度较低,并且较容易进行施工控制;但是爬升结构体系较为复杂,且工序繁琐,施工成本也相对较高。
1.3提升模板法提升模板法较为容易进行施工控制,但也需要消耗大量的骨架材料,并且其施工速度较慢,工期不容易控制,劳动强度也比较大。
1.4滑升翻模法虽然该施工方法的成本较低,但在实际施工过程中很难控制施工质量,且较难保证安全。
脚手架拼装模板法该方法主要是由脚手架和模板等组成,具有成本低、操作方面、工期短安全可靠性高等优点。
适用于大型机械设备无法进入的场地。
为了在实际的施工过程中节约成本,提高经济效益,并结合现场的具体情况,决定采用脚手架拼装钢模板施工法。
由于在钢模板的制作过程中采用了变形模板配合定型模板的方法,因此大幅度降低了施工成本,工作效率也有所提高。
2.薄壁空心高墩的施工技术要点2.1塔吊的选择如果是高墩较为集中的分幅式高架桥,通常可以选择臂长80m的塔吊,这样一座塔吊就可以满足多个高墩同时施工的要求;如果是单幅或幅距较远的高架桥,则可以选择多座轻型塔吊。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路桥梁薄壁空心高墩施工研究摘要:在高架大等高难度施工当中,通常会使用薄壁空心高墩的施工技术,桥薄壁空心高墩施工具有结构简单、安全可靠、可搭配费用低廉的塔吊等优势,缺点是费用较高、要求严格,文中会对公路桥梁桥薄壁空心高墩施工作出研究。
关键词:公路桥梁施工技术薄壁空心高墩
1 薄壁空心高墩常见施工方法
通常情况下,把墩的高度大于30米的桥墩称为高墩,而墩身主要是薄壁、空心,变截面是矩形。
高墩一般作用在山岭、丘陵等地方,它对施工要求高、施工难度大、技术要求也高。
通常,对薄壁空心高墩施工的主要方法有:滑升翻模法、
滑升模板法、提升模板法、爬升模板法和脚手架拼装模板法。
滑升翻模法。
滑升翻模法属于施工成本较低,但是在实际实施工程当中,很难保证薄壁空心高墩施工质量,而且滑升翻模法的安全性较差,较难确保安全。
滑升模板法。
滑升模板法主要由提升架、提升系统、模板和工作平台构成,它施工速度快、时间短,可以在赶工期的时候发挥很好的作用,但是需要大量的支撑材料及骨架材料,耗费较多资源,成本相对较高。
提升模板法。
提升模板法属于对薄壁空心高墩施工容易控制质量的施工方法,不过提升模板法会消耗大量骨架材料,而且施工速度不快,工期容易受到影响,劳动强度也相当大。
爬升模板法。
爬升模板法是采用分节、分段的流水施工作为特点。
这种方法劳动强度不高,而且容易控制每一个施工环节,但是爬升结构复杂、工序繁琐,导致施工成本较高。
脚手架拼装模板法。
脚手架拼装模板法是有手脚架与模板为主组成的,它操作简单、成本低廉、安全可靠性高和工期短等多个优点,不过无法对大型工程使用,只适合规模较小的场地。
在实际施工生产中,往往要考虑到各种因素制约,为了提高经济效益,应该在不同的情况下使用不同的方法,或者使用多种方法组合,从而达到最优化方案,这样既提高施工效率,又可以节约施工成本。
2 薄壁空心高墩的施工技术要点
塔吊的选择。
塔吊要和实际需要相结合,如果相对集中,可以使用一个较大的塔吊,满足施工需求,如果相对分散或相距较远,可以选择多座轻型塔吊。
不过要注意的是,如果塔吊达到一定高度时,必须要使用附着器和墩身进行连接。
所以,要求塔吊的基础应该和高墩的基础在同一水平线上。
而塔吊的基础施工一定要严格按照生产厂家匹配的图纸施工,而且在基础混凝土凝固到一定强度后,才能进行塔吊的安装工作。
钢模板的制作加工。
高墩所采用的钢模板主要分为定型类模板、变形类模板,两者都是有5毫米的钢板加工而成的。
因为模板的加工费用高昂,所以进行加工之前一定要认真检查,对全桥墩各部分尺寸进行分析,要对加工出来的模板有比较好的通用性,尽量减少
耗损,严格控制对模板的加工数量,节约成本。
脚手架的搭建。
在实际情况下脚手架搭建高度一般控制在50米内,如果工程需要搭建超过50米高的脚手架,则可采取下面几种方法搭建:1、可以在脚手架下部采用单管立柱,和在35米以下的位置使用单管立柱。
2、可以把脚手架下部的柱距减半,较大的柱距上下高度差控制在35米内。
在搭建脚手架时,要注意脚手架位置的地基基础要有足够坚实,和足够的承托力,必要时,可以在地基上铺设一定的钢板,同时也要设置纵向和横向的剪刀撑,保证脚手架有足够的刚度。
另外,在搭建脚手架的过程中,可以在脚手架之间设置脚手板,方便施工人员上下使用,脚手板设置时需要用铁丝固定在脚手架上,还要添加防滑层,以保证安全。
测量放线及施工前的准备工作。
高墩施工前,要有测试人员在承台顶部精确地放出墩柱中心坐标,而且对墩柱范围内的承台混凝土凿毛,直到露出新鲜混凝土,然后用高压水清洗干净。
钢筋的加工和安装。
钢筋进入施工场地后,要放置在指定区域内,而且要摆放整齐,及时做好防锈措施。
钢筋需要加工的时候,必须严格安装图纸的设计要求加工;钢筋笼要现场绑扎,采用双面搭接焊的方法对墩身进行纵向钢筋连接,同时控制好焊缝的长度,不能超出规格。
也可以使用螺纹套筒进行连接,虽然螺纹套的连接成本远高于焊接成本,但是质量也是远高于焊接质量,各方面也更加规范、更符合设计要求、缺陷更少。
如果工程施工有条件,建议使用螺纹套筒。
模板安装。
对加工好的模板经过检验后,确认合格后进入施工现场,模板使用前应该进行刨光处理。
在安装前,需要用电动钢丝刷对模板表面进行清洁处理,并涂抹均匀脱模机。
模板前期处理好后,用塔吊吊装。
但模板接缝处较多,要放置漏浆,所以在吊装之前要首先对模板进行防漏处理,在接缝处用海绵封底。
模板会采用螺栓连接,再用拉杆固定。
确保拉杆的使用效率,可以在模板内预先埋设pvc管。
模板安装结束后,应由测量人员对其进行详尽的监测。
混凝土浇筑。
混凝土浇筑可采取塔吊提升料斗浇筑或者用混凝土输送泵进行浇筑2种方式。
料斗浇筑需要对混凝土的坍落度控制在11厘米到13厘米,输送泵浇筑需要对混凝土的坍落度控制在16厘米到18厘米。
振捣时,需要由专业的振捣人员负责,而且在振捣工作必须要严格合符标准施工。
拆模和养护,当混凝土强度达到标准后,可以将侧模、端模板拆除、支撑机构和底模拆除。
当拆除后,要用塑料膜把混凝土包裹,并定时进行洒水,保持混凝土表面湿润,防止爆裂,这就是混凝土的养护,对混凝土的养护时间应该不少于7天。
3 结语
在高墩施工中正确使用合理的工艺是十分重要的。
采用符合施工要求的塔吊机、脚手架、定型模板的配合使用至关重要,这样的施工是切实可行的,特别对工程跨度大、地形复杂、大型器械无法进场的地方时,合理运用拥有条件,通过安全的控制、严格的执行,
对公路桥梁薄壁空心高墩的施工是十分可行的,可以发挥其特点长处的。
参考文献:
[ 1] 雷明深. 连续刚构桥空心薄壁高墩施工技术[ j]. 工程科技, 2007( 1): 31.
[ 2] 李强,苏木标,吴银利. 大跨度空心薄壁高墩施工技术[ j] . 铁道标准设计, 2007( 5): 47.
[ 3] 李冬奎,金生斌. 佑溪大桥薄壁空心高墩施工技术[ j].山西建筑, 2007( 29): 28.
作者简介:闫利英(1971-),女,满族,河北省怀安县人,本科学历,工程师,从事公路工程工作。
