上海市西藏南路越江隧道工程设计

沿江隧道方案 - 副本资料

1.工程概述上海沿江通道越江隧道西起宝山区郊环高速公路江杨北路交叉口,沿富锦路向东,高架上跨同济路、牡丹江路后入地,以隧道形式穿越长江大堤、宝山圈围地区、黄浦江(吴淞口)后,接浦东新区外环高速公路,预留浦东段接口。
上海沿江通道越江隧道全长约11.5公里。
主线采用双向6车道高速公路标准建设。
上海沿江通道越江隧道建设将有益于完善市域高速公路网络,改善集疏运系统,促进地区经济社会协调发展。
沿江通道越江隧道(浦西牡丹江路-浦东外环线)新建工程,工程范围为浦西牡丹江路至浦东S20,全长约8.7km(主线),其中1标段长6.47公里。
工程主要有牡丹江路高架、匝道、隧道段(1标)和浦东S20立交等工程组成。
全线采用单层双向六车道高速公路标准设计,隧道段及接线道路设计车速为80公里/小时。
圆隧道(盾构)段含两条圆隧道,每条隧道长5090m。
隧道外径ф15m,内径ф13.7m,环宽2m。
圆隧道线路最大纵坡3%,最小转弯半径R1000m,主线隧道内车道布置为2×3.75m+1×3.5m。
位于黄浦江、长江交界处的沿江通道工程预计2019年建成,将成为上海郊环(G1501)的越江通道,改变外环线、郊环线共用外环隧道致使外环隧道车流量居高不下的局面,而全长约200公里的郊环线未来也终将通过沿江通道工程闭合成环。
1.监测目的在基坑工程施工期间,对基坑围护体系、基坑周边保护对象、建(构)筑物进行变形监测,为施工提供及时有效监测信息,指导施工,采取必要的措施,确保施工安全和减少对环境的影响。
对基坑施工期间基坑(及支护体)变形和其影响范围内的环境变形、被保护对象的变形以及其它与施工有关的项目或量值进行测量,以及时和全面地反映它们的变化情况,是本工程实现信息化施工的主要手段,是判断基坑安全和环境安全的重要依据;而且还能为修正设计和施工参数、预估发展趋势、确保工程质量及周边建筑物、管线的安全运营提供实测数据,这是设计和施工的重要补充手段;2.监测依据1、《工程基坑监测招标文件》2、《建筑变形测量规范》(JGJ8-2007)3、《工程测量规范》(GB50026-2007)4、《地铁工程监控量测技术规程》(DB11/490-2007)5、《基坑工程施工监测规范(上海)》(DG/TJ08-2001-2006)6、《建筑基坑工程监测技术规范》(GB 50497-2009)4.监测内容根据本工程设计资料的相关要求,参照相关规范,本着经济、合理、有效的原则,遵守工程施工的规律,选择可靠的监测方法与合理设置监测项目。

大直径双层公路隧道内部结构预制拼装施工技术

大直径双层公路隧道内部结构预制拼装施工技术杨子松"I.上海市基础工程集团有限公司上海200002;2.上海城市非开挖建造工程技术研究中心上海200002摘要:以上海周家嘴路大直径双层公路越江隧道为例,介绍了其内部结构预制拼装施工的工艺流程、连接节点处理等技术。
大直径双层公路隧道内部结构采用预制拼装取得了良好的施工效果,亦为类似工程提供了经验借鉴。
关犍词:双层公路隧道;内部结构;预制拼装;节点处理中图分类号:U459.2文献标志码:A文章编号:1004-1001(2019)10-1893-03DOI:10.14144/ki.jzsg.2019.10.039 Prefabrication Construction Technology for Internal Structure ofLarge-diameter Double Layer Highway TunnelYANG Zisong1'21.Shanghai Foundation Engineering Group Co.,Ltd.,Shanghai200002,China;2.Shanghai Engineering Research Center of City Trenchless Construction,Shanghai200002,ChinaAbstract:Taking Shanghai Zhoujiazui road large-diameter double layer highway cross-river tunnel as an example,this paper introduces the prefabrication constructi o n process for its internal structure and the treatme n t tech n o l ogy for its connecting joints.The prefabrication of internal structure of large-diameter double layer highway tunnel obtained good construction results and can provide experienee referenee for similar projects.Keywords:double layer highway tunnel;internal structure;prefabricated assembly;joints processing从施工角度来看,公路盾构法隧道内部永久结构分为两大类:一类内部结构是盾构施工物料运输所必需的,必须与盾构掘进同步实施,以形成隧道内水平运输通道:另一类内部结构没有这一需求,可以根据需要与盾构掘进同步、延后一个时间间隔,或者在盾构掘进结束后另行实施。
中国第一条越江隧道之谜

中国第一条越江隧道之谜中国是一个拥有丰富历史文化和卓越工程建设能力的国家。
近年来,中国在交通运输领域取得了惊人的成就,其中就包括修建越江隧道。
越江隧道被定义为横穿江河底部,连接两岸的地下通道。
他们在中国交通网络中起到了至关重要的作用。
中国第一条越江隧道的背后却隐藏着许多谜团,至今依然无法解开。
中国第一条越江隧道位于长江三角洲的一个繁忙地区,连接上海市浦东新区和浦西。
这条隧道是1989年建成通车的,是中国历史上第一条越江隧道。
修建这条隧道的过程并不顺利,也充满了许多谜团。
越江隧道的建设地点处于长江的最宽处,河床深度达到数十米,隧道的建设条件相当恶劣。
为了修建隧道,工程队伍必须首先想出一种可以承受水压的隧道结构。
在当时的技术条件下,要实现这一点几乎是不可能的。
是什么让工程队伍最终选择了这个并不理想的地点,仍然是一个未解之谜。
越江隧道的建设期间遇到了许多巨大的困难。
在施工过程中,发生了多次事故,造成了严重的人员伤亡和财产损失。
这些事故的具体原因至今仍然没有被完全搞清楚。
一些人认为是施工人员的技术水平不够高,而另一些人则认为是隧道地质条件复杂,难以预测。
这些解释都未能解释事故频发的原因,使人们对越江隧道的建设过程更加好奇。
越江隧道的建设耗时异常长。
根据官方资料,越江隧道的建设工程原计划要在5年内完成,然而实际上却花费了超过10年的时间。
这种巨大的延误引发了许多猜测和猜测的谈话。
有人认为,政府项目拨款不足导致进展缓慢,有人则认为是地质问题导致了施工困难。
这些解释并不能完全解释越江隧道建设过程中的延误。
中国第一条越江隧道之谜至今依然无法完全解开。
从建设地点的选择,到工程期间的困难和事故,再到工程进展的延误,这个隧道的建设过程充满了许多未解谜团。
无论是地理环境、技术问题还是政府资金都无法完全解释这个谜团。
或许随着科技的进步和更多的调查研究,我们会逐渐解开中国第一条越江隧道的奥秘。
越江盾构隧道项目施工难点控制

越江盾构隧道项目施工难点控制姚素标【摘要】越江盾构隧道施工由于其地下埋深、水下作业、线路长的特殊性和复杂性,形成了施工工期长、难度大、不可见风险多等特点。
因此,在盾构施工时必须对各项工序及其特点加以分析,编制相应的专项施工方案及应急预案,从而确保隧道施工顺利、安全。
该文以上海虹梅南路越江隧道项目为例,介绍了该大型越江隧道施工阶段的施工难点及控制措施。
%The charactersistics of shield tunneling across river are long construction period,high difficult and invisi-ble risk due to the particularity and complexity which refer to the buried depth,underwater operation,and long line. Therfore the analysis of process and charactersistics on shield tunneling construction is necessary,and the special con-straction program and contingency plan should be worked out to insure safety.Taking the project Shanghai South Hong-mei Road tunnel crossing the Huangpu River as example,this paper introduced the construction control meas-ures.【期刊名称】《建材世界》【年(卷),期】2015(000)001【总页数】5页(P37-40,45)【关键词】施工控制;盾构隧道;越江【作者】姚素标【作者单位】上海大学管理学院,上海 200436; 和记黄埔地产管理有限公司,上海 200031【正文语种】中文隧道工程项目是一项涉及多个学科门类的复杂系统工程,具有项目投资大、技术复杂、建设工期长、建筑安装实物量大、项目涉及面广等特点。

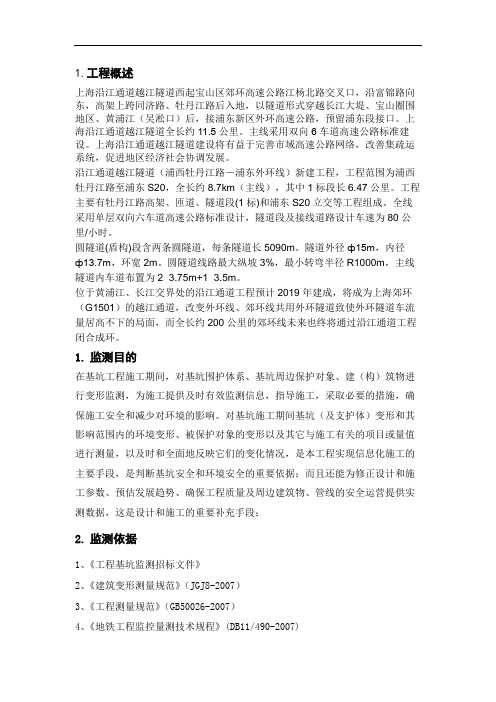

沿江隧道方案 - 副本

1.工程概述上海沿江通道越江隧道西起宝山区郊环高速公路江杨北路交叉口,沿富锦路向东,高架上跨同济路、牡丹江路后入地,以隧道形式穿越长江大堤、宝山圈围地区、黄浦江(吴淞口)后,接浦东新区外环高速公路,预留浦东段接口。
上海沿江通道越江隧道全长约11.5公里。
主线采用双向6车道高速公路标准建设。
上海沿江通道越江隧道建设将有益于完善市域高速公路网络,改善集疏运系统,促进地区经济社会协调发展。
沿江通道越江隧道(浦西牡丹江路-浦东外环线)新建工程,工程范围为浦西牡丹江路至浦东S20,全长约8.7km(主线),其中1标段长6.47公里。
工程主要有牡丹江路高架、匝道、隧道段(1标)和浦东S20立交等工程组成。
全线采用单层双向六车道高速公路标准设计,隧道段及接线道路设计车速为80公里/小时。
圆隧道(盾构)段含两条圆隧道,每条隧道长5090m。
隧道外径ф15m,内径ф13.7m,环宽2m。
圆隧道线路最大纵坡3%,最小转弯半径R1000m,主线隧道内车道布置为2×3.75m+1×3.5m。
位于黄浦江、长江交界处的沿江通道工程预计2019年建成,将成为上海郊环(G1501)的越江通道,改变外环线、郊环线共用外环隧道致使外环隧道车流量居高不下的局面,而全长约200公里的郊环线未来也终将通过沿江通道工程闭合成环。
1.监测目的在基坑工程施工期间,对基坑围护体系、基坑周边保护对象、建(构)筑物进行变形监测,为施工提供及时有效监测信息,指导施工,采取必要的措施,确保施工安全和减少对环境的影响。
对基坑施工期间基坑(及支护体)变形和其影响范围内的环境变形、被保护对象的变形以及其它与施工有关的项目或量值进行测量,以及时和全面地反映它们的变化情况,是本工程实现信息化施工的主要手段,是判断基坑安全和环境安全的重要依据;而且还能为修正设计和施工参数、预估发展趋势、确保工程质量及周边建筑物、管线的安全运营提供实测数据,这是设计和施工的重要补充手段;2.监测依据1、《工程基坑监测招标文件》2、《建筑变形测量规范》(JGJ8-2007)3、《工程测量规范》(GB50026-2007)4、《地铁工程监控量测技术规程》(DB11/490-2007)5、《基坑工程施工监测规范(上海)》(DG/TJ08-2001-2006)6、《建筑基坑工程监测技术规范》(GB 50497-2009)4.监测内容根据本工程设计资料的相关要求,参照相关规范,本着经济、合理、有效的原则,遵守工程施工的规律,选择可靠的监测方法与合理设置监测项目。
上海市水务局关于同意实施轨道交通14号线越江隧道工程穿越黄浦江防汛墙达标改造防汛应急抢险工程的函

上海市水务局关于同意实施轨道交通14号线越江隧道工程穿越黄浦江防汛墙达标改造防汛应急抢险工程的
函
文章属性
•【制定机关】上海市水务局
•【公布日期】2021.02.02
•【字号】沪水务〔2021〕82号
•【施行日期】2021.02.02
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】水利综合规定
正文
上海市水务局关于同意实施轨道交通14号线越江隧道工程穿越黄浦江防汛墙达标改造防汛应急抢险工程的函
沪水务〔2021〕82号
上海富都世界发展有限公司:
你公司《关于将轨道交通14号线越江隧道工程穿越黄浦江防汛墙达标改造工程列入防汛应急抢险工程的请示》(沪富都字〔2021〕]第1号)收悉。
经研究,现函复如下:
一、鉴于轨道交通14号线建成通车后,新建越江隧道保护范围内防汛墙无法实施加固改造建设,严重影响该区域防汛安全。
为确保该区域防汛安全,同意实施轨道交通14号线越江隧道工程穿越黄浦江防汛墙达标改造防汛应急抢险工程。
二、请你公司会轨道交通14号线项目建设公司,组织设计单位抓紧编制和完善工程设计方案,经专家评审通过后抓紧组织实施。
三、你公司须按照有关建设程序,会轨道交通14号线项目建设公司,委托具有相关资质的工程施工、监理单位,规范办理有关手续,严格工程建设管理,确保工程质量;同时须制定相关防汛应急预案,落实抢险物资储备,确保区域防汛安全。
特此函复。
上海市水务局
2021年2月2日。
西藏南路越江隧道联络通道冻结法施工
西藏南路越江隧道联络通道冻结法施工臧小龙【摘要】根据西藏南路隧道工程实例,介绍了不同土层中联络通道的冻结法施工技术,得出冻结法对不同土层的适应性,并提出了改进联络通道预应力支架的意见.【期刊名称】《低温建筑技术》【年(卷),期】2010(032)004【总页数】3页(P74-76)【关键词】隧道;联络通道;冻结法【作者】臧小龙【作者单位】上海市建设工程管理有限公司,上海,200031【正文语种】中文【中图分类】TU941 工程概况上海市西藏南路越江隧道为双孔四车道的公路隧道,道路等级为城市主干道。
盾构推进段分为西线盾构隧道和东线盾构隧道。
西线盾构隧道长度1170m,东线盾构隧道长度1152m,隧道外径Φ 11.36m,内径Φ 10.36m,采用通用单面楔形钢筋混凝土管片错缝拼装成环。
泥水平衡盾构掘进机外径为Φ 11.58m,内径为Φ 11.44m。
根据人员疏散的需要,在东西两条隧道之间设置两条联络通道,两条联络通道所在位置的隧道里程、中心间距、中心标高等参数见表1。
联络通道结构为圆形,外径3m,联络通道处的管片采用钢管片。
表1 中心标高参数联络通道里程/m东线西线通道中心线距离/m联络通道中心标高/m东线西线一EK1+050.000WK1+057.41423.028 -29.660 -29.660二EK1+469.138WK1+484.01823.424 -31.120 -31.120联络通道一位于黄浦江江底,所处地层为⑤4、⑤3粉质粘土层、⑦1-1黄色砂质粉土层、⑦1-2f粉砂层中;联络通道二位于江边岸上段,所处地层为⑦1-1黄色砂质粉土层、⑦1-2f粉砂层中。
联络通道所处地层均与江水存在一定的水力联系,施工时可能发生水砂突出和地层沉降甚至江水涌入,工程风险大。
经技术经济比较,采用“水平孔冻结加固土体,隧道内开挖构筑”的施工方案,即在隧道内钻设水平孔冻结加固地层,形成强度高,封闭性好的冻土帷幕,然后采用矿山法进行联络通道的开挖构筑施工。
某坑中坑基坑动态施工的数值模拟研究
低
温 建
筑 技
术
2 1 年第 7期 ( 02 总第 19期 ) 6
某 坑 中坑 基 坑 动态 施 工 的数 值 模拟 研 究
王 新
2 0 51 01 2 ( 上海城市建设设计研究总院 . 上海
【 摘
要】 结合上海西藏南路越江隧道浦东接线段基坑工程, 对某一工况下的坑中坑基坑进行动态施工模
很小 的竖 向位移 , 这是 由于在利用软件模 拟分析的过程 中假
定模拟边 界处竖向位移为零 , 并且在模拟过程 中由未考 虑基
坑开挖 的影响 , 而基坑 内部 由于降水导 致 的沉 降值很 大 , 根 据 连续 性原理 , 会使周 围的建筑 物产生微 小沉 降。
5 结 语
参 考 文 献
[ ] 吴林高 . 3 工程降水设 计施 工与基坑 渗流理论 [ . 京人 民 M] 北
交通 出版社 . 03:9—2 . 20 1 1
[ 收稿 日期 ] 2 1 0 一 6 0 2- 2 l [ 作者简介 ] 胡志敏 ( 9 5 , , 18 一) 女 内蒙古赤 峰人 , 士 , 硕 主要
【 关键词 l 坑 中坑 ; 基坑 ; 动态施工 ; 数值模 拟 【 中图分类 号】 T 4 U4 【 文献标识码】 A 【 文章编 号】 10 — 84 2 1)7 0 1 — 3 01 66 ( 2 0 — 16 0 0
1 工 程背景
随着地上空 间的 日益 紧张 , 年来 各大 城市都 兴 起了 近 地下空 间开 发 的热 潮 。在 大规模 的地下 空 间开发 中 , 中 坑 坑基坑并不少见 。起初 因其 内坑规模 小 , 不被人 们所重视 。 然而不 同的功能需求使得 内坑 的面积 和深度越 来越大 。内 坑开挖势必对基坑 的整 体稳定性 造成影 响 。因此有 必要研 究坑 中坑基 坑开挖对 周围土体 及围护桩 变形的影响。 目前 , 国内学者对坑 中坑 基坑稳 定性 的研究报 道 尚少 。 龚 晓南 … 呼吁工程人员重视 内坑开挖 对大基 坑的影 响。董
模拟控制装置在大直径泥水平衡盾构中的应用
( )为防止现 场突 发情况 , 在柜 内预 留一定数 量的 5 应
备用元器件接线柱 。
3 现 场 调 试 使 用
具体调试情况如下 :
推进 系统为例 , 如图 1 。 )
’
了基本动作的调试 ,所以大大缩短 了日方现场服务 的时 间 , 而为整个工程节约 了一笔不小的开支。其使用情况如下 : ( )由于 缩短 调试 时 间节 约 用 电的 费 用 :0 WX 1 50k
总 计 节 约 16 0 0 ( 民 币 )8 00 ( 元 ) = 2 0 人 + 0 美 X8
100 0 ( 9 0 元 按当时汇率计算 ) 。
此外 , 整个调试 时间的缩短 , 由于 为施 工单位争取 了宝
贵 的时间 , 企业也带 来了不小的经 济效 益。 给 不仅如此 , 由于此套模拟控 制装置也适 用于其它盾构掘 进设 备( 包括 大型泥水盾构 、 土压 平衡盾构等 )故在未 来其 ,
【 关键词 】越 江隧道 模拟 控制 盾 构机械
【 中图分类号】45 3 U 5. 4
, 文献标识码 B
【 文章编号 】 04 1o(011一 15o 10—0 12 1)2 ll一2 洞的 目的。
1 概述
上海西藏 南路越 江隧道 东线盾构是 上海城建市政 工程
( 团) 集 有限公司 自行制造的大型泥水 平衡盾构 掘进机 。 由于
参 考 文 献
② 根 据需要手动选择所 需千斤顶 ( 下按钮 开关 , 按 指 示灯点亮 , 表示此千斤顶已经被选择 ; 再次按下按钮开关 , 指
示灯灭 , 表示取 消选 择 )此时 , , 其对应 的区域阀也会 同时打
大断面雨水箱涵改排施工技术
构 隧道先于本部分结构完成 了推进作业 , 新建 箱涵围护结构
图 3 新 雨 水 箱 涵 与 隧 道 暗埋 段 位 置 平 面
外边线离 7 号线最近处水平距离为 113m,故 采取 了灌注 . 8 桩 围护 、 基坑底 满堂加固及加 强 7 号线 的沉 降变形监测等措
施来确保 7 号线隧道的稳定。
【 作者简介 】 陈奕辉 (93 )男, 18一 , 本科 , 工。联 系地址 : 海 助 上
市浦 东新 区德州路 2 2号 19室(0 1 6 。 6 0 2 0 2 )
此 ,需对雨水箱涵进行改排 。采 用新老箱 涵接 口处钢 箱围堰截水 ,凿除接 口老箱 涵侧壁 ,接通 改排 已施工好的新箱 涵,既保证
排 水 箱 涵 通 水 不 断 流 ,又 确保 新 老 箱 涵顺 利 对 接 。
【 关键词 】大断面雨水箱涵 钢箱 围堰 新老 箱涵对接 【 中图分 类号 】4 9 U 4 / 文献标识码 B
31 .. 分 析 3
葺
图 4 新 、 雨 水 箱 涵 与 隧道 暗埋 段 位 置 关 系剖 面 原
高为 一 . m 底板底标高为 一 . m 图 1 。暗埋段结构顶板 O3 , 35 ( )
顶标高 为 + .5 底板底标高为 一 . 3 m 图 2) 39 7m, 31 ( 4 。西藏南 路越 江隧道浦东岸边 。
第3 2卷第 7期
V013 No7 .2 .
建
筑
施
T
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第1期(总第138期)
2009年2月
中圄千放置
CHINA MUNICIPAL ENGINEERING
No.1(SeriaI No.138)
Feb.2009
上海市西藏南路越江隧道工程设计
庄捷,刘伟杰,徐一峰,马 韵,王宝辉
(上海市城市建设设计研究院,上海200125)
摘要:介绍了上海市西藏南路越江隧道的总体设计,同时也对平纵线形、结构、供配电、照明及监控等多个专业综合
设计方面,作了简介。
关键词:越江隧道;世博会;总体设计
中图分类号:U459。5 文献标识码:A 文章编号:1004—4655(2009)01—0046—02
1总体设计
1.1建设规模与技术标准
西藏南路越江隧道,按照城市次干路I级、设 计速度40 km/h的标准设计.采用盾构法施工,双管 单层双向4车道 隧道采用射流风机纵向通风,横 断面布置中f圆断面和矩形断面)设置了半横向排烟 风道.圆形隧道外径为11.36 m 1.2路网及交通功能定位 西藏南路越江隧道在路网层次方面与整体路网 结构相适应.符合道路功能定位 隧道将浦西的西 藏南路和浦东的高科西路整合.提高其贯通性和服 务范围,促进浦西、浦东路网一体化。在交通功能 方面,隧道不仅在世博会期间为世博会浦西、浦东 园区间的内部交通提供便捷的服务.而更注重于世 博会后发挥隧道为整体路网服务的功能 1.3隧道线位选择 隧道选线在保证隧道整体线形舒展优美的同时. 降低隧道对规划地块和世博会规划场馆的影响程度. 节约土地资源。并尽可能避让地下构筑物.降低施 工难度,体现整个工程技术、经济的合理性以及与 周边环境的协调性。在上述原则下,隧道沿西藏南 路下穿黄浦江后.于规划中国馆东侧登陆.为减少 对地块的切割,在浦东直接连接规划滨州路.并依 次下穿浦明路、北环路、南环路、雪野路、浦东南 路,至博文路一云莲路交叉口 1.4隧道出入口布置 西藏南路越江隧道在浦西、浦东均设置2对出 入VI.是目前为止上海市第一条设有匝道的隧道. 可分别服务于世博园区内部和外部交通.并且可以 充分利用多层路网资源,增强隧道的交通疏解效率、 收稿日期:2008—09—01 46· 减轻关键节点的交通压力,提高行车安全性。 1)在浦西段.隧道主线出入口接西藏南路一中 山南路交叉1:3.与此交叉15保持平交。同时,隧道增
设环形出口匝道接规划龙华东路(次干路),以分流交
叉口交通:保持高雄路与西藏南路隧道地面段的连
通,作为中山南路以南区域的车流进入隧道的途径。
2)浦东段.隧道以矩形暗埋段的形式下穿雪野路
后上下行线分开。东线(隧道人V:I)在浦东南路一滨州
路交叉12I之前出地面:西线(隧道出15)继续下穿浦东
南路一滨州路交叉口后再出地面.并在滨州路一云莲
路(支路)交叉口之前90 m处接地。此外,在浦东矩
形段处增设地下定向式出15匝道接雪野路(次干路).
为浦东南路以西沿江区域服务。
1.5节点处理
西藏南路越江隧道共遇到轨道交通8号线、磁浮
线、轨道交通7号线、浦东南路雨水箱涵等关键节
点。各节点处理方式如下
1)隧道浦东盾构段与轨道交通8号线区间相交处.
隧道盾构段在8号线区间结构下方与其保持>2 m的
距离。
2)隧道上下行线合并.磁浮线一跨同时跨越隧道
以及滨州路一雪野路交叉VI.路中不设墩.二者结构
完全分开
3)隧道与轨道交通7号线相交处.地道结构底位
于7号线隧道顶上方并与其保持>2.5 m的距离
4)适当抬高浦东南路与滨洲路交叉路口的路面标
高.并将雨水箱涵绕行28 m至隧道埋深较浅处(敞
开段前)通过,倒虹高度约2 m。
1.6辅助设施
隧道工程设管理中心大楼1座.总建筑面积
3 659 m2,浦西、浦东变电所各1座,雨水泵房4
中回千放置 庄捷,刘伟杰,徐一峰,等:上海市西藏南路越江隧道工程设计 20
篓一
座.江中泵房2座,废水泵房4座,消防泵房2座,
风井2座.圆隧道之间设2条旁通道。浦西风井单
独设在工作井东侧,浦东风井结合管理中心设置。
2各专业设计
2.1隧道平面和纵断面设计
隧道主线最小平曲线半径为700 m,最大平曲线 半径为3000 m.匝道平曲线半径为45~180 in。 隧道主线凸型竖曲线最小半径为1 000 In,凹型 竖曲线最小半径为1 000 In,最短坡长为110 m;匝 道凸型竖曲线最小半径为750 1TI.凹型竖曲线最小半 径为1 500 In:隧道主线长纵坡段最大值为4.8%,隧 道出入口处短纵坡段最大纵坡为4.98%:考虑排水要 求.隧道内最小纵坡取0.3%,隧道两端接线地面道 路设置0.3%~0.5%的“驼峰”式反向纵坡。 2.2结构设计 1)圆隧道分块采用等分8块形式,由Al~A4+ B1 B4组成通用圆环 管片厚度500 mm.环宽 1.5 In.管片的平均含钢量为187 kg/ms。管片接头采 用具有一定刚度的连接构造:管片实施1/2搭接的错 缝拼装形式 采用三元乙丙为主体的橡胶条作为管 片的防水主线.并辅以遇水膨胀橡胶与丁基橡胶进 行加强防水。螺栓采用密封圈密封防水。 2)采用泥水加压式盾构。盾构直径11.58 1TI。工 作井采用地下连续墙顺筑施工.当穿越轨道交通8 号线时。净间距>2 In 为了控制8号线的变形,盾 构施工时除对8号线采取必要的加强措施外.采用 信息反馈施工及严格控制地层损失的施工方法 盾 构施工时.应在适当时机拔除江南造船集团3号码 头桩。 3)圆隧道长度范围内设置2条旁通道.旁通道 用冻结法进行地基加固后。采用新奥法施工 同时. 在洞口的钢管片上加设临时闸门.以保证安全施工 4)围护结构根据不同的开挖深度分别采用地下 连续墙(1.0 in、0.8 m、0.6 In厚)、SMW工法和重力式 挡墙等不同的围护结构 2.3供配电 西藏南路越江隧道采用三路独立的10 kv电源 供电方案,其中两路从浦东电网取得.一路从浦西 电网取得。每路电源的容量满足隧道内50%一、二 级负荷的要求 应急电源采用UPS 浦东、浦西工作井和管理大楼分别设10/0.4 kV 降压变电所 浦东工作井降压变电所设3台630 kVA 干式变压器.浦西工作井降压变电所设3台500 kVA 干式变压器.管理大楼降压变电所设1台630 kVA 干式变压器 在低压侧进行集中无功功率自动补偿,使高压 侧功率因数达到0.9以上。供电系统设电力监控,变 电所采用PLC控制.10 kv开关设就地控制,0.4 kV 开关设就地控制和遥控。低压配电系统采用TN—S 制.强弱电系统采用联合接地方式,接地电阻≤
1 Q 供电电缆采用低烟无卤阻燃电缆,消防设备供
电电缆采用低烟无卤耐火电缆。
2.4照明
隧道中间段路面亮度取2 ed/mz。一般照明采用
35 w T5型荧光灯.沿隧道顶部两侧纵向布置,灯具
中心间距约4.4 m 应急照明灯具中心间距约22 ITI。
出入口段过渡段照明采用150 W高压钠灯。
隧道内设疏散信号灯.间距为20 m,安装在离
地0.5 m处 车道下管线及检修通道采用防潮型荧光
灯.灯距约为11.8 In。洞外引道照明采用高压钠灯。
照明电源引自浦西变电所和浦东变电所三段低
压母排的照明回路.采用380/220 V三相五线以L1、
L2、L3问隔方式供电.分段点设在隧道中心。应急
照明维持时间为30 min。照明控制采用光控、就地
控制和遥控相结合的方式.采用稳压降压的方式降
低夜间照明亮度.满足节能运行要求
2.5监测与控制系统
中央控制室负责监控和指挥隧道运营.监控内
容包括供电、照明、通风、排水、交通、环境、广
播、消防、救灾等。中央控制室采用客户/服务器结
构的计算机网络系统。设置电力监控、设备监控、
交通监控等专业工作站和公共数据库.主要设备冗
余配置。大屏幕显示设备采用模拟屏、内嵌监视器、
投影显示器相组合的方式,兼顾静态图形、动态数
据和视频图像的显示 监控系统采用分布式体系结
构,设区域控制器管理现场设备 区域控制器布置
在工作井内,采用自愈型光纤工业以太网相互连接.
现场设备经工业总线连接区域控制器
3结语
西藏南路越江隧道的建设顺应了上海市经济持
续发展和越江交通不断增长的需求 它不仅是世博
期间世博园区内部交通联系的通道:世博会后.也
是促进区域发展和均衡越江工程布局的需要
西藏南路隧道的设计综合了多个专业的研究和
创新成果,体现了服务全局、注重整体的设计理念,
同时在节约资源,新技术、新工艺、新材料的采用
方面也有很好的运用.对今后的隧道设计有很好的
借鉴意义
