中广核山西平陆三门镇风电场一期 (48MW工程 监 理 项 目 部 汇 报 材 料
中咨工程建设监理公司平陆项目部中广核山西平陆三门镇风电场一期(48MW)工程 监理项目部汇报材料
尊敬的各位领导: 首先代表中咨工程建设监理公司,热烈欢迎山西省电力建设工程质 量监督中心站领导到现场检査指导工作,现将监理部在这一阶段的工作 简要汇报如下:
一、工程监理目标 根据监理委托合同要求,在业主授权范围内,严格履行监理职责,
确保实现监理委托合同、业主建设管理纲要、创优规划中所提出的各项 目标,本工程监理目标具体如下:
(一) 工程建设总体目标 建设国家风力发电工程,夺中广核在建项目的标兵,创国家级优质 工程。
(-)质量控制目标 工程质量满足国家及行业施工验收规范、标准及质量检验评定标准 的优良级要求。建筑工程:分项及分部工程合格率为100%,单位工程优良率为100%观感得分率》95%安装工程:分项及分部工程合格率为 100%,单位工程优良率 100%。整体试运行一次启动成功; 杜绝重大质量 事故的发生,确保实现工程零缺陷移交。(三)安全控制目标
不发人身事故;不发生施工机械损坏事故;不发生火灾事故;不发 生环境污染和垮塌事故;不发生责任交通事故。 (四)进度控制目标 坚持以“工程进度服从质量安全”为原则,加强设计、施工、设备 材料供应商等参建单位协调与管理,保证工程按期开工、竣工,按时完 成工程阶段性里程碑进度计划和验收工作。 本工程于 2013年03月 1日开工,计划于 2013年12月31日竣工。 (五)造价控制目标 抓好现场工程量管理, 控制变更数量, 是工程结算不突破初始概算, 按规定时间完成结算、决算。确保工程投资控制在批准概算指标内。 (六)环境保护目标 不发生环境污染事故,施工噪声不超标。 二、监理措施 为确保上述监理目标的实现, 我公司在本工程项目监理过程中采取 了如下措施: (一)监理组织措施 1 .人员配置:监理委托合同签订后,公司依据合同要求于 2012 年 10月份组建中广核山西平陆三门镇风电场一期 (48MW工程项目监理部, 设总监 理工程师 1 名,土建监理师 1 名,安全监理师 1 名,电气工程 师 1 名,吊装工程师 1 名,资料员一名,监理员一名。 2.基本设备配置:项目监理部为满足工程监理工作需要,共计配 备水准仪 1 台、建筑工程检测器 1套、游标卡尺 1把,塞尺 1 把,钢卷 尺 5 把,组合工具包 1 个、台式电脑 1 台、笔记本 6 台、打印机 1 台, 复印机 1 台,扫描仪 1 台、、数码相机 2 部等监理设施,较好地满足了 现场监理工作需要。
3.基本规范和标准配置:监理项目部配置了满足工程需要的规范 和标准,在工程实施前根据工程实际情况在基本配置基础上进行补充, 建立监理项目部技术标准执行清单,并配备相应的纸质版文件,同时对 规范和标准实施动态管理,以保证使用最新版本。针对规范、标准及文 件,总监分阶段组织监理人员进行学习,结合工程进展情况,强调监理 控制重点、布置监理控制工作。 4.建立健全质量、进度、安全监理管理体系 项目开工前,监理部以中咨监理公司的工作手册为指导,根据本工 程特点编制了本工程的《监理规划》 、《监理实施细则》 、、《监理旁站方 案》、《安全监理工作方案》等监理策划性文件,指导项目监理工作开展 和实施。同时编制各项监理工作制度(计 20 个),以标准化流程开展监 理工作,保证各项监理措施有效执行。
5.加强自身学习,不断提高监理业务水平 为了提高全体监理部人员素质和业务水平, 满足新形势下的监理工 作需要,监理部定期组织监理人员开展质量安全学习活动,重点学习中 广核总公司下发的各类质量安全文件,学习国家有关规范及标准,进一 步提高了平陆监理项目部人员的业务素质。 (二)质量控制措施 1.强化事前质量预控 工程开工前,严格审查施工单位上报的技术、质量、安全、环境管 理体系、施工组织设计、专项施工方案和技术措施,审查施工单位报审 的材料供货商、试验检测单位资质,以及管理人员、特种作业人员资质 和施工机械状况,并对进场的原材料进行了见证取样检测,以确保工程 施工质量。目前为止审查施工组织设计、施工方案、质量安全技术措施 及有关的施工文件 58 份,施工管理人员资质和特殊作业人员资质 16份。 累计审查原材料进场报验 580 份,均符合要求。现场抽检及见证取样 370 批次均合格。 本工程主要工序施工前针对施工人员的实际状况,开展培训、监理 交底活动,要求施工单位严格执行样板引路制度。开展专项通病防治专 题活动、进行安全和技术交底活动。 监理部对照项目部管理标准化工作手册要求,开展标准化管理工 作;依据工程夺旗创优目标开展质量控制工作;着重流程管理,把关每 一道工序,实施平行检验、中间验收、隐蔽验收、旁站检查等工作;每 个项目均按监理实施细则进行控制,从控制要点到过程检查、跟踪实施 专项记录,建立监理责任跟踪。 监理部结合周、月度检查、每周监理例会,及工程质量管理中存在 的问题,向业主提出监理建议。
2.加强过程控制,强化验收,确保施工质量可控、在控。 强化质量通病治理。 针对工程特点,制定质量通病的专项监控措施, 列出质量通病控制重点,提出详细的监理要求。过程中利用检测仪器加 强对工程质量的检验,发现问题及时处理。事中对重要工序进行旁站监 理,形成质量旁站记录,确保工程质量达到规范要求。日常加强巡视检 查,监督施工单位严格按照经监理审批后的施工技术措施、规程规范组 织施工。 加强对隐蔽工程的验收,不合格不准进行下道工序施工。每个检验 批、分项工程、分部工程完成后,监理做到及时进行验收,确保下一个 施工项目及时转序。对各项工程资料做到了及时的签认,确保工程资料 的准确、齐全、真实、无遗漏,实现工程档案资料真实性、完整性。 3.事后严格验收,确保工程质量 严把工序质量检查验收关。监督施工单位切实履行三级自检制度, 并控制其一次验收合格率,按创优标准进行监理检查验收。严格执行检 验批、分项、分部、单位工程质量验收制度,总监理工程师组织并主持 分部工程的质量检查和验收,验收合格,满足创优质工程要求后,再进 入下一分部工程的施工。监理人员在检查过程中发现施工质量缺陷,做 好记录,并书面通知施工项目部采取措施进行整改,监理部对整改结果 进行复查。 (三)安全控制措施 1.加强安全管理工作 建立监理安全组织机构, 根据业主项目部所确定的项目安全管理总 体目标和项目安全策划及《监理规划》 ,结合本工程的建设特点,编制 《安全监理工作方案》 , 明确安全职责,辨识与监理工作有关的安全危 险源,制定针对性的预控措施。审查施工项目部的安全技术措施,安全 管理体系,《安全文明施工实施细则》及其“安措费使用计划” 、《施工 项目部应急预案》、主要施工机械 / 工器具/ 安全用具的安全性能证明文 件,施工安全管理人员, 特殊作业人员资格证件等, 确保措施方案可行, 投入使用的设施有效,合格人员上岗。 2.强化过程安全管理 审查本工程的各类报审文件,定期核查施工人员和审核施工机械、 工器具等资源配备是否与入场验证相符,通过文件审查、旁站和巡视等 监理措施,动态核查进场人员配备、施工机具配备、技术管理等施工能 力,对存在的问题督促施工项目部整改。 安全文明施工管理: 根据现场安全文明施工实际情况适时开展监理 随机检查工作,重点督查《安全文明施工实施细则》在施工现场的落实 情况,检查施工项目部的施工安全措施和文明施工措施费用使用情况。 安全检查管理:定期组织召开监理安全工作例会,针对所存在的安 全文明施工薄弱环节和问题,督促施工项目部闭环整改,并布置下月安 全监理工作重点。 现场检查施工项目部安全生产管理体系的运行及安全 生产管理人员到位、履行职责情况;特殊工种、特殊作业人员持证上岗 到位情况;安全技术措施或专项施工方案实施情况。 监理部在安全控制过程中,及时传达学习中广核最新安全文件,开 展安全通病治理活动、三抓一巩固基建安全年活动;编制专项安全监理 工作方案;定期对现场安全风险分析,开展安全专项检查和定期巡查活 动;严格审批各项安全措施方案,验收现场安全设施,规范安全作业行 为,强化阶段检查;对存在重大危险源点的项目实施安全旁站,形成安 全旁站监理记录。因此现场安全管理必须责任清晰;从行为管理促进现 场的安全状态,防止发生人员以及设备的事故的发生;落实安全巡查、 安全培训、安全交底制度;对重点风险项目采取逐级分解落实,有效控 制风险。 3. 工程进度 风机基础完成24台,35KV集电线路86基,铁塔基础全部施工完成, 线路架设完成 86%,风机 24台吊装完成 20台,升压站土建全部完成,电 气安装部分完成工程量的 95%,接地工程全部完成。 4 .投资控制方面: 监理部根据业主的要求,为减少设计变更,确定创优要求具体在施 工图纸中反映,监理部认真核对图纸工作量清单,对各阶段的造价严格 控制。 三、对工程的评价 施工单位能认真按设计文件、国家和行业规范及“强条”要求,做 到精心施工。监理人员能在施工过程中经常深入现场巡视、旁站和认真 进行平行检验,严格隐蔽工程验收与加强过程质量监控,实现了工程质 量及安全各阶段性目标。
我们在各级领导的关心和支持下,各项工作进展顺利。但我们的工作 还存在着不足与差距,有许多尚未完善、需要持续改进,这次山西省电力 建设工程质量监督中心站来到平陆风电项目现场检查,对于我们规范监理 工作、提高施工质量指明了方向。在今后的监理工作中一定要按照山西省 电力建设工程质量监督中心站各位专家提出的宝贵意见举一反三,认真整 改,始终坚持高标准严要求,以高度负责的精神和科学的态度,不断进取, 提升监理工作的管理水平,将平陆风电项目建成优质样板工程。
关于监理公司情况汇报材料
关于监理公司情况汇报材料
尊敬的领导:
我是××公司的监理工程师,特此向您汇报我公司的情况。
首先,我公司是一家专业的监理公司,成立于××年,具有丰富的监理经验和
专业的监理团队。
公司在监理工作中始终秉承“严格监管、精细管理、规范操作、服务至上”的理念,为客户提供高质量的监理服务。
目前,我公司拥有一支高素质、高水平的监理团队,团队成员均具备相关专业
背景和丰富的实践经验,能够熟练运用各项监理规范和标准,确保工程质量和安全。
在过去的工作中,我们成功监理了多个大型工程项目,受到了业主和施工单位的一致好评。
此外,我公司还注重引进先进的监理技术和设备,不断提升监理水平和服务质量。
我们与多家知名监理机构建立了合作关系,共享监理资源和技术成果,为客户提供更加专业、全面的监理服务。
在未来的工作中,我公司将继续秉承“以质量求生存,以信誉求发展”的经营
理念,不断加强内部管理,提高监理水平,为客户创造更大的价值。
最后,感谢领导对我公司的关心和支持,我们将不负重托,努力做好每一项监
理工作,为工程建设贡献自己的力量。
谢谢!。
监理公司检查情况汇报
监理公司检查情况汇报
尊敬的领导:
根据公司安排,我于(具体时间)前往(具体地点)对工程进行了监理检查,
并就检查情况向您做如下汇报:
一、现场施工情况。
在现场检查中,我发现施工单位在进行基础工程时存在一定的质量问题,主要
表现在混凝土浇筑过程中出现了裂缝现象,严重影响了工程的整体质量。
此外,部分施工人员在作业过程中存在安全意识不强的情况,存在一定的安全隐患。
二、材料使用情况。
针对工程所使用的材料进行了检查,发现部分材料的质量未能达到相关标准要求,存在一定的安全隐患。
同时,施工单位在材料的选择和使用上存在一定的问题,需要及时进行整改。
三、工程进度情况。
在检查中,我发现工程进度存在一定的滞后,主要是由于施工单位在施工过程
中存在一些不必要的拖延现象,导致整体工程进度受到了影响。
需要督促施工单位加快工程进度,确保工程按时完工。
四、安全生产情况。
在现场检查中,我发现施工单位在安全生产方面存在一定的问题,主要表现在
施工现场的安全防护措施不到位,存在一定的安全隐患。
需要督促施工单位加强安全生产管理,确保施工现场的安全生产。
五、后续工作安排。
针对以上存在的问题,我将会与施工单位进行进一步沟通,要求其立即进行整改,并加强对施工过程的监督管理,确保工程质量和安全生产。
同时,我将会定期对工程进行检查,及时发现和解决问题,确保工程顺利进行。
以上就是我对监理公司检查情况的汇报,如有不足之处,还请领导批评指正。
希望通过我们的共同努力,能够确保工程的顺利进行,达到预期的效果。
谨此汇报。
此致。
敬礼。
公路监理单位复工汇报材料
公路监理单位复工汇报材料
尊敬的领导:
根据您的要求,我向您汇报公路监理单位的复工情况,具体情况如下:
一、疫情防控措施
在开展施工作业时,我单位严格遵守国家和地方疫情防控要求,做到全员佩戴口罩、测量体温,并保持适当的社交距离。
同时,加强公共场所的卫生消毒工作,提供充足的洗手液、消毒剂等防护物资,全力确保施工场所的疫情防控工作。
二、复工人员及工作进展情况
根据相关部门的要求,我单位已制定了复工复产的计划,并按照计划有序进行。
目前,已有80%的员工顺利复工,并参与
到各项施工工作中。
全体员工均严格按照监理规范要求履行职责,认真开展工作。
工作进展情况良好。
三、质量管理与安全生产情况
在施工过程中,我单位严格按照相关标准和规范进行质量管理,对材料的验收、施工工序的复查验收等工作进行严格把关。
同时,我单位加强对工人的安全教育培训,确保施工作业的安全进行。
目前,未发生任何质量和安全事故。
四、人员滞留和供应链情况
经过与相关部门的沟通和努力,目前我单位没有人员滞留情况,员工出行和供应链都得到了正常保障。
五、其他情况
针对目前疫情防控情况,我单位已经初步制定了复工后的应急预案,包括协助政府做好疫情防控工作、加强员工健康监测等。
同时,我们也密切关注疫情的发展,根据相关部门的指导和要求,及时做出调整和改进。
以上是我单位复工情况的简要汇报,希望能得到您的认可和支持,且我们将继续努力、做好相关工作,确保项目的顺利进行。
此致
礼!。

监理工作汇报最新7篇
监理工作汇报最新7篇监理工作汇报篇一尊敬的各位领导、各位专家:你们好!首先我代表山东诚信监理公司对各位专家的到来表示热烈的欢迎!受国网山东省电力公司的委托,我公司承担了聊城文昌110kV变电站工程的施工全过程监理工作任务,现将主要监理工作情况汇报如下:一、健全监理项目部组织机构,完善监理资源配置为实现“争创中国电力优质工程”的建设目标,更好的完成监理任务,我公司抽调了各专业高水平的监理人员,组成了以项目总监为第一责任人的项目监理部,建立健全了项目监理组织机构体系。
项目总监理工程师具有国家注册监理工程师;同时配备专职安全监理工程师、质量监理工程师、投资合同监理工程师、信息资料管理员、监理员等,各专业监理工程师专业知识精通、经验丰富。
二、注重前期策划与技术准备1、为确保工程质量达到国家电网公司优质工程的目标,监理项目部以公司“三标一体”管理体系平台为基础,以目标规划为切入点,制定了本工程的管理工作重点、监理流程、监理制度,并且严格按照管理工作重点开展工作,我们始终坚持目标明确、管理工作程序合理、标准统一、接口明晰、责任明确,确保了现场监理工作的规范化、标准化。
2、做好充分的技术准备,在工程准备阶段,监理部按规定编制了《监理规划》、《土建监理实施细则》、《电气监理实施细则》、《安全监理工作方案》等指导性文件,为更好的开展监理工作做好了技术准备工作。
三、工程建设过程中的质量控制在工程建设过程中,监理项目部按照“认真只能把事做对,用心才能把事做好”的工作思路,做到每项工作都要有目标、每项工作都要有计划,采取“跟踪检查、现场巡视、检查文件、现场旁站、平行检验”等监理手段,对工程实施“四控制、两管理、一协调” 。
1、加强动态管理:工程建设监理过程中,我们以监督施工单位质量保证体系正常运转为前提,以过程管理为着重点,做好事前预控、事中检查、事后把关,做到:开工报告、施工方案先审查后开工,材料先检验后使用,工序质量先检查后转序,隐蔽工程先签证后掩埋的工作原则。
监理安全情况汇报材料

监理安全情况汇报材料
尊敬的领导:
我是XX项目的监理工程师,现将最近一段时间的安全情况进行汇报如下:
一、安全生产情况。
1. 本阶段安全生产工作持续保持良好态势,未发生任何安全事故,各项安全指
标均处于正常范围内。
2. 所有施工人员均按规定佩戴安全帽、安全鞋,严格遵守施工现场安全操作规程,有效避免了高空坠落、电击、机械伤害等安全事故的发生。
3. 安全监测设备正常运行,对施工现场的安全隐患进行了及时监测和处理,确
保了施工现场的安全稳定。
二、安全隐患排查及整改情况。
1. 我们严格执行安全隐患排查制度,对施工现场的安全隐患进行了全面排查,
及时发现并提出整改意见。
2. 针对发现的安全隐患,我们及时制定整改方案,并责成相关责任人立即整改,确保施工现场的安全。
三、安全管理措施落实情况。
1. 我们加强了安全教育培训工作,对施工人员进行了安全生产教育,提高了他
们的安全意识和自我保护能力。
2. 加强了现场安全巡查力度,确保了施工现场的安全秩序,及时发现并处理安
全隐患。
3. 加强了对施工现场的安全管理,严格执行安全操作规程,加强对施工人员的安全监督。
四、下阶段安全工作计划。
1. 继续加强安全教育培训,提高施工人员的安全意识和自我保护能力。
2. 持续加强现场安全巡查,及时发现并处理安全隐患。
3. 严格执行安全操作规程,加强对施工现场的安全管理。
以上是本阶段安全情况的汇报,请领导审阅。
如有不妥之处,还请批评指正。
感谢领导对安全工作的关心和支持!
此致。
敬礼!。

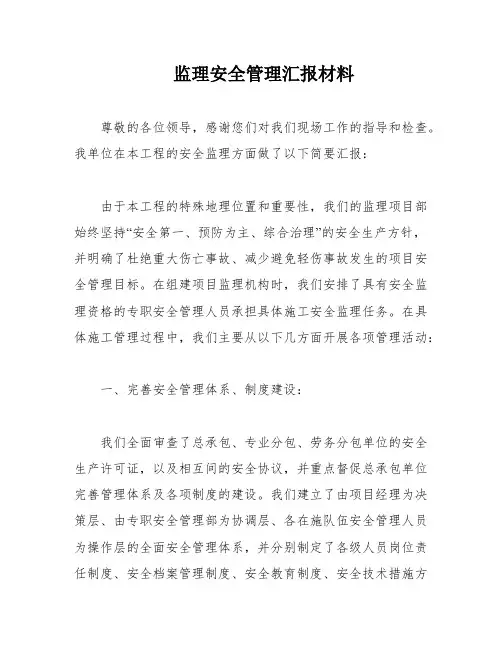

监理安全管理汇报材料
监理安全管理汇报材料尊敬的各位领导,感谢您们对我们现场工作的指导和检查。
我单位在本工程的安全监理方面做了以下简要汇报:由于本工程的特殊地理位置和重要性,我们的监理项目部始终坚持“安全第一、预防为主、综合治理”的安全生产方针,并明确了杜绝重大伤亡事故、减少避免轻伤事故发生的项目安全管理目标。
在组建项目监理机构时,我们安排了具有安全监理资格的专职安全管理人员承担具体施工安全监理任务。
在具体施工管理过程中,我们主要从以下几方面开展各项管理活动:一、完善安全管理体系、制度建设:我们全面审查了总承包、专业分包、劳务分包单位的安全生产许可证,以及相互间的安全协议,并重点督促总承包单位完善管理体系及各项制度的建设。
我们建立了由项目经理为决策层、由专职安全管理部为协调层、各在施队伍安全管理人员为操作层的全面安全管理体系,并分别制定了各级人员岗位责任制度、安全档案管理制度、安全教育制度、安全技术措施方案编写、审核、交底制度、机械管理制度、用电、防火安全管理制度等一系列施工现场的管理制度。
我们重视施工人员的安全意识和行为,因此人员管理和教育培训活动一直是我们的重点。
目前,各在施队伍人员均已按要求建立花名册,各工序特殊作业人员已能按照持证上岗的要求,各施工单位已能按要求落实三级教育,并开展班前教育活动。
二、重点进行现场实施过程中的安全检查、整改及落实工作:根据工程进展情况和当地地理条件,我们适时进行施工阶段性安全大检查和季节性安全大检查。
我们定期每周二组织参建各方进行一次安全联合检查活动,并适时组织进行阶段性及季节性检查。
检查过程中,我们严格按照59-99建筑安全检查评分标准内容进行。
从工程开工至今,除冬休期外,共组织现场检查34次,此项工作从未因故中断。
三、严格执行安全工作会议、周报、月报及总结制度:我们严格执行安全工作会议、周报、月报及总结制度,及时总结经验,发现问题并及时解决。
我们还不断完善安全管理制度,提高施工现场的安全管理水平。
公路工程质量监督会议监理单位汇报材料
公路工程质量监督会议监理单位汇报材料尊敬的各位领导、专家、同事们:大家好!我是某公路工程项目的监理单位代表,今天很荣幸能够在这里向大家汇报本项目的监理工作情况。
一、项目概况本公路工程项目位于某市境内,全长约XX公里,是连接该市与周边城市的交通要道。
本项目采用双向四车道高速公路标准建设,设计时速为XX公里/小时,总投资约XX亿元。
二、监理工作目标本项目监理工作的主要目标是确保工程质量和安全,同时也要保证工程进度和投资控制。
为了实现这些目标,我们制定了以下具体的监理工作方案和措施:三、监理工作方案和措施1. 质量控制为了确保工程质量,我们采取了以下措施:(1)对施工单位进行资质审查,确保其具备相应的施工能力;(2)对施工材料进行质量检测,确保其符合设计要求;(3)对施工过程进行全程监控,及时发现并处理质量隐患;(4)对已完成的工程进行质量验收,确保其符合相关标准和规范。
2. 安全控制为了保障工程安全,我们采取了以下措施:(1)制定完善的安全管理制度和应急预案;(2)对施工人员进行安全教育和培训,提高其安全意识;(3)对施工现场进行定期安全检查,及时发现并消除安全隐患;(4)对危险性较大的分部分项工程进行专项施工方案的审查和监控。
3. 进度控制为了确保工程进度,我们采取了以下措施:(1)制定详细的施工计划和进度安排;(2)对施工单位进行工期考核和奖惩;(3)定期召开进度协调会议,解决施工过程中的进度问题;(4)采用信息化手段对施工进度进行实时监控和管理。
4. 投资控制为了确保工程投资得到有效控制,我们采取了以下措施:(1)对工程变更进行严格审查和管理;(2)对施工单位上报的计量支付进行认真审核;(3)对甲供物资进行采购和管理工作;(4)参与竣工结算的审核和管理工作。
四、监理工作成果通过以上措施的实施,本项目监理工作取得了以下成果:1. 质量控制成果在质量控制方面,我们取得了以下成果:(1)所有施工单位的资质均符合要求;(2)所有施工材料的质量均符合设计要求;(3)施工过程中未发现重大质量隐患;(4)已完成的工程均通过了质量验收,合格率达到了XX%。
总包单位监理例会汇报材料
总包单位监理例会汇报材料尊敬的领导、各位同事:大家好!今天我来向大家汇报我们工程项目的总包单位监理工作情况。
首先,针对本项目监理工作的组织管理情况,我们严格按照监理合同要求制定了监理工作规划,并根据项目进展情况进行了相应的调整和完善。
我们成立了监理专项小组,负责工程质量、施工进度、安全生产等方面的监督和协调工作。
同时,我们与项目施工方及其他相关单位建立了稳定的沟通渠道,确保及时获取项目的最新进展情况。
其次,针对工程质量的监理工作,我们严格按照国家相关标准和监理规范进行了检查和评估。
我们每周组织定期巡查施工现场,对施工过程中的关键节点、关键工艺进行抽查和核实,确保工程质量符合设计要求。
我们对施工方提供的主要材料进行了抽检,确保符合质量要求。
同时,我们通知施工方及时整改存在的问题,并进行了跟踪督促,确保问题及时解决。
再者,针对工程施工进度的监理工作,我们每日进行施工进度记录和监控。
我们与施工方进行了项目计划的制定和修订,并定期召开协调会议,明确工期、工序和里程碑节点,确保施工进度不延误。
同时,我们对施工方提供的进度报告进行了核对和审查,确保施工进度的真实性和准确性。
最后,针对安全生产方面的监理工作,我们严格按照国家相关法规和要求进行了监督和检查。
我们组织了安全检查小组,定期对施工现场的安全措施进行检查,确保安全设施的完善性。
我们对施工方的安全培训情况进行了核查,确保施工人员具备相关的安全意识和技能。
同时,我们定期发布安全提示,提醒施工方关注施工现场的安全隐患,并及时协调解决存在的安全问题。
以上就是我们总包单位监理工作的汇报情况。
感谢各位的关注和支持!如果有任何问题和建议,请随时提出。
谢谢!。
监理工程安全管理工作汇报(4篇)
监理工程安全管理工作汇报(4篇)第1篇:【安全监理工作汇报】工程安全监理工作总结【安全监理工作汇报】工程安全监理工作总结宁波轨道交通一号线樱花公园站安全监理工作汇报一、工程概况:樱花公园站位靠近中山东路、中兴路交汇处,车站为1、3号线“L”换乘车站,1、3号线设换乘联络线。
1号线车站在上,3号线车站在下。
1号线车站为地下二层岛式站台车站,主体结构全长308米。
有效站台范围为双柱三跨矩形框架结构,车站采用明挖顺作法施工,车站中心顶板覆土厚度2.6m。
标准段基坑宽22.7m,底板埋深约为16.11m,围护结构采用800mm厚地下连续墙+混凝土(第一道支撑)和钢管内支撑体系。
盾构端头井采用800mm厚地下连续墙+混凝土(第一道支撑)和钢管内支撑体系。
主体结构采用全包防水。
3号线樱花公园站为地下三层岛式站台车站,主体结构总长为208.300米。
有效站台范围为双柱三跨矩形框架结构,车站采用明挖顺作法施工,车站顶板覆土厚度2.8m。
标准段基坑宽23.1m,底板埋深约为23.10m,围护结构采用1000mm厚地下连续墙+混凝土(第一、五道支撑)和钢管内支撑体系。
主体结构采用全包防水。
截止xx年4月20日,已完成地下连续墙100幅,土方开挖20000M3,混凝土底板4段,中板1段。
二、安全监理工作:(一)明确监理安全工作目标监理部按照相关法律法规、轨道交通指挥部、公司的要求,依据《地铁及地下工程建设风险管理指南》,针对工程实际情况制定“杜绝人身死亡事故、重大设备安全事故和其它重大事故”和“争创宁波市安全文明工地”两大安全工作目标。
(二)建立健全监理安全责任制监理部组建以后,及时组织全体监理人员学习国家和地方有关工程质量、安全生产、安全监理工作的法规文件。
同时对监理委托合同进行分析,明确本工程监理工作的质量目标和安全监理目标,编制了《监理规划》、《安全监理细则》、《监理旁站方案》等相关指导性文件。
建立了以“总监理工程师负总责、安全监理工程师为主、全体监理人员参与”的安全监理责任制。
监理公司检查汇报材料
监理公司检查汇报材料
以下是监理公司的检查汇报材料:
日期:2021年XX月XX日
项目:XXX项目
地点:XXX地点
检查人员:XXX(监理公司)
1. 检查概述:
对项目进行了综合检查,包括工地安全、施工合规性、质量
控制等方面的情况进行了详细记录和评估。
2. 工地安全:
2.1 施工现场安全状况:
描述施工现场是否存在安全隐患,是否遵守相关安全规范
和操作规程。
2.2 安全防护设施:
检查项目工地的安全防护设施是否完善,如围挡、安全帽、安全标示等。
2.3 工作人员培训:
检查施工人员是否接受了必要的安全培训,是否持有相关
证书或资质。
3. 施工合规性:
3.1 施工方案:
检查施工方案的合规性和有效性,包括施工工艺、材料使用等。
3.2 合同及相关文件:
检查施工过程中是否按照合同约定执行,并查看相关文件是否齐全、合规。
3.3 施工人员素质:
检查施工人员的资质和工作经验,是否满足项目要求,并评估其工作态度和专业水平。
4. 质量控制:
4.1 施工质量检验:
对施工过程中的关键节点进行抽查,评估工程质量是否符合相关标准。
4.2 材料验收:
检查施工材料的进场验收情况,包括材料质量、合格证书等。
4.3 施工记录:
检查施工过程中的记录填写情况,包括日志、检查表、质量记录等。
5. 其他问题及建议:
根据检查情况,提出存在的问题,并给出相应的建议和改进方法,以促进项目的顺利进行和质量的提升。
以上是本次检查的汇报材料,请相关部门、责任人进行查阅和处理。
如有疑问,请及时与我们联系。
