预应力管桩的施工和常见质量问题的处理
静压预应力管桩常见施工质量通病及预防措施

土薄壁管桩 ( 代号 P C) T 三种。预应力混凝 土管桩是 在大型 加工厂内生产 制作 、流水作业 ,桩 本身生产 质量稳定容 易
得 到控制和保证 ,一 般不会 出现大 的质量问题 。但在施 工
过 程 中会 因 施 工人 员 对 管 桩 的 一 些 工 艺 技 术 原 理 及 工 艺 过 程 了解 不 够 ,可 能 会 造 成 一 些 管 桩 施 工 质 量 问题 。预 应 力 管 桩 在 施 工 过 程 中常 出 现 的 质 量 通 病 主要 有 以下 几 种 :桩
从 而确 保 施 工 质 量 。
起静压桩机倾斜 , 桩 受弯矩 、剪力 作用 而断裂 ;②桩 机 ・ 瞥
的配 置 在 桩 机 平 台 放 置 不 对 称 ,造 成 桩 身 内 部 重 力 偏 心 ,
超过桩身混凝 土抗压强 度极 限值 ,引起桩 身断裂 ;③发 现
桩身倾斜而强 行纠偏 ,产生 过大侧 向应力 。④桩 混凝土强 度与设计要求不符或 桩本身存在 质量 缺陷 ;⑤桩 机施工 时
土的侧向压力把后施工 的桩推 向一侧 , ,引起桩身倾斜 ;⑤ 合理安排基坑开挖 方式 ,开挖深 度一次 部应太 深 ,土侧 向 压力引起桩身弯 曲变形。
素如桩进入软 土层 ,可继续 进行静 压管桩 的施工 ,如果非 地质结构 因素 ,应 分析造成 该现象 的原 因 ,研究是 否发生
③一旦 发生桩身倾 斜应及 时采取 有效措施 进行 纠偏 ,但 不
随着 国民经济的快速 发展 ,高层建 筑在城市建 设 中越
材
来越多 ,而地基处理技术是影响高层建 筑发展的重要 因素 , 以前采用较 多的地基处理 方式主要 有混凝 土灌注桩 、高压 旋喷桩 、深 层搅 拌桩 等施 工技术 ,但 由于其 施工 噪音 大 ,

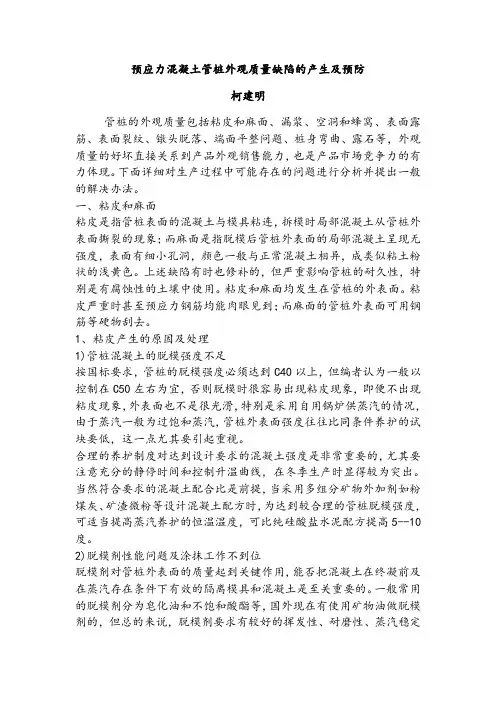

预应力混凝土管桩常见质量缺陷的产生及预防

预应力混凝土管桩外观质量缺陷的产生及预防柯建明管桩的外观质量包括粘皮和麻面、漏浆、空洞和蜂窝、表面露筋、表面裂纹、镦头脱落、端面平整问题、桩身弯曲、露石等,外观质量的好坏直接关系到产品外观销售能力,也是产品市场竞争力的有力体现。
下面详细对生产过程中可能存在的问题进行分析并提出一般的解决办法。
一、粘皮和麻面粘皮是指管桩表面的混凝土与模具粘连,拆模时局部混凝土从管桩外表面撕裂的现象;而麻面是指脱模后管桩外表面的局部混凝土呈现无强度,表面有细小孔洞,颜色一般与正常混凝土相异,成类似粘土粉状的浅黄色。
上述缺陷有时也修补的,但严重影响管桩的耐久性,特别是有腐蚀性的土壤中使用。
粘皮和麻面均发生在管桩的外表面。
粘皮严重时甚至预应力钢筋均能肉眼见到;而麻面的管桩外表面可用钢筋等硬物刮去。
1、粘皮产生的原因及处理1)管桩混凝土的脱模强度不足按国标要求,管桩的脱模强度必须达到C40以上,但编者认为一般以控制在C50左右为宜,否则脱模时很容易出现粘皮现象,即便不出现粘皮现象,外表面也不是很光滑,特别是采用自用锅炉供蒸汽的情况,由于蒸汽一般为过饱和蒸汽,管桩外表面强度往往比同条件养护的试块要低,这一点尤其要引起重视。
合理的养护制度对达到设计要求的混凝土强度是非常重要的,尤其要注意充分的静停时间和控制升温曲线,在冬季生产时显得较为突出。
当然符合要求的混凝土配合比是前提,当采用多组分矿物外加剂如粉煤灰、矿渣微粉等设计混凝土配方时,为达到较合理的管桩脱模强度,可适当提高蒸汽养护的恒温温度,可比纯硅酸盐水泥配方提高5--10度。
2)脱模剂性能问题及涂抹工作不到位脱模剂对管桩外表面的质量起到关键作用,能否把混凝土在终凝前及在蒸汽存在条件下有效的隔离模具和混凝土是至关重要的。
一般常用的脱模剂分为皂化油和不饱和酸酯等,国外现在有使用矿物油做脱模剂的,但总的来说,脱模剂要求有较好的挥发性、耐磨性、蒸汽稳定性、无毒及一定的保护厚度。
冬季和夏季使用的脱模剂要有区分,否则容易出现问题。

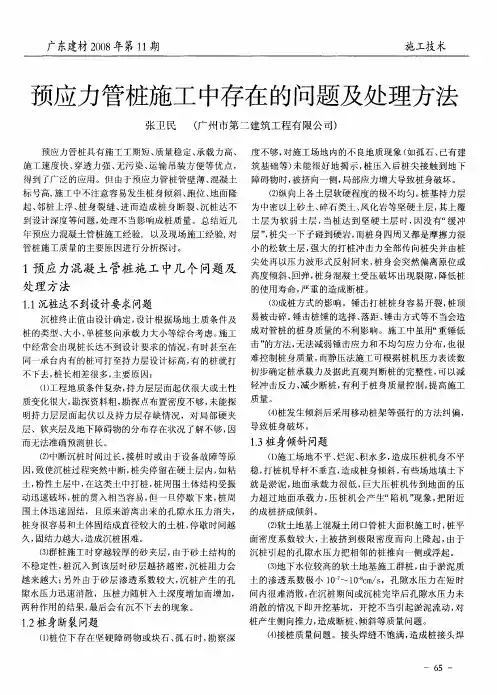

预应力管桩常见质量问题、原因与预防措施

预应力管桩常见质量问题、原因与预防措施1、桩身断裂(1)现象:在开展压桩工序时,桩身如果突然倾斜错位,而桩尖处土质无特殊变化,贯入度却突然加大,施压油缸的油压表计显示突然下降,机台晃动亚种,这时可能就发生桩身断裂的质量问题。
(2)原因:①桩身加工的弯曲度超过规范规定,桩尖偏离桩的纵轴线较过大,压桩过程中桩体倾斜或弯曲;②桩入土后,遇到坚硬障碍物(岩石、旧埋设物),把桩尖挤到一侧;③插桩本身不垂直,在压入某深度后,用移机方法来纠正,使桩体产生弯折;④多段桩施工时,相连接的两段桩不在同轴线位置上,焊接后产生弯曲;⑤桩材混凝土强度不达标,在堆放、吊运准备工作中已经产生裂纹或断裂而没被发现。
(3)预防措施:施工前应该清理干净桩位下的障碍物,必要时应该对每个桩位用针探检查;②加强桩材检查,如果桩身弯曲超过规定(L/1000且<20mm)或者桩尖不在桩纵轴线上不能使用;③在插桩施工中已经发现桩身不垂直就立即纠正,桩压入一定深度后若发生严重倾斜。
不能采用移机方法处理。
接桩时要保证上下两段桩在同轴线上。
端面间隙应该加垫铁片并塞牢;④桩的堆放和吊运应严格执行规范规定,若桩身出现裂缝且超过验收标准必须严禁使用。
2、桩顶损坏(1)现象:在沉桩过程中,桩顶出现损坏。
(2)原因:①桩材混凝土配合比不好,施工中控制不严格,养护做的不好;②桩顶端面不平整,导致桩顶端面与桩轴线之间不垂直;③桩顶与送桩杆的接触部位不整齐,送桩时导致桩顶端面局部应力集中而损坏。
(3)预防措施:①制作桩体时,离心要均匀,桩顶加密箍筋要确保位置准确,并按规范养护;②沉桩前必须检查桩顶是否有凹凸的现象,保证端面垂直于轴线,桩尖不得偏斜,若不符合规范要求严禁使用,或经过必要修补处理合格后才能使用;③检查送桩杆与桩身的接触面平整度,如不平整必须开展相关处理才能使用。
3、桩位偏移(1)现象:在静力压桩过程中,相邻桩身产生横向位移过大或桩身上浮。
(2)原因:①桩进入土层后,可能遇到大块坚硬的岩石,将桩尖挤到一侧;②多段桩施工时,相接的两段桩轴线不一致,焊接后管桩整体弯曲;⑧桩基数量过多且桩距不大,静力压桩时土层被挤压到极限后必然向上隆起,相邻的桩被拔起;④在软土地基场地中施压密集群桩时。

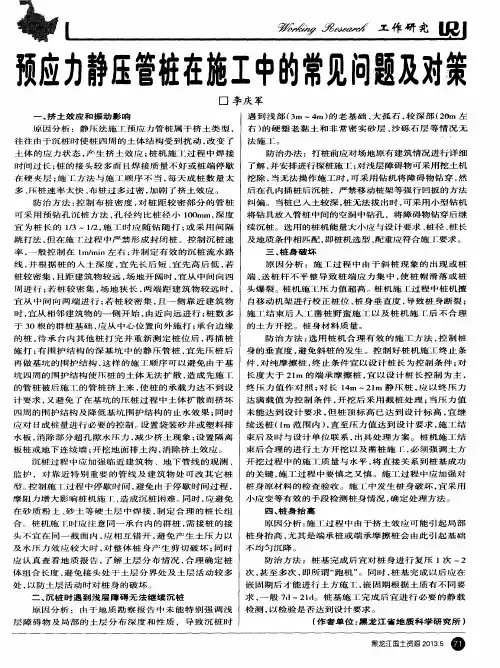

预应力管桩施工中存在的问题及处理方法

1 沉桩达不到设计要求问 . 1 题
锤击 桩锤 的选择 、 落距 、 锤击 方式 等不 当会造 沉桩终 止值 由设计 确定 , 设计 根据 场地 土质 条件 及 易被击 碎 。 重 桩 的类型 、 小 、 桩竖 向承载 力大 小等综 合考 虑 。 工 成对 管桩 的桩身 质量 的不利 影 响 。施 工 中虽用“ 锤低 大 施 的方法 , 无法 减弱锤 击应 力和 不均 匀应 力 分布 , 也很 中经 常会 出现 桩长达 不 到设计 要求 的情 况 , 有时 甚至 在 击 ” 而静压 法施 工 可根据 桩 机压 力表读 数 同一承 台 内有的桩 可打至 持力 层设计 标 高 , 的桩 就 打 难 控制 桩 身质量 , 有 不下去 , 桩长相 差很 多 , 要原 因: 主 初 步确 定桩 承载 力及据 此直观 判 断桩 的完 整性 , 以减 可
1 预应力混凝土管桩施 工 中几个问题及 高度 倾斜 、 , 身混凝 土受压 破 坏 出现裂 隙 , 回弹 桩 降低桩
处理 方 法
的使用 寿命 , 重 的造 成 断桩 。 严 ( 成 桩方 式的 影响 。锤击 打桩 桩身 容 易开裂 , 3 ) 桩顶
尖 处再 以压 力波 形 式反射 回来 , 身会 突然偏 离 原位或 桩
得到 了广 泛 的应用 。但 由于预 应力 管桩 管壁 薄 、 凝 土 障碍物 时 , 挤 向一侧 , 混 被 局部 应力增 大 导致桩 身破坏 。 标 号 高, 施工 中不注 意容 易发生 桩身 倾斜 、 跑位 、 面 隆 地 ( 纵 向上 各土 层软硬 程度 的极 不均 匀 。 基持力 层 2 ) 桩
减少 断桩 , 有利 于桩 身质 量控 制 , 提高施 工 () 1 工程地 质条件 复杂 , 力层层 面起 伏很 大 或土性 轻冲击 反力 、 持 质 变化 很大 , 探资 料粗 , 探 点布 置密度 不够 , 能探 质 量 。 勘 勘 未 明持 力层 层面 起 伏 以及 持 力层 存缺 情 况 ,对 局 部硬 夹

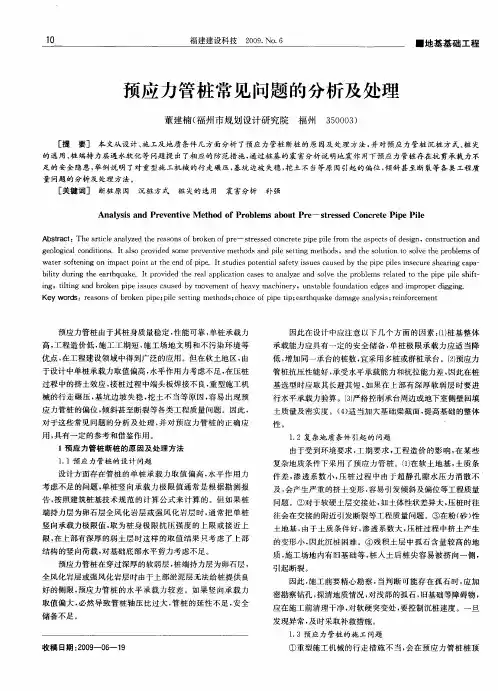

预应力管桩常见问题的分析及处理

[ 关键词] 断桩原 因 沉桩 方式
桩 尖的选用 震 害分析
补强
Ana y i n e e tv eho o o lm s a o tPr - s r s e n r t p l l ssa d Pr v n i eM t d f Pr b e b u e t e s d Co c e e Pi e Pi e
预应 力管桩由于其桩身质量稳定 , 性能可靠 , 单桩承载力 高, 工程造 价低 , 施工 工期短 , 施工场地文 明和不污染环境 等 优点 , 在工程建设领域中得到广泛的应 用。但在软土地 区, 由 于设计 中单桩 承载 力取值偏 高, 水平作 用力考 虑不 足, 在压桩
过 程 中 的 挤 土 效应 , 桩 过 程 中端 头 板 焊 接 不 良 , 型 施 工 机 接 重 械 的 行 走 碾 压 , 坑 边 坡 失 稳 , 土 不 当等 原 因 , 易 出 现 预 基 挖 容
行 水平 承载力验算 。() 3严格控制承 台周边或地下室侧壁 回填 土质量及 密实度 。( ) 当加 大基础梁截面 , 4适 提高基础 的整体
性。
应力管桩的偏 位 , 倾斜甚至断裂等各类工程质量问题 。因此 , 对于这些 常见 问题 的分 析及处理 , 并对 预应力 管桩 的正 确应 用, 具有一定的参考和借鉴作用 。
福建建设科技
20. o6 0 9 N .
■地 基基础 工程
预应 力管 桩 常 见 问题 的 分析 及处 理
董建 楠 ( 州市 规划设 计研 究 院 福
[ 提
福州 3 00 ) 503
要] 本文从 设计、 施工及地质条件几方面分析 了预应 力管桩 断桩 的原 因及 处理 方法 , 并对预应力管桩沉桩 方式、 尖 桩
预应力静压管桩在施工中的常见问题及对策

沉 桩 过 程 中 应 加 强 临 近 建 筑 物 、地 下 管 线 的 观 测 、 开 挖过程 中的施 _ l 二 质 量 与水 平 , 将 直 接 关 系 到 桩 基 成 功 施 工 过 程 中要 慎 之 又 慎 。 施 工 过 程 中 应 加 强 对 监 护 ,对 靠 近 特 别 重 要 的 管 线 及 建 筑 物 处 可 改 其 它 桩 的 关 键 , 型。 控制 施 】 : 过 程 中停 歇 时 间 , 避免 由于停 歇 时间过 程 , 桩身 原材 料 的检查 验 收 。施工 中发生 桩身 破坏 , 宜 采 用 摩 阻 力增 大影 响桩 机施 I = = , 造 成 沉 桩 困难 。同 时 , 应避 免 小应 变 等有效 的手 段检 测桩 身情 况 , 确 定处 理方 法 。
计要 求 , 又 避 免 了 在 基 坑 的 压 桩 过 程 中 土 体 扩 散 而 挤 坏 达 满 载 值 为 控 制 条 件 。 开 挖 后采 用 截桩 处 理 ; 当压 力 值
四周的 同护结 构及 降低 基 坑 围护结 构 的止 水效 果 ; 同 时 未 能 达 到 设 计 要 求 , 但 桩顶 标 高 已达 到设 计 标 高 , 宜 继 应 对 日成 桩 量 进 行 必 要 的 控 制 。 设 置袋装 砂井 或 塑料排 续 送桩 ( I m范同内) , 直 至压 力值 达 到设 计要 求 , 施 工 结 水板 , 消除部 分超 孑 L 隙水 压 力 , 减少 挤 土现 象 ; 设置 隔离 束后 及 时与 设计 单 位联 系 , 出具 处理 方 案 。桩机施 工 结 板桩 或地 下连 续墙 ; 开挖 地 面排 土沟 , 消除 挤土 效应 。
锤击式预应力混凝土管桩质量控制措施
锤击式预应力混凝土管桩质量控制措施在建筑工程领域,锤击式预应力混凝土管桩凭借其诸多优点,如施工速度快、单桩承载力高、适应性强等,得到了广泛的应用。
然而,要确保管桩施工质量,实现工程的安全可靠,就必须采取有效的质量控制措施。
以下将从多个方面详细阐述锤击式预应力混凝土管桩的质量控制措施。
一、施工前的准备工作1、地质勘察在管桩施工前,必须进行详细的地质勘察,了解地质条件,包括土层分布、地下水位、土的物理力学性质等。
这对于选择合适的管桩型号、确定桩长和施工工艺至关重要。
2、施工方案编制根据地质勘察报告和工程设计要求,编制科学合理的施工方案。
施工方案应包括施工工艺流程、施工设备选择、施工进度计划、质量控制要点和安全保障措施等。
3、管桩质量检验对进入施工现场的管桩进行严格的质量检验。
检查管桩的外观质量,如有无裂缝、蜂窝、麻面等缺陷;测量管桩的长度、直径、壁厚等尺寸是否符合设计要求;检查管桩的混凝土强度是否达到设计标准。
4、施工设备检查对锤击桩机等施工设备进行全面检查,确保设备性能良好,运转正常。
检查桩机的桩锤重量、起落高度、锤击能量等参数是否符合施工要求;检查桩机的导向架是否垂直,桩架是否稳固。
二、施工过程中的质量控制1、桩位测量放线根据设计图纸,使用全站仪等测量仪器准确放出桩位,并设置明显的标志。
在施工过程中,要定期对桩位进行复核,防止桩位偏移。
2、桩机就位桩机就位时,要保证桩机平稳,导向架垂直,桩锤中心线与桩位中心线重合。
偏差应控制在允许范围内。
3、管桩起吊和就位管桩起吊时,要采用两点起吊法,保持管桩的平稳。
管桩就位时,要缓慢放下,避免碰撞桩位标志和已施工的管桩。
4、锤击沉桩锤击沉桩时,要根据地质条件和管桩规格,合理选择桩锤和锤击能量。
开始锤击时,要轻击慢打,待桩入土一定深度后,再加大锤击能量。
在锤击过程中,要密切观察桩的入土情况和桩身的垂直度,发现偏差及时纠正。
5、接桩当管桩需要接桩时,要保证上下节桩的中心线对齐,偏差不得大于2mm。
管桩施工中常见的质量问题及防治方案
管桩施工中常见的质量问题及防治方案一、露桩和短桩由于持力层高低起伏,设计对桩长未及时调整,当桩插入持力层一定深度(一般为2米)就无法打入而终止,使桩身露出设计桩顶过多(一般1-2米,多则5-6米)而形成露桩。
同样,由于持力层起伏变化,沉桩到设计标高还未进入持力层或贯入度还很大,仍需继续沉桩,就形成了短桩。
(一)原因分析1.勘测资料误差较大或勘测精度不够,未能查清持力层起伏变化情况和持力层性质。
2、持力层变硬,沉桩时难以继续打入。
或持力层变软,沉桩时贯入度太大,还要继续沉桩。
3、打桩机械与设计桩长及持力层性质不匹配。
打桩机能量小,使本来还可继续打入的桩而被迫终止;或打桩机能量太大,使本来已满足贯入度要求的桩还能继续打入。
(二)防治及处理方法1、查清原因。
首先从分析勘测资料入手,在持力层起伏变化较大处补充勘测。
重要柱子位置应布置钻孔查清持力层深度和性质。
对于重要建筑物,勘测单位应提交"持力层等高线图"或"持力层等深线图"。
2、现场试桩时根据试桩情况确定终止打桩的标准。
一般情况下实行"双控"既控制桩长又控制贯入度。
对摩擦端承桩,应以贯入度为主,桩长为副。
锤击式桩机,贯入度受锤重和打桩机械的影响较大,应加以注意。
静压式桩机,可以桩机上液压表读数来控制。
据笔者经验,液压表上显示的最终压力达到2.0-2.5倍设计单桩承载力即可终止。
如杭州某小高层基础采用管桩,设计单桩承载力为1600KN,沉桩时静压桩机最终压力表读数达到400OKN即可终止,打桩结束后,做单桩静载荷试验,单桩极限承载力大于3500KN,满足了设计要求。
3、设计单位应根据试桩资料及时调整桩长,并通知管桩生产厂家,及时调整每节桩长与桩身匹配。
4、如因打桩机械能量太小或太大,无法与桩长及地质条件相匹配,那就更换打桩机。
5、对露出地面的桩应截桩。
截桩可采用人工凿桩,方法是先将不需截除的桩身端部用钢抱箍抱紧,然后沿钢箍上缘凿沟槽,再行扩大截断,钢筋可用气割法切断。
预应力管桩常见质量问题及预防处理办法
桩 间板墙。8路堑开挖后桩身外露部分 处理 : 凸 出部分予 以凿 保混凝 土运输不 漏浆 , ) 其 并防止 离析 。施工 时 , 混凝 土运输 车按 要 除 ,1 C 5混凝土抹平 。
中碰伤甚至碰断、 不均匀开挖 使流塑质土应力侧 向释放使桩身倾 力直接作用在桩身上 , 致使桩身容易断裂。
斜断裂。
12 预应 力 管桩 断桩 的预 防 处理 方 法 .
.
1 预 应力 管桩 断桩 的原 因和 预 防处理 方法
1 1 预应 力管桩 断桩 的原 因 .
1认 真分析地质资料 , 断是否能采用 管桩基础 。根据施工 ) 判
预应力管桩是采用先 张法预 应力 工艺 和离心成 型法制 成 的 的持力层一般选在 强风化 岩层 中。当软塑 层或淤 泥层直 接覆盖
一
种空心体细长混凝土 预制构 件 , 它具有 单桩承 载力 高 、 用范 在基岩上 , 适 而基 岩表 面强 风化层 和 中风 化岩层 很薄 , 有的甚 至缺
围广 、 工速度快 等优 点 , 施 近几 年来 , 预应力管桩 在我区基础工程 失 ( 直接到微风化) 。在这种“ 上软 下硬 , 软硬 突变” 的地 质条件下
井孔截面/
2×2 5 . 2 5×3 .
炮眼数/ 个
3 4 ~ 3 4 ~
一次起爆用药量
10 0 0 110 0
要求后再 由专业检查人员进行检查 。2 隐 蔽工程 在完成 自检 、 ) 专 检并确认 合格 后 , 提前 以书 面报请 监理工程 师检查 验收 , 验收 合 格经监理工程师签 证后进 行 隐蔽 和继续 施工 。3 各班 组在进行 ) 工序交接 时 , 必须有明确的质量合格交接 意见。4 隐蔽工程必须 ) 有严格 的施工记录 , 将检 查项 目、 工技术 要求及 检查部 位等项 施
预应力管桩质量控制措施
预应力管桩质量控制措施预应力管桩作为一种常见的基础工程桩型,具有单桩承载力高、施工速度快、适应性强等优点,在各类建筑工程中得到了广泛应用。
然而,要确保预应力管桩的质量,使其在工程中发挥应有的作用,就必须采取一系列有效的质量控制措施。
一、原材料质量控制预应力管桩的原材料质量直接关系到桩的质量和性能。
首先,对于预应力钢筋,应严格检查其强度、延伸率、屈服点等力学性能指标,确保符合设计要求。
同时,要注意钢筋的表面质量,不得有裂纹、折叠、结疤等缺陷。
水泥是管桩制作的重要原材料之一,应选用质量稳定、强度等级符合要求的水泥品种。
在采购水泥时,要查验其出厂合格证和质量检验报告,并进行抽样检测,检测项目包括安定性、强度、凝结时间等。
骨料的质量也不容忽视。
粗骨料应选用质地坚硬、级配良好的碎石,其最大粒径应符合管桩生产工艺的要求。
细骨料宜采用中砂,含泥量、泥块含量等指标应符合规范标准。
此外,外加剂的选用要根据管桩的性能要求和生产工艺进行,其质量应符合相关标准,并在使用前进行试验验证。
二、生产工艺质量控制1、钢筋加工与张拉钢筋的加工精度和张拉控制是保证管桩质量的关键环节。
钢筋应按照设计要求进行定长切断和镦头处理,镦头的强度和尺寸应符合标准。
在张拉过程中,要严格控制张拉力值和伸长量,确保钢筋的预应力达到设计要求。
同时,要注意张拉设备的校准和维护,定期进行检测和校验。
2、混凝土搅拌与浇筑混凝土的配合比应根据管桩的强度等级、工作性能等要求进行设计,并经过试验验证。
在搅拌过程中,要严格控制原材料的计量精度,确保混凝土的配合比准确无误。
浇筑时,要注意混凝土的坍落度和和易性,避免出现离析、分层等现象。
同时,要保证浇筑的连续性,避免出现施工冷缝。
3、离心成型离心成型是管桩生产的重要工艺环节,其作用是使混凝土在离心力的作用下密实成型。
在离心过程中,要控制好离心速度和时间,确保混凝土达到规定的密实度。
离心结束后,要及时进行蒸汽养护。
4、蒸汽养护蒸汽养护是提高管桩混凝土强度的重要手段。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力管桩的施工和常见质量问题的处理预应力混凝土管桩是采用离心脱水密实成型工艺原理,先张法施加预应力,达到规定的强度后放张预应力筋,再进行蒸压养护成形的一种预制混凝土桩。
作为一种常见的桩型,预应力管桩具有强度高、承压性能好、施工速度快等特点,适用于一般黏性土及填土、淤泥和淤泥质土、粉土、非自重湿陷性黄土等土层中使用,大量应用于各种建筑的基础中。
特别是沿海地区,由于软弱土层厚、持力层埋藏较深,更适合于采用预应力管桩作为建筑的桩基础。
一、预应力管桩的材料要求1、品种规格按照混凝土强度等级分为预应力混凝土管桩(PC)和预应力高强混凝土管桩(PHC)两种。
按管桩的抗弯性能或混凝土有效预压应力值分为A型、AB型、B型和C型。
按管桩外径分为300~1000mm等规格,壁厚为60~130mm。
按管桩的外观质量和尺寸偏差分为优等品、一等品和合格品。
管桩标记符号:管桩品种-类型外径-壁厚-长度;生产日期2、质量要求预应力管桩的质量必须符合国家标准和施工质量验收规范的规定,进厂时应附有出厂合格证。
PC桩的混凝土强度等级不得低于C50,PHC桩的混凝土强度等级不得低于C80。
预应力管桩的外观质量应符合下表的规定。
预应力管桩的外观质量表预应力管桩的尺寸允许偏差及检查方法二、施工关键要求1、技术关键要求(1)场地应碾压平整,地基承载力不小于0.2~0.3MPa,打桩前应认真检查施工设备,将导杆调直。
(2)按施工方案合理安排打桩路线,避免压桩及挤桩。
(3)桩位放样应采用不同方法二次核样。
桩身倾斜率应控制在:底桩倾斜率≤0.5%,其余桩倾斜率≤0.8%。
(4)桩间距小于3.5d(d:桩径)时,宜采用跳打,应控制每天打桩根数,同一区域内不宜超过12根桩,避免桩体上浮,桩身倾斜。
(5)施打时应保证桩锤、桩帽、桩身中心线在同一条直线上,保证打桩时不偏心受力。
(6)打底桩时应采用锤重或冷锤(不挂档位)施工,将底桩徐徐打入,调直桩身垂直度,遇地下障碍物及时清理后再重新施工。
(7)接桩时焊缝要连续饱满,焊渣要清除;焊接自然冷却时间应不少于1min,地下水位较高的应适当延长冷却时间,避免焊缝遇水如淬火易脆裂;对接后间隙要用不超过5mm钢片数填,保证打桩时桩顶不偏心受力;避免接头脱节。
2、质量关键要求(1)PC桩一般采用常压蒸汽养护,一般要经过28d才可以运输使用。
PHC桩一般脱模后进高压釜经10个大气压,180℃左右的高温高压蒸汽养护,从成形到运输使用的时间只需3~4d。
因此,可根据实际工程的需要选择管桩类型,保证预应力管桩强度达到设计强度的100%后才开始打桩。
(2)严格管桩生产制作及养护工艺,认真按标准检查管桩各项指标,符合要求的才能使用,避免因管桩制作及养护工艺不当,混凝土龄期不够,导致桩顶破碎以及桩身断裂。
(3)对照地质资料及按设计及规范要求合理选用施工机具,采用“重锤低击”的原则选用桩锤并控制打桩总锤击数,避免桩身混凝土产生疲劳破坏,桩身断裂。
(4)根据施工的管桩尺寸按要求制作桩帽及送桩器,避免因桩帽和送桩器尺寸不合要求使桩顶破碎及桩身断裂。
(5)管桩在运输、吊装及堆放过程中应正确叠放,轻起轻吊,避免使用前桩身就已经断裂,桩顶破碎。
(6)施工管桩时要保证桩体的垂直度,避免桩身倾斜;保证桩锤、桩帽、桩身中心线在同一条直线上,避免因打桩时的偏心受力导致桩顶破碎,桩身断裂。
三、施工工艺1、工艺流程2、操作工艺(1)测量定位根据设计图纸编制工程桩测量定位图,并保证轴线控制点不受打桩时振动和挤土的影响,保证控制点的准确性。
根据实际打桩线路图,按施工区域划分测量定位控制网,一般一个区域内根据每天施工进度放样10~20根桩位,在桩位中心点地面上打入一支φ6长约30~40cm的钢筋,并用红油漆等标示。
桩机移位后,应进行第二次核样,核样根据轴线控制网点所标示工程桩位坐标点(X、Y值),采用极坐标法进行核样,保证工程桩位偏差值小于10mm,并以工程桩位点中心,用白灰按桩径大小画一个圆圈,以方便插桩和对中。
工程桩在施工前,应根据施工桩长在匹配的工程桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩入土深度及记录每米沉桩锤击数。
(2)桩机就位为保证打桩机下地表土受力均匀,防止不均匀沉降,保证打桩机施工安全,采用厚度约2~3cm厚的钢板铺设在桩机履带板下,钢板宽度比桩机宽2m左右,保证桩机行走和打桩的稳定性。
桩机行走时,应将桩锤放置于桩架中下部以桩锤导向脚不伸出导杆末端为准。
根据打桩机桩架下端的角度计初调桩架的垂直度,并用线坠由桩帽中心点吊下与地上桩位点初对中。
(3)管桩起吊,对中和调直①管桩应由吊车将桩转运至打桩机导轨前,管桩单节长≤20m转运采用专用吊钩勾住两端内壁直接进行水平起吊,管桩单节长>20m 应采用四点吊法转运。
②管桩摆放平稳后,在距管桩端头0.21L处,将捆桩钢丝绳套牢,一端拴在打桩机的卷扬机主钩上,另一端钢丝绳挂在吊车主钩,打桩机主卷扬向上先提桩,吊车在后端辅助用力,使管桩与地面基本成45°~60°角向上提升,将管桩上口喂入桩帽内,将吊车一端钢丝绳松开取下,将管桩移至桩位中心。
③对中:管桩插入桩位中心后,先用桩锤自重将桩插入地下30~50cm,桩身稳定后,调正桩身、桩锤、桩帽的中心线重合,使之与打入方向成一直线。
④调直:用经纬仪(直桩)和角度计(斜桩)测定管桩垂直度和角度。
经纬仪应设置在不受打桩机移动和打桩作业影响的位置,保证两台经纬仪与导轨成正交方向进行测定,使插入地面时桩身的垂直度偏差不得大于0.5%。
(4)打桩①打第一节桩时必须采用桩锤自重或冷锤(不挂档位)将桩徐徐打入,直至管桩沉到某一深度不动为止,同时用仪器观察管桩的中心位置和角度,确认无误后,再转为正常施打,必要时,宜拔出重插,直至满足设计要求。
②正常打桩宜采用重锤低击,锤重根据设计图纸及地质钻探资料选择。
③打桩顺序应根据桩的密集程度及周围建(构)筑物的关系:a、若桩较密集且据周围建(构)筑物较远,施工场地开阔时宜从中间向四周进行。
b、若桩较密集场地狭长,两端距建(构)筑物较远时,宜从中间向两端进行。
c、若桩较密集且一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始,由近及远地进行。
d、根据桩入土深度,宜先长后短。
e、根据管桩规格,宜先大后小。
f、根据高层建筑塔楼(高层)与裙房(低层)的关系,宜先高后低。
(5)接桩①当管桩需接长时,接头个数不宜超过3个且尽量避免桩尖落在厚粘性土层中接桩。
②管桩接桩,采用焊接接桩,其入土部分桩段的桩头宜高出地面0.5~1.0m。
③下节桩的桩头处宜设导向箍以方便上节桩就位,接桩时上下节桩应保持顺直,中心线偏差不宜大于2mm,节点弯曲矢高不得大于1‰桩长。
④管桩对接前,上下端板表面应用钢丝刷清理干净,坡口处露出金属光泽,对接后,若上下桩接触面不密实,存有缝隙,可用厚度不超过5mm的钢片嵌填,达到饱满为止,并点焊牢固。
⑤焊接时宜由三个电焊工在成120°角的方向同时施焊,先在坡口圆周上对称点焊4~6点,待上下桩节固定后拆除导向箍再分层施焊,每层焊接厚度应均匀。
⑥焊接层数不得少于三层,采用普通交流焊机的手工焊接时第一层必须用φ3.2mm电焊条打底,确保根部焊透,第二层方可用粗电焊条(φ4mm或φ5mm)施焊;采用自动及半自动保护焊机的应按相应规程分层连续完成。
⑦焊接时必须将内层焊渣清理干净后再焊外一层,坡口槽的电焊必须满焊,电焊厚度宜高出坡口1mm,焊缝必须每层检查,焊缝应饱满连续,不宜有夹渣、气孔等缺陷,满足《钢结构工程施工质量验收规范》中二级焊缝的要求。
⑧焊接完成后,需自然冷却不少于1min后才可继续锤击,夏天施工时温度较高,可采用鼓风机送风,加速冷却,严禁用水冷却或焊好即打。
⑨对于抗拔及高承台桩,其接头焊缝外露部分应作防锈处理。
防锈处理可采用沥青漆涂刷,待焊缝稍冷却后开始涂刷,共涂刷两遍,每遍厚度约0.5mm,两遍涂刷间隔时间约为1min。
涂刷在桩接头铁件上下桩身5cm的范围内。
(6)送桩①根据设计桩长接桩完成并正常施打后,应根据设计及试打桩时确定的各项指标来控制是否采取送桩。
②送桩前应保证桩锤的导向脚不伸出导杆末端,管桩露出地面高度宜控制在0.3~0.5m。
③送桩前在送桩器上以米为单位,并按从下至上的顺序标明长度,由打桩机主卷扬吊钩采用单点吊法将送桩器喂入桩帽。
④在管桩顶部放置桩垫,厚薄均匀,将送桩器下口套在桩顶上,采用仪器调正桩锤、送桩器和桩三者的轴线在同一直线上。
⑤送桩完成后,应及时将空孔回填密实。
(7)检查验收①在桩帽侧壁用笔标示尺寸,以厘米为单位,高度宜为试桩标准制定最后每阵贯入度的4~5倍。
将经纬仪架设在不受打桩振动影响的位置上对管桩贯入度进行测量。
最后,用收锤回弹曲线测绘纸绘出管桩的回弹曲线,再从回弹曲线上量出最后三阵贯入度。
②当采用送桩时测试的贯入度应参考同一条件的桩不送桩时的最后贯入度予以修正。
③根据设计及试打桩标准确定的标高和最后三阵贯入度来确定可否成桩,满足要求后,做好记录,会同有关部门做好中间验收工作。
④实际控制成桩标准中的标高和最后三阵贯入度与设计及试桩标准出入较大时,应会同有关部门采取相应措施,研究解决后移至下一桩位。
⑤打桩过程中,遇下列情况之一应暂停打桩,及时会同有关部门解决:a、贯入度突变;b、桩头混凝土剥落、破碎、桩身出现裂缝;c、桩身突然倾斜、跑位;d、地面明显隆起,临桩上浮或位移过大;e、PC桩总锤击数超过2000,PHC桩总锤击数超过2500;f、桩身回弹曲线不规则。
(8)管桩基础工程验收程序①当桩顶设计标高与施工现场标高基本一致时,可待全部管桩施打完毕后一次性验收。
②当桩顶设计标高低于施工现场标高需要送桩时,在送桩前应进行质量评定;待全部管桩施工完毕并开挖到设计标高后,再进行竣工验收,绘制打桩工程竣工图。
四、施工质量标准1、施工前应检查进入现场的成品桩,接桩用电焊条等产品质量。
2、施工过程中应检查桩的贯入度情况、桩顶完整状况、电焊接桩质量、桩体垂直度、电焊后的停歇时间。
重要工程应对电焊接头做10%的焊缝探伤检查。
3、施工结束后,应作桩体质量检验及承载力检验。
4、先张法预应力管桩的质量检验应符合下页表的规定。
预应力管桩质量检验标准五、常见问题及处理方法预应力管桩施工即打即隐蔽的工程,出现问题无法在施工完成之后再进行整改,只能采取补桩等措施补救,因此,必须在施工过程中严格控制质量,每一步骤都要按照标准严格进行。
1、桩体倾斜产生原因:(1)施打前未按要求双向校核垂直度。
(2)遇有地下障碍物。
(3)场地不平整,桩机底盘不稳固水平。
防治措施:(1)施打前,应按要求在桩机的正方和垂直的管桩侧面双向架设经纬仪或线坠,垂直度满足要求(小于0.5%L)后方可起锤,打入约1m左右再用仪器校核一次桩的中心位置和垂直度,确认无误后方可正常施打。
