广联达钢筋图形软件使用中问题解决汇总
广联达钢筋和图形算量易错点总结

广联达钢筋和图形算量易错点总结一、新建工程易错点1、选错计算规则2、损耗模板选错3、报表类别—〉选河南20084、结构类型、设防烈度、抗震等级、檐高输入错误。
—>建施、结施不同的需要沟通5、比重设置:统一>通常是把6个的钢筋比重改成6.5的钢筋比重。
6、计算未统一。
计算设置:①、箍筋计算方式(向上取整+1\四舍五入+1)对量时需要统一②、柱纵筋伸入基础锚固形式③、剪力墙中暗梁④、梁中(次梁加筋、起始箍筋距边界距离)⑤、板(分布钢筋可选所有的分布筋相同或砼一板厚的分布筋相同)⑥、基础中(独立基础边长≥设定值时受力钢筋加密)⑦、砌体结构中构造柱加密长度(按图纸修改)⑧、节点设置中:1.1板中斜板节点详图1.2柱中外侧纵筋1.3剪力墙:拉筋(双向布置\梅花布置)楼层设置:层高设置、砼标号设置、保护层厚、抗震等级(每层都需要修改,当都一致时,可以复制到其他楼层)二、新建楼层易错点:1、未设置首层结构标高2、未分别对每一楼层设置,其砼标号、锚固、搭接及保护层三、轴网定义易错点:1、方法不恰当、定义速度慢2、误输入轴间距、且不知道核查3、思考:轴网定义错误之后,如何弥补?四、柱操作易错点:1、柱定义技巧不能灵活运用(用柱表?还是一根一根定义?)2、异性截面柱定义时,不知道网格间距能灵活输入。
3、不知道“全部纵筋”、“脚筋”、“B边一侧中部筋”的关系4、忘记输入箍筋支数5、画柱常用按钮:F3\F4\Ctrl+左键\查改标注\单对齐\移动\旋转\镜像\复制等等6、对图纸整体把握上有欠缺、忽视偏心柱7、忽略对边角柱的判断8、思考:柱子如何起名?起名的意义在哪里?批量选择替换功能是否用熟练了?五、剪力墙、暗柱操作易错点:1、暗柱的定义不能灵活应用参数输入法与异性截面输入法2、剪力墙定义时,忽略“(2)10@200中”“(2 )”的问题3、画剪力墙时要覆盖暗柱的问题,剪力墙与暗柱的位置关系4、画剪力墙时墙体的偏心问题,注意单对齐功能的应用5、对图纸整体把握上有欠缺、忽视偏心墙6、思考:剪力墙(暗柱)如何起名?起名的意义在哪里?批量选择替换功能是否用熟练了?六、梁操作易错点:1、反建构件时,用了不同截面的反建,造成混乱。
广联达钢筋常见问题

钢筋常见问题整理墙柱1.【问题描述】剪力墙上柱节点适用情况【业务背景】用户本层是暗柱,下面一层没有暗柱,但是在下层同一位置有剪力墙,但是修改了剪力墙上柱节点后没有生效。
【解决方法】:剪力墙上柱节点只适用于框架柱,暗柱的话是按变截面无节点构造下插计算。
2.【问题描述】剪力墙拉筋在遇基础构建的计算【解决方法】剪力墙拉筋计算在基础以上与埋设到基础构建范围内的计算时有差别的:a.剪力墙下没有基础时,拉筋计算为剪力墙的面积除以拉筋的间距*间距,需要扣减暗柱的尺寸;b.剪力墙下有基础时,非基础高度范围内的墙中的拉筋还是面积/间距*间距,在基础高度范围内的墙体,为基础范围内的水平钢筋的排数*(剪力墙长度/间距),都需要扣减暗柱的尺寸;c.剪力墙整个埋在基础中,例如剪力墙顶标高<筏板顶标高,剪力墙底标高>=筏板底标高,此时的拉筋计算为基础范围内的水平钢筋的排数*(剪力墙的实际长度/间距),此时没有扣减暗柱的尺寸。
3. 【问题描述】连梁的两边是暗柱,在暗柱的范围内要求连梁直锚,而且要在锚固的区域内按照间距计算箍筋根数,该怎么设置?【解决方法】:(1)在节点设置的洞口连梁锚固节点里面选择节点三,(2)然后在计算设置里面把连梁在暗柱内是否计算箍筋改为是,(3)在属性中把是否为顶层连梁改为是,就可以实现。

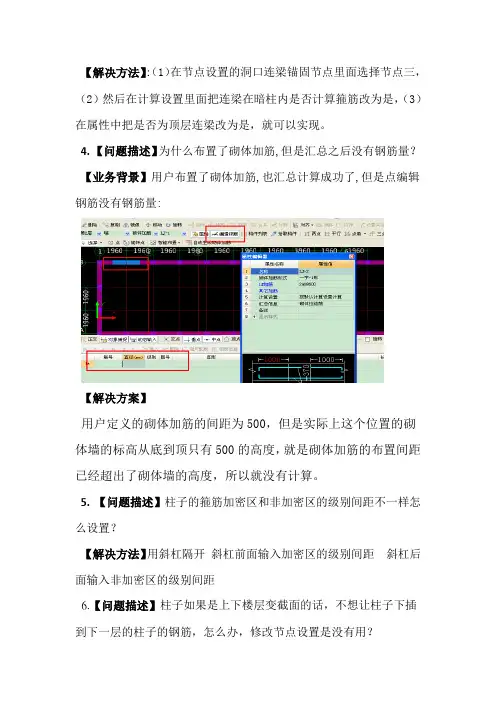

4. 【问题描述】为什么布置了砌体加筋,但是汇总之后没有钢筋量?【业务背景】用户布置了砌体加筋,也汇总计算成功了,但是点编辑钢筋没有钢筋量:【解决方案】用户定义的砌体加筋的间距为500,但是实际上这个位置的砌体墙的标高从底到顶只有500的高度,就是砌体加筋的布置间距已经超出了砌体墙的高度,所以就没有计算。
5. 【问题描述】柱子的箍筋加密区和非加密区的级别间距不一样怎么设置?【解决方法】用斜杠隔开斜杠前面输入加密区的级别间距斜杠后面输入非加密区的级别间距6.【问题描述】柱子如果是上下楼层变截面的话,不想让柱子下插到下一层的柱子的钢筋,怎么办,修改节点设置是没有用?【业务背景】:用户改了本层的节点设置没有起作用【解决方案】算了插筋,修改了节点是没有用的,这个要修改下一层的相对应的柱子节点设置才可以!软件就不在算插筋了!7. 【问题描述】:4层和5层层高一样,柱子属性一样的,但是箍筋根数一个计算29个,一个计算35个?【业务背景】:用户工程4层和5层层高是一样的,柱子的属性也是一样的,但是柱子的箍筋根数不一样,根数计算公式点开发现搭接区的箍筋间距一个是5*12,另一个是5*16,?【解决方法】:4层柱子直筋是12,3层的柱子纵筋是16,3 层柱与4层柱子钢筋搭接了,所以搭接区箍筋间距是(5*d,100)取小值,d取的是两层中较大直径16.8、【问题描述】:客户的工程里面二层的框架柱,同一个名称和钢筋信息,有的是露出柱子一段长度,有的纵筋还没有升到柱顶,客户对这个很不理解。
广联达软件疑难解答

广联达疑难问题解答1、GGJ10.0中,很多用户在处理短肢剪力墙的时候,通常不绘制墙洞,而是自己在墙洞位置直接绘制连梁。
这种绘图方式虽然非常快捷方便,但在钢筋计算时,却是不准确的。
因为对于这种结构形式,连梁通常会比较高,在实际施工过程中,连梁的位置仍然要设置墙水平筋,即墙水平方向的钢筋贯通通过连梁,如果按上述绘制形式,软件就漏计算了连梁处墙水平筋,那么处理连梁的钢筋才能计算正确呢?答:在连梁的属性里输入侧面纵筋信息,侧面纵筋信息的钢筋直径同墙水平筋,根数根据连梁的高度计算出来。
2、GGJ10.0中,图纸上给出剪力墙的拉筋信息为:¢8@600×600,要求拉筋梅花状布置,在软件中如何输入?答:软件中输入间距时,只需将水平间距不变,垂直间距除以2即可,如:¢8@600×300。
3、GGJ10.0中,有好些工程,到顶层以后,框架柱有突出屋面的造型,柱高只有1米多,如果单建一层,画上柱子,汇总时老提示错误,软件怎么处理?答:把顶层柱子删除,把下层柱子高度修改为两层的高度就行了。
4、GGJ10.0,有些工程基础层较浅,算柱子插筋的时候,就会要求基础层不设置插筋,一直通到基础层的上一层位置截断,在软件该如何处理?答:软件是这样处理的,在基础的上一层绘制柱图元,选中柱子—右键【构件属性编辑器】—【其它属性】—将柱的底标高调至基础底,插筋构造调整为"纵筋锚固",在基础层不用再绘制柱,即可达到上述要求。
5、GGJ10.0中,工程结构为剪力墙结构,短肢剪力墙非常多,而且很多墙另一端没有在轴线的交点位置,软件中用什么功能可以快速的绘制这种短肢剪力墙?答:【点加长度】——“点墙的起点位置”——“点墙的终点方向任一交点”——“输入墙的长度”。
6、GGJ10.0中,框剪结构,连梁中的构造腰筋该如何设置?连梁两侧剪力墙的水平纵筋是不是贯通的,若是贯通的,那么在侧面钢筋里是否输入剪力墙的水平纵筋?答:当连梁的侧面钢筋与墙的水平钢筋不同时,需要在连梁的【构件属性编辑】—【其它属性】—【侧面纵筋】—输入腰筋信息,这样剪力墙的水平钢筋遇到连梁时就会自动断开;如果连梁的侧面钢筋与墙的水平钢筋相同时,我们不需要定义连梁侧面钢筋,软件默认剪力墙的水平钢筋是贯通穿过连梁的。
广联达钢筋图形软件使用中问题解决汇总

钢筋部10月份常见问题总结目录钢筋部10月份常见问题总结 (1)墙柱部分 (4)1【问题描述】:柱子的其他钢筋中输入了节点区箍筋,但是最后没有出量? (4)2【问题描述】在板和墙相交的地方设置两道水平加强筋,不知道在软件里边可不可以直接处理。
(4)3【问题描述】填充墙、承重墙、框架间填充墙的区别是什么? (5)4【问题描述】:基础层3轴和5轴的剪力墙设置都是一样的,而且周围柱子也是一样的,但是两道剪力墙的钢筋量对应不上? (5)5【问题描述】:两个工程中首层5轴的砌体墙设置都是一样的,但是钢筋量怎么对应不上? (7)6 【.问题描述】:柱子没有计算搭接区的箍筋,也没有区分加密,非加密,搭接形式选的是绑扎,但是没有按设置的计算?(如下图)。
(9)7【问题描述】柱子是框架柱,工程中规定剪力墙遇框架柱时内外侧钢筋弯折600mm,在软件中如何设置? (9)8【问题描述】布置洞口时提示位置非法 (10)9【问题描述】:用户在中间层的剪力墙要求在当前层锚固,而且锚固长度是从板顶开始锚固的,怎么设置? (10)10【问题描述】汇总工程,切换到基础层查看构造柱钢筋,构造柱在基础层没有算箍筋,(删除圈梁才会计算) (11)11【问题描述】柱子的钢筋要伸入到桩里面怎么设置 (11)12【问题描述】柱类型中边柱-B边和边柱-H边是什么意思,对算量有什么影响 1213【问题描述】柱子和梁是相交的,但是计算柱子纵筋时发现没有扣掉节点高,直接用层高扣掉下层漏出长度计算? (12)14【问题描述】楼梯的弯折长度设计与图集要求不一致如何处理? (12)15【问题描述】柱子的净高度/柱大边长>=4时全高加密,软件会自动判断吗? (12)16【问题描述】:首层层高是3米,柱的纵筋计算描述也对,可为什么公式里层高是2.5米? (13)17【问题描述】:用户在节点区箍筋里面输入了C12@100,但是软件没有计算节点区的箍筋 (13)18【问题描述】:同一位置的两个框架柱的底标高调到基础底和基础顶,汇总计算后搭接个数为什么是不同的? (14)19【问题描述】:基础层的构造柱在计算设置里面已经设置了箍筋信息,但汇总计算之后,没有算箍筋根数? (16)20【问题描述】客户的剪力墙被暗柱整个都包住了计算出来的剪力墙却还有水平钢筋的量 (17)21【问题描述】柱子在节点区为什么没有计算箍筋呢? (17)22【问题描述】:工程打开后,在绘图界面软件就关闭,剪力墙里面有坏图元,但是无法选中, (18)梁板部分 (18)1【问题描述】:单板布置好钢筋后再合并成一大块斜板,跟先合并成斜板再单独布置钢筋量一样吗 (18)2【问题描述】:在GGJ2009软件中,绘图界面跟报表里梁的量不一致,单构件输入里面没有 (19)3【问题描述】:柱子上面有柱帽,柱帽顶标高是柱高减去梁高,梁加腋从柱帽边开始加腋怎么处理? (20)4【问题描述】GGJ2009-输入梁的原位标注的时候,为什么有的时候跨号是0,有的时候跨号是1? (21)5【问题描述】圆锥形板的钢筋计算 (21)6【问题描述】框架梁节点设置的最后一项,纵向钢筋弯钩与机械锚固形式设置了两侧贴焊锚固,说是锚固长度统计到报表里,怎么在报表里面看不见量? (23)7【问题描述】板的负筋是一级钢筋的时候怎么没有计算弯钩的值? (23)8【问题描述】过梁在什么时候扣减,什么时候不扣减? (24)9【问题描述】用户的工程两边是对称的,所以绘制完右边的板受力筋然后镜像到左边位置的板上,两边是相同的底筋和面筋,用查看布筋情况查看两边应该是显示一样的,白色网格显示,结果用查看布筋情况两边不一样,自己布置的那边显示蓝色网格状,为什么? (24)10【问题描述】悬挑梁是变截面的,悬梁出来的这一跨比跨内尺寸大,悬挑梁下部钢筋为什么锚入柱子里12*d?来源于图集那一页? (25)11【问题描述】用平齐板顶功能让梁随着板的标高来走,结果这个梁的两边是对称的,一边可以,另外一边有一段梁就悬在板上面,为什么? (26)12【问题描述】:1.布置板受力筋时,【XY向】不能用了,其他【水平筋】、【垂直筋】等功能都能正常使用,新建工程没有这个问题 (27)13【问题描述】:GGJ2009-框架梁的支座负筋图纸已经给出具体的长度,怎么在软件中实现,必须编辑钢筋修改吗? (28)14【问题描述】:在计算设置中修改分布钢筋配置选(择同一板厚分布钢筋相同),负筋属性中没有变化? (28)15【问题描述】板的受力筋在布置的时候布置的是一种型号的钢筋,但是在编辑钢筋里面显示的是两种或以上的钢筋,并且长度都不一样 (29)16【问题描述】板分割时报错提示: (30)17【问题描述】板用点画画不上去,提示不封闭 (30)18【问题描述】剪力墙在基础层垂直钢筋没有伸到筏板里面,水平筋有断开? . 30 19【问题描述】主次梁相交处自动生成吊筋无法生成? (30)20【问题描述】用平齐板顶的功能柱墙梁的标高没变 (31)21【问题描述】汇总提示图形顶点个数不够 (31)22【问题描述】梁和圈梁可以重叠布置吗?钢筋怎么计算 (31)23【问题描述】:用户发现布置上板的马凳筋之后计算完马凳筋没有出量,问原因? (31)24【问题描述】:非框架梁两边支座是剪力墙,输入支座钢筋后,汇总计算,编辑钢筋里面支座钢筋怎么按1/5计算了? (31)25【问题描述】窗台上有一道水平方向的窗台线,是用框架梁绘制的,但是梁预制的只伸入支座80mm.修改节点设置不起作用,是为什么? (31)26【业务背景】在圈梁里已经输入了L形放射箍筋,但是在编辑钢筋里,没有给计算。
多年来广联达软件使用中遇到的问题汇总

多年来广联达软件使用中遇到的问题汇总钢筋计算时的一点小常识:1、在钢筋软件中,用( A )表示一级钢,用( B )表示二级钢,用(C)表示三级钢,用(D)表示新三级钢,用(L )表示冷轧带肋钢筋,用( N )表示冷轧扭钢2、工程的抗震等级是由(设防烈度)、(结构类型)、(檐高)决定的。
3、抗震等级对钢筋计算的(锚固)、(搭接)、(加密区范围)三方面有影响。
4、钢筋10.0里计算设置中可对(计算设置)、(节点设置)、箍筋设置、搭接设置、箍筋公式五方面按实际工程需要进行调整5、工程中,梁的支座是(柱),板的支座是(梁),柱是以(基础)为支座。
(一)绘图前的三项准备工作:1、分图纸:把图纸分为:总说明、基础、框架柱、墙和暗柱配筋、连梁配筋、梁配筋、板配筋、结构平面图、零星(楼梯节点等)九大部分,对构件来说,这9部分是独立的。
2、分析绘图先后顺序:首先根据总说明建立工程,把基础放在第一种构件绘图,而后是裙房部分框架柱,可以使用柱表功能。
再做墙和约束边缘构件配筋,因为墙会是梁的支座。
再下来是连梁配筋,因为连梁会是次梁的支座,所以连梁放在梁的前面。
接下来是主梁、次梁。
绘制完上述的构件后,板和板配筋就很方便了,利用点式画法或自动生成最小板,很快可以把板绘制完,再配板钢筋。
最后算楼梯等零星。
3、建立楼层关系表:在广联达软件中,层的概念很重要,掌握了层,软件就用得差不多了,把建筑里的构件分为水平构件和竖向构件,水平构件分为梁、板,竖向构件为剪力墙和柱。
尽量用层来控制竖向构件,非到万不得以不要用输标高来控制竖向构件。
我在画图之前建立一张楼层关系表,根据此表在软件中建立楼层,按总说明在此表中标上构件砼标号,在钢筋软件里很快可以把钢筋的锚固和搭接调好。
此表放在电脑前,可以在汇图时随时清楚的看到自己算在哪层,因为图纸上有些构件是按层来标示的,有些是按标高来标示的,有了这张楼层关系表,计算时很方便,不用来回推算。
(二)钢筋工程基本思路和图形工程基本思路1、钢筋工程基本思路:在计算钢筋工程量时,首先建立轴网,因为该工程轴网有两部分组成,所以首先找准两部分轴网的交点是正确建立轴网的关键。
广联达图形软件中遇到的报错全解

1.钢筋工程导入图形软件报错提示:键[***]对应节点已存在。
【解决方案】程序内部原因是图形算量工程中与钢筋互导的数据文件错误(在导入构件选择列表就可以看出);一般与工程升级有关计算规则中保存的与钢筋互导的字典表升级失败。
具体操作方法:解决的方法主要有两个,导出GCL和合并工程。
打开问题工程使用【导出GCL工程】功能,将工程重新导出。
导出的目的是替换了升级失败的规则字典文件,因此不需要重新选择规则和库,直接按照程序默认的提示操作即可。
合并工程的目的也是更新一下规则,需要新建一个与问题工程相同版本和规则的图形工程。
2.图形算量软件打开进度条到1/3时,软件自动关闭或是屏幕灰显或是如图所示报错,但是工程在其他电脑上可以正常打开。
【解决方案】a.调硬件加速:XP系统右键属性设置高级疑难解答将硬件加速调为无;b.在调硬件加速还打不开的时候,原因是因为在安装计价程序的时候未退出图形算量程序,导致定额库文件写入失败。
重新安装计价程序(实际上安装的是定额库)即可。
3.安装软件后提示:无法定位程序输入点EncodePo:nter 于动态链接库 KERNEL32.dll上。
【解决办法】卸载重新安装软件,卸载完后需要删除三处文件夹a.装目录下的文件,默认路径为:C:\Program Files\Grandsoft,删除其中的GCL文件夹;如图b.文件目录下的文件:路径为:C:\Documents and Settings\AllUsers\Documents\GrandSoft,删除其中的GCL文件夹;如图c.注册表中的GCL目录:在开始的运行中输入regedit,确定进入注册表;4.打开软件时提示配置文件非法。
【解决方案】程序被病毒损坏,或程序某文件损坏,杀毒或卸载重新安装程序。
5.工程汇总计算提示“汇总计算失败”。
【解决方案】a.把保留未选楼层上次计算结果的对勾去掉。
b.以压缩包的形式打开,删除除GSP之外的文件。
广联达钢筋软件常见问题

钢筋常见问题1、斜屋面屋脊的负筋怎么布置?布置在屋脊上它会自动沿斜屋面弯折2、箍筋间距不同怎么输入?在间距之间用“/”隔开,例:A10@100/200。
另外柱子中外侧箍筋与内侧箍筋直径不同时用“+”连接,外侧的在前面3、梁的单加钢筋腋怎么输入在梁的平法表格里面输入:根数+级别+直径4、在打开软件时报错“Aceess···read···”点击“我的电脑”——属性——设置——更改盘的虚拟内存5、钢筋汇总完成后提示钢筋长度超构件自身长度2倍怎么处理?在工具—选项—其他把校验钢筋长度值勾去掉6、在钢筋里面怎么调整梁的方向?在梁平法表格里面点击“调换起始跨”即可7、新GGJ2013打开旧2013做的工程保存后出现了两个相同文件(一个是后缀名只含有我们保存当天的日期且为灰色日期,一个是在原来老文件保存灰色日期的后面多了一个现在我们保存日期且为黑体)删除有黑色字体的工程即可(如果我们没有删除,在下次打开带黑色日期的工程保存后他又会多出一个工程)主要是由于用户之前用的是低版本的2013现在使用高版本的2013打开,软件会自动进行文件备份,多出的那些文件就是升级后产生的备份文件。
8、条形基础分布筋净长的计算不对`条形基础两头无相交条基时根据06G101-6(58,59页)分布筋净长应减除一端长为条基宽度的值;当条基端头有相交时一边条基分布筋净长通算但另一边条基的分布筋的净长应算到上一边的内侧(但软件把搭接的150也加入净长中去了,但没有影响钢筋总长度,只是软件的计算式表达方式不太对)9、板负筋按梁布置时出错板负筋按梁布置时,可能布置在某一跨也可能布置在了这颗梁的全部跨所以建议大家在布置负筋时尽量不要使用按梁布置板负筋,建议使用画线布置10、在使用“平齐板顶”这个功能时梁标高没有发生(梁两侧都有板但一侧斜,另一侧没有斜)由于梁另一侧板没有定义成斜板所以软件在识别时梁没有跟斜板平齐11、用户在新建工程时选择按中轴线计算,但是在绘图输入里面发现还是按外皮计算的,为什么?在2013如果我们选择按中轴线计算钢筋量时在编辑钢筋时箍筋还是按外皮计算时的计算式,但实际在报表中(钢筋明细表中)发现它已经是按中轴线计算的12、剪力墙内外侧钢筋直径不一样的时候怎样处理左右侧不同配筋形式:(1)B14@100+(1)B12@100;不同排数的钢筋信息用“+”连接;当用“+”连接时则表示钢筋从左侧到右侧的顺序布置。
[整理]广联达常见问题集-钢筋
![[整理]广联达常见问题集-钢筋](https://img.taocdn.com/s3/m/76cf1344f242336c1fb95e1b.png)
1、连梁暗撑长度计算公式。
2、工程名称为11#酒店2014的工程-2层ID号为1805的暗柱和另外一个工程此位置的暗柱,编辑钢筋里的搭接个数计算不一样?一个都是计算一个接头,另外个工程有些计算两个接头(黄鸽--北原11#酒店- 副本,11#酒店2014)看搭接设置,计算两个接头的是因为把定尺长度改为6米了,钢筋长度超过了六米,所以计算一个接头3、GGJ2013钢筋软件版本为1260,软件在汇总计算时报错如下表,解决:因为后浇带其他加强筋中的属性参数不完整导致的,删除其他钢筋重新定义4、工程打开后点到报表预览的界面都是空白的:解决:因为用户在工程信息中将报表类别改为了数字5、汇总计算之后基础层的筏板基础提示错误:筏板输入了让马凳筋,但是没有计算出量,查看计算设置和节点设置没有任何设置。
都是默认的,?解决:点开筏板基础的属性,在属性中马凳筋参数图中设置的参数单位以m输入的,软件默认的单位是毫米,所以出错,修改数值即可6、柱子在基础锚固区不计算箍筋?解决:框架柱在基础锚固区截面编辑是:“是”的状态下不计算锚固区的箍筋7、问题描述:汇总计算报错,如下图。
解决方法:删除临时文件,路径如下图,grandsoft文件夹下的都为临时文件。
8、问题描述问题描述:打开工程提示:原因:低版本用高版本打开,在升级时图元丢失,错误构件软件删除。
解决方案ctrl+f查找ID为19905的构件删除重新画,在画图电脑上找相应的备份文件。
9、问题描述:汇总计算后提示:问题分析:工程太大造成的,如果楼层较高分楼层汇总构件较多,分构件汇总。
10、软件柱属性中[插筋构造]一栏,有设置插筋与纵筋锚固两个选项,计算钢筋时有什么区别?在一些实际工程中,当发生柱变截面、墙上柱、梁上柱,在变截面位置或柱生根部位,设计图纸按照“钢筋宜少接头”等原则,要求纵筋直接下插进行锚固,此时使用“纵筋锚固”选择【设置插筋】时,插筋和纵筋分开计算选项为【纵筋锚固】时,插筋、纵筋连接计算11、剪力墙结构中中门窗洞口的连梁到顶层应注意的问题?楼层连梁与顶层连梁构造区别12、汇总计算提示这个错误,但是发现梁都全部标注了原位钢筋,怎么还是有这个提示呢?根本原因其实还是有梁存在没有标注原位钢筋,只有因为碎梁存在,而且大多数都是藏在梁内,或端头内,看不到而已,只要点是,进行调整,软件自动定位,放大看就清楚了,直接删除掉碎梁就可以了。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋部10月份常见问题总结目录钢筋部10月份常见问题总结 (1)墙柱部分 (4)1【问题描述】:柱子的其他钢筋中输入了节点区箍筋,但是最后没有出量? (4)2【问题描述】在板和墙相交的地方设置两道水平加强筋,不知道在软件里边可不可以直接处理。
(4)3【问题描述】填充墙、承重墙、框架间填充墙的区别是什么? (5)4【问题描述】:基础层3轴和5轴的剪力墙设置都是一样的,而且周围柱子也是一样的,但是两道剪力墙的钢筋量对应不上? (5)5【问题描述】:两个工程中首层5轴的砌体墙设置都是一样的,但是钢筋量怎么对应不上? (7)6 【.问题描述】:柱子没有计算搭接区的箍筋,也没有区分加密,非加密,搭接形式选的是绑扎,但是没有按设置的计算?(如下图)。
(9)7【问题描述】柱子是框架柱,工程中规定剪力墙遇框架柱时内外侧钢筋弯折600mm,在软件中如何设置? (9)8【问题描述】布置洞口时提示位置非法 (10)9【问题描述】:用户在中间层的剪力墙要求在当前层锚固,而且锚固长度是从板顶开始锚固的,怎么设置? (10)10【问题描述】汇总工程,切换到基础层查看构造柱钢筋,构造柱在基础层没有算箍筋,(删除圈梁才会计算) (11)11【问题描述】柱子的钢筋要伸入到桩里面怎么设置 (11)12【问题描述】柱类型中边柱-B边和边柱-H边是什么意思,对算量有什么影响 1213【问题描述】柱子和梁是相交的,但是计算柱子纵筋时发现没有扣掉节点高,直接用层高扣掉下层漏出长度计算? (12)14【问题描述】楼梯的弯折长度设计与图集要求不一致如何处理? (12)15【问题描述】柱子的净高度/柱大边长>=4时全高加密,软件会自动判断吗? (12)16【问题描述】:首层层高是3米,柱的纵筋计算描述也对,可为什么公式里层高是2.5米? (13)17【问题描述】:用户在节点区箍筋里面输入了C12@100,但是软件没有计算节点区的箍筋 (13)18【问题描述】:同一位置的两个框架柱的底标高调到基础底和基础顶,汇总计算后搭接个数为什么是不同的? (14)19【问题描述】:基础层的构造柱在计算设置里面已经设置了箍筋信息,但汇总计算之后,没有算箍筋根数? (16)20【问题描述】客户的剪力墙被暗柱整个都包住了计算出来的剪力墙却还有水平钢筋的量 (17)21【问题描述】柱子在节点区为什么没有计算箍筋呢? (17)22【问题描述】:工程打开后,在绘图界面软件就关闭,剪力墙里面有坏图元,但是无法选中, (18)梁板部分 (18)1【问题描述】:单板布置好钢筋后再合并成一大块斜板,跟先合并成斜板再单独布置钢筋量一样吗 (18)2【问题描述】:在GGJ2009软件中,绘图界面跟报表里梁的量不一致,单构件输入里面没有 (19)3【问题描述】:柱子上面有柱帽,柱帽顶标高是柱高减去梁高,梁加腋从柱帽边开始加腋怎么处理? (20)4【问题描述】GGJ2009-输入梁的原位标注的时候,为什么有的时候跨号是0,有的时候跨号是1? (21)5【问题描述】圆锥形板的钢筋计算 (21)6【问题描述】框架梁节点设置的最后一项,纵向钢筋弯钩与机械锚固形式设置了两侧贴焊锚固,说是锚固长度统计到报表里,怎么在报表里面看不见量? (23)7【问题描述】板的负筋是一级钢筋的时候怎么没有计算弯钩的值? (23)8【问题描述】过梁在什么时候扣减,什么时候不扣减? (24)9【问题描述】用户的工程两边是对称的,所以绘制完右边的板受力筋然后镜像到左边位置的板上,两边是相同的底筋和面筋,用查看布筋情况查看两边应该是显示一样的,白色网格显示,结果用查看布筋情况两边不一样,自己布置的那边显示蓝色网格状,为什么? (24)10【问题描述】悬挑梁是变截面的,悬梁出来的这一跨比跨内尺寸大,悬挑梁下部钢筋为什么锚入柱子里12*d?来源于图集那一页? (25)11【问题描述】用平齐板顶功能让梁随着板的标高来走,结果这个梁的两边是对称的,一边可以,另外一边有一段梁就悬在板上面,为什么? (26)12【问题描述】:1.布置板受力筋时,【XY向】不能用了,其他【水平筋】、【垂直筋】等功能都能正常使用,新建工程没有这个问题 (27)13【问题描述】:GGJ2009-框架梁的支座负筋图纸已经给出具体的长度,怎么在软件中实现,必须编辑钢筋修改吗? (28)14【问题描述】:在计算设置中修改分布钢筋配置选(择同一板厚分布钢筋相同),负筋属性中没有变化? (28)15【问题描述】板的受力筋在布置的时候布置的是一种型号的钢筋,但是在编辑钢筋里面显示的是两种或以上的钢筋,并且长度都不一样 (29)16【问题描述】板分割时报错提示: (30)17【问题描述】板用点画画不上去,提示不封闭 (30)18【问题描述】剪力墙在基础层垂直钢筋没有伸到筏板里面,水平筋有断开? . 30 19【问题描述】主次梁相交处自动生成吊筋无法生成? (30)20【问题描述】用平齐板顶的功能柱墙梁的标高没变 (31)21【问题描述】汇总提示图形顶点个数不够 (31)22【问题描述】梁和圈梁可以重叠布置吗?钢筋怎么计算 (31)23【问题描述】:用户发现布置上板的马凳筋之后计算完马凳筋没有出量,问原因? (31)24【问题描述】:非框架梁两边支座是剪力墙,输入支座钢筋后,汇总计算,编辑钢筋里面支座钢筋怎么按1/5计算了? (31)25【问题描述】窗台上有一道水平方向的窗台线,是用框架梁绘制的,但是梁预制的只伸入支座80mm.修改节点设置不起作用,是为什么? (31)26【业务背景】在圈梁里已经输入了L形放射箍筋,但是在编辑钢筋里,没有给计算。
(33)27【问题描述】梁一端以柱为支座另一点以梁为支座,以梁为支座的一端需要加密在哪设置? (34)基础部分 (34)1【问题描述】:筏板钢筋有外伸和无外伸构造,面筋底筋如何计算? (34)2【问题描述】:基础梁有外伸和无外伸结构时,面筋和底筋的锚固关系式什么样子? (35)3【问题描述】:在基础层布置筏板,用的是“点”,老提示不能再非封闭区域布置,但是就是同一个构件围城的一个封闭区域,用现浇板就可以布置,筏板就不能布置 (36)4【问题描述】:桩承台的高度是1000,侧面受力筋信息是B12@100,软件只计算了2根钢筋呀? (37)5【问题描述】筏板底筋没有按计算设置第41项计算 (38)CAD识别 (38)1【问题描述】基础梁的吊筋怎么识别? (38)报表问题 (38)1【问题描述】:在钢筋2009中,选择了损耗模板,最后在报表中如何体现? (38)2【问题描述】:为什么报表中钢筋明细表和构件汇总信息明细表的钢筋量对不上 (39)其他 (39)1【问题描述】切换楼层提示 (39)2【问题描述】:用户说他现在有两个工程,他想把其中一个工程中的某一层的梁复制到另一个工程中去,如何操作? (39)3【问题描述】软件中的钢筋比重为什么与设计规范中不同?钢筋比重值结构设计规范中为三位小数,软件中的数值是如何得来的呢? (40)4【问题描述】在楼层设置中调整构件的锚固搭接值,绘图输入界面属性不随之连动变化。
(41)5【问题描述】:客户在单构件里定义构件的时候把构建位置定义错了,比如把板的放射筋定义在柱子里面了,那怎么挪到板里面 (41)6【问题描述】:智能布置过梁时,按照门窗洞口宽度输入时0~1000时提示【请输入0-30000的整数】,可是检查了输入数据是没有问题的 (42)7【问题描述】:升级了钢筋2013,用户想打开以前2009的工程打不开怎么办 .. 42 报错问题 (43)1【问题描述】钢筋工程导入图形工程中提示INF is not a valid floating point value ,其他钢筋工程正常,就这一个钢筋工程提示。
(43)2【问题描述】工程打开的时候提示 (43)3 【问题描述】:汇总计算提示暗撑超界? (44)4【问题描述】:钢筋软件,新建工程到最后一步时提示:stream write error? (44)5【问题描述】客户的工程点击报表会报错 (44)对量软件 (45)1【问题描述】使用钢筋对量软件时,对比计算后,定位到GGJ去修改计算,然后刷新为什么没有变化呢? (45)墙柱部分1【问题描述】:柱子的其他钢筋中输入了节点区箍筋,但是最后没有出量?【解决方法】:看一下有没有绘制梁。
还有结构类型,只有有了支座,存在了节点区,软件才会去判断到底有没有节点以及它的核心区的箍筋2【问题描述】在板和墙相交的地方设置两道水平加强筋,不知道在软件里边可不可以直接处理。
【解决思路及方法】(1)通过用户的描述可以得出,这两道加强筋的所在的位置以及作用,是可以通过设置剪力墙的压墙筋变通处理,最终实现的效果是一样的。
在剪力墙的定义界面,点开其他属性,在压墙筋里直接输入钢筋信息,如下图。
(2)若是用户想要在板的界面增加这样的加强筋,可以用板受力筋,自定义范围绘制出来,也是可以实现的。
3【问题描述】填充墙、承重墙、框架间填充墙的区别是什么?【业务背景】用户在工程中分不清楚这几种墙之间区别,定义的时候区分不清楚【解决方法】填充墙:不为板的支座,可与剪力墙重叠绘制,可用于剪力墙上施工洞的绘制,并且作为连梁智能布置的对象。
框架间填充墙:不为板的支座,不能与剪力墙重叠绘制,且不作为连梁智能布置的对象。
承重墙:可作为承重构件绘制,可作为板的支座。
4【问题描述】:基础层3轴和5轴的剪力墙设置都是一样的,而且周围柱子也是一样的,但是两道剪力墙的钢筋量对应不上?【分析解答】:看用户的工程时,剪力墙的相关设置项都是一样的,而且端头的暗柱也是一样的,没有存在差异,最后分析编辑钢筋里的计算,发现在插筋计算的时候,两道墙的插筋取的净长不一样,就由此分析,找到基础构件中两个位置的基础梁高度不一样,一个是1200,一个是1300,导致了插筋计算不一样,还有水平钢筋布置的根数也不一样,一个是2根,一个是4根,由此就检查出了原因所在,基础梁的高度不同【解决方案】把基础梁的高度改成一样的两道墙的钢筋量就对应上了。
的,但是钢筋量怎么对应不上?【分析解答】:检查用户工程发现,墙的属性,以及门窗洞,柱子等的绘制都是一样的,没有相邻构件之间的影响关系。
最后检查发现,用户在前边的比重设置里修改了直径6.5的钢筋比重,一个按照直径6.5计算,一个按照直径6计算,导致两个工程的量不一样,修改过来之后就好了。
6 【.问题描述】:柱子没有计算搭接区的箍筋,也没有区分加密,非加密,搭接形式选的是绑扎,但是没有按设置的计算?(如下图)。
【问题分析】:查看用户的工程发现改的是箍筋的搭接形式,而不是纵筋【解决方法】:把纵筋的搭接形式改成绑扎即可|(如下图)。
