外架工程安全技术交底一、引言在外架工程中,安全是施工过程中最为重要的问题之一。

外架工程的施工过程涉及高空作业、电气安装、机械作业等多个环节,一旦安全问题发生,将会对工程进度和工作人员的生命安全造成威胁。

因此,在外架工程施工前,进行安全技术交底是必不可少的。

二、外架工程的安全技术要点2.1 高空作业的安全技术要点在外架工程施工过程中,大量的高空作业是无法避免的,因此对高空作业的安全技术进行交底是必要的。

具体而言,高空作业的安全技术要点包括:1.确保工作台面平稳牢固、不松动,对工作台面进行安全检查;2.注意扶梯、楼梯及走廊的宽度和高度是否符合安全要求;3.严格执行防护导线、安全带等高空安全防护措施;4.尽可能选择气候晴朗、无风无雨的天气进行高空施工,严格执行气象预报,在不安全的气象条件下暂停施工。

2.2 电气安装的安全技术要点在外架工程的电气安装环节,安全技术要点包括:1.严格执行电气安装标准,保证电线、电缆绝缘完好,安装牢固;2.保证每个电缆接头的压接端子接触紧,没有松动现象;3.在电缆穿过构架时,要注意修整电缆端头,确保电缆无借道现象;4.安装电缆时,要将电源断开,确保工作站安全。

2.3 机械作业的安全技术要点外架工程中主要涉及到的机械作业包括脚手架、吊篮、施工升降机等。

机械作业的安全技术要点包括:1.严格按照机械设备厂家的使用说明书实施机械作业;2.在使用机械设备时,必须由专业人员进行操作,操作前要进行充分检查;3.确保机械设备的各项指标符合安全标准。

三、安全技术交底的流程安全技术交底应在安全生产部门或技术人员的指导下进行。

具体流程如下:1.按照施工计划,确定要进行安全技术交底的环节;2.安排专业人员对施工过程中的安全技术要点进行清晰的介绍;3.由专业人员组织演示,确保技术交底的准确性;4.工人在专业人员的指导下进行操作,真正掌握技术交底的内容;5.对工人进行安全意识培训,让工人始终保持安全生产意识;6.审查交底的效果,及时发现和解决问题。

外架普工安全技术交底模板

外架普工安全技术交底模板

一、交底目的为确保外架施工过程中普工人员的人身安全和工程顺利进行,特制定本安全技术交底,使所有参与外架施工的普工人员充分了解并掌握相关安全知识和操作规程。

二、交底内容1. 安全意识教育- 所有外架普工人员必须树立“安全第一”的思想,充分认识到安全生产的重要性。

- 定期参加安全教育培训,提高安全意识和自我保护能力。

2. 施工前准备- 施工前,必须熟悉施工图纸、技术规范和安全操作规程。

- 检查施工设备和工具,确保其完好无损,符合安全要求。

- 清理施工现场,确保施工环境整洁、有序。

3. 安全防护措施- 进入施工现场必须正确佩戴安全帽,并系好帽带。

- 高处作业时,必须系好安全带,并确保安全带连接牢固。

- 使用梯子时,必须检查梯子是否稳固,上下梯子时双手扶稳,严禁单手攀爬。

- 施工现场不得随意堆放杂物,通道要保持畅通。

- 严禁酒后作业、疲劳作业。

4. 具体操作规程- 外架搭设、拆除及维修过程中,必须严格按照操作规程进行。

- 搭设外架时,必须遵循自下而上、自上而下的原则,严禁上下同时作业。

- 拆除外架时,必须遵循自上而下、自下而上的原则,严禁上下同时作业。

- 严禁在外架边缘行走、站立或坐卧。

- 严禁擅自拆改、移动安全防护设施。

5. 应急预案- 发生意外事故时,立即停止作业,迅速撤离危险区域。

- 采取必要的应急措施,如灭火、救援等。

- 及时向上级报告事故情况,并积极配合相关部门进行调查处理。

三、交底要求1. 所有外架普工人员必须认真学习本安全技术交底,并掌握相关知识和操作规程。

2. 施工过程中,严格遵守安全操作规程,确保自身和他人的安全。

3. 定期对施工现场进行检查,及时发现并消除安全隐患。

4. 发现违章指挥、违章操作行为,有权拒绝执行,并及时向上级报告。

四、总结通过本次安全技术交底,希望所有外架普工人员能够充分认识到安全生产的重要性,提高安全意识和自我保护能力,确保外架施工过程中的安全。

让我们共同努力,共创安全、和谐、稳定的施工环境。

外架工安全技术交底

外架工安全技术交底

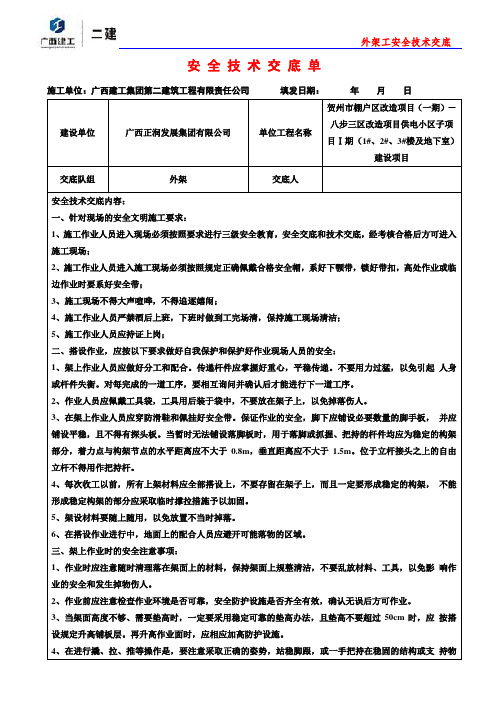

安全技术交底单施工单位:广西建工集团第二建筑工程有限责任公司填发日期:年月日建设单位广西正润发展集团有限公司单位工程名称贺州市棚户区改造项目(一期)-八步三区改造项目供电小区子项目Ⅰ期(1#、2#、3#楼及地下室)建设项目交底队组外架交底人安全技术交底内容:一、针对现场的安全文明施工要求:1、施工作业人员进入现场必须按照要求进行三级安全教育,安全交底和技术交底,经考核合格后方可进入施工现场;2、施工作业人员进入施工现场必须按照规定正确佩戴合格安全帽,系好下颚带,锁好带扣,高处作业或临边作业时要系好安全带;3、施工现场不得大声喧哗,不得追逐嬉闹;4、施工作业人员严禁酒后上班,下班时做到工完场清,保持施工现场清洁;5、施工作业人员应持证上岗;二、搭设作业,应按以下要求做好自我保护和保护好作业现场人员的安全:1、架上作业人员应做好分工和配合。

传递杆件应掌握好重心,平稳传递。

不要用力过猛,以免引起人身或杆件失衡。

对每完成的一道工序,要相互询问并确认后才能进行下一道工序。

2、作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。

3、在架上作业人员应穿防滑鞋和佩挂好安全带。

保证作业的安全,脚下应铺设必要数量的脚手板,并应铺设平稳,且不得有探头板。

当暂时无法铺设落脚板时,用于落脚或抓握、把持的杆件均应为稳定的构架部分,着力点与构架节点的水平距离应不大于0.8m,垂直距离应不大于1.5m。

位于立杆接头之上的自由立杆不得用作把持杆。

4、每次收工以前,所有上架材料应全部搭设上,不要存留在架子上,而且一定要形成稳定的构架,不能形成稳定构架的部分应采取临时撑拉措施予以加固。

5、架设材料要随上随用,以免放置不当时掉落。

6、在搭设作业进行中,地面上的配合人员应避开可能落物的区域。

三、架上作业时的安全注意事项:1、作业时应注意随时清理落在架面上的材料,保持架面上规整清洁,不要乱放材料、工具,以免影响作业的安全和发生掉物伤人。

外脚手架安全技术交底

外脚手架安全技术交底
3、 架子的拆除程序与搭设程序相反,先搭的后拆,后搭的先拆,应由上而下按层、按步(按工字钢悬挑层)拆除,先拆护身栏、脚手板和排木,再次依拆剪刀撑的上部绑扣和接杆。拆除全部剪刀撑、斜撑杆以前,必须绑好临时斜支撑。严禁用推、拉方法拆除脚手架。拆除上部拉结点时应在下一步增设临时拉结点作为下部架体安全增加措施。
三、注意事项
1、严禁提前拆除连墙件。
2、拆除脚手架时连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
3、当脚手架采取分段、分立面拆除时,事先应确定技术方案,对不拆除的脚手架两端,事先必须采取必要的加固措施。施工电梯口处悬挑工字钢应预留,电梯口的两侧阳台处架体应按悬挑楼层重新搭设待保温完成后在行拆除。
安全技术交底
工程名称:xxxx项目
施工单位
建设单位
分项工程名称
作业部位
外脚手架工程
交底部门
交底人
施工期限
年月日至年月日
接受交底班组或员工签名:
交底内容:
一、作业前:
1、作业人员必须戴好安全帽并系好帽带,必须佩戴好安全带,高挂低用。
2、架子工必须经过安全技术培训并通过考核,持证上岗。架子工学徒工必须办理学习证,在技工带领、指导下操作,高处作业人员,不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌证。非架子工不得单独进行作业。
(三)“先防险,后救人的原则”,在危情或事故仍在继续或险情没有消除的情况下,必须采取支护等安全保险措施,既在确保救护者相对保险的情况下才能救助伤员。
(四)保护现场的原则,在事故调查组未决定结束事故现场原状之前,必须尽可能地保护好现场原状,以免给事故调查带来困难,
(五)采取急救措施
1、根据伤者受伤的严重程度确定是否立即拨打120急救电话,伤者出血要立即用工地配备的医药箱里的用具进行止血,止血过程中要避免伤口干扰,伤口包扎应松紧适当。

外架施工人员安全技术交底模板

外架施工人员安全技术交底模板

一、交底单位及时间1. 交底单位:[施工单位名称]2. 交底时间:[具体日期]二、工程概况1. 工程名称:[单位工程名称]2. 施工部位:[施工部位]3. 施工内容:[施工内容]三、安全注意事项1. 人员安全:(1)施工人员必须经过专业培训,取得相应操作证书后方可上岗。

(2)上岗前需进行体检,确保身体条件符合外架施工要求。

(3)患有高血压、心脏病、恐高症等不适合高处作业的人员禁止上岗。

(4)上岗前需穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。

2. 作业安全:(1)严格按照施工方案和操作规程进行作业,不得擅自更改。

(2)作业过程中,必须遵守“三不放过”原则:不明确不作业、不安全不作业、措施不落实不作业。

(3)高处作业时,必须系好安全带,挂好安全绳,确保安全。

(4)严禁酒后作业、疲劳作业、违章作业。

3. 机械设备安全:(1)机械设备必须经过定期检查、保养,确保其安全可靠。

(2)机械设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。

(3)机械设备在使用过程中,应定期进行巡检,发现异常情况立即停机检查。

4. 材料安全:(1)材料应按照规范要求进行分类堆放,不得随意堆放。

(2)材料堆放高度不得超过规定标准,严禁超载。

(3)材料运输过程中,应采取防滑、防倾倒措施。

四、应急预案1. 人员伤亡事故:(1)立即组织抢救,同时向上级领导报告。

(2)保护现场,配合相关部门进行调查处理。

2. 设备故障:(1)立即停机检查,排除故障。

(2)如无法自行排除,及时联系专业人员进行维修。

3. 材料事故:(1)立即采取措施,防止事故扩大。

(2)向上级领导报告,同时配合相关部门进行调查处理。

五、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握各项安全措施。

2. 施工人员应严格遵守各项安全规定,确保自身和他人的安全。

3. 施工人员应积极参与安全管理,发现问题及时报告。

4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

外架工人上班安全技术交底模板

外架工人上班安全技术交底模板

一、交底对象:外架施工班组全体成员二、交底时间:[填写具体日期]三、交底内容:一、安全意识教育1. 安全重要性认识:强调安全生产的重要性,使全体成员充分认识到安全工作是企业发展的生命线,是保障个人及他人生命安全的基石。

2. 法律法规学习:讲解国家及地方有关安全生产的法律法规,提高成员的法律意识,确保作业行为合法合规。

二、安全操作规程1. 个人防护用品:- 每位外架工人必须佩戴安全帽,并确保其符合国家标准。

- 穿着符合规定的劳动保护鞋,禁止穿拖鞋、凉鞋等。

- 必须佩戴安全带,并确保其连接牢固。

- 高处作业时,必须使用安全绳,并确保其符合安全要求。

2. 现场安全措施:- 作业前必须对施工现场进行全面检查,确保无安全隐患。

- 拆除作业时,必须设立警戒区域,并派专人进行监护。

- 禁止在未采取安全措施的情况下进行高空作业。

- 禁止酒后作业、违章作业和违反劳动纪律。

3. 作业流程及注意事项:- 严格遵守作业流程,确保每一步操作安全可靠。

- 严格按照规定进行材料搬运,禁止从高处抛掷物品。

- 在作业过程中,密切注意周围环境,防止发生意外。

- 定期进行安全检查,发现问题及时上报并整改。

三、应急处理1. 突发事件应对:- 遇到火灾、触电、高处坠落等突发事件,立即启动应急预案,迅速采取有效措施进行处置。

- 保持冷静,按照应急预案要求进行操作,确保自身及他人安全。

2. 急救知识培训:- 定期组织急救知识培训,提高成员的急救技能。

- 使成员掌握基本的急救方法,以便在紧急情况下进行自救互救。

四、总结1. 强调安全意识:要求全体成员时刻保持高度的安全意识,严格遵守各项安全规定。

2. 落实安全责任:明确各岗位的安全责任,确保安全生产责任制落实到位。

3. 加强监督检查:定期对施工现场进行安全检查,及时发现并消除安全隐患。

五、交底人签名:[填写交底人姓名及职务]六、成员签名:[填写每位成员姓名及签字]七、备注:1. 本交底内容适用于所有外架施工人员。

护坡外架安全技术交底模板

一、交底对象全体参与护坡外架施工的施工人员、管理人员及监督人员。

二、交底时间[具体日期]三、交底内容1. 施工方案及工艺要求- 严格按照施工图纸及方案进行施工,确保工程质量与安全。

- 护坡外架搭设应符合相关规范要求,确保结构稳定、安全可靠。

2. 安全防护措施- 施工现场必须设置安全警示标志,明确警示区域,防止非操作人员进入。

- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。

- 高处作业人员必须系好安全带,安全带应固定在可靠位置。

- 施工现场应设置安全通道,确保人员疏散畅通。

3. 材料及设备管理- 施工材料、设备应按规范要求堆放整齐,标识清晰。

- 材料及设备应定期检查,确保质量合格,无安全隐患。

- 严禁使用过期、损坏的材料及设备。

4. 施工过程控制- 施工过程中应严格按照施工工艺要求进行操作,确保施工质量。

- 施工过程中应加强巡视检查,及时发现并处理安全隐患。

- 严禁违章操作,确保施工安全。

5. 拆除作业安全- 拆除作业前,应进行全面检查,确认无安全隐患后方可进行。

- 拆除作业应按顺序进行,严禁上下同时作业。

- 拆除作业过程中,应加强监护,防止坠落、物体打击等事故发生。

6. 应急处理- 施工现场应制定应急预案,明确事故处理流程。

- 施工人员应熟悉应急预案,掌握应急处理措施。

- 发生事故时,应立即启动应急预案,采取有效措施进行处置。

四、注意事项1. 施工人员必须服从现场管理,严格遵守操作规程。

2. 施工过程中,如发现安全隐患,应立即报告并采取措施予以消除。

3. 施工现场应保持整洁,防止安全事故发生。

五、交底要求1. 施工单位应将本次安全技术交底记录在案,并定期进行复训。

2. 施工人员应认真听取交底内容,确保理解并掌握安全操作规程。

3. 管理人员应加强对施工现场的监督检查,确保安全措施落实到位。

六、附件1. 护坡外架施工图纸及方案2. 安全防护用品清单3. 应急预案七、交底人[姓名]八、接收人[姓名]九、日期[具体日期]。

外架工拆除安全技术交底模板

一、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工部位:___________4. 施工内容:外架拆除二、安全注意事项1. 拆除人员要求1.1 拆除人员必须经过专业培训,持有相关操作证书。

1.2 拆除人员必须身体健康,无高血压、心脏病等不宜高处作业的疾病。

1.3 拆除人员必须佩戴安全帽、安全带、防滑鞋等防护用品。

2. 施工准备2.1 检查脚手架的扣件连接、连墙件、支撑体系是否符合安全要求。

2.2 对脚手架进行加固,确保其稳定性。

2.3 清除外架上的建筑材料、施工垃圾等杂物。

3. 拆除程序及方法3.1 按照搭设顺序的反程序进行拆除,从上至下逐步拆除。

3.2 首先拆除安全立兜网、绑护身栏杆和挡脚板。

3.3 拆除剪刀撑、铺脚手板。

3.4 拆除最上部第一步大横杆,然后拆除第二步大横杆。

3.5 拆除立杆、横向扫地杆和垫板。

3.6 拆除联墙杆、斜拉杆、隔排措施、登高措施等。

4. 警戒线及监护4.1 在拆除现场设置警戒线,并张挂醒目的警戒标志。

4.2 禁止非操作人员和地面施工人员通行。

4.3 设置专人负责警戒,确保人员安全。

5. 特殊气候条件下的拆除作业5.1 遇到强风、大雨等特殊气候,不应进行脚手架的拆除。

5.2 夜间实施拆除作业,应具备良好的照明设备。

6. 材料转运6.1 拆除的外架材料(如钢管、扣件、安全网等)应立即人工转运到指定堆放场地。

6.2 拆除的外架材料不得在外架上过夜。

三、应急措施1. 发现安全隐患,立即停止作业,报告相关负责人。

2. 发生意外事故,立即启动应急预案,进行救援。

3. 报告相关部门,按规定进行事故调查和处理。

四、交底内容1. 本交底由项目负责人对拆除人员进行详细讲解,确保每位拆除人员熟悉安全注意事项和操作规程。

2. 拆除人员应认真学习本交底内容,并签字确认。

3. 项目部对拆除人员进行定期检查,确保安全措施的落实。

五、总结本安全技术交底旨在确保外架工在拆除过程中的人身安全,提高施工质量。

外架搭设工安全技术交底模板

一、交底时间:____年__月__日二、交底地点:____项目现场三、交底单位:____施工单位四、被交底单位:____项目部五、交底内容:1. 作业人员安全教育(1)所有参与外架搭设的作业人员必须经过专业培训,取得相关资格证书后上岗。

(2)作业人员必须严格遵守国家和地方有关安全生产的法律法规,增强安全意识,提高自我保护能力。

(3)作业人员必须服从现场管理人员和监理人员的指挥,确保安全生产。

2. 施工现场安全注意事项(1)进入施工现场必须正确佩戴安全帽,穿防滑鞋,系好安全带,做好个人防护。

(2)施工区域设置警示标志,严禁非作业人员进入。

(3)施工过程中,严禁酒后作业、疲劳作业,确保作业人员精神饱满。

3. 外架搭设安全技术要求(1)搭设外架前,必须对施工现场进行勘查,了解周边环境,确保搭设外架的安全性。

(2)搭设外架的材料必须符合国家标准,严禁使用不合格材料。

(3)搭设外架时,应严格按照施工图纸和规范要求进行,确保搭设质量。

(4)搭设外架的立杆、横杆、斜杆等必须垂直、牢固,严禁倾斜、松动。

(5)搭设外架时,应先搭设底层,然后逐步向上搭设,确保搭设过程中安全。

4. 外架搭设过程中注意事项(1)搭设外架时,严禁攀登、翻越、抛掷材料等危险行为。

(2)搭设外架时,严禁上下交叉作业,防止发生物体打击事故。

(3)搭设外架时,严禁在脚手架上堆放过多材料,防止超载。

(4)搭设外架时,严禁使用不合格的扣件、螺栓等连接件。

5. 外架搭设完成后验收(1)外架搭设完成后,必须进行自检、互检,确保搭设质量。

(2)验收合格后,方可交付使用。

六、应急处置措施(1)发生意外事故时,作业人员应立即停止作业,保护现场,并向现场管理人员报告。

(2)根据事故情况,采取相应的应急处置措施,确保事故得到及时处理。

七、总结本次安全技术交底旨在提高外架搭设工的安全意识,确保安全生产。

请各位作业人员认真学习,严格遵守各项安全规定,共同营造一个安全、和谐的施工环境。

外脚手架安全技术交底6篇

外脚手架安全技术交底6篇【第1篇】门型钢管外脚手架安全技术交底1.进入施工现场必须遵守安全操作规程和现场安全管理规定。

2.操作人员必须经培训考核合格持证上岗,戴安全帽、穿工作鞋,高处作业要系扣安全带。

3.严格按照产品说明书的要求和搭拆作业方案进行架设或拆除。

4.作业前,应检查地基夯实平整,架体和构配件是否齐全,脱焊、裂缝、变形、锈蚀严重的不准使用,不配套的门架与配件不得混合使用于同一脚手架。

作业现场与高压线的安全距离是否足够,作业范围下方10m以内是否已设置警戒,禁止行人通过或站立,有无醒目安全标志。

5.搭设顺序:基础--钢板垫块、底座--门架扫地杆--斜撑--平行架--脚手板--接驳管--上一节门架--臂扣(逐层搭高)--与二楼梁边拉结(层层拉结,水平间距不得大于7m),无平行架的场合,应每层架体外侧四周加设一度50mm钢管围蔽的加强杆。

6.架体内侧离墙不大于20cm,如大于20cm,应每隔一层楼设一道架体内侧与墙体之间的水平安全网,架体外侧应密挂安全立网。

7.每次架设必须高于结构施工作业面1.2m,并进行分段验收。

8.架体垂直偏差不大于总高度的1/1000,绝对值不大于10mm。

9.高层建筑外脚手架应每隔五层楼高增设一道卸荷措施,多风地区或台风或高度超过100m存在负风压时,应增设防风拔起的抗拔措施。

10.悬挂架设外脚手架时,底托宜采用工钢字架,焊成三角形,顶拉构件并与建筑结构预埋件焊接牢固可靠,必要时,对建筑结构还要采取补强措施。

11.在脚手架的转角处、不闭合脚手架的两端应增设连墙件,其竖向间距不应大于4m。

12.脚手架与架空输电线路的安全距离、工地临时用电线路架设及脚手架接地避雷措施等应按现行行业标准《施工现场临时用电安全技术规范》的有关规定执行。

13.脚手架外侧应每6根立柱设一钢管大斜撑(十字盖),与地面夹角不小于45°,不大于65°,并用旋转扣与架体连结拧紧螺栓。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXX广场12#楼工程 技术交底
第 1 页 共 1 页
外架工技术交底


施工单位名称 xxx建设集团有限公司 单位工程名称 xx广场12#楼
施工部位 主体、二装 施工内容




交底内容:
一、工程技术
1、12#楼的工程分为A、B两个区,建筑总高度为16米(除架构层),地上三层,无地下室,一
层层高5.6m、二、三层层高4.8m。 商场长126.974m,宽22m,A区长68.4m,宽22m;B区长
58.4m,宽22m,具体形状见建施平面图。
2、材料准备:钢管Φ48×3.6mm、扣件(十字扣、旋转扣、对接扣等)、安全网、扎丝、油漆(红、
白、黄)、木跳板、垫板等
3、搭设顺序:做好搭设的准备工作→铺设垫板→按立杆间距排放底座→放置纵向扫地杆→逐根
竖立立杆,随即与纵向扫地杆扣牢→安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装第一步大
横杆→安装第一步小横杆→第二步大横杆→第三步小横杆→加设临时抛撑(上端与第二步大横杆
扣牢,在装设两道联墙杆后方可拆除)→第三、四步大横杆和小横杆→设置连墙杆→接立杆→加
设剪刀撑铺脚手板→绑护身栏杆和挡脚板→立挂安全网。
4、本工程采用Φ48×3.6mm双排钢管脚手架搭设,立杆横距b=1.05m,主杆纵距l=1.5m,内立
杆距墙0.4m。脚手架步距h=1.8m,脚手板从地面2.0m开始每1.8m设一道(满铺),共1层,脚
手架与建筑物主体结构连接点的位置,其竖向间距H1=3h=3×1.8=5.4m,水平间距L1=3L=3×
1.5=4.5m。
5、搭设双排外脚手架时,地面硬化并铺设垫板。斜杆(剪刀撑)布置在框架节点上,设置斜杆
的面积为整架立面面积的1/2,在拐角边缘及端部必须设置斜杆,中间均匀间隔布置,连墙件每
层楼间隔三步三跨设置一个,整个建筑物外墙采用密目安全网封闭,并且铺设平网。
6、每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角应在45°~60°之间;剪
刀撑斜杆的接长应采用搭接或对接,旋转扣件中心线至主节点的距离不应大于150mm。剪刀撑
必须在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连
续设置。连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm;
并从底层第一步纵向水平杆处开始设置,应优先采用菱形布置,或采用方形、矩形布置。开口型
脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m。 连
墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。
连墙件必须采用可承受拉力和压力的构造。当搭设抛撑时,抛撑应采用通长杆件,并用旋转扣件
固定在脚手架上,与地面的倾角应在45º~60º之间;连接点中心至主节点的距离不应大于
300mm。抛撑应在连墙件搭设后再拆除。
7、脚手架底部采用安全网全封闭,屋面外脚手架满铺水平网,架体与建筑物的空隙采用平网防
护。脚手架外架立面采用密目式绿色安全网,水平方向作业层按结构进度满铺木脚手板,并搭设
斜道,供施工人员上下通道。斜道脚手板的防滑条间距不应大于30cm。

8、外架钢管采用黄色油漆涂刷,栏杆采用红白相间色,扣件刷暗红色防锈漆。
9、
外架搭设的同时,在外架东南面搭设从地面到楼层的卸料平台,规格3mx3m,A区及B区二
层、三层各搭设一个,以供转运材料之用,具体位置根据现场环境及施工方面确定。
XXX广场12#楼工程 技术交底
第 2 页 共 2 页
10、
脚手架拆除时,必须有专人看护,必须栓好安全带;顺序应从上到下,从两边到中间,从自
由端到连接处;严禁上下同时作业,禁止从高处直接向下抛掷。
11、完成外架搭设后,做到工完场清,保证工作面整洁,保证现场环境。
12、其他未尽事宜,若有疑问,联系现场管理人员。

交底人
接收人 交底时间

本表一式两份,班组自存一份,归档一份
