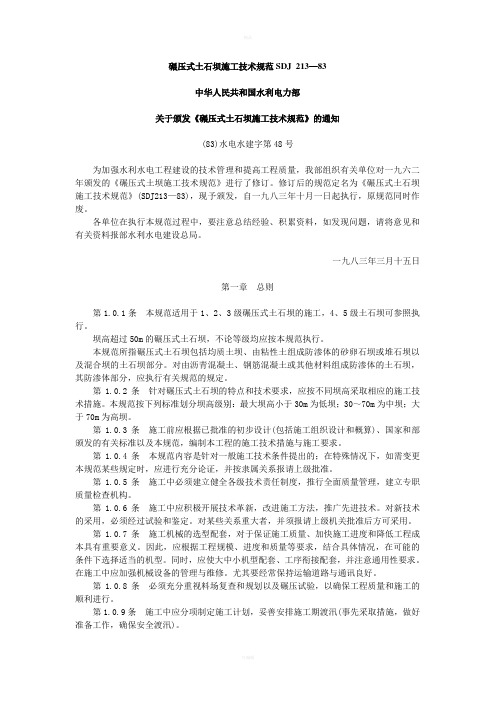

碾压式土石坝施工技术规范SDJ

碾压式土石坝施工技术规范SDJ213—83中华人民共和国水利电力部关于颁发《碾压式土石坝施工技术规范》的通知(83)水电水建字第48号为加强水利水电工程建设的技术管理和提高工程质量,我部组织有关单位对一九六二年颁发的《碾压式土坝施工技术规范》进行了修订。
修订后的规范定名为《碾压式土石坝施工技术规范》(SDJ213—83),现予颁发,自一九八三年十月一日起执行,原规范同时作废。
各单位在执行本规范过程中,要注意总结经验、积累资料,如发现问题,请将意见和有关资料报部水利水电建设总局。
一九八三年三月十五日第一章总则第1.0.1条本规范适用于1、2、3级碾压式土石坝的施工,4、5级土石坝可参照执行。
坝高超过50m的碾压式土石坝,不论等级均应按本规范执行。
本规范所指碾压式土石坝包括均质土坝、由粘性土组成防渗体的砂卵石坝或堆石坝以及混合坝的土石坝部分。
对由沥青混凝土、钢筋混凝土或其他材料组成防渗体的土石坝,其防渗体部分,应执行有关规范的规定。
第1.0.2条针对碾压式土石坝的特点和技术要求,应按不同坝高采取相应的施工技术措施。
本规范按下列标准划分坝高级别:最大坝高小于30m为低坝;30~70m为中坝;大于70m为高坝。
第1.0.3条施工前应根据已批准的初步设计(包括施工组织设计和概算)、国家和部颁发的有关标准以及本规范,编制本工程的施工技术措施与施工要求。
第1.0.4条本规范内容是针对一般施工技术条件提出的;在特殊情况下,如需变更本规范某些规定时,应进行充分论证,并按隶属关系报请上级批准。
第1.0.5条施工中必须建立健全各级技术责任制度,推行全面质量管理,建立专职质量检查机构。
第1.0.6条施工中应积极开展技术革新,改进施工方法,推广先进技术。
对新技术的采用,必须经过试验和鉴定。
对某些关系重大者,并须报请上级机关批准后方可采用。
第1.0.7条施工机械的选型配套,对于保证施工质量、加快施工进度和降低工程成本具有重要意义。
大坝碾压混凝土现场碾压试验技术要求

朱昌河大坝碾压混凝土现场碾压试验技术要求1 总则1.1 工程概况朱昌河水库大坝为碾压混凝土重力坝,设计坝顶高程1461.4m,河床开挖高程1360.5m,最大坝高为100.9m;坝轴线长264.9m;共分10个坝段,坝体混凝土总量约62.5万m3(其中RCC约为51.5万m3)。
根据坝体结构要求,除基础垫层、坝顶部位、溢流面、导墙及闸墩等部位为常态混凝土外,其余均为碾压混凝土。
坝体防渗结构的二级配碾压混凝土和变态混凝土,混凝土设计强度等级为C20;内部混凝土设计强度等级为C15。
为便于承包人进行试验安排,特提出本试验技术要求。
承包人应根据本本试验技术要求编制完整详细的现场试验大纲报监理人审批。
1.2 本技术要求系根据《水工混凝土施工规范》DL/T 5144-2001、《水工碾压混凝土施工规范》DL/T 5112-2009、《水工混凝土试验规程》SL352-2006、《水工碾压混凝土试验规程》SL48-94、《水工碾压混凝土试验规程》DL/T5433-2009的有关条款规定,结合现场碾压混凝土试验的具体要求编写而成。
因此,在混凝土试验中,除应遵守本技术要求外,凡技术要求未提及或不够详尽之处,仍应遵守上述文件的相关规定执行。
1.3 在试验过程中,如需采用新技术、新工艺和新材料时,必须预先向监理人申报原因、对策措施等有关事宜,经监理人批准后方可实施。
2 试验目的第一次现场碾压试验在常温季节进行,其目的为:验证室内选定配合比的可碾性和合理性;选择和确定合适的施工参数,包括拌和、运输、摊铺、碾压,变态混凝土的加浆量和加浆方式等;研究不同层面的处理方式和不同间歇时间对层面粘结度的影响;雨天施工标准及措施;实测碾压混凝土各项物理力学指标,评定其强度、抗渗、抗冻、抗剪断强度等特性,验证和确定常温季节碾压混凝土的质量控制标准及措施。
第二次现场碾压试验是在第一次现场试验基础上于高温季节进行,试验目的为:针对高气温条件,研究改善碾压混凝土层间结合的措施,包括碾压混凝土配合比的优化;VC值控制;缓凝高效减水剂的选用,延长混凝土初凝时间的措施;温控措施(如预冻措施、运输线的防晒、仓面喷雾及其它)等,实测碾压混凝土各项物理力学指标,评定其强度、抗渗、抗冻、抗剪断强度等特性,验证和确定高温季节碾压混凝土的质量控制标准及措施。
碾压混凝土重力坝经验交流

二、碾压混凝土坝设计
2.1 坝体设计与快速施工 设计应尽量考虑碾压混凝土“通仓薄层快速施工”的技术特点,合理安排 枢纽其他建筑物的布置,主要从以下几方面考虑: (1)挡水坝段与泄水建筑物、发电建筑物尽可能分开布置; (2)坝体碾压混凝土部位应相对集中; (3)尽可能减少坝内空洞,简化坝体结构;
碾压混凝土坝下游坡的楼梯以往一般采用现浇,对碾压混凝土整体上 升影响很大,而坝后楼梯又非主要建筑物,可以采用在坝体施工完成后, 再在下游坡安装不锈钢坝后楼梯,既不影响其使用功能,又可以大大加快 坝体施工速度。
(7)廊道现浇
现浇廊道可以减少施工干扰,提高坝体浇筑速度,另一方面,采用预 制廊道,一旦发现廊道内有渗漏水现象,不易准确找到渗漏点的位置,对 渗漏处理带来难度。
三、碾压混凝土坝快速施工技术
3.2 最快捷的运输方案
碾压混凝土入仓运输历来是制约快速施工的关键因素之一。大量工程实践 表明,在比较了汽车入仓、皮带机运输、负压溜槽、集料斗周转、缆机运 输、塔机运输等运输方法后,发现汽车运输是快速施工最有效的方式,可 以极大的减少中间环节,减少混凝土温升。
目前,碾压混凝土坝的高度越来越高,对于狭窄河谷,上坝道路高差很大, 布置施工道路确有困难,汽车无法直接入仓,碾压混凝土中间环节垂直运 输可以采用满管溜槽进行,即采用仓外汽车+满管溜槽+仓面汽车运输。
二、碾压混凝土坝设计
2.3 碾压混凝土配合比设计
传统的施工组织设计多采用类比法确定控制性进度,这种粗线条的勾勒难 以全面考虑水文气象的随机性、运输系统的不确定性等因素的影响,且编 制施工方案计算工程量大,精度低,设计效率较低,难以进行多方案的比 选。
施工三维动态可视化仿真技术可模拟复杂的施工过程,具有科学、高 效、经济、可靠、安全、灵活和可重复的优点,使施工参数的分析、选择 从凭施工经验和类比分析进入到施工过程仿真试验、施工方案优化等科学 领域,实现高混凝土坝施工组织设计的数字化、可视化、智能化,可为建 设管理人员提供实时、科学的施工指导,提高建设管理水平。
大坝碾压混凝土现场碾压试验技术要求
大坝碾压混凝土现场碾压试验技术要求
1.试验设备的选用:应选择符合规范要求的试验设备和仪器。
试验设备应具备一定的强度和稳定性,以确保试验能够准确进行。
2.试验样品制备:应根据设计要求,在现场进行试验样品的制备。
试验样品的制备过程应符合国家和地方标准的规定,并通过质量控制措施确保试验样品的质量可靠。
3.试验过程的控制:试验应在施工现场进行,以真实模拟实际施工条件。
试验过程要严格按照规范要求进行,包括碾压速度、碾压次数、碾压力等的控制。
4.试验测量与数据记录:试验过程中应进行必要的测量、观测和数据记录,包括混凝土的变形、应力、变形性能等指标的测定。
测量设备和仪器应准确可靠,数据记录应规范、准确。
5.试验结果的分析与评价:根据试验数据进行结果的分析与评价,判断试验样品的抗压性能。
对试验结果应进行科学准确的分析,并根据评价结果进行相应的调整。
6.试验报告的撰写与整理:试验过程中应撰写试验报告,详细记录试验的目的、过程和结果。
试验报告应具备规范性、科学性和可读性,便于后期的查阅和评估。
以上是大坝碾压混凝土现场碾压试验的技术要求。
通过合理选择试验设备、制备试验样品、控制试验过程、测量与数据记录、结果分析与评价以及撰写试验报告等措施,可以确保试验的可靠性和准确性,为大坝施工提供可靠的技术支持,保障工程的安全和稳定。
碾压土石坝技术规范
SDJ 213-83 碾压式土石坝施工技术规* 2010-08-20 15:58:18 土地资源网土地资源网网友评论(0)目录第一章总则第二章测量第三章导流与渡汛第一节施工导流第二节截流第三节渡汛第四章坝基与岸坡处理第五章料场复查与规划第一节料场复查第二节料场规划第六章施工试验坝料加工第一节施工试验第二节坝料加工第七章坝料的开采与运输第一节坝料开采第二节坝料运输第八章填筑第一节填筑施工第二节雨季填筑第三节负温下填筑第九章接缝处理第十章反滤排水设备及护坡施工第一节反滤层第二节排水设备第三节护坡第十一章观测设备埋设第十二章施工质量控制第一节坝基处理质量控制第二节料场质量控制第三节坝体填筑质量控制第四节护坡和排水反滤质量控制第十三章工程验收附录一基坑排水与渗水处理附录二坝料加工处理附录三坝料的开采与运输附录四压实机械与碾压试验附录五压实质量检验与管理第一章总则第条本规*适用于1、2、3级碾压式土石坝的施工,4、5级土石坝可参照执行。
坝高超过50米的碾压式土石坝,不管等级均应按本规*执行。
本规*所指碾压式土石坝包括均质土坝、由粘性土组成防渗体的砂卵石坝或堆石坝以及混合坝的土石坝局部。
对由沥青混凝土、钢筋混凝土或其他材料组成防渗体的土石坝.其防渗体局部,应执行有关规*的规定。
第条针对碾压式土石坝的特点和技术要求,应按不同坝高采取相应的施工技术措施。
本规*按以下标准划分坝高级别:最大坝高小于30米为低坝;30米至70米为中坝;大于70米为高坝。
第条施工前应根据已批准的初步设计(包括施工组织设计和概算)、国家和部颁发的有关标准以及本规*,编制本工程的施工技术措施与施工要求。
第条本规*内容是针对一般施工技术条件提出的;在特殊情况下,如需变更本规**些规定时,应进展充分论证,并按隶属关系报请上级批准。
第条施工中必须建立健全各级技术责任制度,推行全面质量管理,建立专职质量检查机构。
第条施工中应积极开展技术革新,改良施工方法,推广先进技术。
小型水利水电工程碾压式土石坝设计规范
小型水利水电工程碾压式土石坝设计规范水利工程建设离不开土石坝,满足不同水利工程的需要,它可以控制水流、增强水位,从而达到控制水流、保护水环境以及稳定水库水位等作用。
由于土石坝主要由土方和石方两部分组成,使用中面临一定风险,土石坝的设计必须遵循严格的规范和设计原则,以保证施工质量的高度安全和可靠性。
本文将着重介绍碾压式土石坝的设计规范,该类型土石坝由碾压料和土砂组成,因具有较高的承载能力和土石混合材料具有较强的抗冲击能力,它已成为水利工程碾压料中常用的一种。
根据《国家水利水电工程建设标准》的规定,土石坝的设计必须遵循以下几个原则:首先,土石坝的设计必须充分考虑水库的水文条件,并考虑水库环境的变化,确定拱顶的图形和高程;
其次,土石坝的设计必须考虑土石坝的安全和可靠性,包括结构完整性、力学稳定性、抗冲击性、抗滑性等;
再次,土石坝的设计必须考虑碾压料的施工质量,包括抗压强度、抗折强度、抗滑性等;
最后,土石坝的设计必须考虑坝身结构的变形性,包括土质变形性、石质变形性、质量变形性等。
另外,土石坝的施工必须遵循性的要求:对于坝体施工,必须实施管道排水、防水罩装设、坝体返土工程等;对于土石坝的保养管理,必须实施清淤、检查改造、清理和维修等保养管理工作。
在设计碾压式土石坝时,还需要考虑其他因素,如土石坝基础桩
的设计、坝身坡度、土石料搅拌施工技术及工艺等,为了保证土石坝的质量,这些因素必须得到正确的考虑和判断。
综上所述,小型水利水电工程的碾压式土石坝设计是一项复杂且质量要求较高的工程,在设计过程中需要综合考虑多方面因素,确保设计符合规范要求,从而保证施工质量和工程安全。
碾压混凝土重力坝大坝施工方案
碾压混凝土重力坝大坝施工方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (4)二、施工条件分析 (5)2.1 自然环境条件 (6)2.2 交通运输情况 (7)2.3 施工用电、用水及通讯情况 (8)2.4 施工材料供应 (9)三、施工总体部署 (10)3.1 施工原则与目标 (11)3.2 施工组织机构设置 (12)3.3 施工流程安排 (13)3.4 施工现场平面布置 (15)四、主要施工方法 (16)4.1 基础处理与防渗措施 (17)4.2 混凝土浇筑方案 (19)4.3 坝体填筑施工 (21)4.4 坝体接缝处理 (22)4.5 渠道及厂房系统施工 (24)五、施工期度汛方案 (25)5.1 防洪标准与措施 (26)5.2 洪水调度与应急响应 (27)5.3 坝体临时度汛措施 (29)六、施工安全与质量保证措施 (30)6.1 安全生产责任制落实 (31)6.2 安全教育培训与考核 (32)6.3 安全检查与隐患排查 (33)6.4 质量管理体系建立与运行 (34)6.5 施工过程质量控制 (35)七、施工进度计划与资源配置 (36)7.1 施工进度计划制定 (38)7.2 施工人员及设备资源配置 (38)7.3 施工材料供应计划 (40)八、环境保护与文明施工 (41)8.1 环境保护措施 (43)8.2 文明施工管理要求 (44)一、前言随着水利工程建设的不断发展和大型化、复杂化趋势的日益明显,碾压混凝土重力坝作为一种具有高径向尺寸、高堆石体高度和良好抗震性能的新型混凝土坝型,已经在全球范围内得到了广泛的应用。
特别是在应对极端气候条件、实现大流量泄洪、促进地方经济发展等方面,碾压混凝土重力坝展现出了显著的优势。
随着工程建设规模的不断扩大和技术水平的不断提高,碾压混凝土重力坝的建设管理、施工技术等方面也面临着诸多挑战。
为了更好地推动碾压混凝土重力坝的建设和发展,本文将从施工方案的角度出发,系统阐述碾压混凝土重力坝大坝施工的关键技术和管理要求,以期为行业内的专业人士提供有益的参考和借鉴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
ICS93.160 SL P 55备案号:中华人民共和国水利行业标准SL314-2004碾压混凝土坝设计规范Design specification for roller compacted concrete dams2004-12-8发布2005-2-1实施中华人民共和国水利部前言根据水利部水利水电规划设计管理局水总局科(2001)1号文《关于下达2001年度水利水电勘测设计技术标准制定、修订项目计划及主编单位的通知》以及《水利技术标准编写规定》(SL1-2002),在《碾压混凝土坝设计导则》(DL/T5005-92)(以下简称原导则)的基础上,吸收国内外近十年来碾压混凝土坝的工程建设经验和科研成果,对原导则进行了修改、补充,制定本标准。
《碾压混凝土坝设计规范》(SL314-2004)共9章72条,主要技术内容有:——碾压混凝土坝的枢纽布置;——碾压混凝土坝的体型设计、坝体稳定及应力分析内容和方法;——碾压混凝土坝的分缝、防渗、廊道、止水及排水等构造设计;——碾压混凝土材料和坝体混凝土分区;——碾压混凝土坝温度控制设计方法及温控措施;——安全监测设计原则、监测项目及监测设施布置。
本标准对原导则修改、补充的主要内容有:——增加了引用标准及主要术语两章节;——增加了对碾压混凝土重力坝高坝尚宜进行有限元计算的内容;——明确将二级配碾压混凝土作为大坝优先采用的防渗方式,明确了其最小允许抗渗等级及有效厚度;——修订了碾压混凝土重力坝横缝或诱导缝设置的原则;——增加了碾压混凝土重力坝横缝或诱导缝止水的设计要求;——修订了外部及内部碾压混凝土中掺合料的最大掺量;——增加了变态混凝土应用的内容;——修订了碾压混凝土重力坝基础允许温差的设计原则;——增加了防止坝体产生裂缝的措施;——增加了碾压混凝土拱坝的设计内容,包括拱坝体型、拱坝应力分析方法、分缝结构及灌浆体系等;——将原“观测设计”改为“安全监测设计”;规定了工程监测范围,修订了安全监测设计遵循的原则;细化了主要监测项目的布置要求。
本标准的强制性条文有1.0.2、5.0.2、5.0.4、8.0.6、9.0.1第1款、9.0.5第1款,以黑体字标识。
本标准批准部门:中华人民共和国水利部本标准主持机构:水利部水利水电规划设计管理局本标准解释单位:水利部水利水电规划设计总院本标准主编单位:上海勘测设计研究院本标准出版、发行单位:中国水利水电出版社本标准主要起草人:董勤俭李启雄柏宝忠毛影秋陈在敏雷兴顺郭金根本标准审查会议技术负责人:沈凤生本标准体例格式审查人:目次1总则 (1)2引用标准 (2)3 主要术语 (3)4 枢纽布置 (4)5 坝体设计 (5)6 坝体构造 (7)7 碾压混凝土材料和坝体混凝土分区 (9)8 温度控制及坝体防裂 (11)9 安全监测设计 (13)标准用词说明 (15)条文说明 (16)1 总则1.0.1为适应碾压混凝土坝建设发展的需要,规范碾压混凝土坝设计要求,使工程设计做到安全适用、经济合理、技术先进、质量可靠,特制定本标准。
1.0.2 碾压混凝土坝的级别,应符合《防洪标准》(GB50201-94)和《水利水电工程等级划分及洪水标准》(SL252-2000)的规定。
1.0.3本标准适用于水利水电工程岩基上的1、2、3级碾压混凝土重力坝设计,4、5级碾压混凝土重力坝设计可参照使用。
坝高大于200m的碾压混凝土重力坝设计应作专门研究。
本标准也适用于碾压混凝土拱坝设计。
1.0.4 碾压混凝土坝按其坝高分为低坝、中坝和高坝,坝高在30m以下为低坝,坝高在30m~70m为中坝,坝高在70m以上为高坝。
1.0.5碾压混凝土坝设计应收集并掌握建坝地区的气象、水文、泥沙、地形、地质、地震、建筑材料、生态环境等基本资料,研究施工和运用条件。
1.0.6碾压混凝土坝设计除应符合本标准外,尚应符合国家现行有关标准的规定。
2 引用标准下列标准为本标准中引用的主要标准。
标准出版时所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
《防洪标准》(GB50201-94)《水工碾压混凝土试验规程》(SL 48-94)《水工混凝土结构设计规范》(SL/T191-96)《水工建筑物抗震设计规范》(SL203-97)《水工建筑物抗冰冻设计规范》(SL211-98)《水利水电工程等级划分及洪水标准》(SL252-2000)《混凝土拱坝设计规范》(SL282-2003)《混凝土重力坝设计规范》(SL×××)《水工钢筋混凝土结构设计规范(试行)》(SDJ20-78)《水工碾压混凝土施工规范》(DL/T5112-2000)3 主要术语3.0.1 碾压混凝土roller compacted concrete指将干硬性的混凝土拌和料分薄层摊铺并经振动碾压密实的混凝土。
3.0.2 碾压混凝土重力坝roller compacted concrete gravity dam指用碾压混凝土筑成的实体重力坝。
3.0.3 碾压混凝土拱坝roller compacted concrete arch dam指用碾压混凝土筑成的拱坝。
3.0.4 掺合料 mineral admixture指为改善混凝土性能、减少水泥用量而掺入混凝土中的活性或非活性矿物质材料。
3.0.5 碾压层面roller compacted concrete layer surface指连续上升铺筑的碾压混凝土表面。
3.0.6 碾压缝面roller compacted concrete lift joint指经间歇后必须经过处理的碾压混凝土层面。
3.0.7 变态混凝土grout enriched vibrated roller compacted concrete指在已摊铺的碾压混凝土拌和料中,掺入一定比例的灰浆后振捣密实的混凝土。
4 枢纽布置4.0.1碾压混凝土坝设计应研究以下因素:1 坝址区的地形、地质、水文、气象条件和建筑材料的来源及适应性;2 结合工程任务,合理安排泄水、发电、灌溉、供水及航运等建筑物的布置;3 坝体的规模、结构布置型式和主要尺寸;4 坝体稳定、混凝土强度和耐久性的要求;5 碾压混凝土筑坝的施工条件;6 坝体快速施工、缩短工期、节约水泥和简化温度控制措施等。
4.0.2碾压混凝土坝的枢纽布置宜为扩大碾压混凝土的使用范围及快速施工创造条件;大坝中采用碾压混凝土的部位宜相对集中。
狭谷河段碾压混凝土坝的枢纽布置宜采用引水式或地下厂房。
若采用坝后式厂房时,应研究引(输)水管道布置,方便碾压混凝土施工。
洪水流量较大、河道宽阔而采用河床式厂房的枢纽布置中,碾压混凝土宜应用于非溢流坝段及坝顶溢流坝段。
碾压混凝土坝上布置泄水建筑物时,宜优先采用开敞式溢流孔或溢流表孔。
4.0.3 枢纽的施工导流宜采用隧洞、明渠或利用碾压混凝土坝的缺口等导流方式。
当需在碾压混凝土坝段内设置施工导流底孔时,应研究后期封堵的施工措施。
5 坝体设计5.0.1 碾压混凝土重力坝的体型断面设计宜简化,便于施工,坝顶最小宽度不宜小于5m,上游坝坡宜采用铅直面,下游坝坡可按常态混凝土重力坝的断面进行优选。
5.0.2 作用在碾压混凝土重力坝上的荷载及其组合、坝体抗滑稳定和应力的计算方法及其控制标准应符合《混凝土重力坝设计规范》(SL×××)的有关规定。
5.0.3 高坝的碾压混凝土重度应根据料源、配合比、施工条件等由试验确定,中、低坝可根据类似工程的参数选用。
5.0.4 碾压混凝土重力坝坝体抗滑稳定分析应包括沿坝基面、碾压层(缝)面和基础深层滑动面的抗滑稳定。
必要时,应分析斜坡坝段的整体稳定。
碾压混凝土重力坝碾压层(缝)面的抗滑稳定计算应采用抗剪断公式,其安全系数应符合《混凝土重力坝设计规范》(SL×××)中沿坝基面抗滑稳定安全系数的有关规定。
碾压混凝土重力坝坝体的碾压层(缝)面的计算参数,高坝应根据层(缝)面的施工条件及处理措施进行试验测定;中、低坝,若无条件进行试验时,其计算参数可参照类似工程选用。
5.0.5 碾压混凝土重力坝应力分析的主要内容包括:1 坝体选定截面上的应力(包括坝基面、折坡处截面及其它需要计算的截面)。
高坝应重视其碾压层(缝)面的剪应力;2 坝体廊道、孔洞、管道等坝体削弱部位的局部应力;3 坝体上闸墩、导墙等部位的应力;4 地质条件复杂时坝基内部的应力。
设计时可根据工程规模和大坝的具体情况,分析上述内容的全部或部分,或另加其它内容。
5.0.6 碾压混凝土重力坝除按材料力学法计算应力外,高坝尚宜采用有限元法进行计算。
修建在复杂地基上的中坝,必要时可采用有限元法进行计算。
当不宜作为平面问题分析时,可采用三维有限元法或其它合适的方法进行应力分析。
5.0.7 作用在碾压混凝土拱坝上的荷载及其组合、坝体应力和拱座稳定的计算方法及其控制标准应符合《混凝土拱坝设计规范》(SL282)的有关规定。
5.0.8 碾压混凝土拱坝在拱坝体型、拱坝结构设计上宜简化,并适应碾压混凝土的快速施工;应研究施工期碾压混凝土水化热温升对拱坝的不利影响;拱坝应力分析除采用拱梁分载法计算外,高、中坝还宜采用三维有限元计算。
5.0.9布置在碾压混凝土坝上的泄水建筑物设计,应符合《混凝土重力坝设计规范》(SL×××)及SL282的有关规定。
5.0.10 采用常态混凝土或变态混凝土的部位,如闸墩、溢流面及坝内孔洞周边等,需配置钢筋时,应符合《水工混凝土结构设计规范》(SL/T191)和《水工钢筋混凝土结构设计规范(试行)》(SDJ20)的有关规定。
5.0.11 碾压混凝土重力坝及碾压混凝土拱坝的坝基处理设计应分别符合《混凝土重力坝设计规范》(SL×××)及SL282的有关规定。
6 坝体构造6.0.1碾压混凝土重力坝不宜设置纵缝,根据工程的具体条件和需要设置横缝或诱导缝。
横缝或诱导缝间距应根据坝基地形地质条件、坝体布置、坝体断面尺寸、温度应力、施工强度等因素综合比较确定,其间距宜为20m~30m。
6.0.2 碾压混凝土拱坝设计应研究拱坝横缝或诱导缝的分缝位置、分缝结构及灌浆体系。
6.0.3 碾压混凝土坝的基础灌浆、排水、检查、安全监测及交通等廊道宜予合并;低坝可设置1条,中、高坝可设置1~3条。
廊道的断面应满足施工、运行、安全监测和检修等要求。
6.0.4 廊道可采用变态混凝土、常态混凝土或混凝土预制构件等形成。
6.0.5碾压混凝土坝的上游面应设防渗层。
防渗层宜优先采用二级配碾压混凝土,其抗渗等级的最小允许值为:1 H<30m时,W4;2 H=30m~70m时,W6;3 H=70m~150m时,W8;4 H>150m时,应进行专门试验论证。
