碾压混凝土坝的施工工艺程序是

合集下载

1F416020掌握碾压混凝土坝施工的主要技术(1)

1F416020掌握碾压混凝土坝施工的主要技术(1)

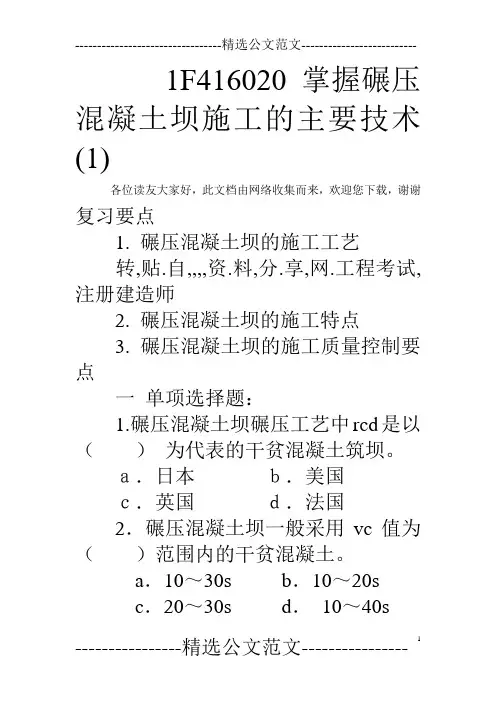

1F416020掌握碾压混凝土坝施工的主要技术(1)各位读友大家好,此文档由网络收集而来,欢迎您下载,谢谢复习要点1. 碾压混凝土坝的施工工艺转,贴.自,,,,资.料,分.享,网.工程考试,注册建造师2. 碾压混凝土坝的施工特点3. 碾压混凝土坝的施工质量控制要点一单项选择题:1.碾压混凝土坝碾压工艺中rcd是以()为代表的干贫混凝土筑坝。

a.日本b.美国c.英国d.法国2.碾压混凝土坝一般采用vc值为()范围内的干贫混凝土。

a.10~30s b.10~20sc.20~30s d.10~40s3.振动压实指标vc值是指按试验规程,在规定的振动台上将碾压混凝土振动达到合乎标准的时间,试验证明,当vc值在()范围时,碾压混凝土的强度随vc值的增大而提高。

a.小于30s b.小于40sc.等于40s d.大于40s 4.在碾压过程中,若表面有灰浆泌出,有较多灰浆粘在振动碾上,低档行驶有陷车情况时需振动碾压()遍。

a.2~3 b.3~4c.5~6 d.1~25.在卸料、平仓、碾压中的质量控制中,每一碾压层至少在()个不同地点,每2小时至少检测一次。

a.6 b.5c.4 d.36.碾压混凝土坝的施工,一般采用vc值为()的干贫混凝土。

~10s ~30s~40s ~50s7.碾压混凝土坝的施工工艺程序一般为()。

.a.入仓、平仓、切缝、振动碾压、无振碾压b.入仓、平仓、振动碾压、切缝、无振碾压c.入仓、平仓、无振碾压、切缝、振动碾压d.入仓、平仓、振动碾压、无振碾压、切缝8.碾压混凝土坝的施工特点是采用()。

.a.通仓薄层浇筑b.纵缝分块c.斜缝分块d.错缝分块9.碾压混凝土的干湿度一般用vc值来表示,vc值大表示()。

a.拌和料湿,不易压实b.拌和料湿,易压实c.拌和料干,不易压实d.拌和料干,易压实10.碾压混凝土的干湿度一般用vc 值来表示,vc值太小表示()。

a.拌和料湿,不便施工b.拌和料湿,便于施工c.拌和料干,不易压实d.拌和料干,易压实11.为防止碾压混凝土浇筑层顶面出现裂缝,通常采用的方法是()。

浅谈金安桥水电站碾压混凝土施工工艺方法

浅谈金安桥水电站碾压混凝土施工工艺方法

浅谈金安桥水电站碾压混凝土施工工艺方法摘要:金安桥水电站碾压混凝土施工工期紧,质量控制标准高,为了满足电站整体施工工期及混凝土质量要求,施工过程中,对碾压混凝土施工工艺方法不断进行优化,不仅较好的完成了节点目标,且对推动碾压混凝土行业技术进步起到了不容忽视的作用。

主题词:浅谈金安桥水电站碾压混凝土施工工艺方法一、工程概述金安桥水电站碾压混凝土重力坝坝顶高程1424m,最大坝高160m,坝顶长度640m。

坝体共分21个坝段,从左至右依次为混凝土键槽0#坝段,左岸1#~5#非溢流坝段, 6#左岸冲沙底孔坝段,7#~11#厂房坝段,右岸12#泄洪(冲沙)底孔坝段,13#~15#溢流坝段,16#~20#非溢流坝段。

二、碾压混凝土施工工艺方法1、碾压混凝土施工工艺流程2、碾压混凝土卸料、摊铺、平仓金安桥水电站碾压混凝土考虑到坝址地区气候影响,碾压混凝土铺料方式主要采用斜层碾压方式施工,较小仓面或受条件限制无法进行斜层碾压施工的采用平仓碾压方式进行施工。

斜层铺筑法具体做法是开仓段先平层铺筑,且铺筑层自下而上依次缩短,从而使新浇筑的混凝土表露面形成一个斜面,至收仓端的大部分混凝土按此斜面铺筑,铺筑方法与碾压混凝土平层铺筑法基本相同,收仓端通过几个依次加长的平层收仓。

为提高仓内混凝土施工设备利用率,斜层碾压坡度控制为不陡于1:10。

每一坝段铺设碾压混凝土前,施工缝铺设水泥砂浆,变态及防渗混凝土层面铺洒水泥粉煤灰净浆。

碾压层的允许间歇时间,因气温、空气湿度而确定为6~8小时。

超过该时段,要经过处理才能继续浇筑。

斜层铺料方向根据仓面特性,采用左右方向或自下游向上游方向进行的方式。

卸料摊铺平仓条带根据施工方式进行调整,受横向廊道切割及孔底侧边的窄条形部位,摊铺平仓条带可平行水流方向,但迎水面8~15m范围内碾压方向应垂直水流方向。

碾压混凝土平仓厚度每层34cm。

自卸汽车采用退铺法卸料,汽车卸料要做到边慢行边卸,两点式卸料减小堆料高度,减轻骨料分离。

混凝土坝

混凝土坝

(C)冲击式碎石机;
(D)锥式碎石机。
答案: (A)
单选题: 2、筛分中的主要质量问题是超径和逊径,常以超、逊径的 重量百分率——筛分精度作为质量控制标准,要求 (A)超径不大于3%,逊径不大于5%;
(B)超径不大于5%,逊径不大于3%;
(C)超径不大于5%,逊径不大于10%; (D)超径不大于10%,逊径不大于5%。
机械筛分
骨 料 的 筛 分
筛分120mm、 80mm、 40mm、 20mm、 5mm的各级粗骨料
机 械 振 动 筛
偏Hale Waihona Puke 振动筛适宜于筛分大、 中粒径骨料
惯性振动筛
适用于中、细颗 粒骨料的筛分
天然砂或人工砂
水力筛分
沉砂箱 洗砂机
分级和冲洗同时进行
单选题: 1、由机架、传动装置和破碎槽等组成的破碎机设备为 (A)颚板式碎石机; (B)反击式碎石机;
和铺层厚度受混凝土运输浇筑能力的限制。若分块尺寸和铺层厚度已定, 要使层间不出现冷缝,应采取措施增大运输浇筑能力。倘设备能力难以 增加,则应考虑改变浇筑方法,将平浇法改变为薄层浇筑、阶梯浇筑, 以避免出现冷缝。宜采用低坍落度混凝土。
•平仓与振捣 :卸入仓内成堆的混凝土料,按规定要求均匀铺平,
称为平仓。插入式振捣器插人料堆顶部振动,使混凝土液化后自行摊 平,进行平仓振捣。
大 体 积 混 凝 土 温 控 措 施
减少每立方米混凝土 的水泥用量 减少混凝土发热量 采用低发热量的水泥
合理安排浇筑时间 降低混凝土的入仓温度
采用加冰或加冰水拌合
对骨料进行预冷
采用自然散热冷却降温
加速混凝土散热 在混凝土内预埋水管通 水冷却
1)原材料的质量控制 混凝土的拌合、运输、入仓、平仓、振捣、养护、温 度控制。混凝土质量控制,在出机口和仓内取样,测试其质量指标,按试件强 度的离差系数或标准差进行控制。 2)结束后,进一步取样检查 常用的检查和监测的方法有:物理监测,采用 超声波、红外线等仪表监测裂缝、空洞和弹模;钻孔压水检查方法;大块取样 进行试验;原型观测;竣工测量,所得资料作为与设计对比,运行期备查的重 要竣工文件。 3)对在质检过程中发现的质量问题应及时进行处理 对坝内裂缝、空洞可采 用水泥灌浆;对细微裂缝可用化学灌浆;对于表面裂缝可用水泥砂浆或环氧砂 浆涂抹处理。对质量十分低劣又不便灌浆补强处理的,一般需要整块炸掉,重 新浇筑

碾压混凝土重力坝大坝施工方案

碾压混凝土重力坝大坝施工方案

碾压混凝土重力坝大坝施工方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (4)二、施工条件分析 (5)2.1 自然环境条件 (6)2.2 交通运输情况 (7)2.3 施工用电、用水及通讯情况 (8)2.4 施工材料供应 (9)三、施工总体部署 (10)3.1 施工原则与目标 (11)3.2 施工组织机构设置 (12)3.3 施工流程安排 (13)3.4 施工现场平面布置 (15)四、主要施工方法 (16)4.1 基础处理与防渗措施 (17)4.2 混凝土浇筑方案 (19)4.3 坝体填筑施工 (21)4.4 坝体接缝处理 (22)4.5 渠道及厂房系统施工 (24)五、施工期度汛方案 (25)5.1 防洪标准与措施 (26)5.2 洪水调度与应急响应 (27)5.3 坝体临时度汛措施 (29)六、施工安全与质量保证措施 (30)6.1 安全生产责任制落实 (31)6.2 安全教育培训与考核 (32)6.3 安全检查与隐患排查 (33)6.4 质量管理体系建立与运行 (34)6.5 施工过程质量控制 (35)七、施工进度计划与资源配置 (36)7.1 施工进度计划制定 (38)7.2 施工人员及设备资源配置 (38)7.3 施工材料供应计划 (40)八、环境保护与文明施工 (41)8.1 环境保护措施 (43)8.2 文明施工管理要求 (44)一、前言随着水利工程建设的不断发展和大型化、复杂化趋势的日益明显,碾压混凝土重力坝作为一种具有高径向尺寸、高堆石体高度和良好抗震性能的新型混凝土坝型,已经在全球范围内得到了广泛的应用。

特别是在应对极端气候条件、实现大流量泄洪、促进地方经济发展等方面,碾压混凝土重力坝展现出了显著的优势。

随着工程建设规模的不断扩大和技术水平的不断提高,碾压混凝土重力坝的建设管理、施工技术等方面也面临着诸多挑战。

为了更好地推动碾压混凝土重力坝的建设和发展,本文将从施工方案的角度出发,系统阐述碾压混凝土重力坝大坝施工的关键技术和管理要求,以期为行业内的专业人士提供有益的参考和借鉴。

水利水电工程管理与实务-混凝土坝工程(三)_真题-无答案

水利水电工程管理与实务-混凝土坝工程(三)_真题-无答案

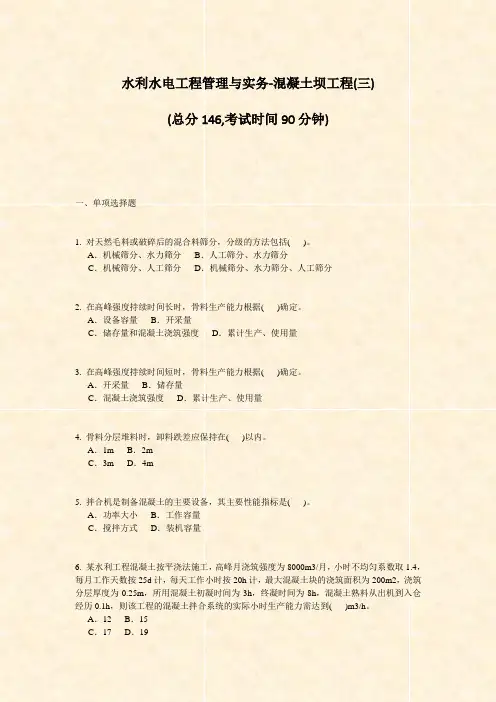

水利水电工程管理与实务-混凝土坝工程(三)(总分146,考试时间90分钟)一、单项选择题1. 对天然毛料或破碎后的混合料筛分,分级的方法包括( )。

A.机械筛分、水力筛分 B.人工筛分、水力筛分C.机械筛分、人工筛分 D.机械筛分、水力筛分、人工筛分2. 在高峰强度持续时间长时,骨料生产能力根据( )确定。

A.设备容量 B.开采量C.储存量和混凝土浇筑强度 D.累计生产、使用量3. 在高峰强度持续时间短时,骨料生产能力根据( )确定。

A.开采量 B.储存量C.混凝土浇筑强度 D.累计生产、使用量4. 骨料分层堆料时,卸料跌差应保持在( )以内。

A.1m B.2mC.3m D.4m5. 拌合机是制备混凝土的主要设备,其主要性能指标是( )。

A.功率大小 B.工作容量C.搅拌方式 D.装机容量6. 某水利工程混凝土按平浇法施工,高峰月浇筑强度为8000m3/月,小时不均匀系数取1.4,每月工作天数按25d计,每天工作小时按20h计,最大混凝土块的浇筑面积为200m2,浇筑分层厚度为0.25m,所用混凝土初凝时间为3h,终凝时间为8h,混凝土熟料从出机到入仓经历0.1h,则该工程的混凝土拌合系统的实际小时生产能力需达到( )m3/h。

A.12 B.15C.17 D.197. 天然骨料开采,在河漫滩多采用( )。

A.正铲 B.反铲C.索铲 D.推土机8. 骨料储量通常可按高峰时段月平均值的( )考虑。

A.40%~60% B.40%~70%C.50%~70% D.50%~80%9. 拌合楼按工艺流程分层布置,分为进料、贮料、配料、拌合及出料共五层,其中( )是全楼的控制中心。

A.进料层 B.配料层C.贮料层 D.拌合层10. 人工骨料加工以( )为主。

A.筛分、清洗 B.破碎、筛分C.破碎、清洗 D.开采、破碎11. 天然骨料加工以( )为主。

A.筛分、清洗 B.破碎、筛分C.开采、清洗 D.开采、筛分12. 常作为浇筑混凝土墙和隧洞混凝土衬砌使用的移动式模板是( )。

务实习题

务实习题

题目1:坝底扬压力等于( )。

A. 浮托力与压力之和B. 浮托力与场压力之和C. 浮托力与渗透压力之和D. 渗透压利于坝体场压力正确答案:c题目2:在渗流作用下,非黏性土土体内的细小颗粒沿着粗大颗粒间的孔隙通道移动或被渗流带出的现象称为( )。

A. 流土B. 接触冲刷C. 管涌D. 接触管涌正确答案:c题目3:在水利水电工程中涉及不同等级的建筑物所采用的按某种频率或重现期表示的洪水称为洪水标准,它包括( )。

A. 静水流量和洪水流量B. 静水流量和洪水总量C. 洪峰流量与洪水总量D. 静水流量与动水流量正确答案:c题目4:校核洪水位以下的水库静库容,称为( )。

A. 防洪库容B. 总库容C. 兴利库容D. 调洪库容正确答案:b题目5:以下属于临时水工建筑物的是( )。

A. 导流强B. 挡水大坝C. 电站厂房D. 围堰正确答案:d题目6:下列诸项中( )不是混凝土坝出现事故的主要原因。

A. 抗滑稳定性不够B. 坝身渗漏C. 裂缝D. 表面损坏正确答案:b题目7:对于重大项目和技术复杂项目,一般包括( )阶段。

A. 初步设计和施工图设计B. 技术设计和施工图设计C. 初步设计、施工图设计和技术设计D. 初步设计、技术设计和施工图设计正确答案:d解析:题目8:静水压力、扬压力(包括渗透压力和浮托力)、动水压力、水锤压力、风荷载等属于( )。

A. 可变作用荷载B. 偶然作用荷载C. 永久性作用荷载D. 固定性作用荷载正确答案:a题目1:建筑材料按其物化性质一般可分为( )。

A. 无机非金属材料B. 有机非金属材料C. 金属材料D. 无机质材料E. 有机质材料正确答案:a, c, e题目2:天然建筑材料的主要组成有( )。

A. 土料B. 砂石料C. 石棉D. 木材E. 金属材料正确答案:a, b, c, d题目3:下列选项中按建筑材料的功能分类包括( )。

A. 强度材料B. 防水材料C. 胶凝材料D. 防护材料E. 隔热保温材料正确答案:b, c, d, e题目4:胶凝材料主要有( )。

水电站碾压混凝土施工工法 rcc工法

水电站碾压混凝土施工工法  rcc工法

前言水电站大坝为碾压混凝土重力坝,设计坝顶高程406.5m,最大坝高216.5m;初期建设时,坝顶高程382.0m,最大坝高192m,坝体混凝土总方量约580万m3,其中碾压混凝土约为385万m3,大坝是目前世界上在建的高度最高、碾压混凝土方量最大的全断面碾压混凝土重力坝。

由于大坝工程规模浩大,大坝碾压混凝土施工浇筑强度高,施工质量要求高。

因此,如何体现碾压混凝土施工的优势,掌握碾压混凝土施工的特点,保证碾压混凝土连续、快速、优质施工,是整个大坝工程施工的关键。

如何保证碾压混凝土连续、快速、优质施工,既离不开成熟的施工经验与施工措施;又离不开科学的管理保证。

《碾压混凝土施工工法》则是针对碾压混凝土施工特点具体体现这两方面内容的保证措施,所以《碾压混凝土施工工法》既是施工方法,又是施工管理上的规章制度,为规范碾压混凝土施工并为碾压混凝土施工提供重要技术保证和管理保证。

目录第一章总则 (1)第二章碾压混凝土施工流程管理 (1)第三章原材料管理 (7)第一节砂石料管理 (7)第二节水泥、粉煤灰、外加剂 (8)第四章配合比选定与施工配料单签发 (9)第一节配合比的选定 (9)第二节施工配料单签发 (9)第五章仓面验收与开仓证签发 (10)第一节仓面工程检查验收 (10)第二节准备工作检查 (13)第三节合格证的签发 (14)第六章碾压混凝土拌和 (14)第一节进料管理 (14)第二节配料管理 (15)第三节拌和管理 (15)第四节混凝土拌和 (16)第七章混凝土运输 (18)第一节汽车运输 (18)第二节高速皮带机供料线及塔带机运输 (19)第三节负压溜管运输 (21)第八章仓面施工与管理 (21)第一节仓面管理 (21)第二节卸料与平仓 (23)第三节碾压与成缝 (25)第四节入仓口施工 (27)第五节层间结合与缝面处理 (28)第六节埋件施工 (28)第七节养护 (29)第九章变态混凝土施工 (30)第十章防渗层施工 (32)第十一章特殊气象条件的施工 (33)第一节雨天施工 (33)第二节高温气候施工 (35)第十二章质量检测与控制 (35)第一节原材料 (35)第二节拌和 (36)第三节仓面施工质量检测与控制 (39)第四节混凝土表面质量缺陷检查 (41)第五节钻孔取样 (42)第一章总则第1.1.1条为保证水电站大坝碾压混凝土施工满足合同要求,实现快速、优质、高效的施工管理目标,提高七局八局葛洲坝联营体(以下简称联营体)施工管理水平和施工队伍素质,特制定本工法。

碾压混凝土施工技术

碾压混凝土施工技术

碾压混凝土施工技术碾压混凝土是一种用土石坝碾压机具进行压实施工的干硬性混凝土,碾压混凝土具有水泥用量少、粉煤灰掺量高、可大仓面连续浇筑上升、上升速度快、施工工序简单、造价低等特点,但对其施工工艺要求较严格。

自从20世纪70年代出现碾压混凝土筑坝技术以来,不少国家相继应用这种新技术修筑混凝土坝和大体积混凝土建筑物,取得了丰富的经验。

我国于1980年开始进行这种技术的试验,经历了试验、探索、推广应用和创新等过程,在筑坝实践和基础理论研究方面已取得显著成效。

一、碾压混凝土原材料要求1.胶凝材料碾压混凝土一般采用硅酸盐水泥或矿渣硅酸盐水泥,水泥强度等级不低于42.5。

近年来,低热具有微膨胀性能的硅酸盐水泥及大掺量粉煤灰是碾压混凝土施工的新趋势。

粉煤灰掺用量一般为50%~70%,具体掺用量应按照其质量等级、设计要求及通过试验论证确定。

粉煤灰要求达Ⅰ、Ⅱ级灰的标准。

无粉煤灰资源时,可以采用符合要求的凝灰岩、磷矿渣、高炉矿渣、尾矿渣、石粉等。

2.集料与常态混凝土一样,可采用天然集料或人工集料,碾压混凝土的粗集料最大的粒径:三级配不大于80mm,二级配不大于40mm。

迎水面用碾压混凝土自身作为防渗体时,一般在一定宽度范围内采用二级配碾压混凝土。

细骨料的细度模数一般要求控制在2.2~2.9(人工砂)或2.0~3.0(天然砂),砂中的石粉(d<0.16mm的颗粒)含量(占细集料的重量比)以10%~22%为宜,人工砂的含泥量应不大于5%。

骨料应满足SDJ 207—82《水工混凝土规范》的相关要求。

碾压混凝土对砂子含水率的控制要求比常态混凝土严格,砂子含水量不稳定时,碾压混凝土施工层面易出现局部集中泌水现象。

3.外加剂碾压混凝土的外加剂具有十分重要的作用,外加剂主要以缓凝作用为主,减水作用为次。

碾压混凝土的初凝时间一般要求大于12h,减水效果一般要求在12%~20%范围内。

碾压混凝土一般应掺用缓凝减水剂,并掺用引气剂,以增强碾压混凝土的抗冻性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

碾压混凝土坝的施工工艺程序是:先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。

2、碾压混凝土坝施工主要特点是:采用干贫混凝土;大量掺加粉煤灰,以减少水泥用量;采用通仓薄层浇筑;同时要采取温度控制和表面防裂措施。

3、影响碾压混凝土坝施工质量的因素主要有碾压时拌合料的干湿度,卸料、平仓、碾压的质量控制以及碾压混凝土的养护和防护等。

目前常用的几种主要质量控制手段有:
1.在碾压混凝土生产过程中,常用VeBe 仪测定碾压混凝土的稠度,以控制配合比。

2.在碾压过程中,可使用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。

3.碾压混凝土的强度在施工过程中是以监测密度进行控制的,并通过钻孔取芯样校核其强度是否满足设计要求。

2、项目法人单位应定期组织安全检查,检查的主要内容:各参建单位各项安全生产管理制度是否完善,安全保证体系和监督体系是否健全,运行是否正常;预防安全事故的措施是否得当;必要的安全投人是否得到保证;安全文明施工是否得到落实;各施工项目工作面存在的安全隐患是否得到及时、妥善的处理。

检查应使用检查表,发现的隐患和管理漏洞用“安全生产监督通知书”通知各有关单位,要求限期整改。

整改结果经监理单位验收签字后,报项目法人单位安全监督部门。

本工程坝基固结灌浆的目的是:
1)解决表(浅)层因爆破松动和应力松弛所造成的岩体损伤对坝基质量的影响,增加岩体刚度。

2)提高局部D级岩体的变形模量,以满足高拱坝应力和稳定的要求。

3)用作为E、F级岩体和断层与破碎带经置换处理后的补强灌浆。

(2)采用水泥浆优点是胶结情况好,结石强度高,制浆方便。

缺点是价格高;颗粒较粗,细小孔隙不易灌人,浆液稳定性差,易沉淀,常会过早地将某些渗透断面堵塞,影响灌浆效果,时间较长,易将灌浆器胶结住,难以拔起。

(3)固结灌浆的施工程序是:钻孔、压水试验、灌浆、封孔和质量检查。

应采用单点法,不宜少于总孔数的5%。

(4)固结灌浆效果检查的主要方法有整理、分析灌浆资料,验证灌浆效果;钻设检查孔检查,测定弹性模量或弹性波速。

压实参数依据下述步骤进行:
(1)在确定土料压实参数前必须对土料进行充分调查,全面掌握各料场土料的物理力学指标,在此基础上选择具有代表性的料场进行碾压试验,作为施工进程的控制参数。

当所选料场土性差异甚大,应分别进行碾压试验。

因试验不能完全与施工条件吻合,在确定压实标准的合格率时,应略高于设计标准。

(2)首先选择具有代表性的料场,通过理论计算并参照已建类似工程的经验,初选几
种碾压机械和拟定几组碾压参数进行试验。

(3)粘性土料压实含水量可取w:=Wp
+2%;W2=Wp;W3=Wp一2%三种进
行试验。

Wp为土料塑限。

(4)选取试验铺土厚度和碾压遍数,并测
定相应的含水量和干密度,作出对应的关系
曲线。

再按铺土厚度、压实遍数和最优含水
量、最大干密度进行整理并绘制相应的曲线,
根据设计干容重rd,在曲线上分别查出不同
铺土厚度所对应的压实遍数和对应的最优含
水量。

最后再分别计算单位压实遍数的压实
厚度进行比较,以单位压实遍数的压实厚度
最大者为最经济、合理。

4.若土料的含水量偏高,一方面应改善
料场的排水条件和采取防雨措施,另一方面
需将含水量偏高的土料进行翻晒处.理,或
采取轮换掌子面的办法,使土料含水量降低
到规定范围再开挖。

倘以上方法仍难满足要
求,可以采用机械烘干。

案例10
(1)防渗墙是在松散透水地基或土石坝
(堰)坝体中连续造孔成槽,以泥浆固壁,
在泥浆下浇筑混凝土而建成的,起防渗兼加
固作用的地下连续墙,是保证地基稳定和大
坝安全的工程措施。

(2)属于槽孔形防渗墙。

施工程序为:平
整场地、挖导槽、做导墙、安装挖槽机械设
备、制备泥浆注人导槽、成槽、混凝土浇筑
成墙。

参数控制指标是:导墙。

它指示挖槽
位置,为挖槽起导向作用;防止槽壁顶部坍
塌,保证地面土体稳定。

(3)为保证此防渗墙施工质量,在施工中应
对槽孔几何尺寸和位置、岩土性质和深度、
槽段接头、清孔泥浆的质量及孔底淤积厚度、
混凝土浇筑时导管的位置以及导管埋深、浇
筑速度和浇筑高程、混凝土原材料等方面进
行检查和控制,浇筑时还应对混凝土的坍落
度、和易性、扩散度以及机口取样的物理力
学指标等技术指标进行严格检查和控制。

渗透变形又称为渗透破坏,是指在渗透水流
的作用下,土体遭受变形或破坏的现象。


般可分为管涌、流土、接触冲刷、接触流失
四种基本形式。

渗透变形可以单一形式出现
,也可以多种形式出现于工程不同部位。

五)防止渗透变形的工程措施
防止岩(土)产生渗透变形的工程措施可概
括为两大类:一类是改善岩土体的结构特性
,提高其抵抗渗透变形的能力,使其由可能
产生渗透变形的岩(土)体,变成为不易产
生渗透破坏的岩(土)体;另一类是采取措
施截断岩(土)体中的渗透水流或减小岩(
土)体中渗透水流渗透比降,使其小于允许
比降。

第一类措施通常只用在岩体中。

为防止岩体
内断层破碎带、软弱夹层、裂隙填充物文生
渗透变形(破坏),可采用水泥灌浆、化学
灌浆、混凝土防渗墙、局部置换等方法提高
这类软弱破碎物质的抗渗性。

这类处理措施
通常都是和提高断层破碎带、软弱夹层的力
学性质相结合进行的。

第二类处理措施中,最可靠的方法是在渗透
土层中兴建防渗墙,截断土层中的渗透水流,
降低渗透坡降,同时增加渗流出口处土体抵
抗渗透变形的能力,从而消除产生渗透变形
的前提条件
坝址选择
地形条件、地质条件、施工条件、
建筑材料条件、其他条件
灌浆过程中,发现冒浆漏浆,应根据具
体情况采用嵌缝、表面封堵、低压、浓浆、
限流、限量、间歇灌浆等方法进行处理。


生串浆时,如串浆孔具备灌浆条件,可以同
时进行灌浆。

应一泵灌一孔。

否则应将串浆
孔用塞塞住,待灌浆孔灌浆结束后,再对串
浆孔并行扫孔、冲洗,而后继续钻进和灌浆。

灌浆工作必须连续进行,若因故中断,应
及早恢复灌浆。

否则应立即冲洗钻孔,而后
恢复灌浆。

若无法冲洗或冲洗无效,则应进
行扫孔,而后恢复灌浆。

恢复灌浆时,应使
用开灌比级的水泥浆进行灌注。

如注人率与
中断前的相近,即可改用中断前比级的水泥
浆继续灌注;如注人率较中断前的减少较多,
则浆液应逐级加浓继续灌注。

恢复灌浆后,
如注人率较中断前的减少很多,且在短时间
内停止吸浆,应采取补救措施
堤防防汛抢险施工的抢护原则为:前堵后导
、强身固脚、减载平压、缓流消浪。

施工中
应遵守各项安全技术要求,不应违反程序作
业。

(1)堤身漏洞险情的抢护应遵守下列规定

1)堤身漏洞险情的抢护以“前截后导,临重
于背”为原则。

在抢护时,应在临水侧截断
漏水来源,在背水侧漏洞出水口处采用反滤
围井的方法,防止险情扩大
按照水利工程建设质量与安全事故发生的过
程、性质和机理,水利工程建设重大质量与
安全事故主要包括:(1)施工中土石方塌
方和结构坍塌安全事故;(2)特种设备或
施工机械安全事故;(3)施工围堰坍塌安
全事故;(4)施工爆破安全事故;(5)施
工场地内道路交通安全事故;(6)施工中
发生的各种重大质量事故;(7)其他原因
造成的水利工程建设重大质量与安全事故。

水利工程建设中发生的自然灾害(如洪水、
地震等)、公共卫生事件、社会安全等事件
,依照国家和地方相应应急预案执行。

应急工作应当遵循“以人为本,安全第一;
分级管理、分级负责;属地为主,条块结合;
集中领导、统一指挥;信息准确、运转高效;
预防为主,平战结合”的原则。

专家咨询队伍,由从事科研、勘察、设计、
施工、监理、质量监督、安全监督、质量检
测等工作的技术人员组成,负责事故现场的
工程设施安全性能评价与鉴定,研究应急方
案、提出相应应急对策和意见;并负责从工
程技术角度对已发事故还可能引起或产生的
危险因素进行及时分析预测。
