消防水池防水施工方案
xx市人防疏散基地工程位于市清河新区白鹭湖生态公园东北角,湖滨路与古河
口大街交汇处,由市人防平战结合管理处开发建设的平战结合人防工程。总建筑面
积36232.36m?,由中建国际(深圳)设计顾问有限公司设计,南京环泰监理公司监
理。本工程为框架结构,一至三层,建筑总高度为15.75。
本工程消防水池底标高为-3.9米,混凝土自防水,强度C30,抗渗等级S6,地
下室底板上为1.5厚聚乙烯丙纶高分子卷材,40厚C15细石混凝土保护层;地下室
侧墙、顶板为1.5厚聚乙烯丙纶高分子卷材,120厚1:3水泥砂浆砌永久性保护墙
(顶板保护墙为60厚),为了确保工程防水质量,特制订如下施工方案:
一、编制依据:
1、设计图纸。
2、施工组织设计。
3、88JZ9,GFZ 聚乙烯丙纶卷材复合防水图集。 4、GB 18173.1-2006《高分
子防水材料》。 5、88J6-1地下工程防水图集。
二、材料选用:
1.聚乙烯丙纶防水卷材。
2.辅助材料:专用胶,水泥。
3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000
卷的抽5卷,100—499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检
验,进行复试的卷材将卷材切除距外层卷头300?后顺纵向切取1500?的的全副卷材
2块,一块作物理性能检验用,另一块备用。 4、材料进场后应放置于室内立放,
避免雨淋。 三、对基层的要求:
成功是失败之母,一切都是努力的结果
页脚内容
2
防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑
洼、空鼓等现象。
四、防水主、辅料的施工要求:
1.胶浆的配比:水泥与专用胶粉重量比为100(水泥):1(胶粉):50(水)(水适
量)。
2.配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅
拌成糊状流体后方可使用。
3.在施工基面弹好基准线,将卷材预铺调整。
4.基面不得有明水,如果非常干燥,需在基面表层喷水保温。
5.地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。
6.要在封缝处做一道单组分聚氨酯封边。 五 、防水层的施工与操作
施工顺序,按照先底板后墙面,先附加层后大面,先基坑(集水坑)后底板面施
工。
5.1施工条件
(1)聚乙烯丙纶防水卷材施工温度宜在5?以上25?以下进行,雨天、雪天、5级
风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。
(2)找平层验收合格,基层在潮湿的情况下只要无明水便可施工。
5.2 聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作: (1).卷材粘贴方向
确定。
当有坡度<3%时,卷材宜平行坡面铺贴。坡度>3%时,卷材可平行或垂直坡面铺
贴。
要求:上下层卷材不得相互垂直铺贴。
(2).地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位
的处理,然后由最低标高处向上施工。
成功是失败之母,一切都是努力的结果
页脚内容
3
(3)聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方
向后,中间固定。将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷
材另一端卷回至已粘好的位置,连续粘贴直至整幅。 (4)涂胶铺设的方法:首先将
已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆
积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。
(5)卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、
相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3幅宽以上。
(6)卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封
严实,接缝不允许有露底、打皱、翘曲、起空现象。 (7)立面复合卷材粘贴必须纵
向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满
粘。
5.3特殊部位的处理
(1)卷材收头处理。 卷材收头是卷材防水层的关键部位,处理不好极易张口、
翘边、脱落。
(2) 阴阳角处理
在阴阳角处,先铺贴增强附加层,附加层宽度为500,在附加层验收合格后方
可进行大面积第一遍施工,第一遍验收合格后方可进行第二遍施工,长短向搭接不
得小于100;对于穿墙管洞处应先做附加层一遍,而后再大面施工时,对洞口处剪
成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭。
5.4涂胶与铺设卷材注意事项
(1) 水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘
接质量。
(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质
将卷材垫起,如有应将其取出重新粘贴。已铺设完的防水层在水泥素浆具备一定强
成功是失败之母,一切都是努力的结果
页脚内容
4
度前应避免人员在上部来回踩踏以免卷材起鼓。防水层验收合格后,尽快进行下道
工序的施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上。
(4)卷材施工温度高于25?时,应立即向施工后的卷材表面喷水降温和遮盖养
护,防止卷材变形起鼓。
六、防水层检测试验:
防潮层施工完毕。由于是地下室无法进行蓄水和临水试验,只能注意检查,发
现疑点及时处理。在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素
浆,然后作防水保护层,本工程防水保护层采用C15细石混凝土40厚,采用商品
混凝土汽车泵进行浇筑底面。
七、资料的整理:
提供合格证、准用证(备案证)、检测报告,复试报告,施工记录等资料。
八、施工现场管理:
1.施工现场必须达到工完场净。
2、施工不能在雨季进行,因此在施工前必须认真收听天气预报。如果遇见下
雨,将返工重做。
3、施工作业和检查人员不得穿皮鞋、带钉子的鞋防止破坏防水卷材。
4、防水卷材在施工现场应集中立放,统一管理,防止雨淋等措施。
5、施工人员必须带安全帽。
6、材料堆放处、库房、防水作业区必须配备消防器材,堆放处和库房各放2
个干粉灭火器和一个消防用砂箱,施工现场严禁抽烟。 7、施工人员8-10人。
8、粘贴外墙时,外墙必须搭设双排脚手架,脚手架必须安装牢固、稳定可
靠,脚手架每步高度为1.5米,施工人员必须挂安全带,戴安全帽。
成功是失败之母,一切都是努力的结果
页脚内容
5
9、防水作业人员通过培训考试合格后方可持证上岗;施工作业人员必须持证上
岗并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得
违章。
10.出入基坑必须走规定的坡道爬梯;高处作业必须有安全可靠的脚手架,并满
铺脚手板绑扎牢固,作业人员必须系好安全带 11.施工用火必须取得现场用火动火
证;
12.严禁使用敞开式灯具。
九、质量标准
1 保证项目:
1.1 合成高分子卷材和胶结材料的品种、牌号及配合比,必须符合设计要求和
有
关技术规范、标准的规定。
1.2 卷材防水层及其变形缝,预埋件等处的细部做法,必须符合设计要求和规
范的规定。
1.3 防水层严禁有渗漏现象。
2 基本项目:
2.1 铺贴卷材防水层的基层应符合要求,平整洁净,无起砂、空鼓和松动现
象,阴阳角处应呈直角;防水层无积水现象。
2.2 胶粘剂涂刷均匀,不得有漏刷和麻点等缺陷。 2.3 卷材防水层铺贴和搭
接、收头,应符合设计要求和地下防水工程技术规范的规定,且应粘结牢固,无空
裂、损伤、滑移、翘边、起泡、皱折等缺陷。
十、成品保护
1 已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。
成功是失败之母,一切都是努力的结果
页脚内容
6
3 变形缝、管等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清
除,保证管、缝内通畅,满足使用功能。
4 防水层施工完毕,应及时做好保护层。
5 施工中不得污染已做完的成品。
消防水池消防工程施工方案
一、工程概况本项目为新建住宅小区消防水池消防工程,位于小区中心位置。
消防水池设计容量为500立方米,采用钢筋混凝土结构,防水等级为二级。
消防水池包括池体、进出水管、水泵房等部分。
本方案旨在确保消防水池的施工质量和施工进度,为小区消防安全提供保障。
二、施工准备1. 施工组织成立消防水池消防工程施工领导小组,负责施工过程中的组织、协调和监督工作。
设立现场施工管理小组,负责现场施工的具体实施。
2. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于32.5MPa。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石子:选用5-20mm粒径的碎石,含泥量不大于1%。
(4)钢筋:选用符合国家标准的钢筋,强度等级不低于HRB400。
(5)防水材料:选用符合国家标准的防水卷材、防水涂料等。
3. 施工机械(1)混凝土搅拌机、输送泵、泵车等混凝土施工机械。
(2)钢筋加工机械、绑扎机等钢筋施工机械。
(3)模板、支撑等模板施工机械。
(4)施工电梯、吊车等垂直运输机械。
三、施工方法1. 基坑开挖及支护(1)根据设计图纸,进行基坑开挖,确保基坑尺寸满足设计要求。
(2)采用放坡或支撑形式进行基坑支护,确保施工安全。
2. 池体施工(1)根据设计图纸,进行池体钢筋绑扎,确保钢筋间距、保护层厚度等符合规范要求。
(2)采用泵送混凝土进行池体浇筑,浇筑过程中注意混凝土的振捣密实。
(3)混凝土养护期间,加强温度、湿度控制,确保混凝土强度达到设计要求。
3. 防水施工(1)在池体施工过程中,对池壁、池底进行防水处理,采用防水卷材、防水涂料等材料。
(2)防水层施工完成后,进行闭水试验,确保防水效果。
4. 水泵房施工(1)根据设计图纸,进行水泵房钢筋绑扎、模板安装。
(2)采用泵送混凝土进行水泵房浇筑,浇筑过程中注意混凝土的振捣密实。
(3)水泵房施工完成后,进行设备安装,确保设备运行正常。
四、施工进度1. 基坑开挖及支护:15天2. 池体施工:30天3. 防水施工:10天4. 水泵房施工:15天5. 工程验收:10天总计:90天五、质量保证措施1. 严格按照国家有关规范、标准进行施工,确保工程质量。
消防水池防水施工方案

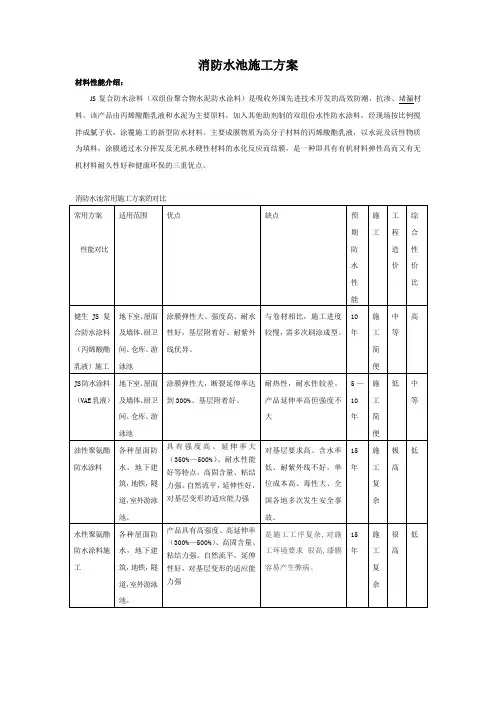

消防水池施工方案材料性能介绍:JS复合防水涂料(双组份聚合物水泥防水涂料)是吸收外国先进技术开发的高效防潮、抗渗、堵漏材料。
该产品由丙烯酸酯乳液和水泥为主要原料,加入其他助剂制的双组份水性防水涂料,经现场按比例搅拌成腻子状,涂覆施工的新型防水材料。
主要成膜物质为高分子材料的丙烯酸酯乳液,以水泥及活性物质为填料,涂膜通过水分挥发及无机水硬性材料的水化反应而结膜,是一种即具有有机材料弹性高而又有无机材料耐久性好和健康环保的三重优点。
消防水池常用施工方案的对比一.概述水池高5.6米,日常水位3米以下池壁(1)水泥砂浆保护层(2)JS防水涂料保护层池底(1)水泥砂浆找平兼找坡,1%坡向排水孔(2)JS防水涂料保护层二.施工部署:1.施工技术准备:组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:a.清理基层工具:铲刀、凿子、锤子、钢丝刷、扫帚、抹布;b.称料配料工具:水桶、秤、搅拌器;c.涂抹涂料工具:刮板、刷子、滚桶。
三.材料选用 JS防水涂料材料特点:1、能在潮湿或干燥的多种材质的基面上直接施工:2、无毒、无味、无污染;3、施工安全、简单、工期短4、涂层坚韧高强、耐水性、耐碱性、耐酸性能优异,弹性好。
5、能与防水基层良好的粘结。
包装:液料:每桶20kg;粉料:每袋20kg。
使用范围:js-复合防水涂料可在潮湿或干燥的砖上、砂浆、混凝土、金属、木材、硬塑料、玻璃、石膏板、泡沫板、沥青、橡胶、sbs、app、聚氨酯等基面上施工,对于新旧建筑手及构筑物(例房屋、地下工程、隧道、桥梁、消防水池、水库等)均可使用,同时也可做粘结剂及外墙装饰涂料。
四.施工工艺:基层处理—底层—细部节点增强—下层—中层—上层—保护层涂层结构:施工次序:每层用量:底层0.2-0.3kg/m2 下层层0.6-0.7kg/m2中层0.6-0.7kg/m2 上层0.6-0.9kg/m2总用料量:2.0-2.6kg/m2厚度:约1.5mm左右1.基层处理:基层必须平整、压实、收光;表面须牢固、干净、无明水、无渗漏。

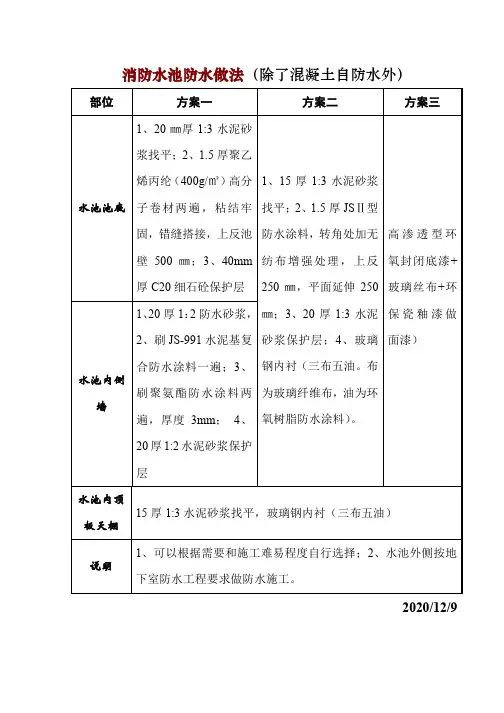

消防水池防水做法
消防水池防水做法(除了混凝土自防水外)
部位 方案一 方案二 方案三
水池池底 1、20㎜厚1:3水泥砂浆找平;2、1.5厚聚乙烯丙纶(400g/㎡)高分子卷材两遍,粘结牢固,错缝搭接,上反池壁500㎜;3、40mm 厚C20细石砼保护层
水池内侧
墙 1、20厚1:2防水砂浆,
2、刷JS-991水泥基复
合防水涂料一遍;3、
刷聚氨酯防水涂料两
遍,厚度3mm;4、
20厚1:2水泥砂浆保护
层
1、15厚1:3水泥砂浆
找平;2、1.5厚JSⅡ型
防水涂料,转角处加无
纺布增强处理,上反
250㎜,平面延伸250
㎜;3、20厚1:3水泥
砂浆保护层;4、玻璃
钢内衬(三布五油。
布
为玻璃纤维布,油为环
氧树脂防水涂料)。
高渗透型环
氧封闭底漆+
玻璃丝布+环
保瓷釉漆做
面漆)
水池内顶
板天棚
15厚1:3水泥砂浆找平,玻璃钢内衬(三布五油)说明
1、可以根据需要和施工难易程度自行选择;
2、水池外侧按地
下室防水工程要求做防水施工。
2020/12/9。
消防水池防水安全施工方案
安全防护用品:安全帽、手 套、防护服等
施工设备:搅拌机、喷涂机 等
03
施工过程
清理基层
添加 标题
清理基层:清除基层表面的灰尘、 油污、杂物等
添加 标题
防水材料准备:准备防水材料,如 防水涂料、防水卷材等
添加 标题
防水验收:对防水施工进行验收, 确保防水效果达到要求。
添加 标题
基层处理:对基层进行打磨、修补、 找平等处理
质量保证与保修
施工过程中,严格 按照施工方案进行,
确保施工质量
施工完成后,进行 严格的质量检查,
确保防水效果
提供完善的保修服 务,确保客户权益
定期进行防水检查, 及时发现和解决问
题
THANK YOU
汇报:
施工过程中,对防水材料的质量进行检 测,确保符合设计要求
施工完成后,对防水层的厚度、平整度、 接缝等进行验收,确保符合设计要求
对防水层的耐久性、抗渗性等进行检测, 确保符合设计要求
对防水层的外观、颜色等进行验收,确 保符合设计要求
对防水层的施工工艺、施工质量等进行 验收,确保符合设计要求
04
安全措施
等
防水材料的质量:选择 质量可靠的防水材料,
确保施工质量
防水材料的用量:根据工 程量计算防水材料的用量,
确保施工顺利进行
制定施工计划
确定施工时间、 地点、人员、材
料等
制定施工进度计 划,明确各阶段 任务和完成时间
制定施工质量控 制计划,确保施 工质量符合要求
制定施工安全措 施,确保施工安
全
添加标题
防水材料的选择:根据水池的 深度、面积和结构选择合适的 防水材料
防水材料的铺设:按照施工图 纸的要求,将防水材料铺设在 池底和池壁上
消防水池施工方案(1)
消防水池施工方案(1)
一、概述
消防水池是一种重要的消防设施,用于储存灭火用水,在火灾发生时提供紧急灭火用水。
本文将介绍消防水池的施工方案,包括选址、设计、施工步骤等内容。
二、选址
1. 地理位置
消防水池应尽可能靠近建筑物或易燃易爆场所,以便在紧急情况下迅速供水。
同时需考虑地形地势,避免泥石流、洪水等自然灾害影响。
2. 地质条件
选址时需了解地下水位、土质、承载力等地质条件,以确保消防水池的安全稳定。
3. 周边环境
周边环境包括交通便利性、供水管道接近程度等因素,需进行全面考虑。
三、设计
1. 容量计算
消防水池的容量应根据建筑物面积、火灾等级和灭火水量进行计算,保证能够满足灭火需要。
2. 结构设计
消防水池结构应符合相关标准,注重防水性能和耐久性,避免渗漏和破损。
3. 设备配置
消防水池需配置进水、排水、消防泵等设备,确保消防水的灌输和排放顺畅。
四、施工步骤
1. 土方开挖
根据设计要求进行土方开挖,保证消防水池的容量和深度。
2. 配筋浇筑
在土方开挖完成后,进行钢筋配筋、模板搭建和混凝土浇筑。
3. 装修和试水
消防水池建设完成后,需进行内部装修和保护层施工,并进行试水试压等检验。
4. 完工验收
最后根据相关标准进行消防水池的竣工验收,确保施工质量和安全。
五、总结
消防水池的施工方案是确保灭火效果和消防安全的重要保障,施工前需全面考
虑地理、地质等因素,严格按照设计要求进行施工,确保消防水池的质量和稳定性。
消防水池施工方案
消防水池施工方案随着城市化进程的不断推进,建筑物以及人口数量的增加,消防安全问题备受关注。
而消防水池作为提供灭火水源的重要设施,在建设中施工方案的合理性和有效性至关重要。
本文将探讨消防水池施工方案的要点和注意事项。
一、施工方案前期准备消防水池的施工方案制定需要从多个方面进行考虑。
首先,在选择施工场地时,要满足消防水源的需要,保证施工水源的充足性、可靠性和安全性。
另外,还要考虑土质条件、地下管网走向等因素,以确保基础施工的稳定性。
此外,在施工前期还需进行详细的勘察和测量工作,了解地下水位、地下管线、土壤的稳定性等因素,以便确定施工方案的可行性和效益。
二、消防水池的选择与设计在施工方案确定后,必须根据消防安全标准和要求进行消防水池的设计。
设计时需考虑到消防水池的容量与建筑物面积、人口密度以及所在地区的消防安全标准的匹配。
消防水池的选址要避开易受污染的地区,保证池水质量的安全。
三、消防水池施工的基本步骤1. 清理施工场地:首先,根据施工图纸指定的消防水池位置,清理工地,并确保施工现场平整、无杂物。
2. 地基开挖:根据设计要求,利用土方机械开挖合适尺寸的基坑,确保消防水池的容量和结构的稳定性。
3. 安装防渗材料:在基坑的内壁上安装防水材料,以防止水池地基渗漏。
4. 钢筋网架搭设:在基坑中设置钢筋网架,以增强消防水池的结构强度。
5. 浇筑混凝土:在钢筋网架上浇筑混凝土,建立消防水池的坚固结构。
6. 设置进出水管道:根据设计要求,在消防水池上方设置进出水管道,并进行连接测试,确保管道的顺畅运行。
7. 消防水池涂层保护:对水池内壁进行涂层处理,以保护水池内壁的耐腐蚀性和密封性。
8. 完善设施装置:在消防水池周围设置防护栏杆、灯光等设施,确保消防水池的安全使用。
四、消防水池施工时的注意事项1. 安全第一:消防水池的施工过程中,必须重视安全措施,保证工人的人身安全。
合理有序的施工组织、安全防护设施等都是确保施工安全的关键。
消防水池施工方案
消防水池施工方案一、引言消防水池是建筑物或场所中必备的重要消防设备之一,对于保障人员生命财产安全起着至关重要的作用。
本文将介绍消防水池的施工方案,包括选址、设计、施工工艺等方面的内容。
二、选址1. 选址原则(1)离建筑物远:消防水池应尽量选在建筑物较远的位置,以防火灾蔓延到消防水池而影响其正常使用。
(2)地势较高:选址应尽量选择地势较高的地方,以保证消防水池不受雨水或地下水的影响。
(3)易于供水:选址需考虑到供水管道的便捷性,需与消防水源相连。
2. 选址程序(1)调查:对建筑物周围的地形、地貌、地质、水源等进行调查。
(2)评估:根据调查结果评估各个选址的优劣。
(3)选择:根据评估结果选择最适合的选址。
三、设计1. 设计原则(1)符合消防规范:消防水池的设计需符合国家或地方的消防规范要求。
(2)容量合理:根据建筑物的规模和用途确定消防水池的容量,确保满足消防用水需求。
(3)结构稳固:消防水池的结构需经得起地震、水压等自然力的考验。
(4)操作方便:设计时应考虑消防水池的进水、排水、检修等操作的便利性。
2. 设计步骤(1)确定容量:根据消防水源用水计算确定消防水池的容量。
(2)结构设计:根据容量确定消防水池的尺寸、厚度等结构参数。
(3)防渗设计:根据地质条件和水源水质情况,进行防渗设计,确保消防水池不会渗漏。
(4)设计图纸:根据以上设计步骤制作消防水池的设计图纸,包括平面图、立面图等。
四、施工工艺1. 施工准备(1)材料准备:根据设计图纸确定所需的材料,包括混凝土、钢筋、防渗材料等。
(2)机械设备:准备相应的施工机械设备,包括挖掘机、混凝土搅拌机等。
(3)劳动力调配:根据施工规模确定所需的劳动力,并合理组织施工队伍。
2. 施工程序(1)清理选址:对选址进行清理,清除杂草、泥土等障碍物。
(2)基础施工:进行消防水池的基础施工,包括挖掘坑底、坑壁处理、基础混凝土浇筑等。
(3)结构施工:进行消防水池的墙壁和底板施工,包括钢筋绑扎、混凝土浇筑等。
消防水池建筑施工方案
消防水池建筑施工方案消防水池建筑施工方案一、项目概况本消防水池建筑项目位于某市某区,总建筑面积为XXX平方米,总投资为XXX万元,建设周期为X个月。
二、工程内容本项目主要包括消防水池的建设,具体工程内容如下:1. 地基处理:对工程区域的土壤进行勘察和分析,并根据地基施工规范进行处理,确保地基的稳定性和承载力。
2. 地下水防渗施工:采用防水材料,对地下水位较高的地方进行有效的防渗处理,确保消防水池的密封性。
3. 消防水池建设:按照设计图纸和规范要求,选用高强度混凝土浇筑消防水池的围护结构,并进行特殊处理,以增强其耐火性。
4. 消防水池盖板施工:采用预制预应力混凝土盖板,经过干燥和砼强度检验后安装固定,确保消防水池的密闭性和耐久性。
5. 消防水池设备安装:根据设计要求,安装消防水泵、水箱、消防喷淋装置等设备,确保消防系统的正常运行。
三、施工方案1. 前期准备:制定详细的施工方案和施工计划,并组织专业人员进行施工前的勘察、检测和设计深化。
2. 施工组织设计:根据项目特点,合理组织施工队伍,明确各个施工工序的工期和责任。
3. 地基处理:先进行土质勘察,在确定地基处理方法后,进行地基施工,包括挖地、填土、夯实和加固等工作。
4. 地下水防渗施工:采用防水材料进行地下水位较高地方的防渗处理,如防水板、防渗粉等。
5. 混凝土浇筑:根据设计要求,选择适宜的混凝土配比,按照工艺流程进行浇筑,同时注意浇筑质量和安全问题。
6. 盖板安装:在混凝土围护结构完工后,安装盖板,并进行验收和主体结构的防水处理。
7. 设备安装:根据设计要求,进行消防水泵、水箱、喷淋装置等设备的安装,确保各个设备的正常运行。
8. 质量验收:经过消防设备验收、结构验收等多方面的质量验收后,确保消防水池的质量符合相关标准。
四、安全与质量管理1. 施工期间,严格控制人员进出施工现场,并配备专职安全员进行安全管理。
2. 引入质量管理体系,设立质量检查组,对施工工艺、材料、设备等进行定期抽检,确保工程质量合格。
地下室消防水池施工方案
地下室消防水池施工方案一、前言地下室消防水池作为消防设施的重要一环,对于保障建筑物及其内部设施在火灾灾害发生时的安全至关重要。
本文将介绍地下室消防水池的施工方案,包括设计要点、材料选用、施工流程等内容,旨在有效提高地下室消防水池的施工质量。
二、设计要点地下室消防水池的设计应符合相关消防规范要求,包括但不限于水池容积、进出水口设置、防水处理等方面。
根据建筑物所处环境和功能需求,合理确定水池的位置和尺寸,确保水池在火灾发生时能够满足灭火需求。
三、材料选用1.水池结构材料:一般选用混凝土或钢材作为水池的结构材料,具有耐高温、耐腐蚀等特点。
2.防水材料:选择具有优良的防水性能的防水材料,如聚氯乙烯薄膜、聚合物改性沥青等,确保水池无渗漏问题。
四、施工流程1.准备工作:确定施工图纸,梳理施工流程,准备所需材料和施工设备。
2.基础施工:进行水池基础的开挖、浇筑和养护工作,确保基础牢固。
3.结构施工:根据设计要求进行水池结构的施工,注意保持施工质量和尺寸准确度。
4.防水处理:进行水池内部和外部的防水处理,防止水池漏水问题。
5.设备安装:安装水池进出水口、水泵等消防设备,确保消防水池正常运行。
6.验收及交付:进行消防水池的验收,保证其符合设计标准,并进行交付使用。
五、总结地下室消防水池的施工是一项复杂而重要的工程,需要严格按照相关规范和要求进行设计和施工,在保障建筑物消防安全的同时,提高施工质量、确保施工效果。
只有通过严谨的施工流程和质量检验,才能有效保障地下室消防水池的功能完整和持久性。
以上是地下室消防水池施工方案的相关介绍,希望对您有所帮助。
消防水池防水施工方案
消防水池防水施工方案消防水池防水施工方案本工程位于唐山市开平区开马路老体育场对面,主体为框架结构,地下一层,地上分别为5、7层。
总建筑面积23000m²。
本工程消防水池底标高为-5.35米,混凝土自防水,强度C60,抗渗等级S6,底板、池壁及顶板为水泥漆2mm厚+1道高分子,20厚1:2.5水泥砂浆保护层,20厚防水砂浆;为了确保工程防水质量,特制订如下施工方案:一、编制依据:1、设计图纸。
2、施工组织设计。
3、GB 18173.1-2019《高分子防水材料》。
4、88J6-1地下工程防水图集。
二、材料选用:三、防水施工工艺:1、工艺流程基层检查、清扫、修补→ 细部附加层处理→大面积防水卷材铺贴→收头处理→第一层清理、检查、整改、验收→第二层防水层施工验收→水泥砂浆保护层→防水砂浆2、基层处理1)卷材防水层的基层必须无空鼓、起砂、裂缝、松动、凹凸不平等缺陷,表面平整光滑、干净。
2)铺贴卷材前,在基面上涂刷基层处理剂(冷底子油),基层处理剂配制与施工应符合下列规定:① 基层处理剂应与卷材及胶粘剂的材性相容;基层处理剂采取涂刷法施工,涂刷应均匀一致、不露底,基层处理剂涂刷完毕,必须经过8h以上达到干燥程度方可用热熔法施工,以避免失火。
3、细部附加层加强处理1)对于阴阳角,管道根部以及变形缝等部位应做增强处理。
并在转角、阴阳角等特殊部位,增贴一层相同的附加层,附加层宽度为500mm。
先按细部形状将卷材剪好,视长度、开头合适后,再将卷材的底面用手持汽油喷灯烘烤,待底面呈熔融状态,即可立即粘贴,在涂刷一道底油的基层上,压实铺牢。
立面与平面的转角处,卷材的接缝应留在平面距立面不小于600mm。
2)池壁施工缝部位:附加宽度600加强层,加强层与基层,非加强层采取满粘法连接。
3)卷材顶端做法:池壁顶部预留25x40凹槽,防水卷材封头置于凹槽内,使用密封胶封闭,1:2.5水泥砂浆堵严。
4)预留孔、洞部位:卷材铺至孔、洞边20mm,收头聚氨酯密封。
