振冲碎石桩地基处理施工方案

振冲碎石桩地基处理施工方案

振冲碎石桩地基处理施工方案一、引言振冲碎石桩地基处理是一种常用的地基处理技术,适合于土质较差、承载力较低的场地。

本施工方案旨在详细描述振冲碎石桩地基处理的施工流程、施工方法和施工要求,以确保施工过程的安全、高效和质量。

二、施工流程1. 前期准备a. 制定施工计划,明确施工范围和时间节点。

b. 调配所需的施工机械、设备和材料。

c. 安排专业技术人员进行施工现场勘察和土质分析,确定碎石桩的规格和布置方案。

2. 施工准备a. 清理施工现场,确保施工区域无障碍物和杂物。

b. 搭建施工暂时设施,包括办公室、生活区和仓库等。

c. 检查振冲碎石桩机械设备的运行状态,确保其正常工作。

3. 桩位标定a. 根据设计要求,在地面上标定碎石桩的位置和间距。

b. 使用测量仪器进行精确测量,确保桩位的准确性。

4. 碎石桩施工a. 按照设计要求,使用振冲碎石桩机将碎石桩振入地下。

b. 控制振冲碎石桩的振入深度和密度,以满足设计要求。

c. 确保振冲碎石桩的垂直度和水平度,避免桩身变形和倾斜。

5. 碎石桩检测a. 使用超声波或者其他适合的检测方法,对振冲碎石桩进行质量检测。

b. 检测桩身的长度、直径和密度,确保其符合设计要求。

6. 碎石桩后处理a. 根据实际情况,对碎石桩进行后处理,如清理桩顶、修整桩身等。

b. 检查碎石桩的质量,确保其符合设计要求。

7. 施工记录和验收a. 记录施工过程中的关键参数和数据,包括振冲碎石桩的振入深度、密度和质量检测结果等。

b. 进行施工验收,确保施工质量符合相关标准和规范。

三、施工方法和要求1. 振冲碎石桩机的选择和调试要符合相关标准和规范,确保其工作稳定和安全。

2. 振冲碎石桩的振入速度和振动频率应根据土质情况进行调整,以保证施工效果。

3. 振冲碎石桩的振入深度和间距应符合设计要求,避免过度振入或者间距过大。

4. 施工现场应设置警示标志和安全防护措施,确保施工人员的安全。

5. 施工过程中要及时清理碎石桩周围的杂物和泥浆,保持施工现场的整洁。

振冲碎石桩施工安全操作规程

振冲碎石桩施工安全操作规程

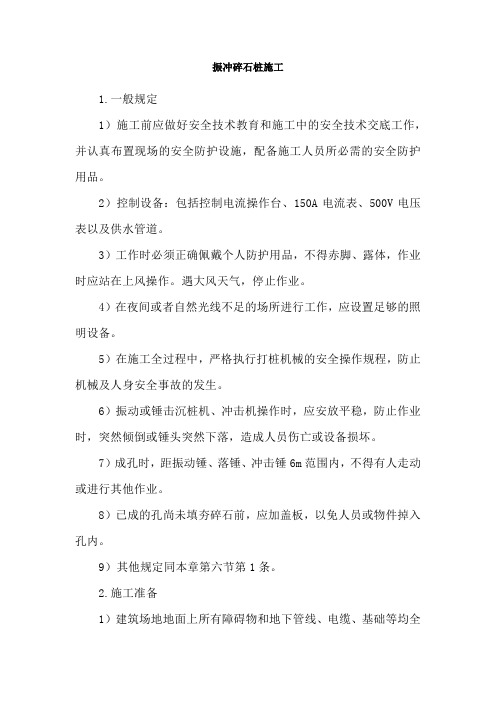

振冲碎石桩施工1.一般规定1)施工前应做好安全技术教育和施工中的安全技术交底工作,并认真布置现场的安全防护设施,配备施工人员所必需的安全防护用品。

2)控制设备:包括控制电流操作台、150A电流表、500V电压表以及供水管道。

3)工作时必须正确佩戴个人防护用品,不得赤脚、露体,作业时应站在上风操作。

遇大风天气,停止作业。

4)在夜间或者自然光线不足的场所进行工作,应设置足够的照明设备。

5)在施工全过程中,严格执行打桩机械的安全操作规程,防止机械及人身安全事故的发生。

6)振动或锤击沉桩机、冲击机操作时,应安放平稳,防止作业时,突然倾倒或锤头突然下落,造成人员伤亡或设备损坏。

7)成孔时,距振动锤、落锤、冲击锤6m范围内,不得有人走动或进行其他作业。

8)已成的孔尚未填夯碎石前,应加盖板,以免人员或物件掉入孔内。

9)其他规定同本章第六节第1条。

2.施工准备1)建筑场地地面上所有障碍物和地下管线、电缆、基础等均全部拆除或搬迁。

桩机振动对邻近建筑物及厂房内仪器设备有影响的已采取有效保护措施。

2)施工场地已进行平整,对桩机进行的松软场地已进行预压处理,周围已做好有效的排水措施。

3.施工机械1)一般规定A.打桩机类型、桩长、桩径、地质条件、施工工艺等综合考虑。

打桩作业前,应由施工技术人员向机组人员进行安全技术交底。

B.打桩机所配置的电动机、内燃机、卷扬机、液压装置等的使用执行相应机械的安全操作规程。

C.安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。

吊装时,应在桩上栓好拉绳,不得与桩锤或机架碰撞。

D.打桩机作业区内无高压线路。

作业区应有明显标志或围栏,非工作人员不得进入。

桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。

E.施工现场应按地基承载力不小于83KPa的要求进行整平压实。

在基坑和围堰内打桩,应配置足够的排水设备。

F.机组人员登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。

振冲碎石桩软基处理施工工艺(精)

振冲碎石桩软基处理施工工艺(精)

振冲碎石桩软基办理施工方法1、施工准备(1 、场所平坦施工:振冲碎石桩施工前先进行场所平坦,场所平坦标高为依据地形图制定的标高, 施工时依据“宁填勿挖”的原则进行整平。

挖除地表坚硬物体,使振冲器能顺利下钻。

(2 、部署场内运输道路、道路两边的排水盲沟、纵向排水渠、料场、积淀池及清水池 ,准备好照明设备以便夜间施工。

(3 、场所清理与掘除 :在现场确立清理、掘除、拆掉的范围后,按施工规范和设计要求进行清理。

a 、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除, 自卸车运输弃于指定弃土区。

低洼湿润的地方主要用发掘机消除, 机械没法消除的地方则用人工挖除。

b 、填方路基用地范围内的垃圾、有机物残渣及原地面以下起码 200mm 内的草皮、树根、农作物的根系和表土予以消除 ,并切合振冲碎石桩桩顶标高。

(4 、丈量放样及布桩。

依据图纸要求的布桩原则进行布桩, 并绘制丈量放线图 ,交与监理及设计单位复核后 ,方进行丈量放样 ,每个桩位均以钢钎作标记 ,编制桩号。

(5 、正式施工前 , 每个机组和各个地质状况不一样的场所进行现场成桩试验 , 试验的桩数不小于 5 根, 以获得知足设计要求所需的施工机具、施工工艺和技术参数 , 以此作为正式施工的依照。

(6 、进行施工技术交底。

在施工的各项准备工作达成后,施工前由技术负责人依据试桩结果及设计要求向全体施工人员进行技术交底。

2、振冲碎石桩试验段施工振冲碎石桩施工前 , 依据施工规范要求施工前须经过试验段的施工 ,记录冲孔、清孔、制桩时间和深度、记录冲水量、水压、填入碎石量及电流的变化等 , 考证设计参数和施工控制的相关参数 , 选定科学合理的技术参数作为振冲碎石桩施工的控制指标。

依据现场试桩的结果 ,需要获得以下的施工技术参数 :造孔电流、造孔水压、加密电流、加密水压、留振时间、填料量和加密段长度等。

施工时应亲密注意对四周构造物的影响。

试桩施工直接在振冲碎石桩施工范围内进行部署 , 依据振冲碎石桩施工图设计的分区要求 , 每区段振冲碎石桩施工前都一定进行试验桩施工。

振冲挤密碎石桩综合施工标准工艺

振冲挤密碎石桩综合施工标准工艺

振冲挤密碎石桩施工工艺振冲挤密碎石桩施工工艺一、振冲碎石桩旳施工原理振冲碎石桩是以振动沉管方式挤土造孔,分层填加桩料并振实成桩,其加固机理为对土进行置换及机密,增进排水固结从而提高复合地基旳承载力。

二、振冲碎石桩旳合用范畴本法常应用于软弱地基旳加固,堤坝边坡旳加固及消除可液化土旳液化性,消除湿陷性黄土旳湿陷性,合用于砂土、粉土、粘性土、淤泥质土、有机质土、黄土等。

可达桩长19~28m,桩径0.4~0.6米,且对于环境无污染,其重要长处是造价较低、进度较快,加固效果好,合用范畴广等。

因而被广泛应用。

三、施工工艺1.1技术交底施工前,现场技术员应向工段和班组长进行书面技术交底,内容涉及施工措施、技术资料、质量与安全措施等。

1.2准备工作1.清理平整场地:夯实回填素土至地面,消除高空和地面障碍物;在施工中如果地基液化严重,碎石桩机倾斜或下陷,可在原地面铺40cm碎石保证桩机平衡,在施工完毕后及时清除。

2.测量放线:恢复中线,放出路段边线桩,清理平整施工段地基表面,测量整平后旳标高,做好排水系统,保证排水通道旳畅通;3.按设计文献桩间距及形式绘制碎石桩施工平面图,按桩位图精确放出桩位并编号,桩间距容许差为±150mm;4.技术规定:施工时规定土层十字板抗剪强度不小于10Kpa。

复合地基承载力原则值不不不小于涵洞及箱通对地基承载力旳规定值,规定桥台基本地基承载力达到220Kpa以上并所有消除地基土旳液化1.3试桩碎石桩施工前,应根据现场旳实际状况进行成桩实验,获得多种机械参数,以保证大面积施工质量,试桩旳数量一般宜为7~9根,成桩实验规定达到如下目旳:1.根据不同路段、不同旳地质状况现场拟定桩体旳有效长度。

本段设计桩长10m,实体桩长9.6m。

2.掌握满足设计规定和多种技术参数,如振动频率、留振时间、反插深度、桩管提高高度和速度、电机旳工作电流及完毕全过程旳施工时间等。

3.掌握振动沉管旳阻力状况,选择合理旳技术措施,保证挤密旳均匀性和桩身旳持续性。

振冲碎石桩施工方案范本

振冲碎石桩施工方案范本

以下是一个振冲碎石桩施工方案范本的基本结构,您可以根据实际情况进行调整和修改。

振冲碎石桩施工方案范本一、项目概况1. 项目名称:2. 项目地点:3. 项目业主:4. 施工单位:5. 工程内容:二、施工准备1. 确定施工部署和组织结构。

2. 编制施工图纸和工艺流程。

3. 采购和准备所需设备、材料和人员。

4. 对施工场地和周边环境进行勘察和清理。

三、施工技术方案1. 振冲碎石桩的施工方法和工艺流程。

2. 碎石桩的尺寸、数量和布置要求。

3. 振冲设备的选择、安装和调试。

4. 施工过程中的质量控制和安全防护措施。

四、施工过程1. 土壤分层分析和桩位标定。

2. 钻孔或预制孔洞的准备。

3. 振冲碎石桩的振冲和碎石注入过程。

4. 碎石桩的成型和验收。

五、质量验收和安全保障1. 对施工过程中的质量检查和验收标准。

2. 安全生产责任制度和应急预案。

3. 施工现场的安全检查和监督措施。

六、环境保护和文明施工1. 对施工过程中的环境保护措施和污染防治措施。

2. 垃圾处理和施工废弃物的清理处理。

七、施工进度和计划1. 制定施工进度计划和工期安排。

2. 如遇特殊情况导致施工延误的处理方案。

八、施工完成与验收1. 完成施工后的工程验收和质量评定。

2. 竣工资料和相关证明的整理和提交。

九、施工款项结算1. 施工款项支付方式和结算方式。

2. 确定施工款项的支付进度和条件。

十、安全责任和违约责任1. 明确双方的安全责任和违约责任。

2. 对违约责任金和损失赔偿的处理办法。

十一、其他事项(根据具体项目需要添加其他需要特别说明的事项)十二、签署甲方(业主):日期:年月日乙方(施工单位):日期:年月日备注:如有补充协议或变更,须经双方协商确认后签字盖章。

以上是一个振冲碎石桩施工方案范本的基本结构,具体内容和要求可能因项目性质、规模和法律法规而异。

在实际使用时,建议咨询相关专业人士以确保方案的合法性和有效性。

振冲碎石桩施工工艺规程与施工方案

振冲碎石桩施工工艺规程与施工方案

振冲碎石桩施工—工艺规程与施工方案1 材料要求1.1 桩体材料可用含泥量不大于5%的碎石、卵石、矿渣或其他性能稳定的硬质材料,不宜使用风化易碎的石料。

填料粒径宜为20mm~150mm,应根据振冲器功率大小合理选择。

1.2 褥垫层材料宜用中砂、粗砂、级配砂石和碎石等,最大粒径不宜大于30mm。

1.3 成桩用水可用自来水,有条件地方为节约用水可使用无毒无腐蚀性的中水,不可用污水。

2 主要机具2.1 振冲器宜根据桩长、桩径、地层条件等合理选用,各型号振冲器主要技术参数见表2.1。

汽车吊的起吊力应满足施工要求,起吊高度必须大于施工深度。

2.3 填料机具可用装载机或人工手推车。

2.4 电器控制设备应选用自动控制装置。

2.5 供水泵水压宜为200kPa~600kPa,供水量宜为200L/min~400L/min,且应与所选用振冲器工作参数相匹配。

2.6 排浆泵应根据排浆量和排浆距离选用合适的排污泵。

2.7 配套的辅助机具还应有电缆、胶管、水管、修理机具等。

3 作业条件3.1 施工前应完成“三通一平”施工条件,现场电源根据设备功率大小,选用现场配电;水源根据设备数量及需水量,选用具有一定压力、供水量足够的水源;场地应平整并使作业区较周围略低;地上、地下如电线、管线、旧建筑物、设备基础等障碍物均已排除处理完毕,无碍施工。

各项临时设施如照明、动力、安全设备准备就绪。

3.2 熟悉施工图纸及场地的土质、水文地质资料。

3.3 施工前应按碎石桩位平面图测设桩位轴线、定位点,用钢筋在桩位处扎入深度不小于30cm的孔,插上钢筋棍标识桩位,要求每栋楼所有桩位一次全部放完,并经检查后办理预检手续。

3.4 施工前应将石子送试验室复试,保证所进石子符合设计与规范要求。

3.5 施工前应对施工人员进行全面的安全技术交底,施工前对设备进行安全可靠性及完好状态检查,确保施工安全,确保施工设备完好。

3.6 施工现场应做好材料、机具摆放规划,使材料运输距离最短,泥浆池个数、大小要依据现场计算排放量进行设置,保证泥浆排放畅通。

震冲碎石桩施工工艺流程

震冲碎石桩施工工艺流程首先呢,施工前的准备工作可不能马虎呀。

你得先把场地给整好,像清理场地里的杂物啦,保证施工场地相对平坦之类的。

这就好比我们要画画,得先有一块干净平整的画布一样。

当然啦,根据经验,这时候要是能再仔细检查一下施工设备有没有问题就更好了,要是设备在施工的时候出故障,那可就麻烦咯!接下来呢,就是定位放线这个环节啦。

这一步要特别注意!要按照设计要求准确地确定桩位哦。

不过呢,这个过程有时候可能会有点小麻烦,因为要很精确嘛。

要是不小心弄错了,后面可就全乱套啦。

我觉得这一步如果能多核对几遍就比较保险。

然后呀,就开始造孔啦。

这时候会用到专门的设备呢。

在造孔的过程中,速度方面要掌握好哦。

太快了可能会出现一些问题,比如孔壁不稳定之类的;太慢了呢,又会影响施工进度。

这就像我们走路,不快不慢才最好。

当然啦,这个速度也可以根据实际的地质情况来做一些调整。

造完孔之后呢,就该往孔里填碎石啦。

这碎石的质量和大小得符合要求哦。

为什么要这样呢?因为这会直接影响到桩的质量呀!在填碎石的时候,要尽量保证填充得均匀一些。

刚开始可能会觉得有点难做到均匀填充,但习惯了就好了。

小提示:别忘了在填充过程中要适当进行振捣哦!再然后呢,就是震冲啦。

这个环节很关键呢!通过震冲让碎石更加密实。

不过这震冲的力度和时间得控制好。

我一般觉得呢,在刚开始的时候可以先小力度震冲一下试试,然后再根据情况调整。

这就像炒菜放盐,先少放点,不够再加嘛。

最后呀,就是检验桩的质量啦。

这一步可不能省哦!看看桩的密实度啦,桩径啦之类的是否符合要求。

如果不符合,那可能就得采取一些补救措施啦。

南水北调中线元氏1标地基论文振冲碎石桩施工工艺论文

南水北调中线元氏1标地基论文振冲碎石桩施工工艺论文南水北调中线元氏1标地基加固振冲碎石桩施工工艺【摘要】综述南水北调元氏1标潴龙河倒虹吸进出口渐变段地基加固振冲碎石桩施工工艺,重点阐述软弱地基情况下造孔、振冲制桩、成桩检测及振冲碎石桩注意事项,为类似工程提供借鉴。

1、工程概况南水北调中线元氏?标潴龙河倒虹吸为河渠交叉建筑物,与元氏境内潴龙河交叉。

潴龙河倒虹吸进、出口渐变段地基为壤土和砾砂,天然地基土承载力较低,不能满足上部建筑物对地基承载力的要求,需要进行加固处理。

潴龙河倒虹吸进、出口渐变段翼墙地基处理采用振冲碎石桩施工。

振冲桩桩径0.8m,桩位正方形布置,共设桩618根。

其中进口段桩距1.8m,设桩372根;出口段桩距2.2m,设桩246根。

碎石桩均伸入下部泥砾层0.5m,最大桩深约为11.5m,建基面以上预留100cm的振密段(在进行下道工序施工前挖除)。

设计要求复合地基承载力不小于280KPa,进口段压缩模量不小于18MPa,出口段压缩模量不小于22MPa。

2、振冲碎石桩施工方法2.1 振冲试验在试验过程中详细记录冲孔、洗孔、制桩时间和深度,记录冲水量、水压、填入碎石量和电流的变化等数据,取得振冲施工的工艺参数(造孔电流、造孔水压、加密电流、加密水压、留振时间和加密段长度等)和验证振冲加固处理效果。

桩体填充料采用含泥量小于5%的碎石,材料最大粒径不大于15cm。

使用填料级配良好,不均匀系数大于5,曲率系数1,3。

采用试验桩和工程桩相结合的方式,在施工区打4根试验桩,接受检测论证。

2.2 振冲碎石桩施工2.2.1 测量放线布设桩位采用经纬仪进行现场测量,复核确定标准控制点,再根据控制点按照设计图纸放线布桩,每个桩点用木桩固定并标以醒目标记,编制桩号并填写布桩记录,最后请监理工程师进行验收。

振冲施工的孔位偏差和孔深应符合规定:开孔偏差不大于0.1m;造孔深度不浅于设计处理深度以上0.3m;桩位偏差不大于0.2m。

浅谈振冲碎石桩工程施工工艺

浅谈振冲碎石桩工程施工工艺振冲碎石桩适用于处理砂土、粉土、粉质粘土、饱和黄土及人工填土等软弱地基。

其加固地基机理是饱和松散的砂土受到振动时抗剪强度迅速降低,一定范围内的受振颗粒在自重及上覆压力作用下重新排列致密、孔隙比降低、相对密度增加、承载力提高及抗液化能力大幅提高。

1.工艺原理及特点振冲碎石桩是以起重机吊起振冲器,启动潜水电机带动偏心块,使振动器产生高频振动,同时启动水泵,通过喷嘴喷射高压水流,在边振边冲的共同作用下,将振动器沉到土中的预定深度,经清孔后,从地面向孔内逐层填入碎石,使其在振动作用下被挤密实,达到要求的密实度后即可提升振动器,如此重复填料和振密,直至地面,形成密实桩体与原地基构成的复合地基,从而提高地基承载力,减少沉降和不均匀沉降。

2.施工方法2.1振冲试验确定的施工参数根据振冲碎石桩试桩结果,确定施工参数如下:(1)桩位按等边三角形布置,桩径800mm,桩中心距为1200mm,桩长为9~11.1m。

(2)成孔电流50~70A,成孔水压0.4~0.6MPa。

(3)振密电流70~85A,留振时间10~20s,提升高度≤50cm,填料水压0.1~0.4MPa,充盈系数≥1.05。

2.2施工流程振冲碎石桩施工流程:场地整理→测定桩位→装机就位→成孔→清孔→填料→振实→桩机移位→成孔(如此循环)。

(1)场地平整:基坑开挖至高于设计高程1m处(即预留表层土1m),对处理区进行平整,对位于边坡面的桩,修整成阶梯式施工平台以便于机械就位施工。

(2)测量放样及布桩:根据设计桩距测定桩位并以竹签作标志,编排桩位编号,方便施工过程记录。

(3)装机就位:移动桩机至预定位置就位,使振冲器锥尖正对桩孔中心点,振冲器处于自然铅垂状态。

(4)造孔①振冲器对准桩位,对准偏差控制在50mm以内。

先开启压力水泵,振冲器末端出水口喷水后,再启动振冲器开始造孔,造孔过程中振冲器处于悬垂状态。

②造孔速度和能力取决于地基土质和振冲器类型及水冲压力等,施工中控制最大造孔速度不大于2m/min。

震冲置换碎石桩施工工法

振冲置换碎石桩施工工法一、前言振冲置换碎石桩是利用一个产生水平向振动的管状设备在高压水流作用下,边振边冲在软弱粘性土地基中成孔,再在孔内分批填入碎石坚硬材料制成一根根桩体,桩体和原来的粘性土构成所谓复合地基。

复合地基的承载力高,压缩性小,减小地基沉降量和差异沉降量。

提高土坡的抗滑稳定性和土体抗剪强度。

中铁XX公司运用振冲置换碎石桩施工的遂渝铁路第六标段DK61+535~+605软土地基,处理效果符合设计要求,取得了良好的经济效益。

二、工法特点1、设备简单,工效高,缩短工期,降低工程造价。

2、节省材料,就地取材,采用碎石、卵石或矿碴等材料。

3、经振冲置换碎石桩处理,其地基强度变形及沉降量均能满足铁路、公路、工业厂房和民用住宅建筑地基的要求。

三、使用范围本工法适用于处理不排水抗剪强度不小于20kpa的黏性土、粉土、饱和黄土和人工填土等软弱或不良地基。

四、施工工艺(一)、施工设计确定施工参数的办法主要是现场试验,经试桩取得一系列有关数据,然后按照工程要求达到的地基承载力,结合工程勘测地质条件,水文条件和加固目标值,设计振冲置换碎石桩的技术参数。

设计内容有:1、加固范围:依基础的形式而定,轮廓线外加2~3排保护桩。

2、桩位布置及间距:根据建筑物的要求确定,一般来说,桩位布置按等边三角形和正方形或矩形。

对大面积满堂处理,宜用等边三角形布置;对独立或条形基础,宜用正方形、矩形或等边三角形布置。

桩中心间距的确定,考虑荷载大小、原土的抗剪强度,一般间距为1.5~2.5m。

3、桩长:桩长的确定取决于当相对硬层埋藏深度较大时,按建筑物的所容许的沉降量决定。

当相对硬层埋藏深度不大时,按相对硬层埋藏深度确定。

4、振冲置换桩参数:根据工程目标,由现场制桩试验确定。

5、填料颗粒:材料的容许最大粒径与振冲器的外径和功率有关,一般不宜大于80mm 。

6、颗粒大小级配:没有特殊要求,但含泥量不能太大。

7、桩的直径:与地基土的强度,桩体粒径、振冲器类型、施工质量有关,一般0.8m~1.2m 。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关 键 词 :振 冲 碎 石桩 ;地 基 处 理 ;复 合 地 基 ;穿 漳 工程 ;南 水 北 调
Vir f tt nSo ePl C ntu t ni eZ a g eR vrC os gP oet f o t-o Not ae ies n b ol ai tn i o s ci t h n h ie r si rjc uh t- rhW trD vri o o e r o nh n oS o
Z a geRvr rs n rje o Suh t- o hWa rDvr o. h rcs a doea o, eo real ai , uly hn h i os gPoet f o t-o N r t i s n T epoes n prt n rsuc l ct n q a t eC i t e ei i o o i iset nadcnr , a t adev o m na po ci evbo o t ns n i o su t no rsi r et r np c o n ot lsfy n n i n etl rt t ni t irf t i t epl cnt e o f os gpo c a i o e r e o nh l ao o e r i c n j e it d cdh ri. h p l ao a ea rf ec i l r et nr ue ee T eapi tnClb s e rnet s a po cs o n ci l e o mir j . Ke o d: ir oa o t epl;on ai et etcm oi u d tn Z a geRvr rsigPoetSuh— — yW rs v o tins n i fu dt nt am n; o ps ef n ao ; h nh i os r c; o t—o— bf t l o e o r t o i eC n j t
No t ae v r in rh W trDie so
中 图分 类 号 :U 7 . (6 ) T 4 23 2 1 5
文 献标 识码 : A
文 章 编 号 :5 9 9 4 (0 10 — 0 0 0 0 5 — 3 2 2 1 )7 0 4 — 2

0 引

是 将 振 冲 器 提 出孔 口 , 向 孔 内 倒 入 0 1 ~ . n 的 .5 05 i。
南 水 北 调 穿 漳 ] 程 全 长 10 2 I , 地 质 层 主 要 二 8 I T 南 粉 细 砂 、粉 质 壤 土 、砂 卵 石 、 中 砂 、 卵 石 组 成 。
工 程 地 下 水 类 型 为 潜 水 。埋 深 浅 ,需 要 进 行 地 基 处 理 以满 足 T程 建 设 的要 求 。 由于振 冲碎 石 桩施 二 r速 度 快 ,费 用 较 低 ,最 终 采 取 了振 冲 碎 石 桩 地 基 处 理 方 案 。 穿 漳 工 程南 岸 各 分 部 工 程 地 基 处 理 面 积 1 1 I 5 2I 1 T, 共 完 成 振 冲 碎石 桩 46 4根 ,平 均 桩 长 为 7I , 桩 长 合 2 T I
计 为 3 6 l 造 价 约 3 2万 元 , 为 钢 筋 混 凝 土 预 2 3 8n , 7 制 桩 费 用 的 5 % ,达 到 了预 期 的 效 果 。 4
填 料 , 再 下 振 冲 器 至 填 料 中 振 冲 密 实 , 待 达 到 设
计 要 求 后 提 出 振 冲 器 , 再 下 料 振 密 , 如 此 反 复 直 至制 桩 完毕 :二 是振 冲器 不提 出孔 【 ,仅 上提 3 ~ = _ 1 0 5 m . 离 开 原 已 振 密 过 的 桩 段 , 即 向 孔 内 连 续 不 0o 断 地 回 填 石 料 ,直 至 该 段 桩 体 振 冲 密 实 达 设 计 要 求
T n sa 6 0 4 H b i C ia a g h n0 3 0 , e e, h ) n
Ab t a t s r c :Ast e fse o sr c in a d l w r c s. h i rf t t n s n i s w d l s ( frt e g o n r a me ti h a trc n tu t n o e o t t e vb o o ai t e pl i i ey u e1 0 h r u d t t n n o l o o e e
M ueg C e i, e gQn go aY zn, hnJ G n i u e g
(h tc me to n rlC nig n fC ieeP o l me oieHy rp we ro s T e1tDea h n f1t s s Ge ea o t e to hn s e peSAr dP l do o rFo p , n c
水 力 发 电
ห้องสมุดไป่ตู้
第3 7卷第 7期
21 0 1年 7月
南 水 北 调 穿 漳 工 程 振 冲 碎 石 桩 施 工
马 玉 增 , 陈 杰 ,耿 庆 国
( 国人 民武 装 警 察 部 队水 电 第 一 总 队 第 一 支 队 ,河北 唐 山 0 3 0 ) 中 6 04
摘 要 :振 冲 碎 石 桩 施 工 速 度 快 ,费 用 较 低 ,在 南 水 北 调 穿 漳 工 程 地 基 处 理 中被 大 量 采 用 。介 绍 了振 冲碎 石 桩 施 工 工 艺 流 程 及 操作 要 点 、资 源 配 置 、质 量 检测 及控 制 、安 全 及 环 保 措 施 等 ,以 为其 他 工 程 振 冲 碎 石 桩施 工提 供 参 考 。
