黄陵至高速公路扩能工程LJ-10合同段护坡(首件)开工报告中铁十五局集团第七工程有限公司黄延高速LJ-10标项目经理部2014年9年10日目录一、工程概况 (1)二、施工法、顺序及时间: (1)三、施工进度计划: (3)四、材料、人员进场安排及配合比审批报告 (3)五、资金计划: (5)六、质量、安全、环保体系和案措施及应急预案 (5)七、首件工程技术、安全交底资料(附件) (9)八、冬(雨季)施工保证措施 (9)九、质量控制目标及试验检测项目、频率和法 (9)护坡首件开工报告一、工程概况二、施工法、顺序及时间:1、施工法:本标段迎水面采用C15片混凝土护坡,护坡厚400mm(如下图),施工时按实际施工图放样定线,护坡坡面设置泄水,泄水采用直径为10cm的PVC管,上下排交错布置,间距2-3米,最下面一排高于地面线0.3米设置。

墙体间隔10-15米设置伸缩缝一道,缝填塞沥青麻筋或沥青木板等材料,片混凝土护坡工程量为12491.5m3。

(1)施工工艺流程图施工前,对图纸进行认真理解,吃透意思。

在护坡工作面出来以后,即对边坡进行定位放线,首先定出堤轴线,轴线平移后,确定坡顶位置线,护脚位置线及平台坡角线,然后再利用提供的水准点,在整个标段路床顶侧每100米埋设一根木桩,砼围护后测出桩顶高程并标在桩上,用全站仪放出硬路肩线和坡脚线及C15片混凝土脚墙开挖线。

(3)修坡和开挖C15片混凝土脚墙在测量放样的基础上首先用机械修坡,预留一定厚度,然后进行上下坡顶、坡脚线,在坡顶处每5米钉入一根桩,使之于边坡轴线平行再施测打桩位置砼面的高程于桩上,自该点拉线到坡脚,使之垂直于坡脚轴线,并打桩固定,同样施测出坡脚边线砼面高程于每个坡脚桩上。

对应于坡顶高程点之间拉即为1:1.5坡线,据此1:1.5坡线即可进行人工坡面整修,整修时应注意不得挠动边坡土,局部亏坡填筑前应充满水润湿,确保回填土和边坡结合密。

根据图纸设计尺寸对脚墙进行开挖,用挖掘机顺着坡脚线开挖,根据图纸设计1:0.25的、外坡度,对挖掘机无法挖到的地,由人工进行配合修到设计尺寸。

(4)模板制作、安装模板采用槽钢制作,其背面加焊外伸30cm长φ14钢筋支撑和连接钢管便于用钢筋桩固定。

模板支设采用梅花形支设,顺序为先支设第一条板块中的奇数板块,再支设第二条板块中的偶数板块,然后支设第三条板块中的奇数板块,第4条板块中的偶数板块,模板支设前先测出控制模板坡度的高程线,用钢筋桩对模板进行固定。

护坡中的预埋排水管,采用预留固定系统固定,以保证其位置准确,模板支好后清除仓的杂物,报监理工程师验模,经监理工程师同意后可进行片混凝土浇筑。

(5)片混凝土浇筑先在脚墙底层铺设一层混凝土后,人工对片在脚墙摆放均匀,用振动棒进行均匀振捣,按照一层40cm左右混凝土一层片循环施工,脚墙间隔10-15米设置伸缩缝一道,缝填塞沥青麻筋或沥青木板等材料。

浇筑完脚墙后在施工边坡,先人工摆放片,根据图纸设计边坡为40cm厚度,一层片即可,注意在护坡坡面设置泄水,泄水采用直径为10cm的PVC管,上下排交错布置,间距2-3米,最下一排高于地面线0.3米设置。

然后人工进行仓摊铺作业,摊平后用平板振动器自坡脚向坡顶向进行振捣,对于模板两侧平板振动器不易振密实的部位,则采用插入式振捣器重新振捣一次,砼振捣密实后,用滚筒碾压提浆,并用真空吸水器吸水,使砼部密实,振捣、滚筒碾压时不能触动模板,防止模板位移。

坡面用滚筒碾压整平后,用木槎子打抹,铁抹子收光,砼终凝前进行压光、成型。

保证砼表面平整度达到设计要求。

砼成型后12-24小时覆盖好草袋,洒水养护,养护不得少于14天。

浇筑好上述板块后,待砼达到拆模强度后,拆除模板,再封好其它未浇板块封头。

三、施工进度计划:K70+090-k70+480路基防护(护坡)工程计划从2014年10月10日-2014年11月10日完成,具体如下:1、施工准备(2014年10月10日-2014年10月11日)2、测量放线(2014年10月11日-2014年10月13日)3、k70+090-k70+480片混凝土脚墙开挖及浇筑(2014年10月13日-2014年10月25日)4、K70+090-K70+200片混凝土护坡浇筑(2014年10月26日-2014年10月31日)5、K70+200-K70+480片混凝土护坡浇筑(2014年11月1日-2014年11月10日)四、材料、人员进场安排及配合比审批报告五、资金计划:项目部实行专款专用,全力保证路基施工资金的专项施工,每月对下月路基资金进行安排和计划,保证资金及时到位应用于施工中。

六、质量、安全、环保体系和案措施及应急预案1、工程质量保证体系为确保质量目标及质量针的实现,坚决贯彻执行项目部制定的质量针,我项目部已建立以项目经理为第一责任人,有总工程师、试验工程师、技术工程师和各专业工程师及专职质检人员、技术人员、各作业队长、各作业队兼职质检员参加的质量保证体系。

项目部实行三级质检,质量实行一票否决权,把质量关。

工程质量保证体系工班(组)自觉行动认识工程质量的重要性合格工程掌握技术质量标准,提高操作水平参加质量技术培训定期全面检查不定期检查及时发现及时整改每月一次形成书面报告对班组验工计价依据奖 优 罚 劣提出问题整改把质量问题消灭在萌芽状态确保工序全部合格提高检验批一次检查合格率规范操作行为提高质量意识持续改进提出问题整改奖 优 罚 劣对工区验工计价依据每季度一次形成书面通报发现问题及时整改不定期检查定期全面检查员 工作业队项目部工程质量自保体系2、质量保证措施(1)成立以项目总工程师质量管理小组,建立有效的质量保证体系,设两名以上技术人员管理,广泛地开展全面质量管理。

(2)格遵守招标文件技术规,遵循有关公路施工规,执行工程师审查批准的案,格遵循施工工艺,按图施工。

(3)执行“三检制”,设立专职质检员,按既定施工工艺和要求,监督检查各分项工程的施工,实行质量重奖重罚和质量一票否决权。

(4)组织强有力的测量人员进行测量控制。

测量是整个工程正常进行的基础,格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工全过程质量控制,格执行复核制度、交底签认制度、向监理工程师报批制度,以“放准;勤复;点;线、面通盘控制”的法,确保测量工作的准确无误,并做好测量原始记录的保存归档工作。

(5)对职工进行质量意识教育,组织员工进行施工技术及施工工艺的培训。

(6)加强对原材料的进货检验、验货、验证、登记、标识等工作,完善管理,积极配合工程师对原材料的质量抽查工作。

(7)建立并有效运转报告、报表、资料呈送监理工程师审查的机制。

(8)加强部质检工作,格控制施工各工序质量,确保工程质量优良。

加强各分项工程施工全过程的控制和各工序环节的监督与检查,格施工过程中的经常性检查及工序衔接或交接中的专职检查、工程质量评定及定期的工程质量大检查工作。

(9)通过把过程检验关,试验关,保证工程施工的每一段、每层灰土填筑的质量在施工的过程中受到控制。

及时组织质检员、施工人员和有关技术人员对各工序进行自检,并按检验点分类和按有关规程规进行检验、试验、标识和记录,对出现的问题及时组织有关人员进行研究分析,订出纠正和预防措施,以达到其实施效果。

(10)开工前要做好各部位、工序的技术交底工作,按照技术交底的要求,使各级施工人员清楚地掌握对将要进行施工的部位、工序的施工、施工工艺、技术规要求,对特殊和重点部位要真正做到心中有数,确保施工操作的准确性和规性。

(11)关键过程的质量保证措施:对关键过程,由技术人员编制专题施工案及作业指导书,总工程师批准后实施。

施工前,对操作人员进行必要的培训,确认合格后让其承担特殊过程的施工。

3、施工安全生产(1)安全目标建设过程中确保不发生重大安全事故,避免特大安全事故发生,实现安全生产零死亡目标。

重伤率控制在0.2‰以下。

消除施工责任事故,杜绝重大人身伤亡事故,轻伤率低于2‰,并满足交通运输部及省相关规定。

(2)确保文明施工的措施本工程确定的文明施工目标为:创建安全文明工程。

工程开工的同时,组建由项目经理直接领导,副经理亲自抓的文明施工管理和监督机构,负责组织和监督本工程文明施工措施的落实。

现场文明施工的直接管理由办公室负责。

各作业队安全员同时兼文明施工监督员,负责本单位的文明施工监督。

①对参与施工的队伍签定文明施工协议书,建立健全岗位责任制,把文明施工落到实处,提高全体施工人员文明施工的自觉性和责任感。

②施工现场所有临时设施按施工总平面布置图进行布置管理,使施工现场处于有序状态。

③设置醒目的施工标识牌,标明工程项目名称、围、开竣工时间、工地负责人;所有施工管理人员和操作人员必须佩戴证明其身份的标识牌,标识牌标明姓名、职务、身份编号。

④合理安排施工顺序尽量避免各工序相互交叉干扰,凡下道工序对上道工序可能会产生损伤或污染的,要对上道工序采取保护或覆盖措施。

⑤重要施工场地设有操作规程、值班制度和安全标志。

⑥对到场的白灰要进行下垫上盖,避免由于天气变化,雨侵、防潮及污染围空气。

4、环境保护措施(1)环境保护保证体系建立由项目经理领导下,各职能部门参与管理的环境保护保证体系。

其中工程技术部负责制定项目环保措施和分项工程的环保案,解决施工中出现的污染环境的技术问题,组织各项环保技术措施的实施,减少对环境干扰;质量安全部督促施工全过程的环保工作和不符合项的纠正,监督各项环保措施的落实;其它各部门按其管辖围,分别负责组织对施工人员的环境保护培训和考核,保证进场施工人员的文明和技术素质,加强对危险物品格管理和领用制度,负责各种施工材料的节约和回收等。

(2)环境保护措施在施工期间尽量少破坏路线围原有的地物、地貌、植被。

弃土中的表土及淤泥施工时注意保管,主体工程完工后作为边坡绿化及借土场改造耕植用。

雨季来临时,要开挖好全线的纵向和横向临时排水沟,以便雨季时节将雨水排出路基围以外,避免雨水浸泡已填好的路堤,同时还要做好洪水冲毁边坡和路堤的防措施。

(3)环保管理人员职责①参与施工组织设计中环保案的制定,并根据现场情况编制相应的环保措施、计划,对贯彻执行情况进行监督检查。

②经常对施工人员进行环保教育,积极深入现场检查环保情况,及时发现问题进行整改,抓典型,总结经验,对做得好的单位和个人提出奖励意见,对做得差的单位或个人有权制止,或令其停止作业,并视情节给予适当的处罚。

③认真做好不同施工季节的环保工作,积极与各级部门取得联系。

④健全环保业台帐,定期进行环保工作分析,每月有工作小结,定下月工作计划。

⑤出现问题必须采取可行措施并及时向项目部经理报告。

⑥努力学习有关环保知识,不断提高自己的业务水平。

七、首件工程技术、安全交底资料(附件)八、冬(雨季)施工保证措施(1)雨季施工措施雨季施工安排①成立雨季防汛领导小组,设立专职值班人员,并随时与当地水文气象部门取得联系,预知预防。

合集下载

河道护坡工程施工方案设计

河道护坡工程施工方案设计

河道护坡工程施工方案设计一、设计依据1. 工程地点:本工程位于XX市X区XX河段。

2. 工程范围:对XX河道的XX米岸坡进行护坡工程。

3. 工程目的:保护河道岸坡,防止河水冲刷和坡面塌方,保障河道安全。

4. 工程标高:护坡工程坡高XX米,坡度1:2。

5. 设计单位:XX设计院。

二、工程方案1. 工程内容:(1)清理现场:清除河道及岸坡上的杂草、垃圾等杂物。

(2)坡体处理:对坡体进行整理、夯实,保证坡体平整、稳定。

(3)布设护坡材料:在坡面上铺设防冲护坡网,固定在岩石或者地下混凝土。

(4)植被恢复:在坡面铺设保护垫,种植适应性强的植被,帮助坡体护坡,减缓水流冲刷。

(5)监测设备:安装监测设备,定期检测护坡工程的稳定性。

2. 技术要求:(1)护坡材料必须符合国家标准,坡体处理要妥善进行,确保坡体稳定。

(2)施工过程中要注意安全措施,提前做好施工计划,避免发生事故。

(3)植被恢复要选择适应性强的植被种植,在保证效果的同时防止植物对河道环境的影响。

三、施工过程1. 施工前期准备:(1)确定施工队伍和负责人员,分配任务,建立施工方案。

(2)组织专业人员对河道进行勘测,制定详细的施工方案。

(3)准备施工所需的材料和设备,确保施工过程顺利进行。

2. 施工步骤:(1)清理现场:清除河道及岸坡上的杂物,并清理坡面,保持坡面平整。

(2)坡体处理:对坡体进行夯实,保证坡体稳定,整理坡面。

(3)布设护坡材料:在坡面上铺设防冲护坡网,固定在岩石或者地下混凝土。

(4)植被恢复:在坡面铺设保护垫,种植植被,帮助坡体护坡,减缓水流冲刷。

(5)监测设备安装:在施工完成后,安装监测设备,监测护坡工程的稳定性,定期进行检测。

四、施工质量控制1. 施工过程中,要做到质量第一,确保每一个步骤都按照设计要求进行。

2. 施工中要密切关注天气情况,避免雨水对施工造成影响。

3. 施工完成后,要对护坡工程进行验收,确保工程质量符合标准。

五、安全措施1. 施工中要严格遵守安全操作规程,做好作业人员的安全培训。

河堤片石护坡工程施工方案(3篇)

河堤片石护坡工程施工方案(3篇)

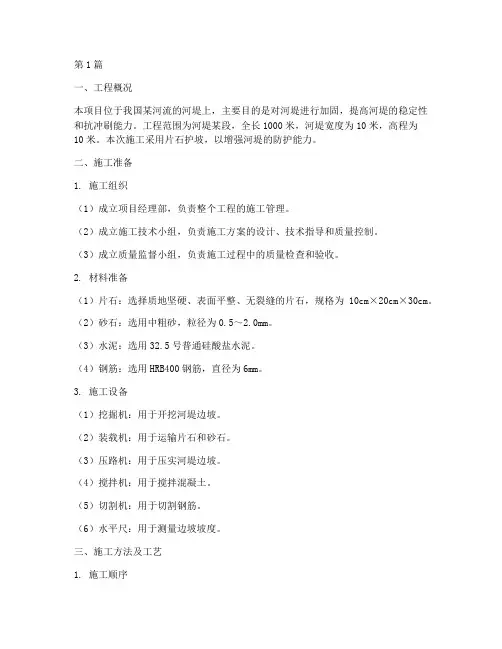

第1篇一、工程概况本项目位于我国某河流的河堤上,主要目的是对河堤进行加固,提高河堤的稳定性和抗冲刷能力。

工程范围为河堤某段,全长1000米,河堤宽度为10米,高程为10米。

本次施工采用片石护坡,以增强河堤的防护能力。

二、施工准备1. 施工组织(1)成立项目经理部,负责整个工程的施工管理。

(2)成立施工技术小组,负责施工方案的设计、技术指导和质量控制。

(3)成立质量监督小组,负责施工过程中的质量检查和验收。

2. 材料准备(1)片石:选择质地坚硬、表面平整、无裂缝的片石,规格为10cm×20cm×30cm。

(2)砂石:选用中粗砂,粒径为0.5~2.0mm。

(3)水泥:选用32.5号普通硅酸盐水泥。

(4)钢筋:选用HRB400钢筋,直径为6mm。

3. 施工设备(1)挖掘机:用于开挖河堤边坡。

(2)装载机:用于运输片石和砂石。

(3)压路机:用于压实河堤边坡。

(4)搅拌机:用于搅拌混凝土。

(5)切割机:用于切割钢筋。

(6)水平尺:用于测量边坡坡度。

三、施工方法及工艺1. 施工顺序(1)河堤边坡开挖:采用挖掘机进行开挖,边坡坡度为1:1.5。

(2)边坡平整:采用推土机将边坡表面平整,确保边坡表面平整度。

(3)边坡排水:在边坡上设置排水沟,确保边坡排水顺畅。

(4)边坡防护:采用片石护坡,铺设厚度为20cm。

(5)混凝土浇筑:在边坡底部浇筑厚度为10cm的混凝土垫层。

(6)钢筋绑扎:在混凝土垫层上绑扎钢筋,间距为10cm×10cm。

(7)混凝土浇筑:在钢筋上浇筑厚度为10cm的混凝土。

(8)养护:混凝土浇筑完成后,进行养护,养护期为28天。

2. 施工工艺(1)边坡开挖:挖掘机开挖边坡,注意边坡的稳定性,防止塌方。

(2)边坡平整:推土机将边坡表面平整,确保边坡表面平整度。

(3)边坡排水:在边坡上设置排水沟,排水沟深度为10cm,宽度为30cm。

(4)片石护坡:将片石铺设在边坡上,厚度为20cm,确保片石之间缝隙填充砂石。

护坡工程修路施工方案(3篇)

护坡工程修路施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,主要针对现有道路的护坡进行修复和加固,以提高道路的稳定性和安全性。

工程内容包括护坡基础处理、护坡结构施工、路面修复等。

施工期间,需确保施工质量、安全及环境保护。

二、施工准备1. 人员准备:组建专业的施工队伍,包括工程师、技术员、施工员、质检员等,并对全体人员进行技术培训和安全教育。

2. 材料准备:根据设计要求,准备足够的护坡材料,如混凝土、钢筋、石块、植筋材料等。

3. 设备准备:准备挖掘机、装载机、搅拌机、泵车、切割机、钻机、凿岩机等施工设备。

4. 测量准备:测量放样,确定护坡位置、尺寸及高程。

三、施工工艺1. 护坡基础处理- 清除原护坡上的杂草、杂物,确保基础干净、平整。

- 对基础进行加固处理,如植筋、浇筑混凝土等。

- 基础处理完毕后,进行验收。

2. 护坡结构施工- 根据设计图纸,采用浆砌片石、混凝土等材料进行护坡结构施工。

- 施工过程中,注意以下几点:- 护坡结构尺寸、形状及高程应符合设计要求。

- 砌筑材料应选用合格产品,确保质量。

- 砌筑过程中,注意砂浆饱满度,确保结构牢固。

- 施工完成后,进行养护。

3. 路面修复- 对损坏的路面进行修复,如裂缝修补、坑洞填补等。

- 修复完成后,进行验收。

四、施工质量控制1. 材料质量:严格把控原材料质量,确保材料符合设计要求。

2. 施工过程:加强施工过程质量控制,确保施工质量符合规范。

3. 隐蔽工程:做好隐蔽工程记录,如基础处理、结构施工等。

4. 验收:施工完成后,进行验收,确保工程质量合格。

五、安全措施1. 施工安全:加强施工安全培训,提高施工人员安全意识。

2. 机械设备:确保机械设备安全可靠,定期进行维护保养。

3. 防护措施:设置安全警示标志,加强现场安全管理。

六、环境保护1. 噪声控制:合理安排施工时间,降低噪声污染。

2. 粉尘控制:采取洒水、覆盖等措施,减少粉尘污染。

3. 废水处理:对施工废水进行处理,达到排放标准。

基坑工程护坡施工方案(3篇)

基坑工程护坡施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目基坑工程2. 工程地点:XX市XX区XX街道3. 基坑深度:5.0m4. 护坡形式:浆砌片石护坡二、施工准备1. 技术准备:熟悉施工图纸、规范和标准,掌握施工工艺和技术要求。

2. 材料准备:水泥、砂石、钢筋、模板等。

3. 人员准备:组织专业施工队伍,明确施工人员职责。

4. 工具准备:施工工具、设备、检测仪器等。

三、施工工艺1. 丈量放样:布设施工控制网,进行施工放样,埋设分段开挖桩号和开挖轮廓线标记,丈量开挖前后断面。

依据施工控制网丈量,确立护坡范围线,并依据坡面计算护脚地址再进行放样。

2. 基坑开挖:开挖前,做好场所暂时排水措施,雨天坑内积水应随时排干。

基础各部分尺寸、形状以及埋置深度,均应按设计要求进行施工。

基坑不得连通开挖,应采取跳槽开挖,以防基坑坍塌。

任何土质基坑,挖至标高后不得长时间裸露、挠动、浸泡,以免削弱基底承载能力。

3. 平基:开挖至设计标高后,采用人工整平,并采用夯实机具对基底夯实。

4. 墙体砌筑:砌石前,按设计放出实样。

砌筑过程中,墙体拉结筋不得大于500mm高设置一道,拉结筋长度构造柱外不得小于1000mm。

构造柱底部采用植筋方式锚固在围护梁内。

5. 护坡施工:根据设计要求,采用浆砌片石护坡。

砌筑过程中,严格控制砂浆配合比,确保砌体密实、平整。

四、质量控制1. 严格按照设计要求和规范进行施工,确保工程质量。

2. 加强施工过程中的监督检查,发现问题及时整改。

3. 定期进行质量检测,确保护坡质量符合设计要求。

五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 严格遵循施工安全操作规程,确保施工安全。

3. 设置安全警示标志,加强现场安全管理。

六、施工进度1. 施工总工期:30天2. 各阶段施工工期:- 基坑开挖:5天- 平基及墙体砌筑:10天- 护坡施工:15天七、环保措施1. 严格控制施工现场扬尘,采取洒水、覆盖等措施。

河道护坡工程施工方案(3篇)

河道护坡工程施工方案(3篇)

第1篇一、工程概况1. 工程背景随着我国经济的快速发展,城市化进程不断加快,河道护坡工程在防洪、排涝、生态保护等方面发挥着重要作用。

本工程位于某城市河道,主要目的是提高河道防洪能力,改善河道生态环境,保障周边居民生命财产安全。

2. 工程规模河道护坡工程全长1000米,宽度20米,采用重力式护坡结构,设计洪水标准为50年一遇。

3. 工程内容(1)河道护坡:采用重力式护坡结构,分为基础、坡体、坡顶、排水设施等部分。

(2)排水设施:包括排水沟、排水井、排水管等。

(3)绿化工程:对护坡两侧进行绿化,提高河道生态环境。

二、施工组织设计1. 施工队伍(1)项目经理部:负责整个工程的施工组织、协调、指挥等工作。

(2)施工班组:负责具体施工任务,包括基础施工、坡体施工、排水设施施工等。

2. 施工进度安排(1)施工准备阶段:1个月。

(2)基础施工阶段:2个月。

(3)坡体施工阶段:2个月。

(4)排水设施施工阶段:1个月。

(5)绿化工程阶段:1个月。

总计:7个月。

三、施工方案1. 施工工艺(1)基础施工1)清除河道底部淤泥,保证基础土体稳定。

2)采用C15混凝土进行基础浇筑,厚度为0.5米。

3)在基础底部设置排水层,采用碎石填筑,厚度为0.3米。

(2)坡体施工1)采用C20混凝土进行坡体浇筑,厚度为0.6米。

2)在坡体两侧设置排水沟,采用M7.5砂浆砌筑,厚度为0.2米。

3)在坡顶设置排水井,采用M7.5砂浆砌筑,直径为1.5米。

(3)排水设施施工1)排水沟:采用M7.5砂浆砌筑,厚度为0.2米,间距为5米。

2)排水井:采用M7.5砂浆砌筑,直径为1.5米,间距为10米。

3)排水管:采用PVC排水管,直径为200mm,连接排水井和排水沟。

(4)绿化工程1)选择适宜的植物进行绿化,包括乔木、灌木、地被植物等。

2)采用人工栽植的方式进行绿化。

2. 施工质量控制(1)原材料质量控制:对水泥、砂、石子、混凝土等原材料进行严格检验,确保质量符合要求。

一般护坡工程施工设计方案

一般护坡工程施工设计方案

一般护坡工程施工设计方案一、项目概况护坡工程是指在土地或岩石边坡上安装护坡材料,以防止边坡的滑坡、塌方等安全事故的发生。

本次护坡工程选取的是一处土地边坡,边坡高约10米,坡度约40度。

1.前期准备工作(1)土地边坡勘察:对边坡进行详细的勘察,包括地质、坡度、坡身土质等情况的调查,以便确定护坡方案。

(2)护坡方案设计:根据边坡的情况,选择适合的护坡方案,考虑到施工工艺的可行性、护坡材料的性能等因素。

(3)材料选购:根据护坡方案,选购合适的护坡材料,包括钢筋、水泥、毛石、抑尘剂等。

2.施工工艺(1)填土工艺:在边坡上进行填土,采用分层填筑的方法,确保填土的均匀性和稳定性。

填土层厚度根据边坡的坡度和土壤的稳定性来确定,通常每层填土厚度为30厘米。

(2)钢筋网布置:在填土过程中,每层填土后铺设一层钢筋网,用于增强填土层的稳定性。

钢筋网的网眼大小根据边坡土壤的性质和护坡的要求来确定。

(3)砼喷射工艺:在铺设钢筋网后,进行砼喷射工艺,将砼喷射到填土层上,形成一个坚固的护坡层。

砼的配比需要根据具体情况确定,确保砼的强度和抗渗性。

(4)塑料防护层:在护坡层上铺设一层塑料防护层,用于防止护坡层的破损和渗漏。

塑料防护层需要选择具有一定耐腐蚀性和耐候性的材料,以保证护坡层的使用寿命。

(5)排水系统:在护坡工程中,需要设置排水系统,将边坡上的积水排放出去,以防止水分对边坡的侵蚀。

排水系统包括排水沟、排水管等,需要根据具体情况进行设计。

3.安全措施(1)在施工过程中,要严格按照相关的安全操作规范进行操作,保证施工人员的安全。

(2)为施工人员提供必要的个人防护用品,包括安全帽、安全鞋、手套等,确保施工人员的人身安全。

(3)设立警示标识,提醒周围人员注意施工区域,避免发生意外事故。

(4)对边坡进行监测,及时掌握边坡变形的情况,以便采取相应的处理措施。

4.环境保护(1)在施工过程中,要注意防止扬尘污染,采取合适的抑尘措施,包括喷洒抑尘剂、覆盖地面等。

水利工程护坡施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,水利工程在防洪、灌溉、供水等方面发挥着重要作用。

水利工程护坡施工作为水利工程的重要组成部分,其质量直接影响到工程的安全运行和生态环境的改善。

为提高水利工程护坡施工质量,确保工程安全,特制定本施工方案。

二、施工内容1. 施工区域:本次施工区域为某水利工程护坡段,全长XX米,宽XX米。

2. 施工材料:混凝土、钢筋、土工布、植生混凝土、绿化植物等。

3. 施工设备:混凝土搅拌机、振捣器、钢筋绑扎机、挖掘机、装载机、运输车辆等。

三、施工工艺1. 施工准备(1)施工前,对施工现场进行清理,确保施工环境整洁、安全。

(2)对施工人员进行技术交底和安全教育,提高施工人员的安全意识。

(3)检查施工材料、设备的质量,确保符合工程要求。

2. 施工流程(1)基础处理:清除护坡基础上的杂物,进行地基加固处理。

(2)模板安装:根据设计图纸,安装模板,确保模板的牢固性和垂直度。

(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋的间距、形状和锚固符合规范。

(4)混凝土浇筑:浇筑混凝土,采用分层浇筑、分层振捣的方法,确保混凝土密实。

(5)土工布铺设:在混凝土养护期间,铺设土工布,防止混凝土与土壤接触。

(6)植生混凝土施工:在土工布上铺设植生混凝土,确保混凝土厚度均匀。

(7)绿化植物种植:在植生混凝土上种植绿化植物,提高护坡的生态效益。

(8)养护:对护坡进行养护,确保混凝土、土工布和绿化植物的正常生长。

四、质量控制1. 材料质量:严格按照设计要求,选用合格的施工材料。

2. 施工工艺:严格执行施工规范,确保施工质量。

3. 混凝土强度:采用标准养护,确保混凝土强度达到设计要求。

4. 钢筋间距、形状和锚固:确保钢筋的间距、形状和锚固符合规范。

5. 土工布铺设:确保土工布铺设均匀、牢固。

6. 植生混凝土施工:确保植生混凝土厚度均匀,表面平整。

7. 绿化植物种植:确保绿化植物生长良好,提高护坡的生态效益。

护坡施工方案护坡工程(3篇)

第1篇一、工程概况1.1 工程概述本工程位于我国某城市,是一项重要的护坡工程。

该工程旨在解决因长期雨水冲刷、地质条件等原因导致的边坡失稳问题,确保边坡安全稳定,保护周边环境。

1.2 工程特点1.2.1 工程规模较大,涉及多个边坡段落;1.2.2 地质条件复杂,边坡稳定性较差;1.2.3 施工环境复杂,需采取多种施工方法;1.2.4 工期紧,施工进度要求高。

二、护坡设计方案2.1 设计原则根据工程实际情况,本次护坡设计遵循以下原则:2.1.1 安全可靠:确保边坡稳定,防止坍塌、滑坡等事故发生;2.1.2 经济合理:在满足安全要求的前提下,尽量降低工程造价;2.1.3 环保美观:兼顾工程与周围环境协调,达到美化效果。

2.2 护坡结构形式根据边坡地质条件和工程特点,本次护坡采用以下结构形式:2.2.1 填石路基护坡:适用于地质条件较好的边坡,采用填石路基结构;2.2.2 混凝土预制块护坡:适用于地质条件较差、边坡稳定性差的边坡,采用混凝土预制块结构;2.2.3 钢筋混凝土护坡:适用于地质条件复杂、边坡稳定性差的边坡,采用钢筋混凝土结构。

三、护坡施工方案3.1 施工组织计划3.1.1 施工队伍:组建一支专业、高效的施工队伍,确保工程质量和进度;3.1.2 施工设备:配备必要的施工设备,如挖掘机、装载机、混凝土搅拌站等;3.1.3 施工进度:制定合理的施工进度计划,确保工程按期完成。

3.2 施工质量保证3.2.1 材料质量:选用优质原材料,确保护坡结构质量;3.2.2 施工工艺:严格按照设计要求进行施工,确保施工质量;3.2.3 检测与验收:对施工过程进行严格检测,确保工程质量符合要求。

3.3 施工工艺流程3.3.1 填石路基护坡施工:(1)边坡清理:清除边坡上的杂物、植被等;(2)路基填筑:采用填石路基结构,分层填筑,压实度达到要求;(3)边坡整形:按照设计要求进行边坡整形,确保边坡平整;(4)护坡结构施工:按照设计要求进行护坡结构施工,确保结构质量。

浆砌石护坡工程施工方案(3篇)

第1篇一、工程概况浆砌石护坡工程是一项重要的水土保持和边坡稳定性维护工程,广泛应用于山区、河道、公路、铁路等领域的边坡防护。

本方案针对某具体浆砌石护坡工程,旨在确保施工质量、安全和环保,实现边坡的长期稳定。

二、工程目的1. 提高边坡的稳定性,防止滑坡、塌方等地质灾害的发生。

2. 保护生态环境,防止水土流失。

3. 美化边坡景观,提升整体视觉效果。

三、施工范围及内容1. 施工范围:根据设计图纸确定的边坡区域。

2. 施工内容:- 基层处理:清理边坡表面的杂草、杂物,确保施工面平整。

- 支护结构施工:包括挡土墙、排水沟、护坡等。

- 浆砌石施工:包括基础、墙体、扶手、排水孔等。

四、施工准备1. 技术准备:- 组织技术人员进行施工方案学习,确保施工人员掌握施工工艺和质量标准。

- 编制施工组织设计,明确施工流程、进度安排和质量保证措施。

2. 材料准备:- 确保水泥、砂石、砖块等原材料的质量符合设计要求。

- 准备施工工具和设备,如搅拌机、泵车、切割机、水准仪等。

3. 人员准备:- 组建施工队伍,明确各工种人员职责。

- 对施工人员进行安全教育和技术培训。

五、施工工艺1. 基层处理:- 清理边坡表面的杂草、杂物,确保施工面平整。

- 根据设计要求,对边坡进行放坡,形成符合要求的坡面。

2. 支护结构施工:- 挡土墙施工:按照设计图纸进行基础开挖、垫层铺设、墙体砌筑等工序。

- 排水沟施工:开挖排水沟,设置排水口,铺设排水管。

- 护坡施工:根据设计要求,采用浆砌石或预制块等形式进行护坡。

3. 浆砌石施工:- 基础施工:开挖基础,铺设垫层,进行浆砌石基础施工。

- 墙体施工:按照设计图纸进行墙体砌筑,确保墙体垂直、平整。

- 扶手施工:在墙体顶部设置扶手,确保行人安全。

- 排水孔施工:在墙体适当位置设置排水孔,防止积水。

六、质量控制1. 材料质量控制:确保水泥、砂石、砖块等原材料的质量符合设计要求。

2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。

护坡施工技术方案

护坡施工技术方案一、项目背景及目标1.提高坡体稳定性,降低滑坡风险。

2.保护生态环境,减少对周边环境的影响。

3.确保施工安全,预防安全事故的发生。

二、施工技术方案1.施工前的准备工作在正式施工前,需要对施工现场进行详细的勘察,了解地形地貌、土壤结构、水文地质等基本情况。

同时,要充分了解当地气候特点,为施工过程中的环境保护和施工安全提供依据。

2.护坡技术方案(1)植被护坡选择适应性强的本地植物进行植被恢复,提高坡面植被覆盖率。

采用草皮移植、直播和喷播等多种植被恢复方式,提高植被生长速度。

结合地形地貌,合理设置排水设施,防止坡面积水。

(2)重力式挡墙对于坡度较大、土壤条件较差的区域,我们将采用重力式挡墙进行护坡。

具体措施如下:采用高强度混凝土或砖石结构,提高挡墙的承载能力和稳定性。

挡墙基础采用深埋式,确保挡墙与地面紧密连接。

设置排水孔,防止墙后积水。

(3)锚固技术针对部分坡面较陡、土壤松散的区域,我们将采用锚固技术进行加固。

具体措施如下:采用预应力锚索或锚杆,将坡面与深层稳定土体连接在一起。

锚索或锚杆的长度和直径根据地质条件确定,确保加固效果。

施工过程中要严格控制锚固力,防止过度扰动土壤。

3.施工过程中的环境保护合理安排施工时间,避免在雨季施工,减少对土壤的扰动。

采用湿喷混凝土、低噪音设备等环保施工工艺,降低施工过程中的环境污染。

对施工现场进行绿化,设置临时排水设施,防止水土流失。

4.施工安全措施制定详细的施工方案和安全操作规程,对施工人员进行安全培训。

设置安全警示标志,加强施工现场的安全巡查。

配备专业的安全防护设备,如安全帽、防滑鞋、安全带等。

三、施工进度及验收1.施工进度根据项目实际情况,我们将制定合理的施工进度计划,确保工程按期完成。

具体进度安排如下:施工前期:进行现场勘察、设计和技术交底。

施工中期:完成植被护坡、重力式挡墙和锚固施工。

施工后期:进行工程验收和绿化养护。

2.验收标准植被护坡:植被覆盖率≥90%,植物生长良好。
