室外附属工程技术标
目录第一节编制依据第二节工程概况第二章各分部分项工程的主要施工方法第一节工程测量放线第六章确保工程质量的技术组织措施第一节质量目标第二节质量管理依据第三节创优主要措施第四节质量管理、监察体系第五节质量保证措施第七章确保安全生产的技术组织措施第一节安全管理目标第二节安全管理体系第三节安全管理措施第八章确保环境保护与文明施工的技术组织措施第一节环境保护管理体系第二节环境保护保证措施第三节文明施工保证措施第九章确保工期的技术组织措施第一节施工总工期第二节施工进度保证措施第四节进度计划的组织管理措施第十章施工总平面布置图第十二章组织机构设置及管理人员配备第十三章附图及附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表七:临时用地计划表第一章编制依据及工程概况第一节编制依据本投标文件主要依据以下文件和内容进行编制:1、依据《新建市直老干部活动中心室外附属工程施工招标文件》;2、国家、部委和各行业现行采用的与本标工程相关的技术标准和规程规范等;3、我公司已承建的类似工程的施工经验。
第二节工程概况1、工程名称:新建市直老干部活动中心室外附属工程;2、建设地点:驻马店市通达路南侧;3、质量要求:一次性达到国家现行施工验收规范合格标准。
4、要求工期:90日历天。
5、本标段主要内容为新建市直老干部活动中心室外附属工程,包括场地平整、土方开挖与回填、路基压实、现浇砼道路、路肩培土、雨水工程和污水工程、给水消防工程等。
6、本合同段须执行的技术标准和规范本合同段必须遵照执行的现行技术标准和规范(不限于):《建筑工程施工质量统一验收标准》《工程测量规范》《砌体工程施工及验收规范》《给水排水构筑物施工及验收规范》《公路工程施工技术规范》。
以上引用的技术标准和规程规范在施工中必须严格执行。
所有标准和规程规范都会被修订,如有新的技术标准和规程规范颁发,在执行本合同时应考虑以最新版本对应的条款来执行。
7、施工特点7.1施工特点及关键(1)本工程施工面积相对较大,施工机械操作场地有限,所以采取必要措施,做好施工期临时排水与永久性排水措施的结合,确保雨季施工的质量与进度。
(2)借鉴以往施工经验,要加强车辆管理,注意交通安全,做好施工车辆与城市交通协调工作,施工前后需与当地政府密切合作,妥善处理好与施工区域周边村民的关系,尽量减少施工对周边居民生活工作的干扰,恰当使用好当地劳动力,营造一个良好的施工环境。
7.2施工原则及对策(1)严格按照设计图纸、技术规范组织施工,始终贯彻我公司的质量方针和IS022001质量保证体系,科学合理安排施工程序,抓好项目接口的工序衔接,采用先进的机械化施工技术方案,优质、按期完成本项目工程。
(2)紧紧抓住工程重点,组织多工作面、多工序的平行交叉作业,提高施工效率和施工质量,缩短直线工期,确保关键项目的进度满足合同工期的要求。
(3)认真做好保通规划,各分工作面交通运输、材料进出、堆放做到互不干扰,协调有序,以提高工效。
(4)工程施工中始终把文明施工和环保工作当作重要日程抓,首先要讲究科学施工,严格工艺作风,杜绝蛮干、乱干,求质量和工效;其次要抓好施工的废水、废碴、噪音的处理工作,并做好施工场地设施的环境卫生及生产、生活秩序的管理,抓好消防、保卫工作;其三,密切地方关系,尊重地方习俗,营造良好的施工外围环境,力争在本工程施工中争创驻马店市“文明施工样板工地”。
第二章各分部分项工程的主要施工方法第一节工程测量放线1.根据建设单位提供测量基本控制点、基线和水准点的基本数据,研究增设自己的三角网点和水准网点控制点,这些增设的控制点必须完全吻合工程师提供的三角网点和水准网点的基本数据,并应满足规定的施测精2.根据工程师提供的三角网点和水准多点精确地测定建筑物的位置,进行放样和完成全部测量数据的计算工作。
3.在施测前3天将有关施工测量的意见报告(一式四份)报送工程师审批。
4.负责保护和保存好全部三角网点、水准网点和自己增设的控制点,使之容易进入和通视,防止移动和破坏。
5.全部测量数据和放样都应经工程师的检查,必须时工程师可以要求测量人员在工程师的直接监督下进行对照测量。
6.项目部组测量人员进行坐标、护桩、水准、边界桩测量,以便施工队伍迅速进场施工,该项工作与其他进场准备工作同时进行。
7.施工测量要求承包单位按照本工程施工测量精度要求,负责施工所需要的全部施工测量放线工作。
平面位置控制在允许误差±30~50mm,高程允许误差±30mm 内。
7.1测量桩标埋设施工测量桩标埋设,须先将地表松土挖掉,打木桩至一定深度,待木桩牢固嵌入地中,再在木桩顶部钉一圆钉,桩顶周围浇细石砼以稳定桩标,若桩位置处为基岩,则可直接在基岩上刻上标记,并用红油漆标注。
第二节混凝土道路工程水泥混凝土采用强制式搅拌机拌和,自卸运输车运输,插入式振捣棒配合平板振捣器振捣,振动梁振捣初步整平,真空吸水工艺进行表面处理,钢滚筒进一步整平,抹面机抹面找平,滚槽机压槽,湿法养护或塑料薄膜混凝土路面的施工工艺为:基面平整→测量放线→安装模板→混凝土拌和与运输→混凝土摊铺→振捣→表面修整→接缝处理→混凝土养护→填缝1施工准备工作首先对基层进行质量检查:基层的几何尺寸、路拱、平整度和压实度,测量放出路面中线、边线及接缝线,并在路旁设置临时水准点,以便在施工过程中复核路面标高。
2安装模板混凝土模板边模采用钢模,高度与混凝土板厚度相等,模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模,接缝位则在安装好的模板上做出标记。
3混凝土的制备本项工程采用自拌混凝土,施工前按监理工程师批准的混凝土配合比拌制水泥混凝土,随时检测砂、石含水量以便于严格控制水灰比。
混凝土出机时测定坍落度并制作试件。
每台班拌第一罐混合料时,增加11Kg~15Kg水泥及相应的水与砂,以防止粘罐损失一部分砂浆,并适当延长搅拌时间。
4混凝土料的运输采用自卸运输车运输,运输过程中避免混凝土离析。
5混凝土的摊铺5.1混凝土摊铺前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、湿润情况等进行全面的检查。
5.2混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好的侧模路槽内,并用人工找补均匀,如混合料有离析现象,则用铁铲翻拌均匀;摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料的均匀性;松铺高度由试验确定,以路面高程符合设计为准。
混合料摊铺到一半厚度时,整平后用插入式振捣器振捣一遍,然后继续加铺。
5.3在一个规定连续浇注的区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。
6混凝土的振捣6.1摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀的振捣,平板振捣器的有效深度一般为22cm左右。
不采用真空脱水工艺施工时,宜采用2.2kW的平板振捣器;采用真空脱水工艺施工时,可采用功率较小的平板振捣器。
插入式振捣器主要用于振捣面板的边角部、窨井、进水口附近,施工中宜选用频率6000次/min以上的振捣器。
6.2振捣混凝土混合料时首先应用插入式振捣器在模板边缘角隅等平板振捣器振捣不到之处振一次,同一位置不宜少于20S;插入式振捣器移动间距不宜大于其作用半径的0.5倍,并应避免碰撞模板。
分二次摊铺的,振捣上层混凝土混合料时,插入式振捣器应插入下层混凝土混合料5cm,上层混凝土混合料的振捣必须在下层混凝土拌和物初凝之前完成。
其次,再用平板振捣器全面振捣。
振捣时应重叠11~20cm。
同一位置振捣时,当水灰比小于0.45时,振捣时间不宜少于30S;水灰比大于0.45时,不宜少于15S,以不再冒气泡并泛出水泥浆为准。
6.3混凝土在全面振捣后,再用振动梁进一步拖拉振实并初步整平,振动梁往返拖拉2~3遍,使表面泛浆,并赶出汽泡;振动梁移动的速度要缓慢而均匀,前进速度以1.2~1.5m/min为宜;对不平之处,应及时辅以人工补填找平,补填时应用较细的混合料原浆,严禁用纯砂浆填补;振动梁行进时,不允许中途停留,牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。
6.4最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。
如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。
最后挂线检查平整度,发现不符合之处应进一步处理刮平,直至平整度符合要求为止。
7真空脱水真空脱水的工艺主要工序如下:7.1检查泵垫脱水前,打开真空泵机组水箱盖,向真空室和集水室注入清水,使水面与箱内管口相平或略高一些,调节搭扣松紧,盖严箱盖,用3~4mm厚橡胶板堵住进水口,检查泵的空载真空度,泵表位应大于650~700mmHg。
此外,还要检查粘结剂和修补用品以及常用的修理工具是否齐全。
7.2铺设吸垫计划采用VS8型新型吸垫,应先铺放尼龙布,要求布面拉平,少绉折,过长时可折叠放置,尼龙布应比板面略小6~8cm(即密封带宽度),气垫薄膜比板面应略小8~11cm。
安放时,应用小擦刷沿密封边轻轻扫一遍,开泵脱水的同时,再拉压一遍,以保证密封效果。
如采用尼龙网格吸垫时应铺设网片,周边与尼龙布对齐,每网片间还应搭接2~3cm,最后铺上部吸罩,并接通接水桶。
7.3开泵吸水开泵吸水,一般控制真空表1min内逐步伸高到400~500mmHg,最高值不宜大于650~700mmHg;如在规定时间(3min)内达不到规定真空度要求时,应立即查找漏气处进行补救。
如使用密封带时,一般可略浇些水将密封边湿润,再轻轻扫压一下,如仍不见效,要采取修补或更换等措施。
真空处理过程中,要认真记录真空度、脱水时间与脱水量,并观察各处气垫薄膜内水流状况,若发现局部水分移动不畅,可间隔短暂地掀起邻近的密封边,借此渗入少量的空气,促使混凝土表层水分移动。
当脱水达到规定时间(脱水时间一般为板厚(cm)的1~1.5倍,单位min)要求后或已脱出规定水量(脱水率一般为12%~15%)后,在吸垫四周位置要略微掀起1~2cm,继续抽吸11~15S,以脱尽作业表面及管路中余水。
7.4卷起吸垫,移至下一块作业面上再继续进行真空脱水,每次吸垫位置应与前次重叠20cm,以防漏吸,造成含水量分布不均。
7.5真空脱水应注意如下事项:混合物的水灰比不宜大于0.55;购置滤布和吸垫时应根据混凝土路面板块的大小,选择适当的尺寸,过大或过小都会影响脱水效果。
真空操作人员必须站在自制的“工作桥”上行走,不准随意在吸垫上行走。
不准穿硬底带钉的鞋子,最好穿胶鞋或球鞋操作。
脱水时要作好记录,把握好脱水时间的均匀性,防止混凝土出现“弹簧层”和产生裂缝。
技术标(完整版)
技术标(完整版)技术标是指在工程建设领域中,为确保工程质量和工程标准的执行,制定的技术规范和标准文件。
它不仅是工程建设中必不可少的重要依据,而且也是一份重要的技术参考文件,以确保工程质量的达标。
在工程建设项目的投标过程中,技术标更是必不可少,因为它是评定投标人的技术水平和工程质量的核心依据。
技术标的制定涵盖多方面的技术要求,如施工措施、工序要求、质量控制要求、环境保护要求、安全要求等。
不同工程项目的技术标具体内容会存在差异,但是其编写流程都较为相似。
技术标的编写流程应该包括以下环节:一、制定编制细则制定编制细则的目的是为了规定技术标的编制程序和工作要求,确保编制质量和编制效率。
此环节主要包括技术标编写流程、编制组织和人员分工、编制时间和工作量计划等内容。
二、确定技术标的技术内容技术内容的确定是编制技术标最重要的环节之一。
其目的是确保编写出适应工程项目需求的标准文件,并涵盖工程建设过程的各个方面的技术要求。
此环节主要包括技术标的技术目标、设计要求、施工措施、质量控制、环境保护、安全要求等方面的规定。
三、编制草稿在确定技术标的技术内容后,应该正式进入技术标的编制流程。
首先需要编制草稿,草稿应该包括技术标的主要标准、技术要求和规范内容等。
四、内部审查在完成技术标的草稿之后,应该进行内部审查,以确保技术标的准确性、适用性和完整性。
内部审查主要针对技术标文本的技术内容、逻辑结构、条理性、表述清晰度等方面。
五、技术标修订根据内部审查的结果,进行必要的技术标修订。
修订内容可能包括修改、增加和删除等方面,以确保技术标的质量和实用性。
六、征求意见在确定了技术标的初稿后,在编制期间应该征求专家和干部的意见,并听取相关人员的建议,随时进行修正和修改。
七、批准发布经过多轮的修改后,技术标需要经过批准和发布。
技术标的发布可以采用宣传、印制或者官方网站等多种形式。
在编写技术标的过程中,需要考虑到各方面的因素,包括工程项目的需求、技术要求、质量标准、环境保护、安全等多个方面。
外墙装饰施工组织设计技术标
技术标安徽xxxxxxxx农户外墙刷白美化工程施工招标投标文件项目名称:安徽xxxxxxxx农户外墙刷白美化工程投标文件内容:技术标投标人:安徽xxxxxxxx工程有限公司(盖公章)法定代表人或授权委托代理人:(签字或盖章)日期: 2017 年月日目录一、施工组织................................................. - 3 -1、工程概述............................................... - 3 -2、各分部分项工程的施工方法............................... - 4 -3、施工进度计划安排及保证措施........................... - 13 -4、质量保证措施......................................... - 18 -5、安全生产、文明施工技术保证措施........................ - 20 -6、成品保护措施......................................... - 26 -二、项目管理机构配备情况.................................... - 27 -(1)建造师简历表........................................ - 29 -(2)项目技术负责人简历表................................ - 29 -(3)项目管理机构配备情况辅助说明资料.................... - 29 -(4) 企业和拟派本工程建造师业绩证明资料................... - 33 -一、施工组织1、工程概述1、概述1.1编制依据:1.1.1、招标人发布的本工程招标文书。
1.1.2、国家现行《建筑工程施工质量验收统一标准》(GB50300-2001)及《建筑工程各专业施工质量验收规范》。
建筑外墙工程及涂料施工项目技术标范本
建筑外墙工程及涂料施工项目技术标范本1. 引言本技术标范本旨在规范建筑外墙工程及涂料施工项目的技术要求和标准,确保施工质量和安全性。
本标范本适用于建筑外墙工程的设计、施工、验收和维护等工作。
2. 施工资质要求施工单位应具备相应的建筑工程施工资质,并按照相关法规要求进行注册和备案。
同时,施工单位应具备一定的施工经验和技术实力,能够保证施工质量和工期。
3. 技术要求3.1 外墙材料选择- 外墙材料应符合国家相关标准,并具有防水、防火、防腐等功能。
- 在选择材料时应考虑环保性能,符合相关环保要求。
3.2 构造和细节设计- 外墙构造和细节设计应符合建筑设计要求,确保建筑的稳定性和安全性。
- 外墙的密封、排水和隔热层施工应符合相关标准。
3.3 施工工艺- 按照涂料生产商提供的使用规范进行施工,确保施工质量。
- 对外墙涂料施工的基层处理、底涂、中涂、面涂等工艺应符合相关要求。
3.4 安全措施- 施工单位应制定详细的施工方案和安全措施,确保施工过程中的人员安全和工程质量。
- 施工现场应设置明显的警示标志,防止事故发生。
3.5 质量验收- 施工完成后应进行质量验收,包括涂料颜色、附着力、施工厚度等方面的检测。
- 质量验收结果应符合相关标准和要求。
4. 维护和保养建筑外墙施工完成后,应制定相应的维护和保养计划,定期进行维护和检修,以确保外墙的保持良好的状态和功能。
5. 监理和验收建筑外墙工程的监理和验收应按照相关法律法规进行,并由相应部门进行监督和核实。
6. 附录本文档附录部分包括相关标准和法规的引用,以及施工图纸和材料的清单。
以上为建筑外墙工程及涂料施工项目技术标范本的完整版。
通过执行本标范本的技术要求和标准,能够有效指导和规范建筑外墙工程的施工过程,提高施工质量和安全性。
市政道路、绿化及附属工程项目技术标(施工组织设计)
市政道路、绿化及附属工程项目技术标(施工组织设计)施工组织设计一、施工组织设计包含内容:1、施工方案及技术措施2、质量保证措施和创优计划3、施工总进度计划及保证措施4、施工安全措施计划5、文明施工措施计划6、施工场地治安保卫管理计划7、施工环保措施计划8、冬季和雨季施工方案9、施工现场总平面布置10、成品保护和工程保修工作的管理措施和承诺附表一本工程的主要施工设备表附表二本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图第一章施工方案及技术措施第一节施工准备工作工程项目施工准备分为技术组织措施、劳动力组织准备、物资准备、主要施工设备准备、施工现场准备和施工场外协调。
一)、技术组织措施:根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,对技术及技术准备工作做如下安排:①组织保证、制度落实选派有同类工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子,同时公司工程管理科定期到工地进行检查,协助项目部做好技术攻关及技术管理工作,选派技术过硬、作风好的施工队伍进场施工。
②做好技术交底工作技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。
③做好施工测量工作工程现场控制桩,由项目部技术部门负责接收使用、保管,交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认。
交接后,由技术负责人组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实。
二)、劳动力准备为了顺利完成该项施工任务,我公司设立现场施工项目部,协调各个部门的工作。
本项目的施工队伍均由本公司具有丰富技术、绿化种植、苗木施工等经验的职工带班。
依工程要求,成立各施工班组。

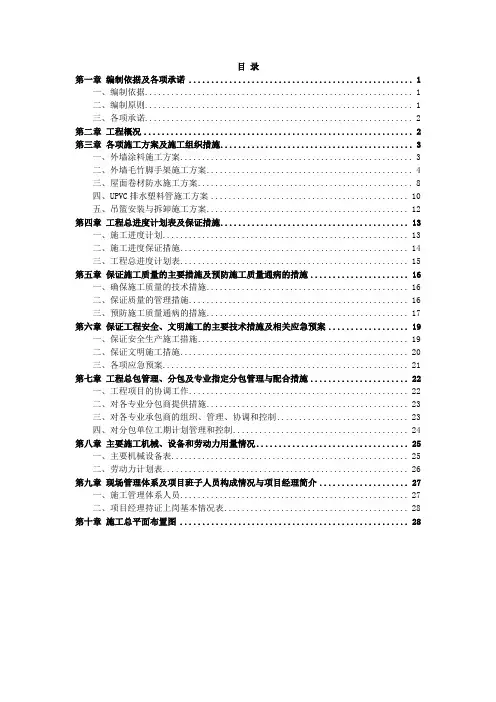

小区外墙整新工程技术标
目录第一章编制依据及各项承诺 (1)一、编制依据 (1)二、编制原则 (1)三、各项承诺 (2)第二章工程概况 (2)第三章各项施工方案及施工组织措施 (3)一、外墙涂料施工方案 (3)二、外墙毛竹脚手架施工方案 (4)三、屋面卷材防水施工方案 (8)四、UPVC排水塑料管施工方案 (10)五、吊篮安装与拆卸施工方案 (12)第四章工程总进度计划表及保证措施 (13)一、施工进度计划 (13)二、施工进度保证措施 (14)三、工程总进度计划表 (15)第五章保证施工质量的主要措施及预防施工质量通病的措施 (16)一、确保施工质量的技术措施 (16)二、保证质量的管理措施 (16)三、预防施工质量通病的措施 (17)第六章保证工程安全、文明施工的主要技术措施及相关应急预案 (19)一、保证安全生产施工措施 (19)二、保证文明施工措施 (20)三、各项应急预案 (21)第七章工程总包管理、分包及专业指定分包管理与配合措施 (22)一、工程项目的协调工作 (22)二、对各专业分包商提供措施 (23)三、对各专业承包商的组织、管理、协调和控制 (23)四、对分包单位工期计划管理和控制 (24)第八章主要施工机械、设备和劳动力用量情况 (25)一、主要机械设备表 (25)二、劳动力计划表 (26)第九章现场管理体系及项目班子人员构成情况与项目经理简介 (27)一、施工管理体系人员 (27)二、项目经理持证上岗基本情况表 (28)第十章施工总平面布置图 (28)第一章编制依据及各项承诺我公司若中标后,对承建该工程的目标是:一是确保建筑结构安全,满足使用功能,建精品工程,创优质工程,达到业主满意;二是加强施工项目科学管理,确保工程按期完成。
一、编制依据1、本工程招投标文件、部分工程图纸及招标答疑等。
2、现行国家、省、市工程建设有关法律、法规、规范、规程、标准规定及相关工程施工的文件。
3、我公司质量、环境、职业安全健康管理体系文件、管理制度、施工项目管理的有关规定。
EPC项目-新建学校及附属工程勘察设计施工EPC总承包项目-技术标-(实施方案、技术方案、管理组织方案)
新建学校附属工程勘察设计施工EPC总承包项目承包人实施计划方案实施技术方案管理组织方案编制单位:编制日期:年月日目录word文档可编辑承包人实施计划方案 (11)(一)项目概况 (11)1、项目概况 (11)2、招标范围 (11)3、质量标准 (11)(二)总体实施方案 (12)1、项目目标 (12)2、总承包服务目标 (13)3、项目实施组织形式 (14)(三)项目实施要点 (18)1、勘察实施要点 (18)2、设计实施要点 (20)3、采购实施要点 (22)4、施工实施要点 (26)5、试运行实施要点 (29)(四)项目管理要点 (31)1、合同管理要点 (31)2、资源管理要点 (32)3、质量控制要点 (36)4、进度控制要点 (43)5、费用估算及控制要点 (49)6、安全管理要点 (50)7、职业健康管理要点 (57)8、环境管理要点 (62)9、沟通和协调管理要点 (73)10、财务管理要点 (78)11、风险管理要点 (80)12、文件及信息管理要点 (86)13、报告制度 (91)(五)竣工验收要点 (94)1、竣工验收的计划 (94)2、竣工验收的承诺 (95)3、竣工验收的组织 (96)(六)项目移交要点 (97)1、工程移交 (97)2、移交程序 (98)3、资料移交 (99)承包人实施勘察方案 (102)第一节勘察阶段质量目标 (102)1、勘察质量方针及质量目标 (102)2、本工程执行技术标准、规范 (102)第二节勘察阶段工作内容和技术要求 (103)第三节勘察阶段工作划分 (105)(1)前期准备工作 (105)(2)外业工作 (105)(3)室内岩土、水分析试验 (105)(4)勘察成果 (106)第四节勘察阶段进度计划及其控制措施 (106)1、工期 (106)2、针对本工程工期保证措施 (106)3、进度计划表 (107)承包人实施深化设计方案 (108)1.深化设计方案措施 (108)2.深化设计人员组织机构与管理制度 (111)承包人实施技术方案 (114)第一章工程概况 (114)第二章施工方法和措施 (114)2.1施工测量 (114)2.2土方工程 (115)2.3基础工程 (117)2.4框架结构工程 (119)2.5砌体工程 (120)2.6门窗工程 (121)2.7楼地面工程 (122)2.8装饰工程 (125)2.9屋面工程 (128)2.10油漆工程 (131)2.11脚手架工程 (132)2.12安装工程内容 (132)第三章质量管理体系与措施 (144)1、质量目标 (144)2、质量保证体系 (145)3、质量管理职责 (146)4、质量保证措施 (148)第四章安全管理体系与措施 (152)1、安全目标 (152)2、安全生产保证体系 (152)3、安全生产保证措施 (154)4、临时用电安全措施 (156)第五章环境保护管理体系与措施 (157)1、环境保护目标 (157)2、环境保证体系 (157)3、环境保护措施 (157)4、降低噪音环境保护 (158)第六章工程进度计划与措施 (159)1、工期目标 (159)2、工期保证体系 (159)3、工期保证措施 (160)第七章资源配备计划 (162)第八章技术负责人及其他主要人员 (164)第九章施工设备 (167)第十章试验、检测仪器设备 (167)附表一:拟投入本标段的主要施工设备表 (168)附表二:拟配备本标段的试验和检测仪器设备表 (169)附表三:劳动力计划表 (170)附表四:计划开、竣工日期和施工进度横道图 (171)附表五:施工总平面图 (172)附表六:临时用地表 (173)总承包组织管理方案 (174)1 总承包管理 (174)1.1、工程概况 (174)1.2、主要负责人职能 (175)1.2.1 项目经理 (175)1.2.2 项目总工程师 (176)1.2.3 项目副经理 (176)1.3、管理部门职能和主要工作内容 (177)1.3.1 工程部 (177)1.3.2 机电工程部 (180)1.3.3 质量安全部 (181)1.3.4 合约财务部 (184)1.3.5 综合办公室 (185)1.4、管理部门主要文档 (187)1.4.1 工程技术部 (187)1.4.2 质量安全部 (187)1.4.3 合约财务部 (188)1.4.4 机电工程部 (188)1.4.5 综合办公室 (188)1.5、工地会议制度 (189)1.5.1 工程例会 (189)1.5.2 施工例会 (189)1.5.3 进度例会 (190)1.5.4 安全工作检查考评会 (191)1.5.5 文明施工检查考评会 (191)1.5.6 专题会议和紧急会议 (192)1.5.7 会议纪要 (192)1.6、总承包与工程监理工作程序 (192)1.7、总承包管理手册 (193)1.7.1 施工前的必备条件 (193)1.7.2 执行工程会议制度 (197)1.7.3 施工过程的质量管理要求 (200)1.7.4 时间管理和进度控制要求 (201)1.7.5 施工安全、消防、现场标准化管理要求 (201)1.7.6 进场物资管理要求 (203)1.7.7 劳动力管理要求 (203)1.7.8 工程款的申请和支付 (204)1.7.9 深化设计管理要求 (204)1.8、总承包对分包的施工配合内容 (205)1.8.1 生活及办公设施 (205)1.8.2 水、电设施 (205)1.8.3 施工场地 (206)1.8.4 预埋件配合 (206)1.8.5 测量仪器及测量的配合 (206)1.8.6 现场运输、施工设备的使用 (206)2、设计管理 (208)2.1、工程设计组织管理方案 (208)2.2、管理和设计职责划分 (210)2.3、人力资源保障措施 (214)2.4、设计进度控制 (215)2.5、设计流程控制 (220)2.6、设计现场服务 (223)3、物资采购管理 (225)3.1、项目采购人工时的预算和考核 (225)3.2、资源供应商的管理 (226)3.3、有效地利用组织环境 (228)3.4、多项目检验监造催交统筹 (228)3.5、现场仓库管理 (229)3.6、采购合同、文件的控制 (229)3.7、建立采购管理的全流程概念 (230)4、工程施工管理 (231)5、EPC分包管理 (234)5.1分包管理模式 (234)5.1 总承包管理模式 (234)5.2 总承包管理组织结构 (235)5.3 对分包工程的质量管理 (236)5.4 对分包工程的进度管理 (240)5.5 对分包工程安全、消防、环保、现场标准化管理 (243)5.2总承包对分包工程技术管理 (244)5.2.1 深化设计工作 (244)5.2.2 总承包对分包工程技术管理制度 (247)5.2.3 分包单位的技术管理 (249)5.3对分包工程档案资料管理 (249)5.3.1 档案资料编制原则和要求 (249)5.3.2 分包工程的文件和资料管理内容 (250)5.4总承包对各分包的其他管理 (252)5.4.1 对分包商进场物资管理 (252)5.4.2 对分包商劳动力管理 (253)5.5对专业分包工程的协调与配合 (254)5.5.1 主要专业分包工程范围 (254)5.5.2 与电梯设备安装工程协调配合 (255)5.5.3 与消防工程配合协调 (257)5.6对专业分包工程的服务 (261)5.6.1 总承包对专业分包的服务 (261)5.6.2 对专项供应商的服务 (263)5.6.3 对独立供应商的服务 (263)5.7与发包人、监理及设计单位的配合 (264)5.7.1 与发包人的配合 (264)5.7.2 “三制”制度 (264)5.7.3 与业主施工前期的配合 (265)5.7.4 与业主施工过程中的配合 (265)5.7.5 与业主施工后期的配合 (267)5.7.6 与监理单位的配合 (268)5.7.7 与设计单位的配合 (271)5.7.8 具体配合 (272)5.8公共关系协调 (274)6、施工场地治安保卫管理 (280)6.1、治安保卫制度 (280)6.2、工地门卫制度 (281)6.3、民工住宿安全管理制度 (282)6.4、民工住宿区安全管理措施 (283)7、安全及文明施工控制措施 (283)7.1、施工安全措施 (283)7.1.1、安全目标 (283)7.1.2、安全生产保证体系 (284)7.1.3、安全生产保证措施 (285)7.1.4、交通安全措施 (292)7.1.5、治安和消防措施 (292)7.1.6、应急预案 (293)7.2、文明施工措施 (298)7.2.1、文明施工目标 (298)7.2.2、文明施工保证体系 (298)7.2.3、文明施工保证措施 (298)8、民工工资保障措施 (301)8.1、严格执行国家劳动和社会保障部关于农民工工资支付的几项基本措施 (301)8.2、为了保证农民工工资,我公司做了多项保证措施 (301)8.3、不拖欠农民工工资的承诺 (302)9、与业主及监理单位的配合 (302)9.1、项目组织协调工作的原则 (303)9.2、项目组织协调工作的内容 (304)9.3、与监理单位的沟通管理 (307)承包人实施计划方案(一)项目概况1、项目概况项目名称:新建学校附属工程勘察设计施工EPC总承包项目。
室外管网技术标
施工组织设计一、工程概况工程名称:****集中供热-城西新区热力管网(直埋保温管第三标段:管径D250-D350),建设地点:****,建设规模:2510米(单线)(第三标段管径D250为610米、管径D350为1900米)从9号井到16号井共4座井(不含16号井),要求工期:18天。
二、施工方案1.管网施工方案1.1土石方开挖该工程采用机械配合人工开挖。
开挖土方由机械转运至离管沟15m,。
开挖放坡系数按1:0.3~1(根据现场土质确定),开挖沟槽底宽按管道直径加上工作面,为避免挖土堆放对基础壁的侧压力以至垮塌,对挖出土方需汽车外运。
为保证施工安全及工程质量,开挖沟槽宽度加大,按业主、监理,现场实际收方计量(签证),沟槽开挖到基地时如是淤泥,为了满足管道的地基稳定,采用砂卵石换填(现场签证)。
1.2土石方外运因受施工场地限制及开挖土方量大,对在开挖中产生的土石方部分用自卸汽车外运弃渣,运至业主指定弃渣场。
1.3管道基础施工1)基础施工前必须复核坡度板的标高,一般在沟槽底部每隔4m左右打一样桩,用栏桩控制挖土面、垫层面和基础面。
2)管道基础的砂垫层应按规定的沟槽宽度满堂铺筑、摊平、拍实。
3)在砂垫层上安装混凝土基础的侧向模板时,应根据管道中心位置在坡度板上拉出中心线,用垂球和搭马(宽度与混凝土基础一致)控制侧向模板的位置。
搭马每隔2.5m安置一个以固定模板之间的间距。
搭马在浇筑混凝土后方可拆除,随即清理保管。
4)混凝土基础侧向模板应具有一定的强度和刚度,一般可选用钢撑板、木板和钢模。
模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求。
5)碎石垫层面上有水时,不得浇筑基础混凝土。
混凝土应用拍板或平板振动器拍平。
混凝土基础浇筑完毕后,12h内不得浸水,并应进行养护。
混凝土强度达2.5MPa以后方可拆模。
6)平基混凝土抗压强度大于5.0N/mm2,方可进行安管。
7)在沟槽开挖清理至设计标高,做好管道垫层后,开始管道安装,工作在管道安装中需注意排水、雨水管道坡度,接口严密度及强度情况,保证接口牢固。
室外工程雨污水工程技术标
汇报人:XX
01 02 03 04 05
06Part OnePart Two室外工程规范和 标准
雨污水排放标准
地质勘察报告
环保要求和法律 法规
方案目标:解决 城市雨污水排放 问题,提高城市 环境质量
方案内容:设计、 施工、维护雨污 水管道及相关设 施
添加标题
施工过程中加强质量监督和检查, 及时发现并处理质量问题。
对不合格的施工部分进行整改和修 复,直至达到质量要求。
质量检测:对施工过程中的材料、设备等进行全面检测,确保符合设计要 求和规范标准。
质量检验:对已完成的工程进行验收,确保各项指标达到预期效果。
质量保证措施:建立完善的质量管理体系,加强质量意识培训,提高员工 素质。
施工道路:规划合理的施工 道路,确保运输畅通
临时设施:规划施工临时设 施,如临时仓库、宿舍等
施工排水:合理设置排水设 施,确保施工现场排水顺畅
施工现场安全管理制度和安全检查制度 施工临时用电安全规范和机械使用安全规范 施工现场消防安全措施和应急预案 施工人员的安全教育和培训计划
Part Four
投标文件必须按 照招标文件规定 的格式、内容、 要求和顺序进行 装订。
投标文件的装订 应当采用硬封面 和硬脊背,封面 采用规定的格式, 标明“投标文件” 字样以及投标人 名称和项目名称。
投标文件的装订 应当牢固、平整、 无脱落,封面采 用不褪色的材料, 文字及数字应清 楚、端正,易于 辨识。
投标文件的装订 数量应当与投标 文件的要求一致, 并按照招标文件 规定的顺序进行 装订和密封。
资格审查资 料
商务标书
投标文件应采用公司统一格式,并符合招标文件要求的格式和内容。
较完整市政工程技术标
第一章技术标综合说明x x校区施工配套工程(以下简称本工程)处于xx市江北区甬江街道,施工内容包括道路及部分铺装、排雨污系统、室外弱电综合管道(不含布线)、七号路1#桥、八号路1#桥、人工河开挖、河坎等,建筑物外5米范围内的市政附属由土建单位施工。
我公司非常感谢x x学校对我公司的信任,有幸让我公司参加本次工程的投标,我公司深感荣幸。
我们凭着高度的责任心,凭着对建设本工程的高度理解编制了本技术标,本技术标是指导整个工程施工的纲领性文件和规范性条款,特此,我们精心组织精干工程人员精心编制本技术标书,在设计过程中,我们不仅咨询过多位专家意见,并集中考虑运用我公司资源优势,根据建设方要求、现场实际情况、工程特点、难点及本公司实力,针对工程的施工准备、分项施工方案、施工组织、施工流程、施工管理等几个重大问题,进行重点施工部署,本工程施工原则为“施工准备充分、施工方案先进合理、施工组织周到严密、施工管理严格细致、总包职责落至实处”。
同时我公司将不断的坚持推广应用新技术、新工艺、新材料,为企业在新的市场竞争中,继往开来,与时俱进,加速发展,以更好的业绩,为社会的发展做出更大的贡献。
全力保证“四最”即:“最优的质量、最精的人员、最快的工期、最好的服务”。
同时我们把追求卓越铭记于心,并将其作为我们编制技术标书的前提。
遵循“确保市政基础施工安全、赶抢市政结构施工工期、穿插设备管线安装、合理搭接施工工序、平面流水立体交叉作业、全面落实质量、工期、安全、文明施工目标”的施工方针,一定顺利圆满的完成本工程施工任务。
我们认真阅读和研究了招标文件及有关图纸资料,并踏勘了施工现场,在分析各种施工有难度因素后,我们有充分的信心,保质、保量、按期、全面完成本工程招标文件规定范围内的施工任务,确保整个工程建设顺利建成和如期交付使用。
我们的心是真诚的,我们的决心是坚定的,我们的目标是卓越的,我们希望有机会能在x x校区施工配套工程施工中实现我们的理想和诺言!为表达我公司承接本工程的诚意,我公司经过对本工程设计图与说明、招标文件、招标答疑等内容进行细致探讨和研究,分析了各种影响施工的不利因素及本工程的施工建设场地和自然条件,并现场进行踏勘,根据招标文件中关于技术标的要求及有关规范,我们编制了本技术标呈贵方审阅。
较完整市政工程技术标(可编辑)
较完整市政工程技术标第一章技术标综合说明xx校区施工配套工程(以下简称本工程)处于xx市江北区甬江街道,施工内容包括道路及部分铺装、排雨污系统、室外弱电综合管道(不含布线)、七号路1#桥、八号路1#桥、人工河开挖、河坎等,建筑物外5米范围内的市政附属由土建单位施工。
我公司非常感谢xx学校对我公司的信任,有幸让我公司参加本次工程的投标,我公司深感荣幸。
我们凭着高度的责任心,凭着对建设本工程的高度理解编制了本技术标,本技术标是指导整个工程施工的纲领性文件和规范性条款,特此,我们精心组织精干工程人员精心编制本技术标书,在设计过程中,我们不仅咨询过多位专家意见,并集中考虑运用我公司资源优势,根据建设方要求、现场实际情况、工程特点、难点及本公司实力,针对工程的施工准备、分项施工方案、施工组织、施工流程、施工管理等几个重大问题,进行重点施工部署,本工程施工原则为“施工准备充分、施工方案先进合理、施工组织周到严密、施工管理严格细致、总包职责落至实处”。
同时我公司将不断的坚持推广应用新技术、新工艺、新材料一、xx校区施工配套工程招标文件、施工图纸及招标答疑。
二、施工现场实地踏勘。
三、相应的现行建筑安装工程施工规范及国家有关文件法规。
四、公司IS09001:2000六、浙江省xx市颁发的有关建筑施工规程、安全、消防、质量等文件。
七、我单位拥有市政工程建设的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加类似工程施工积累的施工经验。
八、本公司对该工程的投标诚意及目标。
第二节编制原则一、认真贯彻国家和地方有关本项目的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期。
二、遵循本工程市政设施施工的特点和规律,在合理安排施工顺序的基础上,充分利用时间与空间,实行平行流水和立体交叉作业,在保证工程质量的前提下,努力加快建设速度,缩短施工工期。
三、实行施工、设计和建设单位三结合,做好施工部署。
